轨道交通工程监理月报
地铁工程监理方月度工作总结

3.站场**站至**站区间:3#联络通道废水泵房浇筑完成。
下月计划产值:58.17万元。
2)下月监理工作计划:
1、加强对3#联络通道泵房开挖过程安全质量控制,施工期间地面降水井降水不得中断,应急物资放置3#联络通道旁;开挖期间注浆队伍安排人员24小时值班。
监理方本月工作总结
一、本月完成工作情况
一、**市南四环至**南站城郊铁路工程土建施工*合同段:
一)现场施工进度情况;
1、一期终端井
施工单位:**隧道工程有限公司
1、终端井盾构施工进度;
1)右线盾构于7月12日始发,目前已完成盾构机接收工作;
2)左线盾构于7月29日始发,目前已完成盾构机接收工作;
2、机场东站车站施工进度;
7、对**站消防水池、3#出入口及2#风亭变形缝混凝土浇筑进行全过程旁站,督促施工单位做好试块取样工作。
8、对区间联络通道降水井降水情况进行检查。
9、对**站、站场**站扬尘治理情况进行夜查、晨查。
10、检查**站、区间联络通道安全用电管理工作,督促施工单位对施工现场临时用电采用三级配电,二级保护系统,对临时用电采取三相五线制,对电箱、设备外壳进行重复接地,确保安全;对施工用电漏电保护器、现场巡视检查记录经常性的进行检查。
1)下月施工计划:
机场东站:
1、施工已完成,未安排施工计划。
二)下月监理工作重点计划;
1、督促施工现场严格按照“8个100%”的要求落实保持工作;每天对施工现场扬尘治理巡视检查;
二、**市南四环至**南站城郊铁路二期工程土建施工B合同段:
1)下月施工计划:
1.**站:**站南端头剩余顶板吊装口全部完成;3#出入口及2#风亭、1#风亭土方回填完成。
城市轨道交通试验线工程项目监理月报

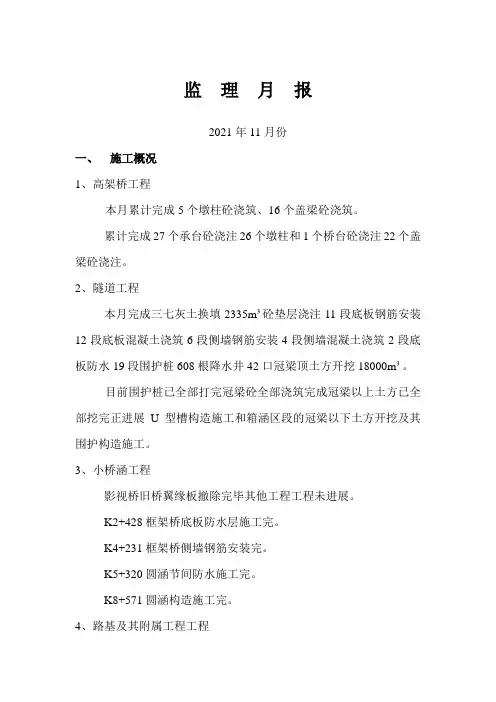

监理月报2021年11月份一、施工概况1、高架桥工程本月累计完成5个墩柱砼浇筑、16个盖梁砼浇筑。
累计完成27个承台砼浇注26个墩柱和1个桥台砼浇注22个盖梁砼浇注。
2、隧道工程本月完成三七灰土换填2335m³砼垫层浇注11段底板钢筋安装12段底板混凝土浇筑6段侧墙钢筋安装4段侧墙混凝土浇筑2段底板防水19段围护桩608根降水井42口冠梁顶土方开挖18000m³。
目前围护桩已全部打完冠梁砼全部浇筑完成冠梁以上土方已全部挖完正进展U型槽构造施工和箱涵区段的冠梁以下土方开挖及其围护构造施工。
3、小桥涵工程影视桥旧桥翼缘板撤除完毕其他工程工程未进展。
K2+428框架桥底板防水层施工完。
K4+231框架桥侧墙钢筋安装完。
K5+320圆涵节间防水施工完。
K8+571圆涵构造施工完。
4、路基及其附属工程工程路根本月挖土1000m³累计挖土135248m³本月填土12600m³累计填土199500m³。
其中5556 m已到达设计标高占总长的76其他路段正在施工。
K6+300~K6+380挡土墙基底处理完正在安装根底模板。
K7+500~K7+700右侧挡土墙基底处理完。
K5+750~K6+250矩形排水沟底板砼浇筑完。
二、工程进度〔一〕、进度概述本月进展的是高架桥墩柱和盖梁砼浇筑路基土方和挡墙、排水沟施工;隧道基底处理、底板防水和钢筋砼施工、侧墙钢筋安装和砼浇筑、围护构造施工、降水、挖土;影视城桥旧桥翼缘板撤除;局部小桥涵构造施工。
〔二〕、进度方案完成情况与11月份方案相比见下表:与总进度方案相比见下表工程照片附后〔三〕、对进度方案完成情况的分析路基工程月进度方案完成不理想只完成方案的40左右但与总进度方案相比没有大的滞后。
路基工程进度对总工不会有大的影响高架桥工程T型梁预制滞后较多。
但其模板已制作完成其他准备工作也正在紧锣鼓地进展预计12月10日前就可开场第一片梁预制。
地铁监理月报(全面)

武汉地铁X号线X标段土建工程监理月报第X期201X年X月X日武汉地铁X号线土建工程X标段A10 武汉建设监理规范用表监 制编号:006监理月报工程名称:武汉地铁X号线土建工程X标段监理单位: XXXXXXXXXXXXX建设单位: XXXXXXXXXXXXX施工单位: XXXXXXX工程有限公司第 X期201X 年 X月 X 日至 201X 年 X 月 X 日项目监理机构(盖章)总监理工程师(签字)报告日期 201X年 X月 X 日一、工程进度控制(一)工程进展情况1、形象进度:本月主要进行前期管线改移工作,进行车站围护结构的施工,具体完成情况如下:1、围护桩设计共842根,本月完成21根,累计完成809根,完成总量的96.08%;2、临时立柱桩设计共67根,本月完成4根,累计完成61根,完成总量的91%;3、抗拔桩设计共64根,本月完成0根,累计完成58根,完成总量的90.6%;4、冠梁设计共1092.3米,本月浇筑完成249米,累计浇筑完成985m,完成总量的90%;5、混凝土支撑设计共80道,本月完成20道,累计浇筑完成56道,完成总量的70%;6、高压旋喷桩设计共156根,本月完成156根,累计完成156根,完成总量的100%。
7、桩间挂网喷混凝土设计共15260㎡,本月完成972㎡,累计完成972㎡,完成总量的6.3%。
8、土方总量227745.7m³,本月完成挖方25104m³,累计完成土方外运70399m³,完成总量的31%。
9、钢支撑总量298根,本月完成23根,累计完成23根,完成总量的7.7%。
10、钢围檩总量1522.6米,本月完成34米,累计完成34米,完成总量的2.23%。
2、实际进度与计划进度的对比:本月光谷七路站计划完成:围护桩54根;临时立柱10根;抗拔桩6根;冠梁浇筑347米;砼支撑浇筑32道;土方开挖30000m³;桩间挂网喷砼3000㎡;腰梁浇筑148m;钢支撑安装23道;钢围檩安装34m。
监理月报

常州轨道交通工程常州市轨道交通1号线TJJL-04标工程监理月报A1.10第022期2016年11月26日至2016年12月25日内容提要:工程实施概况质量控制情况费用控制情况进度控制情况安全生产管理的监理工作其它事项项目监理机构(章):总监理工程师/总监理工程师代表:日期:2016 年12月25 日本月工程情况概要A1.10-1相关情况登记本月日历天31天实际工作日31天工程暂停令0份联系单1份监理备忘录0份监理通知单10份例会会议纪要3份其他发文0份本月工程现场大事记1、2016年11月27日上午09:00时在文化宫站工地会议室召开“关于江西丰城发电厂11.24特别重大事故反思会”监理内部会议,内容详见会议纪要。
2、2016年11月28日监理巡视发现1号线文化宫站现场排水沟堵塞不畅造成钢筋加工区泥浆横流,现场监理多次口头通知施工单位疏通处理,但仍没有改观,对此监理下发安全文明控制类通知单(编号:A.1.34-064),要求施工单位两天内整改完成报监理复查,施工单位已整改并进行书面回复。
3、2016年11月28监理巡视文化宫站北端头第四道砼支撑切割临时用电不规范,使用电动工具未设置开关箱,直接从二级箱内接线且电缆线浸泡在水里,存在安全隐患,现场多次口头通知至今未落实整改,对此监理下发安全文明控制类通知单(编号:A.1.34-065),要求施工单位停止施工并加以重视,做好日常临电巡查工作,确保用电安全,并于29号回复通知单,施工单位已整改并进行书面回复。
4、2016年11月29日上午10:30时在TJ08标文化宫站现场针对文化宫站地表管线点监测数据变化较大问题召开碰头会,参会单位常州轨道公司、北京城建、南京坤拓、江苏盛华工程监理咨询有限公司、中铁十二局集团有限公司、江苏省交通规划院。
5、2016年11月29日送检的用于1号线文化宫站主体结构第二单元下三层柱部位的HRB400直径25的钢筋机械连接试件经检测抗拉强度不符合要求,报告编号为D00310231600760,需复检并下发监理通知单(编号:A1.31-052)。
深圳地铁2号线工程建设监理月报

深圳地铁2号线工程建设监理月报项目背景深圳地铁2号线工程建设是深圳市政府为方便市民出行而开展的一项轨道交通基础设施建设项目,由中国铁路建设公司承担建设任务,本次监理月报主要对2号线工程建设过程中的监理工作进行汇报。
工程进展情况本月工程建设进展如下:1.1号车站至4号车站内装修工程完成了40%。
2.5号车站至8号车站隧道施工工程已完成65%。
3.9号车站至12号车站主体结构施工已完成50%。
监理工作本月监理工作总结本月监理工作主要针对以下领域进行了有效的监督和控制:1.工地安全管理2.施工质量管理3.工程进度管理4.合同管理工地安全管理本月,监理部门针对工地安全管理展开了下列工作:1.安全教育培训。
本月监理部门共对工地职工进行了三次安全教育培训,涉及安全事项和应变措施。
2.安全巡查。
监理部门对工地现场进行了每日巡查,发现问题及时记录并整改。
3.安全隐患排查。
监理部门对工地现场进行了一次全面的隐患排查,及时开展整改措施。
施工质量管理本月,监理部门针对施工质量管理进行了下列工作:1.施工质量检查。
监理部门对工地现场进行了每周一次的施工质量检查,如发现问题及时指出并督促整改。
2.施工资料统计。
监理部门指导施工队伍及时完善建设工程相关资料,并进行核对统计。
工程进度管理本月,监理部门针对工程进度管理,展开了下列工作:1.进度检查。
监理部门对工程进度开展了每周一次的检查,及时催促施工队伍加快工程进度。
2.问题解决。
监理部门及时发现工程进度存在的问题,并迅速提出解决方案。
合同管理本月,监理部门针对合同管理,展开了下列工作:1.合同审核。
监理部门审核工程项目所涉及的各类合同,并及时反馈意见。
2.合同执行情况检查。
监理部门检查工程项目合同执行情况,并及时反馈问题和解决意见。
下月计划下月监理工作计划如下:1.工地安全管理。
下月将重点加强对工地安全管理的巡查力度,发现问题及时整改。
2.施工质量管理。
指导工程建设企业加强施工质量控制。
深圳地铁号线工程建设监理月报

深圳地铁号线工程建设监理月报部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,可下载自行修改施监统B14工程建设监理月报第 13 期 ( 2018 年 5 月>工程名称:深圳地铁2号线工程监理单位:北京中铁诚业工程建设监理有限公司总监理工程师:填表日期:2018年5月25日一、工程简报二、工程进展报表三、隐蔽工程报表四、主要施工机械进出场五、进度款支付六、工程材料、构配件、设备进场七、工程材料、构配件送检/检验结果砼试块见证送检:砼试块监理抽检:各1组八、往来文件九、承包方提出的问题十、本月施工情况及下月施工计划:1.本月施工情况:综合2229标段(1)桩基施工:完成整体道床桩基110根,,累计210根,完成56%;(2)主体结构:62-71轴、72-79轴、综合楼1-14轴底板<含承台);(3)钢筋工程:62-71轴、72-79轴、综合楼1-14轴底板<含承台)轴梁板钢筋完成100%;(4)安装工程:62-71轴、72-79轴封顶砼工程内预埋管线完成100%;(5)室外雨水排水管道:运用库二雨水排水管道施工完成20%,累计60%;(6)本月完成产值2000万元,合同内土建工程产值为2000万元,截至2018年5月30日累计完成投资产值为18000万元,占主体建筑结构的81%。
b5E2RGbCAP2.下月施工计划:综合2229标段(1)桩基施工:整体道床桩基施工完成80%;道床施工完成50%;(2)砼施工:综合楼二层板完成100%;(3)完成运用库二、运转综合楼、运用库一主体验收工作;(4)运用库二、运转综合楼屋面防水完成50%;(5)安装工程:已完成砼工程内<预埋管线)完成100%;(6)室外管线施工:运用库二、库一雨水排水管道施工完成100%;(7)累计投资产值19800万元。
占主体结构工程的90%;十一、本月监理小结:综合2229标段(1)本月安全质量无重大隐患事故发生,均处理受控状态;(2)施工过程中严格执行“报检”制度,现场监理对每道工序施工完组织验收,经验收合格后方可下道工序作业,否则督促作业人员返工处理,以确保工程施工质量;p1EanqFDPw(3)市质检站结构检测,C35砼框架柱共20个测区<运用库二、运转综合楼);(4)对现场施工机械和安全设施、用电机械设备等进行定期和不定期的排查,消除安全隐患,确保安全生产;(5)加强对高支模、脚手架、作业管理,高支模验收严格执行相关标准;(6)加强对进场材料的验收,对不合格的材料不准允进场,每次进场的材料都有监理见证送检和平行检验,钢筋加工场地存放的HRB400Ф32钢筋<承德)因存储不利,致使4捆钢筋表面锈蚀严重、有轻微脱皮现象,现要求你部将其4捆钢筋立即清退出场。
监理月报

1广州轨道交通建设监理有限公司昆明轨道交通首期工程(呈贡站)监 理 月 报2010年7月25日第二期总监:昆明轨道交通首期工程监理二标监理部广州轨道交通建设监理有限公司昆明轨道交通首期工程监理二标监理部(呈贡站)监理月报2010年度7月份总监:彭国藩总监代表:田利民2广州轨道交通建设监理有限公司昆明轨道交通首期工程目录一、工程概况 (3)二、工程基本情况 (5)三、工程施工进度完成情况: (5)四、工程质量情况 (9)五、工程投资完成情况 (10)六、合同执行情况 (10)七、安全生产、文明施工管理 (10)八、承包商基本情况 (12)九、往来文件 (13)十、监理工作总结 (14)十一、本月工程大事记 (15)十二、监理人员到位情况 (16)十三、天气情况 (17)1、工程概况3·1.1车站类型及规模呈贡站为昆明市轨道交通首期工程的第28个车站,车站有效站台中心里程为右I DK36+602.821。
本站是换乘站,与4号线十字换乘,该站位于彩云南路与联大路交叉口处,车站与彩云南路平行,沿南北偏西向布设。
彩云南路规划道路红线宽80m。
车站周边无重要建筑,本站无拆迁。
彩云南路为昆明南路的主干道,但目前车流量较少,两侧地下管线较少。
主要控制管线有:砼综合管沟穿路横管,砼管沟5m×2.5m。
中压煤气管,Φ426钢管,埋深1.5m。
·1.2工程地质情况及水文条件1)工程地质<1> 地形地貌:本工程所处地貌单元为昆明冲湖积倾斜平原盆地边缘的剥蚀残丘,植被较发育,区间地形略有起伏,地势总体呈东高西低。
<2> 气象特征昆明市属低纬度高原山地季风气候,冬暖夏凉,干雨季分明。
<3>地质构造昆明市区内地质构造复杂,但大部分隐伏与盆地松散岩之下。
根据基底构造图资料,本区构造地质景观是以经向构造为骨干构造,纬向构造长期活动,受区域构造力场中南北向力偶的作用,同时发育了北东、北西向构造。
轨道交通工程安全监理工作月报(2015年编)

XX市XX-XX城际(XX路-XX段)轨道交通工程
安全监理工作月报
第 4 期(总4期)
2015 年2 月26日至2015 年3月25日
编制:
专业监理工程师:
总监理工程师:
XX地铁R3号线一期工程监理二标项目部
2015年3月25
月报目录
一工程概况
二当月风险源、风险点罗列及控制预防措施
三本月存在主要安全问题、隐患及处理情况
四安全监理状况
五《施组》、危险性较大分部、分项工程《专项施工方案》程序控制六危险性较大作业现场动态控制情况
七总包及各分包管理状况
八环境保护及监测达标情况
九工程现场施工安全控制情况
十安全达标、文明工地管理情况
十一季节性防护、应急预案及救援情况
十二突发事故、事件处理报告
十三开具安全监理工程师通知单及安全责任违约抵押金处理情况
十四安全防护、文明施工措施资金投入情况
十五上月《月报》、《安全例会》中提出问题在本月销项情况
十六下月工作计划与打算
十七其它说明
10。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
常州市轨道交通工程
常州市轨道交通2号线TJJL-02标工程
(TJ03标)
监理月报
第 17期
2018 年5月 26日至 2018 年6月 26日
内容提要:
工程实施概况
质量控制情况
费用控制情况
进度控制情况
安全生产管理的监理工作
其它事项
项目监理机构(章):
总监理工程师:
日期:
本月工程实施概要
本月工程质量控制情况评析
本月费用控制情况评析
本月工程进度控制情况评析
本月施工安全生产管理工作评析
本月施工现场风险管理工作评析
在建项目费用收取情况统计表
本月其他事项。
