图纸会审纪要封面(可盖章)
图纸会审会议纪要

图纸会审会议纪要会议议题:河南县蒙藏医院制剂中心及附属设施建设工程施工图纸会审??工程名称:?河南县蒙藏医院制剂中心及附属设施建设工程时间:?2018年7月13日下午3点??地点:在青海永恒建设工程有限公司项目部会议室?主持人:参加单位及人员:(见附后会议签到表)???会议议程及内容:?一、设计院对河南县蒙藏医院制剂中心及附属设施建设工程进行了图纸技术交底.??二、建设单位、施工单位、监理单位对图纸提出了相关问题,设计院答复形成纪要如下:?(1)本工程目前地下水位相对于地表1.2-1.5米左右,地勘报告显示地下水位相对于地表3.5米,给工程施工增加了难度和额外的费用;答:地勘水位身高是由于近期不断的下雨,地形的原因。
采用井点降水的办法进行降排水。
(2)设计提出本工程进电、进水、暖气从那进,需要甲方确认。
(3)由于甲方的要求总图发生变化,各楼厂房间距增加8米,向西移11.5米.答:设计外网全变了,图纸设计的管经、压力等要重新计算,要增加施工费用。
(4)、设计提出制剂车间等车间钢结构后期施工吊顶的吊杆不能焊和打眼,要留螺丝眼。
(5)图纸和说明矛盾很多答:设计说明和图矛盾按图走。
(6)甲方提出传统工艺车间要做个地下室答:设计由于地下水位过高,建议地下室取消。
(7)消防水池按设计要求要挖5.3M,考虑降排水费用等因素,建议地面盖个房子,放到房子里。
答:设计此方案和甲方再商量。
(8)科研楼,厂房车间的污水管图纸设计PVC实埋,PVC 寿命短,容易挤压折断,建议砌筑地沟。
答:设计和甲方协商可以用铁管或砌筑地沟保护等。
(9)地勘报告结果不准确,勘探失误。
图纸会审会签栏青海永恒建设工程有限公司2018年7月13日第一次工地监理例会??会议议题:施工质量,安全及进度工程名称:?河南县蒙藏医院制剂中心及附属设施建设工程时间:?2018年7月14日上午10点??地点:施工现场?主持人:韩中 建设单位:年 月 日 设计单位: 年 月 日勘测单位:年 月 日 监理单位: 年 月 日施工单位:年 月 日 其它单位: 年 月 日参加单位及人员:(见附后会议签到表)???会议议程及内容:1.做好五个百分百。
图纸会审会议纪要

图纸会审会议纪要会议主题:项目名称图纸会审会议时间:具体时间会议地点:详细地点参会单位及人员:1、建设单位:_____、_____2、设计单位:_____、_____3、施工单位:_____、_____4、监理单位:_____、_____会议内容:本次图纸会审旨在对项目名称的施工图纸进行全面审查和讨论,以确保图纸的准确性、完整性和可操作性,为项目的顺利施工提供有力保障。
会议由建设单位主持,各参会单位的专业技术人员对图纸进行了认真细致的审查,并就发现的问题和疑问进行了充分的交流和讨论。
首先,设计单位对项目的设计理念、总体布局、结构形式、建筑功能等方面进行了简要介绍,并对施工单位提出的一些疑问进行了初步解答。
施工单位在仔细研究图纸后,提出了以下主要问题和建议:1、在建筑平面图中,部分房间的尺寸标注不够清晰,导致施工放线存在困难。
建议设计单位进一步明确房间的开间和进深尺寸,并标注出墙体的定位轴线。
2、结构施工图中,某些梁柱节点的钢筋布置较为复杂,施工难度较大。
建议优化钢筋布置,以提高施工效率和质量。
3、给排水系统图中,部分管道的走向和标高与建筑图存在冲突。
建议设计单位进行核对和调整,确保管道安装的合理性。
4、电气施工图中,配电箱的位置设置不够合理,可能影响后期的使用和维护。
建议根据实际使用需求,重新调整配电箱的位置。
建设单位对施工单位提出的问题表示关注,并要求设计单位认真对待,尽快给出解决方案。
同时,建设单位也提出了一些要求和建议:1、设计单位应充分考虑项目的使用功能和美观要求,确保设计方案的合理性和先进性。
2、施工单位在施工过程中要严格按照图纸施工,如发现问题要及时与设计单位沟通,不得擅自变更设计。
3、监理单位要加强对施工过程的监督和管理,确保施工质量和进度符合要求。
设计单位针对施工单位和建设单位提出的问题和建议,进行了详细的记录和分析,并逐一给出了答复和解决方案:1、对于房间尺寸标注不清晰的问题,设计单位将重新核对并完善标注,确保施工放线的准确性。
图纸会审纪要

设计交底及图纸会审签到表
工程名称:编号:001
本表及续页表一式五份,项目法人、监理单位、设计单位各一份,承包单位二份。
本表由出席单位填写。
设计交底与图纸会审表,由承包单位填写并报监理单位审核。
图纸会审记录
表B3-1 编号:002
图纸会审记录(续表)
表B3-1 编号:003
表B3-1 编号:004
表B3-1 编号:005
表B3-1 编号:006
表B3-1 编号:007
设计交底
表B3-2 编号: 008
设计交底
表B3-2 编号: 009
设计交底及图纸会审纪要
工程名称:湖北当阳建材综合市场共7页第1页
由出席单位填写。
设计交底与图纸会审表,由承包单位填写并报监理单位审核。
图纸会审记录
表B3-1 共7页第2页
图纸会审记录(续表)
表B3-1 共7页第3页
图纸会审记录(续表)表B3-1 共7页第4页
表B3-1 共7页第5页
表B3-1 共7页第6页
设计交底
表B3-2 共7页第7页
设计交底
表B3-2 编号: 007。
图纸会审纪要(表-1)

淮安市佳业建设工程有限公司
会审地点
设计院办公室
会审时间
2014年6月30日
序号
存在问题
答疑
答疑人
1
建施—02,C2详图突出墙面60mm是整体窗户突出,还是只半圆形部分突出?
全部突出。
2
建施—04,详图1平板下是否有梁。
否。
3
现场基础情况与图纸设计情况不符,与原楼相邻基础应如何处理?
按照图纸结施—03,基础底板配筋表B1=800mm,B2=0mm处理。
鹤山区化工四厂工矿棚户区(城市家园)18-1#、19-1#、20-1#楼

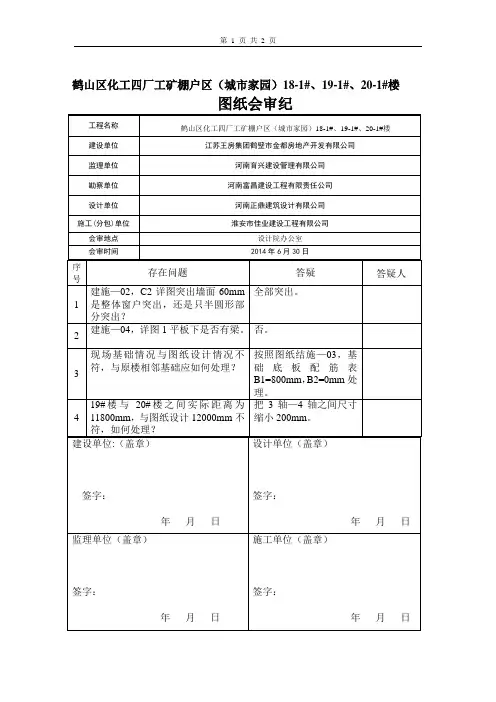

图纸会审纪
工程名称
鹤山区化工四厂工矿棚户区(城市家园)18-1#、19-1#、20-1#楼
建设单位
江苏王房集团鹤壁市金都房地产开发有限公司
监理单位
河南育兴建设管理有限公司
勘察单位
河南富昌建设工程有限责任公司
设计单位
河南正鼎建筑设计有限公司
4
19#楼与20#楼之间实际距离为11800mm,与图纸设计12000mm不符,如何处理?
把3轴—4轴之间尺寸缩小200mm。
建设单位:(盖章)
签字:
年月日
设计单位(盖章)
签字:
年月日
监理单位(盖章)
ห้องสมุดไป่ตู้签字:
年月日
施工单位(盖章)
签字:
年月日
施工图纸会审记录封皮

设计单位
清大原点建筑设计
施工单位
朝众建筑工程
会审地点
封丘凯旋城售楼部二楼会议室
会审时间
2017年元月12日上午9点
会审容共计6页
参加单位
建设单位:
监理单位:
设计单位:
施工单位:
(盖章)
(盖章)
(盖章)
(盖章)
参加人员
高峰奇
振奇
马霄腾
苑兴军
长兴
波
孝志
王中文
银龙
化杰
东萍
王瑾瑾
郭近旺
会贤
王自然
(盖章)
(盖章)
(盖章)
(盖章)
参加人员
高峰奇
振奇
马霄腾
苑兴军
长兴
波
孝志
王中文
银龙
化杰
东萍
王瑾瑾
志鹏
牛银山
文増
施工图纸会审记录
表1.2.9 KXC-2017011202号
工程名称
凯旋城28#、29#、30#楼工程
建设单位
中诚世家置业
监理单位
铭信工程监理咨询
设计单位
清大原点建筑设计
施工单位
朝众建筑工程
高峰奇
振奇
马霄腾
苑兴军
长兴
波
孝志
王中文
银龙
ห้องสมุดไป่ตู้化杰
东萍
王瑾瑾
郭近旺
会贤
王自然
施工图纸会审记录
表1.2.9 KXC-2017011204号
工程名称
凯旋城35#楼工程
建设单位
中诚世家置业
监理单位
铭信工程监理咨询
设计单位
设计图纸会审(纪要)记录

设计图纸会审(纪要)记录
20001
单位(子单位)工程名称xxxxx工程
会 审 地 点×××会议室专业名称土建序号图 号需修改的内容修改内容的意见
01建施-1说明十第2条底板防水做法中50厚C20细石
混凝土保护层及找平层,防水层厚度在结构
图中没有表示,因此槽底标高应相应降低
74mm
本工程外墙防水保护层为聚乙烯片材,可否
改为120厚页岩砖
槽底标高降低74mm。
改为120厚页岩砖。
建设单位监理单位设计单位施工单位
签字:签字:签字:签字:
××××××××××××
(公章)(公章)(公章)(公章) 年 月 日 年 月 日 年 月 日 年 月 日注:1、由施工单位整理、汇总,建设单位、监理单位、施工单位、城建档案馆各保存一份。
2、图纸会审记录应根据专业(建筑、结构、给排水及采暖、电气、通风空调、智能系统等)汇总、整理。
3、设计单位应由专业设计负责人签字,其他相关单位应由项目技术负责人或相关专业负责人签认。
资料员签章:甘肃省工程质量监督总站编制(版权所有 不准翻印)。
【最新文档】图纸会审会议纪要-范文模板 (1页)

本文部分内容来自网络,本司不为其真实性负责,如有异议请及时联系,本司将予以删除== 本文为word格式,简单修改即可使用,推荐下载! ==图纸会审会议纪要会议议题: xx公司xx厂区x期厂房k区、j区厂房图纸会审工程名称:xx公司xx厂区x期厂房k区、j区厂房工程时间: xxxx年xx月xx日 15:30地点:xx公司xx厂区办公室主持人:xxx整理人:xxx参加单位及人员(附表2:会议签到表):1. 建设单位:xx钢铁工业有限公司 xxx2. 监理单位:xx市xx建设监理有限公司 xxx、xxx3. 设计单位:城市建设研究院 xxx4. 施工单位:xx省xx建设集团有限公司 xxx、xxx、xxx会议议程及内容:一、设计院对xx公司xx厂区x期厂房k区、j区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要: (详附表1)xx公司xx厂区二期厂房k区、j区厂房项目监理部以下文字仅用于测试排版效果, 请使用时删除!“山不在高,有仙则灵。
”晋江的万石山,因有摩尼光佛而香客、游人接踵而至。
你若来过晋江草庵,或许会知道摩尼光佛就趺坐在这古寺中。
它一眼望去,小小的庵门亮起一个小世界,那两株为陪伴它而等候数百年的圆柏,于沧桑中潜生奇崛、苍劲的虬枝,照焕岁月的光芒。
春冬之时,等风来,等小雨飘洒,一股梅花的香迎了过来,拂过行人的肩,贴着它,泛出温润的笑意和光,让人也心生端庄与慈祥。
还有那古井、亭子、石径、山石、果树等交叉环绕,似乎只有赞叹才能应景了。
设若携一身惶灼而来,在这幽僻之处清凉,沉潜时光,再轻松而去,应是畅然。
而对于一个“身在福中不知福”的人,如我,大抵因可便宜观赏而更多感觉到了寡淡、不稀奇。
诚然,草庵仍是我时常光顾的所在。
清明节的那个周末,为了陪儿子完成一篇登山日记,我们又去了草庵。
依然先是在庵前的空地上停留、四处张望,继而复入寺中瞻仰摩尼光佛的尊座,读读石柱上的对联,做若有引动之状。
图纸会审纪要

图纸会审纪要时间:地点:参加人员:建设单位:设计单位:监理单位:施工单位:会审内容:1、施工单位:结构说明五(1)条,基础置于中风化岩上,与地勘报告不符。
设计单位:将中风化岩改为中风化泥岩。
2、施工单位:结构说明七(6)条,建议将钢筋砖带改为钢筋砼圈梁。
设计单位:按规范规定在墙半高处设圈梁一道,截面尺寸为180×240,配4Ø10主筋、箍筋Ø6@200。
3、施工单位:结构说明七(3)条,当砌体墙的水平长度大于5M或墙端没有钢筋砼墙、柱时,在墙中设构造柱。
规范规定为4M。
设计单位:按规范规定将5M改为4M。
4、施工单位:结构说明八(10)条,厨房、卫生间标高低于楼面20mm与建筑说明五(3)3条50mm不符。
设计单位:统一按低于楼面50mm施工。
5、施工单位:结施02,(9)(10)轴交(C)轴孔桩DK3香邻两护壁连接处距离为20mm不能浇筑砼护壁,建议改为椭圆形孔桩。
设计单位:按DK5施工,截面尺寸为1200×2400。
6、施工单位:结施03,孔桩表中DK3 b=0,与设计说明不符。
设计单位:将DK3 b值改为150。
7、施工单位:结施04,(A)、(C)轴中间孔桩偏心尺寸与结施02、05中偏心距离不符。
设计单位:由于不影响建筑外立面,将(A)、(C)轴中间孔桩、框架柱改为按中轴线布置。
8、施工单位:结施02,(9)轴交(A)–(B)轴上有240墙体,此处无地梁。
设计单位:加设地梁一道,构造配筋按DL3施工。
9、施工单位:结施02,(9)轴交(B)–(C)轴JQ2轴线关系有误。
设计单位:JQ2与柱外侧平,保证沉降缝宽60mm.10、施工单位:一层室内外高差为800,D轴线以上孔桩按结施03要求,桩顶与低梁顶平,影响建筑外观。
设计单位:将D轴线以上孔桩、地梁顶标高降到-0.9M。
11、施工单位:结施06,圈梁标高无标注。
设计单位:各层圈梁,梁顶标高为予应力空心板板底标高。
