室内防水技术交底交底
防水施工技术交底

防水施工技术交底
为了确保施工的顺利进行,提高施工质量和安全性,特对防水施工技术进行详细交底如下:
1、施工人员必须持有相关证书,具备一定的防水施工经验,严格按照施工图纸和规范进行操作。
2、在进行施工前,需对施工现场进行认真勘测,对施工材料和设备进行检查确认,确保施工所需的一切准备工作完备。
3、防水卷材施工时,首先要对基层的平整度和承重性进行检查,必须保证基层结实干净无杂质,并进行打磨处理,涂刷底漆。
4、根据具体情况选择适合的防水卷材,确保质量合格,符合国家标准,选择好胶水和焊接剂,并按照使用说明书正确搭配使用。
5、在进行施工过程中,严格按照防水卷材的铺贴规范进行操作,注意保持卷材的整齐平整,避免产生皱折和空鼓现象。
6、焊接接头时,需确保焊缝牢固,无漏焊现象,焊接温度和速度要适中,保证焊接质量达标。
7、在涂料防水施工中,必须选用优质的防水涂料,涂刷均匀,涂料层厚度要符合设计要求,保证防水涂料的完整性和耐久性。
8、在进行施工前,施工人员必须配备完善的防护设备,保护好自身安全,避免发生意外事故。
9、施工结束后,对施工质量进行检查验收,确保施工质量符合规范要求,对不合格部分及时整改。
以上为防水施工技术交底内容,希望施工人员严格按照要求进行操作,确保施工质量和安全。
室内装饰装修安全技术交底防水与防潮措施

室内装饰装修安全技术交底防水与防潮措施在进行室内装饰装修时,安全技术交底是非常重要的环节。
其中,防水与防潮措施是保证装修质量和维护室内环境的关键因素。
本文将就室内装饰装修中的安全技术交底以及防水与防潮措施进行探讨。
一、安全技术交底1. 安全技术交底的重要性在进行室内装饰装修前,施工方需要向业主详细介绍施工中的安全技术措施,包括材料选用、施工工艺、施工期间的安全措施等。
这样可以提醒业主注意安全问题,让其了解装修过程中的潜在风险,并采取相应的安全措施。
2. 安全技术交底的内容(1)材料选用:要对采用的装修材料进行介绍,包括材料的用途、规格、质量标准以及环保性能等等;同时要着重强调避免使用有毒有害材料,确保装修过程不会产生有害物质对人体健康的影响。
(2)工艺流程:要详细介绍每个施工工序的具体步骤,以及不同工序的注意事项;例如,油漆施工时应注意通风,防止有害气体对工人和业主的伤害。
(3)施工期间的安全措施:要告知施工期间可能会出现的一些比较危险的情况,并告知相应的应对措施;例如,在天花板吊顶时应加固悬挂杆,防止发生坠落事故。
二、防水与防潮措施1. 防水(1)防水层的选择:选择合适的防水材料,例如高分子防水卷材、涂料等,根据实际情况选择合适的厚度和质量,并按照标准进行施工。
(2)防水层的施工工艺:严格按照防水层施工工艺要求进行施工,包括基层处理、预处理层、涂刷层等具体步骤。
(3)防水层的检测:在防水层施工完成后,进行必要的检测,确保防水效果符合要求,防止后续出现漏水等问题。
2. 防潮(1)墙体防潮措施:在进行室内装修时,应采用防潮材料对墙体进行处理,例如使用防潮涂料或进行贴砖处理等;此外,要确保墙体与外界空气流通,避免积水和潮湿。
(2)地面防潮措施:地面防潮主要通过选择防潮性能好的地板材料、地面防潮垫等方式进行;同时,在地下室或卫生间等地方要做好防潮层的处理,阻止地面潮气进入室内。
三、总结室内装饰装修安全技术交底以及防水与防潮措施是保证装修质量和室内环境的重要环节。
室内防水工程技术交底

室内防水工程技术交底一、项目概述室内防水工程是在建筑室内空间进行防水处理,以防止水分渗透和漏水现象的发生。
本项目旨在确保室内空间的防水性能,保护建筑结构和装饰材料的完好,提高室内空间的使用寿命和舒适度。
二、施工准备1. 施工前的准备工作:a. 清理施工区域,确保施工区域干净整洁;b. 检查施工区域的基层情况,确保基层平整、无裂缝和松散;c. 准备好所需的施工材料和设备,包括防水材料、工具、施工机械等。
2. 安全措施:a. 施工人员应穿戴好安全防护装备,包括安全帽、防尘口罩、防滑鞋等;b. 施工现场应设置明显的安全警示标志,确保施工区域的安全。
三、施工工艺1. 基层处理:a. 清洁基层表面,去除灰尘、油污等杂质;b. 对于有裂缝的基层,应先进行修补处理,确保基层的平整度和稳固性。
2. 防水材料选用:根据施工区域的不同需求,选用适合的防水材料,如聚氨酯、环氧树脂、丙烯酸等。
3. 施工方法:a. 按照防水材料的使用说明进行施工,确保施工质量;b. 使用专用工具将防水材料均匀涂布在基层表面,确保覆盖完整;c. 注意施工过程中的温度和湿度控制,以确保防水材料的固化效果。
4. 防水层设置:a. 根据施工要求,设置适当的防水层厚度,一般建议不低于2mm;b. 防水层应覆盖整个施工区域,包括墙面、地面、角部等。
5. 防水层交接处理:a. 防水层与其他材料的交接处应进行密封处理,确保无渗漏现象;b. 使用专用密封材料对交接处进行填充和封闭。
四、验收标准1. 防水层的平整度和完整性:a. 防水层表面应平整,无明显凹凸和麻面现象;b. 防水层应完整覆盖施工区域,无漏涂和剥落现象。
2. 防水层的附着力:a. 防水层与基层之间的附着力应符合相关标准要求;b. 通过拉力试验等方法检测防水层的附着力。
3. 防水层的渗透性:a. 防水层应具有较好的防水性能,能有效阻止水分渗透;b. 通过水压试验等方法检测防水层的渗透性。
五、注意事项1. 施工过程中应注意环境温度和湿度的控制,避免过高或过低的施工条件;2. 施工现场应保持通风良好,避免有害气体积聚;3. 施工材料应存放在干燥、通风的地方,避免受潮变质;4. 施工人员应熟悉防水材料的使用说明,正确操作施工工具;5. 施工结束后,应及时清理施工现场,保持整洁。
丙纶防水技术交底

(1)水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中旳水份散失影响粘接质量。
(2)用刮板排气刮实卷材旳同步应注意检查卷材下面有无硬性颗粒及其他物质将卷材垫起,如有应将其取出重新粘贴。已铺设完旳防水层在水泥素浆具有一定强度前应防止人员在上部来回踩踏以免卷材起鼓。防水层验收合格后,尽快进行下道工序旳施工。
(3)卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达85%以上。
(4)卷材施工温度高于25℃时,应立即向施工后旳卷材表面喷水降温和遮盖养护,防止卷材变形起鼓。
四、防水层检测试验:
防水层施工完毕。由于是地下室无法进行蓄水和淋水试验,只能注意检查,发现疑点及时处理。在确认没有问题由三方进行验收后,在卷材面上刷一层水泥素浆,然后作防水保护层,本工程防水保护层采用C20细石混凝土7cm厚,采用商品混凝土汽车泵进行浇筑底面,而防水挡墙立面旳保护采用放置竹胶板临时对防水卷材进行保护,防止绑扎钢筋时破坏卷材,在浇筑底板混凝土时再取出竹胶板。
工程名称
园林府邸5#住宅楼
交底部位
基础、地下室外墙
工程编号
日期
.8.9
1、交底内容:聚乙烯丙纶复合防水卷材施工
一、材料准备:
1、聚乙烯丙纶复合防水卷材,GB18173-1-原则防水卷材。
2.辅助材料:专用胶,水泥。
3、材料进场复试:以同毕生产厂家旳统一品牌,统一等级旳产品,进行规格尺寸和外观质量检查,进行复试旳卷材将卷材切除距外层卷头300㎜后顺纵向切取1500㎜旳旳全副卷材2块,一块作物理性能检查用,另丙纶防水卷材施工温度宜在5℃以上25℃如下进行,雨天、雪天、5级风及以上天气严禁施工,在施工中碰到雨天要做好防雨措施。
(2)找平层验收合格,基层在潮湿旳状况下只要无明水便可施工。
屋面防水工程 安全技术交底

屋面防水工程安全技术交底屋面防水工程安全技术交底一、工程概述屋面防水工程是指对建筑物屋面进行防水处理,以防止雨水渗漏进入建筑物内部,保护建筑结构和室内设施的完好。
本次工程涉及的屋面面积为2000平方米,采用的防水材料为聚合物改性沥青防水卷材。
二、安全要求1. 安全意识:施工人员必须具备安全意识,遵守施工现场的安全规定,严禁违章操作。
2. 安全防护:施工人员必须佩戴好安全帽、防滑鞋、防护手套等个人防护装备。
3. 施工现场:施工现场必须保持整洁,严禁乱堆乱放材料,避免发生滑倒、绊倒等事故。
4. 材料储存:防水材料必须存放在干燥通风的地方,远离火源和易燃物。
5. 施工设备:施工设备必须经过检修和保养,确保其正常运行,避免发生意外事故。
三、施工工艺1. 准备工作:清理屋面表面的杂物和灰尘,确保屋面干净整洁。
2. 基层处理:对屋面基层进行检查,如有破损或裂缝,需进行修补,确保基层平整牢固。
3. 防水材料铺设:将聚合物改性沥青防水卷材按照施工图纸要求进行铺设,注意卷材的接缝处理和固定方式。
4. 热风焊接:使用热风枪对卷材进行热风焊接,确保卷材与基层牢固粘结。
5. 防水层保护层施工:在防水层上铺设保护层,以保护防水层不受外界损害。
6. 检验验收:对施工完成的屋面防水工程进行验收,确保工程质量符合要求。
四、应急措施1. 火灾应急:施工现场必须配备灭火器材,施工人员需熟悉使用方法,并定期进行检查和维护。
2. 意外伤害应急:施工现场应设置急救箱,并配备专职急救人员,确保在发生意外伤害时能够及时处理和救治。
3. 暴雨天气应急:在暴雨天气施工时,施工人员必须及时避雨,暂停施工,确保人员安全。
五、安全培训1. 安全培训:施工人员必须接受安全培训,学习掌握施工安全操作规程和应急措施。
2. 安全教育:定期组织安全教育活动,加强施工人员的安全意识和安全技能。
六、安全监督1. 安全检查:施工单位必须定期进行安全检查,及时发现和处理安全隐患。
精装修室内防水施工班组安全交底

5、防水作业区必须保持通风良好。
6、患有皮肤病、眼病、刺激过敏者,不得参加防水作业。施工过程中发现恶心、头晕、过敏等应停止作业。
7、防水施工作业完成后,必须做到工完场清。
交底人签名:
接底人签名
注:交底人应为班组长

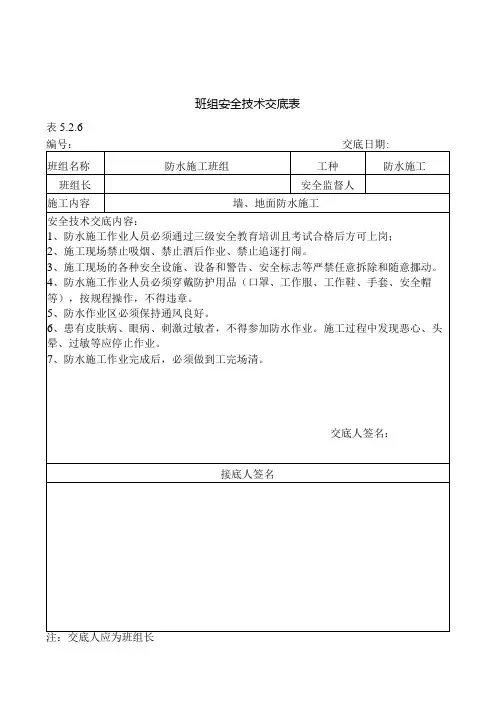

班组安全技术交底表
表5.2工种
防水施工
班组长
安全监督人
施工内容
墙、地面防水施工
安全技术交底内容:
1、防水施工作业人员必须通过三级安全教育培训且考试合格后方可上岗;
2、施工现场禁止吸烟、禁止酒后作业、禁止追逐打闹。
3、施工现场的各种安全设施、设备和警告、安全标志等严禁任意拆除和随意挪动。
室内厨卫间阳台TS防水技术交底

工程名称某某工程施工单位某某公司
分项工程名称厨房、卫生间、阳台TS防水交底日期年月日交底内容:
图:管根附加层做法示意
(4)阴、阳角附加层
大面积防水施工之前,防水房间墙地面阴阳角处应先做一道附加层,每侧宽度不小于250mm,水泥胶浆粘贴、压实、无空鼓。
(5)主体防水层(大面积防水层)施工
按粘贴面积将预先剪裁好的卷材铺贴在地面,铺粘时不应用力拉伸卷材,不得出现皱折。
用刮板推擀压实并排除卷材下面的气泡和多余的防水粘结料浆。
第一道防水铺贴完成后间隔1-2天方可进行第二道防水施工,以免过早上人破坏第一道防水。
卷材搭接:卷材的搭接缝宽度长边为100mm,短边150mm。
搭接缝边缘用聚合物水泥防水粘结料勾缝涂刷封闭,密封宽度不应小于50mm,如下图。
相邻两幅卷材的短边接缝:相邻两边卷材铺贴时,两个
短边接缝应错开。
项目专业技术负责人:交底人:接受人:。
室内防水工程技术交底

室内防水工程技术交底引言概述:室内防水工程技术是建造施工中非常重要的一环,它直接关系到建造物的使用寿命和安全性。
在室内防水工程中,技术交底是确保施工质量的重要环节。
本文将对室内防水工程技术交底进行详细的介绍和解析,分为五个部份,分别是施工前的准备工作、防水层材料的选择、施工工艺要点、验收标准以及常见问题及解决方法。
一、施工前的准备工作:1.1 确定施工范围和施工方式:在进行室内防水工程技术交底前,首先需要明确施工的范围和方式。
根据建造设计图纸和实际情况,确定需要进行防水处理的区域,并选择适合的施工方式,如涂刷、卷材等。
1.2 清理施工区域:在施工前,必须对施工区域进行彻底的清理,确保表面没有杂物和污垢,以便于防水材料的粘贴和施工。
1.3 检查基层状况:在进行室内防水工程之前,需要对基层进行检查,包括地面平整度、墙面垂直度等。
如有不平整或者有裂缝的情况需要进行修补,以确保防水层的质量。
二、防水层材料的选择:2.1 根据施工区域选择合适的防水材料:不同的施工区域需要选择不同的防水材料。
例如,地下室、浴室等湿度较高的区域需要选择具有较高防水性能的材料。
2.2 考虑施工环境选择适合的防水材料:施工环境的温度、湿度等因素也会对防水材料的性能产生影响。
因此,在选择防水材料时,需要充分考虑施工环境的实际情况。
2.3 了解防水材料的施工要求:不同的防水材料有不同的施工要求,包括温度、湿度、施工工艺等。
在选择防水材料时,需要了解其施工要求,并确保施工符合要求,以保证防水层的质量。
三、施工工艺要点:3.1 基层处理:在施工防水层之前,需要对基层进行处理,包括清洁、修补裂缝等。
确保基层平整、坚固,以便于防水材料的粘贴和施工。
3.2 防水材料的施工:根据所选用的防水材料,按照其施工要求进行施工。
涂刷防水材料时,应均匀涂刷,并注意涂刷层与层之间的粘贴。
卷材防水时,要确保卷材表面平整、无皱褶,并严密粘贴。
3.3 防水层的保护:施工完成后,应对防水层进行保护,以防止损坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⑤基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层增补。
3、地面排水不畅:主要原因是地面面层及找平层施工时未按设计要求找坡,造成倒坡或凹凸不平而存水。因此在涂膜防水层施工之前,先检查基层坡度是否符合要求,与设计不符时,应进行处理再做防水,面层施工时也要按设计要求找坡。
4、地面二次蓄水试验后,已验收合格,但在竣工使用后仍发现渗漏现象;主要原因是卫生器具排水口与管道承插口处未连接严密,连接后未用建筑密封膏封密实,或者是后安卫生器具的固定螺丝穿透防水层而未进行处理。在卫生器具安装后,必须仔细检查各接口处是否符合要求,再进行下道工序。要求卫生器具安装后,注意成品保护。
3、涂膜防水层施工
防水涂膜厚度为1.5mm。可分成两遍或三遍进行涂膜施工。
①打开包装桶先搅拌均匀。
②第一层涂膜:将已搅拌好的涂膜防水涂料用塑料或橡胶刮板均匀涂刮在巳涂好底胶的基层表面上,厚度为0.6mm,要均匀一致,刮涂量以0.6~0.8kg/m2为宜,操作时先墙面后地面,从内向外退着操作。
③第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工方法,进行第二道涂膜防水施工。为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为0.5mm为宜。
5、涂膜防水层质量要求
根据防水涂膜施工工艺流程,对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。防水层完成并实干后,对涂膜质量进行全面验收,要求满涂,厚度均匀一致,封闭严密,厚度达到设计要求(做切片检查)。防水层无起鼓、开裂、翘边等缺陷,并且表面光滑。经检查验收合格后可进行蓄水试验(蓄水深度高出标准地面20mm),24h无渗漏,做好记录,可进行保护层施工。
②楼地面找平层已完成,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%。
③找平层的泛水坡度应在2%(即1:50),不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为20mm的均匀一致、平整光滑的小圆角,要用专用抹子。凡是靠墙的管根处均要抹出5%(1:20)坡度,避免此处积水。
2、地面面层施工后,进行蓄水试验,有渗漏现象:主要原因是穿过地面和墙面的管件、地漏等松动,烟风道下沉,撕裂防水层;其他部位由于管根松动或粘结不牢、接触面清理不干净产生空隙,接搓、封日处搭接长度不够,粘贴不紧密;做防水保护层时可能损坏防水层;第一次蓄水试验蓄水深度不够。因此要求在施工过程中,对相关工序应认真操作,加强责任心,严格按工艺标准和施工规范进行操作。涂膜防水层施工后,进行第一次蓄水试验,蓄水深度必须高于标准地面20mm,24h不渗漏为止,如有渗漏现象,可根据渗漏具体部位进行修补,甚至于全部返工。地面面层施工后,再进行第二遍蓄水试验,24h无渗漏为最终合格,填写蓄水检查记录。
专业技术负责人:
交底人:
接受人:
④第三层涂膜:第二层涂膜固化后,按前述两遍的施工方法,进行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜(如设计厚度为1.5mm以上时,可进行第四次涂刷)。
⑤30mm厚1:3干硬性水泥砂浆(内掺建筑胶)保护层施工。
4、防水层细部施工
①管根与墙角(见图4-7)
②地漏处细部做法(见图4-8)
③门口细部做法(见图4-9)
二、质量要求
项
序
项 目
允许偏差或允许值(mm)
主控项目
1
防水涂料
符合设计要求和现行有关标准的规定
2
排水坡度、预埋管道、设备、固定螺栓的密封
符合设计要求
3
地漏
地漏顶应为地面最低处,易于排水,系统畅通
一般项目
1
排水坡、地漏排水设备周边节点
应密封严密,无渗漏现象
2
密封材料
使用柔性材料,嵌填密实,粘贴牢固
3
五、成品保护
1、涂膜防水层操作过程中,操作人员要穿平底鞋作业,穿过地面及墙面等处的管件和套管、地漏、固定卡子等,不得碰损、变位。涂防水涂膜施工时,不得污染其他部位的墙地面、门窗、电气线盒、暖卫管道、卫生器具等。
2、涂膜防水层每层施工后,要严格加以保护,在厨卫间门日要设醒目的禁入标志,在保护层施工之前,任何人不得进入,也不得在上面堆放杂物,以免损坏防水层。
3、地漏或排水口在防水施工之前,应采取保护措施,以防杂物进人,确保排水畅通,蓄水合格,将地漏内清理干净。
4、防水保护层施工时,不得在防水层上拌砂浆,铺砂浆时铁锹不得触及防水层,要精工细做,不得损坏防水层。
六、应注意的质量问题
1、涂膜防水层空鼓、有气泡:主要是基层清理不干净,涂刷不匀或者找平层潮湿,含水率高于9%;涂刷之前未进行含水率检验,造成空鼓,严重者造成大面积鼓包。因此在涂刷防水层之前,必须将基层清理干净,并保证含水率合适。
防水材料
均匀,不龟裂,不鼓泡
4
防水层厚度
符合设计要求(150mm)
三、工艺流程
基层清理→细部附加层施工→涂膜防水层施工→第一次试水→保护层施工→第二次试水→工程质量验收
四、操作工艺
1、基层清理
涂膜防水层施工前,先将基层表面上的灰皮用铲刀除掉,用笤帚将尘土、砂粒等杂物清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉。基层表面必须平整,凹陷处要用水泥腻子补平。
防水工程技术交底
施工单位
甘肃第九建设集团公司
工程名称
兰州新区舟曲移民安置点绿色市场工程1#楼
分部工程
装饰装修
交底部位
卫生间
日期
2016年4月16日
内ห้องสมุดไป่ตู้
容
一、施工准备
1、作业条件
①楼地面巳完成,穿过厕浴问地面及楼面的所有立管、套管已完成,并已固定牢固,经过验收。管周围缝隙应用1:3水泥砂浆堵严,缝大于20mm时宜用C20细石混凝土堵严密实(楼板底需吊模板)。
2、细部附加层施工
①打开包装桶后先搅拌均匀。严禁用水或其他材料稀释产品。
②细部附加层施工:用油漆刷蘸搅拌好的涂料在管根、地漏、阴阳角等容易漏水的薄弱部位均匀涂刷,不得漏涂(地面与墙角交接处,涂膜防水上卷墙上250mm高)。常温4h表干后(手摸不粘手为准),再刷第二道涂膜防水涂料,24h实干后,即可进行大面积涂膜防水层施工,每层附加层厚度宜为0.6mm。
⑨操作人员应经过专业培训考核合格后,持证上岗,先做样板间,经检查验收合格,方可全面施工。
2、材质要求
高分子防水涂膜。必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
3、施工机具
主要机具:电动搅拌器、搅拌桶、小漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹子、油工铲刀、笤帚、消防器材、风机等。
⑥墙面按设计要求及施工规定有防水的部位,(四周至少上卷150mm,卫生间须加设1.8m高防潮层)墙面基层抹灰要压光,要求平整,无空鼓、裂缝、起砂等缺陷。
⑦根据墙上的+0.5m水平控制线,弹出墙面防水高度线,标出立管与标准地面的交界线涂料涂刷时要与此线平。
⑧防水材料一般为易燃有毒物品,储存、保管和使用时要远离火源,施工现场要备有足够的灭火器等消防器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。
