施工组织设计施工方案塔吊基础施工方案
塔吊基础施工方案完整版

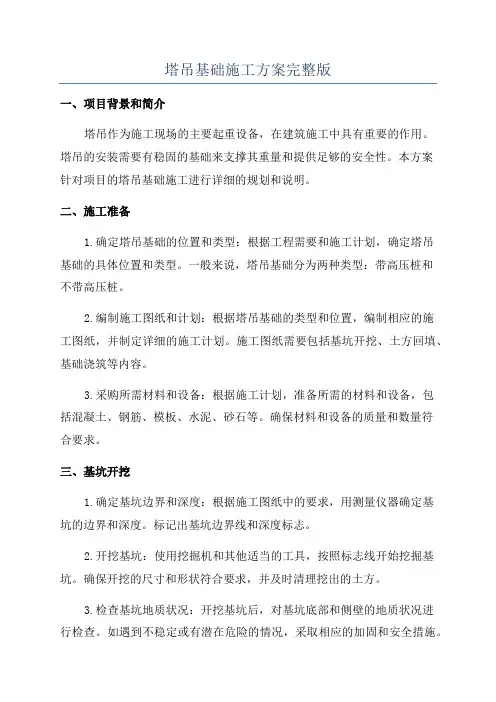

塔吊基础施工方案完整版一、项目背景和简介塔吊作为施工现场的主要起重设备,在建筑施工中具有重要的作用。
塔吊的安装需要有稳固的基础来支撑其重量和提供足够的安全性。
本方案针对项目的塔吊基础施工进行详细的规划和说明。
二、施工准备1.确定塔吊基础的位置和类型:根据工程需要和施工计划,确定塔吊基础的具体位置和类型。
一般来说,塔吊基础分为两种类型:带高压桩和不带高压桩。
2.编制施工图纸和计划:根据塔吊基础的类型和位置,编制相应的施工图纸,并制定详细的施工计划。
施工图纸需要包括基坑开挖、土方回填、基础浇筑等内容。
3.采购所需材料和设备:根据施工计划,准备所需的材料和设备,包括混凝土、钢筋、模板、水泥、砂石等。
确保材料和设备的质量和数量符合要求。
三、基坑开挖1.确定基坑边界和深度:根据施工图纸中的要求,用测量仪器确定基坑的边界和深度。
标记出基坑边界线和深度标志。
2.开挖基坑:使用挖掘机和其他适当的工具,按照标志线开始挖掘基坑。
确保开挖的尺寸和形状符合要求,并及时清理挖出的土方。
3.检查基坑地质状况:开挖基坑后,对基坑底部和侧壁的地质状况进行检查。
如遇到不稳定或有潜在危险的情况,采取相应的加固和安全措施。
四、基础施工1.安装高压桩(如适用):根据施工图纸中的要求,安装高压桩。
选择合适的桩机和相关设备,按照设计要求进行施工。
确保高压桩的数量、长度和位置符合要求。
2.制作模板:根据施工图纸中的要求,制作基础模板。
根据模板尺寸和形状,选择合适的模板材料,并按照构造要求进行安装和固定。
3.浇筑混凝土:在模板安装完成后,准备好混凝土和相关的设备。
按照混凝土浇筑工艺,使用搅拌机将混凝土运输到现场,并由泵车进行浇筑。
确保混凝土的浇筑质量和密实度符合要求。
4.养护基础:根据混凝土养护工艺,对基础进行养护。
采取适当的养护措施,如喷水、覆盖塑料薄膜等,以保持混凝土的湿润和保温效果。
五、验收和完工1.基础验收:在基础施工完成后,进行基础验收。
塔吊施工方案塔吊施工方案塔吊基础施工方案

塔吊施工方案塔吊施工方案塔吊基础施工方案在建筑工程中,塔吊是一种重要的施工设备,在高空作业中扮演着至关重要的角色。
塔吊施工方案的制定对于整个工程的顺利进行至关重要。
塔吊基础施工方案的设计更是关乎工程质量与安全。
下面将从塔吊施工方案和塔吊基础施工方案两个方面进行详细阐述。
塔吊施工方案1. 塔吊设备的选择在选择塔吊设备时,需要考虑工程的规模、施工高度、吊重等因素,并根据具体情况选择适合的塔吊类型和规格。
同时,要确保所选塔吊设备具备稳定性和安全性,以及能够满足工程需求。
2. 施工前的准备工作在塔吊施工前,需要对施工现场进行详细的勘察和测量,确保施工条件符合要求;同时要对塔吊设备进行全面检查和维护,确保设备安全可靠。
3. 施工过程中的监控与管理在塔吊施工过程中,需要进行严格的监控和管理,确保施工作业符合规范和要求。
同时要加强现场安全管理,规范作业流程,确保施工安全。
塔吊基础施工方案1. 基础设计与施工方案在塔吊基础施工方案中,基础设计是至关重要的一环。
需要根据工程要求和地质条件设计合理的基础结构,并制定相应的施工方案。
2. 基础材料选择与浇筑工艺在基础施工过程中,需要选择合适的基础材料,并采用有效的浇筑工艺。
确保基础质量达标,提高结构稳定性。
3. 基础施工质量控制在基础施工过程中,需要加强质量控制,确保施工质量符合设计要求。
同时要严格遵守施工规范,保证塔吊基础安全可靠。
综上所述,塔吊施工方案及塔吊基础施工方案在建筑工程中具有极其重要的意义。
只有通过科学规划和严格执行,才能保证工程施工顺利进行,确保施工质量和安全性。
塔吊基础施工方案

塔吊基础施工方案一、项目概况本项目是一座高层建筑项目,涉及到的塔吊是用来起吊和运输庞大物体的重要工具。
塔吊的稳定是非常重要的,因此,塔吊基础施工方案是必不可少的。
二、技术方案1. 塔吊基础选址:首先,选址是非常重要的,需要有稳定坚固的基础才能承受塔吊的重量。
选址必须在地面稳固,没有空洞和坑洼的地方。
而且还要注意地面是否有硬度不够的地方,一下雨或遭遇风暴,可以稳定地支持塔吊。
2. 基础设计:塔吊的基础应该和大楼的地基相连接。
可利用连桩连接方式,即在地基中挖出一部份外形略大于基础的槽形坑,根据塔吊基础的形状设计一组防坍塌支撑桩,将其安装在槽形坑中并固定,然后用混凝土将基础浇筑到其上。
基础表面必须平整而且垂直,并且与建筑物的垂直度要求相同。
3. 塔吊基础施工流程:⑴施工前:施工前应提前攀登塔吊,检查其各个部位是否正常,是否需要修理。
必要时需要进行修理和更换。
⑵打桩:地基的打桩部分通常由施工工人完成。
施工前需要清空基础工地,找平地面,然后通过测量确定桩位。
打桩时必须严格按照施工图进行操作,至少在桩上方放置10厘米的测量管根据验收标准确定其在垂直度、坐标、角度等方面是否达标。
⑶模板施工:模板安装后,在模板内加固骨架,检查模板是否保持在正确的位置,并将模板深度调整到所需细度。
⑷浇筑混凝土:建筑混凝土施工后,工人会在卸料管的轮廓周围集中混凝土料,并通过混合机将材料加入便携的搅拌站。
混凝土的浇注必须均匀,将混凝土涵盖到整个塔吊基础表面,同时要防止溢出。
4. 施工安全:施工过程中必须保持现场干燥和清洁,构造会造成很多的垃圾,需要经常清理。
工人需要高度警惕,防止跌落和重物伤害。
必须正确使用个人防护设备,遵守现场安全规定。
对于特殊的施工环境,需要采取相应的防护措施。
5. 控制施工进度:为了保证施工进度,需先确定清单计划和任务,并将其分配给负责的施工人员。
在施工过程中,应进行现场协调,协调施工人员和物资的进度。
三、材料和设备1. 混凝土:混凝土是优良的基础材料。
塔吊基础及塔吊安装施工方案

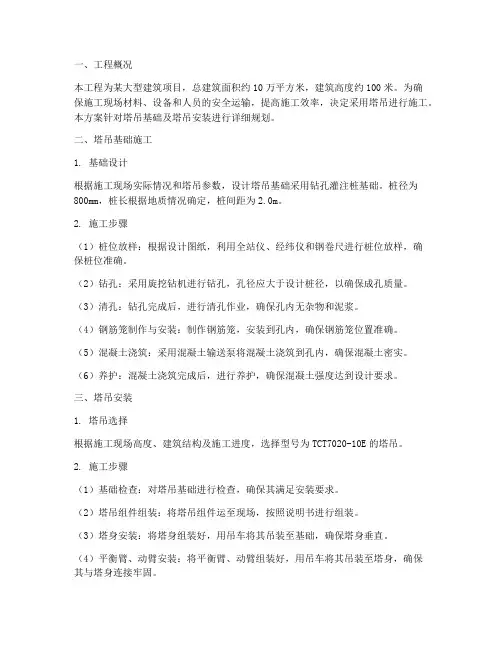

一、工程概况本工程为某大型建筑项目,总建筑面积约10万平方米,建筑高度约100米。
为确保施工现场材料、设备和人员的安全运输,提高施工效率,决定采用塔吊进行施工。
本方案针对塔吊基础及塔吊安装进行详细规划。
二、塔吊基础施工1. 基础设计根据施工现场实际情况和塔吊参数,设计塔吊基础采用钻孔灌注桩基础。
桩径为800mm,桩长根据地质情况确定,桩间距为2.0m。
2. 施工步骤(1)桩位放样:根据设计图纸,利用全站仪、经纬仪和钢卷尺进行桩位放样,确保桩位准确。
(2)钻孔:采用旋挖钻机进行钻孔,孔径应大于设计桩径,以确保成孔质量。
(3)清孔:钻孔完成后,进行清孔作业,确保孔内无杂物和泥浆。
(4)钢筋笼制作与安装:制作钢筋笼,安装到孔内,确保钢筋笼位置准确。
(5)混凝土浇筑:采用混凝土输送泵将混凝土浇筑到孔内,确保混凝土密实。
(6)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
三、塔吊安装1. 塔吊选择根据施工现场高度、建筑结构及施工进度,选择型号为TCT7020-10E的塔吊。
2. 施工步骤(1)基础检查:对塔吊基础进行检查,确保其满足安装要求。
(2)塔吊组件组装:将塔吊组件运至现场,按照说明书进行组装。
(3)塔身安装:将塔身组装好,用吊车将其吊装至基础,确保塔身垂直。
(4)平衡臂、动臂安装:将平衡臂、动臂组装好,用吊车将其吊装至塔身,确保其与塔身连接牢固。
(5)塔吊电气系统连接:连接塔吊电气系统,确保电气系统正常运行。
(6)塔吊调试:对塔吊进行调试,确保其各项性能指标达到设计要求。
四、施工安全措施1. 人员安全:施工现场设立安全警示标志,对施工人员进行安全培训,确保其具备安全施工意识。
2. 机械安全:对施工机械进行定期检查、维护,确保其正常运行。
3. 质量控制:对塔吊基础、塔吊安装等环节进行严格的质量控制,确保施工质量。
4. 应急预案:制定应急预案,应对突发事件,确保施工现场安全。
五、施工进度安排1. 塔吊基础施工:预计20天内完成。
塔吊基础工程施工方案(桩基)

塔吊基础工程施工方案(桩基)
一、施工准备
在进行塔吊基础工程施工前,需要做好以下准备工作: - 完成地面平整和清理
工作; - 准确定位和标定施工范围; - 准备好所需的施工材料和设备; - 制定详细
的施工计划; - 检查施工人员的安全防护用具。
二、桩基施工步骤
1. 钻孔
根据设计要求,确定桩的直径、深度和布置方式。
使用钻机在确定位置钻孔,
确保孔的直径和深度符合要求。
2. 筒灌
在钻孔内倒入混凝土,同时使用内筒和外筒进行压浆。
根据设计要求确定灌注
混凝土应达到的标高。
3. 钻孔回填
在灌注混凝土达到设计标高后,使用回填料将钻孔回填,确保灌注混凝土的固
结性和稳定性。
4. 桩顶标高调整
根据设计要求,对桩顶标高进行调整和校正,确保桩顶标高符合要求。
三、施工注意事项
在进行塔吊基础工程施工时,需要注意以下事项: - 施工现场应保持整洁,材
料码放整齐,确保施工安全; - 施工人员应按照规范操作,严格遵守施工程序; -
施工过程中应随时监测桩基施工质量,并对施工质量进行检查和验收。
四、施工结束
完成桩基施工后,进行施工进度记录和质量验收。
确保施工质量符合设计要求,达到安全稳定的工程要求。
塔吊基础工程施工方案(桩基)的施工过程中,上述步骤和注意事项是至关重要的,只有严格按照要求进行施工,才能保证工程质量和安全性。
塔吊的施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,建筑行业得到了迅猛发展。
塔吊作为建筑施工中不可或缺的起重设备,其在建筑施工过程中的应用越来越广泛。
为确保塔吊施工安全、高效、顺利进行,特制定本塔吊施工方案。
二、施工范围本方案适用于各类建筑施工过程中塔吊的安装、拆卸、使用和维护。
三、施工原则1. 安全第一:严格遵守国家有关法律法规和行业标准,确保施工安全。
2. 高效施工:合理安排施工计划,提高施工效率。
3. 节约成本:合理使用材料,降低施工成本。
4. 环保施工:采取有效措施,减少施工对环境的影响。
四、施工组织1. 施工单位:负责塔吊的安装、拆卸、使用和维护。
2. 监理单位:负责监督塔吊施工过程,确保施工安全、质量。
3. 设计单位:负责塔吊的选型、设计及相关技术支持。
五、施工准备1. 技术准备:组织施工人员进行塔吊安装、拆卸、使用和维护的培训,提高施工人员的专业技能。
2. 材料准备:根据工程需求,采购合格的塔吊设备、配件及辅助材料。
3. 施工设备准备:确保塔吊安装、拆卸、使用和维护所需设备齐全、完好。
4. 施工现场准备:确保施工现场符合塔吊安装、拆卸、使用和维护的要求。
六、施工工艺1. 塔吊安装(1)安装前检查:检查塔吊设备、基础、基础预埋件等是否符合要求。
(2)基础施工:根据设计要求,进行塔吊基础施工,确保基础稳固。
(3)塔吊安装:按照安装步骤,依次完成塔身、塔帽、驾驶室、吊臂等部件的安装。
(4)调试与试运行:完成塔吊安装后,进行调试与试运行,确保塔吊运行正常。
2. 塔吊拆卸(1)拆卸前检查:检查塔吊设备、基础、基础预埋件等是否符合要求。
(2)拆卸步骤:按照拆卸步骤,依次完成塔帽、驾驶室、吊臂等部件的拆卸。
(3)基础拆除:拆除塔吊基础,确保基础稳固。
3. 塔吊使用(1)操作人员培训:对操作人员进行培训,确保其熟悉塔吊操作规程。
(2)吊装作业:按照吊装作业规程,进行吊装作业。
(3)安全检查:定期进行塔吊安全检查,确保塔吊运行正常。
塔吊专项施工方案(3篇)

第1篇一、编制依据1. 《建筑施工安全生产管理规定》2. 《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)3. 工程施工图纸及设计文件4. 施工现场实际情况5. 相关国家标准和行业标准二、工程概况1. 工程名称:XXX项目2. 工程地点:XXX3. 工程规模:XXX4. 工程类型:XXX5. 施工单位:XXX三、塔吊选用及主要技术参数1. 塔吊型号:XX型号2. 最大起重高度:XX米3. 最大起重半径:XX米4. 起重力矩:XXkN·m5. 起重量:XX吨6. 起重机工作速度:XXm/min7. 塔身标准节高度:XX米8. 塔身最大高度:XX米9. 塔身最大附着高度:XX米10. 塔身标准节数量:XX节四、塔吊安装及拆卸要求1. 塔吊安装前,应进行设备检查,确保设备完好,符合安装要求。
2. 安装场地应平整、坚实,满足塔吊安装和使用的需要。
3. 安装过程中,应严格按照设备说明书和施工方案进行操作。
4. 塔吊基础施工应符合设计要求,确保基础稳定。
5. 塔吊安装完成后,应进行试吊,检查塔吊的稳定性、可靠性。
6. 塔吊拆卸前,应进行拆卸方案的编制,确保拆卸过程安全、有序。
7. 拆卸过程中,应按照拆卸方案进行操作,注意安全防护。
五、塔吊使用要求1. 塔吊操作人员应持有相应的操作资格证书。
2. 操作人员应熟悉设备性能、操作规程和安全注意事项。
3. 使用过程中,应定期对塔吊进行检查、维护,确保设备正常运行。
4. 严禁超载、超范围使用塔吊。
5. 塔吊周围应设置安全警示标志,并安排专人进行监护。
6. 塔吊作业区域应设置隔离设施,防止无关人员进入。
六、安全防护措施1. 塔吊基础周围应设置防护栏杆,防止人员坠落。
2. 塔吊吊钩周围应设置防护罩,防止吊物脱落。
3. 塔吊操作平台应设置防护栏杆和踢脚板,防止人员坠落。
4. 塔吊起吊物下方应设置警戒区域,防止人员进入。
5. 塔吊作业区域应设置安全警示标志,提醒人员注意安全。
塔吊基础施工方案

塔吊基本施工计划【1 】一.塔吊基本参数1.塔吊基本根本尺寸为6m*6m*1.40m,塔吊基本垫层选用C20砼,厚100mm,四周每边超出塔基400mm.塔吊基本严禁超挖.塔吊基本选用强度不低于C35的商品砼浇筑,混凝土抗渗等级为P6.2.6m*6m*1.4m 承台配筋.塔吊基本配筋:T:X&Y25@200mm,B:X&YC25@200mm(即纵横向均31根钢筋),底呵护层厚度100mm,四周及面呵护层50mm,拉筋采取三级钢,直径14纵横间距400mm,马凳采取三级钢,直径25,纵横间距1000mm,马凳采取几字型马凳.二.塔吊基本施工2.1 放线定位塔吊基本须依据计划塔吊定位图.平面安插图放线.2.2 基本承台施工1. 塔吊基本承台施工时土方开挖采取天然放坡,坡度为1:1,斟酌工作面上部坑边土方2.0高采取台阶式挖除,确保坑壁的安然.塔吊基本严禁超挖,在施工塔吊基本时及后续塔楼承台施工时均需额外留意.2. 在土方开挖前,由项目施工员对挖土着土偶员具体的技巧交底.放好坡顶线,坡底线经复测及验收及格后开端挖土.3. 承台土方开挖用机械开挖至承台垫层底标高以上0.3m后停滞,残剩土方采取人工开挖.4. 挖土进程要留意呵护好工程桩,挖土机械不得碰撞,防止损坏桩体.5. 挖至基底后应实时进行基槽验收,及格后实时进行垫层等下一道工序施工,尽量防止土体吐露,防止土体水分蒸发损掉,导致土体积膨胀或因下雨侵泡土体,须要时基底笼罩塑料薄膜,帆布等措施.6.基坑顶离坑边500阁下做临边防护雕栏,雕栏用黄黑相间的钢管搭设,雕栏高度为1.5米,设三道程度横向杆,并在围护雕栏四周用密目网关闭围护.7. 塔吊均在地下室底板上,均须要在基本施工阶段做好地下室的排水即可.8. 承台施工前,进行桩基检测及管桩桩顶与承台构造处理.9. 塔吊基本承台砖胎膜采取灰砂砖砌筑 370mm 厚并用 15 厚防水砂浆双方抹面,砖胎膜出地下室底板面 500mm.10. 按塔吊解释书精确预埋件,防雷引下线一并预埋.基本模板要稳固,混凝土一次浇筑成型,振捣密实.砼面抄平.做好隐藏验收记载及影像材料.基本浇筑完成后,要进行养护.2.3 埋件预埋1. 当承台底部钢筋绑扎完毕后,将装配好的固定支腿和预埋支腿固定基节整体放入钢筋笼中,固定支腿预埋必须地位精确,并且应用厂家供给的支腿;2. 依据测量工所测放出的轴线,瞄准埋件的中间十字线;然后用水准仪测出埋件顶面的标高,包管预埋埋件的标高,包管预埋后塔身节中间线与程度面的垂直度≤1.5/1000;3. 预埋件四周的钢筋数目不得削减和割断,固定支腿四周混凝土充填率必须达到95%以上.2.4 塔吊避雷措施塔机要用专用接地线靠得住接地,接地电阻不得大于4Ω,塔吊接地圆钢同塔吊基本钢筋与桩基钢筋用12圆钢焊接,形成一个接地网,上部与塔吊专设接地线相连,确保塔吊防雷安然.2.5 塔吊装配1. 塔吊基本承台混凝土强度达到80%以上,方能进行塔机装配;塔机运行应用时,基本混凝土强度应达到100%设计强度.2. 塔吊应用进程中,做好沉降监测.塔吊基本沉降不雅测半月一次,垂直度在塔吊自由高度时半月一次测定.塔吊基本沉降量不得大于50mm,塔机最高附着点以下不该大于该段塔身装配高度的2‰(千分之二),自力高度或最高附着点以上的塔身垂直度不该大于该段塔身装配高度的4‰(千分之四).三. 塔吊基本质量验收及留意要点塔吊基本质量验收主如果对塔吊桩承载力及塔吊承台施工质量掌握.具体有以下留意点:1. 混凝土强度等级采取 C35(位于地下室规模的塔吊需用 C35P6);2. 基本概况平整度许可误差 1/1000.3. 埋设件的地位.标高和垂直度以及施工工艺相符出厂解释书请求.4. 起重机的混凝土基本应验收及格后,方可应用.5. 起重机的金属构造.及所有电气装备的金属外壳,应有靠得住的接地装配,接地电阻不该大于10Ω.6. 按塔机解释书,查对基本施工质量症结部位.7. 检测塔机基本的几何地位尺寸误差,应在许可规模内,测定程度误差大小,以便预备垫铁.8. 机脚螺丝应严厉按解释书请求的平面尺寸设置,许可误差不得大于 5mm.9. 基本砼浇筑完毕后应浇水养护,达到砼设计强度方可进行上部构造的装配功课.如提前装配必须有同前提养护砼试块实验陈述,强度达到装配解释书请求.10. 塔吊基本砼浇筑后应按划定制造试块,基本内钢筋必须经质检部分.监理部分验收及格方可浇筑砼,并应作好.隐检记载.以备作塔吊验收材料.11. 塔吊基本施工后,四周应排水优越,以包管基底土质承载力.12. 塔机的避雷装配宜在基本施工时起首预埋好,塔机的避雷针可用圆钢或扁钢直接与基本底板钢筋焊接相连,焊接长度不小于 10d,圆钢或扁钢净面积不得小于 72 ㎜ 2.13. 基本砼拆模后应在四角设置沉降不雅测点,并完成初始高程测设,在上部构造装配前再测一次,今后在上部构造装配后每半月测设一次,发明沉降过大.过快.不平均沉降等平常情形应立刻停滞应用,并报告请示公司工程技巧部分剖析处理后,方可决议可应用.四.塔吊承台与板交代处的处理1.塔吊基本与底板处理因塔吊基本均与地下室底板重合,塔吊基本顶面的标高同地下室底板,塔吊基本施工时,沿塔吊四周外扩500mm设置施工缝,按照塔吊承台配筋预留出长度1000mm的底板钢筋,并在飘出底板两层钢筋之间预留一道 30cm宽止水钢板,迎水面朝下,底板面以下砌筑砖胎模,宽度为370 mm.在浇筑塔吊基本垫层后在塔吊基本及四周施工缝部位按图纸请求进行4厚SBS卷材防水施工.该处施工缝用快易收口网支模,待进行底板施工时,剔除截面出快易收口网并凿毛混凝土,然后浇筑底板.塔吊基本与底板处理大样图如下:2. 塔吊与顶部衔接处的处理塔吊穿过地下室顶部时需在顶板预留施工洞:××××2.6m的洞口,顶板洞口处施工缝处加设一30cm宽止水钢板,洞口预留钢筋需截断,塔吊裁撤后施工此处时再衔接.如下图所示:五.塔吊基本施工需留意事项1. 土方开挖时在现场已有标高挖至垫层面上20cm处,最后的30cm人工清平,严禁超挖.塔基土方开挖放坡比例按1:1,塔吊底部每侧预留1m转胎模及操纵空间,浇筑后回填夯实.2. 雨季施工时,塔吊基本基坑要有排水措施(如:在一角设置集水井,潜水泵放入抽水),严禁基坑泡水.3. 塔吊基本需与地下室承台同时浇筑(整浇规模详见附图,紫色线为塔吊基本浇筑边线,工程承台外扩500),确保确保施工缝处底板防水提前施工,塔基施工时预留好底板钢筋.止水钢板.4. 对于预留时光较长的塔吊基本钢筋和顶板预留钢筋需做好防锈防腐化处理,涂刷掺胶水泥浆.缠绑呵护胶带.。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塔吊基础施工方案
一、确定塔吊基础位置
根据施工图和臂长的尺寸进行选址,具体位置见塔吊平面布置图
二、土方开挖
1.施工现场土质情况均为回填生活垃圾,为了满足QTZ40塔吊基础图中的技术要求第一条(地耐力不得低于200前帕)的要求。
决定将回填垃圾全部挖至老土,用C15混凝土浇筑至塔吊基础垫层处。
2.土方开挖采用挖机进行挖掘,同时挖掘出来的土方均转运出场,以减轻基坑的重量,防止塌方。
3.基坑开挖面为5.0M×5.0M。
4.基坑边角部位,机械挖不到之处,用人工配合清坡,将松土清至机械作业半径范围内,再用机械掏取运走.人工清土所占比例为1.5%~~4%,修坡以厘米作限制误差.
5.机械开挖应由深而浅,基底及边坡应预留一层150~~300mm厚土层用人工清底修坡找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动.
3.在基坑一角挖一积水井,采用污水泵进行排水,保证基坑无积水现象。
三、混凝土垫层浇筑
1.基坑因为地下水大且较深,为了保证施工安全,我方特请业主和监理进行现场跟踪验收,即基坑开挖完毕、及时验收、用商品混凝土及时浇筑。
2.混凝土浇筑过程中严格控制施工质量和施工工艺要求。
四、钢筋安装及螺栓预埋
依据QTZ40塔吊基础图和QTZ40塔吊布筋图进行下料制作绑扎安装并固定螺栓,其施工工艺和施工质量均符合现行国家有关规范要求。
图纸见附图。
五、浇筑混凝土
1.采用C30商品混凝土浇筑,浇筑工艺和质量均符合有关规定
2.浇筑完毕24小时后进行浇水养护。
