全套架桥机安装安全技术交底部门(通用)
架桥机拼装安全技术交底

架桥机拼装安全技术交底
交底内容:
1.架桥机组拼(或定型产品)、悬臂牵引中的平衡稳定及机具配备等,均应按设计要求进行。
2.架桥机就位后,为保持前后支点的稳定,应用方木支垫。
前后支点处,还应用缆风绳封固于墩顶两侧。
3.构件在架桥机上纵向、横向移动时,应平缓进行,卷扬机操作人员应按指挥信号协同动作。
4.全幅宽架桥机吊装的边梁就位前,墩顶作业人员应暂时避开。
5.横移不能一次到位的构件,操作人员应将滑道板、落梁架等准备好,待构件落入后,再进入作业点进行构件顶推(或牵引)横移等项工作。
-全文完-。
架桥机安装与拆除安全技术交底

架桥机安装与拆除安全技术交底工程名称:施工单位分项工程名称交底部门交底人交底时间作业部位施工期限年月日桥梁工程架桥机安装与拆除:一、安装架桥机可能存在的隐患:高处坠落、起重伤害、机械伤害、其他。
二、预防措施1、高处坠落:a:桥面临空处设护栏(钢筋)保护,两幅桥之间设安全网防止人员坠落的可能。
b:为了不发生此类事故,进入现场的人员必须持证上岗,严格遵守安全管理制度和相关的安全操作规程,杜绝违章施工和违反操作规程的现象,由于架桥机最高处有六米的高度,所以进行安装作业的人员必须配戴安全带和安全帽,并正确使用安全防护用品,当扣好吊绳时,待人员上部人员撤离到安全地带后再行起吊。
2、起重伤害:由于是使用吊车进行起吊作业,稍有不慎就会发生物件脱落、钢丝绳断裂、吊车倾覆等事故。
为了防止出现此类事故:参加施工职员必须持证上岗;吊车要进行过细检查,并在安全地带进行试吊作业,如没有妨碍即可进入现场进行施工作业;起重必须有专人进行批示,杜绝多人批示,违章批示;吊绳扣好后,职员不撤离、移动缆风绳无专人拖曳不得起吊。
3、机械伤害:事前拆除所有机械电源,严禁带电作业;安全办理职员进行过细检查,电源未拆除不得起吊。
三、安装作业技术要求1、在桥面上依次按总装图要求组装摆放中支点横移轨道,在桥台上摆放前支点横移轨道,用硬木支垫水平,并保证各轨基础底面差不大于±20mm,纵向间距差不大于±20mm。
要注意的是,组装架桥机应选择在桥面上进行时,直线有用长度不小于50m,组装场地平整,不得有局部凹凸不平现象。
2、在横移轨道上依次吊装摆放前支点、中支点横移台车,然后将前支点、中支点吊至台车上固定,用临时缆绳固定好前支点,中支点用木塞好,保证两支点纵向直线度。
横移轨道下方使用硬木支垫好,轨道铺设应克服桥台或路基横坡,要铺设水平。
3、在前支点、中支点间搭设枕木垛,从前至后组拼引导梁、主导梁单元梁销接引导梁横联和前、后横联,使纵导梁联结成整体。
架桥机安装安全技术交底

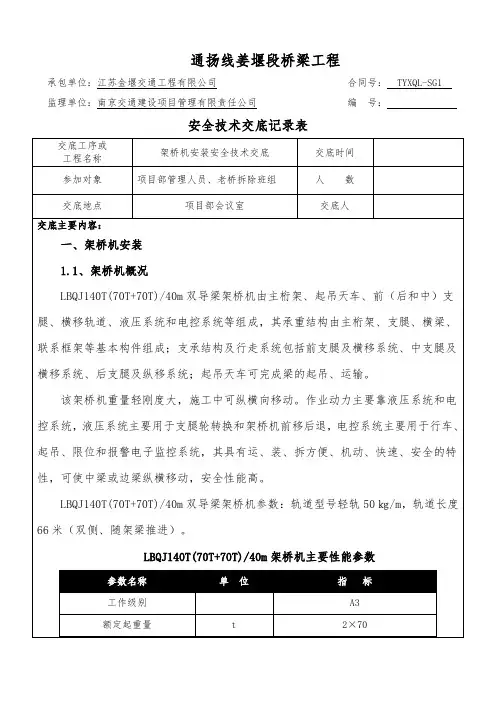

通扬线姜堰段桥梁工程承包单位:江苏金堰交通工程有限公司合同号: TYXQL-SG1 监理单位:南京交通建设项目管理有限责任公司编号:安全技术交底记录表1、枕木摆放:在桥头或盖梁上横向摆放枕木,两根枕木间距约为0.7米,枕木尽可能水平,摆成一条直线且与前盖梁平行。
2、前方横移单轨道铺在前方1#孔13米跨空心板梁上;后方的横移双轨道铺设在3#孔40米跨空心板梁上。
3、前后轨道平行,净跨距13.5m。
用汽车吊将横移轨道各节摆放在枕木上,用水准仪抄平横移轨道。
横移轨道与枕木有间隙处,用钢板支垫。
4、安放中托轮组下轮组摆放:将电机安装位置朝向后方,把中托下轮组摆放在横移轨道上,尽可能与运梁平车轨道相对。
下轮组电机减速机总成安装:中托下轮组有齿轮边脱离轨道,上涂抹适量的润滑脂,用螺栓把电机减速机总成安装在中托下轮组上,添加齿轮油。
5、旋转座安装:摆放旋转座于中托下轮组上,安装旋转销轴及螺母、垫片。
反托轮组安装:摆放反托轮组于旋转脂座上,安装鞍座销轴并插上开口销。
反托轮组电机减速机总成安装:轮齿上涂抹适量的润滑脂,用螺栓把电机减速机总成安装在反托轮组上。
中托连杆:用销轴把中托下轮组与中托连杆连接,安装开口销。
6、拼装主桁架在桥面上搭起和中托一样高的枕木梁,用汽车吊把前端梁节摆放在中托和枕木垛上。
另搭起一组枕木垛,用销轴把梁节与前节梁连接,安装开口销,然后拆除前一组枕木垛用来搭下一组枕木垛,重复上述步骤按编号依次组拼各梁节。
7、拼装前框架梁用汽车吊吊起前框架,对正主桁架前端的鞍座,插上销轴,插上开口销。
8、拼装后上横梁用汽车吊吊起后上横梁,摆放在末端梁节的横梁固定座上,用螺栓进行了连接并紧固。
9、拼装前支腿泵站安装:将花纹板铺设在前支位置旁边的主桁架内作为工作平台,安放油泵于工作平台上,用铁丝固定在工作平台上,油泵里添加液压油。
千斤顶安装:千斤顶缸体固定端用销轴固定在主梁上的吊耳上,插上开口销,连接高压油管。
电机减速机总成安装:前支轮组有齿轮边向上,轮齿上涂抹适量的润滑脂,用螺栓把电机减速机总成安装在前支轮组上添加齿轮油。
架桥机安装安全技术交底部门

江广高速公路改扩建工程建设项目
施工单位江苏省交通工程集团有限公司合同号JG-GG-2
监理单位南京交通建设项目管理有限责任公司编号
安全技术交底记录表
交底工序或
架桥机安装施工交底时间
工程名称
参加对象
共人交底人
及人数
交底地点记录人
交底主要内容:
一、工程概况
本工程采用JD 150-35型架桥机对银杏路预制箱梁安装,JD 150-35型架桥机由于几何尺寸较大,且重量很重,安装时需要分部件逐一安装。
计划于2015年8月10日组织架桥机相关配件进场并开始拼装。
二、施工进度计划、材料与设备计划
1、设备拼装进度计划
设备进场后,现场施工人员对进场设备数量进行核实,确保没有缺少不见,并对架桥机再次进行全面检查,确保部件及各个系统的完整。
完成上述工作后,对架桥机进行组装。
附组装进度计划表:
2、材料计划表
序号名称规格数量备注
注:要求必须交底到每一个现场作业人员,并由双方签字确认,留下相关书面记录。

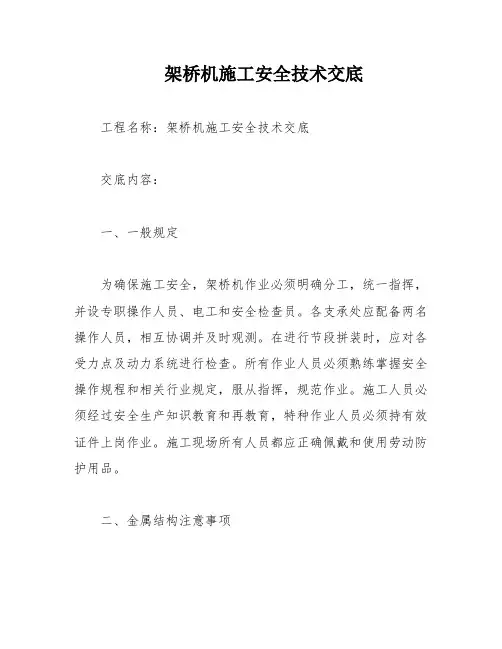

架桥机施工安全技术交底

架桥机施工安全技术交底工程名称:架桥机施工安全技术交底交底内容:一、一般规定为确保施工安全,架桥机作业必须明确分工,统一指挥,并设专职操作人员、电工和安全检查员。
各支承处应配备两名操作人员,相互协调并及时观测。
在进行节段拼装时,应对各受力点及动力系统进行检查。
所有作业人员必须熟练掌握安全操作规程和相关行业规定,服从指挥,规范作业。
施工人员必须经过安全生产知识教育和再教育,特种作业人员必须持有效证件上岗作业。
施工现场所有人员都应正确佩戴和使用劳动防护用品。
二、金属结构注意事项在进行焊接前,应清点各构件,检查各处焊缝及接头情况,并对有缺陷的焊缝进行处理。
检查各处连接是否有错装或漏装,以及调节螺杆的吃丝量。
临时需要焊接时,施焊前应复查组装质量和焊接区的处理情况。
焊接完毕后应清除熔渣和金属飞溅物。
随时检查主要受力构件的焊缝。
在组装好的焊件上施焊时,应按照焊接工艺规定的参数和焊接顺序进行,以控制焊后构件变形。
装卸、运输和堆存时,不得损坏构件并防止变形。
对各类构件的连接接头,必须经过检查合格后方可紧固或焊接。
高强度螺栓连接必须按设计技术要求处理并用专用工具拧紧。
滑移轨道的接头处,不应有凸台,否则应进行修磨,使轨道接头平滑过渡。
三、液压系统注意事项控制台应置于不受雨淋、曝晒和强烈振动的地方,注意作业时的油温变化。
千斤顶固定时,应使油管接头与软管连接成直线。
液压软管不得扭曲,应有较大的弧度。
在进行液压千斤顶作业之前,需要检查油管接头是否连接牢固、无渗漏,油箱油位是否适当,电器部分是否漏电,接地或接零是否可靠,油标、油量是否正常,是否在最低值以上,各阀门手柄是否在规定位置上。
启动油泵后,应检查油泵各油压表压力是否正常,油泵运转是否有异常声响,油泵起动时应注意电流是否正常,各管路接头是否漏油现象,油路是否畅通。
如果各部元件、管路发生故障,操作人员应立即停机,并由经过训练的专职技术人员检查修理,不可擅自拆卸。
在寒冷季节使用液压千斤顶时,液压油温度不得低于10℃;在炎热季节使用时,液压油温度不得超过60℃。
架桥机拼装安全技术交底

架桥机拼装安全技术交底(一)架桥机安装1、安装要求:架桥机的安装应有具有安装资质的单位和具有安装资格的人员进行安装。
安装前到当地地市级技监局特检所申报安装告知。
安装必须严格按照安装方案进行并强调,要对安装人员明确分工,制订岗位责任目标,对全部参加安装人员要进行培训。
(1)参于安装人员必须熟悉本机的结构、技术特征,电器元件的安装必须有专业电工进行安装。
(2)安装前清点:按编号的序号检查各部分组件、部件是否齐全,清点包装并与清单对照,检查数量、种类,检查各组件、总成及其它各构件是否齐全、完好,有无损伤、损坏,重要的安装面有无损伤。
(3)对当天、当班要拼装的部件进行清洁,做好安装所需的工具、机具设备的准备工作。
(4)电器元件的组装:电器元件的组装应根据电器接线图和电器原理图进行安装。
(5)安装时严禁碰、刮伤安装面及连接销、轴、液压缸等的机械加工面。
(6)主要钢结构的连接螺栓安装时,应以螺栓的对称(对角)位置从内向外(或从外向内)逐次旋紧螺母。
(7)吊运时要严格遵守起吊安全操作规程。
(8)待安装的部件要妥善放置,做好防雨、防腐、防尘,适当支垫待安装的部件,使其脱离地面。
各支承点要有足够刚性,支撑牢固,受力平衡。
2、安装1)拼装架桥机的拼装场地需架设梁板大桥桥台后路基上。
先把横移轨道按设计定位放好,并安装前支腿和中支腿。
横移轨道之间用高强螺栓进行连接。
导梁在用枕木累的垛子上进行拼装,为了拼装方便垛子不宜过高。
导梁在拼装时要与桥台垂直,二个导梁中心之间的距离符合施工实际需要,为以后移跨和安装行走平车做准备。
二个导梁拼装完成后,用吊车把导梁吊起来,方便的连接上中支腿和前支腿。
安装完后,在地面上把横梁纵移平车安装好,用吊车把横梁纵移平车吊到导梁钢轨上,然后用吊车再把天车吊到横梁纵移平车的轨道上。
然后开始布线,布完线开始试车,先试横梁纵移平车,看平车行走是否平稳,轮子是否有啃轨现象。
二台平车联机行走是否方向一致,行走速度是否相同,刹车机构是否灵活,如果有故障处立刻进行处理。
安全施工技术交底(架桥机作业)

十一、架梁人员作业处根据工地具体情况由架梁单位自行安装防护栏杆、上下梯子等安全设备。
十二、架梁作业中,向下传递和向上提升工具设备时,应加强了望,建立呼应制度。
十三、非架梁人员不得进入架梁作业区。
十四、架桥机拼装后一定要进行试吊运行,也可用混凝土梁试吊后,架桥机再开始安装作业。
二十、架桥机拼装后一定要进行试吊运行,也可用预制梁试吊后,架桥机再开始安装作业。
二十一、架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续作业。不允许机械及电气带故障工作。
二十二、安装作业不准超负荷运行,不得斜吊提升作业。
二十三、起吊天车提升作业与携梁行走严禁同时进行,提升结束后必须使预制梁稳定后,再启动起吊天车行走机构使天车携梁平稳前移。
十七、架桥机纵向移动时要作好一切准备工作,要求一次到位,不允许中途停顿。
十八、架桥机两台天车携带预制梁纵向运行时,前支腿部位要求用手拉葫芦(5t)与横移轨道拉紧固定,加强稳定性。预制梁到位后,架桥机需要横移时松开手拉葫芦。
十九、安装桥梁有上下纵坡时,架桥机纵向移位要有防止滑行措施。可采用三角楔铁在轮子前后作防护,坡度大于1%时用卷扬机在架桥机后部及标段
安全技术
交底日期
年月日
第一联
交底人留存
分项工序名称
架桥机作业
安全技术
交底地点
交底
安 全技 术 交 底 内 容
一、架梁前,架梁单位应根据要架桥梁的桥型、梁型、盖梁尺寸进行认真分析,完成临时工程,并完成架梁施工组织设计,使架梁工作处于有序状态。
二、架梁单位在编制施工组织设计时,应同时编制安全技术措施计划,并与生产计划一并实施;架梁所属各项施工辅助设施,事先应有设计,完工后经检查验收签证,确认合格后方可使用。
架桥机作业安全技术交底

架桥机作业安全技术交底工程名称向莆铁路FJ-2标架梁工程施工单位中铁十局向莆铁路FJ-2标指挥部铺架项目部生产部位架桥机施工作业安全技术交底交底时间2010-12-20技术交底内容及要求:一、架梁作业安全规定1、一般规定1)本桥机属于大型起重设备,必须配置固定指挥及操作人员,要求熟知桥机的性能及参数,机组人员须明确分工熟悉各自的工作内容,指挥、术语及信号,必须统一。
2)横移轨道的调整。
轨道全长高差不大于15mm,1#柱轨道中心到2#柱轨道中心(2#柱两根轨道的中心)误差不大于50mm,且轨道下部用钢支撑及硬杂木垫实。
横移轨道端部位于道碴上时,必须清除道碴并搭设枕木垛进行加固支承,且轨道端部略高于轨道中心。
2#柱两根横移轨道必须保持平行,允许偏差10mm。
3)架梁状态时,调整1#、2#柱间机臂水平高差不大于100mm。
4)过孔状态,每次机臂前行前,需调整1#、2#柱高度保持机臂水平。
5)桥机过孔前用2台5T倒链或专用拉杆将1#柱与梁体或已铺设的轨排连接牢固,过孔时前墩指挥负责0#柱位置、1#柱情况,观察倾斜程度,如发生倾斜及时拉急停开关。
6)桥机运行过程中,除操作人员外,不允许有人停留在桥机及所吊梁片上,不允许作业人员停留在机臂上。
7)架设边梁机臂横移时,为减少摩擦阻力及减少横梁与曲梁的磨耗,定期需在横梁轨道涂抹二硫化钼-2#润滑脂。
8)保证桥机的安全性,每次过孔及架梁时柱体销轴必须穿插;架梁时,曲梁与机臂必须穿插销轴及紧固锁紧装置。
9)架桥机在非工作状态时,必须用锁轨器连接1#柱走行梁与1#柱横移轨。
10)架梁作业人员应体检合格,无妨碍作业的疾病和生理缺陷,且必须经过专门培训并考试合格后方可上岗。
患有心脏病、高血压、癫痫病及贫血症等患者及年老体弱者,不得从事高处作业,工作前严禁喝酒,并应有足够的睡眠。
11)起重工、电工、电焊工等特种作业人员必须持证上岗。
运、架梁设备操作人员必须经过专门技术培训,经考试合格并取得操作证书后,方可持证上岗。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
江广高速公路改扩建工程建设项目
施工单位江苏省交通工程集团有限公司合同号JG-GG-2
监理单位南京交通建设项目管理有限责任公司编号
安全技术交底记录表
交底工序或
架桥机安装施工交底时间
工程名称
参加对象
共人交底人
及人数
交底地点记录人
交底主要内容:
一、工程概况
本工程采用JD 150-35型架桥机对银杏路预制箱梁安装,JD 150-35型架桥机由于几何尺寸较大,且重量很重,安装时需要分部件逐一安装。
计划于2015年8月10日组织架桥机相关配件进场并开始拼装。
二、施工进度计划、材料与设备计划
1、设备拼装进度计划
设备进场后,现场施工人员对进场设备数量进行核实,确保没有缺少不见,并对架桥机再次进行全面检查,确保部件及各个系统的完整。
完成上述工作后,对架桥机进行组装。
附组装进度计划表:
2、材料计划表
序号名称规格数量备注
注:要求必须交底到每一个现场作业人员,并由双方签字确认,留下相关书面记录。
