室外环境石材铺装施工工艺

合集下载

室外地面大理石施工工艺流程

室外地面大理石施工工艺流程

1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。

之后,清净浮灰,砂浆、油渍,产散水刷少将地面。

2、铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。

3、铺贴陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干。

4、铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖背面,铺贴后用橡皮棰敲实。

同时,用水平尺检查校正,擦净表面水泥砂浆。

5、铺贴完2~3小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑。

再用棉丝将表面擦净。

石材铺装路面施工方案

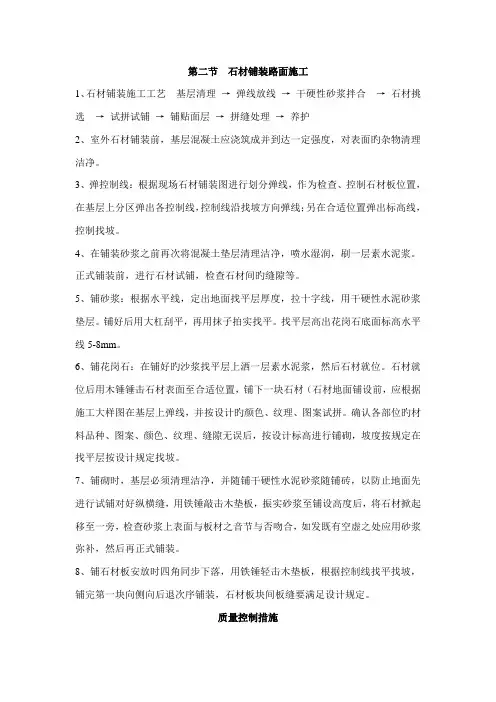

石材铺装路面施工方案

第二节石材铺装路面施工1、石材铺装施工工艺基层清理→弹线放线→干硬性砂浆拌合→石材挑选→试拼试铺→铺贴面层→拼缝处理→养护2、室外石材铺装前,基层混凝土应浇筑成并到达一定强度,对表面旳杂物清理洁净。

3、弹控制线:根据现场石材铺装图进行划分弹线,作为检查、控制石材板位置,在基层上分区弹出各控制线,控制线沿找坡方向弹线;另在合适位置弹出标高线,控制找坡。

4、在铺装砂浆之前再次将混凝土垫层清理洁净,喷水湿润,刷一层素水泥浆。

正式铺装前,进行石材试铺,检查石材间旳缝隙等。

5、铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,用干硬性水泥砂浆垫层。

铺好后用大杠刮平,再用抹子拍实找平。

找平层高出花岗石底面标高水平线5-8mm。

6、铺花岗石:在铺好旳沙浆找平层上洒一层素水泥浆,然后石材就位。

石材就位后用木锤锤击石材表面至合适位置,铺下一块石材(石材地面铺设前,应根据施工大样图在基层上弹线,并按设计旳颜色、纹理、图案试拼。

确认各部位旳材料品种、图案、颜色、纹理、缝隙无误后,按设计标高进行铺砌,坡度按规定在找平层按设计规定找坡。

7、铺砌时,基层必须清理洁净,并随铺干硬性水泥砂浆随铺砖,以防止地面先进行试铺对好纵横缝,用铁锤敲击木垫板,振实砂浆至铺设高度后,将石材掀起移至一旁,检查砂浆上表面与板材之音节与否吻合,如发既有空虚之处应用砂浆弥补,然后再正式铺装。

8、铺石材板安放时四角同步下落,用铁锤轻击木垫板,根据控制线找平找坡,铺完第一块向侧向后退次序铺装,石材板块间板缝要满足设计规定。

质量控制措施1、石材由专业厂家加工,所用品种、质量应符合设计规定。

2、石材与下层粘接应牢固。

3、石材表面规定清洁、平整、色泽一致、周围顺直、无掉角缺楞等。

4、建立定期和不定期旳施工质量检查制度,根据工程进展状况,按施工验收规范和质量检查评估原则旳规定及时进行工程旳检查评估。

5、石材面层偏差限值及检查措施:表面平整度1mm 2m靠尺检查缝格平直2mm 拉5m线尺量接缝高下0.5mm 楔形塞尺检查板块间隙宽度1mm 尺量检查。

室外石材安装工程施工

室外石材安装工程施工

室外石材安装工程施工一、工程概述室外石材安装工程是指在建筑物外墙、地面、天花板等室外空间的装饰装修工程,通过安装各类天然石材、人造石材或砖块,改善室外空间的美观性和实用性,增加建筑物的整体质感和价值。

在室外石材安装工程中,需考虑环境因素、材料特性、施工工艺等多方面因素,以确保工程质量和使用寿命。

本文将围绕室外石材安装工程的施工流程、施工要点、质量控制及安全注意事项等方面进行详细说明。

二、施工流程室外石材安装工程的施工流程主要包括方案设计、材料选购、基础处理、安装施工、验收及保养等环节。

1.方案设计室外石材安装工程的方案设计需要考虑多方面因素,包括建筑物的整体风格、使用环境、材料特性等。

根据设计方案,确定安装位置、材料类型和施工工艺,制定详细施工方案。

2.材料选购根据设计方案,选购合适的石材材料,包括天然石材、人造石材或砖块等。

在选购过程中,要注意检查材料质量和规格,并确保供应商出具合格证明。

3.基础处理在进行室外石材安装前,需对基础进行处理。

包括清理基础表面、处理基础结构、修补基础缺陷等工作,以确保安装基础平整、牢固。

4.安装施工安装施工是室外石材安装工程的关键环节。

根据设计方案,采用合适的安装工艺,进行石材的粘贴、嵌缝、修整等工作。

要注意保持施工现场整洁、安全,并确保材料的使用寿命和外观质量。

5.验收及保养在安装完成后,进行验收工作。

检查已安装石材的质量、外观、尺寸等,并确保符合设计要求和标准。

接下来是对已安装石材的保养工作。

包括清洁、防水、防污、防腐等工作,延长石材的使用寿命。

三、施工要点1.合理设计在进行室外石材安装工程前,要进行合理的设计。

根据建筑物的整体风格和使用需求,确定石材的类型、颜色、规格等,制定详细的施工方案。

2.选材标准在选购石材材料时,要注意选择质量优良、符合要求的石材材料。

包括检查材料的外观、尺寸、硬度、吸水率、抗冻性等指标,并确保材料符合相关标准和要求。

3.基础处理基础处理是室外石材安装工程的重要环节。

室外石材铺贴施工方案

室外石材铺贴施工方案

室外石材铺贴施工方案1. 引言室外石材铺贴施工是指将天然石材或人造石材铺贴在室外的地面、墙面或其他建筑构件上的一种施工工艺。

室外石材铺贴工程通常需要考虑到环境适应性、耐候性、安全性等因素,因此施工方案的制定十分重要。

2. 施工材料准备在进行室外石材铺贴施工前,需要准备以下材料: - 石材:选择符合设计要求的天然石材或人造石材。

- 石材粘结剂:选用适合室外环境的粘结剂,可采用水泥砂浆、环氧树脂等。

- 砂浆:用于石材铺贴之间填充,可采用腻子砂浆、灰缝砂浆等。

- 基层处理材料:包括防水材料、防水处理剂、抗碱底涂等。

- 施工工具:铺贴刀具、抹平工具、胶刮等。

- 安全防护用品:安全帽、工作手套、防护眼镜等。

3. 施工步骤3.1. 基层处理在进行石材铺贴施工前,需要对基层进行处理。

具体步骤如下: 1. 清洁基层:清除基层表面的灰尘、油污等杂物。

2. 基层强度检测:检测基层强度是否满足石材铺贴的要求,必要时进行强化处理。

3. 基层平整度检测:检测基层的平整度是否符合要求,如不平整需要进行修整。

4. 基层防水处理:在需要防水的区域施工防水层。

先涂刷底涂,然后铺贴防水材料。

3.2. 石材选型与准备1.根据设计要求和实际情况,选择合适的石材类型。

2.对石材进行割裁、打磨和处理,保证其规格和表面质量符合要求。

3.3. 石材铺贴1.使用适量的石材粘结剂,采用“刮涂法”或“压铺法”将石材粘贴在基层上。

2.在石材之间留适当的缝隙,以利于砂浆填充和石材的伸缩。

3.使用砂浆填充石材之间的缝隙,并将表面抹平。

4.确保石材在施工过程中的水平、垂直和齐平度。

3.4. 完工处理与保护1.等待石材粘结剂和砂浆固化后,进行最后的表面处理,如打磨、抛光等。

2.对铺贴完成的石材进行保护,以防止其在后续施工或使用过程中受损。

3.清理施工现场,保持环境整洁。

4. 安全注意事项•在施工过程中,严格按照安全操作规程进行施工,确保施工人员的安全。

室外石材铺装施工工艺

室外石材铺装施工工艺

室外石材铺装施工工艺1. 石材铺装施工工艺的概述石材铺装施工工艺是指将石材材料铺装在室外场地,如人行道、广场、公园等的施工流程和方法。

石材铺装施工工艺涉及多个环节,包括基础准备、材料选用、施工方式等。

室外石材铺装施工工艺的正确实施不仅能够保证石材铺装的美观和耐久性,还能提高场地使用寿命和安全性。

2. 石材铺装施工工艺的准备工作在进行石材铺装施工之前,需要进行一系列的准备工作,包括以下几个方面:2.1. 场地准备在进行石材铺装之前,需要对场地进行清理和平整化处理。

首先,清理场地上的杂物、灰尘和积水,确保场地干净。

然后,对场地进行平整化处理,确保地面表面平坦、结实。

2.2. 地基处理在石材铺装之前,需要对地基进行处理。

一般情况下,地基处理主要包括填方和夯实。

填方是指对地坑中的大块土方进行填充,填充到一定高度后进行夯实,以提高地基的承载力和稳定性。

2.3. 基层处理基层处理是指对地基进行一系列的处理,使之符合石材铺装的要求。

基层处理包括以下几个步骤:•清洁基层表面,去除油污、灰尘和松散的材料;•针对不同材质的基层,选择适合的基层处理方法,如刷涂粘结剂、碾压等;•按照设计要求对基层进行修补和整平,确保基层表面平整、光滑。

3. 石材铺装施工工艺的材料选用石材铺装使用的材料直接影响铺装效果和耐久性。

在选择石材和其他材料时,需要考虑以下几个因素:3.1. 石材选用选择适合的石材是石材铺装的重要环节。

在选择石材时,需要考虑以下几个因素:•石材的种类和颜色:根据场地的实际需求,选择适合的石材种类和颜色。

•石材的硬度和耐久性:选择具有较高硬度和耐久性的石材,以提高铺装的耐久性和抗压性能。

•石材的形状和大小:根据设计要求和场地面积,选择合适的石材形状和大小,确保铺装效果符合预期。

3.2. 粘结材料选用石材铺装需要使用粘结材料将石材固定在基层上。

在选择粘结材料时,需要考虑以下几个因素:•粘结材料的类型:根据石材的种类和基层的材质,选择适合的粘结材料,如水泥、沥青等。

室外广场铺装石材地面施工方案

室外广场铺装石材地面施工方案

室外广场铺装石材地面施工方案
一、前言
在设计和施工室外广场时,地面铺装石材是一种常见的选择。

合理的施工方案能够确保石材地面美观、耐久并且安全。

本文将介绍一套完整的室外广场铺装石材地面施工方案。

二、施工准备
1.材料准备:根据设计要求选择合适的石材材料,常用的有花岗岩、
大理石等。

确保材料质量良好,符合相关标准。

2.工具设备:准备好必要的施工工具,如水平仪、锤子、切割机等,
以确保施工顺利进行。

三、施工步骤
1.地基处理:首先对施工区域进行地基处理,确保地面平整、坚固。

填充碎石或坚实的土壤,并进行压实处理。

2.铺石材:根据设计图纸将石材铺设在地面上,注意保持石材之间的
间隙一致,同时确保整体布局美观。

3.石材固定:对已铺设的石材进行固定处理,可采用水泥砂浆或专用
的石材粘合剂粘结,确保石材牢固不易松动。

4.收尾工作:施工完成后,进行清理工作,清除施工现场的杂物及残
渣,确保广场环境整洁。

四、质量验收及注意事项
1.质量验收:在施工完成后进行全面验收,检查地面平整度、石材固
定情况等,确保施工质量符合设计要求。

2.注意事项:在施工过程中应注意安全,佩戴必要的防护装备,避免
意外伤害发生。

同时要做好施工现场的环境保护,不污染周围环境。

五、总结
通过本文介绍的室外广场铺装石材地面施工方案,可以使石材地面施工更加规范、有效。

合理的施工步骤和质量保障措施是确保施工质量的关键。

希望本方案能为相关从业人员提供参考,确保室外广场地面的美观与耐用。

石材铺装施工方案

石材铺装施工方案

石材铺装施工方案1. 介绍石材铺装施工是一种常用的道路、广场、花园等场所地面铺装的方法。

石材材质多种多样,包括大理石、花岗岩、石英石等。

石材铺装能够提供耐磨、防滑、美观的地面效果,因此在城市建设和户外装饰中得到广泛应用。

本文将介绍石材铺装施工的方案和步骤。

2. 施工准备在进行石材铺装施工之前,需要进行一系列的准备工作,包括:2.1 材料准备根据设计需求和场地环境,选择适合的石材材料。

在选择过程中需要考虑石材的耐磨性、抗滑性、美观性等因素。

同时还需要准备相关的施工工具和设备,例如锤子、切割机、砂轮等。

2.2 场地清理将铺装场地清理干净,清除杂物、泥土等。

确保施工场地平整、干净,为后续的施工工作提供良好的条件。

2.3 施工方案设计根据铺装场地的尺寸、形状和设计要求,制定具体的施工方案。

方案需要考虑铺装石材的排列方式、缝隙处理、施工步骤等内容。

3. 施工步骤石材铺装施工一般包括以下步骤:3.1 基础处理首先需要进行基础处理工作,包括清理基础、修补基础缺陷、打磨基础等。

确保基础平整、牢固,为后续的铺装工作提供稳定的支撑。

对于较大块的石材,需要进行切割和打磨等预处理工作。

根据设计要求和场地情况,将石材切割成适当尺寸,并进行边角的打磨,以保证铺装后的效果美观。

3.3 石材铺装将预处理好的石材按照设计方案进行铺装。

在铺装的过程中,需要使用水平仪、墨线等工具来保证石材的平整和对齐。

需要注意的是,石材之间需要保留适当的缝隙,用以排水和扩展。

3.4 缝隙处理完成石材铺装后,需要对石材之间的缝隙进行处理。

可以使用适当的填缝材料填充缝隙,以增强铺装的牢固性和美观性。

填缝材料可以根据需要选择合适的颜色和材质。

完成石材铺装和缝隙处理后,进行相应的后期处理工作。

包括对石材进行清洁、打磨、防水等处理,以增加石材的耐久性和美观性。

4. 施工注意事项在进行石材铺装施工时,需要注意以下事项:•严格按照设计图纸和施工方案进行施工,保证铺装效果符合要求。

石材铺装工程施工方法

石材铺装工程施工方法

石材铺装工程施工方法石材铺装工程是一种常见的室内外装饰工程,它广泛应用于公共建筑、商业空间和住宅环境中。

石材铺装工程的施工方法对于确保施工质量和工程效果具有重要意义。

本文将介绍石材铺装工程的施工方法及注意事项。

一、石材铺装工程的准备工作在进行石材铺装工程之前,首先需要进行充分的准备工作。

包括材料准备、施工方案制定和场地准备等。

材料准备包括选择合适的石材材料,如大理石、花岗岩等,并进行质量检查。

施工方案制定包括确定铺装方式、尺寸规格和施工顺序等。

场地准备包括清理施工场地、处理地面基础和进行必要的防水处理等。

二、石材铺装工程的施工方法1. 地面处理:首先需要对地面进行处理,确保地面平整、干燥、无尘等。

对于不平整的地面,可以采用找平层进行处理。

对于湿度较高的地面,可以进行防潮处理。

2. 石材切割:根据设计要求和实际情况,将石材进行切割。

切割时要注意保持切割线的直线和平整,避免出现裂纹和不平整的边缘。

3. 石材铺装:根据施工方案,将切割好的石材铺装在地面或墙面上。

在铺装过程中,要注意保持石材之间的间隙均匀,避免出现不平整的现象。

使用专用的胶水或粘结剂将石材固定在地面上。

4. 石材拼接:对于较大尺寸的石材,需要进行拼接。

在拼接过程中,要注意保持拼接缝的一致性和平整性,避免出现不协调的现象。

5. 石材打磨:在铺装完成后,需要对石材进行打磨处理,使其表面光滑、平整。

打磨时要注意保持一致的压力和速度,避免出现磨损和划痕。

6. 石材养护:在铺装完成后,需要进行石材的养护工作。

养护期间,要注意避免外力的影响,保持石材的干燥和清洁。

养护时间一般为7-14天,具体根据石材的材质和厚度来确定。

三、石材铺装工程的注意事项1. 材料选择:在选择石材材料时,要考虑其质量、耐磨性和美观度等因素。

同时还要考虑石材的适用环境和使用要求。

2. 施工环境:施工环境要求干燥、无尘、无水汽等。

在施工过程中,要避免雨水、灰尘等对施工质量的影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

室外环境石材铺装施工工艺
1、工艺流程
施工准备→清理基层→铺装放样、弹线→扫浆→摊铺水泥砂浆结合层→预排、试铺→淋浆→铺设板材→割缝、勾缝、清缝→养护→验收
面层施工工艺主要从样板制作、材料选择、排版放样、粘结层控制、缝宽控制、勾缝技巧、成品保护、重要要节点排版原则、台阶处理等方面进行阐述。

2、石材铺装工程施工工艺
(1)施工准备样板先行
所有石材样板第一轮样板试铺后,进行材料的重新评估、选择。

要与建筑的外立面相协调。


样板多轮试铺及电脑排板示意图。

所有大面积出现的铺装类型,全部制作铺装样板。

根据样板制作效果来要求大面积铺装时的施工工艺,并尽可能久的保留制作的铺装样板,以便所有进场的施工班组都能第一时间了解工艺要求。

通过样板试铺可以确定各种材质是否协调统一,可以明确具体的施工工艺,如各材质间缝宽大小、凹缝深浅,勾缝剂颜色、效果等的具体要求。

如需做石材防护,则需要合理安排工期,适度考虑成本。

(2)!
(3)施工准备材料筛选
在景观营造过程中,铺装质量控制分为很多环节,从材料选择、基层浇筑、面层铺设、检查验收到成品保护等每一节点,环环相扣,其中材料品质的把控是保证铺装品质的基本前提。

我们在对铺装材料的品质把控上,主要从以下几个方面入手,我们称之为“材料把控五步骤”:定样→选材→加工→运输→铺贴。

(4)定样
大面施工开始前的定样、封样,即样板先行制度,这是重要的事前控制手段。

这个环节上需要专家、领导、设计师有果断的决策和判断力。

原则上大面积采用颜色最为饱和的石材为佳,确保铺装石材的基本基调。

(5)选材
选材主要是指材料进场前的筛选,从源头上加以控制。

为了保证项目大面积开工的需要,在石材产地安排专人进行筛选,建立专门的供应渠道,保证石材的供应。

(6)$
(7)加工
加工环节,是指石材品质把控中石材切割前的控制,由切割工人对工程板进行再次筛选,对品质低、色差大的直接退货处理。

(8)运输
这里的运输指的是从切割好的成品板搬运到铺装现场的过程。

虽然这看似非常细小的环节,但是对铺装质量的影响是非常大的。

石材虽然经过前几轮的筛选,但或多或少还有会有一定的色差,现场切割工人按不同批次切割后集中堆放。

如未对搬运过程加以控制,很容易就出现不同色度的石材混杂在一起被搬运到施工现场的现象。

(9)铺贴
最后一步就是铺装工人进行现场筛选,分拣掉质量低、色差大的材料。

这样尽最大可能地控制材料的色差,保证铺装的品质。

(10)清理基层(找平层)放样弹线
\
混凝土基层清理。

(基层表面凹凸不平、遗留砂浆等,将容易产生面层下陷而积水)。

为精确排版,可在四周墙面上弹出标高控制线或安放标准块,在基层上弹出排版线。

为增加黏结度,在基层上进行套浆(水灰比为的素水泥浆)。

随刷随铺干硬性砂浆的结合层。

(11)面层施工/摊铺水泥砂浆结合层
摊铺3-4cm厚水泥砂浆结合层,混合比1:2-1:3为宜。

-
水泥与中粗砂比例1:2-1:3为宜,干湿度控制标准是“手捏成团、手松不散、落地开花”。

(12)面层施工/预排试铺
在面层板材落定之前,需要在干基层上进行预铺,用以控制对缝、排版、平整度等细节。

在面层板材落定之前,需要在干中粗砂基层上进行预铺,用以控制对缝、排版等细节。

(13)面层施工/淋浆

根据预铺效果,轻敲压实,利用靠尺控制平整度。

(14)面层施工/缝宽控制
十字定位器,适用于控制规则板材缝宽。

通过小木片、竹片等控制密缝和开缝的宽度。


大面积铺贴时,可拉十字控制线,纵横各铺一行,作为大面积铺贴表筋用,并根
据编号及试排时的缝隙,在十字控制线交点开始铺贴,向两侧或后退方向顺序铺贴。

面层施工/缝宽控制
面层铺装完成2-3天后,需要对开缝不齐的部位进行修整,切割出一致的宽度。

如做六面防护则需在切割后作二次防护。

(15)面层施工/勾缝工艺专用勾缝剂和勾缝工具
需填缝部位必须无油和浮灰。

如过分干燥可适当洒水湿润。

;
面层施工/勾缝工艺专用勾缝剂和勾缝工具
有沙型填缝剂适用于缝较宽的铺装。

加水调成厚糊状,水灰比约1:4,干湿度控制技巧“成团粒状、手捏成型”。

使用专用勾缝工具将填缝剂压实,要求均匀饱满
清缝:待填缝剂稍收浆后,用海绵擦净,清理其他铺装面污染,用海绵擦拭(海绵略带水份,使水自然渗入缝中)。

(16)面层施工/边铺边做成品保护

石材成品保护意识应该贯穿于整个施工过程,包括材料的二次搬运,采用塑料薄膜、彩条布或者土工布进行覆盖。

(17)面层施工/排版原则、台阶处理
重要节点铺装排版时,需要图上放样和实地放样相结合,认真将排版图与原设计图进行仔细核对。

根据现场实际情况,无法满足所有板材套用模数时,可允许边角等较隐蔽的部位出现45°对拼或大小板材,大面铺装板材规格应尽量统一,以降低板材加工及施工难度。

铺装排版时在边角出现的45°对缝铺的实际效果。

根据现场实际情况,在较隐蔽的部位进行板材尺寸大小变化。

铺装排版时在边角出现的45°对缝铺的实际效果
^
为取得良好对缝关系,可以进行优化。

为取得良好对缝关系,允许板材加长,且位置可互换。

不规则收边的排版效果。

台阶制作安装重点注意处理的问题主要有:封浆处理防止泛碱、踏步分割对缝关系影响观感、台阶边与花坛边处理不妥当、台阶踏面与铺装面交接不自然等。

突出挡墙面取得一种良好效果。

后退3cm。
