电梯安装工程监理实施细则范本

合集下载

电梯安装工程监理实施细则范本

电梯安装工程监理实施细则范本
8)在自动人行道过渡曲线区段,踏板的前缘和相邻踏板的后缘啮合,其间隙不应大于8mm。
2.电气安装部分
1)应测量不同回路导线对地的绝缘电阻。测量时应断开电子元件。导体之间和导体对地间的绝缘电阻应大于1000Ω/V,且其值必须大于:动力电路和安全装置电路0.5MΩ,其他电路0.25 MΩ。
2)电气设备接地必须符合下列规定:
8.根据装箱单会同业主对设备另部件进行开箱检查、验收,随机技术文件(土建布置图、产品出厂合格证、限速器等试验证书)应齐全,设备外观不应存在明显损坏,并做好“设备进场验收记录”。
9.检查承包单位检测仪器、仪表、设备的鉴定证书及其有效期。
(二)电力驱动的曳引式强制式电梯安装工程监理控制点
电梯安装过程按隐蔽部分、机械部分、电气控制及整机调试四大部分进行监理。除正常巡视及关键部位旁站外,应采取事前、事中、事后的控制方法。
(1)有电气设备及导管、线槽的外露可导电部分均必须可靠接地(PE)。
3)轿厢
轿厢操作应设置能切断控制电源的电锁,并配用专用钥匙控制,开关应用中文标明其功能名称;应设置易于识别和触及的报警装置。
4)层站
层门强迫关门装置必须动作正常,层门应设置直接式的电气机械连锁,在证实锁紧的电气安全装置动作之前,锁紧元件的啮合深度满足≥7mm,侧隙1~3mm,接触应可靠,固定牢固,被动门应设安全开关;层门开启时,在应急状态下应以≤0.63m/s的检修速度运行;层门指示灯盒,召唤盒和消防开关盒应安装正确,其面板与墙面贴实,横竖端正。
2.隐蔽部分
为确保曳引机运行的稳定性,在必须使用混凝土对承重梁埋设前,对承重梁安装进行验收,具体要求:水平误差及相互间水平误差小于1.5/1000;相互平行度小于6mm;埋入深度超过墙中心20mm,且不应小于75mm;坐标位置必须符合设计要求。

电梯安装工程监理实施细则范本

电梯安装工程监理实施细则范本

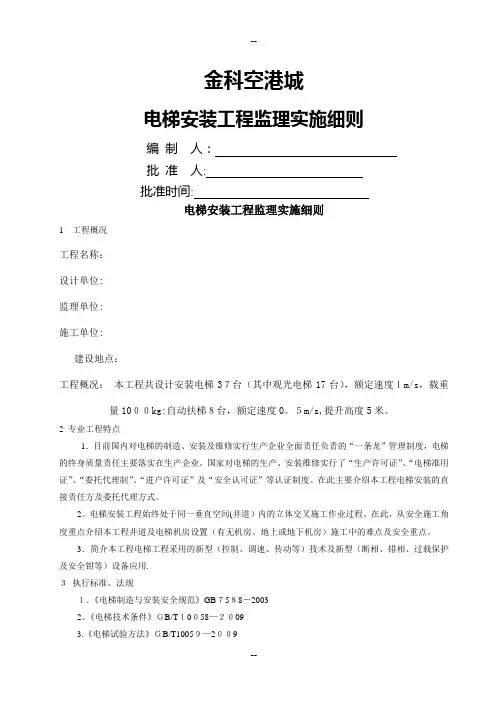

金科空港城电梯安装工程监理实施细则编制人:批准人:批准时间:电梯安装工程监理实施细则1工程概况工程名称:设计单位:监理单位:施工单位:建设地点:工程概况:本工程共设计安装电梯37台(其中观光电梯17台),额定速度1m/s,载重量1000kg:自动扶梯8台,额定速度0。

5m/s,提升高度5米。

2 专业工程特点1.目前国内对电梯的制造、安装及维修实行生产企业全面责任负责的“一条龙”管理制度,电梯的终身质量责任主要落实在生产企业。

国家对电梯的生产、安装维修实行了“生产许可证”、“电梯准用证”、“委托代理制”、“进户许可证”及“安全认可证”等认证制度。

在此主要介绍本工程电梯安装的直接责任方及委托代理方式。

2。

电梯安装工程始终处于同一垂直空间(井道)内的立体交叉施工作业过程。

在此,从安全施工角度重点介绍本工程井道及电梯机房设置(有无机房、地上或地下机房)施工中的难点及安全重点。

3.简介本工程电梯工程采用的新型(控制、调速、传动等)技术及新型(断相、错相、过载保护及安全钳等)设备应用.3执行标准、法规1.《电梯制造与安装安全规范》GB7588-20032。

《电梯技术条件》GB/T10058—20093.《电梯试验方法》GB/T10059—20094。

《电梯安装验收规范》GB10060-935.《电梯工程施工质量验收规范》GB50310—20026.《电梯用钢丝绳》GB8903-20057.《电梯曳引机》GB/T13435—928.《电梯T型导轨》JG/T507201-19969.《自动扶梯和自动人行道的制造与安装安全规范》GB16899-201111.设计施工图文件4监理工作流程5(一)质量控制1。

建设工程所用电梯必须是具有国家颁发生产许可证的厂家生产的、有合格证的产品,并应取得“重庆市建筑材料和建设机械产品准用证”。

2.严格对安装企业进行资质审查.1)安装企业必须持有国家颁发的电梯安装许可证。

安装企业还应持有电梯安装营业执照,严格按规定的营业范围承揽工程。

施工电梯安拆安全监理细则范文(4篇)

施工电梯安拆安全监理细则范文(4篇)

施工电梯安拆安全监理细则范文第一章总则第一条根据国家有关法律、法规和规范标准,为了保障施工电梯的安全运行,维护工程建设的顺利进行,制定本细则。

第二条本细则适用于施工电梯的安装、拆除过程中的安全监理工作。

第三条施工电梯安拆工程的监理应当依法取得《建设工程监理证书》。

第四条施工电梯安拆监理应当按照有关规范标准的要求进行,确保监理质量。

第五条施工单位、施工电梯用户单位和施工电梯安拆监理单位应当建立安全生产责任制度,明确安全生产责任人的职责和义务。

第二章安装安全监理第六条施工单位施工电梯安装前,应当编制施工方案,并向施工电梯安拆监理单位报送。

第七条施工单位施工电梯安装前,应当对施工电梯进行勘察,了解安装环境和条件。

第八条施工单位施工电梯安装前,应当制定施工组织设计,明确施工责任和工作流程。

第九条施工单位施工电梯安装过程中,应当按照施工方案和施工组织设计的要求进行施工,严格控制质量。

第十条施工单位施工电梯安装完成后,应当组织质量验收,并向施工电梯安拆监理单位报告。

第十一条施工电梯安拆监理单位对施工单位施工电梯安装工程进行监理,应当按照国家有关规范标准的要求,对施工单位的施工过程进行检查和评估。

第十二条施工电梯安拆监理单位对施工单位施工电梯安装工程的监理结果应当进行书面报告,并向有关部门备案。

第三章拆除安全监理第十三条施工单位拆除施工电梯前,应当编制拆除方案,并向施工电梯安拆监理单位报送。

第十四条施工单位拆除施工电梯前,应当对施工电梯进行检查,确保无故障、无漏电等安全隐患。

第十五条施工单位拆除施工电梯过程中,应当做好现场安全防护工作,确保拆除过程安全。

第十六条施工单位拆除施工电梯完成后,应当进行质量验收,并向施工电梯安拆监理单位报告。

第十七条施工电梯安拆监理单位对施工单位拆除施工电梯工程进行监理,应当按照国家有关规范标准的要求,对施工单位的拆除过程进行检查和评估。

第十八条施工电梯安拆监理单位对施工单位拆除施工电梯工程的监理结果应当进行书面报告,并向有关部门备案。

电梯工程监理实施细则

电梯工程监理实施细则

电梯工程监理实施细则第一章总则第一条本细则为电梯工程监理工作的操作指南,目的是确保电梯工程的安全、质量和合法性,保障人民群众的生命财产安全。

第二条电梯工程监理应遵守法律法规、规范、标准,严格按照相关监管部门的要求进行操作。

第二章监理准备阶段第三条监理单位应具备合法的资质和相关经验,配备相应的人员和仪器设备,并按照相关要求参加监理单位的资质审核。

第四条在与业主、设计单位和施工单位签订监理合同前,监理单位应详细了解工程的性质、规模、要求和监理范围,制定监理工作方案和监理计划,并报监管部门备案。

第五条监理单位应与设计单位和施工单位建立良好的沟通机制,及时处理与工程有关的技术问题和变更,并及时进行备案和通报。

第六条监理单位应严格执行监理合同的约定,确保监理工作的独立性和公正性,不得因其他利益干扰工作。

第七条监理单位应根据工程实际情况,制定监理检查计划,对电梯工程的施工、验收、维保等工作进行全程监督和检查。

第三章施工监理第八条监理单位应对电梯工程的施工过程进行监理,确保施工单位按照设计图纸和规范进行施工,并及时发现和处理存在的问题。

第九条施工监理应对施工单位进场前的准备工作进行检查和验收,确保施工单位具备施工资质和相关设备,并制定施工组织设计和施工方案。

第十条施工监理应对施工单位的施工过程进行实时监控,并针对施工质量、进度和安全进行监督和检查。

第十一条施工监理应严格按照《电梯工程设计规范》和《电梯工程施工及验收规范》的要求,对施工单位的工艺流程、安装质量和材料验收等进行监督和抽查。

第十二条施工监理应及时发现和处理施工中出现的问题和隐患,并提供相应的技术指导和协助。

第四章验收监理第十三条监理单位应对电梯工程的竣工验收进行监理,确保施工单位按照设计图纸和规范进行验收,并及时发现和处理存在的问题。

第十四条验收监理应对电梯工程的质量、安全和合法性进行全面检查和评估,并及时出具相应的监理报告。

第十五条验收监理应严格按照《电梯工程施工及验收规范》的要求,对电梯设备的安装、试运行和整改等进行监督和检查。

电梯安装监理实施细则

电梯安装监理实施细则

电梯安装监理实施细则一、监理工作的职责和要求1.监理工作的职责:(1)审查电梯安装施工方案和设计方案,确保其符合相关法律法规和标准的要求;(2)监督电梯安装过程中的施工质量,包括材料选择、施工工艺等;(3)监督电梯设备的安装、调试和试验工作,确保其符合设计要求;(4)协调解决电梯安装过程中的问题和纠纷,保证施工进展顺利;2.监理工作的要求:(1)监理人员应具备相关资质和经验,熟悉电梯安装相关法律法规和标准;(2)监理人员应及时到场进行监理,确保施工进度和质量;(3)监理人员应与其他相关部门和人员进行有效沟通和协调,确保施工的协调进行;(4)监理人员应及时报告施工中的问题和即时处理措施,避免施工延误和安全事故发生;(5)监理人员应保守商业秘密和个人隐私,确保业主的利益。

二、监理工作的流程和步骤1.施工准备阶段:(1)审查施工单位的资质和业绩,确保其能够满足施工要求;(2)审核工程施工计划和进度安排,提出合理化建议;(3)审查施工单位的施工组织设计和作业指导书,确保施工符合规定。

2.施工过程监理:(1)通过现场检查,监督施工单位的人员、材料和设备的合规;(2)对施工现场的施工工艺、施工顺序和施工质量进行监督和检验;(3)参与施工单位的工作会议,解决施工中的问题和矛盾。

3.设备安装、调试和试运行监理:(1)检查和确认电梯设备的质量和规格;(2)监督设备安装过程中的施工质量和操作规程;(3)参与设备调试和试运行,确保设备运行正常和符合设计要求;(4)监督设备试验和验收,提出合理化建议。

4.监理报告和总结:(1)就施工过程中的问题和纠纷进行记录和报告,提出处理措施;(2)对施工单位的施工质量和进度进行评估和总结;(3)提交监理报告,记录施工过程和结果,提出建议。

三、监理工作的注意事项1.开展监理工作前,要签订监理合同,明确监理范围、费用和责任;2.监理人员要具备专业知识和责任意识,严格按照法律法规和标准进行监督和检验;3.监理人员要与施工单位和设计方保持良好的沟通和合作,共同解决问题和纠纷;4.监理人员要注重文明礼貌,保护工地秩序和安全;5.监理人员要及时报告问题和处理措施,确保施工进度和质量;6.监理人员要定期进行检查和验收,确保施工过程和结果符合要求;7.监理人员要对施工单位的违规行为进行整改和处罚,维护公平竞争的环境。

电梯安装工程监理实施细则

电梯安装工程监理实施细则

电梯安装工程监理实施细则第一章总则第一条为了确保电梯安装工程的质量,保证人身和财产安全,依据国家有关法律法规和相关技术标准,制定本实施细则。

第二条本实施细则适用于新建、改建、维修改造、安装电梯时的监理工作,旨在规范电梯安装工程监理的流程和要求。

第二章监理岗位设置和职责第三条电梯安装工程监理岗位由监理机构安排专职或兼职监理人员担任。

第四条监理人员应具备相关专业知识和资质,熟悉电梯安装工程的法律法规和技术标准,能独立承担监理任务。

第五条监理人员的职责包括但不限于:1. 参与电梯设计文件的审查,确保设计方案符合相关规范和标准;2. 监督施工单位执行施工规范和施工工艺;3. 检验和验收电梯设备及其相关材料的质量与安全性;4. 检查电梯安装工程质量,提出整改意见,并跟踪整改情况;5. 监督试验和调试工作的进行,保证电梯设备正常运行;6. 编制监理报告,记录施工过程,总结经验教训,提出改进建议。

第三章监理流程第六条电梯安装工程监理的基本流程包括设计审查、施工过程监管、工程验收等阶段。

第七条设计审查1. 监理人员应在电梯设计文件编制完成后及时进行审核。

审核内容包括但不限于:a) 设计是否满足电梯类型和使用场所的要求;b) 设计是否符合国家相关技术标准和规范;c) 设计是否存在安全隐患和风险。

2. 审核结果应以书面形式反馈给设计单位,并提出意见和建议。

第八条施工过程监管1. 监理人员应及时到场,协调施工单位和相关部门,确保施工按照设计文件和技术标准进行。

2. 监理人员应检查施工质量,包括但不限于:a) 电梯轿厢、井道、机房等结构的施工是否符合规范要求;b) 电梯设备的安装是否符合制造商的要求和相关标准;c) 电气、机械等设备的接线和布置是否正确。

3. 监理人员应与施工单位保持密切沟通,及时解决施工过程中出现的问题和纠纷。

第九条工程验收1. 施工单位完成施工后,应通知监理人员进行工程验收。

监理人员应尽快到场,并组织相关人员进行验收工作。

施工电梯安装与拆卸工程监理实施细则范文(3篇)

施工电梯安装与拆卸工程监理实施细则范文(3篇)

施工电梯安装与拆卸工程监理实施细则范文一、引言施工电梯安装与拆卸工程的监理工作是确保项目质量和安全的关键环节。

本文旨在制定施工电梯安装与拆卸工程监理实施细则,规范监理工作的具体内容和操作流程。

二、施工电梯安装工程监理实施细则2.1 施工前监理2.1.1 对施工单位资质进行核查,确保其具有合法资质和业绩。

2.1.2 检查施工单位是否具备安全生产标准化管理资质。

2.1.3 进行工程前期准备工作的监督,包括施工方案编制、技术资料准备等。

2.1.4 检查施工单位是否按照相关法规要求办理工程施工许可手续。

2.1.5 对施工现场进行勘察,并提出合理化建议。

2.1.6 检查施工单位是否建立了施工电梯安全技术措施和应急预案。

2.2 施工中监理2.2.1 检查施工单位是否按照施工方案进行施工,确保施工质量和安全。

2.2.2 监督施工现场环境,检查是否符合施工要求和相关法规标准。

2.2.3 监督施工单位材料采购和使用,确保材料符合质量要求。

2.2.4 监督施工过程中的安全防护措施,包括施工设备和人员的安全。

2.2.5 检查施工单位是否按照施工图纸要求进行施工。

2.2.6 对施工现场进行巡视,发现问题及时提出整改意见。

2.3 施工后监理2.3.1 对施工完工资料进行审查和验收,确保资料齐全、准确。

2.3.2 对施工电梯进行性能测试和安全评估,确保其符合相关规范和标准。

2.3.3 对施工单位进行安全生产主体评价和备案工作。

2.3.4 对施工质量问题进行整改追踪,确保问题得到解决。

2.3.5 对施工单位进行工程质量保证期内的跟踪检查。

三、施工电梯拆卸工程监理实施细则3.1 拆卸前监理3.1.1 对施工单位进行资质核查,确保其具备合法资质。

3.1.2 对施工单位的安全生产标准化管理和拆卸技术能力进行检查。

3.1.3 检查施工单位是否按照相关法规要求办理拆卸工程许可手续。

3.1.4 对拆卸工程准备情况进行监督,包括制定拆卸方案、准备工具设备等。

2024年电梯安装监理实施细则

2024年电梯安装监理实施细则

2024年电梯安装监理实施细则第一章:总则第一条:为确保2024年电梯安装工作的高质量和安全性,制定本监理实施细则。

本细则适用于所有在2024年进行的电梯安装工作,并适用于所有相关监理工作。

第二条:本细则旨在规范电梯安装工作的过程,确保符合国家相关标准和技术规范,提高电梯的安全性能和使用寿命。

第二章:监理主体第三条:电梯安装监理主体为具备合法资质的监理机构,具备相关工作经验和技术能力。

监理机构应当依法独立、公正、客观地履行监理职责。

第四条:监理机构应当组建具备相关专业知识和丰富经验的监理团队,并通过培训和考核,提高监理人员的业务水平和工作能力。

第五条:监理机构应当按照相关法律法规和行业规范要求,报备电梯安装监理工作,接受相关主管部门的监管。

第三章:监理程序第六条:电梯安装监理程序包括初步评估、设计审查、现场检查和竣工验收等环节,其中竣工验收为最终评估电梯安装工作的环节。

第七条:初步评估阶段,监理团队应当对电梯安装工程的可行性和前期准备工作进行评估,包括施工条件、资金投入和工期等。

第八条:设计审查阶段,监理团队应当对电梯设计方案进行审查,包括电梯选型、安装位置、传动方式和控制系统等。

第九条:现场检查阶段,监理团队应当对电梯安装施工的过程进行检查,包括施工技术、材料选择和质量控制等。

第十条:竣工验收阶段,监理团队应当对电梯安装工程进行综合评估,包括技术符合性、质量可靠性和安全性能等。

第四章:监理要求第十一条:监理机构应当按照国家相关标准和技术规范,对电梯安装工程进行全程监督,确保电梯的质量和安全性。

第十二条:监理机构应当与项目业主、施工单位和设计单位保持密切沟通,及时解决和协调工程中的问题和纠纷。

第十三条:监理机构应当制定监理计划和工作方案,明确监理任务和目标,保持工作记录和档案,并报告相关主管部门。

第十四条:监理机构应当根据《电梯安装和改造监理指导规范》要求,对电梯的选型、制造、安装和验收等环节进行监理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金科空港城电梯安装工程监理实施细则编制人:批准人:批准时间:电梯安装工程监理实施细则1 工程概况工程名称:设计单位:监理单位:施工单位:建设地点:工程概况:本工程共设计安装电梯37台(其中观光电梯17台),额定速度1m/s,载重量1000kg:自动扶梯8台,额定速度0.5m/s,提升高度5米。

2 专业工程特点1.目前国内对电梯的制造、安装及维修实行生产企业全面责任负责的“一条龙”管理制度,电梯的终身质量责任主要落实在生产企业。

国家对电梯的生产、安装维修实行了“生产许可证”、“电梯准用证”、“委托代理制”、“进户许可证”及“安全认可证”等认证制度。

在此主要介绍本工程电梯安装的直接责任方及委托代理方式。

2.电梯安装工程始终处于同一垂直空间(井道)内的立体交叉施工作业过程。

在此,从安全施工角度重点介绍本工程井道及电梯机房设置(有无机房、地上或地下机房)施工中的难点及安全重点。

3.简介本工程电梯工程采用的新型(控制、调速、传动等)技术及新型(断相、错相、过载保护及安全钳等)设备应用。

3 执行标准、法规1.《电梯制造与安装安全规范》GB7588-20032.《电梯技术条件》GB/T10058-20093.《电梯试验方法》GB/T10059-20094.《电梯安装验收规范》GB10060-935.《电梯工程施工质量验收规范》GB50310-20026.《电梯用钢丝绳》GB8903-20057.《电梯曳引机》GB/T13435-92JG/T507201-1996型导轨》T《电梯.8.9.《自动扶梯和自动人行道的制造与安装安全规范》GB16899-201111.设计施工图文件4 监理工作流程.电梯安装监理工作流施工准土建交接检设备进场验机房设备安井道导轨支架安井道导轨安装校层门装置安轿厢安电气设备安对重安曳引钢丝绳挂缓冲器安限速器安慢车模拟试快车系统模拟试各类安全设备调加减速度试平层精度调整质量检验评定监理旁5(一)质量控制1.建设工程所用电梯必须是具有国家颁发生产许可证的厂家生产的、有合格证的产品,并应取得“重庆市建筑材料和建设机械产品准用证”。

2.严格对安装企业进行资质审查。

1)安装企业必须持有国家颁发的电梯安装许可证。

安装企业还应持有电梯安装营业执照,严格按规定的营业范围承揽工程。

2)安装企业必须有健全的质量保证体系和质量责任制,并对安装质量负责。

3)电梯安装队伍必须实行专业化,安装人员都要经过严格的培训,取得建设行政主管部门颁发的岗位证书才能上岗。

3.井道脚手架搭建必须符合国家有关规定。

检查脚手架搭建单位必须有当地政府有关主管部门颁发的资质证书及施工人员的操作证、搭建后的合格检验书。

4.井道内电焊、气割施工时必须有动火申请的齐全手续,并有专人旁站,施工完后检查现场,消除隐患。

5.审核安装单位递交的施工组织设计及质保体系,审核施工单位递交的开工报告,并经现场核实后会同业主下达开工令。

6.督促安装单位按合同总工期要求合理安排施工阶段的季、月、周施工进度计划。

7.会同安装单位对井道、机房、底坑及自动扶梯踏板上或胶带上空的垂直净空要求等土建部分的复测工作,机房内部、井道土建(钢架)结构及布置必须符合电梯土建布置图要求,主电源开关及井道应符合现行国家标准《电梯工程施工质量验收规范》GB50310的规定,并做好“土建进场验收记录”。

8.根据装箱单会同业主对设备另部件进行开箱检查、验收,随机技术文件(土建布置图、产品出厂合格证、限速器等试验证书)应齐全,设备外观不应存在明显损坏,并做好“设备进场验收记录”。

9.检查承包单位检测仪器、仪表、设备的鉴定证书及其有效期。

(二)电力驱动的曳引式强制式电梯安装工程监理控制点电梯安装过程按隐蔽部分、机械部分、电气控制及整机调试四大部分进行监理。

除正常巡视及关键部位旁站外,应采取事前、事中、事后的控制方法。

2.隐蔽部分为确保曳引机运行的稳定性,在必须使用混凝土对承重梁埋设前,对承重梁安装进行验收,具体要求:水平误差及相互间水平误差小于1.5/1000;相互平行度小于6mm;埋入深度超过墙中心20mm,且不应小于75mm;坐标位置必须符合设计要求。

3.机械部分1)机房(1)机组安装必须牢固按规定使用垫片,水平度必须控制在范围之内;(2)制动器动作灵活,制动时闸瓦与轮应有效贴合,松闸时同步离开间隙平均值小于0.7mm;)限速器应运转平稳,动作速度与电梯额定速度相符,且有可靠封记,动作速度应符合要求。

3(.2)井道导轨及各种附件是井道内的重要设备,安装质量直接影响到运行安全及使用功能,具体要求:(1)必须按要求设置基准线模板,四角设置基准铅垂线;(2)每根导轨至少有二只支架,其间距不大于2.5m,水平度不大于15/1000,并保证支架牢固,导轨长度必须保证电梯冲顶时不超越出导轨;2m的制动距离;0.1m+0.36V (3)对重完全压缩在缓冲器上时轿厢导轨应不小于(4)导轨不应有连续缝隙,局部缝隙不大于0.5mm,接头台阶不大于0.05mm;若超过应修平,修平长度应大于150mm。

两列导轨顶面间的距离偏差:轿厢导轨0~+2mm,对重导轨0~+3mm;每列导轨相对基准线每5m偏差设有安全钳的对重导轨应不大于0.6mm;不设安全钳的对重导轨应不大于1.0mm;导轨应用压板固定在导轨架,不得使用焊接或螺栓固定。

(5)轿厢与对重间最小距离为50mm。

3)轿厢(1)轿底水平度不大于3/1000;轿厢垂直度小于1.5/10000;(2)各种安全保护开关应可靠固定不得焊接,且灵活可靠,工作时不得使其损坏、位移和误动作;限位开关碰铁相对铅垂线最大偏差不超过3mm;(3)对重安全压缩缓冲器时应满足:井道最底部与固定在轿厢顶上的最高部件的距离不小于2m;轿顶上方应有不小于0.5m×0.3m+0.035 V0.6m×0.8m的矩形空间;轿顶对重侧应有防护栏,其他与井道壁间距大于300mm时应设防护栏;(4)曳引钢丝绳组合应可靠,曳引绳不应有死弯、扭曲、断丝磨损,其相互间受力应满足≤0.5%的差值;(5)安全钳楔块间隙均匀,动作可靠灵活。

4)层站门套、地坎、层楼指示及按钮的安装质量,对开关门的平滑、消声、门锁运行安全及建筑的视觉效果均起到至关重要作用,具体要求:(1)层站指示及按钮位置正确、指示清晰、动作正确,消防开关动作必须即返基站;(2)层站地坎应有足够强度,水平度不大于2/1000,并应高出装修地坪2~5mm;层门地坎与轿门地坎距离偏差0~+3mm;门刀与门地坎、锁滚轮与轿厢地坎为5~10mm;(3)动力操纵的水平滑动门在关门行程1/3之后,阻止关门的力不超过150N;(4)层门锁钩,锁臂及动接点动作灵活,在证实锁紧的电气安全装置动作之前,锁紧元件的最捏合长度为7mm;层门外观应平整、光洁,无明显划伤与碰伤痕迹;(5)轿门驱动层门情况下,层门应有可靠的强迫关门装置。

开门刀与门滚轮的啮合深度应满足≥5mm,各层应设置机械钥匙开锁装置,动作应灵活可靠。

5)底坑同时亦对维修人员的安全底坑内设备安装质量将涉及及故障情况下的运行安全和电梯设备损伤,起到保护作用,具体要求如下:(1)轿厢及对重装置的撞板中心与缓冲器中心的偏差不大于20mm。

轿厢缓冲顶部与轿底撞块在碰撞前应对距离差不大于2mm。

缓冲器柱塞垂直度偏差不大于0.5%,充油量应正确,并设有电气复位安全开关;当轿厢完全压缩在缓冲器上,轿厢底部与底坑面的距离不小于0.5m。

且底部应有一个不小于0.5m×0.6m×1.0m的矩形空间;(2)底坑对重侧应设置不低于1.7m的防护栏;限速器张紧装置应设置安全开关,并保证动作灵活可靠;底坑深度大于1.6m时,应设置爬梯。

当底坑深度大于2.5m,且建筑物布置允许时,应设置一个符合安全门要求的底坑进口;当没有进入底坑的通道时,应设置一个从层门进入底坑的永久性装置,此装置不得凸入电梯运行空间。

3.电气控制电气装置及控制设施的安装质量,其中安全开关的性能及设置为监理实施重点。

1)机房(1)控制屏的安装位置,正面与维修侧距门窗距离大于600mm;距机械设备大于500mm。

每台电梯应单独设立足够容量的电源开关;但不应切断轿厢、机房、滑轮间、轿顶、井道和底坑的照明,机房、轿顶和底坑的电源插座和报警装置。

每台电梯应配备供电系统断厢、错厢保护装置。

(2)动力与其他线路应分开敷设,进机房起零线与接地线应始终分开。

(3)所有电气设备及导管、线槽的外露可导电部分均必须可靠接地(PE);接地支线应分别直接接至干线接线柱上并使用黄绿双色绝缘,不得串接;接零保护系统中,严禁电气设备单独接地;导体之间和导体对地之间的绝缘电阻必须大于1000Ω/V,对于动力电路和电气安全装置电路不得小于0.5MΩ,其它电路(控制、照明、信号等)不得小于0.25 MΩ。

(4)线管、线槽的敷设应平直、整齐,水平垂直误差小于1.5%,固定牢固;槽内导线总面积不大于槽面积60%,管内导线总面积不大于管净面积40%,软管固定间距不大于1m,端头固定间距不大于0.1m。

(5)配线应符合产品要求,护套电缆和橡套软电缆可明敷于井道或机房内使用,但不得明敷于地面。

控制系统中应设置有紧锁装置的计数器,以满足轿厢分别在空载、额定载荷工况下,按产品设计规定的每小时启动次数和负载持续率各运行1000次(每天不少于8小时)的检测要求。

(6)控制系统中应设置有效的相序、断相及过载保护装置;所有线路必须达到绝缘要求,并对绝缘记录进行核验。

2)井道(1)井道内应设置永久性照明,距井道最高、最低处0.5m以内各设一灯,中间相距不超过7米;井道内照度不得小于50Lx,控制开关分别设置在机房和坑底。

(2)电缆支架在认可情况下,保证与任何设施无卡阻现象;完全压缩缓冲器时,电缆不得与底坑地面或轿厢边框接触;上下限位完好有效,且不应与上下极限开关同时动作;极限开关动作后,对重或随行电缆严运行时补偿链不应与其他物体碰撞。

补偿链应设置二次保护,轿厢均不应与缓冲器相接触;禁有打结和波浪扭曲现象。

3)轿厢轿厢操作应设置能切断控制电源的电锁,并配用专用钥匙控制,开关应用中文标明其功能名称;应设置易于识别和触及的报警装置。

4)层站层门强迫关门装置必须动作正常,层门应设置直接式的电气机械连锁,在证实锁紧的电气安全装置动作之前,锁紧元件的啮合深度满足≥7mm,侧隙1~3mm,接触应可靠,固定牢固,被动门应设安全开关;层门开启时,在应急状态下应以≤0.63m/s的检修速度运行;层门指示灯盒,召唤盒和消防开关盒应安装正确,其面板与墙面贴实,横竖端正。

5)底坑应设有非自动复位安全触点红色停止开关及电源插座。

4.整机调试整机调试是对整台电梯安装质量、机械性能、安全使用效果等方面的综合鉴定,亦市对监理过程控制的结果肯定。
