线路工应知应会模块—基本规章—《铁路线路修理规则》—培训资料第一章总则第1.0.1条为适应铁路运输的发展,增强轨道结构强度,提高线路设备修理质量,实现科学管理,特制定本规则。

第1.0.2条线路设备修理分为线路设备大修和维修。

第1.0.3条线路设备大修的基本任务是根据运输需要及线路设备损耗规律,有计划、按周期地对线路设备进行更新和修理,恢复和提高线路设备强度,增强轨道承载能力。

线路设备维修的基本任务是保持线路设备完整和质量均衡,使列车能以规定速度安全、平稳和不间断地运行,并尽量延长线路设备使用寿命。

第1.0.4条线路设备大修应贯彻“运营条件匹配,轨道结构等强。

修理周期合理,线路质量均衡”的原则,坚持全面规划、适度超前、区段配套的方针,并应采用无缝线路。

线路设备维修应贯彻“预防为主,防治结合,修养并重”的原则,按线路设备技术状态的变化规律和程度,相应地进行综合维修、经常保养和临时补修,有效地预防和整治线路病害,有计划地补偿线路设备损耗,以取得较好的技术经济效益。

第1.0.5条线路设备大修应由大修设计和施工专业队伍承担,采用必要的施工机械和运输车辆,并安排与施工项目相适应的施工天窗。

线路设备维修应实行天窗修制度,并实行检修分开的管理体制。

第1.0.6条线路设备修理应采用新技术、新设备、新材料、新工艺和先进的施工作业方法,优化劳动组织,提高劳动生产率和施工作业质量,降低成本;改进检测方法,推行信息化技术,健全并严格执行安全管理和检查验收制度。

第1.0.7条线路设备修理工作应遵守本规则。

本规则未作规定的,铁路局可根据需要自行规定,并报铁道部备案。

采用新型线路设备时,其修理办法须经铁道部批准。

第1.0.8条本规则适用于1435mm标准轨距和线路允许速度为200km/h及以下的线路。

非标准轨距铁路线路修理办法由铁路局自行规定,并报铁道部备案。

第二章线路设备修理工作容及工作组织第一节工作分类第2.1.1条线路设备大修分类:一、线路大修。

线路上的钢轨疲劳伤损,轨型不符合要求,不能满足铁路运输需要时,必须进行线路大修。

线路大修分为普通线路换轨大修和无缝线路换轨大修。

无缝线路换轨大修按施工阶段可分为铺设无缝线路前期工程和铺设无缝线路。

二、成段更换再用轨(整修轨)。

三、成组更换道岔和岔枕。

四、成段更换混凝土枕。

五、道口大修。

六、隔离栅栏大修。

七、其他大修(以上未涵盖的线路设备大修项目列其他大修)。

八、线路中修。

在线路大修周期,道床严重板结或脏污。

其弹性不能满足铁路运输需要时,应进行线路中修。

石灰岩道碴应结合中修有计划地更换为一级道碴。

在无路基病害、一级道碴、道床污染较轻、使用大型养路机械按周期进行修理的区段,通过有计划地进行边坡清筛,应取消线路中修。

第2.1.2条因线路设备大修引起其他设备变动时,应由铁路局在相应的大修计划中统一安排。

第2.1.3条线路设备维修分类:一、综合维修。

指根据线路变化规律和特点,以全面改善轨道弹性、调整轨道几何尺寸和更换、整修失效零部件为重点,以大型养路机械为主要作业手段,按周期、有计划地对线路进行的综合性维修,以恢复线路完好技术状态。

二、经常保养。

指根据线路变化情况,以养路机械为主要作业手段,对全线进行有计划、有重点的经常性养护,以保持线路质量处于均衡状态。

三、临时补修。

指以小型养路机械为主要作业手段,及时对线路几何尺寸超过临时补修容许偏差管理值及其他不良处所进行的临时性整修,以保证行车安全和平稳。

第二节工作容第2.2.1条普通线路换轨大修主要容:一、清筛道床,补充道碴,改善道床断面,整治基床翻浆冒泥和超过15mm的冻害,石灰岩道碴应结合大修有计划地更换为一级遭碴。

二、校正、改善线路纵断面和平面。

三、更换I型混凝土枕、失效轨枕和严重伤损混凝土枕,补足轨枕配置根数,有计划地将术枕成段更换为混凝土枕(另列件名)。

四、全面更换新钢轨、桥上钢轨伸缩调节器、联结零件、绝缘接头及钢轨接续线,更换不符合规定的护轨。

五、成组更换新道岔和新岔枕(另列件名)。

六、安装轨道加强设备。

七、整修路肩、路基面排水坡,清理侧沟,清除路堑边坡弃土。

八、整修道口及其排水设备。

九、抬高因线路换轨大修需要抬高的道岔、桥梁,加高挡碴墙。

十、补充、修理并刷新由工务管理的各种线路标志、信号标志、位移观测桩及备用轨架。

十一、回收旧料,清理场地,设置常备材料。

第2.2.2条铺设无缝线路前期工程主要容:一、清筛道床,补充道碴,改善道床断面,整治基床翻浆冒泥和超过15mm的冻害,石灰岩道碴应结合大修有计划地更换为一级道碴。

二、校正、改善线路纵断面和平面。

三、更换I型混凝土枕、失效轨枕、严重伤损混凝土枕,补足轨枕配置根数,有计划地将木枕成段更换为混凝土枕(另列件名)。

四、抽换轻伤有发展的钢轨,更换失效的联结零件。

五、均匀轨缝,螺栓涂油,锁定线路。

六、整修路肩、路基面排水坡,清理侧沟,清除路堑边坡弃土。

七、整修道口及其排水设备。

八、抬高因线路换轨大修需要抬高的道岔、桥梁,加高挡碴墙。

九、补充、修理并刷新由工务管理的各种线路标志、信号标志、位移观测桩及备用轨架。

十、回收旧料,清理场地,设置常备材料。

第2.2.3条铺设无缝线路主要容:一、焊接、铺设新钢轨,更换联结零件、桥上钢轨伸缩调节器及不符合规定的护轨,铺设胶接绝缘钢轨(接头)并按设计锁定轨温锁定线路,埋设位移观测桩。

二、整修线路,安装轨道加强设备。

三、整修道口。

四、回收旧料,清理场地,设置常备材料。

第2.2.4条成段更换再用轨(整修轨)主要容:一、更换再用轨(整修轨)普通线路。

1.更换再用轨(整修轨)、联结零件、绝缘接头及钢轨接续线,更换不符合规定的护轨;2.更换失效轨枕、严重伤损混凝土枕;3.整修线路,安装轨道加强设备;4.整修道口及其排水设备;5.回收旧料,清理场地,设置常备材料。

二、更换再用轨(整修轨)无缝线路。

1.清筛道床,补充道碴,改善道床断面,整治基床翻浆冒泥,石灰岩道碴应结合大修有计划地更换为一级道碴;2.校正、改善线路纵断面和平面;3.更换失效轨枕、严重伤损混凝土枕,补足轨枕配置根数,有计划地将木枕成段更换为混凝土枕(另列件名);4.焊接、铺设再用轨(整修轨),更换联结零件,更换不符合规定的护轨,铺设胶接绝缘钢轨(接头)并按设计锁定轨温锁定线路,埋设位移观测桩;5.整修线路,安装轨道加强设备;6.整修路肩、路基面排水坡,清理侧沟,清除路堑边坡弃土;7.整修道口及其排水设备;8.补充、修理并刷新由工务管理的各种线路标志、信号标志及备用轨架;9.回收旧料,清理场地,设置常备材料。

第2.2.5条线路中修主要容:一、清筛道床,补充道碴,改善道床断面,整治基床翻浆冒泥。

二、校正、改善线路纵断面和平面。

三、更换失效轨枕和严重伤损混凝土枕。

四、普通线路(含无缝线路缓冲区)抽换轻伤有发展的钢轨,更换失效的联结零件。

五、均匀轨缝,螺栓涂油,整修补充防爬设备,对无缝线路进行应力放散或调整,按设计锁定轨温锁定线路。

六、整修路肩、路基面排水坡,清理侧沟,清除路堑边坡弃土。

七、整修道口及其排水设备。

八、补充、修理并刷新由工务管理的各种线路标志、信号标志、位移观测桩及备用轨架。

九、回收旧料,清理场地,设置常备材料。

第2.2.6条成组更换道岔和岔枕主要容:一、铺设新道岔和岔枕;铺设无缝道岔时,含焊接钢轨、铺设胶接绝缘钢轨(接头)并按设计锁定轨温锁定道岔,埋设位移观测桩。

二、更换道碴。

三、整修道岔及其前后线路,做好排水工作。

四、回收旧料,清理场地。

第2.2.7条成段更换混凝土枕主要容:一、全面更换混凝土枕及扣件,螺栓涂油,整修再用枕螺旋道钉。

二、清筛道床,补充道碴,整治基床翻浆冒泥和超过15mm的冻害。

三、整修线路,安装轨道加强设备。

四、整修路肩、道口及其排水设备。

五、封闭宽枕间的缝隙。

六、回收旧料,清理场地,设置常备材料。

第2.2.8条道口大修主要容:一、整修道口平台。

二、更换道口铺面、护轨。

三、改善防护设备。

四、清筛道床,更换失效轨枕、严重伤损混凝土枕,整修线路及排水设备。

五、回收旧料,清理场地。

第2.2.9条隔离栅栏大修主要容:一、更换隔离栅栏网。

二、更换或整修隔离栅栏立柱。

三、回收旧料,清理场地。

第2.2.10条线路、道岔综合维修基本容:一、根据线路、道岔状态起道、拨道和改道,全面捣固。

混凝土枕地段,捣固前撤除所有调高垫板;混凝土宽枕地段,垫碴与垫板相结合。

二、调整线路、道岔各部尺寸,拨正曲线。

三、清筛枕盒不洁道床和边坡,整治道床翻浆冒泥,补充道碴,整理道床。

四、更换、方正和修理轨枕。

五、调整轨缝,整修、更换和补充轨道加强设备,整治线路爬行,锁定线路、道岔。

六、矫直、焊补、打磨钢轨,综合整治接头病害。

七、有计划地采用打磨列车对钢轨、道岔进行预防性或修理性打磨。

八、整修、更换和补充联结零件,并有计划地涂油。

九、整修路肩,疏通排水设备,清除道床杂草和路肩大草。

十、修理、补充和刷新线路标志,整修道口及其排水设备,收集旧料。

十一、其他病害的预防和整治。

第2.2.11条线路、道岔经常保养基本容:一、根据轨道几何尺寸超过经常保养容许偏差管理值的状态,成段整修线路。

二、整治道床翻浆冒泥,均匀道碴,整理道床。

三、更换和修理轨枕。

四、调整轨缝,锁定线路。

五、焊补、打磨钢轨,整治接头病害。

六、有计划地成段整修扣件,螺栓涂油。

七、无缝线路应力放散或调整。

八、更换伤损钢轨,断轨焊复。

九、整修防沙、防雪设备,整治冻害。

十、整修道口,疏通排水设备,清除道床杂草和路肩大草。

十一、季节性工作、周期短于综合维修的其他单项工作。

第2.2.12条线路、道岔临时补修主要容:一、整修轨道几何尺寸超过临时补修容许偏差管理值的处所。

二、更换(或处理)折断、重伤钢轨及桥上、隧道轻伤钢轨。

三、更换达到更换标准的伤损夹板,更换折断的接头螺栓、道岔护轨螺栓、可动心轨凸缘与接头铁联结螺栓、可动心轨咽喉和叉后间隔铁螺栓、长心轨与短心轨联结螺栓、钢枕立柱螺栓等。

四、调整严重不良轨缝。

五、疏通严重淤塞的排水设备,处理严重冲刷的路肩和道床。

六、整修严重不良的道口设备。

七、其他需要临时补修的工作。

第三节管理组织第2.3.1条线路设备大修施工管理组织。

线路设备大修施工应由专业队伍承担,并有固定的生产人员作为基本队伍。

大修施工单位必须具备如下设施:一、铁路局应根据近、远期规划,统筹安排,修建必要的大修基地。

大修基地应有足够的配线和场地,具备必要的生产和生活设施,交通便利。

二、配备与大修施工任务相适应的施工机械、交通运输工具、通信设备和相应的检修设施。

三、配备宿营车辆等必要的流动生活设施。

第2.3.2条线路设备大修施工组织设计。

线路设备大修施工单位应依据设计文件进行现场调查和施工测量,研究制定施工方案;按工程件名及批准的施工计划编制施工组织设计。

合集下载

铁路线路修理规则解析

铁路线路修理规则解析

第二章 线路设备修理工作内容及 工作组织
• 第2.2.12条 线路、道岔临时补修主要内容: • 一、整修轨道几何尺寸超过临时补修容许偏差管 理值的处所。 • 二、更换(或处理)折断、重伤钢轨及桥上、隧道 内轻伤钢轨。 • 三、更换达到更换标准的伤损夹板,更换折断的 接头螺栓、道岔护轨螺栓、可动心轨凸缘与接头 铁联结螺栓、可动心轨咽喉和叉后间隔铁螺栓、 长心轨与短心轨联结螺栓、钢枕立柱螺栓等。
第二章 线路设备修理工作内容及 工作组织
• 第2.2.3条 铺设无缝线路主要内容: • 一、焊接、铺设新钢轨,更换联结零件、桥上钢 轨伸缩调节器及不符合规定的护轨,铺设胶接绝 缘钢轨(接头)并按设计锁定轨温锁定线路,埋设 位移观测桩。 • 二、整修线路,安装轨道加强设备。 • 三、整修道口。
• 四、回收旧料,清理场地,设臵常备材料。
第二章 线路设备修理工作内容及 工作组织
• 四、调整严重不良轨缝。 • 五、疏通严重淤塞的排水设备,处理严重冲刷的 路肩和道床。 • 六、整修严重不良的道口设备。 • 七、其他需要临时补修的工作。
第二章 线路设备修理工作内容及 工作组织
• 第三节 管 理 组 织 • 第2.3.1条 线路设备大修施工管理组织。 • 线路设备大修施工应由专业队伍承担,并有固定 的生产人员作为基本队伍。大修施工单位必须具 备如下设施: • 一、铁路局应根据近、远期规划,统筹安排,修 建必要的大修基地。大修基地应有足够的配线和 场地,具备必要的生产和生活设施,交通便利。 • 二、配备与大修施工任务相适应的施工机械、交 通运输工具、通信设备和相应的检修设施。 • 三、配备宿营车辆等必要的流动生活设施。
第二章 线路设备修理工作内容及 工作组织(第二节 工作内容)
• 第2.2.1条 普通线路换轨大修主要内容: • 一、清筛道床,补充道碴,改善道床断面,整治 基床翻浆冒泥和超过15mm的冻害,石灰岩道碴应结 合大修有计划地更换为一级遭碴。 • 二、校正、改善线路纵断面和平面。 • 三、更换I型混凝土枕、失效轨枕和严重伤损混凝 土枕,补足轨枕配臵根数,有计划地将术枕成段更 换为混凝土枕(另列件名)。 • 四、全面更换新钢轨、桥上钢轨伸缩调节器、联 结零件、绝缘接头及钢轨接续线,更换不符合规定 的护轨。 • 五、成组更换新道岔和新岔枕(另列件名)。

《普速铁路线路修理规则》

《普速铁路线路修理规则》

《普速铁路线路修理规则》一、修理原则(一)安全第一、在进行线路修理工作中,始终将安全放在首位,确保施工人员的人身安全,确保列车行驶时的运行安全。

(二)科学规划。

修理工作应按照规定的周期和节点进行,对线路现状进行全面了解,科学合理地安排修理计划,确保修理工作的有效进行。

(三)高效率。

修理工作应该追求高效率,尽量减少修理时间,控制好修理成本,确保线路迅速恢复正常运行,减少对列车运行的影响。

二、修理范围(一)铁轨修理:包括铁轨的磨损、裂缝、缺陷等问题的修复和更换。

(二)道岔修理:包括道岔的磨损、变形、缺陷等问题的修复和更换。

(三)路基修理:包括路基的下沉、塌方、坡度问题的修复。

(四)线路设备修理:包括信号设备、通信设备、轨道电路等设备的修复和更换。

三、修理程序(一)调查检查。

修理工作开始前,要对线路进行全面的调查检查,了解线路的实际情况,包括磨损程度、裂缝情况、设备工作状态等。

(二)提出修理方案。

根据调查检查的结果,制定详细的修理方案,包括修理范围、修理时间、修理方法等。

(三)组织修理工作。

根据修理方案,组织人员进行修理工作,确保按照规定的时间节点,按照规定的方法进行修理。

(四)验收和修补。

修理完成后,对修理工作进行验收,确保修理质量达到要求。

如果有不符合要求的地方,及时进行修补。

四、修理工具和设备(一)包括常用的修理工具,如扳手、锤子、钳子等。

(二)包括需要使用的机械设备,如钢轨更换机、道岔修理机等。

(三)包括必要的安全设备,如安全帽、安全绳、防护眼镜等。

五、修理记录修理工作完成后,需要对修理情况进行详细的记录,包括修理范围、修理时间、修理人员、修理方法等。

这些记录对于以后的维护和管理非常重要。

综上所述,普速铁路线路修理规则是保障铁路运行安全和正常运行的重要指导文件,它规定了修理的原则、范围、程序、工具和设备以及记录等方面的内容,对于保障铁路线路的安全和正常运行起到了重要的作用。

铁路线路维修标准

铁路线路维修标准

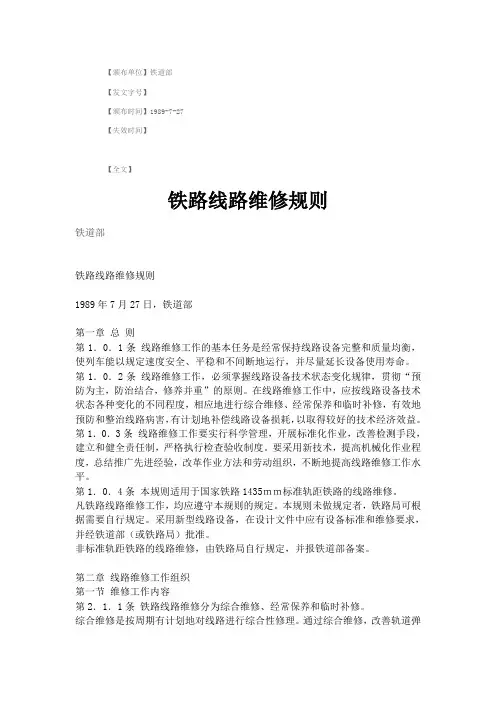

【颁布单位】铁道部【发文字号】【颁布时间】1989-7-27【失效时间】【全文】铁路线路维修规则铁道部铁路线路维修规则1989年7月27日,铁道部第一章总则第1.0.1条线路维修工作的基本任务是经常保持线路设备完整和质量均衡,使列车能以规定速度安全、平稳和不间断地运行,并尽量延长设备使用寿命。

第1.0.2条线路维修工作,必须掌握线路设备技术状态变化规律,贯彻“预防为主,防治结合,修养并重”的原则。

在线路维修工作中,应按线路设备技术状态各种变化的不同程度,相应地进行综合维修、经常保养和临时补修,有效地预防和整治线路病害,有计划地补偿线路设备损耗,以取得较好的技术经济效益。

第1.0.3条线路维修工作要实行科学管理,开展标准化作业,改善检测手段,建立和健全责任制,严格执行检查验收制度。

要采用新技术,提高机械化作业程度,总结推广先进经验,改革作业方法和劳动组织,不断地提高线路维修工作水平。

第1.0.4条本规则适用于国家铁路1435mm标准轨距铁路的线路维修。

凡铁路线路维修工作,均应遵守本规则的规定。

本规则未做规定者,铁路局可根据需要自行规定。

采用新型线路设备,在设计文件中应有设备标准和维修要求,并经铁道部(或铁路局)批准。

非标准轨距铁路的线路维修,由铁路局自行规定,并报铁道部备案。

第二章线路维修工作组织第一节维修工作内容第2.1.1条铁路线路维修分为综合维修、经常保养和临时补修。

综合维修是按周期有计划地对线路进行综合性修理。

通过综合维修,改善轨道弹性,调整轨道几何尺寸,整修和更换设备零部件,以恢复线路完好的技术状态。

经常保养是根据线路变化情况,在全年度和线路全长范围内,有计划有重点的养护,以保持线路质量经常处于均衡状态。

临时补修主要是及时整修超过临时补修容许误差限度的轨道几何尺寸及其他不良处所,以保证行车平稳和安全。

第2.1.2条正线线路综合维修周期的年数,由铁路局比照表2.1.2(略),结合线路大中修周期,根据各线(或按区段)的线路条件、运输条件、自然条件等具体情况适当规定。

铁路线路修理规则

铁路线路修理规则
?一焊接铺设新钢轨更换联结零件桥上钢轨伸缩调节器及不符合规定的护轨铺设胶接绝缘钢轨接头并按设计锁定轨温锁定线路埋设一焊接铺设新钢轨更换联结零件桥上钢轨伸缩调节器及不符合规定的护轨铺设胶接绝缘钢轨接头并按设计锁定轨温锁定线路埋设位移观测桩
铁路线路修理规则
第一章 总则
第1.0.2条 我国铁路对线路设备的修理,划分为 线路大修、线路中修、线路维修三种修程。线 路大修、线路中修可通称为线路设备大修。
• 第1.0.8条 本规则适用于1435mm标准轨距和线路允许 速度为200km/h及以下的线路。
• 非标准轨距铁路线路修理办法由铁路局自行规定,并 报铁道部备案。
第二章 线路设备修理工作内容及
工作组织
第一节 工作分类 第2.1.1条 线路设备大修分类: 1.线路大修。 2.成段更换再用轨(整修轨)。 3.成组更换道岔和岔枕。 4.成段更换混凝土枕。 5.道口大修。 6.隔离栅栏大修。 7.其他大修(以上未涵盖的线路设备大修项目列其他
• 4.焊接、铺设再用轨(整修轨),更换联结零件, 更换不符合规定的护轨,铺设胶接绝缘钢轨(接头) 并按设计锁定轨温锁定线路,埋设位移观测桩;
• 5.整修线路,安装轨道加强设备;
第二章 线路设备修理工作内容及 工作组织
• 6.整修路肩、路基面排水坡,清理侧沟,清除路
堑边坡弃土; • 7.整修道口及其排水设备; • 8.补充、修理并刷新由工务管理的各种线路标志、
第二章 线路设备修理工作内容及 工作组织
• 四、调整严重不良轨缝。 • 五、疏通严重淤塞的排水设备,处理严重冲刷的
路肩和道床。 • 六、整修严重不良的道口设备。 • 七、其他需要临时补修的工作。
第二章 线路设备修理工作内容及 工作组织

铁路线路修理规则

铁路线路修理规则
合理选择施工材料:在铁路线路修理过程中,应选择具有环保性能的施工材料,如低噪声材 料、低污染材料等,以减少对周围环境的污染。
减少废气排放的措施
添加标题 添加标题 添加标题 添加标题 添加标题
使用清洁能源:优先选择使用清洁能源,如电力、燃气等, 减少使用柴油等高污染能源。
优化燃烧过程:采用先进的燃烧技术,提高燃烧效率,减 少废气排放。
安全性,提高轨道结构的承载能力。
02 轨 道 结 构 加 强 的 方 法 : 采 用 钢 轨 扣 件 、 轨 枕 、 道 砟
等材料和设备,对轨道结构进行加固和稳定。
03 钢 轨 扣 件 的 要 求 : 选 用 高 质 量 的 扣 件 , 确 保 其 强 度 、
刚度和耐久性符合要求,能够有效地固定钢轨并防 止其松动。
添加标题
添加标题
添加标题
添加标题
轨道结构加强的重要性:提高轨 道结构的强度和稳定性,确保列 车运行安全
轨道结构加强的注意事项:确保 加强措施与轨道结构的其他部分 协调一致,避免对列车运行造成 不良影响
轨道平顺度维护
轨道结构加固:对轨道结构 进行加固,提高轨道承载能 力
轨道几何尺寸调整:确保轨 道几何尺寸符合标准,提高 平顺度
单击此处添加副标题
铁路线路修理规则
汇报人:
目录
01 02 03 04 05 06
铁路线路修理的基本原则 铁路线路修理的主要内容 铁路线路修理的程序和方法 铁路线路修理的技术要求 铁路线路修理的安全措施 铁路线路修理的环保要求
01
铁路线路修理的基本原则
安全性原则
确保铁路线路安全畅通 遵循国家和行业相关法规标准 采取科学合理的维修方法和手段 加强设备管理和人员培训,提高维修质量和效率

铁路线路修理规则

铁路线路修理规则

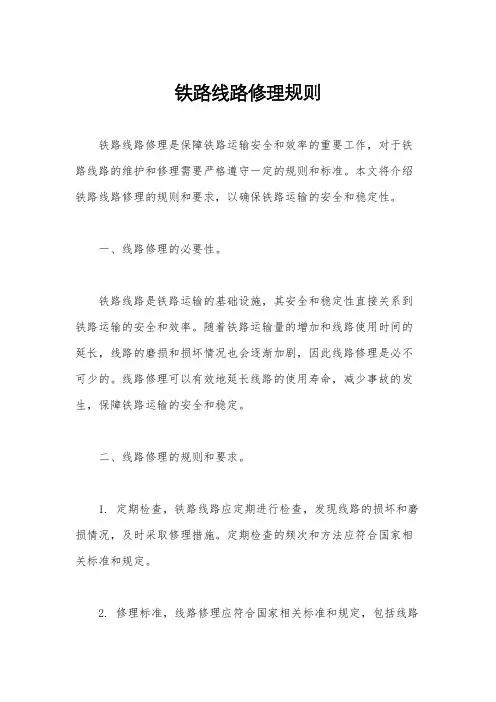

铁路线路修理规则铁路线路修理是保障铁路运输安全和效率的重要工作,对于铁路线路的维护和修理需要严格遵守一定的规则和标准。

本文将介绍铁路线路修理的规则和要求,以确保铁路运输的安全和稳定性。

一、线路修理的必要性。

铁路线路是铁路运输的基础设施,其安全和稳定性直接关系到铁路运输的安全和效率。

随着铁路运输量的增加和线路使用时间的延长,线路的磨损和损坏情况也会逐渐加剧,因此线路修理是必不可少的。

线路修理可以有效地延长线路的使用寿命,减少事故的发生,保障铁路运输的安全和稳定。

二、线路修理的规则和要求。

1. 定期检查,铁路线路应定期进行检查,发现线路的损坏和磨损情况,及时采取修理措施。

定期检查的频次和方法应符合国家相关标准和规定。

2. 修理标准,线路修理应符合国家相关标准和规定,包括线路的轨道几何、轨道线型、轨道平整度、轨道纵向坡度、轨道横向坡度等各项指标。

修理后的线路应符合相关标准要求,确保安全和稳定。

3. 修理工艺,线路修理应采用科学合理的工艺和方法,包括线路的砟石补充、轨道调整、轨道翻新等工艺和方法。

修理工艺应符合国家相关标准和规定,确保线路修理质量。

4. 安全措施,线路修理时应加强安全管理,采取必要的安全措施,确保修理人员的安全。

修理现场应设置警示标志,做好安全防护工作,防止事故的发生。

5. 质量检验,线路修理后应进行质量检验,确保修理质量符合要求。

对修理后的线路进行静载试验和动载试验,检验各项指标是否符合标准要求。

6. 记录和归档,对线路修理的过程和结果应进行记录和归档,建立线路修理档案。

对修理过程中的关键环节和质量检验结果进行记录,为今后的线路维护和管理提供参考。

三、线路修理的注意事项。

1. 防止天气影响,线路修理应避免在恶劣天气条件下进行,如大雨、大雪、大风等天气情况下应暂停修理工作,以免影响修理效果和安全。

2. 防止列车影响,线路修理时应采取必要的措施,避免列车对修理工作造成影响。

修理现场应设置临时警示标志,对列车进行临时管制,确保修理人员的安全。

铁路线路修理规则总则

铁路线路修理规则总则第1.0.1条为贯彻落实“强基达标、提质增效”工作主题,适应普速铁路运营要求,规范线路设备管理,提高线路设备修理和技术管理水平,特制定本规则。

第1.0.2条线路设备修理的基本任务是通过科学合理和经济的维修策略,保持和恢复线路设备安全性、可靠性。

第1.0.3条线路设备修理分为线路设备大修和维修。

线路设备大修是为全面恢复和提高线路设备固有可靠度而对线路进行的大规模修理。

线路设备维修是根据线路设备变化规律,维持列车以规定速度安全和不间断地运行而对线路进行的日常维护和小规模修理。

第 1.0.4条线路设备修理采用周期修与状态修相结合。

线路设备大修以周期修为主,日常维修以状态修为主。

第1.0.5条线路设备修理应贯彻“修理标准与线路等级匹配、投入产出经济合理”理念,实行线路分级管理。

第1.0.6条优化劳动组织,实行检、养、修分开,大力推进检测、修理专业化建设;积极推行工务、电务、供电等专业日常维修一体化管理,促进专业管理和综合管理融合。

第1.0.7条线路设备修理实行天窗修制度,铁路局集团公司应安排足够数量的天窗,以满足线路设备修理的需要。

大力推广“集中修”。

第1.0.8条积极推行机械化,采用新技术、新设备、新材料、新工艺,改善劳动条件,提高作业效率,保证作业质量。

第 1.0.9条积极利用现代检测监测技术加强线路检测,利用大数据提升智能化分析水平,实现对线路的智能分析,精准修理,完善生产信息管理系统,提升科学管理水平。

第1.0.10条线路设备修理工作应遵守本规则。

铁路局集团公司应根据本规则制定实施细则。

第1.0.11条本规则适用于1435mm标准轨距和线路允许速度200km/h以下的铁路(仅运行动车组列车的铁路、重载铁路除外)。

重载铁路暂由铁路局集团公司规定,非标准轨距铁路线路修理办法由铁路局集团公司规定,并报中国铁路总公司备案。

本规则未涉及的内容按相关规定执行。

铁路线路修理规则汇总

线路工应知应会模块—基本规章—《铁路线路修理规则》—培训资料第一章总则第1.0.1条为适应铁路运输的发展,增强轨道结构强度,提高线路设备修理质量,实现科学管理,特制定本规则。

第1.0.2条线路设备修理分为线路设备大修和维修。

第1.0.3条线路设备大修的基本任务是根据运输需要及线路设备损耗规律,有计划、按周期地对线路设备进行更新和修理,恢复和提高线路设备强度,增强轨道承载能力。

线路设备维修的基本任务是保持线路设备完整和质量均衡,使列车能以规定速度安全、平稳和不间断地运行,并尽量延长线路设备使用寿命。

第1.0.4条线路设备大修应贯彻“运营条件匹配,轨道结构等强。

修理周期合理,线路质量均衡”的原则,坚持全面规划、适度超前、区段配套的方针,并应采用无缝线路。

线路设备维修应贯彻“预防为主,防治结合,修养并重”的原则,按线路设备技术状态的变化规律和程度,相应地进行综合维修、经常保养和临时补修,有效地预防和整治线路病害,有计划地补偿线路设备损耗,以取得较好的技术经济效益。

第1.0.5条线路设备大修应由大修设计和施工专业队伍承担,采用必要的施工机械和运输车辆,并安排与施工项目相适应的施工天窗。

线路设备维修应实行天窗修制度,并实行检修分开的管理体制。

第1.0.6条线路设备修理应采用新技术、新设备、新材料、新工艺和先进的施工作业方法,优化劳动组织,提高劳动生产率和施工作业质量,降低成本;改进检测方法,推行信息化技术,健全并严格执行安全管理和检查验收制度。

第1.0.7条线路设备修理工作应遵守本规则。

本规则未作规定的,铁路局可根据需要自行规定,并报铁道部备案。

采用新型线路设备时,其修理办法须经铁道部批准。

第1.0.8条本规则适用于1435mm标准轨距和线路允许速度为200km/h及以下的线路。

非标准轨距铁路线路修理办法由铁路局自行规定,并报铁道部备案。

第二章线路设备修理工作内容及工作组织第一节工作分类第2.1.1条线路设备大修分类:一、线路大修。

铁路线路修理规则

线路工应知应会模块—基本规章—《铁路线路修理规则》—培训资料第一章总则第1.0.1条为适应铁路运输的发展,增强轨道结构强度,提高线路设备修理质量,实现科学管理,特制定本规则。

第1.0.2条线路设备修理分为线路设备大修和维修。

第1.0.3条线路设备大修的基本任务是根据运输需要及线路设备损耗规律,有计划、按周期地对线路设备进行更新和修理,恢复和提高线路设备强度,增强轨道承载能力。

线路设备维修的基本任务是保持线路设备完整和质量均衡,使列车能以规定速度安全、平稳和不间断地运行,并尽量延长线路设备使用寿命。

第1.0.4条线路设备大修应贯彻“运营条件匹配,轨道结构等强。

修理周期合理,线路质量均衡”的原则,坚持全面规划、适度超前、区段配套的方针,并应采用无缝线路。

线路设备维修应贯彻“预防为主,防治结合,修养并重”的原则,按线路设备技术状态的变化规律和程度,相应地进行综合维修、经常保养和临时补修,有效地预防和整治线路病害,有计划地补偿线路设备损耗,以取得较好的技术经济效益。

第1.0.5条线路设备大修应由大修设计和施工专业队伍承担,采用必要的施工机械和运输车辆,并安排与施工项目相适应的施工天窗。

线路设备维修应实行天窗修制度,并实行检修分开的管理体制。

第1.0.6条线路设备修理应采用新技术、新设备、新材料、新工艺和先进的施工作业方法,优化劳动组织,提高劳动生产率和施工作业质量,降低成本;改进检测方法,推行信息化技术,健全并严格执行安全管理和检查验收制度。

第1.0.7条线路设备修理工作应遵守本规则。

本规则未作规定的,铁路局可根据需要自行规定,并报铁道部备案。

采用新型线路设备时,其修理办法须经铁道部批准。

第1.0.8条本规则适用于1435mm标准轨距和线路允许速度为200km/h及以下的线路。

非标准轨距铁路线路修理办法由铁路局自行规定,并报铁道部备案。

第二章线路设备修理工作内容及工作组织第一节工作分类第2.1.1条线路设备大修分类:一、线路大修。

铁道部关于铁路线路维修规则

铁道部关于铁路线路维修规则文章属性•【制定机关】铁道部(已撤销)•【公布日期】1989.07.27•【文号】铁工务[1989]93号•【施行日期】1989.07.27•【效力等级】部门规范性文件•【时效性】失效•【主题分类】铁路正文*注:本篇法规已被《铁道部关于公布铁道部规章及规范性文件清理结果的通知》(发布日期:2003年6月17日实施日期:2003年6月17日)废止铁道部铁路线路维修规则(1989年7月27日铁工务(1989)93号)第一章总则第1.0.1条线路维修工作的基本任务是经常保持线路设备完整和质量均衡,使列车能以规定速度安全、平稳和不间断地运行,并尽量延长设备使用寿命。

第1.0.2条线路维修工作,必须掌握线路设备技术状态变化规律,贯彻“预防为主,防治结合,修养并重”的原则。

在线路维修工作中,应按线路设备技术状态各种变化的不同程度,相应地进行综合维修、经常保养和临时补修,有效地预防和整治线路病害,有计划地补偿线路设备损耗,以取得较好的技术经济效益。

第1.0.3条线路维修工作要实行科学管理,开展标准化作业,改善检测手段,建立和健全责任制,严格执行检查验收制度。

要采用新技术,提高机械化作业程度,总结推广先进经验,改革作业方法和劳动组织,不断地提高线路维修工作水平。

第1.0.4条本规则适用于国家铁路1435mm标准轨距铁路的线路维修。

凡铁路线路维修工作,均应遵守本规则的规定。

本规则未做规定者,铁路局可根据需要自行规定。

采用新型线路设备,在设计文件中应有设备标准和维修要求,并经铁道部(或铁路局)批准。

非标准轨距铁路的线路维修,由铁路局自行规定,并报铁道部备案。

第二章线路维修工作组织第一节维修工作内容第2.1.1条铁路线路维修分为综合维修、经常保养和临时补修。

综合维修是按周期有计划地对线路进行综合性修理。

通过综合维修,改善轨道弹性,调整轨道几何尺寸,整修和更换设备零部件,以恢复线路完好的技术状态。
