全国统一安装工程预算定额答疑(电气设备安装工程)

合集下载

全国统一安装工程预算定额问题解释及说明

全国统一安装工程预算定额问题解释及说明

《全国统一安装工程预算定额》问题解释及说明8.脚手架搭拆费、超高增加费、高层建筑增加费、安装与生产同时等费用是否可参加《黑龙江省建筑安装工程费用定额》取费?9.水暖、电气工程拆除中应套用什么定额?破坏性拆除是否套修缮定额?10.施工单位采购的材料、设备是否可以计算采购、保管费?建设单位供应材料、设备,施工单位如何计算采购、保管费?1.关于水平和垂直运输:①设备:包括自安装现场指定堆放地点运至安装地点的水平和垂直运输,取定为100m;②材料、成品、半成品:包括自施工单位现场仓库或指定堆放地点运至安装地点的水平和垂直运输,取定为300m;③设备、材料、成品、半成品的实际运距与定额取定不符时均不得调整;④垂直运输基准面:室内以室内地平面为基准面,室外以安装现场地平面为基准面。

2.工程超高增加费中操作物的高度,有楼层的按楼地面至安装物的距离,无楼层的按操作地点(或设计正负零)至操作物的距离。

3.脚手架搭拆费,测算时,均已考虑了以下因素,按人工费的百分数计取,详见各册交底材料;①各专业工程交叉作业施工时,可以互相利用脚手架的因素;②测算安装工程脚手架费用时,大部分按简易架考虑的;③施工时如部分或全部使用土建的脚手架时,做有偿使用处理;定额中的脚手架搭拆系数,是综合取定的系数。

除定额中规定不计算脚手架费用者外,室内建筑工程不论实际是否搭拆脚手架,或搭拆数量多少,均按规定系数计算脚手架搭拆费用,包干使用。

4.高层建筑增加费,是指在高层建筑(高度在6层或20m以上的工业与民用建筑)施工应增加的人工降效及材料垂直运输增加的人工费用,按人工费的百分数计算,计算基数中应包括六层或20m以下全部工程的人工费。

高层建筑增加费计算的范围为给排水、采暖、燃气、通风空调、电气、消防及安全防范等工程。

5.安装与生产同时进行时,按总人工费增加10%。

是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火)干扰了安装工作正常进行而增加的降效费用,不包括为保证安全生产和施工所采取的措施费用。

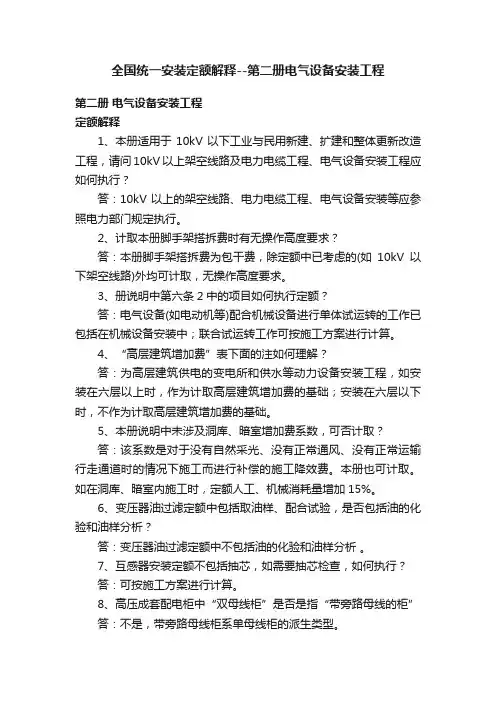

全国统一安装定额解释--第二册电气设备安装工程

全国统一安装定额解释--第二册电气设备安装工程

全国统一安装定额解释--第二册电气设备安装工程第二册电气设备安装工程定额解释1、本册适用于10kV以下工业与民用新建、扩建和整体更新改造工程,请问10kV以上架空线路及电力电缆工程、电气设备安装工程应如何执行?答:10kV以上的架空线路、电力电缆工程、电气设备安装等应参照电力部门规定执行。

2、计取本册脚手架搭拆费时有无操作高度要求?答:本册脚手架搭拆费为包干费,除定额中已考虑的(如10kV以下架空线路)外均可计取,无操作高度要求。

3、册说明中第六条2中的项目如何执行定额?答:电气设备(如电动机等)配合机械设备进行单体试运转的工作已包括在机械设备安装中;联合试运转工作可按施工方案进行计算。

4、“高层建筑增加费”表下面的注如何理解?答:为高层建筑供电的变电所和供水等动力设备安装工程,如安装在六层以上时,作为计取高层建筑增加费的基础;安装在六层以下时,不作为计取高层建筑增加费的基础。

5、本册说明中未涉及洞库、暗室增加费系数,可否计取?答:该系数是对于没有自然采光、没有正常通风、没有正常运输行走通道时的情况下施工而进行补偿的施工降效费。

本册也可计取。

如在洞库、暗室内施工时,定额人工、机械消耗量增加15%。

6、变压器油过滤定额中包括取油样、配合试验,是否包括油的化验和油样分析?答:变压器油过滤定额中不包括油的化验和油样分析。

7、互感器安装定额不包括抽芯,如需要抽芯检查,如何执行?答:可按施工方案进行计算。

8、高压成套配电柜中“双母线柜”是否是指“带旁路母线的柜”答:不是,带旁路母线柜系单母线柜的派生类型。

9、请问户表箱(电表箱)、明装配电箱如何套用定额?答:住宅户内电表箱、明装配电箱及各种配电箱均按半周长套用“成套配电箱”相应项目。

10、盘柜配线怎样计算?答:盘柜配线仅适用于盘柜上设备元件的少量现场配线,不适用于工厂设备的修、配、改工程。

计量时分不同规格,以“10m”为计算单位计算。

11、定额第七章说明中:“滑触线及支架安装是按10m以下标高考虑的,如超过10m时按册说明的超高系数调整”,而册说明超高增加量是5m以上可以计取,请问标高在10m以下至5m以上部分是否考虑超高系数?答:滑触线及支架安装定额中已考虑了5m以上10m以下部分的高空作业因素;10m以上部分另按册说明的超高系数调整。

全国统一安装工程预算定额答疑

全国统一安装工程预算定额答疑

第一册机械设备安装工程1.什么情况下才能套用风机、泵拆装检查子目?答:风机、泵、压缩机拆装检查是为了解决“国标"与“部标”之间技术要求不同而增设的项目,只有在施工及验收技术规范规定必须进行拆装检查或建设单位要求时,才可套用拆装检查子目。

2。

怎样理解一般起重机械摊销费的含义?能否换算?答:金属桅杆、人字架、龙门架等一般起重机具摊销费,按所安装设备的净重量(包括辅机、底座)以每吨12元计算,这笔费用,由机具所有权单位包干使用,各地区均不得调整。

3。

新设备安装完毕后尚未正式使用,因生产工艺变更,需拆迁至其他地方,其拆除费是否可按旧设备拆除对待?答:已安装好的新设备,无论是否正式使用过,如需拆除,均视为旧设备拆除,其拆除费用,按相应安装子目基价的50%计算。

4。

第一册中出库搬运、厂内搬运、场内搬运三者有何区别?答:①出库搬运分为两种:A:设备出库搬运:是指设备从设备仓库运到安装现场指定堆放地点的搬运工作。

设备仓库,可能在工地内,也可能在工地外。

第一册未包括设备出库搬运工作,需按有关规定另行计算.B:材料或工(机)具出库搬运:是指材料或工(机)具从工地仓库(施工现场仓库)运到安装地点的搬运工作。

本册包括了材料或工(机)具出库搬运工作.②厂内搬运:是指工厂围墙范围内(也就是工地内)的搬运工作.本册估价表中,材料或工(机)具的搬运工作,即属厂内搬运工作。

③场内搬运:是指安装现场范围内的搬运工作,即距离所安装设备的基础100米范围内的搬运工作。

其费用已包括在估价表内。

5.本册中大型设备如已收取特殊技术措施费,是否应扣减卷扬机等机械台班费用?答:不扣减。

6.本册中计算各站的系统调试费时,怎样才算“站内工艺系统安装工程”?“站内”是否指“室内”?答:“站内工艺系统安装工程”是指与各站生产工艺有直接关系的安装工程。

不包括非直接性的安装工程.“站内”是指各站的“工艺系统内",不是指“室内”。

在计算各站系统的调整费时,必须遵守本册第十四章说明第七条中的有关规定。

电气设备安装工程预算定额说明

电气设备安装工程预算定额说明

电气设备安装工程预算定额说明电气设备安装工程预算定额说明随着现代社会高速发展,建筑和工业用电设备的需求也在不断增加。

为了满足这一需求,电气设备安装工程逐渐成为一个重要的行业。

电气设备安装包括建筑物的电气安装、通信设备、网络设备、传感器、智能家居设备等。

因此,对于这些设备的安装维护,电气设备安装工程预算定额是使用电气设备安装的必要步骤之一。

本文将详细介绍电气设备安装工程预算定额的主要内容和作用。

电气设备安装工程预算定额定义电气设备安装工程预算定额是指根据建筑物的规模、用途、使用环境等因素,对电气设备安装工程所需的各类材料、设备、人工以及其他直接费用进行合理的估算和计量,制定出一个合理的预算方案。

本文的重点是电气设备的安装工程预算定额。

预算定额通常分为细化州的和粗略的两种,细化时可将建筑物分成室内、室外、高层建筑、低层建筑等分类,定量地计算所需的材料和人工数量。

电气设备安装工程预算定额的目的电气设备安装工程预算定额起到以下几个方面的重要作用:1.控制成本--电气设备安装工程预算定额可以确定所需的各类材料、设备和人工的数量,从而帮助开展相关计划和监测工作。

预先制定的明细预算定额可以控制项目费用。

2.合理配置人力和物力资源--设备安装的推进单元时间和失败率往往受施工人员技术、体力、协调等因素的影响。

通过预算定额的准确计量,可以合理配置人力和物力资源,以确保可实现预期的建设时间表和质量目标。

3.提高建筑质量--电气设备安装工程预算定额可以确定所需的各类材料和人工的数量,从而确保所需材料的规格、品质和数量的合理性、及其场内检验验收的严格要求,从而确保工程质量达到预期。

电气设备安装工程预算定额的实施流程电气设备安装工程预算定额的实施流程主要包括以下几个步骤:1.出具施工图纸--开始的地方需要具有详细和全面的施工图纸,以便更确切地计算所需的材料和人工数量。

这些图纸通常由建筑师或相应的设计及非设计技术人员负责编制。

全国统一安装工程预算定额解释详解

全国统一安装工程预算定额解释详解

全国统一安装工程预算定额解释详解为了帮助广大安装工程预算人员更好地理解和应用《全国统一安装工程预算定额》,我们将详细解释该定额的各项内容,包括定额的编制依据、范围、项目划分、计算规则等方面。

首先,我们来了解一下定额的编制依据。

《全国统一安装工程预算定额》是根据国家有关政策、法规和标准,结合当前安装工程市场的实际情况进行编制的。

在编制过程中,充分考虑了安装工程的特点和施工要求,并参考了各地的实际情况和有关资料。

因此,该定额具有很强的针对性和实用性。

接下来,我们来看看定额的范围。

《全国统一安装工程预算定额》适用于工业和民用建筑的新建、扩建、改建工程的安装工程预算。

该定额涵盖了电气设备安装工程、给排水采暖燃气工程、通风空调工程、工业管道工程、消防设施安装工程等多个专业领域的安装工程。

对于不同专业领域的安装工程,该定额都进行了详细的项目划分和子目设置,以便于预算人员进行计算和评估。

在定额的项目划分方面,该定额根据安装工程的施工工艺、材料、设备等因素进行了详细的划分。

每个项目都有明确的计量单位、工作内容和计算规则,使得预算人员能够快速找到对应项目的定额子目,并进行准确的计算和评估。

此外,该定额还对一些特殊项目的计算规则进行了规定,以便于预算人员更好地处理一些特殊情况。

最后,我们来看看如何使用《全国统一安装工程预算定额》。

在使用该定额时,预算人员需要根据具体的安装工程情况进行选择和套用相应的定额子目。

在选择定额子目时,应充分考虑工程的实际情况,包括施工工艺、材料、设备等因素。

同时,还需要注意定额的计量单位、工作内容和计算规则,以确保计算的准确性和合理性。

总之,《全国统一安装工程预算定额解释详解》是为了帮助广大安装工程预算人员更好地理解和应用《全国统一安装工程预算定额》而编写的。

通过深入了解该定额的编制依据、范围、项目划分和计算规则等方面,预算人员能够更加准确地评估安装工程的造价,为项目的顺利实施提供有力保障。

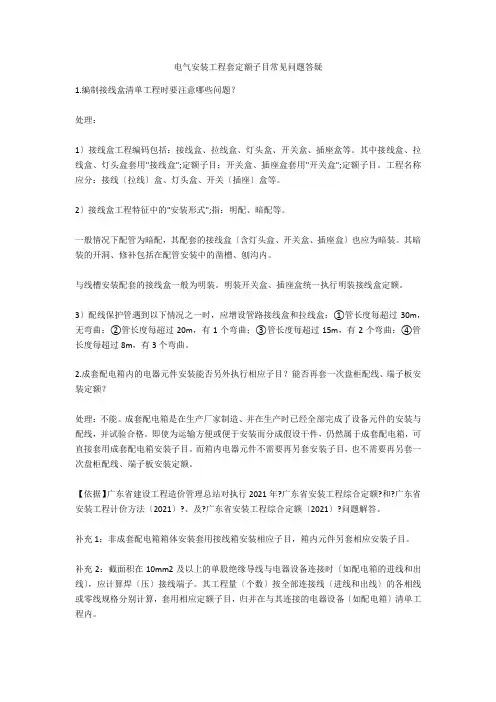

电气安装工程套定额子目常见问题答疑

电气安装工程套定额子目常见问题答疑

电气安装工程套定额子目常见问题答疑1.编制接线盒清单工程时要注意哪些问题?处理:1〕接线盒工程编码包括:接线盒、拉线盒、灯头盒、开关盒、插座盒等。

其中接线盒、拉线盒、灯头盒套用"接线盒";定额子目;开关盒、插座盒套用"开关盒";定额子目。

工程名称应分:接线〔拉线〕盒、灯头盒、开关〔插座〕盒等。

2〕接线盒工程特征中的"安装形式";指:明配、暗配等。

一般情况下配管为暗配,其配套的接线盒〔含灯头盒、开关盒、插座盒〕也应为暗装。

其暗装的开洞、修补包括在配管安装中的凿槽、刨沟内。

与线槽安装配套的接线盒一般为明装。

明装开关盒、插座盒统一执行明装接线盒定额。

3〕配线保护管遇到以下情况之一时,应增设管路接线盒和拉线盒:①管长度每超过30m,无弯曲;②管长度每超过20m,有1个弯曲;③管长度每超过15m,有2个弯曲;④管长度每超过8m,有3个弯曲。

2.成套配电箱内的电器元件安装能否另外执行相应子目?能否再套一次盘柜配线、端子板安装定额?处理:不能。

成套配电箱是在生产厂家制造、并在生产时已经全部完成了设备元件的安装与配线,并试验合格。

即使为运输方便或便于安装而分成假设干件,仍然属于成套配电箱,可直接套用成套配电箱安装子目。

而箱内电器元件不需要再另套安装子目,也不需要再另套一次盘柜配线、端子板安装定额。

【依据】广东省建设工程造价管理总站对执行2021年?广东省安装工程综合定额?和?广东省安装工程计价方法〔2021〕?、及?广东省安装工程综合定额〔2021〕?问题解答。

补充1:非成套配电箱箱体安装套用接线箱安装相应子目,箱内元件另套相应安装子目。

补充2:截面积在10mm2及以上的单股绝缘导线与电器设备连接时〔如配电箱的进线和出线〕,应计算焊〔压〕接线端子。

其工程量〔个数〕按全部连接线〔进线和出线〕的各相线或零线规格分别计算,套用相应定额子目,归并在与其连接的电器设备〔如配电箱〕清单工程内。

《电气设备安装工程》套用定额时的相关解释

《电气设备安装工程》套用定额时的相关解释

《电气设备安装工程》套用定额时的相关解释1、配电箱安装定额的工作内容中有接地,接地的范围指哪些?答:定额中考虑的接地是箱体接地,即将箱体与已接地的金属体或接地线之间进行跨接。

2、定额中配电箱安装是按成品箱考虑的,如在工程中需由施工单位自己组装,如何套用定额?答:如果配电箱非成品箱,由施工单位现场组装的话,除了按箱体半周长套用相应定额外,另按箱内配置的元、器件分别套用相应元、器件安装及箱内配线定额。

3、电机检查接线实际发生的工作内容(如仅是接线、接地、空载试运转等工作)与定额中考虑的不符,可否调整?答:定额包括的工作内容是根据规范的要求考虑的,一般不做调整。

如果实际工程中的工作内容与定额规定不同时,可根据实际按规定作补充定额。

合同另有约定者从其约定。

4、风机盘管、空气幕、小型泵类等电气接线、调试应如何套定额?答:功率在0.75KW以下的小型电机的检查接线根据其功率大小执行微型电机检查接线(2-466、2-467)相应子目,其调试执行微型电机调试(2-1112)子目。

5、预分支电缆如何执行定额?答:预分支电缆按电缆不同截面分段计算工程量且分别套用相应定额。

6、100mm以内的电缆保护管如何执行定额?答:电缆保护管管径小于100mm时,应按配管配线章相应定额执行。

7、在计算电缆的预留长度时,对于工程量计算规则表中“电缆敷设的附加长度”规定可否同时计算?如有的箱体根本无法按规定预留,如何处理?答:工程量计算规则中电缆敷设的附加长度"是按照规范的要求对必须预留或宜发生预留的情况进行规定的。

通常情况下,表中的各预留长度可按设计涉及的内容(如进建筑物、进盘、箱、柜、电缆终端头预留等)同时计算,除实际工程中由于场地、空间等原因无法预留不计算预留长度外,其余均应按规定计算,但当实际预留长度超出规定长度时,超出部分只计算主材费。

8、户外接地母线敷设定额中的土方量是如何考虑的?实际与定额不同时可否调整?答:该定额系按自然地坪和一般土质考虑的,包括了地沟的挖填土方和夯实工作。

电气设备安装工程定额解释

电气设备安装工程定额解释

第二册电气设备安装工程定额解释1、本册适用于10kV以下工业与民用新建、扩建和整体更新改造工程,请问10kV以上架空线路及电力电缆工程、电气设备安装工程应如何执行?答:10kV以上的架空线路、电力电缆工程、电气设备安装等应参照电力部门规定执行。

2、计取本册脚手架搭拆费时有无操作高度要求?答:本册脚手架搭拆费为包干费,除定额中已考虑的(如10kV以下架空线路)外均可计取,无操作高度要求。

3、册说明中第六条2中的项目如何执行定额?答:电气设备(如电动机等)配合机械设备进行单体试运转的工作已包括在机械设备安装中;联合试运转工作可按施工方案进行计算。

4、“高层建筑增加费”表下面的注如何理解?答:为高层建筑供电的变电所和供水等动力设备安装工程,如安装在六层以上时,作为计取高层建筑增加费的基础;安装在六层以下时,不作为计取高层建筑增加费的基础。

5、本册说明中未涉及洞库、暗室增加费系数,可否计取?答:该系数是对于没有自然采光、没有正常通风、没有正常运输行走通道时的情况下施工而进行补偿的施工降效费。

本册也可计取。

如在洞库、暗室内施工时,定额人工、机械消耗量增加15%。

6、变压器油过滤定额中包括取油样、配合试验,是否包括油的化验和油样分析?答:变压器油过滤定额中不包括油的化验和油样分析。

7、互感器安装定额不包括抽芯,如需要抽芯检查,如何执行?答:可按施工方案进行计算。

8、高压成套配电柜中“双母线柜”是否是指“带旁路母线的柜”答:不是,带旁路母线柜系单母线柜的派生类型。

9、请问户表箱(电表箱)、明装配电箱如何套用定额?答:住宅户内电表箱、明装配电箱及各种配电箱均按半周长套用“成套配电箱”相应项目。

10、盘柜配线怎样计算?答:盘柜配线仅适用于盘柜上设备元件的少量现场配线,不适用于工厂设备的修、配、改工程。

计量时分不同规格,以“10m”为计算单位计算。

11、定额第七章说明中:“滑触线及支架安装是按10m以下标高考虑的,如超过10m时按册说明的超高系数调整”,而册说明超高增加量是5m以上可以计取,请问标高在10m以下至5m以上部分是否考虑超高系数?答:滑触线及支架安装定额中已考虑了5m以上10m以下部分的高空作业因素;10m以上部分另按册说明的超高系数调整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第二册电气设备安装工程1.本册估价表与第一册“机械设备安装工程”的分界:(1)各种电梯的机械部分主要指:轿箱、配重、厅门、导向轨道、牵引电机、钢绳、滑轮、各种机械底座和支架等,执行第一册有关项目,电气设备安装主要指:线槽、配管配线、电缆敷设、电机检查接线、照明装置、风扇和控制信号装置的安装和调试,执行第二册有关项目。

(2)起重运输设备的轨道、设备本体安装、各种金属加工机床等的安装执行第一册的有关项目;其中的电气盘箱、开关控制设备、配管配线、照明装置和电气调试执行本册有关项目。

(3)电机安装执行第一册有关项目,电机检查接线执行本册有关项目。

2.本册估价表与第十册“自动化控制仪表安装工程”的分界:(1)自动化控制装置工程中的电气盘箱及其他电气设备安装执行本册有关项目;自动化控制装置的专用盘箱安装执行第十册估价表。

(2)电视、电话安装暂按第十册第十章相关子目执行。

3.变压器的油过滤,估价表中包括几次过滤?答:估价表是按几种过滤方式综合考虑的,因此,不论过滤多少次,直至过滤合格为止,只套用一次。

4.变压器安装的部分金属件要做物理性能试验,以及有损和无损检验时,应怎样计算?答:变压器安装所用金属件一般不需要试验和检验,如属于安装构件的无损探伤检验,本估价表未考虑,发生时,可按第五册“静置设备与工艺金属结构工程”无损探伤检验项目执行。

5.第二章“配电装置”的说明第六条估价表中不包括基础槽钢的安装埋设,应执行什么项目?答:发生时可执行基础型钢安装即5B0368~5B0369子目,需要二次灌浆的,可执行第一册第十四章“设备底座与基础间灌浆”项目。

6.二段式传动的隔离开关安装应如何执行估价表?答:二段式传动的隔离开关安装,除按额定电流套用相应项目外,另再套“二段式传动另加”项目,即执行5B0050子目。

7.电力电容器安装,是否包括连接的材料?答:电力电容器安装仅指本体安装,与本体连接的线段及安装,均按导线连接形式套用相应项目,其主材另按设计规格、数量计算。

8.主母线、母线桥的制作安装及有关设备干燥应如何套用估价表?答:主母线与母线桥制作安装应分别套用本册估价表的相应项目;设备一般不作干燥处理,如特殊情况需要,可另行计算。

9.高压电器的安装若遇有地震烈度要求,所增加的抗震措施应如何计算?答:目前尚无定型的标准设计,发生时可按具体工程设计要求,另行处理。

10.空气断路器、罐至储气罐的管路安装,是否包括在估价表内?答:属空气断路器本体的阀门、管路等材料,均由制造厂供应,估价表中所列材料系指因位置变动而需要补充的材料量。

但是不包括从储气罐至断路器的管路,应另行计算。

11.软母线安装项目的使用应注意哪些问题?答:(1)软母线安装:导线跨距综合按30m一跨考虑,估价表单位为“跨/三相”,是指跨距为30m,每跨包括三相,设计跨距不同不作换算。

(2)组合软母线项目中只列了26根以下的,组合软母线的施工方法是按地面组合好后,再用卷扬机起吊挂上去的方法考虑的,如果采用高空组合方法施工亦不作换算。

组合软母线安装估价表的单位应为“跨/三相”,因为估价表是按每跨考虑的金具和拉紧装置。

(3)软母线的引下线、跳线、设备连接安装:①引下线是指自母线引下至设备的一般连接线,每三相为一线,每组包括3根导线6个压接端子。

②跳线是指两跨软母线之间用跳线线夹,端子压接管或并槽线夹连接的部分,每三相为一组。

③设备连接是指户外设备之间的连接线,有用软导线、带形或管形导线各种连接型式。

上述三种情况,估价表已综合考虑,不能分别列项计算。

12.电气设备的基础型钢安装的工程量,是否以单根延长米计算?答:应按基础型钢的单根延长米计算。

13.单独的电气仪表、继电器安装与调试执行什么项目?答:单独的电气仪表、继电器安装执行本册第四章仪表、电器、小母线安装的相应项目,不计取调试费。

所有仪表试验均已包括在系统调试费内,有些不作系统调试的一次仪表,只收检验费,其费用按检验单位的收费标准计算。

14.第四章动力、照明控制设备5B0300~5B0314、5B0318~5B0327、5B0335~5B0337子目中是否包括设备或材料本身的价值?答:上述子目中的基价未含其设备或材料本身的价值,应另计。

15.电气设备地脚螺栓的二次灌浆,套用什么项目?答:电气设备地脚螺栓的二次灌浆,套用第一册的灌浆项目。

16.安装自动空气漏电开关是否应计算调试费?答:不计算调试费。

17.屏、箱、柜开孔应如何计算?答:屏、箱、柜如需在现场开孔,应执行第四章5B0374~5B0375子目。

18.在原有屏、柜上加装少量小电器、设备元件,应如何计算?答:可按本册5B0321“ 屏上辅助设备”安装项目执行。

19.6000A以上的硅整流和可控硅整流器(2000kW以上)的安装与调试执行什么项目?答:需要另编补充估价表。

20.手车式、抽屉式开关柜,制造厂供货与规范要求有差异怎么办?答:估价表是按产品符合质量标准编制的,如产品有缺陷,需要修理时,可以另行计算。

21.配电屏与配电盘是否套用同一个子目?操作台与控制台是否套用同一子目?控制箱、操作箱、控制柜、控制屏是否也套用同一子目?答:柜、屏、箱通常可以根据以下情况,选用子目:柜:尺寸较大,四面封闭(背面有网栅),一般用于高压;屏:尺寸小于柜,正面安装设备、背后敞开,一般用于低压及直流控制保护;箱:尺寸小于柜,四面封闭,一般来说用途单一,易于维护;至于操作和控制,是同一个概念。

通常用于电站的热力设备称“操作”,用于电气设备称“控制”。

22.定型的控制屏(柜)、配电箱等在安装时是否应再套一次盘柜配线、端子板安装项目?答:定型的控制屏(柜)、配电箱系由生产厂家制造并在生产厂已完成了设备元件的安装及配线,安装时只可套用“配电盘、箱、板安装”的相应子目,不能再套盘柜配线和端子板安装子目。

23.插座箱、电度表箱、开关箱应如何执行定额?答:按半周长执行成套配电箱项目。

24.15A以下熔断器及单相胶壳闸刀开关批量安装应如何执行?答:分别按5B0295和5B0285子目基价乘系数0.4。

25. 电气盘箱安装:“第二册”、“第十册”均编有电气盘箱安装项目,因盘内装的设备规格、容量、回路数以及自动化程度各不相同,因此,一律按其规定的适用范围执行,不得任意选用。

蓄电池安装,使用估价表时,按专业划分,“电气工程”的蓄电池执行第二册,“自控仪表”的不间断电源执行第十册。

26.电机需要解体检查应执行什么项目?答:电机解体检查的电气配合用工已包括在电机检查接线项目中,电机解体拆装检查应编补充估价表。

27.安装风扇等是否应套相应电机检查接线项目?答:不应套电机检查接线项目。

28.如何计算电动机检查接线工程量?答:电动机检查接线工程量的计算应按施工图纸要求,按需要检查接线的电动机数量来计算,如水泵电机、风机电机、压缩机电机、磨煤机电机等。

若带有连接插头的小型电机,如各种排风扇等则不计算检查接线工程量。

29.微型电机检查接线如何分类?答:微型电机分为三类:①驱动微型电机(分马力电机)系指微型异步电动机、微型同步电动机、微型交流换向器电动机、微型直流电动机等;②控制微型电机系指自整角机、旋转变压器、交直流测速发电机、交直流伺服电动机、步进电动机、力矩电动机等;③电源微型电机系指微型电动发电机组和单枢变流机等,其他小型电机凡功率在0.75kW以下的电机均执行微型电机子目,但一般民用小型交流电风扇安装另执行本册照明器具章的风扇安装子目。

30.滑触线辅助母线安装,可否选用车间母线有关子目?答:可以。

但应根据其具体的安装位置,选用相应子目。

如沿屋架、梁、柱、墙安装的,可选用5B1371~5B1377相应子目;如跨屋架、梁、柱安装的,可选用5B1378~5B1384相应子目。

31.“竖直通道电缆”适用于什么范围?答:适用于竖井,火炬和各类高塔等电缆工程。

32.竖井电缆一般都是在高层建筑中采用,是否还计取高层建筑增加费?答:竖井电缆敷设项目系按电缆垂直敷设的安装条件综合考虑的,并不是高层建筑专用的电缆,因此应和其他电缆一样按规定条件计取各种应该计取的费用。

33.一根电缆长50米,其中34米穿越电缆竖井敷设,应如何计算工程量?答:应按竖井内电缆的长度及穿越过竖井的电缆长度之和计算。

34.电力电缆敷设项目的截面应怎样计算?答:按电缆的单芯截面计算并套用相应项目,不得将三芯和零线截面相加计算。

电缆头制作安装项目亦与此相同。

35.厂外电缆和厂内电缆如何套用估价表?答:均执行本册第八章相关规定及子目。

36.小区或厂区路灯的电缆头制作安装如何套用估价表?答:执行户内干包电缆终端头5B0645子目。

37.电缆敷设是否应按敷设方式选用子目?答:电缆敷设项目是按各种敷设方式(土沟、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直)综合取定的,使用时不分敷设方式,只按不同的截面积分别套用子目。

38.室外大跨度电缆桥架如何计算?答:应执行第四章有关铁构件的制作和安装项目。

按规定:主结构厚度在3mm以下的执行“轻型铁构件”项目;3mm以上的执行“一般铁构件”项目,需要镀锌时另加费用。

39.5B0616、5B0617、5B0618、5B0619项目未计价材料的耗量如何计算?答:这四个项目的未计价材料防火隔板、防火堵料、防火涂料的耗量按实际设计用量计取。

40.塑料线槽应如何套用估价表?答:应执行本册第八章塑料电缆槽有关子目。

41.如何理解电缆沟挖填“含建筑垃圾土”?答:“含建筑垃圾土”系指建筑物周围及施工道路区域内的土质中含有建筑碎块或含有砌筑留下的砂浆等,称为“建筑垃圾土”。

42.电缆沟挖填项目的适用范围?答:电缆沟挖填项目亦适用于电气管道沟等的挖填工作。

43.起重设备电气装置的安装和调试如何套用估价表?答:由于目前国内多数起重设备厂家没有整体试运合格的供货体系,本估价表删去了成套起重设备电气装置安装的项目,发生时,执行相应的分项项目。

44.1kV以下送配电设备系统调试如何计取?答:民用建筑工程一般住宅、学校、办公楼、商店、旅馆等在每个用户的配电箱(板)上,虽装有电磁开关、漏电保护器等调试原件,但如生产厂家已按固定的常规参数调整好了,不需要安装单位和用户自行调试就可直接投入使用,则一律不计取调试费用。

对于高标准的高层建筑、高级宾馆、大会堂、体育馆等和装设有较高控制技术的电气工程,可根据设计要求和设备的不同情况,需要安装单位进行调试的设备,则按相应的控制方式计取调试费。

45.什么叫构架接地?答:构架接地是按户外钢结构或混凝土构架接地考虑的,每处包括4m以内的水平接地线。

46.半导体少长针消雷装置安装估价表是如何考虑的?答:半导体少长针消雷装置是按生产厂家供应成套装置现场吊装组合考虑的。

其接地引下线安装可另套相应项目。

相关文档
最新文档
