施工用水、用电量计划

和黄西安高新区9号地项目
[西安高新区四区A物业发展项目总包工程]
施工用水、用电量计划
所以总用水量取10
施工现场峰值用电量为:616
临时用水方案
(1)临时用水布置说明
临时用水的布置主要考虑到供临时区的生活用水、现场人员用水、厨房用水、消防用水及现场的施工用水组成。

(2)总用水量选择
①施工用水
q1 1ΣQ1K2/(8×3600)
式中1 为施工用水安全系数1=1.15 ;
K2 为施工用水不平衡系数2=1.15 ;
ΣQ1 为沙浆机每台生产量(按150M3 计)用水、泥工班砌体砌筑量(每班按按 20M3 计)用水及混凝土养护用水量总和;
砂浆搅拌用水量取5003 , 砌体用水量取 2003 , 混凝土养护用水量取 3003 ;
q1 =1.15×(150×500+6×20×200+100×300)/(8×3600) =5.15
②施工机械用水量:
q2 = K1ΣQ2K3/(8×3600) 式中1 为施工用水安全系数1=1.15 ; K3 为施工用水不平衡系数3=2.0 ;
ΣQ2 为钢筋对焊、木工班等施工机械用水量总和,钢筋对焊机用水量按 300时·台计 , 木工班用水量按 20台班计 ;
q2 =1.15×(300+20)×2/(8×3600 = 0.03
③生活用水量:
q3 3 N3 K4/(8×3600)
式中3 为每愉每天用水量(按 20L 计),
N3 为施工高峰期现场人数(按 800 人计) , K4 为生活用水不平衡系数 , K4=1.15 ;
q3 =800×20×1.15/(8×3600) = 0.64
4) 消防用水
根据有关规定临时消防用水按10 计算。

Q4=10
Q1+Q23=5.15+0.03+0.64=5.87 <Q4
所以总用水量取Q4=10
临时供电
(1)临时用电回路设计
1)临时设施区和施工区用电的主要用电设备明细表如下:
2)系统负荷计算
数值计算:
总用电量计算公式1.05~1.10×(K1×∑P1φ+ K2×∑P2+ K3×∑P3+ K4×∑P4)
其中P-供电设备总需要容量()
P1-电动机功率() K1-电动机需要系数,现场取0.5
P2-电焊机功率() K2-电焊机需要系数,现场取0.6
P3-室内照明功率() K3-室内照明需要系数,现场取0.8 P4-室外照明功率() K4-室外照明需要系数,现场取1.0 φ-电动机的平均功率因数,现场取0.65
动力总容量为:
∑P1=120+120+100+18+13.2+4.8+30+33+9=448()
电焊机总容量为:
∑P2=180+170=350()
生活和办公区总容量位
∑P3=40+36=76()
施工现场峰值用电量为:
S总=1.1×(0.5×448/0.65+0.6×350+0.8×76)=616()
(2)施工用电线路安装安排
施工临时用电线路根据安全用电要求,在适应现场施工的实际情况下,主要线路采用三相五线制架空、钢管埋地、硬塑料管沿墙敷设方式进入配电箱、开关箱,在机电安装配电房内设配电柜5台(其中一台为双电源切换柜,一台供办公区及生活区,三台供施工区用电)。

办公区及生活区内设配电箱3个,加工区设6台配电箱,塔吊和施工电梯8个配电箱;楼层上设移动开关箱30台,楼层照明配电8个,地下室施工照明选用36V低压行灯变压器供电。

合集下载

施工现场用水用电管理(3篇)

施工现场用水用电管理(3篇)

施工现场用水用电管理施工现场的用水用电管理是建筑工程中非常重要的一项工作,它直接关系到施工现场的安全、效率和环境保护。

合理、科学地管理用水用电,不仅可以减少资源浪费,还可以提高施工效率,降低施工成本。

本文将从用水用电管理的必要性、管理原则和具体实施措施等方面进行论述。

首先,施工现场的用水用电管理具有非常重要的必要性。

首先,用水用电是施工现场不可或缺的基础设施,它们为施工作业提供了必要的动力和能量。

但是施工现场通常都是暂时性工地,其用水用电需求相对不稳定,过分浪费水电资源不仅会增加施工成本,还会对环境造成负面影响。

其次,用水用电是施工现场的潜在安全隐患,存在不合理使用、不规范操作等问题时,很容易造成事故发生,给工地工作人员的生命财产造成威胁。

因此,加强对施工现场用水用电的管理,提高资源利用效率和安全水平,是非常有必要的。

其次,施工现场用水用电的管理应遵循一些基本原则。

首先,科学规划用水用电。

施工前应根据实际需要对施工现场的用水用电进行系统分析和预测,制定科学、合理的规划方案。

其次,合理配置用水用电设备。

施工现场应根据实际需要配置合适的设备,设立专门的用水用电设备区域,加强对设备的监控和维护。

再次,严格控制用水用电量。

在施工现场必须执行严格的节约用水用电措施,如定时定量供应、设立计量设备和能源管理系统等。

最后,加强用水用电人员的管理和培训。

施工现场应有专门的用水用电管理人员,对他们进行培训和考核,提高他们的管理水平和责任意识。

最后,施工现场用水用电管理应采取一些具体的措施。

首先,在用水方面,可以采取回用水、雨水收集利用等措施,减少对自来水的依赖;在施工过程中严格控制用水量,并采用节水设备和技术,如节水洗手间、节水喷淋头等。

其次,在用电方面,可以采取能源管理系统,监测和控制用电量;合理配置用电设备,使用低耗能设备;加强对用电设备的维护和保养,及时排查和修复漏电等安全隐患;加强用电人员的培训,提高他们的操作技能和安全意识。

工程临时用水及用电方案

工程临时用水及用电方案

工程临时用水及用电方案一、工程用水施工用水采用现场打井的方式,给水管道沿施工道路埋地铺设,引到各用水点。

施工及消防用水管道分开设置,消防及施工用水在现场设置水池储存。

1、施工用水量因使用商品混凝土和预拌砂浆,现场只考虑砼养护用水及石膏搅拌用水,其他用水量可忽略。

Q1=k1*(N1*100)/BK1修正系数取1.05Q1估计主体阶段1小时最大用水量N1主要项目的施工用水定额,混凝土养护用水定额取300升/立方米。

预计工程高峰时混凝土量为200m3。

B每天工作的班数8小时。

计划工作1.5个台班。

Q1=1.05*(300*200)/(8*1.5)Q1=5250L/h只要现场高峰时期供水能力满足5.25立方米/小时即可。

2、消防用水量消防用水量q2计算,q2取15L/s。

现场设置消防水池,水池大小满足一小时一个着火点灭火水量。

3、现场用水设置说明综上,计划主体施工阶段现场安放总计15立方的水池,可满足工程施工及消防用水需要。

再用钢板焊接多个小水箱移动使用,以方便施工需要。

每栋高层设置消防水箱及消防水泵,供高层施工期间的消防使用。

二、工程用电1、临时用电计算从现场设备配置及现场用电情况看,主体结构施工期间为现场用电高峰期。

现场线路设计及电箱配置即以主体结构施工期间的用电状况作为计算基准。

2、配电系统:现场设配电室,配电室的设置必须符合《施工现场临时用电安全技术规范》JGJ46-2005的要求。

施工现场所有配线均三相五线,专用电箱,每一个供电回路在现场内均按三级配电,二级漏电保护设置。

为防止意外停电对施工、安全造成重大影响,现场设立300KW发电机组一台,以备塔吊、施工升降机等重要负荷采取应急安全措施的需要。

现场供、配电,机械设备布置位置详见施工平面布置图。

现场配电室外线路采用电缆线,沿着围墙边或建筑物外周边埋地(电缆沟)敷设,电缆通过通道时穿钢管保护。

施工现场设分配电箱,作业面设开关箱,开关箱距设备不超过5米,主要施工机具和手持电动机具条符合“一机、一闸、一漏、一箱”。

施工用水用电计算

施工用水用电计算

现场施工用水计算1、现场施工用水量计算:q1=K1*(∑Q1*N1)/(T1*b)*K2/(8*3600)式中:q1——施工工程用水量(L/s);K1—-未预计的施工用水系数,取1.10;Q1——年(季)度工程量(以实物计量单位表示),取值列下表;N1-—施工用水定额,取值列下表;T1——年(季)度有效工作日(d),取1d;b——每天工作班数(班)取1;K2—-用水不均匀系数,取1.50;工程施工用水定额列表如下:q1=1.1×(250×900+200×750+5×7500+150×750+30×15000+200二、施工机械用水量计算施工机械用水量计算公式:q2= K2*(∑Q2*N2)*K2/(8*3600)式中:q2——施工机械用水量(L/s);K1——未预计的施工用水系数,取1.10;Q2-—同一种机械台数(台),取值列下表;N2—-施工机械台班用水定额,取值列下表;K3——施工机械用水不均匀系数,取1.50;施工机械用水定额列表如下:三、工地生活用水量计算施工工地用水量计算公式:q3= (p1*N3*K4)/(b*8*3600)式中:q3—-施工工地生活用水量(L/s);p1——施工现场高峰期生活人数,取1人;N3——施工工地生活用水定额,取10L/人;K4—-施工工地生活用水不均匀系数,取1.30;b——每天工作班数(班),取1。

四、生活区生活用水量计算生活区生活用水量计算公式:q4= (p2*N4*K5)/(24*3600)式中:q4——生活区生活用水量(L/s);P2—-生活居住人数,取0人;N4—-生活区昼夜全部生活用水定额,取100L/人;K5——生活区生活用水不均匀系数,取2.00;五、消防用水量计算根据消防范围确定消防用水量q5。

消防用水量q5定额列表如下:六、施工工地总用水量计算施工工地总用水量Q按照下面组合(判定选择大的)q5+(q1+ q2+q3+ q4)/2 (q1+ q2+q3+ q4≤q5)Q={q1+q2+ q3+q4 (q1+ q2+ q3+q4>q5)拟建小区15层6幢(68558平方),18层5幢(58614平方),同时施工1.施工用水ﻫ按高峰期最大日施工用水量计算:ﻫQ1=k1∑q1N1k2/8*3600ﻫ其中:k1为未预计的施工用水量系数,取1。

水电用量计划

水电用量计划

3600821111⨯=∑K N Q K q )/(29.2360085.1)2006040080(1.11s L q =⨯⨯⨯+⨯=360084213⨯•=t K N P q 水电用量计划1、施工用水设计1.1施工用水量:为简化计算,主要考虑日用水量较大的混凝土工程用水和同时施工的砌筑工程用水。

式中:q 1-施工用水量(L/s );K1-未预计的施工用水系数(取1.1);K2-用水不均衡系数(取1.5);N1-施工用水定额(砌体取200L/m 3);Q-每班工作量,(砼取80,砌块取60);因无特殊用水施工机械,机械用水量很小,故不考虑q2;1.2施工现场生活用水量q3式中:q 3-施工现场生活用水量;)/(56.13600825.16010003s L q =⨯⨯⨯⨯=)/(08.23600240.21009004s L q =⨯⨯⨯=3600245424⨯=K N P q P1-施工现场高峰昼夜人数;N2-施工现场生活用水定额(取60L/人);K4-施工现场用水不均衡系数(取1.5);1.3施工生活区用水量q4式中:q 4-施工生活区用水量N4-生活区昼夜全部P2-生活区居住人数生活用水定额(取100L/人)K5-生活区用水不均衡系数1.4消防用水q 5按25hm 2消防用水量的下限考虑:取q 5=10 (L/s)因q 1+q 3+q 4=5.93<q 5总用水量Q=q 5=10(L/s)1.5管径计算考虑到降水的综合利用,取供水管径=100(mm )(其中υ取1.5m/s)选用Φ100给水钢管作为主管道,分支管用直径Φ50的钢管形成环状供水系统。

排水措施:排水管道上设检查井,雨水、施工用水先排入检查井,由检查井汇入沉淀池,再排到管道。

为了预防水源供量不足,现场增设2座100立方米水池。

2、施工用电设计施工动力用电情况(详见主要机具设备计划表)估算施工用电总容量ΣP1=307.4KW (主要设备电动机额定功率)m v Q d 092.010005.110410004=⨯⨯⨯=•••=ππ生活及施工污水 施工用水 沉淀过滤池 污水泵ΣP2=202.5KVA(电焊、对焊机额定用量)ΣP3=15KW(室内照明容量)ΣP4=15KW(室外照明容量)K1=0.5 K2=0.6 K3=0.8 K4=1.0 COSΦ=0.75所以P=1.05×(0.5×307.4/0.75+0.6×202.5+0.8×15+1.0×15)=376.5KVA 现场选用SL7-400型千伏安变压器,满足要求。

施工现场临时用电计算

施工现场临时用电计算

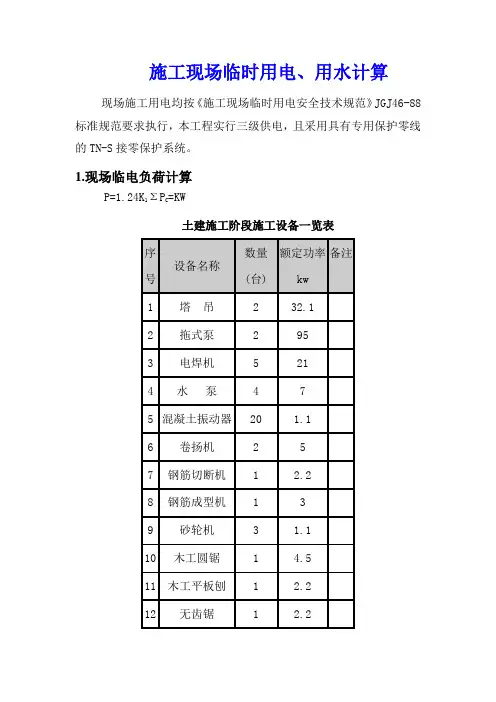

施工现场临时用电、用水计算现场施工用电均按《施工现场临时用电安全技术规范》JGJ46-88标准规范要求执行,本工程实行三级供电,且采用具有专用保护零线的TN-S接零保护系统。

1.现场临电负荷计算P=1.24K1ΣP C=KW土建施工阶段施工设备一览表说明:一级配电箱的负荷计算,按照将照明负荷均匀地分配到配电箱上并照计算公式:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)进行。

本阶段A12配电箱作为备用配电箱,其设备布置按照标准的一级配电箱配置电气设备。

土建施工阶段室内外照明用电负荷计算表土建施工阶段室外照明用电量:16.48(kw)土建施工阶段室内照明用电量:4.5(kw)照明负荷将根据现场需要,尽可能地按照负荷均衡和就近的原则接入系统。

设备安装阶段施工设备一览表说明:设备安装阶段因塔吊基本处于停滞状态,塔吊的用电量未计入计算负荷之中。

一级配电箱的负荷计算,按照将照明负荷均匀地分配到各个配电箱上并照计算公式:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)进行。

设备安装阶段室内外照明用电负荷计算表本阶段室外照明总用电量:2.4(kw)本阶段室内照明总用电量: 21.3(kw)2.用电负荷分配从1#变电箱引出电路供场地用电,设置一级配电箱及若干二级配电箱。

3.变压器容量校核3.1土建施工阶段1#变电箱:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)=1.1(0.6*456.6+0.8*4.5+1.0*21.48)= 328.9kwP――计算用电负荷容量,kw∑Pc――全部施工动力用电设备额定用电量之和,kw∑Pa――室内照明设备额定用电量之和,kw∑Pb――室外照明设备额定用电量之和,kwK1――全部施工用电设备同时使用系数,取0.6K2――室内照明设备同时使用系数,取0.8K3――室外照明设备同时使用系数,取1.0折算为变压器的负荷容量按照公式:P0=1.05P/cosψ进行计算。

P0 ——折算到变压器的计算负荷容量,KVAcosψ——功率因数,取0.751.05——变压器的容量修正系数P——计算用电负荷容量,kwP0=1.05P/cosψ=1.05*328.9/cos0.75=345.43kVA<400kVA,满足要求3.2设备安装阶段 1#变电箱:P =1.1(K1∑Pc +K2∑Pa +K3∑Pb )=1.1(0.6*307.3+0.8*21.3+1.0*2.4)=224.6kw P ――计算用电负荷容量,kw∑Pc ――全部施工动力用电设备额定用电量之和,kw ∑Pa ――室内照明设备额定用电量之和,kw ∑Pb ――室外照明设备额定用电量之和,kw K1――全部施工用电设备同时使用系数,取0.6 K2――室内照明设备同时使用系数,取0.8 K3――室外照明设备同时使用系数,取1.0折算为变压器的负荷容量按照公式:P0=1.05P /cos ψ进行计算。

施工用水、用电方案

施工用水、用电方案

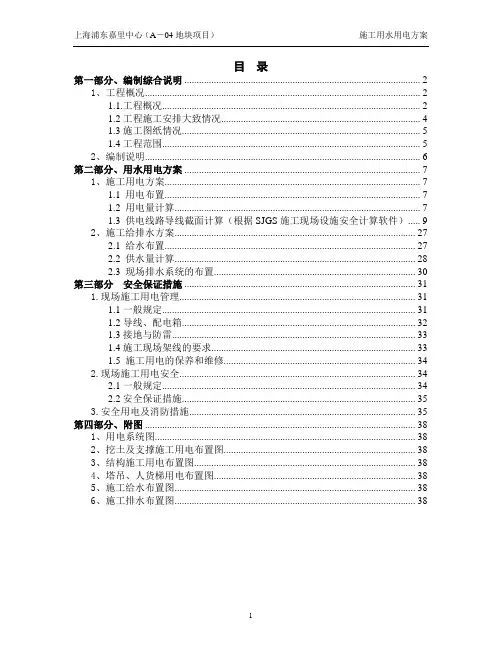

目录第一部分、编制综合说明 (2)1、工程概况 (2)1.1.工程概况 (2)1.2工程施工安排大致情况 (4)1.3施工图纸情况 (5)1.4工程范围 (5)2、编制说明 (6)第二部分、用水用电方案 (7)1、施工用电方案 (7)1.1 用电布置 (7)1.2 用电量计算 (7)1.3 供电线路导线截面计算(根据SJGS施工现场设施安全计算软件) (9)2、施工给排水方案 (27)2.1 给水布置 (27)2.2 供水量计算 (28)2.3 现场排水系统的布置 (30)第三部分安全保证措施 (31)1.现场施工用电管理 (31)1.1一般规定 (31)1.2导线、配电箱 (32)1.3接地与防雷 (33)1.4施工现场架线的要求 (33)1.5 施工用电的保养和维修 (34)2.现场施工用电安全 (34)2.1一般规定 (34)2.2安全保证措施 (35)3.安全用电及消防措施 (35)第四部分、附图 (38)1、用电系统图 (38)2、挖土及支撑施工用电布置图 (38)3、结构施工用电布置图 (38)4、塔吊、人货梯用电布置图 (38)5、施工给水布置图 (38)6、施工排水布置图 (38)第一部分、编制综合说明工程名称:浦东嘉里中心(A-04地块项目)之总承包工程建设单位:上海浦东嘉里城房地产有限公司建筑设计顾问:美国KPF建筑师事务所建筑师:凯达环球(香港)有限公司结构工程师:科进香港有限公司设计单位:同济大学建筑设计研究院施工总承包单位:上海第二建筑有限公司1、工程概况1.1.工程概况1.1.1 建筑物总体简介上海浦东嘉里中心A-04地块项目(下简称嘉里中心)工程,位于上海市浦东新区A-04地块,芳甸路以东,花木路以南,基地的东侧、南侧紧邻新上海国际展览中心。

基地总用地面积为54948m2,总建筑面积为330242m2,其中地上面积为231841 m2,地下面积为98428 m2。

有上海二建总承包管理和施工。

施工用水、电计算

施工用水、电计算1、施工用水:包括施工生产用水、施工机械用水、现场生活用水及现场消防用水。

现场施工用水:q1=1.1×k1×Σ(Q1×N1) ×k2÷(T1×t×8×3600)其中q1为施工用水量:(L/s)k1为未预计的施工用水系数,一般取k1=1.15Q1为工程量,N1为施工用水定额混凝土全部用水N11=400 L/m3 , Q11= N11×混凝土工程量砌石工程全部用水N12=250 L/m3 , Q12= N12×砌石工程量砂浆拌和用水N13=250 L/m3 , Q13= N13×砂浆工程量T1为施工总工期,t为每天工作班数K2为用水不均匀系数,一般取k2=1.5施工机械用水:q2=k3×Σ(Q2×N2) ×k3÷(8×3600)k1为未预计的施工用水系数,一般取k1=1.15Q2为同种机械台班,N2为机械用水定额挖土机用水N21=300(台班.立方), Q21=4汽车用水N22=700(台班.t), Q22= 6打桩机用水N23=1200 (台班.t), Q23= 3点焊机75型用水N24=350 (台班.t), Q24= 3K3为机械用水不均匀系数,一般取k3=2.0消防用水:q3=10L/s总用水量若q1+q2<q3;侧取Q= q3;若q1+q2≥q3;侧取Q= q1+q2 2、管径的选择:D=[4Q÷(∏×V×1000)]1/2其中D为水管直径(m)Q为耗水量(L/s)V为管网中的水流速度,一般取V=1.0(m/s)3、用电量计算:P=1.05-1.10(K1ΣP1/cosφ+ K2ΣP2+ K3ΣP3+ K4ΣP4)P为供电设备总需要量(KV A)P1为电机额定功率(KW)P2为电焊机额定容量(KV A)P3为室内照明容量(KW)P4为室外照明容量(KW)cosφ为电动机平均功率因素(施工现场最高为0.75~0.78,一般为0.65~0.75);K1、K2、K3、K4为需要系数。

污水处理站施工水电计划用量

污水处理站施工水电计划用量1、施工用水计划1.1 临时用水计划用量1.1.1施工用水q1本工程现场施工用水工序主要有混凝土浇筑和养护、满水试验、管道冲洗、拌和砂浆等。

依据施工组织,为简化计算主要考虑用水量较大的混凝土浇筑养护。

本工程混凝土养生用水按每台班80000L考虑。

每台班用水量q1=K1×N1×K2÷(8×3600)=1.05×82900×1.5÷(8×3600)=4.5L/SK1——未预计施工用水系数,取1.05;K2——用水不均衡系数,取1.5;N 1——耗水量。

1.1.2生活用水q 2现场施工高峰人数以403人计算,每人每天用水以35L 计算,q 2 =P 1×N 2×K 3÷(t ×8×3600) =403×35×1.3÷(1×8×3600) =0.64L/SP 1——施工现场高峰昼夜人数(人); N 2——施工现场生活用水定额,取35L ; K 3——生活区用水不均衡系数,取1.3。

t ——每天工作班数,取1。

1.1.3消防用水q 3根据现场情况考虑,q 3=10 L/S 。

1.1.4供水量选择及供水管径计算由于q 1+q 2<q 3,故取Q =q 3+(q 1+q 2)/2=10.36L/S 计算管径,供水管径按消防用水选择:D =10004 Q=0.089mv ——施工用水管道流速,取2.0 L/s 。

故选择管径100mm 的供水管线可满足工程施工需要。

1.1.5临时用水计划计算表表1(拌和站用水)表2(现场施工用水)表3(现场文明施工用水)表4(现场养护用水)表5(生活用水)施工总用水量计划2、临时用电设计2.1临时用电布置根据本工程施工现场条件,施工用电集中于基坑回填、钢筋加工、混凝土浇筑及安装施工,拟采用由附近的市政电网接入为主、柴油发电机组为辅的方式。

施工临时用电、用水方案

施工临时用电、用水方案一、工程概况:倾城水乡二期2#楼工程位于合肥市蒙城北路与金梅路交叉口,群盛共和城小区内,十八层带复式剪框结构,一层4.2m,二层3.5m,标准层2.9m,建筑高度57.7 m。

总建筑面积11690平方(商业面积3084平方,其余建筑面积8606平方)建设单位:长丰联华置业有限公司施工单位:安徽省晋源建筑安装工程有限公司设计单位:安徽华盛国际建筑设计工程咨询有限公司勘察单位:合肥工业大学建筑设计研究院监理单位:合肥工大建设监理公司二、编制依据:根据《安全生产法》、《建筑法》、《建设工程安全生产管理条例》、《安全生产许可证条例》、建质[2004]213号《危险性较大工程安全专项施工方案编制及专家论证审查办法》,为更好的做好生产安全工作,指导施工现场的安全用电和合理布置用电线路,避免触电伤害,消除电气火灾,特编制本《临时用电施工组织设计》。

本《临时用电施工组织设计》,依据本工程特点及现场情况综合考虑而设计,以JGJ46-2005《施工现场临时用电安全技术规范》为主要依据,和JGJ5p-99检查标准。

三、施工临时用电方案:1.施工临时用电配置要点(TN-S 系统)现场临时用电的总原则是:三级配电、两级保护,一机一闸一箱一漏。

采用TN-S 供电系统,在施工现场专用的中性点直接接地的电气线路中,设总配电箱(配电房)、分配电箱、闸箱。

临时用电TN-S 系统图总配电箱分为一路:按照电流表、电压表、电度表,带防护罩式的总隔离开关、总漏电断路器布置,分路带防护罩式的分隔离开关、分路断路器、分设在箱底的工作零线(N )和保护零线(PE )端子排。

在漏电断路前作一组重复接地,引入铜材质(多股铜线)两根接地装置上设置的两处断开点相接,保证重复接地的可靠性。

PE 保护线L2L3 N 工作接零 L1总配电箱系统图分配电箱设置在用电设备或负荷相对集中的地区,进入主体装修时,根据装修用电设备需要的多少,每两层设置分箱。

工程项目施工用水用电量的计量及需求计划

工程项目施工用水用电量的计量及需求计划The following text is amended on 12 November 2020.某工程项目施工用水、用电量的计量及需求计划临时用水方案(1)临时用水布置说明临时用水的布置主要考虑到供临时区的生活用水、现场人员用水、厨房用水、消防用水及现场的施工用水组成。

(2)总用水量选择1) 生活用水Q1=K1D1N1/(24×3600)=×120×140/(24×3600)=0.48 L/sQ1――临时宿舍居住人员用水量。

D1――每人每日生活用水量,取0.45 L/d。

N1――最大住宿人数,按140人计算。

K1――小时变化系数。

2)厨房用水Q2=K2D2N2/(8×3600)=×15×140/(8×3600)=0.40 L/sQ2――施工临时食堂用水量。

D2――每人每日生活用水量,取15 L/d。

N2――施工最高峰时人数,按140人计算。

K2――小时变化系数。

3) 施工区用水施工区用水主要集中在中后期系统管道试压、冲洗,其用水量每次不超过150m3/次。

在每次试压前才安临时管道至试压处,试压完毕后立即拆除此管道,以减少现场施工障碍物。

4) 消防用水根据有关规定临时消防用水按10 L/s计算。

Q3=10 L/sQ1+Q2=+=1.72 L/s<Q3所以总用水量取Q=10 L/s(3)临设区供水管管径的计算根据公式D=[(4q/(π×V×1000)]1/2计算供水管管径。

式中:D——供水管管径(m)q——用水量(L/S),取消灭火水量10L/SV——管中水流速度(m/s),一般取1.5m/s。

π——圆周率临设区供水管管径:D=[(4×10××1000)]1/2=(m)=92mm考虑消防用水,本工程临设区给水管管径选用DN100管径。
