外墙砖粘贴施工方案设计

合集下载

外墙砖粘贴施工方案

外墙砖粘贴施工方案

外墙砖粘贴施工方案
一、概述
外墙砖粘贴施工是外墙装饰的一种重要方式,通过合理施工可以提升建筑外观质量和保护墙体。

本文将介绍外墙砖粘贴施工的步骤、要点以及注意事项。

二、施工准备
•确定施工图纸和设计方案
•准备所需工具和材料:水平仪、切割机、胶水、砖块等
•检查施工现场,保证墙体平整干净
三、施工步骤
1.墙体处理
–清洁墙面,确保干净无尘
–处理墙面裂缝,填补不平整部分,确保墙体平整
2.砖瓦布局
–根据设计方案确定砖瓦布局图
–使用水平仪和垂直线标出每块砖的位置
3.砖瓦切割
–根据布局要求使用切割机对砖瓦进行切割
–注意安全,避免发生意外
4.胶水涂抹
–在墙体上均匀涂抹胶水
–注意胶水的粘度和用量,确保砖瓦粘贴牢固
5.砖瓦粘贴
–将切割好的砖瓦按照预定位置粘贴到墙体上
–注意砖缝的一致性和砖面的平整度
6.砖缝处理
–使用填缝剂填补砖缝,确保砖缝整体美观
7.清理
–清理施工现场,清除杂物和多余的胶水
四、施工注意事项
•施工过程中要保持墙面干燥,避免天气潮湿
•注意砖块的整齐排列,确保整体外观美观
•砖缝处理要平整、美观,避免出现漏缝现象
•施工完成后要进行验收,确保砖瓦固定牢固,无空鼓现象
五、总结
外墙砖粘贴是一项细致而重要的工程,合理的施工方案能够提高施工效率和装饰效果。

施工单位应严格按照方案步骤进行,确保施工质量和安全。

外墙砖粘贴施工不仅可以美化建筑外观,还可以保护墙体,延长建筑寿命。

外墙砖施工方案

外墙砖施工方案

外墙砖施工方案1. 施工准备1.1 确定施工时间根据天气情况和施工计划,确定最佳施工时间。

1.2 确定施工队伍和材料供应确定施工队伍及其负责的工作部分。

同时保证所需材料的供应和交付。

2. 材料准备2.1 外墙基层处理清理外墙基层表面,使其平整、干燥,无油污和灰尘等。

2.2 砖材准备选用合适的砖材,进行预处理。

按块数分类,并确保尺寸、质量等符合要求。

2.3 砂浆制备按砂、水比例制备砂浆。

要求砂浆与砖材搭配合适、浆料粘度适中。

3. 施工方法3.1 砌筑根据施工图纸,选用适当的砌筑方法砌墙。

注意垂直度、水平度和尺寸偏差等。

3.2 砖缝灌浆在砖缝处,使用砂浆进行填充,注意压实密实。

同时要在砖缝灌浆前,将砖缝清理干净。

3.3 打磨待砂浆干燥后,使用打磨机进行打磨。

打磨后应该清理干净表面。

4. 施工质量4.1 强度砌墙应具备一定的强度和粘接力。

砖块之间的接缝应保持均匀、密实。

4.2 美观度砌墙应具有美观的效果,图纸所指定的表面要求应符合设计要求。

4.3 砌筑质量验收在施工过程中,应随时监督和检查施工质量。

砌墙完成后,进行验收,合格后方可进行下一步工作。

5. 安全生产5.1 文明施工严格按照安全施工规范进行施工,文明施工,保障安全。

5.2 安全检查加强安全管理,定期进行安全检查,排除安全隐患,及时处理事故。

以上就是本次外墙砖施工的完整方案。

在施工过程中,一定要严格按照规范进行操作,确保施工质量和安全生产。

外墙砖石施工方案及技术措施

外墙砖石施工方案及技术措施

外墙砖石施工方案及技术措施一、施工方案:1.前期准备:确定施工单位,明确施工计划,制定施工方案,购买所需材料和设备,为施工做好准备工作。

2.基础处理:清除基础表面的杂物和浮尘,进行必要的修补和整平。

若基础不牢固,需进行加固处理。

3.布置基线:根据设计图纸,在基础表面上布置好基线,以确定墙砖的安装位置和水平度。

4.确定粘贴方式:根据墙砖的类型和要求,确定采用湿粘或干粘方式进行施工。

5.进行试铺:在基线上进行试铺,确定墙砖切割尺寸和施工时的注意事项。

6.粘贴墙砖:根据试铺结果,采用适当的粘贴材料,按照一定的方法和程序进行墙砖的粘贴。

7.进行防水处理:在墙砖粘贴完毕后,进行必要的防水处理,以保证外墙的防水效果。

8.进行验收和保养:施工完成后,进行外墙砖的验收,修补施工中的不足之处。

定期进行保养和维护,确保外墙的质量和美观。

二、技术措施:1.墙砖的选择:根据环境要求和设计需求,选择适合的墙砖材料,如陶瓷砖、石材或其他装饰砖石。

2.粘贴材料的选择:根据墙砖的类型和特性,选用适当的粘贴材料,如水泥砂浆、瓷砖胶等。

3.基础处理:确保基础表面的平整度和牢固度,避免墙砖粘贴过程中出现起砂、空鼓等问题。

4.粘贴方法:根据墙砖的类型和要求,采用湿粘或干粘方式进行施工,确保墙砖与基层牢固粘贴。

5.墙砖的切割和铺贴:根据试铺结果,采用专业工具和设备进行墙砖的切割和铺贴,并注意工艺和尺寸的要求。

6.防水处理:在外墙砖粘贴完毕后,进行必要的防水处理,如涂刷防水涂料或设置防水层,以防止水分渗透。

7.施工环境的控制:确保施工现场的通风、干燥和温度适宜,避免墙砖在施工过程中受潮或变形。

8.施工质量的控制:定期进行施工质量的检查和验收,及时修补施工中的疏漏和不足。

9.施工安全的保证:严格遵守施工安全规范,佩戴好个人防护用品,确保施工过程中的人员安全。

外墙贴砖专项施工方案

外墙贴砖专项施工方案

外墙贴砖专项施工方案
一、前期准备工作
在进行外墙贴砖施工之前,需要进行以下前期准备工作:
1.清理墙面:确保外墙墙面干净整洁,没有残留的油渍、灰尘等杂物。

2.找平墙面:对外墙墙面进行找平处理,保证贴砖时墙面平整。

3.基层处理:给外墙墙面涂抹防水材料,加强基层的防水性能。

4.布局标线:根据设计要求和砖的尺寸进行墙面标线,确定砖的铺设
位置。

二、施工工艺
1. 砖砌工艺
1.石膏砌筑:用砂浆将砖砌固定在墙面上。

2.灰缝处理:填充砖缝之间的灰缝,保证外墙砖面整洁。

2. 粘贴工艺
1.砂浆砂浆:在墙面上均匀涂抹砂浆,将砖粘贴在墙面上。

2.挤缝处理:用挤缝剂填充砖缝,并做好美观的处理。

3. 防水工艺
1.表面处理:对已粘贴的砖面进行表面防水处理,提高外墙的防水性能。

2.拦水条设置:在外墙上设置拦水条,避免雨水进入墙体。

三、质量验收
在施工完成后,需进行质量验收,包括以下方面:
1.砖面平整度:检查砖面是否平整,无凹凸。

2.砖缝宽度:检查砖缝宽度是否均匀一致。

3.砂浆牢固性:检查砖砌或粘贴是否牢固,无松动现象。

4.防水性能:检查砖面防水处理是否到位。

四、施工安全
在施工过程中,需注意以下安全事项:
1.佩戴安全帽:施工人员需佩戴安全帽,确保施工安全。

2.防护措施:设置警示标志,确保施工现场通行无阻。

3.材料堆放:材料堆放需整齐有序,避免发生意外。

以上即为外墙贴砖专项施工方案的相关内容,希望能为您提供帮助。

外墙面砖施工方案三篇

外墙面砖施工方案三篇

外墙面砖施工方案三篇篇一:外墙面砖施工方案一、编制依据2.1总体概况本工程为XXXX家园7#楼,位于XX家园住宅小区北侧,平面程“工”字型,东西方向长32.3m,南北长36.1m,为住宅用房,由XX东方畅想建筑设计研究公司设计。

该工程总建筑面积约24116.0平方米,(地上建筑面积21336.0平方米、地下建筑面积2780.0平方米)。

地上塔式住宅24层,建筑高度为66.0米。

主体结构为剪力墙结构,地上各层全部为商品房,各层层高为2700mm,地上5~24层为标准层。

外墙墙面装修以面砖为主,阳台以及部分装饰墙以高级涂料为辅。

外墙面砖共约120XXm2。

2.2外墙面砖种类及使用部位3.1技术准备3.1.1熟悉图纸、设计变更、规范规程,进行技术交底。

3.1.2设计排砖方案,解决阴、阳角、滴水、窗框、窗台坡度、出外墙部位、基层厚度等各节点部位的施工方法。

3.1.3所用主要施工材料,如外墙面砖、建筑胶、水泥、胶粘剂的合格证、厂家质量检验报告、生产厂家资质证明等资料的收集、报验。

3.2材料准备3.2.1水泥:32.5号普通硅酸盐水泥。

应有出厂证明或复试单。

3.2.2砂子:中砂,用前过筛。

3.2.3面砖:面砖的表面应洁净、方正,质地坚固,其品种、规格、尺寸、色泽应均匀一致,必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

3.2.4面砖胶粘剂、钩缝剂等。

3.3主要机具吊篮、磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

3.4作业准备3.4.1吊篮:本工程采用外挂吊篮施工。

3.4.2预留孔洞及排水管等应处理完毕,外墙、阳台铝合金门窗附框已经安装完毕,并用1∶3水泥砂浆进行收口。

外墙面贴砖工程施工方案

外墙面贴砖工程施工方案

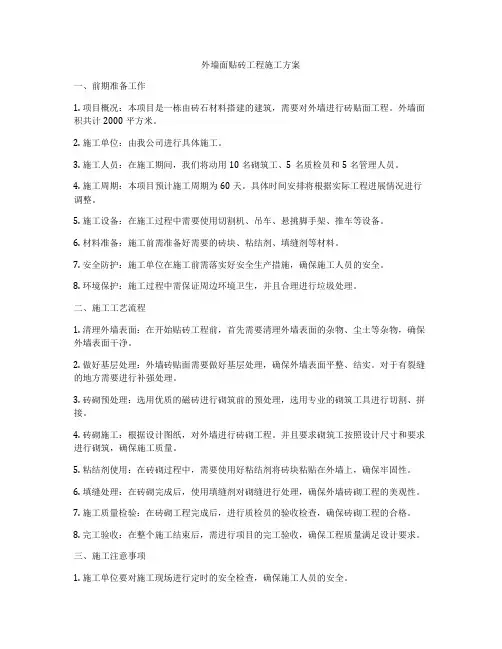

外墙面贴砖工程施工方案一、前期准备工作1. 项目概况:本项目是一栋由砖石材料搭建的建筑,需要对外墙进行砖贴面工程。

外墙面积共计2000平方米。

2. 施工单位:由我公司进行具体施工。

3. 施工人员:在施工期间,我们将动用10名砌筑工、5名质检员和5名管理人员。

4. 施工周期:本项目预计施工周期为60天。

具体时间安排将根据实际工程进展情况进行调整。

5. 施工设备:在施工过程中需要使用切割机、吊车、悬挑脚手架、推车等设备。

6. 材料准备:施工前需准备好需要的砖块、粘结剂、填缝剂等材料。

7. 安全防护:施工单位在施工前需落实好安全生产措施,确保施工人员的安全。

8. 环境保护:施工过程中需保证周边环境卫生,并且合理进行垃圾处理。

二、施工工艺流程1. 清理外墙表面:在开始贴砖工程前,首先需要清理外墙表面的杂物、尘土等杂物,确保外墙表面干净。

2. 做好基层处理:外墙砖贴面需要做好基层处理,确保外墙表面平整、结实。

对于有裂缝的地方需要进行补强处理。

3. 砖砌预处理:选用优质的磁砖进行砌筑前的预处理,选用专业的砌筑工具进行切割、拼接。

4. 砖砌施工:根据设计图纸,对外墙进行砖砌工程。

并且要求砌筑工按照设计尺寸和要求进行砌筑,确保施工质量。

5. 粘结剂使用:在砖砌过程中,需要使用好粘结剂将砖块粘贴在外墙上,确保牢固性。

6. 填缝处理:在砖砌完成后,使用填缝剂对砌缝进行处理,确保外墙砖砌工程的美观性。

7. 施工质量检验:在砖砌工程完成后,进行质检员的验收检查,确保砖砌工程的合格。

8. 完工验收:在整个施工结束后,需进行项目的完工验收,确保工程质量满足设计要求。

三、施工注意事项1. 施工单位要对施工现场进行定时的安全检查,确保施工人员的安全。

2. 施工单位需设置专人进行施工现场的管理,确保工程进度和质量。

3. 施工队伍需按照设计图纸和规范要求进行砖砌工程,确保施工质量。

4. 施工单位需配备好完善的施工设备和工具,确保施工正常进行。

外墙贴瓷砖施工方案

外墙贴瓷砖施工方案

外墙贴瓷砖施工方案一、材料准备1.瓷砖:选择合适的外墙贴瓷砖,应考虑其防水性能、耐候性、色泽等因素。

常见的外墙贴瓷砖有陶瓷砖、抛光砖、大理石瓷砖等。

2.瓷砖胶粘剂:选择耐候性好、黏结牢固的瓷砖胶粘剂,能够确保瓷砖与墙面之间的黏结牢固。

3.基层处理剂:用于处理墙面,提高瓷砖的粘结力和附着力。

4.基层防水涂料:用于增强墙面的防水性能,确保外墙瓷砖不受雨水侵蚀。

5.预埋件:用于固定瓷砖,通常由不锈钢材料制成。

6.打钉机:用于固定预埋件。

7.工具:墙刷、墙刮、刷子、刮刀等。

二、施工步骤1.基层处理:首先对外墙基层进行处理,包括清洁墙面、修补墙面上的裂缝和破损处,确保墙面平整光滑。

然后使用基层处理剂对墙面进行处理,增强瓷砖与墙面的粘结力和附着力。

2.防水处理:使用基层防水涂料对墙面进行防水处理,确保外墙瓷砖不受雨水侵蚀。

3.瓷砖定位:根据设计要求,使用铅垂线和墨线,在墙面上确定瓷砖的安装位置。

4.瓷砖贴块:根据定位线,将瓷砖贴到墙面上。

先用刮刀涂抹瓷砖胶粘剂在墙面上,然后将瓷砖插入胶粘剂中。

使用墙刮将胶粘剂压平,确保瓷砖与墙面之间的贴合紧密。

在贴瓷砖的过程中,使用水平仪和垂直仪保持瓷砖的水平和垂直。

5.瓷砖养护:瓷砖贴好后,需要进行一段时间的养护。

在养护期间,应避免墙面受到冲击和污水等外界因素的侵蚀。

6.预埋件固定:在瓷砖贴好后,根据设计要求,在瓷砖上打孔并固定预埋件。

使用打钉机将预埋件固定在瓷砖上。

7.瓷砖接缝处理:瓷砖贴好后,需要对瓷砖的接缝进行处理。

使用瓷砖胶粘剂填充瓷砖接缝,然后使用刮刀将其刮平,保持接缝的整洁和平整。

8.清洁工作:施工完成后,对墙面进行清洁工作,及时清除墙面上的杂物和水泥渍等。

外墙贴瓷砖施工方案

外墙贴瓷砖施工方案

外墙贴瓷砖施工方案1. 引言外墙贴瓷砖是一种常见的装饰材料,能够提供美观和保护外墙的功能。

本文将介绍外墙贴瓷砖的施工方案,包括施工前的准备工作、施工步骤和施工后的维护。

2. 施工前准备在进行外墙贴瓷砖施工之前,需要进行一系列的准备工作,以确保施工顺利进行。

2.1. 设计确定在施工前,需要根据建筑设计图纸和客户要求,确定外墙贴瓷砖的样式、颜色和尺寸。

同时,还需要对施工区域进行测量,以计算所需的瓷砖数量。

2.2. 瓷砖选购根据确定的设计,选购符合要求的瓷砖。

在选择瓷砖时,需要考虑其耐候性、抗污能力和美观度。

2.3. 工具准备为了进行外墙贴瓷砖施工,需要准备以下工具:•瓷砖切割机•瓷砖粘结剂•砂浆•砂轮机•水平仪•弹线器•手工工具(批刀、浮泥刀等)2.4. 表面处理在施工之前,需要对外墙表面进行处理,以确保瓷砖能够牢固地粘贴在外墙上。

这包括清洁表面、修补裂缝和涂刷底漆等。

3. 施工步骤在完成施工前的准备工作之后,可以开始进行外墙贴瓷砖的施工。

以下是一般的施工步骤:3.1. 标线首先,使用弹线器在外墙上标出贴瓷砖的位置。

确保标线是水平的,以保证贴瓷砖的整齐。

3.2. 瓷砖切割根据实际需要,使用瓷砖切割机对瓷砖进行切割。

确保切割后的瓷砖尺寸与设计要求相符。

3.3. 瓷砖粘贴将瓷砖粘结剂均匀地涂抹在瓷砖背面,并按照标线的位置粘贴在外墙上。

用手工工具将瓷砖压平,并使用水平仪检查其水平度。

3.4. 瓷砖间隙处理使用砂浆填充瓷砖之间的缝隙,确保砂浆填充均匀。

等待砂浆干燥后,使用砂轮机磨平瓷砖的边缘。

3.5. 整体清理在施工完成后,对施工区域进行整体清理,清除多余的砂浆和瓷砖碎片。

4. 施工后维护完成施工后,需要注意外墙贴瓷砖的维护工作,以保持其美观和使用寿命。

4.1. 清洁保养定期清洁外墙贴瓷砖,以防止污垢积累。

可以使用中性清洁剂和软毛刷,不要使用硬质清洁工具和酸性清洁剂,以免损坏瓷砖表面。

4.2. 定期检查定期检查外墙贴瓷砖,特别是接缝处是否出现裂开或脱落等情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙砖粘贴施工方案
三、排砖确定
本工程外墙饰面砖规格和颜色由建设单位提供方案,建设单位提供效果图,砖的规格为30×60,横向粘贴。

我项目部现场施工人员进行试排,外墙饰面砖横向粘贴时,均不合模数;而竖向粘贴时,均符合模数要求。

因为规范规定:不能以追求整砖而加大或改变各线条的尺寸,影响美观,更不能随意剔凿结构。

如确无法排砖时,可在结构施工时在规范允许的条件下同结构设计、建筑设计一起调整。

由于外墙面砖尺寸都由设计人员选定,所以外墙排砖一定要提前,将每面墙的水平垂直的尺寸标在图纸上,注意窗口及转角等细部,计算缝及砖数量,使每一块面砖的位置都有定位,才是排砖的目的。

具体施工方法如下:
四、施工准备
(一)作业条件
外脚手架已经搭设好,并经验收合格。

横竖杆及拉杆离开墙面和窗口150~200㎜,阳台栏杆、预留孔洞及排水管处理完毕。

大面积施工前应先放大样,并做出样板墙,确定施工工艺操作要点,并向施工人员做好交底工作。

样板墙完成后必须经建设单位、监理单位、设计单位、和施工单位共同认可后,方可组织班组按照样板墙要求施工。

(二)材料要求
水泥:P.C32.5级复合硅酸盐水泥,有产品合格证、出厂检验报告或进场复验报告。

砂子:中砂用前过筛
面砖:表面光洁、方正、平整(有凹凸面花纹要一致),质地坚
硬,品种、规格尺寸、色泽、图案均匀一致,且符合设计要求,不得有缺楞、掉角、暗痕和裂纹等缺陷。

(三)施工机具
磅称、砂子筛、手推车、大桶、木抹子、铁抹子、铝合金靠尺、方尺、灰槽、灰勺、毛刷、鱼线、钢丝刷、扫帚、錾子、锤、棉丝、开刀、灰铲、云石机、勾缝镏子(定做根据灰缝大小)、托线板、线坠、盒尺、工具袋等。

五、质量要求
质量要求符合《建筑装饰装修工程施工质量验收规范》GB50210-2001的规定。

(一)主控项目:
1、饰面砖的品种、规格、图案、颜色和性能必须符合设计要求;
2、饰面砖粘贴的各种材料必须有出厂合格证是、复验报告和隐蔽记录;
3、饰面砖的粘贴必须牢固;
4、饰面砖粘贴后不得空鼓、裂缝。

(二)一般项目
1、饰面砖表面应平整、洁净、色泽一致,无裂痕和缺损;
2、阴阳角处搭接方式、非整砖使用部位应符合要求;
3、墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐。

墙裙、贴脸突出墙面的厚度应一致;
4、饰面砖接缝应平直、光滑,填嵌应连续、密实,宽度和深度符合设计要求;
5、有排水要求的部位应做滴水线,滴水线应顺直,流水坡向正确,坡度符合设计要求;
6、饰面砖粘贴的允许偏差和检验方法应符合下表规定:
六、工艺流程
基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格排砖→镶嵌面砖→面砖勾缝与擦缝
七、操作工艺
(一)基层为混凝土墙面时的操作工艺
1、基层处理
首先将凸出墙面的混凝土剔平,对混凝土墙面应凿毛,应用钢丝刷在满刷一遍,再浇水湿润。

如基层混凝土表面很光滑时,亦可采用如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将面板的油污刷掉,随之用净水将碱液冲洗、凉干,然后用1:1的水泥砂浆内掺水重20%的108胶或混凝土界面处理剂,用扫帚将砂浆甩到墙上,其甩点要隘均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手扳不动)为止。

2、吊垂直、套方、找规矩、贴灰饼
四大角和门窗边用经纬仪打垂直线找直,或用特制的大线坠绷钢丝吊垂直,如果有风动,可以将线坠放入装满水的水桶中,(注意不要碰桶壁及桶底)以防大线坠晃动,然后根据面砖的尺寸分层设点,做灰饼。

横线则以楼层为水平基准线交圈控制,竖向线则以四周大角
和通天柱或垛子为基准线控制,应全部是整砖。

每层打底则以灰饼做为基准线进行冲筋,使其底层做到横平竖直,同时要注意找好突出檐口、腰线、窗台、雨蓬等饰面的流水坡度和滴水线(槽)。

3、抹底灰砂浆
先刷一道掺水重10%的108胶混混凝土界面处理剂的水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3的水泥砂浆),第一遍厚度宜为5mm,然后用抹子搓平,隔天浇水养护,待地一遍六至七成干时,即可抹第二遍,厚度为8~12mm,随即用木杠刮平,木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。

4、弹线分格
待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。

注意检查底层砂浆与基层线是否有空鼓现象,如有及时用云石机切除修补。

5、排砖
根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计要求,注意大墙面、通天柱和垛子要排整砖,以及同一墙面上的横竖排列,均不得有非整砖。

同时注意一致和对称。

如遇有突出的卡件时,应用整砖套割吻合,不得用非整砖随意拼凑镶嵌贴。

6、浸砖
外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h 以上,取出待表面晾干后,擦净后方可使用。

7、镶贴面砖
镶贴应自上而下进行。

从最下一层面砖下皮的位置线先稳好靠尺,以此托住第一皮面砖,然后在面砖外皮上口拉水平通线,作为镶
贴的标准线。

在面砖的背面满铺粘结砂浆1∶2水泥浆砂浆厚度6~10mm;另外还可用1:1的水泥砂浆加水重20%的107胶,在砖背抹3~5mm厚粘贴;贴粘后用小灰铲柄轻轻敲打,使之用靠尺通过标点调整平面和垂直度。

但此种做法其基层灰必须抹的平整,而且砂子必须用窗纱筛后使用。

采用此做法,拉拔试验数据能达到2.8~3.6MPa,远大于规范《建筑工程饰面砖粘结强度检验标准》JG110的规定每组试样平均粘结强度大于0.4MPa的要求。

如果要求釉面砖拉缝镶贴时,面砖之间的水平缝宽度用米厘条控制,米厘条贴砖用砂浆与中层灰临时镶贴,米厘条贴在已镶贴好的面砖上口,为保证其平整,可临时加垫小木楔。

外墙面砖贴完后要及时检查立面垂直度,表面平整度、接缝平整、接缝高低、空鼓等,如发现超出规范及时返工。

8、面砖勾缝与擦缝
面砖铺贴拉缝时,用1:1的水泥砂浆勾缝(根据类似工程的经验:勾缝材料可采用加粉煤灰,可以提高外墙的勾缝效果,增加对比度,但一定控制好配比,溜缝勾子采用同缝宽度的塑料板镶在木板上做成板状,保证手握舒适)先勾水平缝再勾竖缝,勾好后要凹进面砖外表面3mm。

横竖缝为干挤缝,或小于3mm时应用白水泥浆配颜料进行擦缝处理,面砖缝子勾完后,用棉丝蘸稀盐酸擦洗干净。

溜缝完毕后应浇水养护,待勾缝材料有一定强度时(1.2MPa)要及时检查有无空鼓。

(二)基层为加气砼墙面进,可酌情选用下述方法中的一种:
1、用水湿润加气砼表面,在缺棱掉角处,修补前,先刷一遍聚合物水泥浆,然后用水泥:白灰膏:砂子为1:3:9混合砂浆分层补平,隔天隔刷聚合物水泥浆并抹1:1:6混合砂浆打底,木抹子搓平,隔天浇水养护。

2、用水湿润加气砼墙面,在缺棱掉角处刷聚合物水泥浆一遍,
用1:3:9混合砂浆分层补平,待干燥后,钉金属网一层并绷紧。

在金属网上分层抹1:1:6混合砂浆打底(最好用木抹子轻轻搓平,隔天浇水养护)
3、其他做法同砼墙面一样施工。

(四)冬期施工
1、砂浆的使用温度不得低于5℃,砂浆硬化前,应采取防冻措施。

2、用冻结法砌筑的墙,应待其解冻后再抹灰。

3、镶贴砂浆硬化初期不得受冻,气温低于5℃时,禁止外墙砖施工。

八、成品保护
1、要及时擦净残留在门窗框上的砂浆,特别是铝合金门窗框粘贴保护膜,预防污染、锈蚀。

2、认真贯彻合理的施工顺序,其他工种(水、电通风、设备安装等)的工作做在前面,防止损坏面砖。

3、油漆粉刷不得将油浆喷滴在已完工饰面砖上,如果面砖上部为涂料或水刷石墙面,宜千元做涂料或水刷石,然后贴面砖,以免污染墙面,若需先做面砖时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。

4、各抹灰层在凝结前应防止风干、曝晒、水冲和振动,以保证各层有足够的强度。

5、拆架子时注意不要碰撞墙面。

6、装饰材料和饰件以及有饰面的构件,在运输、保管和施工过程中,必须采取措施防止损坏和变质。

九、应注意的质量问题
1、空鼓、脱落:
(1)因冬季温度低,砂浆易冻,到来年春天化冻后容易发生脱落。

因此在进行室外贴面砖操作时应保持正温,尽量不在冬期施工。

(2)基层表面偏差较大,基层处理或施工不当,如每层抹灰跟的太紧,面砖勾缝不实,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。

(3)砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的配合比砂浆,因面产生不同的干缩,亦会出现空鼓、脱落,因此,应严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。

2、饰面不平:主要是结构施工期间,几何尺寸控制不好,造成外墙面垂直、平整偏差大,而装修前对基层处理又不够认真,应加强对基层打底工作的检查,合格后方可进行下道工序。

3、分格缝不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,分级少操作不当等造成。

4、墙面脏:主要原因是色完缝后没有及时擦净砂浆,以及其他工种污染所致,可用棉丝蘸稀盐酸加20%的水刷洗,然后用自来水冲净,同时应加强成品保护。

随拆外架子随清洗外墙面。

十、安全要求
详见安全技术交底。
