塔吊顶升方案
塔吊顶升施工方案

塔吊顶升施工方案1. 引言在建筑施工中,塔吊起到了至关重要的作用。
然而,在特定情况下,塔吊在施工过程中需要进行顶升操作。
顶升操作是指将塔吊整体升高一定高度,以适应施工工地的需求。
本文将介绍塔吊顶升施工方案,包括施工前的准备工作、顶升过程中的注意事项以及施工后的收尾工作。
2. 施工前的准备工作在进行塔吊顶升之前,需要进行以下准备工作:2.1 确定顶升高度首先需要确定需要顶升的高度。
根据工地的具体情况和施工需求,确定所需的顶升高度,并确保塔吊具备足够的高度进行顶升操作。
2.2 检查塔吊结构和基础在进行顶升操作之前,需要仔细检查塔吊的结构和基础情况。
确保塔吊结构稳固,各部件完好无损,能够承受顶升过程中的力量。
同时,检查塔吊基础是否牢固,能够支撑顶升后的塔吊。
2.3 确保周围安全顶升操作会对周围环境造成一定的影响,因此需要确保施工现场周围的安全。
清理施工区域的杂物和障碍物,设立警示标志,确保人员和设备的安全。
3. 顶升过程中的注意事项在进行塔吊顶升的过程中,需要注意以下事项:3.1 塔吊整体升高塔吊顶升是将整个塔吊升高一定高度,需要确保顶升过程平稳和均匀。
在顶升过程中,需要控制好升降速度,避免过快或过慢造成不稳定或损坏。
3.2 紧固连接件顶升后,需要对塔吊的连接件进行紧固,确保连接件的稳固性。
检查连接件是否松动或有裂纹,及时进行修复或更换。
3.3 配齐悬挂设备顶升后,需要重新配齐塔吊的悬挂设备,确保设备的安全和稳定。
检查悬挂设备的磨损情况,及时更换磨损严重的部件。
3.4 测试塔吊功能顶升完成后,需要对塔吊功能进行测试,确保各项功能正常。
包括吊装能力测试、回转能力测试、升降能力测试等,确保塔吊在顶升后的工作状态良好。
4. 施工后的收尾工作完成塔吊顶升后,需要进行以下收尾工作:4.1 清理施工区域清理施工区域的杂物和残留物,保持施工现场的整洁。
确保安全通道的畅通,方便人员和设备进出。
4.2 编制相关文件根据顶升施工过程中的记录,编制相关文件,包括顶升方案、顶升报告和维护记录等。
塔吊顶升方案

塔吊附着顶升方案一、附着当塔机的工作高度超过其独立高度时必须对塔身进行附着。
附着装置由两个半框架组成,两个半框架由8套M22螺栓、螺母、垫圈(螺栓预紧力矩为Nm)紧固成附着框架,附着框架四顶点处有三根附着撑杆与之铰接,三根附着撑杆的端部有连接耳座与建筑物附着处连接基座铰接,三根撑杆应尽量保持在同一水平内,注意:1、附着点的载荷值随着塔机和建筑物的相对位置、附着撑杆布置形式与尺寸产生变化时,根据现场的尺寸进行调整。
2、附着点的材料按照厂家提供的标准。
二、顶升1、塔机配平前,必须先吊一节标准节放在引进平台的引进小车上,再将载重小车运行到配平参考位置(顶升时还必须根据实际情况的需要进行调整),然后松开下支座四个支脚与塔身节的连接销;2、将液压顶升系统操纵杆推至“顶升方向”,稍稍顶起塔机使下支座支脚刚刚脱离塔身主弦杆的位置;3、观察爬升架上的四个滚轮基本上与塔身标准节不接触,同时下支座主弦杆平面与塔身主弦杆平面之间的间隙相同,即为理想位置,以检查塔机是否平衡,若不平衡,则调整载重小车的配平位置,直至平衡,使得塔机上部重心落在顶升油缸梁的位置上。
4、记录载重小车的配平位置,以便拆卸时用,但要注意,这个标志位置随起重臂长度不同而改变。
5、操纵液压系统使套架下降,连接好下支座和塔身标准节间的连接销。
见参考图:顶升加节的一般原则:1、顶升前塔机旋转部分必须进行配平。
2、塔机最高处风速大于12m/s时,不得进行顶升作业。
3、严禁在顶升系统正在顶起或已顶起时进行吊重(上升或下降)。
4、严禁在顶升系统正在顶起或已顶起时进行小车移动。
5、顶升过程中必须保证起重臂与引入标准节方向一致,并利用回转机构制动器将起重臂制动住,载重小车必须停在顶升配平位置。
6、下支座与塔身连接的每一个角上必须至少用一个连接销连接好后,方能进行下一个塔身节的加节工作,否则,绝对禁止进行吊重工作。
7、所加标准节上的踏步,必须与已有标准节对正。
8、在下支座与塔身没有用连接销连接好之前,严禁回转、变幅和吊装作业。
塔吊顶升施工方案

塔吊顶升施工方案概述塔吊是在建筑工地上常见的起重设备,用于吊装和运输建筑材料。
在建筑施工过程中,由于建筑高度的增加,塔吊需要进行顶升操作来适应新的高度需求。
本文档将介绍塔吊顶升施工的方案及步骤。

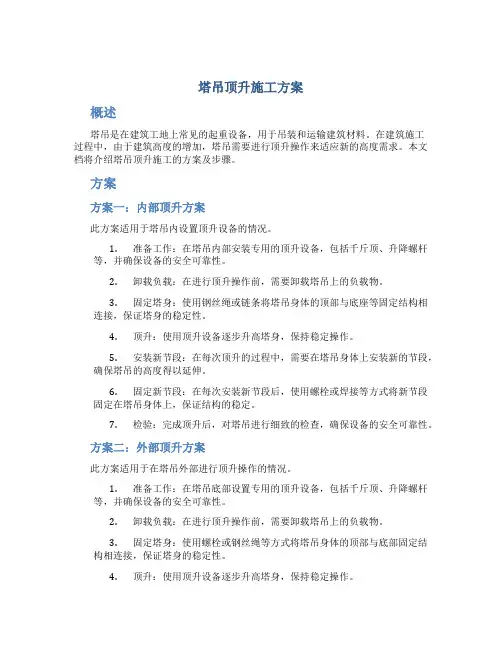

方案方案一:内部顶升方案此方案适用于塔吊内设置顶升设备的情况。
1.准备工作:在塔吊内部安装专用的顶升设备,包括千斤顶、升降螺杆等,并确保设备的安全可靠性。
2.卸载负载:在进行顶升操作前,需要卸载塔吊上的负载物。
3.固定塔身:使用钢丝绳或链条将塔吊身体的顶部与底座等固定结构相连接,保证塔身的稳定性。
4.顶升:使用顶升设备逐步升高塔身,保持稳定操作。
5.安装新节段:在每次顶升的过程中,需要在塔吊身体上安装新的节段,确保塔吊的高度得以延伸。
6.固定新节段:在每次安装新节段后,使用螺栓或焊接等方式将新节段固定在塔吊身体上,保证结构的稳定。
7.检验:完成顶升后,对塔吊进行细致的检查,确保设备的安全可靠性。
方案二:外部顶升方案此方案适用于在塔吊外部进行顶升操作的情况。
1.准备工作:在塔吊底部设置专用的顶升设备,包括千斤顶、升降螺杆等,并确保设备的安全可靠性。
2.卸载负载:在进行顶升操作前,需要卸载塔吊上的负载物。
3.固定塔身:使用螺栓或钢丝绳等方式将塔吊身体的顶部与底部固定结构相连接,保证塔身的稳定性。
4.顶升:使用顶升设备逐步升高塔身,保持稳定操作。
5.安装新节段:在每次顶升的过程中,需要在塔吊身体上安装新的节段,确保塔吊的高度得以延伸。
6.固定新节段:在每次安装新节段后,使用螺栓或焊接等方式将新节段固定在塔吊身体上,保证结构的稳定。
7.检验:完成顶升后,对塔吊进行细致的检查,确保设备的安全可靠性。
8.拆除顶升设备:在完成顶升操作后,将顶升设备拆除,为塔吊正常使用做准备。
步骤步骤一:确定方案根据实际情况选择适合的顶升方案,包括内部顶升方案和外部顶升方案。
步骤二:准备工作准备所需的顶升设备和工具,并确保其安全可靠性。
塔吊顶升施工方案

2.塔吊基础设计与施工
(1)根据塔吊厂家提供的基础图纸及工程实际情况,进行基础设计。
(2)基础施工要求:
-承载力:基础承载力满足塔吊工作及顶升需求;
-稳定性:基础结构稳定,防止不均匀沉降;
-预埋件:预埋地脚螺栓位置准确,固定牢固。
3.塔吊安装与调试
4.《建筑起重机械安全评估规范》;
5.施工现场实际情况。

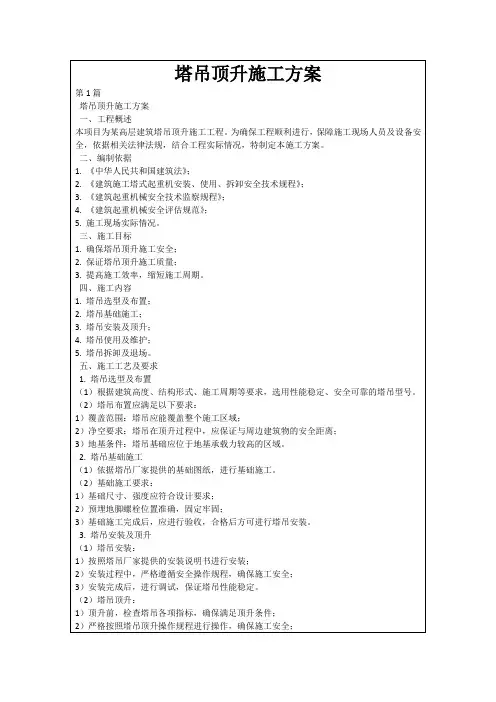

三、施工目标
1.确保塔吊顶升施工安全;
2.保证塔吊顶升施工质量;
3.提高施工效率,缩短施工周期。
四、施工内容
1.塔吊选型及布置;
2.塔吊基础施工;
3.塔吊安装及顶升;
4.塔吊使用及维护;
5.塔吊拆卸及退场。
五、施工工艺及要求
1.塔吊选型及布置
(1)根据建筑高度、结构形式、施工周期等要求,选用性能稳定、安全可靠的塔吊型号。
2)办理相关手续,完成塔吊退场。
六、施工安全措施
1.加强施工现场安全培训,提高施工人员安全意识;
2.设置安全防护措施,确保施工现场安全;
3.定期对施工设备进行检查、维护,保证设备安全;
4.严格执行施工现场管理制度,规范施工行为;
5.制定应急预案,提高应对突发事件的能力。
七、施工进度计划
1.塔吊选型及布置:1周;
3.加强施工过程质量控制,严格执行验收标准;
4Байду номын сангаас对作业人员进行技能培训,提高施工水平;
5.定期对工程质量进行检查、评估,确保工程质量。
本方案经审批通过后,作为施工现场实施的依据。全体施工人员应严格遵守本方案,确保工程顺利进行。如遇特殊情况需调整方案,应重新报批。
塔吊顶升施工方案

塔吊顶升施工方案第一部分:安全生产管理目录第一章编制依据第二章工程概况2.1 工程概况本工程是一座高层建筑,地处市中心,总建筑面积约为10万平方米。
工程涉及的塔吊数量较多,需要采取科学合理的安装和管理措施,确保施工安全。
2.2 工程特点本工程特点是建筑高度较高,场地狭小,周围交通繁忙。
这些因素都会对施工安全带来一定的挑战,需要特别注意。
第三章塔吊选型及定位3.1 塔吊的选型在选型时需要考虑工程的高度、重量、施工周期等因素,选择适合的塔吊型号,确保施工安全和效率。
3.2 塔吊主要参数塔吊的主要参数包括起重量、工作半径、最大高度、最大倾角等。
在选型和使用时,需要充分考虑这些参数,确保塔吊的安全和稳定性。
第四章安装技术4.1 技术措施在塔吊的安装过程中,需要采取科学合理的技术措施,确保塔吊的安全和稳定性。
这些措施包括基础施工、塔吊组装、固定和配平等。
4.2 人员组织在塔吊的安装过程中,需要合理组织人员,确保施工安全和效率。
需要明确各个岗位的职责和要求,确保每个人都能够做好自己的工作。
第五章塔吊顶升5.1 顶升前的准备在进行塔吊顶升前,需要进行充分的准备工作,包括检查设备、清理工作区域、准备材料等。
5.2 顶升前塔机的配平在进行塔吊顶升前,需要对塔机进行配平,确保塔机的稳定性和安全性。
5.3 顶升作业在进行塔吊顶升时,需要采取科学合理的作业方式,确保塔吊的安全和稳定性。
需要注意顶升速度、顶升高度、顶升角度等因素。
5.4 顶升过程的注意事项在进行塔吊顶升时,需要特别注意一些事项,如气象条件、设备状态、作业环境等。
需要及时采取措施,确保施工安全。
5.5 投入使用前的工作在进行塔吊投入使用前,需要进行充分的检查和测试工作,确保塔吊的安全和稳定性。
需要注意各个部件的状态和性能,确保其符合要求。
Chapter 5.6 Component n and Chapter 6 Safety and Quality Assurance MeasuresIn Chapter 5.6.the components of the project are ___ their quality and safety。
塔吊附着顶升专项方案

#### 一、编制依据为确保施工现场塔吊在附着顶升过程中的安全、高效作业,特制定本方案。
编制依据包括:1. 《特种设备安全监察条例》(2009修正)国务院令第549号2. 《建筑起重机械安全监督管理规定》(中华人民共和国建设部令第166号)3. 《起重机械安全监察规定》(国家质量监督检验检疫总局令第92号)4. 《建筑施工安全检查标准》(JGJ59-99)5. 《建筑机械使用安全技术规程》(JGJ33—2001)6. 《塔式起重机安全规程》(GB5144-2006)7. 《建筑施工塔式起重机安装、使用、拆除安全技术规程》JGJ196-20108. 《起重机械安全规程》GB6067-859. 《建筑起重机械安全评估技术规程》JGJT1879-200910. 施工现场实际情况及工程图纸#### 二、工程概况本工程为高层建筑项目,施工过程中将使用塔式起重机进行材料、设备的垂直运输。
为确保塔吊在附着顶升过程中的安全,特制定本方案。
#### 三、塔吊附着顶升方案1. 塔吊型号选择:根据施工现场实际情况,选择合适的塔吊型号,确保其起重能力、工作半径、附着高度等参数满足施工要求。
2. 基础设置:塔吊基础采用预埋节形式,基础块大小为5.6m×5.6m×1.35m,预埋马凳高0.65m,预埋节大小为2m×2m×2m。
3. 附着装置:塔吊附着装置采用固定式,附着间距根据工程实际情况进行合理设置。
4. 顶升作业:塔吊顶升分为多次进行,每次顶升前需进行详细的检查,确保顶升过程中的安全。
5. 安全措施:a. 顶升前,对塔吊进行检查,确保各部件完好无损。
b. 顶升过程中,专人负责指挥,确保操作人员遵守操作规程。
c. 顶升过程中,加强对塔吊的监控,确保其运行稳定。
d. 顶升过程中,加强现场安全管理,防止人员误入危险区域。
6. 验收与交付:塔吊附着顶升完成后,进行验收,确保其满足设计要求。
塔吊顶升方案

塔吊顶升方案引言在建筑工地中,塔吊是一种非常重要的设备,用于搬运和安装重物。
然而,由于建筑物的高度不断增加,塔吊顶升也成为了一个关键的问题。
本文将介绍塔吊顶升的一种方案,包括具体操作步骤和注意事项。
方案概述本方案针对塔吊的顶升需求进行了设计,通过合理安排设备和使用特制的顶升装置,实现塔吊的顶升,以适应不同高度的建筑物。
操作步骤步骤一:准备工作在进行塔吊顶升之前,需要进行一些准备工作。
1.安全检查:对塔吊的各个部位进行细致的检查,确保设备没有损坏或异常。
2.清理工作区域:清理工作区域,确保无障碍物和危险物品存在。
3.准备顶升装置:准备好合适的顶升装置,确保装置具有足够的承重能力和稳定性。
步骤二:装置安装安装顶升装置是进行塔吊顶升的关键步骤。
1.确定安装位置:根据建筑物的实际高度,确定顶升装置的安装位置。
一般情况下,选择在塔吊的基座上进行安装。
2.固定顶升装置:将顶升装置固定在基座上,确保其稳定性和牢固。
3.连接顶升装置和塔吊:通过合适的连接器将顶升装置和塔吊主体连接起来。
步骤三:顶升操作完成顶升装置的安装后,可以进行顶升操作了。
1.启动顶升装置:启动顶升装置,确保其正常工作。
2.控制塔吊顶升:通过操作控制面板或遥控器,控制顶升装置将塔吊逐渐顶升到目标高度。
3.监控顶升过程:在顶升过程中,需要密切关注塔吊的状态和顶升装置的工作情况,及时发现并解决问题。
步骤四:顶升完成当塔吊顶升到目标高度后,进行以下操作。
1.固定塔吊:将塔吊固定在所选的高度上,使用适当的固定装置和方法。
2.解除顶升装置:将顶升装置从塔吊上拆卸下来。
3.完成验收:对顶升后的塔吊进行验收,确保其工作正常。
注意事项在执行塔吊顶升方案时,需要注意以下事项。
1.安全第一:确保所有操作人员严格遵守安全操作规程,佩戴必要的安全防护装备,避免事故发生。
2.配置合适的设备:选择适用于实际需求的顶升装置,并确保其具备足够的承重能力和稳定性。
3.进行充分的准备工作:在进行塔吊顶升前,进行详细的准备工作,包括安全检查、工作区域清理和顶升装置的准备等。
塔吊顶升方案

塔吊顶升方案1. 简介塔吊是建筑工地常用的起重设备,用于吊装和移动重物。
然而,在施工过程中,有时会遇到需要将塔吊顶升的情况。
本文将介绍塔吊顶升的方案,以及顶升过程中需要注意的事项。
2. 塔吊顶升方案在进行塔吊顶升之前,需要制定详细的顶升方案。
下面是一般的塔吊顶升方案步骤:2.1. 确定顶升高度首先,需要确定需要将塔吊顶升的高度。
这通常根据施工需要和建筑物高度来决定。
确保顶升高度符合相关安全标准和法规要求。
2.2. 安装基座和顶升机构在开始顶升之前,需要先安装基座和顶升机构。
基座是用于支撑塔吊的结构,顶升机构用于顶升塔吊本体。
2.3. 卸载塔吊臂和配重在顶升之前,需要卸载塔吊的臂和配重。
这可以通过吊装设备进行,确保在卸载过程中安全可控。
2.4. 进行顶升根据顶升方案,使用顶升机构将塔吊顶升到指定高度。
确保在顶升过程中使用合适的悬挂设备和安全装置,以防止意外发生。
2.5. 安装塔吊臂和配重顶升完成后,需要重新安装塔吊的臂和配重。
确保安装过程中,臂和配重的连接牢固可靠。
3. 顶升过程中的注意事项在进行塔吊顶升时,需要注意以下事项:3.1. 安全第一顶升过程中,安全始终是最重要的。
确保所有参与顶升的人员都具备相关培训和证书,并遵守安全操作规程。
应检查顶升设备和安全装置的工作状态,确保其正常运行。
3.2. 严格按照方案进行顶升过程中,需要严格按照预先制定的顶升方案进行操作。
任何未经计划的变动都可能导致不可预料的风险。
事先评估所需的时间和资源,并制定相应的预案。
3.3. 考虑周围环境在进行塔吊顶升之前,要仔细考虑周围环境的因素。
例如,建筑物的高度和结构,地面的稳定性,天气等。
确保顶升过程中不会影响到周围的建筑物和人员安全。
3.4. 监控顶升过程在顶升过程中,应进行实时监控,确保塔吊的顶升稳定。
可以使用传感器和监控设备,及时发现潜在的问题并采取措施加以解决。
3.5. 完成后的检查和测试顶升完成后,应进行彻底的检查和测试,以确保塔吊的安全和正常工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塔吊顶升方案
一、编制依据;
1、QTZ8O0塔式起重机使用说明书
2、GB5144-94T《塔式起重机安全管理规定》
3、3JG/T100-99《塔式起重机操作规程》
4、2G9462-99《塔式起重机技术条件》
二、工程概况:
青岛新机场航站区能源中心及综合楼工程,位于青岛市胶州胶东镇辖区内,结构形式:框架,基础形式:桩基,高度17.30M,建筑区域东西长度为97.15,南北部长度为:95.77M呈矩形。
建设单位:青岛新机场建设集团
设计单位;中国西南设计研究院
监理单位;青岛高园建设咨询管理有限公司
施工单位;青岛安装建设股份有限公司
安装单位;青岛万泰起重设备安装工程有限公司
产权单位:青岛广联顺工程机械有限公司
三、塔吊布置:根据施工需要,需设置安装QTZ80塔吊2台.
分别布置在建筑物东西两侧,塔吊1布置在8-9轴交S-T轴柱网中间,计划搭设高度为31M,塔吊2布置在8-9轴交A-A轴南9.10M中间,计划搭设高度37.50m,旋转半径均为57.0M。
四、塔吊顶升方案
1、2#塔机基本情况:
现有高度37.5M 需顶升 1 节,塔吊自由端40.0 M
2、顶升施工组织机构人员分工:
五、准备工作:
1、顶升前完好检验(两人以上签名)
2、安装所需工具由安装单位负责
3、安全技术交底,交底人许良春2016年12 月9
日
(1)详细说明本施工方案,把重点,难点作着重分解落实.
(2)讲清人员分工,持证上岗,严格遵守操作规程,明确个人责
任
(3)安装人员分工应严格执行高空作业的安全要求,包括戴安
全帽,系安全带,穿防滑鞋,禁止饮酒等.
(4)雷雨天,雪天或风速大于13m/s(4级风以上)恶劣天气时
不得进行塔吊安装作业.
(5)请项目部或安装单位在工地施工作业区设置安全标志告
示.
(6)接受交底人签名:
六、顶升步骤:
1、将超重臂旋至引入标准节的方向(起重臂位于爬升架上伸框架的正上方)如果准备同时加几个标准节,则把要加的标准节一个个吊起,依次排列在起重臂下方,回转制动器处于制动位置.
2、放出电缆(长度略大于总的爬升高度)在地面先将标准引进轮固定的塔身标准节下部的四个角上,然后吊起标准节放在外伸框架上,吊适当配重,调整小车位置如(吊一节标准,位置在第一个吊点处.)使得塔机上部重心落在顶升油缸梁上,实际操作中,观察套架上下8只导轮与塔身标准节主肢杆的间隙基本相同时,即为理想位置,顶升过程严禁回转.
3、开动液压系统,将顶升横梁勾扳挂在踏步上,拆除塔身和下支座之间的8只高强度螺栓,再使活塞杆伸出,使套架上的爬升搁在塔身的上一踏步上,再次收缩油缸至顶升横梁勾扳挂在上一个踏步上,再次伸出活塞杆,此时塔身上方已有一个标准节空间,利用引进轮在外伸框架上滚动,把标准节引至塔身正上方,对准标准节的螺栓连接孔,缩回油缸至上下标准节接
触时,卸下引进轮,调整活塞长度,将下支座与塔身接合面对角线上四只高强螺栓拧紧.
4、将第二个要加的标准节,吊放在外伸框架上,按上述方法,加完所有要加后标准节,最后将下支座与塔身之间的8只高强度螺栓拧紧,至此塔机安装完毕,调整好完全装置.就可以进入工作状态了.
(1)自顶升横梁勾扳挂在塔机踏板上,至活塞杆伸出,套架上的爬升搁在踏步上,在这段过程中,必须认真,仔细观察套架相对顶升横梁和塔身的运动情况,如有异常情况,应立即停止顶升.
(2)起吊钢丝绳应尽可能短,以便吊起标准节放在外伸框架上.
(3)自准备加节到加节结束,在这段过程中严禁起重臂进行回转.
(4)加节时,应先调整高度限位至不起作用,使吊钩尽量按近变幅小车底部,但随时观察吊钩的位置.
(5)若要连续加几个标准节,则每加完一节,在起吊下一标准节前,必须拧紧下支座和塔身之半对角线上的4只高强螺栓.
(6)所加标准节的踏步必须与已有的塔身节上的踏步对准.
(7)顶升工作全部完成后,必要时,可以将套架下降至塔身底部并加以固定.以降底整个塔机的重心和减少迎风面积.
(8)塔机加节完毕,应旋转臂架至不同的高度,检查塔身标准节各接头处高强度螺栓的拧紧情况,(哪一根主肢杆位于平衡臂正下方时,就把此弦杆从上到下的所有螺栓拧紧).
(9)顶升时,其风力不宜超过四级.
七、顶升安全措施
(1)顶升过程中起重臂应与爬升架引进梁方向一致,回转装置应锁住,禁止在顶升过程中回转.
(2)连续加节时,在吊钩起吊下一节塔身节前,下支座与塔身节之间至少要对角连接一对M39连接螺栓.
(3)每次顶升前应开动小车找好平衡
(4)顶升作业时风速必须小于13m/s
塔吊顶升方案
工地名称: 青岛新机场能源中心及综合楼
塔吊型号: QTZ8O
编制人:
审核人:
审批人:
编制日期: 2016-12-9
编制单位:青岛安装建设股份有限公司。
