隧道主洞开挖施工质量通病控制要点

合集下载

隧洞施工质量通病及防护措施

隧洞施工质量通病及防护措施

隧洞质量通病防护措施隧洞施工存在一些质量通病,列举如下并相应采取一些措施。

一、洞内渗透漏水目前,隧洞的渗透漏水主要表现在墙、拱的渗水、滴水、漏水;其原因是隧洞在施工期间和建成后,一直受着地下水的影响。

当地下水压较大,防水工程质量欠佳时,造成渗漏水,对衬砌结构的稳定性构成威胁。

隧洞的渗漏水会降低混凝土衬砌的耐久性。

形成原因:(1)拱顶衬砌不密实,导致拱腰部位衬砌出现纵向拉裂,拱顶衬砌压碎掉块,导致渗漏。

(2)支护技术不过关,工程上常采用的先拱后墙法施工,循环进尺短、衬砌紧跟、以衬代支,致使衬砌接缝过多,且接缝处理不能达到防水标准,导致接缝渗水。

(3)振捣不到位在混凝土衬砌的过程中,有时存在衬砌不到位的现象,形成透水的开放性毛细管路,尤其是混凝土拌合物在密实泌水过程中,析出水分部分被挤向上面,部分聚集在集料颗粒的下面,导致衬砌混凝土存在泌水管路。

(4)混凝土中有空隙由于施工顺序不当或沉降或衬砌混凝土中存在杂物等原因,导致衬砌混凝土中存在空隙。

(5)腐蚀性天然水对衬砌混凝土有腐蚀性,可能造成漏水孔隙,甚至导致衬砌混凝土剥落开裂。

渗漏水整治的指导思想是以排为主、以防助排,引水泄压、断绝水源,设多道防水线。

渗漏水的预防措施:(1)设计预防措施在隧洞设计时应首先做好水文地质勘测,根据透水性、地质构造、地下水类型、流量、补给条件及洞顶地面形状等制定防水措施,以保证衬砌的使用寿命。

预防为主、综合治理是隧洞防排水设计的宗旨。

( 2 )结构自防水措施在设计中应合理确定混凝土的抗渗标号,不能片面强调混凝土抗压等级,一味加大单位体积混凝土水泥用量,将会使混凝土水化热和收缩量增加,导致混凝土裂缝,破孩混凝土结构自防水能力。

对变形缝及施工缝采取有效措施进行处理是十分重要的。

因为它们往往是隧道与地下工程防水的薄弱部位,通常变形缝形式有:嵌缝式、粘贴式、埋入式。

橡胶止水带在施工中稍有不慎易走形,导致止水效果降低,应确保施工接缝严密、不渗不漏,变形缝应密封止水、适应变形、施工方便。

隧道施工质量通病与防治措施

隧道施工质量通病与防治措施
3)防水层施工前应加强对初支的注浆堵漏,防水层不应带水作业;
4)防水层应按规范精心施工,当存在漏焊、假焊或烤焦、焊穿现象时应及时进行处理;
5)防水层应与初支混凝土表面密贴,不得有明显的拉扯、空鼓、折皱和水囊;
6)二衬施工时应采取保护措施,防止防水层被戳破、烧穿等;
7)二衬砼水平和环向施工缝应按设计要求设置止水条或止水带,施工缝表面应凿毛。冲洗干净;

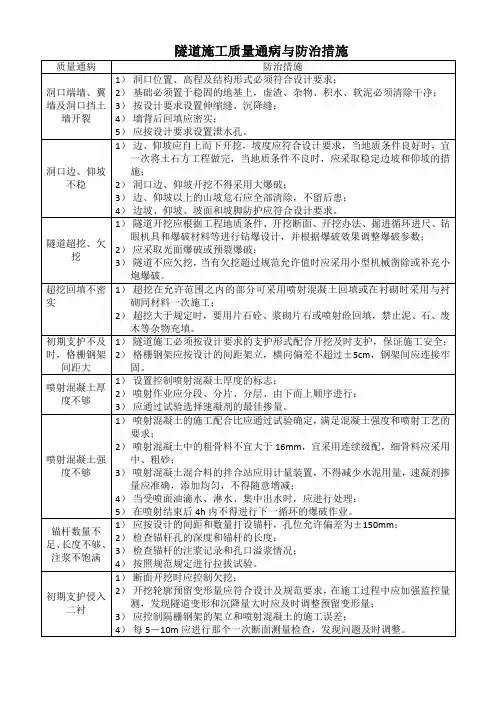

隧道施工质量通病与防治措施
质量通病
防治措施
洞口端墙、翼墙及洞口挡土墙开裂
1)洞口位置、高程及结构形式必须符合设计要求;
2)基础必须置于稳固的地基上,虚渣、杂物、积水、软泥必须清除干净;
3)按设计要求设置伸缩缝、沉降缝;
4)墙背后回填应密实;
5)应按设计要求设置泄水孔。
洞口边、仰坡不稳
1)边、仰坡应自上而下开挖,坡度应符合设计要求,当地质条件良好时,宜一次将土石方工程做完,当地质条件不良时,应采取稳定边坡和仰坡的措施;
2)控制混凝土的配合比和坍落度;
3)控制拆模时间,拆模不宜过早;
4)拆模后应加强养护。
3)隧道不应欠挖,当有欠挖超过规范允许值时应采用小型机械凿除或补充小炮爆破。
超挖回填不密实
1)超挖在允许范围之内的部分可采用喷射混凝土回填或在衬砌时采用与衬砌同材料一次施工;
2)超挖大于规定时,要用片石砼、浆砌片石或喷射砼回填,禁止泥、石、废木等杂物充填。
初期支护不及时,格栅钢架间距大
1)隧道施工必须按设计要求的支护形式配合开挖及时支护,保证施工安全;
2)喷射混凝土中的粗骨料不宜大于16mm,宜采用连续级配,细骨料应采用中、粗砂;
3)喷射混凝土混合料的拌合站应用计量装置,不得减少水泥用量,速凝剂掺量应准确,添加均匀,不得随意增减;

隧道质量通病与防治措施

隧道质量通病与防治措施

青海省S312线珍秦—称多段公路C标隧道质量通病与防治措施一、超前地质预报和监控量测施工通病1、施工通病超前地质预报和监控量测不及时、不精确,里程不持续,不能为施工安全提供可靠旳根据。

原因分析:⑴、部分施工人员对超前地质预报和监控量测认识不清,重视不够。

⑵、没有专人负责,有关测量仪器和设备配置不齐。

⑶、操作人员旳有关业务能力不够。

2、防止及处理措施⑴、对超前地质预测预报和监控量测在隧道施工安全中旳指导作用要有充足认识和足够重视。

⑵、必须由专人负责超前地质预测预报施工,有关仪器设备配置齐全。

⑶、对操作人员进行超前地质预测预报知识培训,提高操作人员旳业务水平。

⑷、超前地质预测预报按设计规定施工里程要持续,并且保证足够旳搭接长度。

⑸、对初支变形量较大旳断面应及时汇报有关领导及部门,尽快采用有效旳加固措施。

二、洞门施工通病1、洞门施工通病⑴、洞门坍塌。

⑵、洞门表观质量差。

2、洞门坍塌病因分析⑴、地表水渗透或雨水冲刷使隧道洞门边、仰坡失穏,导致洞口坍塌。

⑵、洞门边、仰坡开挖采用大爆破作业方式,对隧道洞口围岩产生扰动,导致隧道洞口坍塌。

⑶、洞口围岩松散软弱,自稳性能差,进洞施工方案不妥。

⑷、洞口边仰坡开挖后防护不及时。

3、防止及处理措施⑴、洞口工程施工前,首先做好洞口范围内地表防排水工作,填平洼地和积水坑,防止地面水渗透。

⑵、及时施做洞口工程系统截水沟、排水沟,尽量与洞口路基排水系统形成整体。

宜在雨季前及边、仰坡开挖前完毕。

⑶、隧道边、仰坡土石方开挖作业尽量采用非爆破或弱爆破措施自上而下分部进行,减少对洞口围岩旳扰动;开挖后对边、仰坡及时进行防护。

⑷、隧道门端墙处土石方开挖施工完毕后及时施作洞门端墙及挡护工程。

⑸、洞门施作尽量避开雨季进行,尽早施作洞门和洞口段衬砌,保证洞门边坡稳定。

⑹、施工期间,保持对边仰坡及洞顶山坡体进行监测和观测,及时掌握洞口旳安全状况,以便迅速采用有效旳安全对策。

4、洞门表观质量病因分析⑴、洞门立模不稳,不平顺,混凝土灌注质量差。

(完整版)隧道质量通病处理方法(隧道篇)

(完整版)隧道质量通病处理方法(隧道篇)

隧道质量通病处理方法(隧道篇)一、开挖及初期支护中的质量通病的表现、原因及防治措施1、超欠挖1.1 原因分析①测量放样不精确;②岩石隧道爆破施工未到位或围岩坍落;③挖掘机开挖时直接开挖到设计预留的开挖轮廓边缘;④地质情况较差、土体垂直节理发育、稳定性差、局部出现坍塌;⑤掌子面开挖后架设拱架前不进行初喷,导致粉质黄土失水松散掉块;1.2 防治措施①测量放样时要精确标出开挖轮廓线,在开挖过程中控制好开挖断面,做到测量精确;②岩石隧道爆破开挖时要严格按照爆破施工技术交底进行提前准备,精确控制好炮眼间距,并严格按照技术参数装入药量,不能忽多忽少;③在开挖过程中还需根据实际情况确定预留变形量,应将施工中可能发生的围岩变化情况(掉块或坍落)进行考虑;④在施作超前小导管时要控制好外插角,防止因外插角过大造成超挖;⑤预留开挖轮廓边缘线,在开挖过程中采用人机配合,避免机械开挖造成超、欠挖现象;⑥地质情况较差、局部出现坍塌时根据实际情况尽快施作初期支护进行封闭处理;⑦开挖到设计轮廓线位置后立即进行初喷封闭开挖面,再架设型钢拱架;2、黄土隧道开挖后的坍落2.1 原因分析黄土隧道开挖后裂缝发育较快,若为富水地段,在自重作用下可随时出现坍落。

2.2 防治措施黄土隧道应在开挖后尽快施作临时支护,及时封闭成环,并加快混凝土衬砌施作,以保证施工安全。

3、富水隧道隧底开挖时拱顶沉降量大3.1 原因分析①黄土颗粒间潜水量大,地基承载力降低;②隧底泥化严重,清理淤泥耗时太长;③超挖的20cm采用湿喷工艺喷射C25耗时太长,早期强度增长慢,可能会受到踩踏;3.2 防治措施①拱脚加大至80cm,增加力的传递面积,减少沉降;②人工配合机械开挖至设计标高时立即进行隧底清理,然后采用干喷工艺喷射20cm厚混凝土封闭堵水,再架设钢架。

(此方法较前者可缩短2~3小时,从而实现早封闭、快成环,从而减少沉降量);4、初期支护采用的分层喷射技术,出现混凝土掉层脱落4.1 原因分析①第一次喷射层和钢架表面尘土污染清理不彻底,降低了新旧混凝土的黏结力;②喷射混凝土不密实、空鼓,造成初期支护表面渗漏水,钢架表面锈蚀;③结合以上两个原因在整个初期支护未稳定前,由收敛和沉降引起,造成钢架外露和混凝土表面掉层;4.2 防治措施①对钢架和第一层喷射混凝土表面必须进行彻底清理。

隧道工程中的质量通病及预防措施

隧道工程中的质量通病及预防措施

隧道工程中的质量通病及预防措施在隧道工程中,质量问题是一项需要高度重视的任务。

质量通病的存在可能导致工程延误、成本增加以及安全隐患。

因此,采取预防措施是至关重要的。

本文将探讨隧道工程中常见的质量通病,并提供一些建议的预防措施。

1.地质条件不明确地质条件是隧道工程中最重要的因素之一。

不明确的地质条件可能导致工程设计不合理或施工过程中的困难。

为了预防这个问题,我们建议:- 在设计前进行地质勘察,确保对地质形态和地下水分布的了解;- 建立合理的防水措施,以阻止地下水进入隧道;- 根据地质条件调整施工计划,降低风险。

2.施工材料质量不达标隧道工程中使用的材料质量直接影响工程的安全性和持久性。

如果材料质量不达标,可能导致隧道结构的损坏或不稳定。

为了防止这种情况发生,我们建议:- 选择信誉良好的供应商,确保提供的材料符合国家标准;- 进行材料质量抽检,确保材料符合设计要求;- 建立严格的验收程序,拒绝质量不达标的材料使用。

3.施工工艺不合理不合理的施工工艺可能导致隧道结构的质量问题,例如渗水、裂缝等。

为了避免这种状况,我们建议:- 制定详细的施工工艺方案,并严格遵守;- 保证施工人员的技术水平和经验,避免操作失误;- 进行全程质量监管,及时发现问题并采取措施解决。

4.监理不到位监理在隧道工程中起着至关重要的作用。

不到位的监理可能导致施工过程中的质量问题无法及时发现和解决。

为了改善监理工作,我们建议:- 确保监理人员具备相关的资质和经验;- 加强与施工方的沟通,及时了解施工进展和问题;- 建立监理制度和规范,明确监理职责和权力。

5.不合理的维护保养隧道工程建成后需要进行维护保养,不合理的维护保养可能导致隧道结构的老化和损坏。

为了有效维护隧道质量,我们建议:- 制定维护保养计划,包括定期巡视和保养;- 及时修复隧道结构的损坏和缺陷;- 定期评估隧道结构的性能,进行必要的更新和改进。

总之,隧道工程中的质量通病可能带来严重的后果。

隧道工程质量通病原因分析及防治措施

隧道工程质量通病原因分析及防治措施
原 因 分 析
预 防 措 施
锚杆安装不牢固、抗拔力不够。
1、锚固长度不够;
2、砂浆注不饱满;
3、砂浆包裹锚杆厚度不够或根本没有;
4、孔眼内杂物没有处理干净;
5、孔眼深度同锚杆长度不配套。
1、钻孔直径应现锚杆直径相配套;
2、严格按设计孔深钻孔;
3、压浆前用压力风及压力水冲净孔眼;
4、锚杆除锈、矫直,安装时确保锚杆与孔眼中心线在同一直线上;
5、ቤተ መጻሕፍቲ ባይዱ内注浆从孔底开始,均匀连续进行,中途不得中断;
隧道工程质量通病原因分析及防治措施,隧道开挖质量通病及预防措施
现 象
原 因 分 析
预 防 措 施
隧道在掘进开挖过程中,发生上、下、左、右轮廓超标。
1、测量不准,放线偏差较大;
2、布孔位置偏差较大;
3、炮孔钻眼过程中孔眼不直发生斜孔超限;
4、爆破参数选择有误,装药量过多或不合理。
1、保证测量工作的换手复核制;
3、受喷面滴水、淋水、集中出水点未处理;
4、间隔喷砼前一层喷面未用风、水清洗浮碴。
5、风压与喷射距离不协调。
1、清除松动岩石,清除受喷面浮碴杂物;2、对喷水、淋水、集中出水点的受喷面采用凿槽、埋管进行引导疏干处理;
3、喷射砼前进行试喷,确定风压与喷射距离之间的协调关系。
隧道锚杆质量通病及预防措施
现 象
2、精确计算爆破参数,正式进洞前进行工艺试验,地质条件变化时及时调整有关参数;
3、钻孔过程中控制孔眼位置及其方向。
隧道喷射砼脱层隆起质量通病及预防措施
现 象
原 因 分 析
预 防 措 施
砼喷射层与岩面不粘结,砼喷层之间粘结不好。
1、受喷面松动岩石未清除;

隧道洞口开挖作业质量控制要点

隧道洞口开挖作业质量控制要点

隧道洞口开挖作业质量控制要点
1 准备工作
①开挖前,进行施工测量,作原地面记录,结合设计图纸,制定施工方案。

②检查边坡、仰坡以上的山体稳定情况,清除悬石,处理危石,施工期间不间断监测与相应防护。

③对设计有加固措施的进行加固处理。

2 截水沟施作
①在雨季前及边、仰坡开挖前完成,防止地表水下渗,影响结构安全。

②排水沟槽截面尺寸和坡度符合设计要求。

3 土石方开挖
①自上而下分层开挖、分层防护,不能上下重叠开挖,土方施工中不能用爆破法施工或掏洞取土,当地质条件不良时,采取稳定边坡和仰坡的措施。

②洞口石方严禁采用洞室爆破开挖,要采用浅孔小台阶爆破,边、仰坡开挖采用预留光爆层法或预裂爆破法。

③尽量少刷或不刷,争取做到零距离环保进洞,减少植被破坏,保护生态环境。

4 防护
①临时防护视工程地质、施工季节、施工手段等情况,采取喷锚、格构网等措施。

②永久性防护按设计图施工,并在隧道施工的初期及早完成。

③洞口段开挖到隧底标高后及时施做中心水沟、排水侧沟及出水口。

隧道施工质量通病

隧道施工质量通病

质量通病隧道在施工过程中主要存在以下质量通病:1)初期支护质量通病1.超欠挖。

防治措施:开挖到设计轮廓线位置后立即进行初喷封闭开挖面,再架设型钢拱架。

2.初期支护分层喷射混凝土掉层脱落。

防治措施:喷射时喷射手先喷射填塞钢架背后,然后以每层3~5cm厚度分层喷射。

对于富水隧道尽量采取引排的措施减少初期支护背后积水对混凝土的长期侵蚀。

3.喷射混凝土不进行养护。

防治措施:喷射混凝土表面的灰尘用高压风清理,再进行养护液涂抹,加强检查力度。

4.喷射混凝土拱顶部位空洞。

防治措施:喷混凝土作业时要严格按照施工工艺施作喷射混凝土;,对在施工后产生的空洞,应采取打眼压浆处理,用水泥浆进行回填,以填补空洞,保证施工质量。

5.拱脚初支产生纵向裂缝。

防治措施:加强锁脚锚杆施工;施作大拱脚并做好围岩量测,及时了解围岩变形动态;拱脚以上1m范围内严禁欠挖并彻底清理虚渣,衬砌紧跟开挖面。

2)衬砌质量通病1.衬砌混凝土裂缝。

防治措施:把好原材料质量关,施工中严格按配合比进行施工,并保证施工温度在允许范围内; 衬砌施工前保证边墙等基础部位无虚渣,在施工过程中严格混凝土浇注施工工艺;在混凝土接缝施工时,严格按接缝施工工艺进行混凝土施工,在保证先浇注混凝土具有良好的重塑性时,加强接茬处混凝土的振捣。

2.衬砌环向施工缝渗漏水。

防治措施:采用以排为主,排、堵、截相结合的综合治水原则; 每条焊缝均做充气压力检查;加强对防水板的保护,特别是二衬钢筋焊接施工时,应防止防水板被烧伤、灼伤,防止钢筋接头扎破防水板,混凝土浇注振捣时,尽量防止破坏防水板。

3.衬砌混凝土局部蜂窝。

防治措施:二次衬砌模板拼装完成后,严格按照设计和规范要求进行模板检查;认真设计、严格控制混凝土配合比,经常检查,做到计量准确,混凝土拌合均匀,坍落度适合;混凝土下料高度超过2m,浇灌应分层下料,分层振捣,防止漏振:模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆;加强混凝土的搅拌、运输、浇筑、振捣等工序质量控制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

隧道主洞开挖施工质量通病控制要点
(一)洞身开挖
1.质量通病
(1)改变设计开挖方法如双侧壁导坑开挖变成了三台阶七步开挖,或者台阶法变成全断面也有;
(2)暗洞开挖超欠挖,导致开挖断面尺寸大小不一,给后序工作带来困难;
(3)为了避免局部欠挖补炮,或者放样不精确,甚至不放样,炮眼间距拉大,减少钻孔工作量,药量过大且集中等导致超挖后不按要求回填, 超挖回填片石更有甚者有编织袋装洞碴回填;
(4)开挖过程中没有按照设计的预留沉降量尺寸开挖,到二次衬砌施工时到处是欠挖;
(5)加大进尺。

可增大一次开挖长度,减小工序交接次数;
(6)光爆效果差,超欠挖严重;
(7)断层、破碎带开挖局部坍塌。

2.控制要点
(1)测量放样,控制开挖轮廓线,是否考虑到各级围岩的预留沉降量;
(2)炮眼布置、间距、孔深、掏槽眼、中空眼检查;
(3)加强断面检测,调整钻爆参数;
(4)分部开挖方法是否与设计相符;
(5)围岩较差地段,控制爆破进尺、及时支护;
(6)没有根据围岩情况的变化及时调整爆破参数;
(7)周边眼位置不准确,外差角偏大或不一致;
(8)爆破工责任心不强,未按照钻爆设计的装药结构、装药量和导爆管的段数进行装药;
(9)技术人员测量开挖轮廓尺寸不够准确;
(10)根据不同的围岩制定相应的爆破方案,同时现场施工管理人员应根据爆破的实际效果及时对爆破方案进行适当的调整优化,增强光爆效果;
(11)测量工作至少要一个有经验有责任心的负责人员,根据测量情况画出开挖轮廓线,同时项目部测量组要经
常对开挖断面进行复测,防止出错;
(12)将有经验或施钻控制较好的开挖人员安排到钻周边眼,周边眼影响开挖轮廓线,决定光爆效果;
(13)对经常超欠挖部位进行原因分析,及时调整钻眼方向、部位及装药量等措施及时消除。

过大的欠挖或未爆掉部分应及时处理,防止影响下一个循环。

(14)塌方一般由围岩情况认识不准确或施工不规范造成,只有加强超前探测和现场管理工作才能有效避免塌方。

高风险隧道尤其要做好超前探测,根据探测的结果及时制定相应的加固措施,可有效预防塌方。

具体措施如下:
①加强超前探测,充分认识前方围岩岩性及存在的隐患,制定相应的施工措施。

特殊地段要采用多种探测相结合的探测方式进行相互验证探测。

②严格按照施工方案进行组织施工,将施工措施执行到位。

超前支护、初期支护是为加固围岩和保护围岩所采取的手段,不能为了追求进度而忽视,必须严格按技术要求的施工措施组织施工。

③做好沉降观测工作,围岩在塌方前一般都有比较明显的变形,监控量测可及时发现围岩变化,采取相应的措施防止塌方。

同时根据监控量测的结果,及时施工衬砌,杜绝衬砌施工严重滞后,出现塌方隐患。

(二)仰拱开挖
1.质量通病
(1)开挖不到位,人为欠挖;
(2)两隅不圆顺;
(3)开挖步骤不当,分部开挖、整幅开挖采用半幅开挖;
(4)拱底涌水无处理措施;
(5)软弱地带没有采用跳槽开挖。

2.控制要点
(1)做好控制爆破开挖;
(2)局部采用人工结合机械开挖;
(3)严格按设计开挖方法组织施工;
(4)设置集水井,以排为主,排堵结合。

必要时预留
排水管引入中心排水沟;
(5)根据围岩情况分段跳槽开挖。

(三)其他部位开挖
1.质量通病
(1)加宽带、车通、人通、配电洞室、预留洞室、无仰拱地段中心排水沟、无仰拱地段横向排水管基槽、无仰拱地段调平层部分开挖时测量不准确,位置错误;
(2)局部超挖,多数欠挖。

2.控制要点
(1)开挖轮廓线控制,检查中线、高程是否正确;
(2)局部人工机械修整,确保几何尺寸;
(3)对无仰拱地段调平层部分开挖时应对地板眼的间距、药量多进行工艺试验,控制超欠挖。
