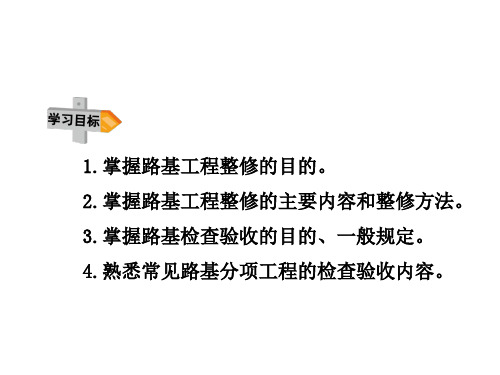

路基修整
路基整修与验收

石方路基实测项目
3.石方路基的外观鉴定 (1)上边坡不得有松石。不符合要求时,每处减 1~2分。 (2)路基边线直顺,曲线圆滑。不符合要求时, 单向累计长度每50m减重1~2分。 4.石方路基的质量保证资料 石方路基的质量保证资料检查内容同工作任务1。
工作任务3.浆砌排水沟分项工程检查验收 根据上述相关的知识,浆砌排水沟分项工程检查 验收包括基本要求、实测项目、外观鉴定和质量保证 资料四个方面。
1.为什么要进行路基整修和验收? 2.如何对路基顶层表面进行整修? 3.如何对路基边坡进行整修? 4.土方路基检查验收哪些实测项目?如何检测? 5.石方路基分项工程有哪些基本要求? 6.浆砌排水沟如何进行外观鉴定? 7.砌体挡土墙质量保证资料主要包括哪些内容?
4.土方路基的质量保证资料 (1)所用原材料、半成品和成品质量检验结果。 (2)材料配比、拌和加工控制检验和试验数据。 (3)地基处理、隐蔽工程施工记录和大桥、隧道施工监 控资料。 (4)各项质量控制指标的试验记录和质量检验汇总图表。 (5)施工过程中遇到的非正常情况记录及其对工程质量 影响分析。 (6)施工过程中如发生质量事故,经处理补救后,达到 设计要求的认可证明文件等。
工作任务1.土方路基分项工程检查验收。 根据上述相关的知识,土方路基分项工程检查验 收包括基本要求、实测项目、外观鉴定和质量保证资 料四个方面。
1.土方路基的基本要求 (1)在路基用地和取土坑范围内,应清除地表植 被、杂物、积水、淤泥和表土,处理坑塘,并按规范 和设计要求对基底进行压实。 (2)路基填料应符合规范和设计的规定,经认真 调查、试验后合理选用。 (3)填方路基须分层填筑压实,每层表面平整, 路拱合适,排水良好。
工作任务4.砌体挡土墙分项工程检查验收 根据上述相关的知识,砌体挡土墙分项工程检查 验收包括基本要求、实测项目、外观鉴定和质量保证 资料石料或混凝土预制块的强度、规格和质量应符合 有关规范和设计要求。 (2)砂浆所用的水泥、砂、水的质量应符合有关规范 的要求,按规定的配合比施工。 (3)地基承载力必须满足设计要求,基础埋置深度应 满足施工规范要求。 (4)砌筑应分层错缝。 (5)沉降缝、泄水孔、反滤层的设置位置、质量和数 量应符合设计要求。
路基填筑三阶段四区段八流程施工工艺

路基填筑三阶段四区段八流程施工工艺下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!路基填筑的“三阶段、四区段、八流程”是一种科学的施工组织方法,旨在保证路基施工的质量和效率。
路基工程施工技术规范(3篇)

第1篇一、概述路基工程施工是道路、铁路、机场等基础设施建设的基石,其质量直接影响到整个工程的安全、稳定和耐久性。
为了确保路基工程施工质量,规范施工技术,本文特制定以下路基工程施工技术规范。
二、填料要求1. 填料应选用级配良好的砾石土、砂土等粗粒土,严禁使用含有草皮、生活垃圾、树根、腐殖质的土以及泥炭、淤泥、冻土、强膨胀土、有机质土和易溶盐超过允许含量的土。
2. 液限大于50%、塑性指数大于26的土,不得作为94、96区填料。
当粗颗粒含量大于50%,且CBR值大于3时,可直接作为93区填料。
当粗颗粒含量小于50%时,不能用作路堤填料。
三、土方路基填筑施工程序1. 施工准备:测量放样、填料运输、施工场地平整、排水设施设置等。
2. 填筑施工:分层填筑、压实、接缝处理、路基修整等。
3. 验收检测:压实度检测、平整度检测、路基纵断面检测等。
四、施工要点1. 分层填筑:根据设计断面水平分层填筑和压实。
分层最大松铺厚度应根据试验确定,不应超过30cm;分层最小压实厚度不小于10cm。
2. 填料选择:性质不同的填料应分段填筑,同一水平层路基的全宽应采用同一种填料,不得混填。
每种填料的填筑层压实后的连续厚度应不小于50cm。
3. 分层压实:从最低处起分层填筑,逐层压实。
当原地面纵坡大于12%或横坡陡于1:5时,应按设计要求挖台阶,或设置坡度向内并大于4%、宽度大于2m的台阶。
4. 接缝处理:填方分几个作业段施工时,接头部位如不能交替填筑,则先填路段应按1:1坡度分层填筑,每层碾压至边缘,逐层收坡。
待后填段填筑到位时,再把交界面逐层挖成不小于3m的台阶,分层填筑碾压;如能交替填筑,则应分层相互交替搭接,搭接长度不小于3m。
5. 压实度检测:路基填筑完成后,应进行压实度检测,确保压实度达到设计要求。
五、验收标准1. 压实度:路基压实度应达到设计要求,且不应低于95%。
2. 平整度:路基表面平整度应符合设计要求,局部不平处不得超过5cm。
路基边坡施工工程方案(3篇)

第1篇一、工程概况本工程位于XX市XX县,为XX高速公路的一段。
路线全长XX公里,路基宽度XX 米,设计时速XX公里/小时。
本项目路基边坡施工工程主要包括边坡开挖、边坡支护、边坡防护、边坡绿化等施工内容。
二、施工依据1. 《公路路基施工规范》(JTG F10-2006)2. 《公路路基设计规范》(JTG D30-2004)3. 《公路路基工程质量检验评定标准》(JTG F80/1-2017)4. 《公路路基边坡防护设计规范》(JTG/T D30-2015)5. 本工程的相关设计文件和施工图纸三、施工组织与管理1. 施工组织架构:成立路基边坡施工项目部,下设工程技术组、质量保证组、安全文明施工组、材料设备组、财务组等。
2. 施工人员:项目部应配备经验丰富、技术过硬的施工管理人员和熟练的操作工人。
3. 施工设备:根据施工需求,配备挖掘机、装载机、自卸汽车、边坡防护设备等。
四、施工方案1. 边坡开挖(1)开挖方式:采用机械开挖为主,人工开挖为辅的方式。
(2)开挖顺序:从上往下分层开挖,每层厚度不超过1.5米。
(3)开挖质量:开挖边坡应保持稳定,不得出现坍塌现象。
边坡表面应平整,坡度符合设计要求。
2. 边坡支护(1)支护形式:根据边坡高度、地质条件等因素,采用锚杆支护、土钉墙支护、喷锚支护等。
(2)支护施工:严格按照设计图纸和技术规范进行施工,确保支护效果。
3. 边坡防护(1)防护形式:根据边坡高度、地质条件等因素,采用植草防护、喷播植草防护、挂网喷浆防护、骨架植草防护等。
(2)防护施工:严格按照设计图纸和技术规范进行施工,确保防护效果。
4. 边坡绿化(1)绿化形式:采用乔、灌、草相结合的方式进行绿化。
(2)绿化施工:严格按照设计图纸和技术规范进行施工,确保绿化效果。
五、施工进度安排1. 施工准备阶段:预计工期为2个月。
2. 边坡开挖阶段:预计工期为3个月。
3. 边坡支护阶段:预计工期为2个月。
4. 边坡防护阶段:预计工期为1个月。
市政公路工程路基填筑施工方案

XXXX技术产业开发区XX大道(XX五路-XX六路)提升改造工程路基填筑施工方案编制:审核:审批:XXXX产业开发区XX大道(XX六路-XX五路)提升改造工程项目XXXX有限公司项目部XXXX年XX月目录一、工程概况 (3)二、编制依据及施工计划 (3)三、场地岩土条件 (4)四、施工方法和技术措施 (5)五、投入的机械设备和人员计划 (13)六、路基雨季施工控制措施 (14)七、质量保证措施 (15)八、路基施工安全保证措施 (17)一、工程概况本次改造范围西起XX六路,东至XX五路,路线全长652.88m,设计长度约560.86m。
道路规划红线宽度50m,为了保证道路连续性,本次改造设计与西段在建部分板块形式保持一致。
现状道路横断面为:50m=14m中央分隔带+2*12车行道+2*3.1m人行道+2*2.9m绿化带;改造后道路横断面为:50m=14m中央分隔带+2*11m机动车道+2*1.5m绿化带+2*3m非机动车道+2*2.5m人行道。
地面高程350-420m。
线路在既有老路上,北半幅为新建两舱式管廊,顶部回填素土;南半幅设计铣刨罩面。
二、编制依据及施工计划2.1.XX大道(XX六路-XX五路)提升改造项目实施性施工组织设计;2.2. XXXX设计研究院有限公司的路基施工图及《路基通用图》;2.3.《公路路基施工技术规范》;2.4. 公路工程地质勘察规范;2.5. 有关设计文件、图纸及建设单位要求;2.6. 施工计划工期安排路基填筑施工计划于XXXX年X月X日开始,XXXX年X月XX日主体工程完工,工期XXX天。
三、场地岩土条件1 . 根据钻探揭露,本工程土工分为3种。
地层岩性:工程范围地层自上而下依次由素填土、黄土、素填土、古土壤、中砂构成。
现按地基土的成因类型、岩性及物理力学性质差异,分层描述如下:1.1 .素填土:属人工新近堆积物。
处硬塑〜坚硬状态。
疏松多孔,含少量杂物,土质不均,性质不稳定。
路基施工图解

3.2 路基施工
路基工程
• 道路是一种狭长带状的线型工程。路基工 程包括路基(路床)本身及有关的土(石) 方、沿线的小桥涵、挡土墙、路肩、边坡、 排水管等项目。路基施工多以人工配合机 械施工,采用流水或分段平行作业。
一、路堤填筑施工的工艺流程图
施 工 准 备 基 底 处 理 分 层 填 筑 摊 铺 平 整 洒 水 晾 晒 碾 压 夯 实 检 验 签 证 路 基 整 修
羊足碾
轮胎碾
光面碾
四、土基压实标准
• 压实度:土压实后的干密度与该土的标准 最大干密度之比。 • k=ρd/ρO *100% • 压实度的选择关系到土基受力;公路等 级;施工条件等
五、碾压工序的控制
• 1.施工现场取土做标准击实试验,得到最大干 密度和最佳含水量 • 2.确定工地要求的压实度k • 3.摊铺(厚度) • 4.碾压 • 预压整平 • 速度适中 • 先慢后快,先轻后重 • 先两边后中间 • 5.检测压实度k • 6.下一层铺筑
路堑开挖
• 施工方法考虑深度,长度,以及地形,土 质等情况
1.全断面横挖法
• 较短而深的路堑:横断面全宽
2.纵挖法
• 较长路堑 • 1)分层纵挖:横断面全宽纵向分层开挖 • 2)通道纵挖:沿纵向挖一通道,再开挖 两边 • 3)混合式开挖法:沿纵向挖通道,再横 向挖坡面
分层纵挖
通道纵挖
混合式开挖法
ρ0 干 容 重
ω0
含水量
• 2.土质对压实效果的影响 • 粉粒,粘粒越多,ω愈大,ρ愈小 • • • • 3.压实功能对压实的影响 ω随压实功增大而减小 ρ随压实功增大而增大 控制ω比增大压实功收效大
三、压实机具的选择
• 静力碾压式:(光面碾,羊足碾,气胎碾) 粘性土 • 夯击式:粘性土 • 振动式:砂性土
路基工程施工需要哪些班组

1. 施工班组施工班组是路基工程施工的核心力量,主要负责路基工程的现场施工。
主要包括以下工种:(1)土方施工班组:负责路基土方的挖掘、运输、填筑、压实等工作。
(2)路基修整班组:负责路基的平整、修整、边坡防护等工作。
(3)路面施工班组:负责路面基层、面层的施工,包括沥青混凝土、水泥混凝土、碎石等路面材料的摊铺、碾压、修整等工作。
(4)桥梁施工班组:负责桥梁的桩基、墩身、梁板、桥面等施工。
(5)隧道施工班组:负责隧道的开挖、支护、衬砌、通风、排水等工作。
2. 技术班组技术班组主要负责路基工程施工的技术指导和质量控制,包括以下工种:(1)测量班组:负责路基工程的测量工作,包括平面控制、高程控制、中线测量等。
(2)试验班组:负责路基工程的原材料、半成品、成品的质量检验,确保工程质量。
(3)设计班组:负责路基工程的设计变更、技术指导等工作。
3. 管理班组管理班组主要负责路基工程的施工组织、协调、监督等工作,包括以下工种:(1)项目经理部:负责路基工程的整体规划、施工组织、进度控制、成本管理、质量控制、安全监督等工作。
(2)监理班组:负责路基工程的施工监理,确保工程质量、进度、安全等方面符合要求。
(3)安全班组:负责路基工程施工现场的安全管理,包括安全教育培训、安全检查、事故处理等工作。
4. 材料供应班组材料供应班组主要负责路基工程施工所需的材料供应和保障工作,包括以下工种:(1)材料采购班组:负责路基工程施工所需的原材料、半成品、成品的采购。
(2)材料运输班组:负责路基工程施工材料的运输、配送工作。
5. 机械设备班组机械设备班组主要负责路基工程施工所需的机械设备的管理、维护、保养等工作,包括以下工种:(1)设备管理班组:负责路基工程施工机械设备的选购、安装、调试、维护、保养等工作。
(2)设备操作班组:负责路基工程施工机械设备的操作、维护、保养等工作。
总之,路基工程施工需要多个班组的协同配合,以确保工程的高效、安全、优质完成。
路基工程施工介绍(3篇)

第1篇一、路基工程施工内容1. 地基处理:地基处理是路基工程施工的第一步,主要是对天然地基进行加固,以提高其承载力和稳定性。
常见的地基处理方法有换填、压实、注浆、加固桩等。
2. 路堤填筑:路堤填筑是路基工程的核心部分,主要包括填料选择、分层填筑、压实、边坡修整等。
填料一般选用土、砂、砾石等,要求具有良好的压实性能。
3. 路堑开挖:路堑开挖主要是对天然土体进行挖掘,形成符合设计要求的路基断面。
开挖过程中要保证边坡稳定,防止滑坡、坍塌等事故发生。
4. 路基排水:路基排水是保证路基稳定和耐久性的重要措施,主要包括地表排水和地下排水。
地表排水有截水沟、排水沟、急流槽等;地下排水有排水孔、暗沟、盲沟等。
5. 路基防护:路基防护包括边坡防护、路基排水防护等,目的是防止路基病害的发生,延长路基使用寿命。
常见的防护措施有砌体防护、喷浆防护、土工布防护等。
6. 路基附属工程:路基附属工程包括路基排水设施、防护设施、排水沟、检查井、涵洞等。
二、路基工程施工原则1. 严格执行国家法律法规和技术标准,确保工程质量。
2. 优化设计方案,充分考虑地形、地质、气候等自然条件,提高路基工程的适应性和耐久性。
3. 合理安排施工进度,确保工程按时完成。
4. 强化施工组织管理,提高施工效率。
5. 做好环境保护和文明施工,减少对周边环境的影响。
6. 加强施工质量控制,确保路基工程的安全性和可靠性。
三、路基工程施工技术1. 施工机械选用:根据工程规模和特点,选用合适的施工机械,如挖掘机、推土机、压路机、装载机等。
2. 施工工艺:采用先进的施工工艺,如分层填筑、压实、边坡修整等,确保路基工程质量。
3. 施工监控:对路基工程进行全过程监控,及时发现和处理问题,确保工程顺利进行。
4. 施工安全:加强施工安全管理,确保施工人员的人身安全和工程设施的安全。
5. 施工创新:积极推广应用新技术、新材料、新工艺,提高路基工程施工水平。
总之,路基工程施工是一项复杂的系统工程,需要充分考虑各种因素,确保工程质量、进度和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第206节 路基整修
206.01 范围
本节工作内容包括按规范规定进行路堤和路堑边坡的修整,以符合图纸规定的线形、纵
坡、边坡、边沟和路基断面的有关作业。
206.02 一般要求
路基整修应在路基工程陆续完毕,所有排水构造物已经完成并在回填之后进行。
206.03 施工要求
1. 承包人应恢复各项标桩,按设计图纸要求检查路基的中线位置、宽度、纵坡、横坡、边坡
及相应的标高等。根据检查结果,编制出整修计划。整修工作应在检查结果及整修计划经
监理工程师核查与批准后方能动工。
2. 土质路基应用于人工或机械刮土或补土的方法整修成型。深路堑边坡整修应按设计要求的
坡度,自上而下进行刷坡,不得在边坡上以土贴补。
3. 在整修需加固的坡面时,应预留加固位置。当填土不足或边坡受雨水冲刷形成小冲沟时,
应将原边坡挖成台阶,分层填补,仔细夯实。如填补的厚度很小(100~200mm),而又是
非边坡加固地段时,可用种草整修的方法以种植土来填补。
4. 土质路基表面做到设计标高后采用平地机或推土机刮平,铲下的土不足以填补凹陷时,应
采用与路基表面相同的土填平夯实。石质路基表面应用石屑嵌缝紧密、平整、不得有坑槽
和松石。
5. 修整的路基表层厚150mm以内,松散的或半埋的尺寸大于100mm的石块,应从路基表面层
移走,并按规定填平压实。
6. 边沟的整修应挂线进行。对各种水沟的纵坡(包括取土坑纵坡)应用仪器检测,修整到符
合图纸及规范要求。各种水沟的纵坡,应按图纸及规范要求办理,不得随意用土填补。
7. 填土路基两侧超填的宽度应予切除,如遇边坡缺土时,必须挖成台阶,分层填补夯实。
8. 在路面铺筑完成后或铺筑时,应立即填筑土路肩,同时按设计要求进行加固。
9. 路基整修完毕后,堆于路基范围内的废弃土料应予清除。
10.路基工程完工后路面未施工前及公路工程初验后至终验前,路基如有损毁,承包人应负责维
修,并保证路基排水设施完好,及时清除排水设施中淤积物、杂草等。
11.对中途停工较长时间和暂时不做路面的路基,亦应做好排水设施,复工前应对路基各分项工
程予以修整。
12. 路基工程完成以后,每当大雨、连日暴雨或积雪融化后,应控制施工机械和车辆在土质路
基上通行。若不可避免时,应将碾压的坑槽中的积水及时排干,整平坑槽,对修复部分重
新压实。
206.04 质量标准
修整后的路基应符合本规范第203节表203-1和表203-2的要求。
206.05 计量与支付
本节工作内容均不作计量与支付,其所涉及的费用应包括在与其相关的工程细目的单价
或费率之中。
