项目进度管理制度11、乙方应在开工日期前的7天内,向甲方提交三份格式和内容符合甲方规定的工程进度计划、产值计划表、关键工程及分项工程的详细工程进度、材料使用情况表,以及为完成该计划而采用的实施性的施工安排和施工方案的说明。

工程进度计划应当内容全面详实,针对工程的全部或分项施工作业和特点提出施工方法、安排、顺序和时间表,并在各节点位置标注有相应的工程量及材料消耗量。

工程进度计划经甲方、监理审定后实施。

2、乙方必须按甲方、监理审定的进度计划组织施工,接受甲方、监理的检查、监督。

乙方向甲方、监理提交上述工程进度计划、施工计划和说明,并取得甲方、监理的同意。

3、更新:每月15日前向甲方、监理书面报送《下月施工计划》、《三个月滚动计划》和《本月完成工程月报》,并在此基础上更新工程进度计划、资金计划和其它工作计划。

《下月施工计划》必须具体、详细并且符合阶段性工期要求和总进度计划要求,包括人力安排、增加人力的来源、工程量、施工机械安排、材料安排、管理人员安排等,经甲方、监理例会审定后实施。

4、修订:工程实际进度与经甲方、监理审定的进度计划或者更新的进度计划不符时,甲方、监理认为本工程或其中任何部分工程进度滞后而不能按预定工期完工,有权向乙方发出修订工程进度计划的书面指令。

乙方应在接到甲方指令后的`5天内将修订后的进度计划提交给甲方。

修改后的工程进度计划,仍应保证本合同工程在合同规定的工期内完成。

如乙方未能在此时限内提交修订后的进度计划或未采取有效措施,甲方有权将未完工程另行安排给其他有能力的承包商,乙方必须无条件服从。

5、处罚(1)如实际进度滞后总进度计划要求,则阶段工程款不予支付,待进度赶上后再重新申报支付(除执行施工合同、附协议有关进度条款的规定外)。

工程项目管理重点1

工程项目管理重点1

重点知识点1.项目定义:项目是由一组有起止时间的,相互协调的受控活动所组成的特定活动,该过程要达到符合规定要求的目标;包括时间,成本,和资源的约束条件。

2.项目特征:项目的特定性;具有明确的目标和一定的约束条件;具有特定的生命期;项目作为管理对象的整体性;项目的不可逆性。

3.建设项目的定义:需要一定量的的投资,按照一定程序,在一定时间内完成,应符合质量要求的,以形成固定资产为明确目标的特定任务,一个建设项目就是一个固定资产投资项目。

特征:是由若干单项工程组成,实行统一核算,统一管理;在一定约束条件下,以形成固定资产为特定目标;需要遵循必要的建设程序和经过特定的建设过程;进行一次性组织;具有投资限额标准。

4.工程施工项目的定义:是施工企业自施工承包投标开始到保修期满为止的全过程中完成的项目。

特征:是建设项目或其中的单项工程或单位工程的施工任务;是以建筑企业为管理主体的;范围是由工程施工合同界定的。

5.项目管理定义:是为使项目取得成功所进行的计划,组织,协调和控制等专业化活动,因此,项目的管理对象是项目。

6.工程项目管理分类:建设项目管理;工程设计项目管理;工程施工项目管理;咨询项目管理。

7.工程项目管理的主体是工程施工企业,对象是工程施工项目,要求是强化组织协调工作。

8.建设项目管理与工程施工项目管理的区别:它们在管理主体,管理任务,管理内容和管理范围方面都是不同的。

一是前者的管理主体是建设单位或受委托的管理企业;后者的主体是施工企业。

二是前者管理的结果是取得符合要求的,能发挥应有效益的固定资全过程的管理;后者的内容涉及从投标开始到回访保修为止的全部生产组织管理。

四是前者的范围是一个建设项目,是由可行性研究报告确定的所有工程;而后者的范围是由工程施工合同约定的承包范围,是建设项目或单项工程或单位工程施工过程的管理。

9.工程咨询(监理)项目管理:对建设项目实行投资控制,进度控制,质量控制,合同管理,信息管理与组织协调。

信息系统项目管理师第三版项目管理知识体系整理(个人整理)

信息系统项目管理师第三版项目管理知识体系整理(个人整理)

一、项目整体管理:五个项目过程组启动过程组——制定项目章程 计划过程组-—制订项目管理计划 执行过程组-—指导和管理项目执行监控过程组——监控项目工作、整体变更控制 收尾过程组——结束项目或阶段“章计指控整结”(1)制定项目章程:(启动)协书环组论章程(2)制订项目管理计划(规划)章环组过得计划(3)指导与管理项目执行(执行)项管环组批更,交绩数请项文(4)监控项目工作(监控)项目分析技术包括:回归分析;分组方法;因果分析;根本原因分析;预测方法(时间序列、情景构建、模拟等);失效模式与影响分析;故障树分析;储备分析;趋势分析;挣值管理;差异分析.项管环组进成预,绩息确请报项文(5)实施整体变更控制(监控)项管环组请报,批更日志项文(6)结束项目或阶段(收尾)项管验交组资产,产服成果组产更工具和技术记忆口诀:章项引专,专信会指监多分,专会整结更分。

制定项目章程:引专制订项目管理计划:引专 指导与管理项目执行:专信会监控项目工作:专信分会(分析技术)实施整体变更控制:专更会(变更控制工具) 结束项目或阶段:专分会(分析技术)二、项目范围管理:“规需定,贱人制” 规——规划范围管理 需--收集需求 定—-范围定义 贱—-创建WBS 人—-确认范围 制——控制范围(1)规划范围管理(规划)项章环组范需管(2)收集需求(规划) 群体创新技术:头脑风暴法、名义技术小组、德尔菲技术、概念/思维导图、亲和图、多标准决策分析等.群体决策技术:一致同意(Unanimity )、大多数原则(Majority )、相对多数原则(Plurality )、独裁(Dictatorship )范需干管章登册,需求文件跟矩阵 (3)定义范围(规划)口诀:范章需组范书文(4)创建WBS (规划)口诀: 范管范书需环组,输出范基文件更(5)确认范围(监控)口诀:项管需文踪交绩,验交请绩文件更(6)控制范围(监控)口诀:项管需文踪绩组,绩息请项文组更 工具记忆口诀:规划范围管理:专会(专家判断、会议)收集需求:访焦引群创群决,问观原标系文(访谈、焦点小组、引导式研讨会、群体创新技术、群体决策技术,问卷调查、观察、原型法、标杆对照、系统交互图、文件分析) 定义范围:专产引备(专家判断、产品风险、引导式研讨会、备选方案生成) 创建WBS :专解(专家判断、分解技术) 确认范围:检查群决(检查、群体决策技术) 控制范围:偏差(偏差分析)专会//访焦引群创群决,问观原标系文//专产引/备/专解//检查群决//偏差。

项目计划、统计与进度管理制度

项目计划、统计与进度管理制度

项目计划、统计与进度管理制度项目计划、统计与进度管理制度项目计划、统计与进度管理制度为了加强对项目工程施工要素计划控制,促使各项工程按计划实施特制定项目计划、统计与进度管理制度。

一、计划是工作的先导。

因此,必须重视计划管理工作。

做到事前计划,事中落实,事后总结,以促进施工计划目标的顺利实现。

二、计划工作应坚持科学性、严肃性、可行性、指导性和时效性。

项目部应加强计划管理工作,做到计划工作专人负责,逐项落实,定期检查,及时调整。

工程进度计划管理三、统计工作应坚持实事求是的原则,按实填报,严禁弄虚作假,不得提前或有意拖后上报已完工作量。

四、为了维护计划统计工作的严肃性、时效性和准确性,项目部应严格按上述规定的时间及时向分公司、现场监理上报工程量统计报表。

五、年度项目施工总体计划每年12月15日前,各项目部应编制下一年度的项目施工计划并上报分公司。

年度项目工程施工计划应包括:1、项目建设规模(面积、建安、造价、层次结构)、投资概况(包括计划投资额及资金筹措计划);2、前期工作计划(包括总平面图、设计方案、单体初步设计、施工图设计及图审、征交地、招标等项工作的计划完成时间);3、施工进度计划(包括开工时间、竣工时间、结构封顶时间及本年度拟完成的工作量计划)。

分公司根据项目部上报的项目工程施工计划,经协调落实后于次月十日前审批回复。

年度项目工程施工计划是全年度项目工程施工的指导性计划,也是年终检查年度工作的依据。

六、季度计划季度计划是对年度项目工程施工计划的分解。

属于二级计划。

季度计划(初稿)由项目部负责编制并于每季度最后一个月30日前上报到分公司。

季度计划协调会在该季度第一个月的10日前召开,召集项目经理、项目部的分管领导、计划员、个劳务承包人参加。

七、月度进度计划(三级计划)月度进度计划是对季度计划的细分。

月度进度计划由各项目部项目副经理主持编制,并于每月的30日前上报分公司。

月度进度计划包括项目前期工作计划和开工后的施工计划(尚未开展前期工作的项目可不列入月度计划)。

计划项目管理制度

计划项目管理制度

计划项目管理制度在快速变化和不断变革的今天,我们可以接触到制度的地方越来越多,制度是在一定历史条件下形成的法令、礼俗等规范。

拟定制度的注意事项有许多,你确定会写吗?下面是作者精心整理的计划项目管理制度,希望能够帮助到大家。

计划项目管理制度1一、专业分包计划:1、通过对施工图和施工合同文本的学习、分析,确定本工程需进行工程分包和劳务分包的内容,编制分包单位选择意向书。

2、根据各分项工程工程量、工程进度计划和施工流水安排,套用劳动定额计算出各分包单位应具备的进场施工总人数及各主要工种人数,根据施工预算及公司规定,结合市场行情计算出相应经济指标。

二、材料计划包括施工总备料计划和月份材料需用计划。

1、在工程开工后两个月内,项目技术负责人组织各专业工程师编制本工程的总备料计划,项目经理审核签认后,抄送一份报公司物资部。

2、项目材料室根据总备料计划,在充分的市场调研基础上,编制供货单位选择意向书。

3、专业技术人员负责编制月份材料需用计划。

4、项目材料计划的编制执行公司《物资供应管理办法》。

三、项目技术负责人根据主要施工方案的确定,编制机械设备需用计划。

四、成本计划的制订是成本工作有效开展的基础,为监督控制提供了依据。

成本计划由成本经理组织编制。

1、预算人员根据施工图计算出各分项工程的工程量。

2、收集劳务市场和建材市场的基本价格信息。

3、将分项工程直接成本支出和直接费用支出累加起来,在加上现场管理费,制定出单位工程的成本计划。

4、将单位工程的成本计划进行细分,编制出针对分部、分项工程的成本计划。

五、降低成本措施及降低成本计划1、工程项目降低成本措施在预算成本的基础上,以技术组织措施为依据进行编制。

2、项目经理组织各业务科室人员对施工图预算、分包计划、材料计划、施工组织设计进行认真的分析,在此基础上制定出施工中的降低成本计划和实施措施。

在降低成本计划中应明确所应达到的经济效益目标。

3、降低成本措施应包括节约劳动力、节约材料、节约机械台班费用、节约施工管理费、节约临时设施费和节约资金等各项内容。

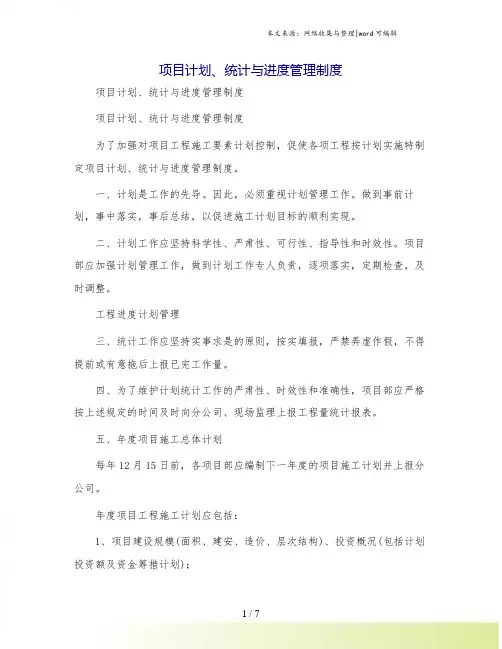

项目计划、统计与进度管理制度

项目计划、统计与进度管理制度

项目计划、统计与进度管理制度为了加强对项目工程施工要素计划控制,促使各项工程按计划实施特制定项目计划、统计与进度管理制度。

一、计划是工作的先导。

因此,必须重视计划管理工作。

做到事前计划,事中落实,事后总结,以促进施工计划目标的顺利实现。

二、计划工作应坚持科学性、严肃性、可行性、指导性和时效性。

项目部应加强计划管理工作,做到计划工作专人负责,逐项落实,定期检查,及时调整。

工程进度计划管理三、统计工作应坚持实事求是的原则,按实填报,严禁弄虚作假,不得提前或有意拖后上报已完工作量。

四、为了维护计划统计工作的严肃性、时效性和准确性,项目部应严格按上述规定的时间及时向分公司、现场监理上报工程量统计报表。

五、年度项目施工总体计划每年12月15日前,各项目部应编制下一年度的项目施工计划并上报分公司。

年度项目工程施工计划应包括:1、项目建设规模(面积、建安、造价、层次结构)、投资概况(包括计划投资额及资金筹措计划);2、前期工作计划(包括总平面图、设计方案、单体初步设计、施工图设计及图审、征交地、招标等项工作的计划完成时间);3、施工进度计划(包括开工时间、竣工时间、结构封顶时间及本年度拟完成的工作量计划)。

分公司根据项目部上报的项目工程施工计划,经协调落实后于次月十日前审批回复。

年度项目工程施工计划是全年度项目工程施工的指导性计划,也是年终检查年度工作的依据。

六、季度计划季度计划是对年度项目工程施工计划的分解。

属于二级计划。

季度计划(初稿)由项目部负责编制并于每季度最后一个月30日前上报到分公司。

季度计划协调会在该季度第一个月的10日前召开,召集项目经理、项目部的分管领导、计划员、个劳务承包人参加。

七、月度进度计划(三级计划)月度进度计划是对季度计划的细分。

月度进度计划由各项目部项目副经理主持编制,并于每月的30日前上报分公司。

月度进度计划包括项目前期工作计划和开工后的施工计划(尚未开展前期工作的项目可不列入月度计划)。

项目进度计划管理

项目进度计划管理项目进度计划管理是项目管理中至关重要的一环,它涉及到项目的时间安排、资源分配以及进度监控。

一个好的项目进度计划可以帮助团队高效地完成项目,确保项目按时交付并达到预期目标。

本文将介绍项目进度计划管理的重要性、步骤和方法。

首先,项目进度计划管理的重要性不言而喻。

一个完善的项目进度计划可以帮助团队清晰地了解项目的时间节点和关键任务,有效地分配资源和人力,避免资源浪费和时间延误。

同时,项目进度计划也是项目管理者监控和评估项目进展的重要依据,可以及时发现问题并采取措施进行调整,确保项目顺利进行。

接下来,我们来看一下项目进度计划管理的具体步骤和方法。

首先是确定项目的时间节点和关键任务,这需要项目团队对项目的整体情况有清晰的了解,明确项目的目标和里程碑。

然后是制定详细的进度计划,包括每个阶段的具体任务和时间安排,需要考虑到各种可能的风险和不确定因素。

在制定进度计划的过程中,需要与团队成员充分沟通,确保每个人都清楚自己的任务和时间要求。

接下来是执行进度计划,需要不断地监控和评估项目的进展情况,及时发现问题并采取措施进行调整。

最后是总结和反思,对项目进度计划的执行情况进行总结和评估,找出问题并总结经验教训,为以后的项目管理提供参考。

在实际操作中,可以采用一些项目进度管理工具来辅助管理项目进度计划,比如甘特图、里程碑计划表等。

这些工具可以帮助团队清晰地了解项目的时间安排和任务分配情况,便于团队成员之间的沟通和协作,提高工作效率。

总之,项目进度计划管理是项目管理中不可或缺的一部分,它对项目的顺利进行和成功交付起着至关重要的作用。

一个好的项目进度计划可以帮助团队高效地完成项目,确保项目按时交付并达到预期目标。

因此,项目管理者和团队成员都需要重视项目进度计划管理,不断学习和改进管理方法,以提高项目管理的效率和质量。

施工单位工程计划统计管理办法制度

工程统计管理办法第一章总则第一条为了规范公司和各项目经理部工程统计工作,全面掌握公司生产经营情况,为公司制定计划、组织生产管理和领导决策提供数据支持。

第二条本办法适用于公司总部及项目经理部工程统计工作。

第二章职责第三条工作职责一、公司生产副总经理负责公司生产计划的组织、落实;负责公司工程统计报表(统计、计划)的审核,负责组织对公司生产形势的分析及生产完成情况的预测工作;负责持续改进。

二、公司总工程师负责公司质量管理工作的组织、落实;负责公司工程统计报表(质量)的审核;负责持续改进。

三、公司生产管理部负责监控公司生产情况,对生产情况进行全面分析、定期向公司领导提供统计信息和相关报告;负责编制公司工程统计报表,负责对项目工程统计工作进行考核。

四、公司财务会计部负责定期和公司生产管理部核对项目上报数据的一致性、准确性。

五、公司统计人员贯彻实施上级和有关部门制定的各类统计工作任务,负责调查、搜集、整理、审核、汇总和编制上报各类统计调查报表,保证报表数据要统一、准确;负责管理和制定本单位内部统计报表制度,编制统计用各类表格、建立统计台帐、对统计资料实行档案化管理、保留统计原始记录;执行统计网络化管理的各项工作,并督促下一级统计人员落实。

六、项目经理负责组织落实本项目工程统计工作,确定相关的资源配置和保障措施。

七、项目生产主管领导负责具体项目生产计划的落实,并审核项目报表中生产完成情况的准确性、完整性。

八、项目合同部部长职责:全面负责计划统计工作,指导所有上报的各类统计和计划工作。

九、项目统计工程师职责:统计项目各分项工程进度,在项目合同部部长的指导下,分别编写年计划、季计划、月计划,负责编制上报业主、监理及公司总部等的各类计划和统计报表。

十、项目合同部门负责对报表中计量产值进行核实,并与财务部门沟通确保其准确性。

十一、项目物资主管部门负责提供每月钢材、水泥等购买量,并对生产快报中该数据的准确性进行核实。

十二、项目人事主管部门负责提供本月从业人数的相关数据,并对生产快报中的该数据的准确性进行核实。

项目部项目计划、统计与进度管理制度

项目部项目计划、统计与进度管理制度
1、项目部对公司年、季、月度计划及一级网络计划进行分解,制定本单位的月度计划及二级网络计划。

2、项目部根据月度计划及二级网络计划,编制周和日作业计划。

施工单位和分包单位必须严格执行。

3、项目部检查施工单位和分包单位工程进度,根据计划与实际偏离的情况实施动态调整。

4、项目部每月25日前将当月的统计报表报工程管理部。

统计报量的计算期为上月19日至当月20日,统计报量必须附有甲方或监理的签字认可证明。

5、项目部每月底前做出计划执行情况分析报告,提出改进措施,并控制执行。

1。

施工总承包管理制度的内容

8
现场管理制度
是规定项目现场平面布局,材料、设备、设施的放置,运输线路规划,文明施工要求等内容的一系列管理文件。
9
分配与奖励制度
是规定项目分配与奖励的标准、依据以及实施兑现等工作的管理文件。
10
例会及施工
日志制度
是规定项目管理日常工作例会、现场施工日志和施工记录及资料存档等工作的管理文件。
11
分包及劳务
管理制度
是规定项目分包类型、模式、范围以及合同签订和履行等工作的管理文件。劳务管理制度是规定项目劳务的组织方式、渠道、待遇、要求等工作的管理文件。
12
组织协调制度
是规定项目内部组织关系、近外层关系和远外层关系等的沟通原则、方法以及关系处理标准等的管理文件。
13
信息管理制度
是规定项目信息的采集、分析、归纳、总结和应用等工作的程序、方法、原则和标准的管理文件。
是规定项目技术管理的系列文件,具体应包括图纸会审制度、施工项目管理规划文件的编制知审查制度、技术组织措施的应用制度以及新材料、新工艺和新技术的推广制度等。
3
质量管理制度
是保证项目质量管理文件,其具体内容包括质量管理规定、质量检查制度、质量事故处理制度以及质量管理体系等。
4
安全管理制度
是规定和保证项目安全生产的管理文件,其主要内容有安全教育制度、安全保证措施、安全生产制度以及安全事故处理制度等。
5
计划、统计与进度管理制度
是计划、统计与进度管理制度是规定项目资源计划、统计与进度控制工作的管理文件。其内容包括生产计划和劳务、资金等的使用计划和统计工作制度,进度计划和进度控制制度等。
6
成本核算制度
是规定项目成本核算的原则、范围、程序、方法、内容责任及要求的管理文件。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

计划、统计管理制度为加强工程项目管理,提高经济效益,保证建设工期,切实做好计划统计工作,保证计划统计工作的科学性、指导性、严肃性及实施的可行性,建立起一个高效率的工作网络,订立必要的工作制度和程序,结合铁路建设工程的实际持点,特制定本制度。

第一条计划统计工作的职责范围1、计划管理工作是对目标进行分解并监督其完成的管理行为。

统计管理是为生产经营服务,强调时效性、准确性、真实性,按照《中华人民共和国统计法》的有关规定,对生产经营活动全方位全过程的统计反馈、统计分析和统计预测,达到对生产经营活动进行监控的目的。

2、施工计划、统计工作贯穿于施工全过程,涉及到每一个环节。

其基本任务是:组织、协调和控制施工,下达施工计划,并监督施工计划的执行,及时掌握施工动态,保证施工的连续与均衡,为领导决策提供依据。

3、项目部计划统计部门是综合归口计划统计工作的职能部门,负责对各施工单位的计划统计归口管理,负责施工计划的编制、下达、执行、监督及调整,负责统计快报、季、年度统计报表的编制、上报、监督、检查工作。

4、项目部应加强对施工计划、统计工作的领导,配备专职或兼职计划统计人员,计划统计人员必须具有一定的专业知识和相应技术职称,人员要保持相对稳定并配备微机等必需工具。

各项目部应按项目部的统一表式、统一时限,及时准确无误地报送年、季度建议计划及月统计快报,季、年度统计报表。

5、项目部根据计划、统计、验工报表建立健全工程台帐,台账内容包括:承包工程的设计规模、承包价表和主要工程数量、历年完成投资计划、完成主要工程数量、当年当事完成情况及变更设计的式程量及投资增减。

6、计划统计人员就经常深入现场,及时了解、掌握工程进度,检查、落实计划执行情况,每季、年度要根据统计报表对计划完成情况进行分析,核对投资、形象进度,努力提高分析的准确性,给领导当好参谋,发现计划与实际执行有差异,应迅速采取有效措施加以解决,确保投资计划及形象进度的实现。

7、项目部计划统计部门要随时接受上级主管部门的监督与检查。

第二条施工计划的编制程序和要求1、编制程序(1)年度施工计划:项目部根据建设单位下达的年度计划,结合项目的工程进度、合同规定的内容、工程任务情况等资料,布置各项目部编制年度、季度、月生产计划,报项目部计划部门综合平衡后,编制集公司指挥部年度、季度、月生产计划,经项目部主管领导批准后下达执行,并上报集团公司和建设单位。

(2)季度施工计划:按照年度计划安排,结合工程施工的实际进度,以及材料、设备、设计文件供应和劳动力等因素编制季度建议计划,报项目部计划部门综合平衡后,编制项目部季度施工计划,季前下发执行。

2、具体要求(1)项目部在编制建议计划时,须结合本项目部实际施工能力及施工组织设计安排,对工程项目的主要内容、数量进行调查、核实,充分考虑劳动力调配,设备、工器具状况,物资、材料采供及各种外界因素的影响,尽量使计划编制符合实际,具有可行性。

(2)编制季度建议计划时必须以公司下达的年度施工计划为依据,不得随意突破。

为便于执行、检查、落实计划的完成情况,季度计划应分月填写。

一季度建议计划可根据进展情况合理填报。

(3)编制计划时,应根据施工承包合同及承包价表的承建内容,工程项目所采用的概算定额、编制办法、主要工程数量进行编制,具体报送时间:季度建议计划在上季度末15日前,次年建议计划在当年11月底前报项目部计划统计部门。

(4)项目部下达的季、年度施工计划是各施工单位完成任务的硬指标。

完成计划的含义是:完成规定的形象进度。

因特殊情况必须调整计划时,各单位可提出书面申请,经项目部集中审定同意后对计划进行适当调整。

(5)验工计价、财务拨款必须控制在计划内执行。

超计划报验, 须经计划统计部门主管审核并报项目部主管领导批准后办理,否则将列入下年4季度计划内予以解决。

(6)项目部的编制建议计划时要附详细说明,要概括总结上期计划执行情况,本期计划安排原则,计划完成建安价值及主要实物量、重点工程形象进度要求,完成计划的保证措施及注意事项,存在的主要问题及解决意见。

第三条统计报表的编制要求1、日常统计:主要是统计台帐,原始记录的建立和登记。

统计台帐是根据各种报表和核算工作的需要,是系统的积累和整理统计资料所设置的专用表格或登记底帐,是统计工作的重要环节,各项目部统计人员必须建立健全各类统计台帐,做好基础工作。

重点工程每日统计一次,非重点工程每旬统计一次,做好原始资料积累。

要做到统计台帐登记及时、指标齐全、准确,有根有据,能满足填报统计报表和项目管理的需要。

原始记录齐全、计算准确、记录真实、完整、清晰、及时。

2、统计快报,是反映当月施工动态、施工动向、平衡生产的一个基本依据。

上报时间每月17日前书面上报项目部计划统计部门。

在填报的同时必须简要说明上报各工程项目的形象进度情况。

3、季、年度统计报表:季、年报分别于季末10日前和年末5日前按规定表式上报。

统计报表前应附简要说明,说明形象进度完成情况及因素分析。

4、凡是上报的报表内容要填报齐全,不能缺项,要符合规定,表与表之间相符的指标数字要一致,填报的统计数字不能发生逻辑和技术性差错。

工程形象进度说明简单明了,语言表达清楚。

为了使报表规范化,一律按项目部指定的报表式样上报,并做到微机输出,数据吻合,装订整齐。

5、统计分析是在掌握大量统计数据资料基础上,运用一套科学的统计分析方法,结合自身施工中的实际情况,对工期、技术难点、质量控制、现场管理等作深入阐述,达到反映现场实际,分析优点,指出问题的目的。

同时也为下阶段的计划编制奠定了可靠的基础,起到相互促进的作用。

6、必须如实提供统计资料,做到及时、准确,不得虚报、瞒报、拒报、迟报,不得伪造、篡改统计资料。

第四条未尽事宣,另行通知。

第五条本办法自印发之日起试行。

西南项目部项目进度管理制度一、一般规定1、项目进度控制应以实现施工合同约定的竣工日期为最终目标。

2、项目进度控制总目标应进行分解。

可按单位工程分解为交工分目标,可按承包的专业或施工阶段分解为时间目标。

3、项目进度控制应建立以项目经理为责任主体。

由子项目负责人,计划人员,调度人员,作业队长及班组长参加的项目进度控制体系。

4、项目经理部应按下列程序进行项目进度控制:⑴根据施工合同确定的开工日期,总工期和竣工日期确定施工进度目标,明确计划开工日期和计划竣工日期,并确定项目分期分批的开工,竣工日期。

⑵编制施工进度计划。

施工进度计划应根据工艺关系,组织关系,搭接关系,起止时间,劳动力计划,材料计划,机械计划及其他保证性计划等因素综合确定。

⑶向监理工程师提出开工申请报告,并应按监理工程师下达的开令指定的日期开工。

⑷实施施工进度计划。

当出现进度偏差(不必要的提前或延误)时,应及时进行调整,并应不断预测未来进度状况。

⑸全部任务完全成后进行进度控制总结并编写进度控制报告。

二、施工进度计划1、施工进度计划包括施工总进度计划和单位工程施工进度计划。

2、施工总进度计划的编制应符合下列规定:⑴施工总进度计划应依据施工合同,施工进度目标,工期定额,有关技术经济资料,施工部署与主要工程施工方案等编制。

⑵施工总进度计划的内容应包括:编制说明,施工总进度计划表,分期分批施工工程的开工日期,完工日期及工期一览表,资源需要量及供应平衡表等。

⑶编制施工总进度计划的步骤应包括:①收集编制依据。

②确定进度控制目标。

③计算工程量。

④确定各单位工程的施工期限和开,竣工日期。

⑸安排各单位工程的搭接关系。

⑹编写施工进度计划说明书。

3、单位工程的施工应编制单位工程施工进度计划。

4、单位工程施工进度计划宜依据下列资料编制:⑴项目管理目标责任书。

⑵施工总进度计划。

⑶施工方案。

⑷主要材料和设备的供应能力。

⑸施工人员的技术素质及劳动效率。

⑹施工现场条件,气候条件,环境条件。

⑺已建成的同类工程实际进度及经济指标。

5、单位工程施工进度计划应包括下列内容:⑴编制说明。

⑵进度计划图。

⑶单位工程施工进度计划的风险分析及控制措施。

6、编制单位工程施工进度计划采用工程网络计划技术。

7、劳动力,主要材料,预制件,半成品及机械设备需要量计划。

资金收支预测计划,应根据施工进度计划编制。

8、项目经理应对施工进度计划进行审核。

三、施工进度计划的实施1、项目的施工进度计划应通过编制年,月,旬,周施工进度计划实现。

2、年、季、月、旬、周施工进度计划应逐级落实,最终通过施工任务书由班组实施。

3、在施工进度计划实施的过程中应进行下列工作:⑴跟踪计划的实施进行监督,当发现进度计划执行受到干扰时,应采取调度措施。

⑵在计划图上进行实际进度记录,并跟踪记载每个施工过程的开始日期,完成日期,记录每日完成数量,施工现场发生的情况,干扰因素的排除情况。

⑶执行施工合同中对进度,开工及延期开工,暂停施工,工期延误,工程竣的承诺。

⑷跟踪形象进度对工程量,总产值,耗用的人工,材料和机械台班等的数量进行统计与分析,编制统计报表。

⑸落实控制进度措施应具体到执行人,目标,任务,检查方法和考核办法。

⑹处理进度索赔。

4、分包人应根据项目施工进度计划编制分包工程施工进度计划并施。

项目经理部应将分包工程进计计划纳入项目进度控制范畴,并协助分包我解决项目进度控制中的相关问题。

5、在进度控制中,应确保资源供应计划的实现。

当出现下列情况时,应采取措施处理:⑴当发现资源供应出现中断,供数量不足或供应时间不能满足要求时。

⑵由于工程变更引起资源需求的数量变更和品种变化时,应及时调整资源供应计划。

⑶当发包人提供的资源供应进度发生变化不能满足施工进度要求时,应敦促发包人执行原计划,并对造成的工期延误及经济损失进行索赔。

四、施工进度计划的检查与调整1、对施工进度计划进行检查应依据施工进度计划实施记录进行。

2、施工进度计划检查应采取日检查或定期检查的方式进行,应检查下列内容:⑴检查期内实际完成和累计完成工程量。

⑵实际参加施工的人力,机械数量及生产效率。

⑶窝工人数,窝工机械台班数及其原因分析。

⑷进度偏差情况。

⑸进度管理情况。

⑹影响进度和特殊原因及分析。

3、实施检查后,应向企业提供月度施工进度报告,月度施工进度报告应包括下列内容:⑴进度执行情况的综合描述。

⑵实际施工进度图。

⑶工程变更,价格调整,索赔及工程款收支情况。

⑷进度偏差的状况和导致偏差的原因分析。

⑸解决问题的措施。

⑹计划调整意见。

4、施工进度计划在实施中的调整必须依据施工进度计划检查结果进行。

施工进度计划调整应包括下列内容:⑴施工内容。

⑵工程量。

⑶起止时间。

⑷持续时间。

⑸工作关系。

⑹资源供应。

5、调整施工进度计划应采用科学的调整方法,并应编制调整后的施工进度计划。

6、在施工进度计划完成后,项目经理部应及时进行施工进度控制总结。

总结时应依据下列资料:⑴施工进度计划。

相关文档
最新文档
