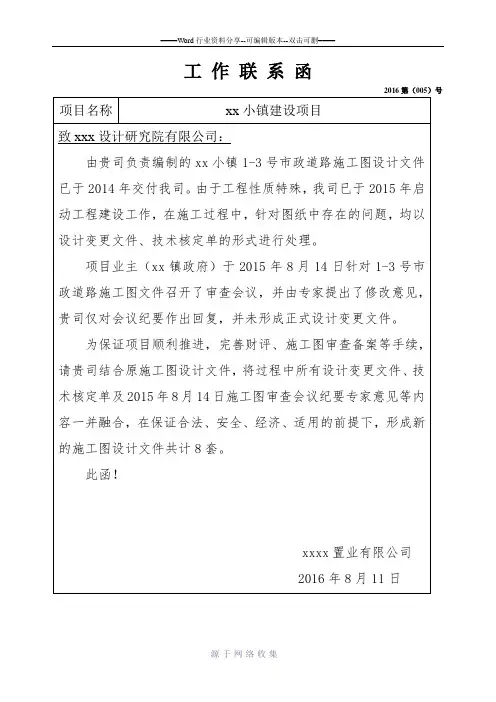

由贵司负责编制的xx小镇1-3号市政道路施工图设计文件已于2014年交付我司。由于工程性质特殊,我司已于2015年启动工程建设工作,在施工过程中,针对图纸中存在的问题,均以设计变更文件、技术核定单的形式进行处理。
项目业主(xx镇政府)于2015年8月14日针对1-3号市政道路施工图文件召开了审查会议,并由专家提出了修改意见,贵司仅对会议纪要作出回复,并未形成正式设计变更文件。
工程联系函(函第1-001) 关于“现场目前存在问题的报告”的回复 城建 110318健

工程联系函鞍山市城建基础工程有限公司:贵司于2011年3月16日来函一份,我司现回复如下:1、关于误工的问题答复:贵司分别于2011年2月19日晚约21:00进场一台钻机,2月20日又进场一台钻机。
其中一台钻机我方要求贵司于3月3日往56号小高层行走,但是贵司回复钻机缺少电机等零部件,无法行走,安排在后天行走,即3月5日开始行走,至3月7日走到56号小高层处仍在接钻头,到3月8日开始正式打第一根桩,由此我方认定贵司钻机进场时间虽长,但由于缺少电机等零部件并不具备施工能力,故此台钻机不涉及机械及人工误工等问题。
另外一台钻机从2月20日开始组装钻机,按照贵司的说法,3天组装完毕,即2月22日组装完,至3月2日贵司开始向57号小高层行走,中间不存在误工14天之说。
至于最后进场的两台钻机,至今日下午小钻机钻具没有安装完成,大钻机正在调试、维修(电焊工正在焊接),也不具备施工能力,所以不存在经济损失的问题。
2、关于桩基检测费用问题:答复:请按合同施工,找成本部门核对。
3、关于桩间土外运问题答复:至今日,贵司没有将桩间土外运,堆放在基坑周边,部分土方用于平整现场道路,如我方因为施工需要,请贵司在我方要求后2天内,将所有土方运至场外;如有其它相关单位因贵司将土方用于平整道路造成工程量增加而向我方提出索赔,由贵司承担此责任。
4、图纸滞后、场内障碍物影响施工问题答复:我方高度重视贵司关于加快出施工图的请求,每日积极多次与设计部门联系,催促加快出图。
高层与小高层一共15栋楼,除25、31、32三栋楼图纸未出,其余图纸全部出完,剩余图纸近日也将出完。
出图的这部分,有现场条件影响施工的我方积极联系相关部门、单位,解决问题,24、27号两栋楼我方立即施工,给贵司提供作业条件。
佳兆业地产(鞍山)有限公司水岸华府项目部专业工程师:项目经理:2011年3月17日附件:签收:抄送:工程中心、成本部。
工程设计修改联系函

工程设计修改联系函
尊敬的先生/女士:
我们是负责贵公司项目的工程设计团队,根据最近的项目评估
和讨论,我们发现有必要对我们之前提交的工程设计进行一些修改。
这些修改将有助于提高项目的效率和整体质量。
我们希望与贵公司就以下修改事项进行沟通和确认:
1. 设备选择:经过进一步的研究和分析,我们建议更换某些关
键设备,以提供更好的性能和可靠性。
2. 工艺流程优化:我们发现在工程设计中可以进行一些工艺流
程的优化,以减少能耗和生产成本。
3. 安全措施:我们对既有的安全措施提出一些建议,以保证项
目在运行期间的安全性和可持续性。
4. 物料选择:我们考虑使用一种更环保的物料替代部分既有的物料,以减少对环境的影响。
我们希望能与贵公司的相关人员共同讨论这些修改事项,并获得贵公司的确认。
为了确保有效的沟通,我们提议安排一个会议,在会议中详细讨论这些修改的影响和预期结果。
请您尽快回复,告知我们方便的时间和地点,以便我们安排会议并进一步讨论这些修改事项。
谢谢您的合作与支持!
此致,
[您的名字]
[您的联系方式]。
设计院之间的工作联系函

工作联系函
XXXX设计研究院:

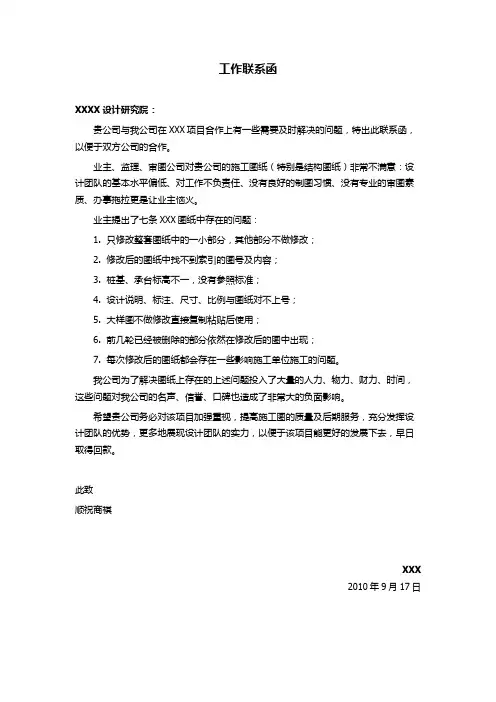

贵公司与我公司在XXX项目合作上有一些需要及时解决的问题,特出此联系函,以便于双方公司的合作。
业主、监理、审图公司对贵公司的施工图纸(特别是结构图纸)非常不满意:设计团队的基本水平偏低、对工作不负责任、没有良好的制图习惯、没有专业的审图素质、办事拖拉更是让业主恼火。
业主提出了七条XXX图纸中存在的问题:
1.只修改整套图纸中的一小部分,其他部分不做修改;
2.修改后的图纸中找不到索引的图号及内容;
3.桩基、承台标高不一,没有参照标准;
4.设计说明、标注、尺寸、比例与图纸对不上号;
5.大样图不做修改直接复制粘贴后使用;
6.前几轮已经被删除的部分依然在修改后的图中出现;
7.每次修改后的图纸都会存在一些影响施工单位施工的问题。
我公司为了解决图纸上存在的上述问题投入了大量的人力、物力、财力、时间,这些问题对我公司的名声、信誉、口碑也造成了非常大的负面影响。
希望贵公司务必对该项目加强重视,提高施工图的质量及后期服务,充分发挥设计团队的优势,更多地展现设计团队的实力,以便于该项目能更好的发展下去,早日取得回款。
此致
顺祝商祺
XXX
2010年9月17日。
设计图纸变更函简单范文

设计图纸变更函简单范文英文回答:Subject: Design Drawing Change Letter.Dear [Recipient's Name],。
I hope this letter finds you well. I am writing to inform you about some changes that need to be made to the design drawings for the project. The changes are necessary to ensure the successful completion of the project and to address certain concerns that have been raised.Firstly, there is a need to modify the dimensions of the main structure. After careful evaluation, it has been determined that the current dimensions are not feasible and may compromise the structural integrity of the building. Therefore, we propose increasing the dimensions by 10% to ensure the stability and safety of the structure.Secondly, there is a need to relocate the electrical panel to a more accessible location. The current positionis not practical and may cause difficulties during maintenance and troubleshooting. We suggest moving the panel to the adjacent wall, which will provide easier access and improve functionality.Furthermore, it has been brought to our attention that the plumbing layout needs to be revised. The current design does not meet the required standards and may result in inefficiencies and potential leaks. We recommend reconfiguring the layout to optimize functionality and ensure compliance with regulations.In addition, there is a need to incorporate additional fire safety measures in the design. This includesinstalling fire-resistant doors in certain areas and improving the evacuation routes. These changes areessential to enhance the overall safety of the building and to comply with fire safety regulations.Lastly, we would like to propose some aesthetic changesto the exterior design. This includes modifying the color scheme and adding decorative elements to enhance theoverall visual appeal of the building. These changes will contribute to creating a more attractive and modern appearance.In conclusion, the aforementioned changes are necessary to address various concerns and to ensure the successful completion of the project. We kindly request your approval to proceed with these modifications. We are confident that these changes will result in a better and more functional design.Thank you for your attention to this matter. We look forward to your prompt response.Sincerely,。
关于施工图纸有错漏相关事宜的联系函(模板)

1.
2.
■(填写说明:此处应写明施工图纸具
体遗漏或者错误的地方)。
我司已于年_月_日将相关情况通知监理人,并抄送贵司,但一直未得到回复。(填写说明:此处可以细化图纸对施工产生的影响),还望贵司领导予以重视,尽早下发准确的图式于我司,以便我司尽快开展施工工作。
顺颂商祺!
附件:
XXXXXX公司项目部
签发人
盖章:签字:日期:
Байду номын сангаас签收人
盖章:签字:日期:
①此联系单一式一份,发出24小时内请给予答复,逾期我司
说明
将默认此联系单所写内容。
②处理方式:□请审批□请审核□请回复口请按照要求采取措施
工程联系函
编号:XX-XX-XXXX
工程名称
写;填写说明:按照XX备案合同名称正确填日期:
主送
抄送
主题
关于施工图纸有错漏相关事宜的联系函
年_月_日,贵司与我司就总承包工程签订了
《合同》。根据贵司与我司签订的XX合同第一条约定:
“"(填写说明:此处应写明XX合同相关条款),贵司应于向我
司提供符合要求的施工图纸。
铝膜施工图纸深化疑问联系函

铝膜施工图纸深化疑问联系函请贵方明确,5#楼铝模深化设计是否需要考虑建筑装饰所用的企口(砌体结构与剪力墙及梁相接位置),我司企口型材有,8mm(厚度)*100mm(宽度)铝型材,15mm塑料企口等,下图为附有企口的深化设计大样,请确认是否符合贵公司要求:(1),请确认所给大样是否均能满足贵方要求?需要企口材料的厚度是多少?(2),特别提出:若需要我方(铝模公司)考虑企口,则请确定,砖墙与剪力墙的阴角位置,铝模是否要考虑预留企口?(3),若需要铝模预留建筑企口,则请问,外墙是否需要考虑企口?(4),请审核该项目5#楼铝模深化图纸中,企口的布置是否符合要求?(1)口,(2)留企口;(3)预留企口;(4)在外梁、飘台外沿、节点造型上下沿底板等部位,是否需要设置滴水线?我司有滴水线铝型材(地缘宽度20mm,厚度10mm,上部宽度12mm的铝条),将滴水线型材固定与上述位置的铝板上,且滴水线外沿距离结构外沿为20mm,请确认是否符合要求?符合要求,铝模需做滴水线,滴水线按照该详图设置;在1~3轴交A轴处4层节点造型(建施J15图中1/9节点)与建筑立面J9所示存在不同,请予以确认我司铝模深化配模是否参考节点造型?按大样施工,建筑立面图中并未给出相应的尺寸标注;26~32层存在太阳能集热器挑板,建施J7平面尺寸(2800mm)与建筑立面J9尺寸(2700mm)不一致,请予以确认;按建施平面寸总包工字钢作铝模支撑落脚点;建施J7中2~5轴交H轴处(5/9/13/17/21/25/29)节点造型(建施J15图中8/10节点)与建施J10立面效果不一致,我司铝模深化配模是否参照节点造型?请予以确认。
按照大样施工中砌体构造,铝模不考虑建施J7中D~E轴交22轴处(4/30)节点造型(建施J14图中3/11节点)与建施J11立面效果不一致,我司铝模深化配模是否参照节点造型?请予以确认;按照总包与铝模双方工;(1),在建施J13图中,楼梯大样缺少楼梯梁具体尺寸标注,楼梯休息平台板厚,请确认楼梯梁具体尺寸和平台板厚?(2),在建施J13图中,楼梯大样A-A剖面结构标高6.85m处,云线所圈示楼梯梁尺寸位置不详,请予以确认。
工作联系函9-24(施工现场问题)

4、五层消防和空调需要改动的地方:后堂电梯厅消防管、空调机,走廊空调风管,5F2包厢消防管,5F5包厢空调管、风机,5F5包厢消防水管,以上需改动的地方之前已经口头通知贵公司协调以上问题,到现在为止没有发现一处有工人在整改,请贵公司协调相关单位,在10月6日前将以上问题处理完成,若不能完成工期顺延;
工作联系函
编号:WY-1004-02
联系单位:远东Байду номын сангаас岛酒店装修工程部
联系内容:
施工过程中存在的问题:
1、三层装修图纸吊顶高度与现场情况矛盾,无法按照施工图纸标高施工,请贵公司尽快确定施工做法,以免影响工期;
2、三层地面有烟道地面龙骨的做法图纸表示存在技术上的矛盾,请贵公司尽快确定具体做法,以免影响工期;
要求回复时间:
工程部签收:负责人(签字):
发出单位名称:江西伟谊装饰工程有限公司负责人(签字):
5、六层消防和空调需要改动的地方:后堂电梯厅过道空调风管改小,6F2包厢空调风管向墙边移动,6F6包厢空调水管、风管移位,以上需改动的地方之前已经口头通知贵公司协调以上问题,到现在为止以上问题未发现有工人在整改,请贵公司协调相关单位,在10月7日前将以上问题处理完成,若不能完成工期顺延;
6、八层卫生间图纸平面与立面冲突,原定10月4日解决以上问题,现在还是没有确定施工图纸,请贵公司尽快确定,以免影响工期。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
9、图纸X-07 41/104墙面石材干挂20M白洞石干挂大样图,材料标注有疑问。原建筑墙体是空心砖,原图纸设计达不到施工要求,且层高大于7米,建议用槽钢立柱。
10、图纸X-04 38/104踢脚线大样图,墙面施工工艺与图纸X-05 39/104墙面大样图,施工工艺有冲突。
18、舞台台唇缺剖面节点详图。
19、二层观众台台阶左右两侧的踏步(踏步地脚灯处踏步),未标明施工工艺。
20、现场原土建楼梯和设计图纸楼梯不相符,应给出新的设计方案。
21、舞台及左右侧台地面回填标高是多少?
请贵方予以核实,并给出回复
建设单位(签章):
监理单位(签章):
施工单位(签章):
工程联系函
编号:
工程名称
赣南教育学院(赣州师范高等专科学校)音乐楼三区排练厅装饰装修工程
时间
2015年7月23日
主送单位
赣州城投管理有限公司
抄送单位
江西省赣州昌顺工程建设监理有限公司
施工单位
江西洪都建筑ห้องสมุดไป่ตู้潢有限公司
事由
施工方提出的图纸相关存疑
1、图纸3-L轴、3-K轴与3-7轴、3-15轴,上舞台口前面的地面,因地面与外面过道落差比较大,下雨天地面有水冒出及下水倒灌现象,建议地面需做防水处理,需设计单位补充图纸。
4、电施-05 94/104一层照明平面图中化妆室、更衣室、卫生间照明线路缺图纸,需设计方补充图纸。
5、卸货平台3-M轴墙体3-3轴到3-5轴位置图纸未设计墙体处理方案。
6、图纸LM-1 14/104舞台A立面墙面图纸是米色肌理漆,墙面做平,图纸未标明基层处理工艺。
7、图纸LM-05 18/104观众厅C立面(1)二层观众厅踏步踢脚灯缺剖面大样图;(2)控制室窗口图纸未标明处理方案。
14、缺舞台左、右侧台立面图。
15、舞台B立面和D立面墙体(3-N轴至3-M轴)图纸与现场不符合,是不是按现场施工?
16、根据现场水平线放样侧台地面按做好完成面比外面走廊已有地面高100mm,应如何处理?
17、图纸LM-06 19/104观众厅中轴立面图,舞台B立面墙面位置有包门套与图纸观众台B立面图(图号LM-03 16/104)不一样。门套是否要做(材料未标明)?
2、图纸P-01 05/104一层平面布置图,(1)接待室与设备间之间和控制室与设备间之间的图纸设计过道门洞宽度是1600mm,实际尺寸是1400mm,是否按现场门洞尺寸施工;(2)正门门口台阶做法缺剖面大样图。
3、图纸P-03 07/104地面铺装图,⑴舞台左边侧台和右边侧台地面材质清单上是竹木复合地板,图纸上是做800*800抛光砖地面,是按图纸施工?⑵舞台与左右侧台中间3-7轴和3-15轴位置未注明地面材质;控制室左右两边过道图纸未标注地面材质;⑶设备间边上过道图纸上未标明地面材质。
11、图纸缺门窗表。
12、图纸电施-15 104/104转换层照明平面图,开关箱缺配电系统图。
13、图纸LM-03 16/104观众厅B立面(1)控制室两边过道下观众厅最后一阶踏步高度差现场为260mm,图纸为750mm,按现场尺寸施工也会通行不方便,应给出处理意见。(2)舞台口与观众厅地面高度落差图纸是1200mm,现场高度落差是1270mm,会影响观众台的视线,应给处理意见。
