截水沟施工方案
截水沟施工方案

截水沟施工方案摘要:截水沟施工方案是在工程施工过程中,为了有效控制和管理水体流动,减少洪水对工程的影响而设计的一种工程措施。
本文基于实际工程案例,详细介绍了截水沟施工方案的设计原理、施工过程和关键要点,旨在为相关工程项目提供成功的实施指导。
一、引言在城市建设和农田水利工程中,水的流动控制和管理是十分重要的一个方面。
特别在雨季或洪水频发的地区,合理设计和施工截水沟方案可以有效防止水体积聚和造成灾害。
截水沟作为一种主动措施,具有快速、经济、可行的优势,受到了广大工程规划者和施工队伍的青睐。
二、设计原理1. 选择截水沟位置截水沟的位置应该在地形高程变化较大的地方,以确保水体能够迅速流入截水沟,并且截水沟的位置应考虑到附近建筑物、道路和管道等设施的影响。
2. 确定截水沟尺寸截水沟的尺寸大小需要综合考虑设计流量、降雨强度以及流速等因素。
根据实际情况和相关标准,设计师需要进行精确的计算和评估,确保截水沟具备足够的排水能力。
3. 设计截水沟材料根据截水沟的用途和位置,选择合适的材料进行施工。
常见的材料包括混凝土、砖石、聚合物等,每种材料都有其优势和适用范围。
三、施工过程1. 地面准备先确保施工区域的地面平坦,并清扫干净。
清除障碍物,确保施工的连续性和顺利进行。
2. 基础建设根据设计要求进行基础建设,包括截水沟的深度和宽度,沟底和沟壁的材料选择,以及水流引导设施的设置。
3. 施工材料准备准备好所需的施工材料,包括建筑材料、工具和设备,保证施工过程的顺利进行。
4. 施工方法采用适当的施工方法进行截水沟的建设,确保施工质量和效率。
常见的施工方法包括打地基、搭建模板、浇筑材料、养护等。
四、关键要点1. 安全措施在截水沟的施工过程中,安全是首要考虑的因素。
工程施工团队需要采取必要的安全措施,包括佩戴安全防护装备、设置警示标志和安全警戒线等。
2. 环境保护截水沟施工应注重环境保护,合理利用和处理施工废弃物,避免对周边生态环境造成污染。
截水墙截水沟施工方案

截水墙截水沟施工方案截水墙和截水沟是用于控制水流、减缓洪水冲击和保护建筑物的工程设施。
本文将介绍一种常见的截水墙和截水沟的施工方案。
一、截水墙施工方案1.方案制定和准备工作-确定截水墙的位置和长度,根据需要进行地形测量和工程勘察。
-制定施工方案,包括设备和材料的准备、工期计划、安全措施等。
-准备施工需要的材料和设备,如混凝土、钢筋、模板、挖掘机、起重机等。
2.场地准备和地基处理-选择适当的施工场地,保证土地稳定并且便于施工操作。
-根据设计要求进行场地平整和地基处理,如清除障碍物、填平低洼区域等。
3.基础施工-根据设计要求挖掘基坑,确定截水墙的基础宽度和深度。
-按照设计要求进行基础的人工挖掘或机械挖掘。
-搭设基坑支护结构,如钢模板和支撑,以保证基坑的稳固。
4.钢筋布置-按照设计要求进行截水墙的钢筋布置。
-将钢筋按照设计图纸要求进行增强连接和固定。
-确保钢筋的位置和间距符合设计要求,并进行检查和验收。
5.混凝土施工-然后进行截水墙的混凝土浇筑,可以使用输送泵或人工方式进行。
-按照设计要求进行混凝土的抹平和养护。
-混凝土浇筑完毕后,检查并修复任何可能存在的缺陷或损坏。
6.收尾工作和验收-清理施工现场,移除多余的材料和设备。
-进行截水墙的验收工作,包括尺寸、质量和外观等方面的检查。
1.方案制定和准备工作-根据工程需求确定截水沟的位置、长度和宽度。
-制定施工方案,包括施工顺序、安全措施和材料采购计划等。
-准备施工需要的材料和设备,如挖掘机、输送泵、沙子、石子、过滤材料等。
2.场地准备和标志-选择适当的施工场地,清除障碍物并进行标志,以便施工操作。
-根据设计要求标示截水沟的位置和长度。
3.挖掘施工-根据设计要求进行截水沟的挖掘工作,机械设备可以使用挖掘机。
-控制挖掘的深度、斜度和宽度,确保截水沟的平坦和稳定。
-清理挖掘工程现场,移除杂物和多余的土壤。
4.填充和过滤材料施工-使用砂石等填充材料填充截水沟的底部,确保沟底平整。
截水沟施工技术方案

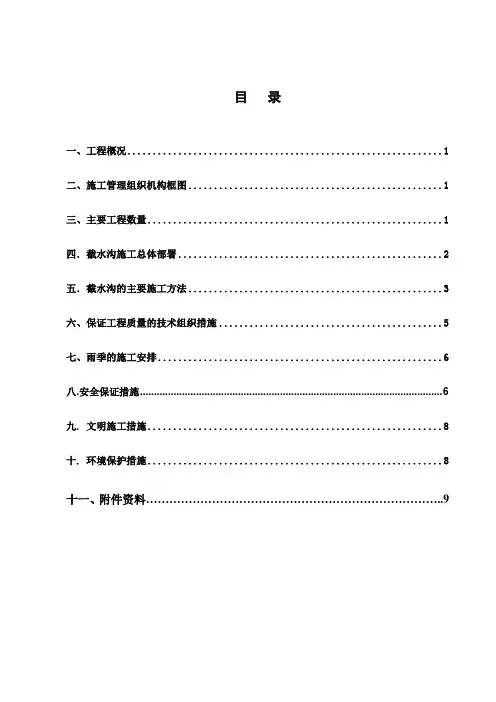

目录一、工程概况 (1)二、施工管理组织机构框图 (1)三、主要工程数量 (1)四.截水沟施工总体部署 (2)五.截水沟的主要施工方法 (3)六、保证工程质量的技术组织措施 (5)七、雨季的施工安排 (6)八.安全保证措施 (6)九. 文明施工措施 (8)十. 环境保护措施 (8)十一、附件资料 (9)一、工程概况马头塘隧道右洞截水沟分进口、出口两部分。
进口三水端左、右线截水沟连成一体共长124m,其中右线截水沟处外接洞外排水沟74m,出口怀集端右洞截水沟自成一体,长170m。
二、施工管理组织机构框图注:隧道工程师为——刘光才三、主要工程数量隧道截水沟主要工程数量为截水沟土方开挖及浆砌片石砌筑。
右洞进口三水端截水沟与左线部分共计开挖硬土298m3。
浆砌片石砌筑方量为163m3(其中右洞右侧排水沟长以50m 计)。
截水沟开挖尺寸90×120cm,过流面断面净空尺寸为60×60cm,浆砌片石厚度30cm,右线右侧为梯形排水沟,基槽底宽187cm,过流面断面净空尺寸底宽150cm,顶宽250cm,净高100cm,砌体厚度30cm。
右洞出口怀集端截水沟开挖261.8m3。
浆砌片石砌筑方量为153m3。
截水沟开挖尺寸(宽×高)140×110cm,浆砌砌筑后结构过流面净空断面尺寸为80×80cm,结构厚度30cm。
四.截水沟施工总体部署1、截水沟施工方案根据测量放样定出刷坡线,后退不少于5m做截水沟,截水沟开挖主要以下几点:1.1、结构线形美观,适应地形要求,顺畅排水。
1.2、浆砌片石截水沟施工,砂浆均匀,勾缝饱满密实。
1.3、土沟边坡必须平整、稳定。
1.4、沟底平顺整齐,不得有松散土和其他杂物,排水畅通。
2、施工总进度计划安排马头塘隧道进口端:计划开工日期为2007.5.19;完工日期为2007.7.10。
马头塘隧道出口端:计划开工日期为2007.6.25;完工日期为2007.8.15。
坡顶截水沟施工方案

坡顶截水沟施工方案
在山区道路建设中,坡顶截水沟施工方案是一项至关重要的工作,有效防止山体滑坡和坡面侵蚀,确保道路安全与持久。
下面将介绍一种针对坡顶截水沟的施工方案。
施工准备
在进行坡顶截水沟施工之前,首先需要进行勘察设计,并准备好必要的施工机械和工具,包括挖掘机、铲车、钢锹、木方和水平仪等。
施工过程
步骤一:确定截水沟位置和尺寸
根据道路设计和地形情况,确定坡顶截水沟的位置和尺寸。
通常截水沟应开挖于坡顶,使其能有效截取雨水并排放至外部排水系统。
步骤二:开挖坡顶截水沟
利用挖掘机和铲车等机械设备,根据设计要求,在坡顶开挖截水沟。
确保沟道底部平整,两侧坡度一致,以便排水顺利。
步骤三:安装护坡结构
为了保护截水沟不被外力破坏,需要在沟道两侧安装护坡结构,一般采用混凝土或石方等材料,确保结构稳固耐用。
步骤四:设置排水出口
在截水沟的末端设置排水出口,确保积水能够及时排出,避免对道路和周围环境造成影响。
施工质量检查
施工完成后,需要进行质量检查,确保坡顶截水沟施工符合设计要求和标准。
检查内容包括沟道尺寸、平整度、护坡结构等。
施工注意事项
1.施工期间需严格遵守安全操作规程,确保施工人员安全。
2.施工过程中应注意环境保护,避免对周围生态环境造成破坏。
3.施工完工后,需及时清理施工现场,保持道路通畅和整洁。
坡顶截水沟的施工工艺影响着道路的安全与耐久,只有严格按照规范进行施工,才能确保截水沟的功能发挥。
希望以上坡顶截水沟施工方案能对相关工作提供一定的参考与借鉴。
截水沟施工技术方案(二篇)

截水沟施工技术方案一、工程概述合同段内存在多处碎落台排水沟、挡墙带排水沟、填方脚排水沟、护坡道排水沟等等地段路基排水,按照路基排水的目的是将影响路基稳定的地面水或地下水加以拦截和引排,排出路基范围之外。
对于影响路基稳定的地下水,应加强现场调查,注意予以截断,降低并引导到路基范围之外,在地下水丰富路段设置了纵、横向排水盲沟、渗沟等措施,把地下水位降低并引排出路基,以保证路基的稳定。
各施工管理人员及施工机械已就位,已具备开工条件。
二、施工准备及施工测量①施工前应全面校核全线排水系统的设计是否完备和妥善,必要时报监理工程师进行补充及修改。
使全线的沟渠、管道、桥涵构成完整的排水体系。
②按设计图纸钉出排水沟的具体走向及基坑宽度,以便进行开挖。
③设置相适应的施工机械,并作好保修准备。
三、技术控制措施1、基坑开挖:排水沟开挖方法采用人工开挖及机械开挖。
开挖前,沿测量放样的木桩标高,再用人工及挖掘机沿线开挖,以控制线形和深度。
然后按照放样线和水准测量进行人工修整基坑。
2、排水沟施工时注意事项①为了保持路基能处于干燥、坚固和稳定状态,并防止四周的水冲刷边坡,必须将影响路基稳定的地面水予以拦截,并排除到路基范围之外,防止漫流、聚集和下渗。
对于影响路基稳定的地下水,应予以截断,疏干,降低水位,并引导到路基范围外。
②路基排水设施应有合适的泻水断面和纵坡。
如泻水断面不满足排水要求时,可报监理工程师,适当的增加泻水断面。
排水设施的进出水口,应根据土质、水文、地形条件及筑路材料等情况,适当加固。
③路基施工中,必须按设计要求首先做好排水工程以及施工场附近的临时排水设施。
④路基施工期间,不得任意破坏地表植被或堵塞水路;各类排水设施应及时维修和清理,保持其完好状态,使流水畅通不产生冲刷和淤塞;临时性排水设施应尽量与永久性排水设施结合起来。
⑤路基排水设施的施工质量应符合下列要求:a各类排水设施的位置、断面、尺寸、坡度、标高及使用材料应符合设计图纸要求。
截水沟施工方案

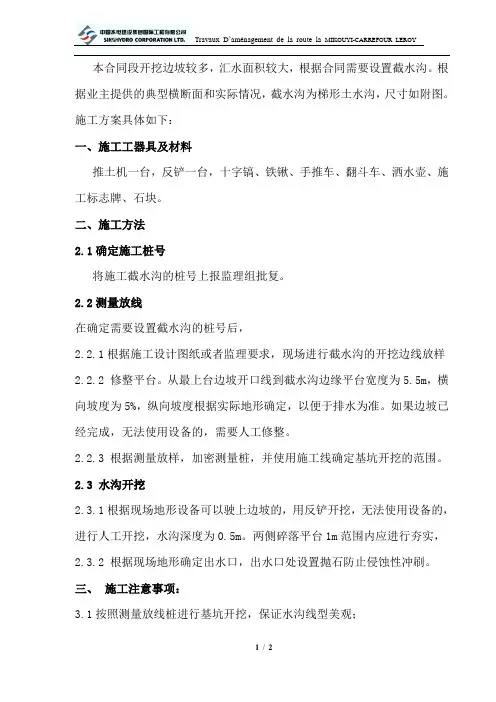

本合同段开挖边坡较多,汇水面积较大,根据合同需要设置截水沟。
根据业主提供的典型横断面和实际情况,截水沟为梯形土水沟,尺寸如附图。
施工方案具体如下:一、施工工器具及材料推土机一台,反铲一台,十字镐、铁锹、手推车、翻斗车、洒水壶、施工标志牌、石块。
二、施工方法2.1确定施工桩号将施工截水沟的桩号上报监理组批复。
2.2测量放线在确定需要设置截水沟的桩号后,2.2.1根据施工设计图纸或者监理要求,现场进行截水沟的开挖边线放样2.2.2 修整平台。
从最上台边坡开口线到截水沟边缘平台宽度为5.5m,横向坡度为5%,纵向坡度根据实际地形确定,以便于排水为准。
如果边坡已经完成,无法使用设备的,需要人工修整。
2.2.3 根据测量放样,加密测量桩,并使用施工线确定基坑开挖的范围。
2.3 水沟开挖2.3.1根据现场地形设备可以驶上边坡的,用反铲开挖,无法使用设备的,进行人工开挖,水沟深度为0.5m。
两侧碎落平台1m范围内应进行夯实,2.3.2 根据现场地形确定出水口,出水口处设置抛石防止侵蚀性冲刷。
三、施工注意事项:3.1按照测量放线桩进行基坑开挖,保证水沟线型美观;3.2平台必须平整、水沟边缘1m范围内夯实,避免造成水沟坍塌;3.3排水口排出水流尽量远离公路,自然排出或排至排水结构物;如果排水口排出水流不能远离公路,采用叠水方式将水流引至混凝土排水沟内。
四、安全环保注意事项:4.1 严禁山坡上滚、堆石料,工作面石块放置稳当,防止滑动伤人4.2 设备施工时需要有专门的安全员在施工路段指挥交通,防止滚落的土料石块损伤过往车辆4.3保证施工便道通常,确保施工人员安全附:截水沟图纸。
截水沟施工方案

截水沟施工方案一、引言截水沟是一种在道路、园林、农田等区域用来集水和排水的重要设施。
它的作用是将降雨水从地面尽快排除,避免积水及其他不良后果的发生。
本文将针对截水沟的施工方案进行详细的描述和分析,以确保施工的顺利进行和工程质量的保证。
二、前期准备工作1. 确定截水沟的位置和长度,根据地形和实际需要进行测量和规划。
2. 获取相关的土地使用许可和环境保护许可证。
3. 确定施工期限和工作计划,合理安排施工人员和设备。
三、材料和设备准备1. 材料:截水沟施工需要使用到的材料主要有混凝土、钢筋、沙子和砖块等。
选用质量合格的材料,确保工程的持久性和安全性。
2. 设备:施工过程中需要使用的设备包括挖掘机、水泥搅拌机、输送泵等。
确保设备的性能良好,能够满足施工的需要。
四、施工步骤1. 土方开挖:根据截水沟的设计要求,在施工现场进行土方开挖工作。
使用挖掘机等设备进行挖掘,注意挖掘的深度和宽度要符合设计要求。
2. 基础处理:将挖掘出来的土方进行平整,并进行基础处理。
根据需要,可以进行加固处理以提高截水沟的承载能力。
3. 铺设截水沟材料:在挖掘好的沟槽中铺设截水沟材料,可以使用混凝土或者砖石等材料进行铺设。
保持材料的平整和牢固,确保截水沟的功能正常。
4. 连接排水管道:根据需要,将截水沟与排水管道进行连接,确保排水畅通。
5. 表面处理:对截水沟进行表面处理,可以进行抹灰或者砌面等工作。
提高截水沟的美观度和使用寿命。
五、质量控制1. 材料检验:在使用材料之前,对材料进行检验,确保符合相关的标准和要求。
2. 施工过程检查:对施工过程中的关键节点进行检查和监控,确保施工质量符合设计要求。
3. 施工完成验收:在施工完成后,进行验收工作,对截水沟进行终验。
确保截水沟的性能和安全性达到设计要求。
六、安全措施1. 施工人员必须穿戴符合规定的安全防护用品,并接受相关安全培训。
2. 施工现场必须进行合理的隔离和警示,确保施工过程中的安全。
截水沟施工技术方案

截水沟施工技术方案一、前期准备工作:1.组织设计师进行现场勘测和测量,确保设计的可行性。
2.形成清晰的施工图纸和施工方案,明确施工流程和要求。
3.采购必要的施工材料和设备,包括挖掘机、铲车、水泥、砖石等。
二、挖掘水沟:1.根据设计要求,在所需位置采用挖掘机进行水沟的挖掘,确保沟槽的宽度和深度符合要求。
2.在挖掘过程中,要注意施工安全,确保挖掘机运行平稳,不破坏周边环境。
3.挖掘结束后,要清理沟槽内的杂物和泥沙,保持沟道的畅通。
三、沟槽处理:1.对于挖掘后的水沟,需要进行处理,以保证沟底坚实平整。
2.首先,在沟底倒入适量的碎石,并用铁锹进行均匀的铺平。
3.然后,使用振动平板进行碎石的地面压实,以确保沟底结实平整。
四、水泥砌筑:1.在沟槽两侧的边坡上,进行水泥砌筑,主要目的是加固边坡,防止其坍塌。
2.先在边坡上进行喷水湿润处理,然后再进行涂抹水泥砂浆,并进行振实处理。
3.为了增强边坡的稳定性,还可以在边坡中间加入钢筋网,用于加固。
五、排水管安装:1.根据设计图纸中的要求,选择适当的排水管材料进行安装。
2.在沟槽中安装排水管之前,要先对管道进行清洗和处理,确保畅通无阻。
3.安装排水管时要注意管道的坡度和连接的牢固性,避免漏水和掉落。
六、沟槽填充:1.安装排水管后,需要对沟槽进行填充处理。
2.首先,在排水管周围铺设一层砂浆,保证管道的固定性和密封性。
3.然后,对沟槽进行填充,可以使用砂土、碎石等材料进行填充。
4.在填充过程中,要注意逐层进行振实处理,确保填充均匀紧实。
七、边坡处理:1.对于水沟两侧的边坡,要进行相应的处理,以防止坍塌和滑坡。
2.可以在边坡上设置护坡网或者进行草皮种植,增强边坡的稳定性。
3.针对较高的边坡,还可以进行石笼墙等工程措施,加强坡面的支护。
八、竣工验收:1.完成水沟施工后,需要进行竣工验收,检查施工质量和符合设计要求。
2.对排水管进行试验,确保排水通畅。
3.检查沟槽填充情况,确保没有空隙和松散现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
截洪沟施工方案工程概况:我公司承担施工的赣州南500kV变电站新建工程,位于江西省赣州市龙南县东坑管委会金莲村辖区内,交通条件优越,便于施工和运行期间对外的公路和铁路交通运输。
该工程规模包括500kV 1×750MVA 主变压器,500kV出线2回,220kV出线7回,35kV并联电抗器为2×2×60Mvar,35kV并联电容器组为1×2×60Mvar。
主控室、开关室、500kV场区、220kV场区及主变场区的构架及设备安装,户外照明,全站围栏安装,承包范围内电缆埋管、槽盒及电缆敷设、架空线及避雷设施安装、设备试验和单体试验、分系统等系统调试的配合工作。
由于边坡开挖工期紧,地形险要,为避免与主体开挖产生冲突,需在边坡开挖之前尽快实施截洪沟砌筑防护工作。
一、施工设备、人员配置1、人员配置2、机械配置根据我部施工工程量及施工总体进展计划安排,按照机械台班定额并本着合理投入的原则,本段截洪沟施工机械配置计划如下:二、施工方法及工艺流程1、施工工艺流程测量放线清理岩面沟槽开挖验槽块石砌筑砂浆抹面、勾缝洒水养护交工验收a、施工放样测量工程师根据图纸设计,采用拉尺法进行截洪沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线,并对截洪沟线型进行适当调整,以保证水沟线型的直顺。
b、清理岩面在开挖沟槽之前,应沿截洪沟走向清理周围浮石,以防止手风钻施工及浮石滑落,造成不必要的安全事故。
c、沟槽开挖根据现场施工测量放线位置采用手风钻凿岩开挖沟槽,进行开挖石方,控制好平面开挖尺寸及深度,避免沟槽超挖及欠挖。
①截洪沟的开挖采用手风钻分段由上而下进行。
②截洪沟开挖石方沿倒渣沟弃下,弃渣时派专人警戒。
③截洪沟出水口与倒渣沟、奔牛沟相连,以便于排水。
④当采用手风钻开挖沟槽时,每侧的工作边不应小于10cm,严格控制截洪沟沟底高程,以保证水流通畅及防破坏基底和两邦。
⑤截洪沟的平纵转角处需设置半径不小于5m的圆曲线。
⑥经监理检查工序后方可进行块石的砌筑。
d、块石砌筑:①浆砌块石必须使用经自检和监理抽检合格的块石。
块石要求外观各向尺寸不小于15cm,且最少有一个平整面的石块。
②座浆砌筑:所有石块应座于新拌和砂浆上。
砌第一层石块时,基底要坐浆。
石块大面向外,选择比较方正的石块,砌在各伸缩缝处或截洪沟上沿,以保证截洪沟线形。
根据石块自然形状交错放置,尽量使石块间缝隙最小,然后再将砂浆填在空隙中,再根据各缝隙形状和大小选择合适的小石块放入,用小锤轻击,使石块全部挤入缝隙中。
禁止先放小石块后灌浆的方法。
③砂浆拌和:严格按配合比计量,拌和现场必备台秤,砂子每车均应过秤,且必须用机械拌和,搅拌要均匀,砂浆从拌和到使用完毕不能超过2个小时。
砂浆必须放在料桶或铁板上,不允许直接倒在地上。
④块石在砌筑前,应浇水使块石湿润,在每班砌筑前,也应使下层砌体浇水湿润。
⑤不能在已砌好的砌体上改石料,或从高处往砌体上扔石块、砂浆等,以免扰动下层砌体。
⑥截洪沟砌筑时,应按截洪沟的内轮廓尺寸,每砌筑段最少加工两个检查尺(断面架),并挂线施工,随时校验沟槽砌筑线形质量。
⑦沉降缝每15米设置一道,待砌体有一定强度后全断面填塞沥青麻絮。
沉降缝应垂直,施工时要防止沉降缝板前后扭曲变形,严格控制每节段的尺寸,沉降缝两侧块石不要相互接触,以免使沉降缝失效。
⑧勾缝:截洪沟勾缝采用凸缝,缝宽2.5cm。
勾缝前事先要剔缝,将灰缝剔深20~30mm,墙面用水喷洒湿润,不整齐处应修整。
勾缝砂浆宜用1:1~1:1.5水泥砂浆(细砂),标号不低于10号。
e、砌体养护:砌体应在7天(普通水泥)14天(矿渣水泥)内加强养护,可用湿草帘子覆盖,天气热时,每天专人浇水2-3遍,保证草帘子潮湿。
2、施工要点(1)截洪沟线形转折处以曲线连接;并可根据实际地形适当调整。
浆砌厚度0.3米,采用7.5号浆砌块石100×60梯形断面,左右侧坡比分别为1:0和1:0.5。
流水坡度以现场实际地形而定,但不得小于3‰。
截洪沟挖出的石块如有可利用的现场利用,不可利用的弃入倒渣沟。
截水沟横断面图(2)为防止水流下渗和冲刷,截洪沟应进行严密的防渗和加固,地质不良地段和土质松软、透水性较大或裂隙较多的岩石路段,对沟底纵坡较大的段落,应采用加固措施防止渗漏和冲刷沟底及沟壁。
(3) 每个工作班作业后应把砌体表面清理干净。
(4)加强砌体试块养生。
3、质量控制标准⑴截洪沟的砂浆强度必须满足设计要求。
⑵截洪沟的断面尺寸不能小于设计要求。
⑶截洪沟沟底铺砌及侧墙块石厚度不小于设计要求。
⑷墙面直顺度不大于0.3%H ,且不大于2cm 。
三、施工质量安全保障体系⑴施工道路安全首先对原有便道进行清理,清除两侧旁生树枝和路面上易滑动浮土。
供施工人员安全通行。
具体布置见附图。
⑵现场施工人员安全开挖施工之前应对施工现场周遍的松动岩体及危岩体予以清除,防止施工过程中滚落造成安全事故。
施工过程中,施工人员除配备相应的安全装备如安全帽、安全绳外,还应尽量减少单个施工人员的工作时间,轮换上岗以免疲劳施工,造成意外事故。
⑶周边安全警戒由于开挖沟槽,产生的滚石、飞石对道路行人造成安全隐患。
对此,于施工场地附近设置两处安全警戒,并派专人看守。
具体布置位置见《施工平面图》。
⑷特种设备操作安全在施工过程中对卷扬机、拌和机等特种设备的使用应规范操作,严禁违规操作。
⑸安全投入及安全措施工程量⑹制度保证严格执行质量自检制度。
施工中每一道工序工班都必须自检,自检合格后,报质检工程师复检。
严格执行工程监理制度。
充分做好质量自检工作的同时,由专职质检工程师积极配合监理工程师和业主对工程进行的质量监督检查。
自检合格后,及时通知监理工程师检查签证,隐蔽工程经监理工程师签证后隐蔽。
严格执行质检工程师“一票否决权”制度。
工区设专职质检工程师,班组设兼职质检员。
保证施工作业始终在质检人员的严格监督下进行。
质检工程师有质量否决权,发现违背施工程序、不按设计图、规则、规范及技术交底施工,使用材料半成品及设备不符合质量要求者,有权制止,必要时下停工令,限期整改并有权进行处罚。
认真执行质量管理制。
把施工图审签制,技术交底制,测量复核制,质量自检、互检、专检“三检制”,隐蔽工程检查签证制,安全质量检查评比奖罚制,验工计量质量签证制,分项工程质量评定制,质量事故(隐患)报告处理制等行之有效的质量管理制度,贯穿到施工全过程,并落实到工班,使质量控制做到干群结合、上下结合、内外结合。
实行质量责任制,逐级落实到工班,责任到人。
建立质量奖罚制度,明确奖罚标准,做到奖优罚劣,杜绝质量事故发生。
严格施工纪律,把好工序质量关,上道工序不合格不能进行下道工序的施工,否则质量问题由下道工序的班组负责。
对工艺流程的每一步工作内容认真进行检查,使施工作业标准化。
坚持质量检查制度,按制度进行日常、定期、不定期检查,发现问题及时纠正,并对结果进行验证。
在施工中,对每道工序、每个工种、每个操作工人,做到质量工作“三个落实”。
施工前,施工每个操作人员明确操作要点及质量要求。
施工过程中,施工管理人员必须随时检查指导施工,制定工序流程图,确定关键工序和特殊工序的关键点,进行连续监控,对比分析质量偏差,及时纠正质量问题,把质量隐患消灭在施工过程中。
每个工序施工结束后,及时组织质量检查评比,进行工序交接,并根据检查结果对施工班组及操作人员进行相应奖罚,强化施工人员的质量意识。
⑺技术保证加强施工技术管理,严格执行以总工程师为首的技术责任制,施工管理标准化、规范化、程序化。
认真校对图纸,严格按标准、规程组织施工。
及时进行技术交底,发现问题及时解决。
制定实施性施工组织设计,编制详细的质量保证措施,没有质量保证措施不许开工。
质量保证体系和措施不完善或设有落实的,停工整顿,达到要求后再继续施工。
坚持公司三级测量复核制,各测量桩点认真保护,施工中可能损毁的重要桩点要设好护桩,施工测量放线要反复校核。
认真进行交接班,确保中线、水平及结构物尺寸位置正确。
⑻施工阶段质量控制严格进行材料、构配件检验、试验和工程试验。
实行工序质量监控。
一是监控工序活动的条件,即“人、机、料、法、环”必须符合质量要求;二是监控工序活动效果的质量。
加强质量检查,包括质量自检、互检、专业检查、工序交接检查、隐蔽工程验收检查、工程预检、基础和主体工程检查验收等,对关键工序实行旁站监察。
严格设计变更管理。
加强对成品保护,施工过程中对已完分项、分部工程制定防护措施加以保护;对产品的保护,着重抓施工顺序和防护措施,不颠倒工序,按正确的施工流程组织施工,防止前道工序损坏或污染后道工序。
注意积累施工技术资料,作好工程日志,全面、科学、准确,及时地记录试(检)验资料,完备手续,按规定计算、整理、归档。
⑼认真贯彻执行党和国家的安全生产方针、政策,严格执行部颁有关施工规范和安全技术规则,对施工人员进行岗位前安全教育培训,树立安全第一,预防为主的思想。
⑽建立以岗位责任制为中心的生产责任制,制度明确,责任到人,奖罚分明。
⑾建立健全安全保证体系,全员参加,使安全工作制度化、经常化。
贯穿施工全过程。
项目经理为安全生产的第一责任人,生产副经理直接管安全。
经理部设安监室并设置专职安监工程师,工区(工班)设专职安全员。
⑿坚持各工种尤其特殊工种持证上岗。
⒀进行定期或不定期的安全检查,及时发现和解决不安全隐患,杜绝违章作业和违章指挥。
对重点作业场所,应悬挂警示标牌。
⒁各种施工机械和电气设备均设置漏电保护器,确保用电安全。
⒂对工程机械和车辆应经常检查维修,对驾驶人员要经常进行安全意识教育和,严禁违章开车,各种车辆严格遵守交通规则,杜绝交通事故,确保行车安全。
⒃全员加强防雷电、防火、防洪等防灾意识,建立防洪组织,配备消防设施,制订措施和管理制度,并落到实处,减少自然灾害造成损失。
附:《施工平面布置图》。
