一般抹灰工程施工工艺标准

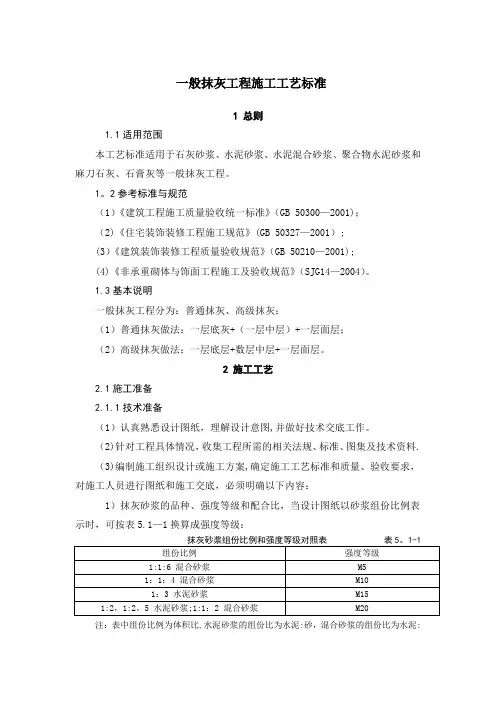

一般抹灰工程施工工艺

一般抹灰工程施工工艺标准1 总则1.1适用范围本工艺标准适用于石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆和麻刀石灰、石膏灰等一般抹灰工程。
1。
2参考标准与规范(1)《建筑工程施工质量验收统一标准》(GB 50300—2001);(2)《住宅装饰装修工程施工规范》(GB 50327—2001);(3)《建筑装饰装修工程质量验收规范》(GB 50210—2001);(4)《非承重砌体与饰面工程施工及验收规范》(SJG14—2004)。
1.3基本说明一般抹灰工程分为:普通抹灰、高级抹灰:(1)普通抹灰做法:一层底灰+(一层中层)+一层面层;(2)高级抹灰做法:一层底层+数层中层+一层面层。
2 施工工艺2.1施工准备2.1.1技术准备(1)认真熟悉设计图纸,理解设计意图,并做好技术交底工作。
(2)针对工程具体情况,收集工程所需的相关法规、标准、图集及技术资料.(3)编制施工组织设计或施工方案,确定施工工艺标准和质量、验收要求,对施工人员进行图纸和施工交底,必须明确以下内容:1)抹灰砂浆的品种、强度等级和配合比,当设计图纸以砂浆组份比例表示时,可按表5.1—1换算成强度等级:注:表中组份比例为体积比,水泥砂浆的组份比为水泥:砂,混合砂浆的组份比为水泥:石灰:砂。
2)掺合料的种类及掺量;3)不同材料基体结合处的加强措施;4)防空鼓、开裂等质量缺陷的措施.(4)专业工种须提前进行专业技术培训。
(5)组织现场管理人员和施工人员熟悉相关职业健康安全、文明施工和环保相关文件的规定和常识。
(6)进行测量、放线交底及其复测和验收工作。
2.1。
2材料要求(1)水泥:水泥砂浆采用的水泥,强度等级不宜大于32.5MPa;水泥混合砂浆采用的水泥,强度等级不宜大于42。
5MPa。
水泥必须有出厂合格证书及性能检测报告。
水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录.水泥进场后必须对其凝结时间和安定性进行复验.当水泥出厂超过3个月时必须按试验结果使用。
一般抹灰工程施工工艺标准

1.1.1 总则1.1.1.1 适用范围本施工工艺标准适用于工业和民用建筑物的室内墙面抹灰。
1.1.1.2 编制参考标准及规范(1)中华人民共和国行业标准JCJ104-97《建筑工程冬期施工规程》(2)中华人民共和国国家标准GB50210-2001《建筑装饰装修工程质量验收规范》(3)中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》(4)中华人民共和国国家标准GB50327-2001《住宅装饰装修工程施工规范》(5)《北京市建筑工程施工安全操作规程》DBJ 01-62-2002(6)中华人民共和国国家标准GB50325-2001《民用建筑工程室内环境污染控制规范》(7)中华人民共和国国家标准GB/T17671-1999《水泥胶砂强度检验方法(ISO 法)》1.1.2 术语1.1.2.1 术语(1)验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。
(2)进场验收:对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。
(3)检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数量样本组成的检验体。
(4)见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。
(5)检验:对检验项目中的性能进行量测、检查、试验等,并将结果与标准规定要求进行比较,以确定每项性能是否合格所进行的活动。
(6)主控项目:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。
(7)一般项目:除主控项目以外的检验项目。
(8)基层:直接承受装饰装修施工的面层。
(9)基体:建筑物的主体结构或围护结构。
(10)表示很严格,非这样做不可的用词,正面词采用“必须”;反面词采用“严禁”。
一般抹灰工程施工工艺与质量标准

一般抹灰工程施工工艺与质量标准一、总则1、范围本标准规定了装饰装修工程采用一般抹灰的施工要求、方法和质量控制标准。
本标准适用于工业与民用建筑工程中室内墙面和顶棚等部位一般抹灰工程采用石灰砂浆、水泥砂浆、混合砂浆及聚合物薄层抹灰砂浆的施工。
2、规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款,内容随最新版本更新适用于本标准。
GB 50300—2013 建筑工程施工质量验收统一标准GB 50210—2018 建筑装饰装修工程质量验收标准GB 50327—2001 住宅装饰装修工程施工规范GB 50325—2010民用建筑工程室内环境污染控制规范SN/T3911—2014 建筑用砂石中水溶性氟离子含量的测定离子色谱法GSB 08—1537-2016 复合硅酸盐水泥成分分析标准样品JC/T 907 —2018混凝土界面处理剂JGJ 104—2011 建筑工程冬期施工规程二、施工准备1 技术准备1.1 审查图纸,制定施工方案,确定施工顺序和施工方法。
1.2 根据设计图纸和施工方案的要求编制材料、机械需用量计划。
1.3 对进场材料进行检验和试验。
1.4 安排样板间的施工,并组织相关人员鉴定确认。
1.5 对操作人员进行技术、安全交底。
2 物资准备2.1 混凝土界面处理剂(界面剂):宜优先选用干粉型界面剂,优质的水剂界面胶也可使用。
界面剂进场时应有出厂合格证、出厂检验报告和相关的使用说明。
材料进场后,应按批进行抽样复试,合格后方可使用。
界面剂性能必须符合JC/T 907-2018 标准要求。
劣质的、不环保的建筑胶与界面剂严禁使用。
2.2 水泥:32.5 级矿渣水泥、普通硅酸盐水泥或复合水泥。
水泥应有出厂证明或复试单,进场后应进行强度、安定性复试。
当对水泥质量有怀疑或水泥出厂时间超过三个月时,应按试验结果使用。
2.3 砂:中砂,平均粒径为0.3mm~0.6mm,使用前应过5mm孔径的筛子。
不得含有杂质,且含泥量不超过5%。
抹灰工程施工工艺

抹灰工程施工工艺1内墙面抹灰(1)基层处理:先对墙面清理杂物,然后在不同材料交接处加挂钢丝网(见一般规定),对于混凝土基层,用喷浆机喷射水泥胶(水泥:108胶:水=1:0.05:0.2(重量比),喷浆要均匀密实,并在7天内浇水养护。
(2)找方冲筋:根据房间垂直度、平整度规方,并每隔1.8m冲一道筋,务必使每个房间方正。
(3)抹底灰:抹灰前一天先对墙面浇水湿润,但不能浇水过多,含水率控制在10%~15%为宜,底灰采用1:1:6混合砂浆。
(4)抹水泥砂浆面层:中层砂浆抹好后第二天,用1:0.5:3 混合砂浆,厚度6mm。
操作时先将墙面湿润,然后用砂浆薄刮一道使其底灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其“收身”后,用灰匙压实压光。
2顶棚抹灰(1)基层处理:用喷浆机喷水泥胶,并养护7天。
(2)根据墙柱上弹出的水平控制线,在顶板下10cm四周墙面上弹出一条水平线,作为顶板抹灰的水平控制线。
对于面积较大的楼盖顶棚或质量要求较高的顶棚,宜通线设置标准墩。
(3)抹底灰:在顶板混凝湿润的情况下,先刷素水泥浆一道,随刷随打底。
对顶板凹度较大的部位,先大致找平并压实,待其干后,再抹大面底层灰,其厚度每遍不宜超过5mm,操作时需用力抹压,然后用压尺刮抹顺平,再用木磨板磨平,要求平整稍毛,不必光滑,但不得过于粗糙,不许有凹陷深痕。
(4)抹罩面灰:待底灰约六、七成干时,即可抹面层灰。
如停歇时间长,底层过分干燥则应用水润湿。
涂抹时先分两遍抹平,压实,其厚度不应大于5mm。
待面层干,“收身”时(即经过灰匙压磨面灰浆表面不会变为糊状时)要及时压光,不得有匙痕、气泡、接缝不平等现象。
天花板与墙边或梁边相交的阴角应成一条水平直线,梁端与墙面梁边丁交处应成垂直线。
3外墙抹灰(1)先检查墙面平整垂直度,大致决定抹灰厚度(最薄处不小于7mm),再在墙上做灰饼(1:2防水水泥砂浆),大小5cm见方,厚度以墙面平整垂直度决定,间距以 1.5m~1.8m为宜。
抹灰工程施工工艺

抹灰工程施工工艺1施工方法:1)施工准备:①防水或上层楼面面层已完成,不渗不漏。
②结构施工完且已通过验收。
③管道穿墙洞已安放套管,并用1∶3水泥砂浆堵严,电线管、消火栓箱、配电箱等安装完毕,接线盒用纸堵严。
④门、窗框安装完并通过验收,与门窗洞口连接处缝隙已塞实,门口已做保护处理。
2)工艺流程:3)施工工艺:①找规矩、做灰饼:用一面墙做基准,先用方尺规方,随后在距阴角100mm处吊垂线并弹出铅垂线,确定墙面抹灰层厚度控制线,以此做灰饼。
②冲筋:在灰饼间抹灰厚度和宽度与灰饼间相同。
上下水平抹筋在同一垂直面内。
阴阳角的水平标筋连起来,并相互垂直。
③护角一定在抹大面前做。
护角高度2m每侧宽度不小于50mm。
④抹窗台、踢脚板:分层抹灰,窗台用1:3水泥砂浆打底,表面划毛,养护1d,刷素水泥浆一道,抹1:2.5水泥砂浆罩面、压光。
踢脚(墙裙)根据50线找准高度并控制好水平,垂直和厚度(比大面突出5mm)上口切齐,压实抹光。
2质量保证措施:1)质量标准:①主控项目:A.抹灰前基层表面的尘土、污垢、油渍等清除干净,并洒水润湿。
检验方法:检查施工记录。
B.一般抹灰所用材料的品种和性能符合设计要求。
水泥的凝结时间和安定性复验合格。
砂浆的配合比符合设计要求。
检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。
C.抹灰工程分层进行。
当抹灰总厚度大于或等于35mm时,采取加强措施。
不同材料基体交接处表面的抹灰,采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不小于100mm。
检验方法:检查隐蔽工程验收记录和施工记录。
D.抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层无脱层、空鼓,面层无爆灰和裂缝。
检验方法:观察;用小锤轻击检查;检查施工记录。
②一般项目:A.一般抹灰工程的表面质量符合下列规定:a、普通抹灰表面光滑、洁净、接槎平整,分格缝清晰。
b、高级抹灰表面光滑、洁净、颜色均匀、无抹纹,分格缝和灰线清晰美观。
一般抹灰工程施工工艺标准

一般抹灰工程施工工艺标准一、施工工艺(一)室内抹灰操作工艺流程(二)室内抹灰操作工艺1、基层处理、湿润1)宜检查门窗框与墙体连接处填嵌处理是否符合要求。
混凝土结构和砌体结合处以及电线管、消火栓箱、配电箱背后钉好钢板网,接线盒固定堵严,并检查接线盒位置的高低。
2)清扫基层上浮灰污物和油渍等.3)对于表面光滑的基体应进行毛化处理,混凝土表面应凿毛或在面洒水润湿后涂刷界面剂(可采用1:1水泥浆加适量胶粘剂).4)砖砌体墙面应充分湿润,使渗水深度达到8~l0mm,抹灰时墙面不显浮水。
2、找规矩、做灰饼、冲筋四角规方、横线找平、立线垂直,弹出基准线和墙裙、踢脚、板线.普通抹灰a、托线板检查基体平整、垂直度,根据检查结果决定抹灰厚度(最薄处一般不小于7mm)。
b、在墙的上角各做一个标准灰饼(用打底砂浆或1:3水泥砂浆),遇有门窗洞口垛角处要补做灰饼,大小50mm见方,厚度以墙面平整垂直度决定。
c、根据上面的两个灰饼用托线板或线坠挂垂线,做墙面下角两个标准灰饼(高低位置一般在踢脚线上口),厚度以垂线为准.d、用钉子钉在灰饼左右墙缝,然后挂通线,并根据通线位置每隔1。
2~1.5m上下加做若干个标准灰饼。
e、灰饼稍干后,在上下(或左右)灰饼之间抹上宽约50mm的与抹灰层相同的砂浆冲筋,用刮杠刮平,厚度与灰饼相平,稍干后可进行底层抹灰。
3、抹底层灰底层的抹灰层强度不宜低于面层的抹灰层强度。
水泥砂浆拌好后,应在初凝前用完,凡结硬砂浆不得继续使用。
冲筋有一定的强度后,在两冲筋之间用力抹上底灰,用抹子压实搓毛。
抹灰砂浆中使用掺和料应充分水化,防止影响粘结力。
水泥砂浆抹灰每遍厚度宜为5~7mm,水泥混合砂浆每遍厚度宜为7~9mm。
严格控制各层抹灰厚度,防止一次抹灰过厚,致使干缩增大,造成空鼓、干裂等质量问题。
1)砖墙基层,墙面一般采用水泥混合砂浆抹底灰,抹完后用刮杠垂直刮找一遍,用木抹子搓毛。
2)混凝土基层,宜先刷建筑胶素水泥浆一道,用水泥砂浆或水泥混合砂浆抹底层灰。
一般抹灰施工工艺标准

一般抹灰施工工艺1本标准适用于建筑工程中室内一般抹灰的施工2施工准备(1)材料1)水泥:硅酸盐水泥、普通硅酸盐水泥强度等级不低于32.5。
严禁不同品种、不同强度等级的水泥混用。
水泥进场应有产品合格证和出厂检验报告,进场后应进行取样复试。
水泥的凝结时间和安定性复验合格。
当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。
2)砂:平均粒径为0.35~0.5mm的中砂,砂的颗粒要求质地坚硬、洁净,含泥量不得大于3%,不得含有草根、树叶、碱质和其他有机物等杂质。
使用前应按使用要求过不同孔径的筛子。
3)石灰膏:应用块状生石灰淋制,淋制时用筛网过滤,孔径不大于3mm,储存在沉淀池中。
熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d。
使用时石灰膏内不应含有未熟化的颗粒和其他杂质。
4)磨细生石灰:其细度应通过4900目/cm2的筛子。
用前应用水浸泡使其充分熟化,其熟化时间宜为7d以上。
5)纸筋:通常使用白纸筋或草纸筋,使用前三周用水浸透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆使用。
6)麻刀:柔软干燥,不含杂质,长度约10~30mm。
使用前4~5d敲打松散,并用石灰膏调好。
7)界面剂:界面剂应有产品合格证、性能检测报告、使用说明书等质量证明文件。
进场后及时进行检验。
8)钢板网:钢板网厚度为0.8mm,单个网眼面积不大于400mm2,表面防锈层良好。
(2)机具设备1)机械:砂浆搅拌机、麻刀机、纸筋灰搅拌机。
2)工具:筛子、手推车、铁板、铁锹、平锹、灰勺、水勺、托灰板、木抹子、铁抹子、阴阳角抹子、塑料抹子、刮杠、软刮尺、软毛刷、钢丝刷、长毛刷、鸡腿刷、粉线包、钢筋卡子、小线、喷壶、小水壶、水桶、扫帚、锤子、錾子等。
3)计量检测用具:磅秤、方尺、钢尺、水平尺、靠尺、托线板、线坠等。
4)安全防护用品:护目镜、口罩、手套等。
(3)作业条件1)结构工程已完,并经验收合格。
抹灰工程施工工艺标准

抹灰工程施工工艺标准抹灰工程在建筑装修中有着广泛的应用,它不仅可以起到美化和保护墙面的作用,还可以隔音、保温、防潮等多重作用。
然而,要想确保抹灰工程的施工质量,就需要严格遵守施工工艺标准。
一、基层处理抹灰施工前的第一步就是基层处理。
基层必须保证平整、稳固、结实、无裂缝、无油污等,以确保抹灰层与基层之间的黏结力和耐久性。
基层处理工作包括清洁、涂刷腻子、敲打、刮灰等多个步骤,其中涂刷腻子是绝不能省略的一步。
二、材料配比抹灰施工的质量很大程度上取决于材料的配比。
水泥的配比应为水泥:石灰:砂=1:0.5:3,如需加入外加剂,应选用符合国家标准的外加剂产品。
同时,施工人员应该注意加水量的控制,避免水灰比过大或过小,否则会影响抹灰层的强度和粘结力。
三、抹灰施工在抹灰施工中,要注意每道灰浆的厚度。
一般来说,单次灰浆厚度不超过10mm,每道灰浆不得超过二次。
另外,施工时需检查墙面是否垂直、水平,以保证抹灰层整齐、美观。
同时,施工人员还应注意对阳角、内外窗角等部位进行特殊处理,以保证抹灰层的牢固性和美观度。
四、养护工作抹灰施工完成后,还需要进行养护工作。
一般来说,墙体养护时间为14天左右,在这个时间内应避免进行强烈的撞击和冲击。
另外,也要注意保持通风、干燥,避免在墙面上堆放过多的物品。
总之,抹灰工程施工工艺标准是确保施工质量的关键。
只有在严格遵守标准的情况下,才能确保抹灰层的强度、平整度和美观度。
因此,施工人员必须要认真学习和掌握施工规范,提高自身的施工水平,为建筑装修行业做出更多贡献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
GYQB-TJ-005-2017一般抹灰工程施工工艺标准目录1 适用范围 (1)2 基本规定 (1)3 施工准备 ................................................................................... 错误!未定义书签。
3.1 技术准备及要求 (2)3.2 材料准备及要求 (3)3.3 主要机具 (4)3.4 作业条件 (5)4 施工工艺 (6)4.1 室内墙面抹灰施工 (6)4.2 室外墙面抹灰施工 (9)5 质量验收 (10)5.1一般规定 (10)5.2 主控项目 (11)5.3 一般项目 (12)6 成品保护 ................................................................................... 错误!未定义书签。
7 安全、环保措施 (13)7.1 安全措施 (13)7.2 环保措施 (14)8 资料管理 (15)1 适用范围本标准适用于本企业承建的工业与民用建筑一般抹灰工程。
2 基本规定2.0.1一般抹灰工程施工前应有主要材料的样板或做样间(件),并应经有关各方确认。
2.0.2所有材料进场时应对品种、规格、外观和尺寸进行验收。
材料包装应完好,应有产品合格证书、中文说明书及相关性能的检测报告。
2.0.3进场后需要进行复验的材料种类及项目应符合国家规范的规定。
同一厂家生产的同一品种、同一类型的进场材料应至少抽取一组样品进行复验,当合同另有约定时应按合同执行。
2.0.4当国家规定或合同约定应对材料进行见证检测时,或对材料的质量发生争议时,应进行见证检测。
2.0.5室内外抹灰施工的环境条件应满足施工工艺的要求。
施工环境温度不应低于5℃。
当必须在低于5℃气温下施工时,应采取保证工程质量的有效措施。
2.0.6施工过程中应做好半成品、成品的保护,防止污染和损坏。
2.0.7施工应做到工完料尽场地清。
2.0.8抹灰分层及砂浆选用原则见表2-1、表2-2、表2-3。
表2-1 抹灰分层控制和做法参考表2-2 不同基体的抹灰厚度(mm)表2-3 每层灰控制厚度3 施工准备3.1 技术准备及要求3.1.1认真熟悉图纸,编制施工方案,并通过审核、批准。
3.1.2对施工人员做好技术交底工作。
3.1.3材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。
3.1.4做好样板间,经检验达到标准后方可正式施工。
3.2 材料准备及要求3.2.1水泥1宜采用通用硅酸盐水泥,宜使用同一品种、同一强度等级、同一厂家生产的产品。
2水泥进场需对其产品名称、生产许可证编号、出厂编号、执行标准、日期等进行检查,同时验收合格证,对强度等级和凝结时间、安定性进行复检。
图3.2-1 水泥3.2.2砂宜采用平均粒径0.35~0.5mm的中砂,在使用前应根据使用要求过筛,筛好后保持洁净。
31759 7C0F 簏21659 549B 咛21212 52DC 勜k38179 9523 锣40243 9D33 鴳2550863A4 掤r图3.2-2 砂3.2.3石灰膏1石灰膏与水调和后具有凝固时间快,并在空气中硬化,硬化时体积不收缩的特性。
2用块状生石灰淋制时,用筛网过滤,贮存在沉淀池中,使其充分熟化。
熟化时间常温一般不少于15d,用于罩面灰时不少于30d,使用时石灰膏内不得含有未熟化的颗粒和其他杂质,未熟化颗粒日后可使墙面爆裂产生裂纹。
在沉淀池中的石灰膏要加以保护,防止其干燥、冻结和污染。
图3.2-2 石灰膏3.3 主要机具3.4 作业条件3.4.1主体结构须经过有关单位(建设单位、设计单位、监理单位、施工单位)检验合格。
3.4.2抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固,连接处缝隙用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在丢弃看掺少量麻刀嵌塞,或用豆石混凝土将其填塞密实,并用塑料贴膜或铁皮将门窗框加以保护。
3.4.3将混凝土蜂窝、麻面、露筋、疏松部分剔到实处,并刷胶粘性素水泥浆或界面剂,然后用1∶3水泥砂浆分层抹平。
脚手眼和废弃的孔洞应堵严,外露钢筋头、铅丝头及木头等要剔除,窗台砖补齐,墙与楼板、梁底等交接处应用斜砖砌严补齐。
3.4.5将砼构件、门窗过梁、梁垫、圈梁、构造柱等表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分的砼凿到实处,把外露的钢筋头、铁丝剔除清掉;脚手眼、窗台砖、内隔墙与楼面底处应堵实和补砌整齐。
3.4.6抹灰总厚度大于或等于35mm时及不同材料基体交接处,采取加强网(耐碱玻璃纤维网格布、钢丝网等,如图3.4-1、图3.4-2)防止开裂,加强网与各基体的搭接宽度不应小于100mm,如图3.4-1。
图3.4-1 耐碱玻璃纤维网格布图图3.4-2 钢丝网及粘钉图3.4-3 不同材料基体交接处加强网粘贴示意图4 施工工艺4.1 室内墙面抹灰施工4.1.1 工艺流程 4.1.2 操作工艺 1 基层清理1)砖砌体基层:将墙面上残存的砂浆、舌头灰剔除,污垢、灰尘等清理干净,用清水冲洗墙面,将砖缝中的浮砂、尘土冲掉。
2)混凝土墙基层处理:因混凝土墙面在结构施工时大都使用脱模隔离剂,表面比较光滑,故应将其表面进行处理,其方法为:采用脱污剂将墙面的油污脱除干净,晾干后采用机械喷涂或笤帚涂刷一层薄的胶粘性水泥浆或涂刷一层混凝土界面剂(如图4.1-1、图4.1-2),使其凝固在光滑的基层上,以增加抹灰层与基层的附着力,不出现空鼓、开裂;再一种方法可采用将其表面用尖钻子均匀剔成麻面,使其表面粗糙不平,然后浇水湿润。
抹灰时墙面不得有明水。
图4.1-1 机械喷浆 图4.1-2 喷浆成品3)加气混凝土砌块基体(轻质砌体、隔墙):加气混凝土砌体其本身强度较低,孔隙率较大,在抹灰前应对松动及灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实。
将墙面凸出部分或舌头灰剔凿平整,并将缺棱掉角、坑凹不平和设备管线槽、洞等同时用砂浆整修密实、平顺。
用托线板检查墙面垂直度偏差及平整度,根据要求将墙面抹灰基层处理到位,然后喷水湿润,水要渗入墙面10~20mm 、墙面不得有明水。
然后涂抹墙体界面砂浆,要全部覆盖基层墙体,厚度2mm ,收浆后进行抹灰。
4)混凝土小型空心砌块砌体(混凝土多孔砖砌体):基层表面清理干净即可,不得浇水。
5)涂抹石膏抹灰砂浆时,一般不需要进行界面增强处理。
6)涂抹聚合物砂浆时,将基层处理干净即可,不需浇水湿润。
基层清理 浇水湿润 吊垂直、套方、 32290 7E22 縢抹水泥踢脚或墙裙 抹底灰 墙面冲筋 做护角、抹 水泥窗台修补预留孔洞、电箱槽等槽、盒等抹罩面灰2浇水湿润35331 8A03 訃38456 9638 阸24784 60D0 惐33991 84C7 蓇 x29080 7198 熘@一般在抹灰前一天,用水管或喷壶顺墙自上而下浇水湿润。
不同的墙体,不同的环境,需要不同的浇水量。
浇水要分次进行,最终以墙体既湿润又不泌水为宜。
3吊垂直、套方、找规矩、做灰饼1)根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。
当墙面凹度较大时,应分层抹平。
每层厚度不大于7~9mm。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺找好垂直与平整。
灰饼宜用M15水泥砂浆抹成50mm见方形状,抹灰层总厚度不宜大于20mm。
图4.1-3 大墙面灰饼图4.1-4 门窗洞口灰饼2)房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼冲筋。
图4.1-5 阴角灰饼图4.1-6 烟道、水电管井灰饼4修抹预留孔洞、配电箱、槽、盒堵缝工作要作为一道工序安排专人负责,把预留洞、配电箱、槽、盒周边的洞内杂物、灰尘等物清理干净,浇水湿润,然后用砖将其补齐砌严,用水泥砂浆将缝隙塞严,压抹平整、光滑。
5抹水泥踢脚(或墙裙)根据已抹好的灰饼冲筋(此筋可以冲的宽一些,80~100mm为宜,因此筋即为抹踢脚或墙裙的依据,同时也作为墙面抹灰的依据)。
水泥踢脚、墙裙、梁、柱、楼梯等处应用M20水泥砂浆分层抹灰,抹好后用大杠刮平,木抹搓毛,常温第二天用水泥砂浆抹面层并压光,抹踢脚或墙裙厚度应符合设计要求,无设计要求时凸出墙面5~7mm为宜。
凡凸出抹灰墙面的踢脚或墙裙上口必须保证光洁、顺直,踢脚或墙面抹好将靠尺贴在大面与上口平,然后用小抹子将上口抹平压光,凸出墙面的棱角要做成钝角,不得出现毛茬和风棱。
6做护角墙、柱间的阳角应在墙、柱面抹灰前用M20以上的水泥砂浆做护角,其高度自地面以上不小于2m。
将墙、柱的阳角处浇水湿润,第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于50mm)将多余的水泥砂浆铲除。
第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。
在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。
抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使其形成钝角(图4.1-7)图4.1-7 水泥护角做法示意图7抹水泥窗台先将窗台基层清理干净,清理砖缝,松动的砖要重新补砌好,用水润透,用1:2:3豆石混凝土铺实,厚度宜大于25mm,一般1d后抹1:2.5水泥砂浆面层,待表面达到初凝后,浇水养护2~3d,窗台板下口抹灰要平直,没有毛刺。
8墙面冲筋当灰饼砂浆达到七八成干时,即可用与抹灰层相同砂浆冲筋,冲筋根数应根据房间的宽度和高度确定,一般标筋宽度为50mm,两筋间距不大于1.5m,如图4.1-8。
当墙面高度小于3.5m时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。
图4.1-8 墙面冲筋示意图32821 8035 耵?23807 5CFF 峿23891 5D53 嵓 ;C9抹底灰一般情况下冲筋完成2h左右可开始抹底灰为宜,抹前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤入细小缝隙内,接着分层装档、抹与冲筋平,用木杠刮找平整,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶板交接处是否光滑、平整、顺直,并用托线板检查墙面垂直与平整情况。
抹灰面接槎应平顺,地面踢脚板或墙裙,管道背后应及时清理干净,做到工完场清。
10抹罩面灰罩面灰应在底灰六七成干时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,每遍厚度约2mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹灰。
