2019年监理工程师《案例分析》高频考点知识点汇总

合集下载

监理工程师案例分析高频考点全套

监理工程师案例分析高频考点全套

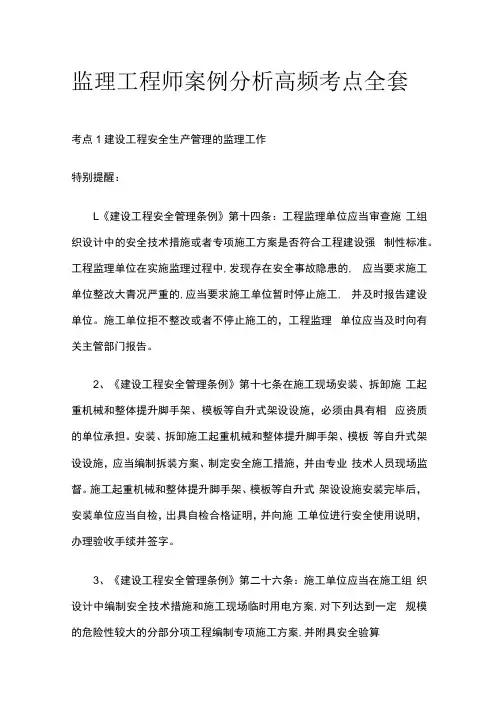

监理工程师案例分析高频考点全套考点1建设工程安全生产管理的监理工作特别提醒:L《建设工程安全管理条例》第十四条:工程监理单位应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。

工程监理单位在实施监理过程中,发现存在安全事故隐患的, 应当要求施工单位整改大青况严重的,应当要求施工单位暂时停止施工, 并及时报告建设单位。

施工单位拒不整改或者不停止施工的,工程监理单位应当及时向有关主管部门报告。

2、《建设工程安全管理条例》第十七条在施工现场安装、拆卸施工起重机械和整体提升脚手架、模板等自升式架设设施,必须由具有相应资质的单位承担。

安装、拆卸施工起重机械和整体提升脚手架、模板等自升式架设设施,应当编制拆装方案、制定安全施工措施,并由专业技术人员现场监督。

施工起重机械和整体提升脚手架、模板等自升式架设设施安装完毕后,安装单位应当自检,出具自检合格证明,并向施工单位进行安全使用说明,办理验收手续并签字。

3、《建设工程安全管理条例》第二十六条:施工单位应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,对下列达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督:(-)基坑支护与降水工程;(二)土方开挖工程;(三)模板工程;(四)起重吊装工程;(五)脚手架工程;(六)拆除、爆破工程;(七)国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。

对前款所列工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查。

4、《建设工程安全管理条例》第四十九条施工单位应当根据建设工程施工的特点、范围,对施工现场易发生重大事故的部位、环节进行监控,制定施工现场生产安全事故应急救援预案。

实行施工总承包的, 由总承包单位统一组织编制建设工程生产安全事故应急救援预案,工程总承包单位和分包单位按照应急救援预案,各自建立应急救援组织或者配备应急救援人员,配备救援器材、设备,并定期组织演练5、《关于落实建设工程安全生产监理责任的若干意见》(建市[2006] 248号:要求监理单位在施工准备阶段主要做好五个方面的审查、审核工作。

注册监理工程师案例分析考点总结

注册监理工程师案例分析考点总结

1、监理实施原那么和程序1、监理实施原那么:1、公正、独立、自立的原那么2、权责一致的原那么3、总监理工程师负责制的原那么4、严格监理、热情效劳的原那么5、综合效益的原那么2、监理实施程序:1、确定工程监理工程师,成立工程监理机构2、编制建设工程监理规划〔施工阶段的监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前报送建设单位。

〕3、制定各专业监理实施细那么〔监理实施细那么由专业监理工程师在相应工程施工开始前编制完成,并必须经总监理工程师批准。

〕4、标准化地开展监理工作〔①工作的时序性。

这是指监理的各项工作都应按一定的逻辑顺序先后展开,从而使监理工作能有效地到达目标而不致造成工作状态的无序和混乱。

②职责分工的严密性。

建设工程监理工作是由不同专业、不同层次的专家群体共同来完成的,他们之间严密的职责分工是协调进行监理工作的前提和实现监理目标的重要保证。

③工作目标确实定性。

在职责分工的根底上,每一项监理工作的具体目标都应是确定的,完成的时间也应有时限规定,从而能通过报表资料对监理工作及其效果进行检查和考核。

〕5、参与验收,签署建设工程监理意见6、向业主提交建设工程监理档案资料7、监理工作总结〔监理工作完成后,工程监理机构应及时从两方面进行监理工作总结。

其一,向业主提交的监理工作总结,其主要内容包括:委托监理合同履行情况概述,监理组织机构、监理人员和投入监理设施,监理任务或监理目标完成情况的评价,工程实施过程中存在的问题和处理情况,由业主提供的供监理活动使用的办公用房、车辆、试验设施等的清单,必要的的工程图片,说明监理工作终结的说明等。

其二,向监理单位提交的监理工作总结,其主要内容包括:①监理工作的经验,可以是采用某种监理技术、方法的经验,也可以是采用某种经济措施、组织措施的经验,以及委托监理合同执行方面的经验或如何处理好与业主、承包单位关系的经验等;②对监理工作中存在的问题及改良的建议。

监理工程师案例重点知识点总结

监理工程师案例重点知识点总结

监理工程师案例重点知识点总结案例一:施工质量把关监理工程师在施工现场负责质量把关,以确保工程质量符合规定标准。

在某大型商业综合体项目中,监理工程师发现施工方在混凝土浇筑过程中违反了规范要求。

他立即与施工方进行了沟通,并提出了整改意见。

在得到施工方接受并采取措施纠正错误后,监理工程师进行了现场监督,确保混凝土浇筑的质量得到有效控制。

经验总结:监理工程师需要熟悉相关建筑工程的规范要求,并能及时发现和纠正施工中存在的质量问题。

掌握专业知识是追求工程质量的基础。

案例二:工期管控监理工程师在项目实施过程中负责监督施工进度,确保项目按时完成。

在一次高速公路建设项目中,施工方由于各种原因导致进度延误。

监理工程师积极与施工方进行沟通,提出了合理的调整方案。

通过及时协调,他帮助项目重新制定了合理的工期计划,并监督施工方按照计划进行施工,最终确保项目按时完工。

经验总结:监理工程师需要具备项目管理和协调能力,能够灵活应对各种突发情况,并及时调整工期计划,保证项目进度的顺利推进。

案例三:安全隐患排查监理工程师在施工现场要负责安全隐患排查和验收。

在某建筑工地上,他发现施工方在搭建脚手架时存在严重的安全隐患,可能导致工人发生高空坠落事故。

监理工程师立即要求施工方停工,并组织专业人员对脚手架进行了检查和整改。

经过监理工程师的严格监控和指导,施工方及时消除了安全隐患,确保了工人的生命安全。

经验总结:监理工程师必须具备严格的安全意识,能够对施工中的安全隐患进行有效的识别和排查,并积极采取措施进行整改,确保工程施工过程的安全性。

案例四:质量验收监理工程师在工程的最后阶段负责质量验收工作。

在一次办公楼项目中,监理工程师发现部分室内装修存在质量问题,如墙面平整度不符合要求,地面材料破损等。

他依据规范要求,以及项目的合同约定,对施工方提出了整改要求,并进行了重新验收。

通过严格的把关和整改工作,最终保证了整个工程的质量。

经验总结:监理工程师需要具备丰富的验收经验,能够根据规范和合同要求对工程质量进行评估。

【资格考试】2019最新整理-监理工程师案例重点内容总结(二)

【资格考试】2019最新整理-监理工程师案例重点内容总结(二)

——参考范本——【资格考试】2019最新整理-监理工程师案例重点内容总结(二)______年______月______日____________________部门一、 监理合同当事人双方权利、责任监理人的权利(主要看)二、 招标方式、程序三、 施工合同的订立四、招标资格预审与评价五、 施工准备阶段的合同管理六、 施工过程中的合同管理1、 对材料、设备的质量控制发包人对对材料、设备的质量控制(看书上内容)承包人对材料、设备的质量控制(看书上内容)2、 重新检查、检查合格或不合格的责任归属与赔偿3、 提前竣工4、 不可抗力发生时的处理七、 竣工阶段的合同管理1、 工程试车的组织和程序 2、 工程试车的责任(书上四条)3、 工程保修质量保修的内容工程质量保修的范围与内容工作总结范文 单位: 姓名: 年 月 日质量保修期(质量保修期不应低于国家法定标准)质量保修责任八、索赔程序及监理工程师对索赔管理1、索赔概念要注意索赔是以合同关系为前提的,没有合同关系就不纯在索赔问题多注意:设计原因,承包人索赔程序业主违约给分包商造成的损失、索赔程序监理造成损失,索赔程序2、索赔成立的条件3、索赔的目的,工期、费用索赔4、给予承包上延长工期的情况5、分包商索赔的程序第三章质量管理一、参建各方的质量责任1、建设单位的质量责任2、监理单位的质量责任3、材料、购配件及设备生产单位的质量责任4、施工单位质量责任(侧重看材料、设备方面的)二、施工准备、施工过程的质量控制1、材料、购配件的质量控制2、施工组织设计的审查内容3、施工组织设计的审查程序4、忍蔽工程的验收(程序要重点看)。

监理工程师案例常见知识点总结

监理工程师案例常见知识点总结

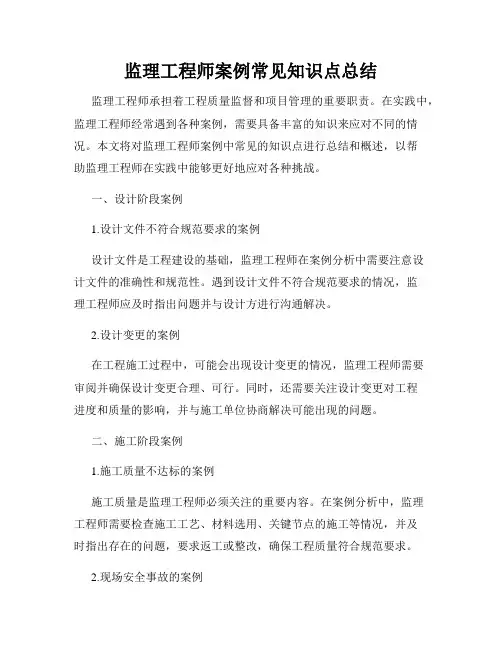

监理工程师案例常见知识点总结监理工程师承担着工程质量监督和项目管理的重要职责。

在实践中,监理工程师经常遇到各种案例,需要具备丰富的知识来应对不同的情况。

本文将对监理工程师案例中常见的知识点进行总结和概述,以帮助监理工程师在实践中能够更好地应对各种挑战。

一、设计阶段案例1.设计文件不符合规范要求的案例设计文件是工程建设的基础,监理工程师在案例分析中需要注意设计文件的准确性和规范性。

遇到设计文件不符合规范要求的情况,监理工程师应及时指出问题并与设计方进行沟通解决。

2.设计变更的案例在工程施工过程中,可能会出现设计变更的情况,监理工程师需要审阅并确保设计变更合理、可行。

同时,还需要关注设计变更对工程进度和质量的影响,并与施工单位协商解决可能出现的问题。

二、施工阶段案例1.施工质量不达标的案例施工质量是监理工程师必须关注的重要内容。

在案例分析中,监理工程师需要检查施工工艺、材料选用、关键节点的施工等情况,并及时指出存在的问题,要求返工或整改,确保工程质量符合规范要求。

2.现场安全事故的案例施工现场安全是监理工程师的重要职责之一。

监理工程师需要随时关注施工现场的安全状况,发现存在的安全隐患,并及时采取措施消除隐患,确保施工人员的安全。

三、验收阶段案例1.工程验收不合格的案例工程验收是工程竣工的最后一步,监理工程师需要对工程进行全面的验收,包括工程质量、安全等方面。

如果发现存在问题,监理工程师需要及时通知相关单位进行整改,并要求重新验收,确保工程符合要求。

2.合同纠纷的案例在工程的验收过程中,有时会出现合同纠纷的情况。

监理工程师需要根据合同条款进行判断和处理,并及时与相关方进行沟通解决,以维护各方的合法权益。

四、投诉处理案例1.业主投诉工程质量问题的案例监理工程师需要及时处理业主投诉的问题,对于涉及工程质量的投诉,监理工程师应进行认真调查,找出问题的根源,并提出解决方案,保证业主的满意度。

2.施工方投诉监理不公正的案例监理工程师在案例分析中也可能会面临施工方对监理工作的投诉。

监理工程师《案例分析》重点归纳

监理工程师《案例分析》重点归纳

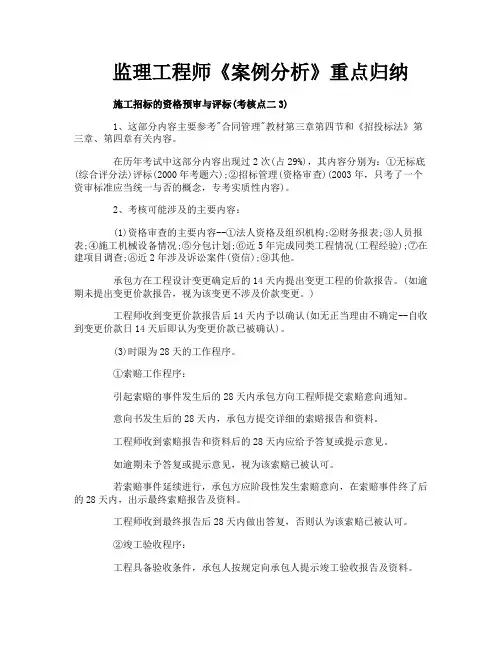

监理工程师《案例分析》重点归纳施工招标的资格预审与评标(考核点二3)1、这部分内容主要参考"合同管理"教材第三章第四节和《招投标法》第三章、第四章有关内容。

在历年考试中这部分内容出现过2次(占29%),其内容分别为:①无标底(综合评分法)评标(2000年考题六);②招标管理(资格审查)(2003年,只考了一个资审标准应当统一与否的概念,专考实质性内容)。

2、考核可能涉及的主要内容:(1)资格审查的主要内容--①法人资格及组织机构;②财务报表;③人员报表;④施工机械设备情况;⑤分包计划;⑥近5年完成同类工程情况(工程经验);⑦在建项目调查;⑧近2年涉及诉讼案件(资信);⑨其他。

承包方在工程设计变更确定后的14天内提出变更工程的价款报告。

(如逾期未提出变更价款报告,视为该变更不涉及价款变更。

)工程师收到变更价款报告后14天内予以确认(如无正当理由不确定--自收到变更价款日14天后即认为变更价款已被确认)。

(3)时限为28天的工作程序。

①索赔工作程序:引起索赔的事件发生后的28天内承包方向工程师提交索赔意向通知。

意向书发生后的28天内,承包方提交详细的索赔报告和资料。

工程师收到索赔报告和资料后的28天内应给予答复或提示意见。

如逾期未予答复或提示意见,视为该索赔已被认可。

若索赔事件延续进行,承包方应阶段性发生索赔意向,在索赔事件终了后的28天内,出示最终索赔报告及资料。

工程师收到最终报告后28天内做出答复,否则认为该索赔已被认可。

②竣工验收程序:工程具备验收条件,承包人按规定向承包人提示竣工验收报告及资料。

发包方收到竣工验收报告后28天内组织有关单位验收。

在验收后14天内给予认可或提出修改意见。

在28天内不组织验收,自第29天起发包人承担工程保管及意外责任。

在竣工验收后14天内不给予认可或提出意见,则视为已认可竣工报告。

(4)48小时及24小时的时限。

①隐蔽工程验收及中间验收(分部分项工程验收):承包方在验收前48小时通知工程师。

2019年监理工程师《案例分析》高频考点知识点汇总

2019年监理工程师《案例分析》高频考点知识点汇总

2019年监理工程师《案例分析》高频考点知识点汇总2019年监理工程师《案例分析》高频考点汇总索赔费用计算索赔费用计算中注意的问题:可以考虑费用索赔的情况。

①不利的自然条件及人为障碍如地质条件变化以及地下埋藏物的出现。

②工程变更引起增减合同原定的工程量,取消或增加项目,更改某个项目性质或种类,改变质量标准,更改标高、位置、尺寸等,实施必要的附加工作,改变施工顺序或时间。

③非自身原因工期延长或工程延误引起的费用增加或经济损失。

由于业主延误及其他非承包方原因延长工期引起的费用增加。

这类引发的费用索赔通常要计入延误引起的人、机闲置费及管理费,不计入利润。

④发包方提供数据错误引起放线错误等。

分两种情况:a、如工程已实施,需按工程师要求补救、整改时计入增加的额外费用,计入利润。

b、若导致停工造成损失只计入停工损失,不计入利润。

⑤发现地下文物等若交承包方执行处理,三方协商费用,可计利润。

若不交承包方执行处理,补偿窝工损失,不计利润。

延期造成的管理费计入。

⑥非承包方原因的工程中断如业主或工程师的过失造成或意外风险所致。

中断要以工程师指令为依据,只计算中断期间实际发生的费用,不计利润。

⑦为其他承包商提供服务如提供临时工程、设备;承包商负责维修、保养道路,提供各方使用;提供的服务应当是工程师要求的计费时可计入利润。

⑧工程师指令进行合同外的检验如重新检验,如合格,全部费用由发包方补偿,只计实际发生的费用,不计利润。

工程质量事故处理的鉴定验收:(一) 检查验收(二)必要的鉴定(三) 验收结论:验收结论通常有以下几种:1、事故已排除,可以继续施工。

2、隐患已消除,结构安全有保证。

3、经修补处理后,安全能够满足使用要求。

4、基本上满足使用要求,但使用应有附加限制条件。

5、对耐久性的结论6、对建筑物外观影响的结论7、对短期内难以作出结论的,可提出进一步观测检验意见。

对于处理后符合〈建筑工程施工质量验收统一标准〉的规定的,监理工程应予以验收、确认、并应注明责任方主要承担的经济责任。

监理工程师考试《案例分析》备考知识点汇总

监理工程师考试《案例分析》备考知识点汇总

级配管理质量监控:
建设工程中,由于不同原材料的级配,配合及拌制后的产品对最终工程质量有重要的影响。

因此,监理工程师要做好相关的质量控制工作。

1.拌和原材料的质量控制
2.材料配合比的审查
根据设计要求,承包单位首先进行理论配合比设计,进行试配试验后,确认2~3个能满足要求的理论配合比提交监理工程师审查。

监理工程师经审查后确认其符合设计及相关规范的要求后,予以批准。

3.现场作业的质量控制
(1)拌和设备状态及相关拌和料计量装置,称重衡器的检查;
(2)投入使用的原材料(如水泥、砂、外加剂、水、粉煤灰、粗骨料)的现场检查。

是否与批准的配合比一致;
(3)现场作业实际配合比是否符合理论配合比。

作业条件发生变化是否及时进行了调整。

例如混凝土工程中,雨后开盘生产混凝土,砂的含水率发生了变化,对水灰比是否及时进行调整等。

(4)对现场所做的调整应按技术复核的要求和程序执行。

(5)在现场实际投料拌制时,应做好看板管理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2019年监理工程师《案例分析》高频考点汇总索赔费用计算
索赔费用计算中注意的问题:
可以考虑费用索赔的情况。

①不利的自然条件及人为障碍如地质条件变化以及地下埋藏物的出现。

②工程变更引起增减合同原定的工程量,取消或增加项目,更改某个项目性质或种类,改变质量标准,更改标高、位置、尺寸等,实施必要的附加工作,改变施工顺序或时间。

③非自身原因工期延长或工程延误引起的费用增加或经济损失。

由于业主延误及其他非承包方原因延长工期引起的费用增加。

这类引发的费用索赔通常要计入延误引起的人、机闲置费及管理费,不计入利润。

④发包方提供数据错误引起放线错误等。

分两种情况:
a、如工程已实施,需按工程师要求补救、整改时计入增加的额外费用,计入利润。

b、若导致停工造成损失只计入停工损失,不计入利润。

⑤发现地下文物等若交承包方执行处理,三方协商费用,可计利润。

若不交承包方执行处理,补偿窝工损失,不计利润。

延期造成的管理费计入。

⑥非承包方原因的工程中断如业主或工程师的过失造成或意外风险所致。

中断要以工程师指令为依据,只计算中断期间实际发生的费用,不计利润。

⑦为其他承包商提供服务如提供临时工程、设备;承包商负责维修、保养道路,提供各方使用;提供的服务应当是工程师要求的计费时可计入利润。

⑧工程师指令进行合同外的检验如重新检验,如合格,全部费用由发包方补偿,只计实际发生的费用,不计利润。

工程质量事故处理的鉴定验收:
(一) 检查验收
(二)必要的鉴定
(三) 验收结论:验收结论通常有以下几种:
1、事故已排除,可以继续施工。

2、隐患已消除,结构安全有保证。

3、经修补处理后,安全能够满足使用要求。

4、基本上满足使用要求,但使用应有附加限制条件。

5、对耐久性的结论
6、对建筑物外观影响的结论
7、对短期内难以作出结论的,可提出进一步观测检验意见。

对于处理后符合〈建筑工程施工质量验收统一标准〉的规定的,监理工程应予以验收、确认、并应注明责任方主要承担的经济责任。

对经加固补强或返工处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,应拒绝验收。

工程施工质量检测方法:
1、钢筋、钢丝及钢绞线。

钢筋进场时,应按国家相关标准的规定抽取试件进行力学性能和重量偏差检验,检验结果必须符合有关标准的规定。

检验方法:检查产品合格证、出厂检验报告、进场复验报告。

2、水泥进场时,应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验,检验结果必须符合有关标准的规定。

检验方法:检查产品合格证、出厂检验报告、进场复验报告。

3、地基土的质量检验及要求:
1)换填垫层法的质量检验:垫层的质量检验必须分层进行,每夯压完一层,应检验该层的平均压实系数。

当压实系数符合设计要求后,才能铺填上层。

2)填土工程的质量要求:填方和柱基、基坑、基槽、管沟回填,必须按规定分层夯压密实。

4、地基土承载力试验。

地基土承载力试验用于确定岩土的承载力和变形特性等,包括:承载力试验;现场浸水承载力试验;黄土湿陷性试验;膨胀土现场浸水承载力试验等。

5、桩基承载力试验。

桩基静承载力试验包括单桩静承载力试验和单桩动测试验。

桩基应进行承载力和完整性检测。

1)单桩静承载力试验:试桩数及试验内容。

2)单桩动测试验:动测法试桩数量。

动测法分为高应变动测和低应变动测两大类。

6、钢筋连接施工试验与检测
1)钢筋焊接接头试验方法。

钢筋焊接接头的基本力学性能试验方法包括拉伸试验、抗剪试验和弯曲试验。
