绿化种植施工方案45999

合集下载

绿化种植总体施工方案及方法

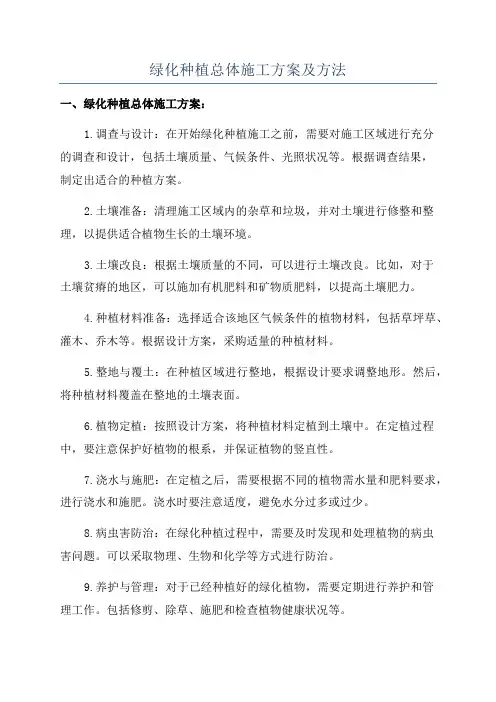

绿化种植总体施工方案及方法

绿化种植总体施工方案及方法一、绿化种植总体施工方案:1.调查与设计:在开始绿化种植施工之前,需要对施工区域进行充分的调查和设计,包括土壤质量、气候条件、光照状况等。

根据调查结果,制定出适合的种植方案。

2.土壤准备:清理施工区域内的杂草和垃圾,并对土壤进行修整和整理,以提供适合植物生长的土壤环境。

3.土壤改良:根据土壤质量的不同,可以进行土壤改良。

比如,对于土壤贫瘠的地区,可以施加有机肥料和矿物质肥料,以提高土壤肥力。

4.种植材料准备:选择适合该地区气候条件的植物材料,包括草坪草、灌木、乔木等。

根据设计方案,采购适量的种植材料。

5.整地与覆土:在种植区域进行整地,根据设计要求调整地形。

然后,将种植材料覆盖在整地的土壤表面。

6.植物定植:按照设计方案,将种植材料定植到土壤中。

在定植过程中,要注意保护好植物的根系,并保证植物的竖直性。

7.浇水与施肥:在定植之后,需要根据不同的植物需水量和肥料要求,进行浇水和施肥。

浇水时要注意适度,避免水分过多或过少。

8.病虫害防治:在绿化种植过程中,需要及时发现和处理植物的病虫害问题。

可以采取物理、生物和化学等方式进行防治。

9.养护与管理:对于已经种植好的绿化植物,需要定期进行养护和管理工作。

包括修剪、除草、施肥和检查植物健康状况等。

10.监测与评估:定期对绿化种植工程进行监测和评估,包括植物生长情况、根系状态、植物健康状况等。

根据评估结果,及时采取相应的措施进行调整和改进。

二、绿化种植方法:1.草坪种植:草坪是绿化工程中常用的地被植物,可以种植在公园、花坛、草坪等地方。

种植时可以选择草坪种子或者草皮,按照设计要求进行种植。

2.乔木和灌木种植:乔木和灌木是绿化工程中常用的树木,可以种植在道路两侧、花坛、园林等地方。

种植时需要挖掘合适的树坑,将植物栽植到树坑中,并固定好。

3.花卉种植:花卉是绿化工程中常用的植物,可以点缀绿化景观,增加色彩和美感。

花卉种植可以选择种子、花苗或者花盆,按照设计要求进行栽植。

绿化种植工程施工方案

绿化种植工程施工方案

绿化种植工程施工方案绿化种植工程施工方案一、工程概况本绿化种植工程是为了改善城市环境,提高空气质量,增加城市绿地面积而进行的。

本工程包括绿地设计、苗木选购和种植等环节。

二、工程内容1.绿地设计:根据工程要求和站点情况,设计绿化布局图,包括草坪、花坛、行道树等,并合理安排排水系统,确保绿地的正常生长和管理。

2.苗木选购:经过与相关苗木供应商沟通和了解市场行情后,选购育苗基地的苗木,确保苗木的良好状态和生长质量。

3.施工准备:清除原有植被和杂物,修建绿地栅栏,铺设排水系统,并进行场地平整和土壤改良等工作,为后续种植工作做好准备。

4.种植工作:根据绿地设计图纸和工程要求,选择合适的时间和天气条件进行种植,确保苗木的存活率。

按照设计图纸标注的位置进行插植,注意避开地下管线和电缆等设施,并进行适量浇水和施肥。

5.养护管理:完成种植后,对绿化区域进行养护管理,包括浇水、修剪、除草、施肥、病虫害防治等,确保绿色植物的良好生长和管理。

三、施工方案1.施工队伍:组建专业的绿化施工队伍,人员包括项目经理、现场施工人员和养护管理人员等,确保施工的顺利进行。

2.施工材料:选购优质的工程材料,其中包括肥料、土壤改良剂、排水设施等,并按照工程要求进行使用。

3.施工流程:(1)场地清理:清除原有植被和杂物,并进行场地平整。

(2)土壤改良:根据土壤质量,进行施肥和土壤改良工作。

(3)绿地布局:根据绿化设计图纸,进行花坛、草坪、行道树等的布置。

(4)苗木选定:根据工程要求和育苗基地的实际情况,选购适合的苗木。

(5)种植工作:根据设计图纸和苗木要求,进行准确的位置插植。

(6)养护管理:种植后进行浇水、修剪、施肥、病虫害防治等工作,确保植物的良好生长和管理。

四、安全措施1.施工人员应参加必要的安全培训,掌握安全操作知识,佩戴个人防护设备,确保施工过程中人身和财产的安全。

2.施工现场应设立警示标识,明确标注管线和电缆等设施的位置,避免人员误操作。

绿化种植施工方案范本(3篇)

绿化种植施工方案范本(3篇)

第1篇一、工程概况1. 工程名称:XX绿化种植工程2. 工程地点:XX市XX区XX街道3. 工程规模:绿化面积XX平方米,绿化种植品种XX种4. 工程期限:XX个月5. 工程质量要求:符合国家及地方相关绿化种植工程规范,达到绿化美化效果二、施工组织机构1. 施工项目经理:负责整个工程的施工管理、进度控制、质量控制、成本控制等2. 技术负责人:负责技术指导、方案编制、施工工艺优化等3. 施工员:负责现场施工管理、人员调配、进度控制等4. 质量检查员:负责工程质量检查、验收等5. 安全员:负责施工现场安全检查、事故处理等三、施工准备1. 施工图纸及技术资料(1)施工图纸:包括绿化种植平面图、立面图、剖面图等(2)技术资料:包括土壤、水源、气候等自然条件资料,绿化种植品种特性、种植方法、施工工艺等2. 施工材料及设备(1)绿化种植材料:苗木、草皮、花卉、地被植物等(2)施工设备:挖掘机、推土机、装载机、洒水车、喷雾机等3. 施工人员(1)绿化种植人员:具备相关绿化种植技能和经验(2)施工人员:具备相关施工技能和经验4. 施工现场(1)施工现场布置:合理规划施工现场,确保施工顺利进行(2)临时设施:搭建临时办公室、宿舍、仓库等四、施工工艺及方法1. 施工工艺(1)土壤处理:对土壤进行深翻、松土、施肥等处理,确保土壤肥沃、透气性好(2)苗木种植:根据设计要求,合理选择苗木品种、规格,确保苗木成活率(3)草坪铺设:选用优质草坪,按照设计要求进行铺设,确保草坪平整、美观(4)花卉种植:选择适宜的花卉品种,按照设计要求进行种植,确保花卉生长旺盛、开花繁茂(5)地被植物种植:选择适宜的地被植物品种,按照设计要求进行种植,确保地被植物生长良好、覆盖度较高2. 施工方法(1)土壤处理:采用挖掘机进行土壤深翻,松土机进行松土,施肥机进行施肥(2)苗木种植:采用人工挖坑、栽植、浇水、覆土等工序(3)草坪铺设:采用卷材草坪,人工进行铺设、踩实、浇水等工序(4)花卉种植:采用人工挖坑、栽植、浇水、覆土等工序(5)地被植物种植:采用人工挖坑、栽植、浇水、覆土等工序五、施工进度安排1. 施工准备阶段:1个月2. 土壤处理阶段:1个月3. 苗木种植阶段:2个月4. 草坪铺设阶段:1个月5. 花卉种植阶段:1个月6. 地被植物种植阶段:1个月7. 工程验收阶段:1个月六、质量控制措施1. 施工人员培训:对施工人员进行绿化种植技能培训,确保施工质量2. 材料质量控制:选用优质绿化种植材料,确保苗木、草坪、花卉、地被植物等品种优良、质量可靠3. 施工过程控制:严格按照施工工艺进行施工,确保施工质量4. 质量检查与验收:对施工过程进行质量检查,确保工程质量符合要求5. 工程验收:按照国家及地方相关绿化种植工程规范进行验收,确保工程质量达标七、安全措施1. 施工现场安全管理:制定施工现场安全管理制度,确保施工现场安全2. 施工人员安全培训:对施工人员进行安全培训,提高安全意识3. 施工设备安全检查:定期对施工设备进行检查、维护,确保设备安全运行4. 事故处理:制定事故应急预案,确保事故发生后能够及时处理八、环境保护措施1. 施工现场环境管理:制定施工现场环境保护制度,确保施工现场环境整洁2. 施工废弃物处理:对施工废弃物进行分类、收集、处理,确保废弃物得到妥善处理3. 施工噪音控制:采取隔音、降噪等措施,降低施工噪音对周边环境的影响4. 施工用水管理:合理使用水资源,减少浪费,确保水资源得到有效利用九、后期维护1. 制定绿化种植后期维护方案,确保绿化植物生长良好2. 定期对绿化植物进行浇水、施肥、修剪、病虫害防治等维护工作3. 建立绿化种植档案,记录绿化植物生长情况,为后期维护提供依据十、总结本绿化种植施工方案范本针对XX绿化种植工程,从施工组织、施工准备、施工工艺、施工进度、质量控制、安全措施、环境保护、后期维护等方面进行了详细阐述。

绿化种植工程施工方案

绿化种植工程施工方案

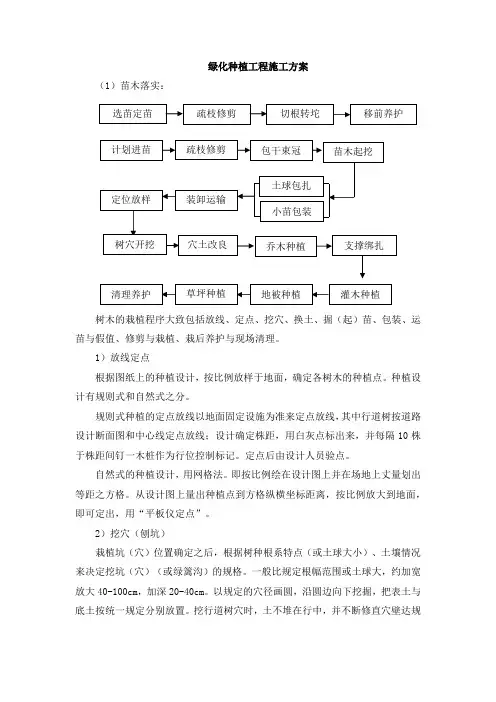

绿化种植工程施工方案(1)苗木落实:树木的栽植程序大致包括放线、定点、挖穴、换土、掘(起)苗、包装、运苗与假值、修剪与栽植、栽后养护与现场清理。

1)放线定点根据图纸上的种植设计,按比例放样于地面,确定各树木的种植点。

种植设计有规则式和自然式之分。

规则式种植的定点放线以地面固定设施为准来定点放线,其中行道树按道路设计断面图和中心线定点放线;设计确定株距,用白灰点标出来,并每隔10株于株距间钉一木桩作为行位控制标记。

定点后由设计人员验点。

自然式的种植设计,用网格法。

即按比例绘在设计图上并在场地上丈量划出等距之方格。

从设计图上量出种植点到方格纵横坐标距离,按比例放大到地面,即可定出,用“平板仪定点”。

2)挖穴(刨坑)栽植坑(穴)位置确定之后,根据树种根系特点(或土球大小)、土壤情况来决定挖坑(穴)(或绿篱沟)的规格。

一般比规定根幅范围或土球大,约加宽放大40-100cm,加深20-40cm。

以规定的穴径画圆,沿圆边向下挖掘,把表土与底土按统一规定分别放置。

挖行道树穴时,土不堆在行中,并不断修直穴壁达规定深度。

让穴保持上口沿与底边垂直,大小一致。

不挖成上大下小的锥形或锅底形。

在未经自然沉降的新填平和新堆土山上挖穴,在穴点附近夯实,踩实穴底;在斜坡上挖穴,深度以坡的下沿一边为准。

坑穴挖好后,由专人按规格验收,不合格的及时返工。

3)种植配苗或散苗:配苗后及时按图核对,检查调整。

裸根苗的栽种:放苗入穴,比试根幅与穴的大小和深浅是否合适,进行适当修理。

行列式栽植,每隔10-20株先栽好对齐用的“标杆树”。

如有弯干之苗,则弯向行内,并与“标杆树”对齐,左右相差不超过树干的一半,做到整齐美观。

栽植时,一人扶正苗木,一人先填入拍碎的湿润表层土,约达穴的1/2时轻提苗,让根自然向下舒展。

然后踩实(粘土不中踩),继续填满穴后,再踩实一次,最后盖上一层土与地面相平,使所填之土与原根颈痕相平或略高3-5cm;灌木与原根颈痕相平。

绿化种植施工方案

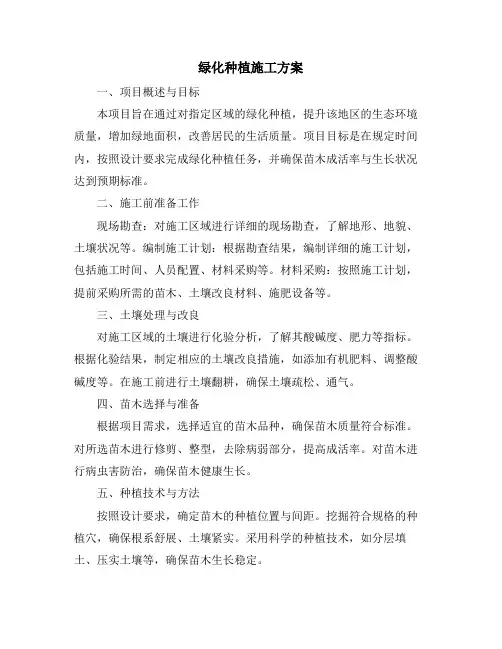

绿化种植施工方案

绿化种植施工方案一、项目概述与目标本项目旨在通过对指定区域的绿化种植,提升该地区的生态环境质量,增加绿地面积,改善居民的生活质量。

项目目标是在规定时间内,按照设计要求完成绿化种植任务,并确保苗木成活率与生长状况达到预期标准。

二、施工前准备工作现场勘查:对施工区域进行详细的现场勘查,了解地形、地貌、土壤状况等。

编制施工计划:根据勘查结果,编制详细的施工计划,包括施工时间、人员配置、材料采购等。

材料采购:按照施工计划,提前采购所需的苗木、土壤改良材料、施肥设备等。

三、土壤处理与改良对施工区域的土壤进行化验分析,了解其酸碱度、肥力等指标。

根据化验结果,制定相应的土壤改良措施,如添加有机肥料、调整酸碱度等。

在施工前进行土壤翻耕,确保土壤疏松、通气。

四、苗木选择与准备根据项目需求,选择适宜的苗木品种,确保苗木质量符合标准。

对所选苗木进行修剪、整型,去除病弱部分,提高成活率。

对苗木进行病虫害防治,确保苗木健康生长。

五、种植技术与方法按照设计要求,确定苗木的种植位置与间距。

挖掘符合规格的种植穴,确保根系舒展、土壤紧实。

采用科学的种植技术,如分层填土、压实土壤等,确保苗木生长稳定。

六、养护管理措施制定详细的养护管理计划,包括浇水、施肥、修剪、病虫害防治等。

定期对苗木进行巡查,发现问题及时处理。

加强与园艺师的沟通协作,确保养护管理工作的专业性与科学性。

七、安全与质量控制制定安全施工规范,确保施工人员的人身安全。

对施工过程进行质量控制,确保每个环节符合规范要求。

对施工成果进行质量验收,确保绿化种植效果达到预期目标。

八、工程验收与后期维护完成种植任务后,组织相关部门进行工程验收,确保绿化种植效果符合设计要求。

对验收过程中发现的问题进行整改,确保绿化种植效果达到预期目标。

制定后期维护计划,定期对绿化区域进行巡查、养护,确保苗木健康生长。

同时加强与社区居民的沟通协作,共同维护绿化区域的生态环境质量。

通过以上八个方面的综合施策,本项目将确保绿化种植施工的质量与安全,为提升地区生态环境质量、改善居民生活质量做出积极贡献。

绿化种植施工方案

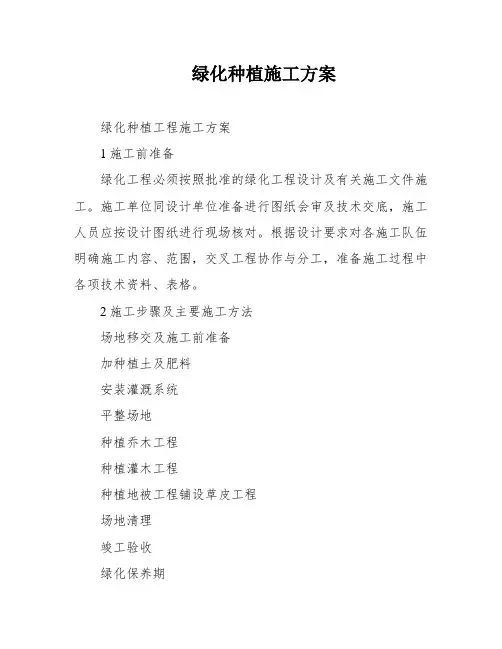

绿化种植施工方案

绿化种植施工方案绿化种植工程施工方案1施工前准备绿化工程必须按照批准的绿化工程设计及有关施工文件施工。

施工单位同设计单位准备进行图纸会审及技术交底,施工人员应按设计图纸进行现场核对。

根据设计要求对各施工队伍明确施工内容、范围,交叉工程协作与分工,准备施工过程中各项技术资料、表格。

2施工步骤及主要施工方法场地移交及施工前准备加种植土及肥料安装灌溉系统平整场地种植乔木工程种植灌木工程种植地被工程铺设草皮工程场地清理竣工验收绿化保养期验收移交3场地移交清理杂物:清除绿化范围内原有建筑垃圾,按《园林绿化施工规范》对绿化范围内现有垃圾土(包括原园路垃圾、混凝土块、杂草层)进行清理。

3.1绿地平整(绿地造形)绿地造形:绿地造形相当重要,造形的效果直接影响种绿化的层次感,此项工作是种植中的重点之一,具体措施如下:轮廓尺寸定位要准。

根据设计要求采用方格网划出地形定出边脚轮廓线,撒上灰线后用人工抽沟挖出。

确定薇丘脊点:根据土丘形成的自然规律和设计标高的要求确定脊点,用木桩打入作为控制依据。

完成回填后的微地形4种植土壤改良种植前应对该区域的土壤理化性子进行化验分析,采用响应的消毒、施肥、及客土等措施。

使种植土肥饶,PH值5.5~7.5,疏松,不含建筑和生活渣滓,必须满意园林植物生长所需的水、肥、气、热等肥力条件。

消毒:用熟石灰干洒于原平整的表土,并浅翻耕一二次即可。

施肥:堆沤过的蘑菇肥或发酵过的鸡粪+3%过磷酸钙客土:运一些外来质地好的土壤混合园林种植必须的最低土层厚度植被类型草本花卉土层厚度(cm)30草坪地被小灌木大灌木浅根乔木(穴)深根乔木(穴)30456090150种植土改良注意事项:种植基肥采用堆沤过的蘑菇肥或发酵过的鸡粪配合3%过磷酸钙与种植土充分混合后施入树穴或深翻过的灌木、地被植物绿化范围。

树穴施肥后要用一层干净的种植土(至少10CM)隔离乔木根系,制止发生烧根。

而灌木与地被植物铺撒肥料后要进行一次最少深度为20cm的深翻,将肥料充分混合入土壤中,制止过于集中的肥料对植物根系酿成的烧根征象。

绿化工程施工方案

绿化工程施工方案

绿化工程施工方案一、绿化种植1、绿化工程施工工艺流程图2、施工方法2.1绿化地平整、清理1)将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。

2)平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%—3.0%之间以利排水。

3)所有靠路边或路牙沿线50—100CM宽内的绿地地面低于路边或路牙沿线30CM,并在地面处理时将地面水排除。

2.2加种植土和下基肥1)种植土应采用PH值为5.0—7.0的壤土为宜,疏松、不含建筑和生活垃圾等杂物,种植前应对现场土壤理化性质进行化验分析,采取相应改良措施。

2)种植土深度要求为:3)种植层需与地下层连接,无水泥板、沥青、石层、大面积淤泥等不透水层,以保持土壤毛细管、液体、气体的上下贯通。

4)地被在施肥后应进行一次20—30M深的耕翻,将肥与土充分混匀,起到既提高土壤养分,又使土壤疏松、通气良好。

乔木、灌木机时应在种植前在穴边将肥土混匀,依次放入穴底和种植池。

2.3掘苗起苗时间和栽植时间紧密配合,做到当天起运,当天栽植。

为了挖掘方便,起苗前1-3天可适当浇水使泥土松软。

起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低。

土球的大小一般可按树木胸径的10倍左右确定,对于特别难成活的树种要考虑加大土球。

土球高度一般可比宽度少-10CM。

为了减少树苗水分蒸腾,提高移栽成活率,掘苗后,装车前应进行粗落修剪。

2.4定点放线1)在苗木栽前应严格按照设计图纸和图纸会审纪要进行定点放线。

2)乔木的定点以用皮尺、测绳等,按设计的位置钉木桩作为定植和栽植的依据,并且在每株株位的中心用用油漆等标记物做上醒目标记,作定位标记。

3)成片绿地的定点放线可利用测量仪器,或者使用网格法放线,先在地面上用皮尺、测绳等工具按照设计图上的相应比例等距离划好正方格,方格可用白灰画,也可钉桩挂线,然后利用这些方格线作纵横坐标,正确地在地上定点定位,钉上木桩或撒上白灰标明;保证放线地点准确,线路顺畅,面积、大小合格。

绿化种植工程施工方案

绿化种植工程施工方案

绿化种植工程施工方案一、工程概述本绿化种植工程的目标是在指定区域内进行绿化种植,提升环境质量,美化景观,并为居民提供更好的生活环境。

本施工方案将包括工程范围、建设期间的工程流程、施工方式、工程预算和管理措施等方面的详细内容。

二、工程范围本次绿化种植工程计划在指定区域内进行绿化种植,包括城市公园、住宅小区、商业广场等区域。

具体区域将根据设计方案确定。

三、工程流程1.前期准备工作(1)确定工程范围、施工时间和预算(2)组织相关人员进行勘测,摸清地势、土壤情况和水源条件等。

(3)开展土壤改良工作,包括除草、翻土、施肥等。

2.种植方案设计(1)根据地势、土壤和水源条件,制定适合本地区的种植方案。

(2)确定植物种类、数量、分布等,并制定相应的施工图纸和行动计划。

3.施工准备工作(1)采购种植所需的植物、土壤改良材料、肥料等。

(2)准备种植工具和设备。

(3)确定施工队伍和人员配置。

4.种植施工(1)按照施工图纸和行动计划组织施工队伍进行植物种植工作。

(2)根据植物的特性和数量,确定植物的疏密度和合理的排列方式。

(3)在进行种植工作时,要注意保护周围的环境、设备和建筑物,避免损坏或污染造成的影响。

5.工程收尾工作(1)对施工现场进行清理,清除垃圾和余料。

(2)组织验收工作,确保工程质量符合设计要求。

四、施工方式1.人工种植人工种植是传统的绿化种植方式,适用于小面积和个别绿化区域。

主要步骤包括挖坑、培土、植物栽植、浇水等。

2.机械种植机械种植适用于大面积绿化区域,可提高工作效率和质量。

主要步骤包括开沟、移植苗木、填土、压实等。

3.组合种植根据具体情况,可以采用人工种植和机械种植的组合方式,既能满足效率需求,又能保证工程质量。

五、工程预算根据种植方案和工程范围,编制工程预算,包括植物、土壤改良材料、肥料、人工和机械费用等。

六、管理措施1.安全管理工程施工期间,要加强安全管理,确保施工过程中不发生事故。

包括制定安全操作规程、配备必要的防护设备、进行安全培训等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

绿化种植施工方案一、工程概况:工程名称:陕西蔡家坡高速路出入口门户广场建设项目施工单位:陕西华萃路桥工程有限责任公司监理单位:陕西中安工程管理咨询有限公司建设单位:陕西蔡家坡城市建设有限公司设计单位:沃易森(西安)建筑景观设计有限责任公司陕西蔡家坡高速路出入口门户广场建设项目位于西宝高速和岐山大道交叉口,临近蔡家坡收费站岐山大道西侧设计宽度45m,东侧最宽处240m,设计范围内景观设计面积约7.0万平方米。

该工程的特点是地域广、铺装绿化面积大。

整个景观工程以广场铺装、绿化铺地为主题,该工程主要分为园林小品和园林绿化两大部分。

土建工程内容有铺装、园路、水体、廊架、园林小品等。

另有强·弱电入地工程。

本工程质量要求合格,工期为150天。

绿化种植部分施工内容主要为乔木种植、灌木种植、大树种植。

绿化种植的效果好坏是影响整个工程施工质量的关键之关键。

要与其他分部分项工作相协调、把握好季节性施工等前提下,精心施工,使植物达到最佳视觉、空间效果,形成一个绿化环境。

二、乔灌木种植:1、苗木准备:针对本工程的特殊性、重要性,对施工设计要求的苗木要严格把好质量关。

苗木应在保证施工设计要求的同时,选择树杆挺拨、树冠均匀、姿态优美、无病虫害的树木。

10公分以下的乔木,挖掘泥球的大小是依照树木地面上基部的周长作泥球的半径。

10公分以上的乔木,挖掘泥球的大小是依照树木离地面上40公分处树干周长做泥球的半径。

灌木以冠径的1/2-1/4作泥球半径。

为了挖掘方便,起苗前1-3天可适当浇水使泥土松软,对起裸根苗来说也便于多带宿土,少伤根系。

起苗时对于常绿树种应带有有完整的土球,苗木起苗时间和栽植时间尽量做到紧密结合,做到随起随栽。

应根据植物适宜的栽植时期抓紧栽植,如在非适宜栽植时期栽植,就必须制定相应的技术措施,所有栽植苗一律带完整的土球,运到的苗木必须及时栽种,当晚来不及种的苗木必须进行假植。

2.定点放样:对于主体树种尽量做到按图施工,先根据绿化施工设计图在现场用拉尺法(少量也可用目测法)测出苗木栽植位置和株间距,务必要细心测量精确定位。

如遇新旧植物定位有重叠时,应上报,调整位置。

在进行测量定位工作的同时,施工人员要注意对原有植物的保护。

3.挖种植穴:(1)在苗木栽植前,应根据所定的栽植点为中心,沿四周向下挖种植穴,种植穴的大小应按植株的根盘或土球直径适当放大,一般要求带土球树穴直径是球径加30-40cm,裸根苗树穴直径是根系宽度加20cm。

种植深度要求裸根乔木种植深度应较原根颈土痕深5-10厘米;带土球苗木比土球顶部深2-3厘米;灌木应与原土痕齐。

花苗种植深度以所埋之土刚好与根颈处相齐;球根类花卉的种植深度应更加严格掌握,一般覆土厚度应为球根的球高的2倍。

(2)挖掘槽穴时,首先要了解地下水管道及电缆埋设物等情况。

若遇夹土层、块石、建筑垃圾及其他有害物时,必须清除并用栽培土加以更换。

槽穴应挖成直筒型,不能成锅底型。

表土要单独堆放在适合施工并不影响原有植物处,覆土时先放入槽穴。

(3)若在树穴挖掘过程中出现地下水时应上报监理公司和设计单位协商,以便变更定植点或采用其它补救措施。

4.粗修:(1)对苗木植株的重叠枝和枯枝、伤枝、病虫枝进行粗修。

(2)对苗木根系中的腐蚀根和受伤根进行修剪。

5.种植:(1)栽植可结合施用基肥。

基肥应以腐熟有机肥料为主,也可施用复合肥,用量要适当。

基肥可施于穴底,施后盖土,勿与根系接触。

(2)解开树冠的绑绳,观察植株的形态,再将植株放在栽植穴槽内,定好方向。

树姿最好面应朝向游人主要欣赏面。

(3)带土球的栽植:土球经初步覆土塞实后方可将土球包扎物自下而上小心解除。

若泥球有松碎时,下压的包扎物可剪断,不宜取出,随后继续填土,分层捣实,待填土达土球深度的2/3时,浇足第一次水,渗透后继续填土至与地面持平再浇第二次水,待水不再向下渗透为度。

铲入种植土,进行分层捣实(捣实前先把植株往上提一些)。

(4)裸根树木的栽植,应先将植株放在栽穴槽内,扶下立直定好方位后,按根盘情况先填以适当厚度的栽植土,将根群舒展,均匀填土,稍作上下抖动使根与土密接,然后继续边填土边捣实,待与地面持平时,浇透水直至不再向下渗透为度。

6.支撑和卷干:乔木和珍贵树木的栽植后,必须立支撑。

支撑可用人字形、三角形或单柱支撑。

支撑下埋深度,视树种规格和土质而定,一般大支撑为植株高度1/2以上处。

在支撑绑扎点应用麻布或橡皮块包住,以免磨去皮层,或引起环剥。

然后均匀布置支撑杆位置(斜立的单干支撑设在迎风面的对面),着地点再用石块垫住,支撑点上用麻绳或尼龙绳绑好。

7.整形:用高架人字架在原有粗修的基础上进行细修,主枝修剪重叠枝和弱势枝,对侧枝修剪时应做到“强枝弱剪,弱枝强剪”的原则,尽量使枝条向上向外扩展,以增加成形时树冠的遮蔽面积。

同时为减少叶面的蒸腾作用,可采用半叶法,但不可把叶子全部摘光。

8.绑扎:用高架人字架,用草绳或麻布对主枝、粗的分枝分别进行绑扎,要求绑扎紧贴树皮,以便树杆保湿。

9.浇水:绑扎完毕后,根据泥球大小在泥球尺寸附近处挖一条浅槽,以便水份更好地渗入泥球中,先进行枝杆喷水,然后集中浇根部,直到浇透为止,在种植后近期应勤浇水,特别是喷叶片,确保叶面的水份和湿度。

三、大树移植:1.工艺流程:准备—→采购—→起掘—→吊运—→挖穴—→修剪—→种植—→支撑—→绑扎—→整形—→浇水—→遮荫—→养护2.影响大树移植成活率的关键及误区:(1)树干及枝条的树皮破损过多或修剪不平整,病菌从伤口侵入树体内,造成树木衰弱。

(2)树木的泥球与土没有密接或种植后无支撑,一旦大风吹干造成根部松动,与土壤分离,致使树木死亡。

(3)种植过深或泥球表面覆土过多,造成根系窒息死亡。

(4)土壤是深层土,与泥球、根系接触后,根系无法发根引起死亡。

建议土壤用种植土。

(5)由于种植时覆土的密度低于原有土,致使根系积水引起死亡。

建议使用泥浆种植法,使种植土密度大于周边土壤的密度,不然容易造成积水穴。

施工时应对操作人员进行严格交底,避免以上事故的发生。

3.确保成活技术措施:(1)苗木采购:大树种植需要选择合适的苗木能提高成活率,具体如下:选择移植过或假植过的苗木。

因为近二年已经移植过的树木,其新生的细根都集中在根蔸部位,树木再移植时所受的影响较小,假植几个月后的苗木,其根蔸处开始长出新根,根的活动比较旺盛。

因此成活率相对较高。

选择苗木土球最大的苗木,从苗圃挖出的树苗,其土球应比平常挖掘大一些,因土球越大,根系越完整,栽植越易成功。

(2)泥球起挖的关键——保留主根在移植前1—2天,根据土壤干湿情况,进行适当浇水,以防挖掘后土壤过干而使土球松散;此外,为方便起挖,防止枝条折损应对树木进行精修剪并扎蓬。

泥球的大小以大树胸径的8倍或以大树地径周长为半径来确定泥球的直径,深根系树种泥球可适当缩小,但主根万不可断,因为根系向上输送养分需要力的作用;若主根折断,虹吸作用会使大量养分从主根流失,苗木从顶梢向下死亡。

泥球的厚度一般不小于泥球直径的2/3。

起挖时遇到粗大根可用锋利的锯子切断,千万不可用锹硬性切断,否则会造成须根振断,使打好的泥球无效果。

进行泥球包扎,无论采用何种方式包扎网络,都以“紧”为准则。

4.大树吊装运输(1)吊装由于这乔木规格较大,我们拟采用吊机吊卸进行装载。

现场应由经验丰富的绿化技术人员到现场考察好运输路线和起吊位置。

应注意:A进现场时不损坏枝条和现场的成品、半成品或临时设施等。

B起吊处地基是否牢固等。

C起吊时吊臂能否自由伸展和移动。

D特别要注意能否吊至种植处,当不能直接吊至种植穴时,应安排二次吊卸。

起吊时应注意:A以起吊泥球为主,树杆着力点必须用橡皮垫或软包装包扎,然后用木条绑扎住,以防随意活动或防止木条直接夹在树干上,引起树皮磨损等。

B选用一根较长的麻绳或尼龙绳绑住树的尾部,以便操作人员能控制入穴的角度和方向。

C选用适当的起吊缆绳及正确的扎绳方法,以避免缆绳断裂和卡绳。

D注意轻吊轻放,选择稳定着力点。

着力点的选择可凭经验先选择一点,通过用吊机轻轻往上提来观察,是否是最佳着力点,通常试吊2-3次即可找到。

起吊点的选择一般在平板车选好。

E当泥球入穴后,先别急着放下吊绳,待选好种植方向后略松吊绳,由专人进行粗支撑或护住树体。

剪断泥球四周绑扎的草绳,并从树穴中取出,然后从两边铲入种植土,进行分层捣实,捣实后,可以开始慢慢地松开绳,此时如发现树体有倾斜的可能时应重新进行种植土的捣实。

收工前必须把水浇透。

F特别要强调在吊装过程中现场工作人员必须戴好安全帽,吊臂下严禁站人。

(2)运输因大树体量较大,运输不便,为此应提前与当地有关部门协商运输方案。

运苗过程常易引起苗木枝叶、根系吹干,枝干及根皮磨损。

因此应特别注意保护,尤其是长途运苗时。

车厢内应先垫上草袋等物,以防车板磨损苗木。

树木泥球在前,梢在后,垫上蒲包,枝叶用绳捆紧,喷洒抑制蒸腾剂,罩上遮荫网,减少叶片晃动,减少树木的招风面。

主干应用木架架稳,根部用湿的草包覆盖,运输途中有条件的应注意喷水。

设想车速36公里/小时,风速可达10米/秒,所以罩上遮荫网保护好叶片是必须的,这样会使成活率显著提高。

5.修剪整形为提高成活率和保留完美的树形,减少自然伤害,无论出圃时是否进行过修剪,栽植时必须修剪。

树冠修剪量以泥球大小为准则,顶端枝条以15度修剪,以防灰尘积累和病菌繁殖。

修剪枝条的同时将破损的树皮修平,以免病菌侵害,影响成活率。

修剪完后建议用伤口涂补剂涂刷伤口。

可选用市场上出现的刷子式伤口涂补剂,此产品中含有消毒并能促进伤口愈合的物质,使伤口尽快愈合。

该产品为浸润式,能彻底与空气隔绝,对提高苗木成活率起到一定作用。

苗木经过运输跋涉,根系多少有些损伤,因此在修剪树冠的同时不可忘了修根。

因为不管根系折断、磨损或伤口不平,都可成为根部腐烂的起源,并向内部深入,使刚移植抵抗力不强的树木受到病虫的侵害,造成死亡(这是国内园林工作者比较容易疏忽的地方)。

所以,对己劈裂、严重磨损的根系必须修平,然后涂上断面愈合剂。

目前市场上比较有作用的是活力素,能促进伤口的愈合。

在表面产生薄膜,对根菌繁殖有抑制作用。

此外,在修根时发现腐烂根必须彻底清理,掌握“整个断面无黑点无腐烂”的准则。

四、养护:施肥、浇水灌溉时间视天气的变化进行控制,梅雨前(最高气温30 摄氏度以下),每天早晚喷雾 4 小时,从上午10 时半至下午 3 时这段时间内停止喷水。

如久干无雨,土壤干燥(土壤泛白开裂),浇水灌溉,浇水灌溉宜在早晨或傍晚进行。

施肥是促进苗木生长健壮的有效手段,施肥须等植物根系损伤恢复并开始生长后进行,即苗木种植约半年后(草坪为三个月),一般施用尿素、复合肥等根肥。

对灌木也可追施叶面肥。

病虫害防治防治重点是大树和色叶小灌木,因大树经过移植,根系、树枝等受到严重伤害,自然恢复期较长,抗病虫害功能随之下降,因此必须密切注意对大树观察,一旦出现病虫害症状,立即对症下药,严防病虫害蔓延,而色叶小灌木和杜鹃等在梅雨季最易发生病害,导致叶片斑变和脱落,所以在梅季前就应开始定期喷药防治。

相关文档
最新文档
