危险性较大工程监理实施细则
危大工程监理实施细则

危险性较大的分部分项工程(一)危险性较大的分部分项工程范围1.开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
2.土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
3、模板工程及支撑体系一)各类工具式模板工程: 包括大模板、滑模、爬模、飞模等工程。
4、二)混凝土模板支撑工程: 搭设高度5m及以上;搭设跨度10m 及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
5、三)承重支撑体系: 用于钢结构安装等满堂支撑体系。
6、起重吊装及安装拆卸工程一)采用非常规起重设备、方法, 且单件起吊重量在10KN及以上的起重吊装工程。
二)采用起重机械进行安装的工程。
三)起重机械设备自身的安装、拆卸。
7、脚手架工程一)搭设高度24m及以上的落地式钢管脚手架工程。
二)附着式整体和分片提升脚手架工程。
三)悬挑式脚手架工程。
四)吊篮脚手架工程。
五)自制卸料平台、移动操作平台工程。
六)新型及异型脚手架工程。
6.拆除、爆破工程一)建筑物、构筑物拆除工程。
二)采用爆破拆除的工程。
7、其它一)建筑幕墙安装工程。
二)钢结构、网架和索膜结构安装工程。
三)人工挖扩孔桩工程。
四)地下暗挖、顶管及水下作业工程。
五)预应力工程。
六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
(二)组织机构与职责分工1.项目监理部管理由总监、涉及危险性较大的分部分项工程安全监理方面的相关专业监理工程师(危险性较大的分部分项工程安全监理人员)组成危险性较大的分部分项工程安全监理小组, 总监任组长, 成员由各专业监理人员组成。
主要负责实施公司危险性较大的分部分项工程安全监理管理制度、对施工全过程的危险性较大的分部分项工程安全监督管理、检查和督促施工单位严格按国家和地方有关危险性较大的分部分项工程安全的法律法规和有关规定进行施工作业、定期进行危险性较大的分部分项工程安全质量检查。
危大工程安全工程监理细则

危大工程安全工程监理细则危险性较大的分部分项工程安全监理实施细则一、总则为保障危险性较大的分部分项工程的安全施工,确保人身安全和财产安全,根据相关法律法规和标准规范,制定本实施细则。
二、适用范围本实施细则适用于危险性较大的分部分项工程的安全监理工作,包括但不限于以下工程:(1)高层建筑、大型桥梁、隧道、地下工程等;(2)危险化学品、易燃易爆物品的生产、储存、使用等工程;(3)特种设备安装、改造、维修等工程;(4)其他危险性较大的工程。
三、监理职责1)监理单位应按照法律法规和标准规范,对危险性较大的分部分项工程进行全过程监理,对施工单位的安全管理进行监督检查,及时发现并纠正安全隐患,保障工程施工安全。
2)监理单位应按照相关规定,对施工单位的安全生产管理制度、安全施工方案、安全技术措施、安全检查记录等进行审核,确保施工单位的安全管理符合法律法规和标准规范。
3)监理单位应当对施工单位的安全生产责任制、安全教育培训、安全奖惩制度等进行监督检查,加强对施工人员的安全教育和培训,提高施工人员的安全意识。
4)监理单位应当及时向建设单位和施工单位提出整改意见,对存在的安全隐患进行跟踪督促整改,并及时向建设单位和有关部门报告。
四、监理要求1)监理单位应当与施工单位共同制定安全监理计划,明确监理职责和要求,确保监理工作有序进行。
2)监理单位应当对施工单位的安全施工方案、安全技术措施、安全检查记录等进行审核,对存在的安全隐患提出整改意见,并跟踪督促整改。
3)监理单位应当对施工单位的安全生产责任制、安全教育培训、安全奖惩制度等进行监督检查,加强对施工人员的安全教育和培训,提高施工人员的安全意识。
4)监理单位应当及时向建设单位和施工单位提出整改意见,对存在的安全隐患进行跟踪督促整改,并及时向建设单位和有关部门报告。
五、监理报告监理单位应当按照有关规定,及时向建设单位和有关部门报告危险性较大的分部分项工程的安全监理情况,对存在的安全隐患提出整改意见,并跟踪督促整改。
危险性较大的分部分项工程监理实施细则

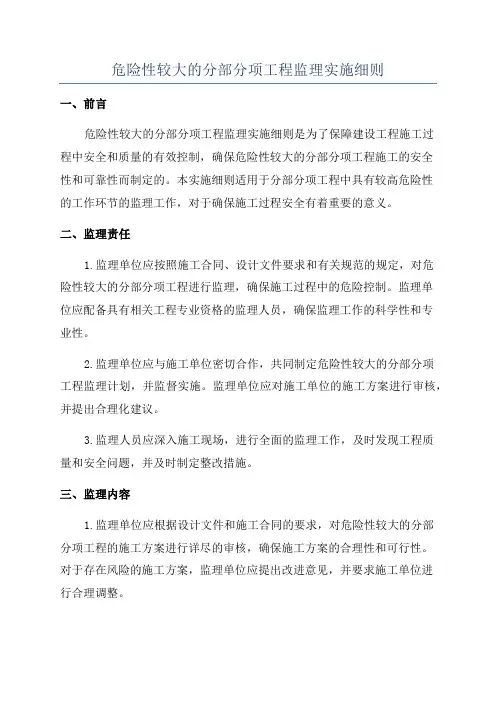

危险性较大的分部分项工程监理实施细则一、前言危险性较大的分部分项工程监理实施细则是为了保障建设工程施工过程中安全和质量的有效控制,确保危险性较大的分部分项工程施工的安全性和可靠性而制定的。
本实施细则适用于分部分项工程中具有较高危险性的工作环节的监理工作,对于确保施工过程安全有着重要的意义。
二、监理责任1.监理单位应按照施工合同、设计文件要求和有关规范的规定,对危险性较大的分部分项工程进行监理,确保施工过程中的危险控制。
监理单位应配备具有相关工程专业资格的监理人员,确保监理工作的科学性和专业性。
2.监理单位应与施工单位密切合作,共同制定危险性较大的分部分项工程监理计划,并监督实施。
监理单位应对施工单位的施工方案进行审核,并提出合理化建议。
3.监理人员应深入施工现场,进行全面的监理工作,及时发现工程质量和安全问题,并及时制定整改措施。
三、监理内容1.监理单位应根据设计文件和施工合同的要求,对危险性较大的分部分项工程的施工方案进行详尽的审核,确保施工方案的合理性和可行性。
对于存在风险的施工方案,监理单位应提出改进意见,并要求施工单位进行合理调整。
2.监理单位应对危险性较大的分部分项工程施工过程进行全程的监控,确保施工工艺符合规范要求。
监理人员要密切关注施工过程中的重要节点,避免安全风险的存在。
3.监理单位应对危险性较大的分部分项工程施工材料进行检查和验收,确保材料的质量和性能符合要求。
监理人员要注意材料的储存和使用情况,及时发现问题并提出处理建议。
4.监理单位应对危险性较大的分部分项工程的施工质量进行检查和评估,确保施工质量符合规范要求。
监理人员要及时发现施工中的质量问题,并要求施工单位进行整改。
5.监理单位应对危险性较大的分部分项工程进行安全检查,确保施工过程中的安全隐患得到有效控制。
监理人员要了解施工单位的安全措施,并进行监督检查,对存在的安全隐患提出整改要求。
6.监理单位应定期对危险性较大的分部分项工程进行验收,确保施工结果符合设计要求和规范要求。
危险性较大的分部分项工程监理实施细则

危险性较大的分部分项工程监理实施细则危险性较大的分部分项工程监理实施细则主要是针对工程施工中可能存在的高风险、高危险性的分部分项工程,制定详细的监理实施细则,确保工程施工的安全性和质量。
本文将以大型设备安装、高空作业、深基坑工程为例,探讨危险性较大的分部分项工程的监理细则。
一、大型设备安装1.监理人员要对大型设备安装过程中的风险进行充分的了解和评估,并及时制定相应的安全措施;2.建立大型设备安装区域的警示标志,并制定临时工作区的管理规定;3.合理分配安装人员的工作岗位和职责,并确保他们具备相关的技术和安全知识;4.安装现场要实施安全警戒措施,确保施工现场的安全空间;5.对设备的安装位置、固定方式、安装过程进行全程监控,确保设备的安全安装。
二、高空作业1.对高空作业人员进行身体健康检查,并确保他们具备相关的技术和安全知识;2.组织对高空作业现场进行全面安全检查,确保作业区域的围护措施和安全装置的完好;3.设置作业现场的安全警示标志,并建立警戒区域;4.落地损失传感器等安全装置必须正常工作,有问题时应及时进行维修或更换;5.建立高空作业的应急预案,并组织演练,确保高空作业发生紧急情况时的及时应对能力;6.不得进行无保护的高处作业,必要时应设置安全网、防护栏杆等安全设施;7.监理人员要进行频繁的现场巡视,避免高空作业人员违规操作。
三、深基坑工程1.深基坑工程必须建立详细的施工方案和安全措施,并对监理人员进行培训;2.确保基坑施工现场的通风良好,并建立严格的检查制度;3.监控基坑工程的沉降和倾斜情况,确保基坑的稳定性;4.建立基坑工程的警示标志和警戒区域,并采取有效的生命保护和消防设施;5.保证基坑工程周边地面的稳定,防止地面下陷;6.监理人员要对基坑工程的施工过程进行全程监控,确保施工质量和安全性;7.在有自然水源排泄的情况下,要进行合理的水源管理,防止基坑地下水位过高。
综上所述,危险性较大的分部分项工程对监理实施细则提出了更高的要求。
危险性较大工程监理实施细则

危险性较大工程监理实施细则一、总则1、为了规范和加强危险性较大工程的安全生产监督管理工作,保证监理实施细则的顺利实施,特制定本细则。
2、本细则所称危险性较大工程是指《建设工程安全生产管理条例》第二十六条所规定的危险性较大的分部分项工程。
3、监理单位应当按照法律、法规和工程建设强制性标准实施监理,并对危险性较大工程的安全生产承担监理责任。
二、监理职责与责任1、监理单位应当对危险性较大工程进行严格的监督和管理,确保工程安全顺利进行。
2、监理单位应当建立健全危险性较大工程监理实施细则,明确监理职责和责任,制定有效的安全管理措施。
3、在危险性较大工程施工过程中,监理单位应当加强对施工现场的巡查和监管,及时发现和解决存在的安全隐患。
4、监理单位应当对危险性较大工程的施工质量和安全负责,并对存在的安全隐患及时督促整改。
5、在危险性较大工程发生事故时,监理单位应当及时报告并协助有关部门进行调查处理。
三、监理实施细则内容1、监理单位应当对危险性较大工程进行分类,明确各类工程的监理职责和责任。
2、对危险性较大工程的施工过程进行全面监督和管理,包括施工方案审查、施工现场巡查、安全措施落实情况检查等。
3、在施工过程中,监理单位应当对危险性较大工程的材料、设备、施工工艺等进行严格把关,确保符合规范和设计要求。
4、对危险性较大工程的安全隐患进行及时排查和整改,确保工程安全顺利进行。
5、在施工过程中,监理单位应当保持与施工单位的沟通协调,及时解决存在的问题。
6、对危险性较大工程的质量和安全进行评估和验收,确保工程符合规范和设计要求。
四、监理工作程序1、监理单位应当制定危险性较大工程监理实施细则,明确监理职责和责任。
2、对危险性较大工程进行分类,制定相应的监理工作计划和方案。
3、对危险性较大工程的施工过程进行全面监督和管理,确保工程安全顺利进行。
4、对危险性较大工程的安全隐患进行及时排查和整改,确保工程安全顺利进行。
5、对危险性较大工程的质量和安全进行评估和验收,确保工程符合规范和设计要求。
危险性较大工程安全监理细则

危险性较大工程安全监理细则第一章总则第二章入场前准备第二条监理部门在进入危险性较大工程项目前,应制定详细的监理计划,并按照计划进行相关的准备工作。
准备工作内容包括但不限于以下几个方面:(一)编制安全生产管理规范:根据危险性较大工程的特点,编制详细的安全生产管理规范,明确责任和义务,确保各方在施工过程中遵守相关安全规定。
(二)制定安全生产教育培训计划:根据施工人员的工种和岗位特点,制定详细的安全生产教育培训计划,确保施工人员有足够的安全生产知识和技能。
(三)组织施工方安全生产评审:对施工方的安全生产管理体系进行评审,并制定整改措施,确保施工方具备相应的安全管理能力。
(四)编制应急预案:制定详细的应急预案,明确各方在突发事件中的应急措施和责任分工。
第三章工程进展监督第三条监理部门在危险性较大工程项目中应对工程进展进行有效的监督,确保施工过程中的安全措施得到落实和执行。
具体监督内容包括但不限于以下几个方面:(一)现场安全控制:对施工现场的安全措施进行监督,包括安全围栏、防护设备的设置和使用情况等。
(二)施工人员安全培训:对施工人员进行安全培训,并监督其使用个人防护装备。
(三)施工机械设备安全管理:对施工机械设备进行安全管理,包括设备的维护、操作人员的培训等。
(四)施工过程安全监督:对施工过程中的危险操作进行监督,确保操作人员按照规范进行操作。
(五)危险源监控:对工程现场的各类危险源进行监控,及时发现并采取相应的措施防止事故发生。
第四章事故应急处理第四条监理部门在危险性较大工程项目中应具备应急处理能力,能够在突发事件发生时迅速采取相应的应急措施,减少事故发生的可能性和对工程的损失。
具体应急处理工作包括但不限于以下几个方面:(一)及时报告:发生事故后,监理部门应第一时间向建设单位和相关部门报告,并按照事故报告要求提供相应的材料。
(二)现场处置:对事故现场进行处理,采取必要的措施保护人身安全,控制事故扩大范围,避免二次事故发生。
监理部危险性较大工程安全监理实施细则

目录危险性较大工程安全监理细则____________________________________________________ 4 ㈠土方开挖及基坑支护工程安全监理细则 ____________________________________ 4 1土方开挖及基坑支护安全专项施工方案审核 ____________________________ 4 ■土方开挖施工方案审核 _____________________________________________ 4■基坑支护施工方案审核 _____________________________________________ 4 2土方开挖及基坑支护现场安全检查内容________________________________ 5 3土方开挖及基坑支护变形监控检查内容________________________________ 5 ㈢模板及其支撑工程安全监理细则__________________________________________ 9 1模板及其支撑工程安全专项施工方案审核______________________________ 9 ■方案设计应包括的内容_____________________________________________ 9■方案设计的有关规定 _______________________________________________ 9 2模板及其支撑工程搭、拆安全检查内容 ________________________________ 10 ㈣起重吊装工程安全监理细则 ______________________________________________ 11 1起重吊装工程安全专项施工方案审核 __________________________________ 11 2起重吊装工程现场安全检查内容_______________________________________ 11 ■对起重作业人员资质及对起重机械的要求__________________________ 11■对作业前安全技术交底的要求______________________________________ 11■起重吊装作业一般安全检查内容____________________________________ 11■防止高空坠落检查内容 ____________________________________________ 12■防止吊装结构失稳检查内容 ________________________________________ 12■防止起重机倾覆检查内容 __________________________________________ 12■防止触电检查内容________________________________________________ 13㈤扣件式钢管脚手架工程安全监理细则13 1扣件式钢管脚手架搭、拆安全专项施工方案审核 ________________________ 13 ■对方案编制及审核的要求 __________________________________________ 13■设计计算书中需计算并验算的项目 _________________________________ 13■审核时应注意的问题 ______________________________________________ 14■脚手架搭设方案中违反强制性条文的主要表现 ______________________ 142扣件式钢管脚手架搭设安全检查内容 __________________________________ 15 ■对作业人员资质及作业前安全技术交底的要求15■脚手架材质检查内容______________________________________________ 15■立杆基础检查内容 ________________________________________________ 16■架体与建筑结构拉结(连墙件)检查内容__________________________ 17■立杆、纵、横向水平杆(大、小横杆)杆件构造检查内容 ___________ 17■剪刀撑及横向斜撑(横向剪刀撑)检查内容 ________________________ 18■脚手板与防护栏杆检查内容_______________________________________ 18■杆件搭接检查内容 ________________________________________________ 19■架体内封闭检查内容______________________________________________ 19■通道(斜道)检查内容____________________________________________ 19■卸料平台检查内容 ________________________________________________ 19■外电防护检查内容 ________________________________________________ 19■对脚手架搭设验收的有关要求 _____________________________________ 19■脚手架搭设易出现的问题归纳 _____________________________________ 193扣件式钢管脚手架使用安全检查内容 __________________________________ 20 4扣件式钢管脚手架拆除安全检查内容 __________________________________ 20 ■对脚手架拆除的安全要求 __________________________________________ 20■脚手架拆除时易出现的问题归纳____________________________________ 21(六)施工现场临时用电工程安全监理细则___________________________________ 231临时用电施工组织设计审核___________________________________________ 23 2临时用电现场安全检查内容___________________________________________ 23 ■TN-S 接零保护系统检查内容_______________________________________ 23 ■配电箱、开关箱检查内容_________________________________________ 24 ■漏电保护器检查内容______________________________________________ 25 ■现场照明检查内容 ________________________________________________ 25 ■配电线路检查内容 ________________________________________________ 25 ■电气装置检查内容 ________________________________________________ 26 ■变配电装置检查内容______________________________________________ 26 ■外电防护检查内容 ________________________________________________ 26 ■用电档案检查内容 ________________________________________________ 27危险性较大工程安全监理细则㈠、土方开挖及基坑支护工程安全监理细则1、土方开挖及基坑支护安全专项施工方案审核■土方开挖施工方案审核开挖深度≥5m 的基坑、须经专家组论证,施工单位应根据专家论证意见,以及已有的工程地质、水文地质、周围环境资料以及根据支护结构设计、降排水的要求,确定开挖方案;方案内容应符合有关规程及强制性标准(施工安全篇)有关条文的要求。
危险性较大工程实施监理细则

************项目危大工程监理实施细则编制:审核:审批:*****项目管理有限公司2022年 3 月1日危险性较大的分部分项工程监理实施细则一、工程概况1、工程名称:************项目2、建设地点:********3、建设单位:********4、监理单位:*******管理有限公司5、设计单位:*******勘察设计有限公司6、勘察单位:**************公司7、施工单位:**********8、监督单位:**********质量安全监督站二、编制依据:1、《中华人民共和国建筑法》;2、《中华人民共和国安全生产法》;3、《建设工程安全生产管理条例》;4、《建设工程质量管理条例》;5、《危险性较大的分部分项工程安全管理办法》;6、国家及省市有关质量、安全管理的法律、法规及规程。
三、细则编制的目的:为了加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生。
四、本细则实施的范围:危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
针对本工程的特点、周边环境和施工工艺等,其危险性较大的分部分项工程包括有:深基坑开挖、支护工程、混凝土模板支撑工程、悬挑架脚手架工程、高处作业吊篮、卸料平台、操作平台工程、建筑幕墙安装工程等。
五、危险性较大的分部分项工程监理管理制度:1、监理部严格按照《危险性较大的分部分项工程安全管理办法》实施监理;2、危险性较大的分部分项工程监理实行总监负责制,总监全权负责危险性较大的分部分项工程的监督管理工作;3、针对危险性较大的分部分项工程,施工单位必须编制专项方案,企业技术负责人审批后,上报监理单位审核;超过一定规模的危险性较大的分部分项工程,必须按程序由企业相关部门审核、专家进行论证,企业技术负责人审批后、上报监理单位审核,建设单位负责人签字后,方可组织实施;4、超过一定规模的危险性较大的分部分项工程,需要进行监测监控的,建议委托第三方实施;5、项目监理部应编制危险性较大的分部分项工程监理实施细则,现场配备专职安全监理工程师;6、施工单位在专项方案实施前,由编制人员或项目的技术负责人向现场管理人员和作业人员进行安全技术交底,监理实施见证;7、施工单位应上报应急预案,监理单位进行见证,并督促施工单位对应急演习预案进行完善和改进;8、监理单位应当对专项方案的实施情况进行现场监理和旁站,对不按专项方案实施的应责令整改;施工单位拒不整改的,应及时向建设单位报告,责令施工单位停工整改;施工单位仍不停工整改的,由建设单位向相关建设主管部门报告;9、监理单位和施工单位技术负责人对危险性较大的的分部分项工程建立定期巡查制度,对关键工序、关键环节进行巡查,签发整改通知书,直至下发停工令。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理实施细则工程名称:戎家2#地块项目专业:危险性较大工程安全监理实施细则编制(专业监理工程师):日期:审核(总监理工程师):日期:浙江江南工程建设监理有限公司戎家2#地块项目监理部2013年12月1日危险性较大工程安全监理细则工程简介项目名称:戎家2#地块工程建设地点:宁波市江东区,姚隘路北侧、宁徐路以西、徐戎路以东建设单位:宁波万江置业有限公司勘察单位:宁波宁大地基处理技术有限公司设计单位:宁波市城建设计研究院有限公司监理单位:浙江江南工程管理股份有限公司施工单位:中天建设集团有限公司(一标)、浙江欣捷建设有限公司(二标)工程规模:该工程总用地面积66833平方米,总建筑面积176216平方米,其中地上面积133665.6平方米,地下室建筑面积42434.4平方米,商业楼为低层建筑,1#~5#、7#、8#、10#为18层或18层以下住宅,6#、9#为21层、23层工程类型和特点:该工程为住宅工程,其中住宅为剪力墙结构,商业为框架结构,地下室为无梁楼盖、局部框架结构一、土方开挖及基坑支护工程安全监理细则1、土方开挖及基坑支护安全专项施工方案审核■土方开挖施工方案审核开挖深度≥5m的基坑(宁波市要求≥4m的基坑)、须经专家组论证,施工单位应根据专家论证意见,以及已有的工程地质、水文地质、周围环境资料以及根据支护结构设计、降排水的要求,确定开挖方案;方案内容应符合有关规程及强制性标准(施工安全篇)有关条文的要求。
土方开挖方案中的安全技术措施审核主要有如下方面:①降排水及避免基坑漏水、渗水措施;②根据设计确定边坡放坡坡度及控制(预防)坍塌的安全措施;③临边防护及坑边荷载要求;④上下通道的设置;⑤施工运输道路的布置;⑥机械化联合作业时的安全措施;⑦土方开挖变形监测措施;⑧施工人员安全防护措施等。
■基坑支护施工方案审核基坑支护是基坑施工的重要组成部分。
当基坑深度超过5m(含5m)时,须经专家组论证,施工单位应在专家论证意见及专项支护设计的基础上完善基坑支护施工方案。
在向监理提交施工方案时,应将专家论证意见及专项支护设计资料附于其后。
方案应符合《建筑基坑支护技术规程》相关条文的要求,并综合考虑工程地质与水文地质条件、基础类型、基坑开挖深度、降排水条件、周边环境对基坑侧壁位移的要求、基坑周边荷载、施工季节、支护结构使用期限等因素,做到因地制宜,因时制宜。
方案中的安全技术措施审核主要有如下方面:①坑壁支护方法及控制坍塌的安全措施;②基坑周边环境及防护措施;③基坑临边防护及坑边载荷安全要求;④上下通道设置;⑤排水措施;⑥支护变形监测措施。
⑦施工作业人员安全防护措施等。
对基坑支护设计及施工的有关要求:●基坑支护的设计单位必须具有相应资质,其设计必须有图纸及设计计算书。
●当基坑支护安排给分包单位施工时,应审查基坑支护分包单位的资质、安全生产许可证以及项目经理、安全员、特种作业人员的安全上岗资格证,必须符合要求。
常用的基坑支护型式有如下几种:●排桩式挡土墙:以某种桩型按队列式布置组成的基坑支护结构。
●地下连续墙:用机械施工方法成槽浇灌钢筋混凝土形成的地下墙体。
●水泥土墙:由水泥土桩相互搭接形成的格栅状、壁状等形式的重力式结构。
●土钉墙:采用土钉加固的基坑侧壁土体与护面等组成的支护结构。
●土层锚杆:由设置于钻孔内的钢筋或钢绞线与孔内注浆体组成的受拉杆体。
●其他还有钢木支撑、钢板桩围堰、旋喷墙等支护型式。
2、土方开挖及基坑支护现场安全检查内容1)严格执行施工组织设计和安全技术措施,不得擅自修改。
2)现场施工区域应有安全标志和围护设施。
危险处,夜间应设红色标志灯。
3)基坑周边必须设置防护栏杆,栏杆应由上下两道横杆及栏杆柱组成,上杆离地高度为1.0-1.2m,下杆离地高度为0.5-0.6m。
横杆长度大于2m时,必须加设栏杆柱。
4)栏杆柱的固定及其横杆的连接,其整体构造应使防护栏杆在上杆任何处,能经受任何方向的1000N外力。
当栏杆所处位置有发生人群拥挤、车辆冲击或物件碰撞等可能时,应加大横杆截面或加密柱距。
5)防护栏杆必须自上而下用安全立网封闭,或在栏杆下边设置严密固定的高度不低于180mm的挡脚板或400mm的挡脚笆。
挡脚板与挡脚笆上如有孔眼,不应大于25mm。
板与笆下边距离地面的孔隙不应大于10mm。
6)边坡坡度应严格按设计要求进行放坡。
7)软土基坑必须分层均衡开挖,层高不宜超过1m。
8)作业中应由上而下分层开挖,遵循先放坡,先支护,后开挖的原则。
9)机械挖土作业时,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。
10)严禁采用挖空底脚的方法进行土方施工。
11)当采用机械挖土时,机械旋转半径内不得有人。
12)当采用人工挖土时,人与人之间的操作间距不得小于2m。
13)作业人员必须沿斜桥道上下基坑,严禁施工人员采踏边坡上下坑槽。
14)基坑现场排水措施应落实,防止基坑内积水而使基坑土体恶化影响支护结构稳定。
15)基坑施工期间应设专人巡查其周围地面变化情况,发现裂缝或塌陷应及时分析处理。
16)对基坑边坡和固壁支架应随时检查,发现边坡有裂痕、疏松或支撑有折断、走动,应立即采取措施,消除隐患。
17)挖方不得堆于基坑外侧,以免地面荷载超标。
基坑外侧1.2m以内不准堆放料具。
18)机械运土及铲土时,应遵守现场交通标志和指令,严禁在基坑周边行走运载车辆。
19)大中型施工机具距坑槽边距离,应根据设备重量、基坑支护及土质情况计算确定。
20)支撑拆除时应按基坑回填顺序自下而上拆除,随拆随填,防止边坡塌方或相邻建(构)筑物破坏。
必要时应采取加固措施。
21)基坑施工要设置有效排水措施,雨天要防止地表水冲刷土壁边坡,造成土方坍塌。
22)发现坑壁渗、漏水应及时排除,防止因长期渗漏而使土体破坏,造成挡土结构受损。
23)基坑抽水用潜水泵和电源电线应绝缘良好,接线正确,符合三相五线制和"一机一闸一箱一漏"的要求,抽水时坑内作业人员应返回地面,不得有人在坑内边抽水边作业。
移动潜水泵时必须先切断电源。
24)夜间作业应配有足够照明,基坑内应采用36V以下安全电压。
25)深基坑内应有通风、防尘、防毒和防火措施。
26)立体交叉作业的应有隔离防护措施。
3、土方开挖及支护变形监控检查内容土方开挖及基坑支护变形的监测措施是指在基础施工过程中,应有对挡土结构位移、支撑锚固系统应力、支护系统的变形及位移、边坡的稳定、基坑周围建筑的变化等进行严密监测的措施,主要包括:监测点的设置和保护,监测的方式、内容及时间,监测的记录,监测记录的分析、处理等内容。
1)监测项目在基坑开挖前应测得初始值,且不应少于两次。
2)位移观测基准点数量不少于两点,且应设在影响范围以外。
3)监测点的布置应满足监控要求,从基坑边缘以外1-2倍开挖深度范围内的需要保护的物体均应作为监控对象。
4)基坑监测项目的监控报警值应根据监测对象的有关规范及支护结构设计要求确定。
5)各项监测的时间间隔可根据施工进程确定。
当变形超过有关标准或监测结果变化速率较大时,应加密观测次数。
当有事故征兆时,应连续监测。
6)对监测结果进行分析,严格控制其发展变化动态,并将监测结果定期通报有关部门。
7)基坑开挖监测过程中,应根据设计要求提交阶段性监测结果报告。
工程结束时应提交完整的监测报告,报告内容应包括:a)工程概况;b)监测项目和各测点的平面和立面布置图;c)采用仪器、设备和监测方法;d)监测数据处理方法和监测结果过程曲线。
二、人工挖孔桩工程安全监理细则1、人工挖孔桩安全专项施工方案审核■人工挖孔桩施工特点人工挖孔的整个过程是用人工自上而下逐层用镐、锹进行挖掘,遇坚硬土层由锤、钎破碎,弃土装入活底吊桶或箩筐内,利用在孔口安装的支架,且以1-2t慢速卷扬机为动力,将弃土提升至地面,再用其他运输工具运出。
看似简单的作业过程,却充满着高危险性。
这是由人工挖孔施工特点决定的:1、作业空间窄小孔底挖孔作业人员始终处在吊物下面作业,孔底空间有限,极易遭受物体打击;挖孔作业人员上下桩孔容易失稳发生坠落。
2、作业环境复杂人工挖孔桩直径一般在800cm以上,深度在20m左右,最深可达40m。
施工中可能遇到无地下水或地下水较少的粘土、粉质粘土、含少量的砂、砂卵石、姜结石的粘土层、黄土层,也会遇到地下水位较高、涌水量大的冲击地带及近代沉积的含水量高的淤泥、淤泥质土层。
挖孔过程中有时会突然出现涌水和涌泥。
随着孔深的增加还可能出现缺氧或严重缺氧现象,有时还会遇到致命的有毒有害气体。
3、施工企业素质参差不齐且往往又层层转包;挖孔人员多是农民工,未受到必要的安全技术培训,自身防护能力较差;井上安全技术管理人员责任心不强等等。
由于上述原因,人工挖孔桩施工必须进行严格的安全监理。
首先应要求施工单位编写人工挖孔桩的安全专项施工方案及制定内容详实的安全技术措施,方案内容应符合有关规范相关条文及强制性标准(施工安全篇)的要求。
监理工程师应对方案进行认真审核并在施工过程中进行严格检查监督,确保安全生产无事故。
■方案审核主要内容1)预防高处坠落及物体打击的安全措施;2)预防井壁及护壁坍塌的安全措施;3)预防人员中毒和窒息的安全措施;4)预防井内透水和淹溺的安全措施;5)预防触电的安全措施;6)预防井底爆破事故的安全措施。
2、人工挖孔桩施工现场安全检查内容■施工现场应配备的安全防护设备1)垂直起吊机必须配电动起升限位,严禁使用手摇轱辙;2)鼓风机或空压机等通风设备;3)井孔内排水用的潜水泵等抽水设备;4)吊笼、爬梯等人员上下设备;5)井孔内防护用的半围防护板网;6)井孔内外联络用的通讯联络设备(对讲机或低压电铃等通讯设备);7)井孔内照明使用的安全照明灯具;8)安全帽、安全带、安全绳、应急软爬梯;9)急救设施如氧气瓶、氧气面罩等;10)备用电源如应急柴油发电机;11)气体测试仪。
■挖孔作业一般检查内容1)施工现场应设围挡与外界隔离,非工作人员不得入内。
2)孔口四周必须设置护栏,高度不低于1.2m,护栏须采用钢筋牢固焊制。
3)施工人员必须佩带相应劳动保护用品,井下作业人员,必须穿好长筒绝缘胶靴,井口作业人员必须拴好安全带和系好保险钩。
4)严禁酒后作业,严禁在孔内吸烟,严禁在孔内使用明火。
5)作业前,应对机械设备及安全防护用品进行检查,重点检查起吊机架的卷扬机、钢丝绳、限位器、保险装置、刹车制动、机架配重、吊桶等应完好。
发现问题应及时停工报修,并在设备试运行正常完好后方可正式使用,不得带病作业。
6)下孔作业前应对孔口周边和桩孔护壁进行检查,若有地面沉降或护壁变形等异常情况必须及时汇报、处理,确保安全后方可入孔作业。
7)孔深挖到超过挖孔人身高时,应在桩孔口或孔内护壁凸缘上设置半圆形钢板防护盖(网),当取土吊桶上下运行时,井下人员应紧贴护壁站在半圆形防护盖(网)下,以防落物伤人。
