综采工作面过地质构造带专项安全技术措施

合集下载

综采工作面综合安全技术措施

综采工作面综合安全技术措施

综采⼯作⾯综合安全技术措施综采⼯作⾯综合安全技术措施⼀、⼯程质量管理:每班由验收员严格按原煤炭⼯业部颁布的《国有重点煤矿⽣产矿井质量标准》中的《采煤⼯作⾯质量标准化标准》和队组《验收制度》把关验收。

⼆、通⽤安全技术措施:1、各⼯种必须经过培训、考试合格后,持证上岗。

2、所有⼈员必须配齐完好的劳动保护⽤品,戴好安全帽,系好帽带,⼯作服⾐袖⼝必须扎紧扎牢。

3、机电管理和设备检修安全技术措施:1)、建⽴健全机电岗位责任制、包机制和检修制,按照《煤矿机电设备检修质量标准》、《煤矿机电设备完好标准》和检修说明书进⾏相关检修,坚持搞好⽇、旬、⽉检⼯作。

2)、每班保证三⼤保护齐全、灵敏、可靠,严禁甩掉设备保护、严禁设备带病运⾏,并不得随意调整电⽓设备的整定值。

3)、照明设施齐全、完好。

⼯作⾯每⼗个架安装⼀盏照明灯。

胶带输送机机头、机尾控制台和泵站各安设⼀部电话。

4)、严格执⾏现场交接班制度,交清接明。

设备管理执⾏“三定”原则,即定⼈、定岗、定设备,保证台台完好,消灭失爆。

5)、⼯作⾯所有开关全部上架,各运输设备传动部位防护罩合格、齐全;运输机上严禁乘⼈;严禁⽤液管冲洗巷道、⼯作⾯或⽀架。

6)、实现“采运闭锁”,⼯作⾯实现全电压断电。

7)、各设备的维修、故障处理必须由经过专门培训,并有特殊⼯种操作证的⼈员进⾏。

8)、检修设备时,⾸先进⾏电⽓闭锁,并挂牌标明“有⼈⼯作,禁⽌送电”,并设专⼈看守。

谁闭锁,谁解锁,不准随意解锁启动。

9)、检修采煤机时,摘开滚筒离合器,并且在采机上闭锁运输机;检修⽀架、泵站时必须关闭截⽌阀或停泵,待压⼒释放后⽅可进⾏;处理运输机、转载机⼤链故障时坚持使⽤阻链器,严禁使⽤单体接链;电⽓检修执⾏停电、验电、测⽡斯浓度(<1%)、放电程序。

10)、胶带输送机、运输机、转载机、破碎机检修时,必须检查好周围作业环境,避免滚帮、落矸伤⼈,同时将该部设备隔离开关打在零位。

11)、⼈员到进风补巷作业需跨越运输机时,必须闭锁运输机、采煤机且严禁操作补巷附近⽀架。

综采工作面过地质构造安全技术措施

综采工作面过地质构造安全技术措施

综采工作面过地质构造安全技术措施1. 简介综采工作面是矿井中进行综采作业的区域,其地质构造特征对于矿井安全具有重要影响。

为了确保综采作业的安全进行,需要采取一系列的技术措施来应对地质构造带来的风险和挑战。

本文将介绍综采工作面过地质构造安全技术措施的主要内容。

2. 综采工作面地质构造特征分析在进行综采工作面过地质构造安全技术措施之前,首先需要对综采工作面的地质构造特征进行分析。

地质构造特征包括断层、节理、褶皱等,对于综采作业的稳定性和矿井的安全具有重要的影响。

通过对地质构造特征的分析,可以确定综采工作面过地质构造安全的关键问题和风险点。

3. 综采工作面过地质构造安全技术措施针对综采工作面过地质构造的特点和风险,需要采取一系列的技术措施来确保综采作业的安全进行。

以下是常见的技术措施:3.1 断层处理当综采工作面遇到断层时,需要采取断层处理技术。

根据断层的特点和对综采工作面的影响程度,可以选择合适的处理方法,包括挤压、削弱、加固等。

3.2 节理处理综采工作面通常会遇到节理带,这些节理带对于综采作业的稳定性具有较大的影响。

为了降低节理带的对综采工作面的影响,可以采用填充、注浆、锚杆等技术手段来加固节理带。

3.3 褶皱处理当综采工作面遇到褶皱时,需要采取褶皱处理技术。

褶皱会导致综采工作面的收缩和膨胀,从而影响其稳定性。

针对不同的褶皱类型,可以采用不同的处理方法,包括预制煤柱、加固支护等。

3.4 瓦斯防治瓦斯是矿井中常见的安全隐患,对于综采工作面的安全具有重要影响。

为了有效防治瓦斯,可以采用通风、抽采、钻孔抽采等方法来减少瓦斯的积聚和扩散。

3.5 水害防治在综采工作面过程中,水害是一个常见的问题。

为了防治水害,可以通过固结灌浆、拦砂堰、抽水排涝等技术手段来控制地下水位,减少水害对综采工作面的影响。

4. 结论综采工作面过地质构造安全技术措施是确保综采作业安全进行的重要保障。

通过对综采工作面地质构造特征的分析,可以确定综采工作面的关键问题和风险点。

综采工作面机尾过地质构造安全技术措施

综采工作面机尾过地质构造安全技术措施

综采工作面机尾过地质构造安全技术措施引言综采工作面机尾是指综合采煤工作面的尾巷部分。

由于地质构造会对综采工作面机尾的安全性造成一定的影响,因此需要采取一系列的安全技术措施来保障综采工作面机尾的安全。

综采工作面机尾地质构造影响地质构造是地球内部构造的一部分,包括断裂、褶皱、岩性变化等。

这些地质构造会对煤矿综采工作面机尾的安全性产生重要影响。

具体表现在以下几个方面:断层的影响断层是地质构造的一种形式,是地层断裂带的一部分。

当综采工作面机尾穿越或沿断层开采煤层时,断层的存在会导致煤层的断开和位移,进而对机尾的稳定性产生影响。

褶皱的影响褶皱是地球地壳中因地壳的构造运动而引起的地层倾斜、折叠的现象。

当综采工作面机尾穿越或沿褶皱开采煤层时,褶皱的存在会导致煤层的倾斜和变形,进而对机尾的稳定性产生影响。

岩性变化的影响岩性变化是指煤层中存在的岩性改变,如岩性突变、堆积体、凝聚体等。

当综采工作面机尾穿越或沿岩性变化区域开采煤层时,岩性变化的存在会导致煤层的不均一性和不稳定性,进而对机尾的稳定性产生影响。

综采工作面机尾过地质构造安全技术措施为了保障综采工作面机尾的安全,需要采取以下技术措施:综合地质勘察和预测通过综合地质勘察和预测,了解工作面机尾所经过的地质构造情况,包括断层、褶皱、岩性变化等,从而制定相应的技术措施。

同时,还需要对地质构造的发展趋势进行预测,以便及时调整安全技术措施。

采用支护技术针对不同类型的地质构造,采用相应的支护技术,包括钢架支护、锚杆支护、注浆支护等。

通过支护技术,增强机尾的稳定性,确保工作面机尾的安全。

定期巡检和监测对综采工作面机尾进行定期巡检和监测,及时发现机尾的异常变化和地质构造的活动,以便及时采取相应的应急措施,确保工作面机尾的安全稳定。

严格的管理制度建立严格的管理制度,包括工作面机尾的施工管理、巡检管理、安全防护管理等。

通过规范化的管理,提高工作面机尾的安全性。

安全培训和教育加强对矿工的安全培训和教育,提高其对地质构造的认识和安全意识。

综采工作面过地质构造安全技术措施

综采工作面过地质构造安全技术措施

综采工作面过地质构造安全技术措施1. 前言综采工作面是煤矿采煤的重要部位,其稳定与安全对采掘过程具有重要意义。

地质构造是指地球内部构造、岩层结构、地层断裂和褶皱等地质地貌现象。

其在采煤过程中可能对矿区安全产生不利影响,所以采取相应的技术措施对其进行处理和防范,是一个非常重要的问题。

本文将介绍综采工作面过地质构造安全技术措施。

2. 地质构造的影响地质构造是指影响矿区地质、地貌、地形的各种因素,它们的变化和演化是采煤过程中需要考虑的重要因素。

在采煤过程中,地质构造可能影响到矿井的稳定性和地表地貌的平衡,导致采煤事故的发生。

对于不同类型的地质构造,需要针对性地采取相应的技术措施来保障采煤的安全和稳定。

3. 安全技术措施3.1. 处理裂隙带裂隙带的存在会给采煤过程中带来不便,因此需要对其进行处理。

具体操作如下:1.清理裂隙带内部的煤块和碎石;2.使用高压水射流进行冲洗和清理;3.在开采过程中使用较短的工作面长度,减少裂隙带的数量;4.对于大面积的、影响较深的裂隙带,需要进行注浆处理,填充裂隙间隙,增加地质体的整体强度。

3.2. 加强支护裂隙带处理完毕后,需要对支护进行加强。

1.确保支架质量符合要求,支架件精度要求高,要保持整体的刚性和稳定性;2.采用智能化全自动液压支架或电液伺服控制支架,增加煤巷稳定性和支护效果;3.加密支架间距,保证支架的连续性;4.采用具有优越性能的煤巷进刀机,保证支架移动的连续性和平稳性。

3.3. 加强透水控制在采煤过程中,地质构造对矿井的透水性会产生极大的影响。

因此在实践中,需要加强透水控制。

具体操作如下:1.使用井下注浆和注水技术进行控制;2.对面细钻构建钻孔测水试验网,实时掌握井下水情;3.加强地质预测,确定透水危险区;4.进行排水井网优化,保证矿井排水系统的稳定。

3.4. 加强煤岩变形控制在采煤过程中,地质构造对煤岩变形的影响也很大,主要表现为悬臂垂直度、自由面特点和支架角度等方面。

浅谈综采工作面过地质构造带的技术措施

浅谈综采工作面过地质构造带的技术措施

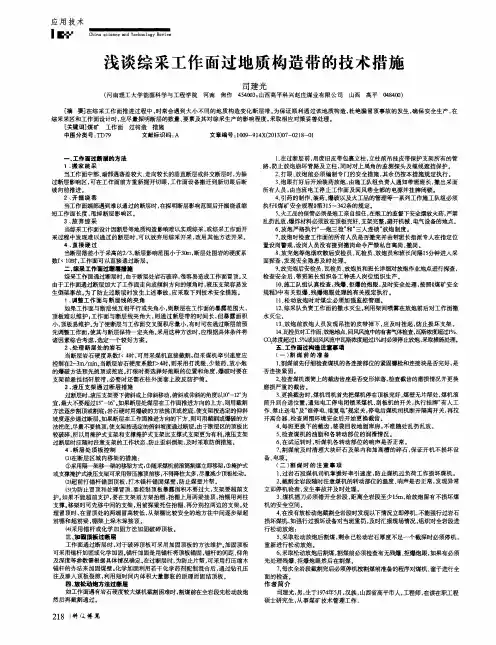

工作 面 过断层 的 方法
1、 搬 家 跳 采

当工作面 中部、 端部 遇落差较大 、 走 向较长 的垂直 断层或斜 交断层 时, 为躲 过 断层影 响区 , 可在 工作 面前方重 新掘 开切 眼 , 工作 面设备 搬迁 到新切 眼后 断
续 向前推 进 。 2、 开掘 绕 巷
当工作面端部 遇到难 以通 过的 断层时 , 在探 明断层影 响范 围后开 掘绕道 缩 短 工作 面长度 , 甩掉 断层影 响 区。 3、 放 弃 综 采 当综采 工作 面设计 因断层等地 质构造影 响难 以实现综 采 , 或 综采工作面 开 采 过程 中发 现难 以通过 的断层 时 , 可 以放弃 用综 采开采 , 改 用其他 方 法开采 。
当断层 落差小于 采高的2 / 3 , 断层 影响范 围小 于3 0 m, 断层处 围岩的硬 度系 数f 1 0 时, 工作面 可 以直接 通过 断层 。 =, 综采 工作面 过 断层措 施 综采工 作面通过 断层时 , 由于断层 处岩石破碎 , 很容 易造成工作 面冒顶 。 又 由于工作 面通过断层 加大 了工作面走 向或倾斜 方向的倾 角时 , 液压 支架容 易发 生倒架 事故 。 为 了防 止过 断层时 发生 上述 事故 , 应 采取下 列技 术安全 措施 。 1、 调整 工 作面 与 断层 线 的夹 角
4、 直接 硬 过
1 、 在 过断层 前 , 用废 旧皮带包裹 立柱 , 立柱 前 吊挂皮带保 护支 架所有 的管 路, 防止放 炮崩坏 管路及 立柱 , 同时对上 禺角的监 测探 头及 缆线遮 挡保 护 。 2 、 打眼 、 放炮 前必 须编 制专 门的安 全措施 , 其余 仍按本 措施 规定 执行 3 、 炮 眼打 好后开始 装药放 炮 , 由施 工队组负 责人 通知带班 班长 , 撤 出采面 所 有人员 , 由当班 电工停 止工 作面 及 回风巷全 部的 电源并 挂牌 闭锁 。 4 、 引药的 制作 、 装药 、 爆破 以及火 工品 的管理等 一系列 工作施 工 队组 必须 执 行《 煤矿 安全规 程 》 第3 1 5 ~3 4 2 条的规 定 。 5 、 火工 品的保管必须是炮工亲 自担任 , 在炮 工的监督下安全摆放 火药 , 严 禁 乱扔乱放 , 爆 炸材料必 须放在顶板 完好、 支架完 整 , 避 开机械 、 电气设备 的地 点 。 6 、 放炮 严格执 行 “ 一炮 三 检” 和“ 三人连 锁 放炮 制度 。 7 、 放 炮时 检查工 作面 的所 有人 员是否撤 完 并由带班 长指派 专人在 指定位 置设岗警戒 , 设岗人员没有接到撤 岗命令严禁私 自离岗、 撤岗。 8 、 放完 炮等炮 烟吹散 后安检 员 、 瓦检 员、 放 炮员和班 长 间隔1 5 5  ̄ 进 入采 - 面 探查 , 发现安 全 隐患及 时处理 。 9 、 放 完炮后安 检员 、 瓦检员 、 放炮员 和班 长详 细对 放炮作业 地点进行 探查 , 检 查 安全后 , 带 班班 长组织 各工 种进入 岗位 组织 生产 。 l 0 、 施工队组认真检查, 残爆、 拒爆的炮眼, 及时安全处理 , 按照《 煤矿安全 规程 》 中有关拒 爆 、 残爆 炮眼 处理 的 有 关规定 执行 。 1 1 、 松动 放炮 时对煤 尘 必须加 强监 控管理 。 1 2 、 综采 队负责 工作面 的撒水 灭尘 。 利用架 间喷雾 在放炮 前后对 工作面 撒 水灭 尘 。 1 3 、 放炮 前放 炮 人员 发现 吊挂 的 皮带掉 下 , 应及 时挂起 , 防止损 坏支 架 。 1 4 、 瓦检员对工作面、 地点、 回冈风 流中自 9 有害气体检查 , 瓦斯游值j 置过1 %、 0 。 ^ 浓度超过1 . 5  ̄ 1 o @ 回风风流 中瓦斯浓度超过1 %时必须停 【 E 放炮 , 采取措施处理 。 五. 工作面 过构造 注意 事项 ( 一) 割 煤 前 的 准 备 1 、 割煤 前先仔细检 查煤机的各 连接部位 的紧 固螺栓 和连接块是 否完 好, 是 否 连接 紧固 。 2 、 检查煤 机滚筒上 的截齿齿座 是否变形 掉落 , 检查截齿 的磨损情况 并更换 磨 损严重 的截 齿 。 3 、 更 换截齿时 , 煤机 司机首先把煤 机停在顶 板完好 , 煤壁无 片帮处 , 煤机 滚 筒 升到合 适位 置 , 通 知 电工 停 电闭锁采煤 机 、 刮板机 的开 关 , 执行挂牌 “ 有 人 工 作、 禁止送电” 及“ 谁停电、 谁复电 规定关, 停电后煤机司机断开隔离开关, 再拉 开 离合器 , 检查周 围环 境安 全后开 始更 换截齿 4 、 每班 更换 下 的截 齿 , 装袋 回收 地面 库房 , 不 准随处 乱扔 乱放 。

综采工作面安装施工组织设计及安全技术措施

综采工作面安装施工组织设计及安全技术措施

综采工作面安装施工组织设计及安全技术措施1. 组织架构设计本项目施工组织架构将按照岩层条件、地质条件、水文地质条件等综合分析,分别设立生产管理部、技术质量部、安全质量部、后勤保障部等职能部门,明确各部门工作职责和配合关系。

2. 工作任务安排生产管理部负责生产计划的编制和落实,技术质量部负责综采工作面的施工技术指导和质量控制,安全质量部负责安全生产工作的监督和管理,后勤保障部负责配合各部门工作所需的物资保障和人员支持等。

3. 施工进度控制制定综采工作面的施工进度计划,进行周密的施工协调和管控,确保施工任务按时完成。

二、安全技术措施1. 安全防护设施在综采工作面设置安全防护设施,包括安全标识、安全警示牌、安全通道等,保证施工人员的安全。

2. 作业环境保障对施工环境进行全面排查和评估,严格执行作业环境保障措施,如通风、照明、排水等。

3. 安全教育培训对施工人员进行安全教育培训,并落实施工作业人员的上岗证书和安全操作规程,确保施工人员具备安全作业意识和技能。

4. 应急预案制定应急预案,定期组织应急演练,以保障在突发事件发生时能够迅速、有效地处置。

综采工作面安装施工组织设计及安全技术措施是保证施工过程中安全、高效进行的重要保障,需要严格按照相关规定执行,确保施工过程中人员和设备的安全。

综采工作面的安装施工是煤矿生产中的重要环节,也是比较复杂和危险的工作。

因此,安全技术措施必须得到充分的重视和落实。

以下是综采工作面安装施工组织设计及安全技术措施的继续分析:5. 安全监测对综采工作面的地质构造、煤层赋存情况进行定期监测与评估,及时掌握地质变化情况,及时采取灾害防治措施。

6. 职业健康保护在施工现场设置职业健康检测点,对施工人员的职业健康进行定期检测,并针对检测结果采取相应措施,确保施工人员的健康安全。

7. 设备安全管理对参与施工的设备进行定期检查和维护,确保设备的安全可靠,严禁使用不合格的设备进行施工作业。

8. 安全信息报告对施工现场进行定期的安全巡检,及时发现和报告安全隐患,并且建立健全的事故隐患报告和处理机制。

综采工作面过地质构造安全技术措施

综采工作面过地质构造安全技术措施

安全技术/矿山安全综采工作面过地质构造安全技术措施工作面由于受地质条件的影响,运输巷和回风巷平均坡度达到18°左右,为保障综采工作面安全生产和职工人身安全,特制定如下安全技术措施:一、工作面打锚杆当工作面煤壁松软时,对工作面煤壁打玻璃锚杆防止片帮。

为保证施工安全制定以下措施:(一)施工方案1、施工方案(1)施工范围:工作面煤壁松软地段。

(2)施工方案:用手持式风动钻机打钻孔、拌料。

钻孔参数:直径24毫米,长度2米;采用Z2360型树脂锚固剂,全程锚固;道木打孔,和锚杆配合防止片帮;钻孔间距1.5米。

角度视具体情况而定,要求钻孔孔底打到硬煤上。

工作面向前推进两刀(1.2米)打一遍锚杆。

2、施工步骤(1)准备好所用物料,确定打眼位置。

(2)闭锁前溜,敲帮问顶,检查支护完好情况。

(3)打钻孔,孔深1.7-1.8米。

(4)装锚固剂至孔底,每孔装3个药卷。

(5)边搅拌边推锚杆顶端推到眼底后,全速搅拌不少于30秒。

(6)安装道木。

(7)用力矩扳手紧固。

(二)安全技术措施1、打锚杆眼前,必须首先敲帮问顶,用长把工具将活煤、活矸处理掉,在确保安全的条件下,方可作业。

必要时架设临时支护。

严禁空顶作业。

2、理顺管路,清理工作地点杂物。

3、上药卷时必须按规定进行,中间不得停顿。

推入锚杆时力度要适当,谨防折断锚杆。

4、工作时至少两人操作,一人看护作业环境。

5、锚杆螺母必须拧满扣。

6、工作面推进时禁止将锚杆割完。

7、进入煤流的道木必须捡出,捡道木时必须停止输送机。

二、煤层加固注浆当工作面煤壁松软、片帮严重时,对工作面顶板破碎段煤层加注FSS(A/B)化学材料。

为保证施工安全,特制定以下安全技术措施:(一)施工方案及参数1、施工方案(1)施工范围:易发生片帮冒顶地段和顶板破碎段。

(2)施工方案:用手持式风动钻机打钻孔,利用专用注浆泵注入FSS(A/B)化学材料达到加固的目的。

(3)施工目的:通过注浆泵的高压力,使浆液充分注入煤层,达到加固的目的,减少片帮冒顶,为顺利回采提供安全保障。

综采工作面安全技术措施概述

综采工作面安全技术措施概述

综采工作面安全技术措施概述1. 通风系统:综采工作面需要保持良好的通风环境,以确保矿工呼吸的空气质量良好,并且排出煤矿中可能积聚的有毒气体。

通风系统的设计和维护对于综采工作面的安全至关重要。

2. 瓦斯抽放与检测:矿井中容易积聚可燃性瓦斯,特别是在综采工作面附近。

因此,必须实施瓦斯抽放和检测技术,及时发现并处理瓦斯泄漏风险,确保矿工的安全。

3. 地质灾害预防:煤矿地质灾害包括顶板、底板和煤岩突出、冻结圈、地压、冒顶、煤与瓦斯突出等,对煤矿综采工作面安全构成威胁。

通过地质勘探、钻探技术和地质监测,及时预警和预防地质灾害的发生。

4. 安全监测系统:为了及时发现和处理综采工作面的安全隐患,需要建立完善的安全监测系统,包括视频监控、气体检测、温度监测等设备,确保综采工作面的安全状态能够实时监测。

5. 安全培训和管理:对矿工进行安全培训,普及安全生产知识,加强安全管理,提高矿工的安全意识和技能,是确保综采工作面安全的重要手段。

总之,综采工作面安全技术措施是一个综合性的系统工程,需要从多个方面进行综合施策,才能最大程度地确保矿工在这个工作区域的安全。

综采工作面是矿井内部的一个重要区域,承担着煤炭开采和生产任务。

在综采工作面进行作业时,由于地质条件、瓦斯、粉尘等因素的影响,工作面安全风险较高。

因此,建立和落实科学有效的安全技术措施对于提高综采工作面的安全水平和矿工的生命安全具有非常重要的意义。

6. 规范作业程序:制定规范的作业程序,明确各项安全要求和操作规程,确保各种操作按照规程进行。

所有作业人员都必须严格执行相关规定,严禁违章操作。

同时要加强对作业人员的管理和监督,确保每一位作业人员都牢固地树立安全第一的思想。

7. 安全疏散通道建设:在综采工作面周围合理设置安全疏散通道,确保在发生事故时,矿工能够快速、有序地疏散到安全区域。

安全疏散通道应保持畅通,设置明确的标示和照明设备,以便在紧急情况下矿工能够迅速找到安全出口。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:AQ-JS-09356( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑综采工作面过地质构造带专项安全技术措施Special safety technical measures for fully mechanized mining face passing through geologicalstructure zone综采工作面过地质构造带专项安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。

在综采工作面推进过程中,时常会遇到大小不同的地质构造变化断层带。

为保证顺利通过该地质构造,杜绝漏冒顶事故的发生,确保安全生产,在综采采区和工作面设计时,应尽量探明断层的数量、要素及其对综采生产的影响程度,采取相应对策妥善处理,因此特制定如下安全技术措施:一、工作面过断层的方法:1、搬家跳采当工作面中部、端部遇落差较大、走向较长的垂直断层或斜交断层时,为躲过断层影响区,可在工作面前方重新掘开切眼,工作面设备搬迁到新切眼后断续向前推进。

2、开掘绕巷当工作面端部遇到难以通过的断层时,在探明断层影响范围后??开掘绕道缩短工作面长度,甩掉断层影响区。

3、放弃综采当综采工作面设计因断层等地质构造影响难以实现综采,或综采工作面开采过程中发现难以通过的断层时,可以放弃用综采开采,改用其他方法开采。

4、直接硬过当断层落差小于采高的2/3,断层影响范围小于30m,断层处围岩的硬度系数f﹤10时,工作面可以直接通过断层。

二、综采工作面过断层措施:综采工作面通过断层时,由于断层处岩石破碎,很容易造成工作面冒顶。

在处理断层处岩石时,如果方法不当容易损坏液压支架、采煤机、刮板输送机。

又由于工作面通过断层加大了工作面走向或倾斜方向的倾角时,液压支架容易发生倒架事故。

为了防止过断层时发生上述事故,应采取下列技术安全措施。

1、调整工作面与断层线的夹角如果工作面与断层线互相平行或夹角小,则断层在工作面的暴露范围大,顶板难以维护;工作面与断层线夹角大,则通过断层带的时间长,但暴露面积小,顶板易维护。

为了使断层与工作面交叉面积尽量小,有时可在通过断层前预先调整工作面,使其与断层保持一定夹角。

一般认为,对于中等稳定以上顶板,工作面与断层线夹角以20°-30°为宜;对于不稳定顶板,工作面与断层线夹角可调到30°-45°。

但这将使工作面长度加长,也给生产带来不利影响或增加了三角煤损失。

采用这种方法时,应根据具体条件将诸因素综合考虑,选定一个较好方案。

2、处理断层处的岩石当断层岩石硬度系数f﹤4时,可用采煤机直接截割,但采煤机牵引速度应控制在2-3m/min。

当断层岩石硬度系数f>4时,则采用打浅眼、少装药、放小炮的爆破方法预先挑顶或挖底。

打眼时要选择好炮眼的位置和角度,爆破时要在支架前悬挂挡矸胶带,必要时还需在柱外面套上胶皮防护筒。

防止崩坏液压支架立柱及千斤顶。

炮烟对支架支柱表面的镀层腐蚀性较大,尤其是对镀铜层影响更大,因此根据工作面实际情况分析,尽可能不采用爆破方法,而是用风镐来处理断层处的岩石。

3、液压支架通过断层措施过断层时,液压支架要下俯斜或上仰斜移动,俯斜或仰斜的角度以10°-12°为宜,最大不要超过15°-16°。

如果断层处煤层在工作面推进方向的上方,则用截割方法逐步割顶或割底;岩石硬时用爆破的方法挑顶或挖底,使支架按选定的仰斜坡度逐步通过断层。

如果断层在工作面推进方向的下方,则可用截割或爆破的方法挖底,尽量不要挑顶,使支架按选定的俯斜坡度通过断层。

由于断层区的顶板比较破碎,所以用掩护式支架和支撑掩护式支架比支撑式支架更为有利。

液压支架过断层时应随时注意支架的工作状态,防止歪斜倒架,及时采取防倒措施。

4、断层处顶板控制⑴在断层区域内移架的措施:①采用隔一架移一架的移架方式;②随采煤机前滚筒割煤立即移架;③掩护式或支撑掩护式液压支架可采用带压擦顶前移,不得降柱太多,尽量减少顶板松动。

⑵超前打锚杆锚固顶板,打木锚杆锚固煤壁,防止煤壁片帮。

⑶为防止冒顶和处理冒顶,要控制顶板暴露面积不要过大,支架要超前支护。

如果不能超前支护,要在支架前方架抬棚,抬棚上用两梁接顶,抬棚用两柱支撑。

移架时可先移中间的支架,用前探梁托住抬棚,再分别拉两边的支架。

处理冒顶时,在冒顶处的两端冒高较低,从架棚比较安全的地方往中间逐步架超前棚和超前梁,棚架上垛木垛接顶。

⑷采用锚杆或化学加固方法加固破碎顶板。

三、加固顶板过断层工作面通过断层时,对于破碎顶板可采用加固顶板的方法维护。

加固顶板可采用锚杆加固或化学加固。

锚杆加固是用锚杆将顶板锚固,锚杆的间距、仰角及深度等参数需根据具体情况确定。

在过断层时,为防止片帮,可采用打压缩木锚杆的办法来加固煤壁。

化学加固利用若干化学药剂配制混合后,通过钻孔压注及渗入顶板裂隙,利用短时间内体积大量膨胀的原理而固结顶板。

四、放松动炮方法过断层如工作面遇有岩石硬度较大煤机截割困难时,割煤前在全岩段先松动放炮然后再截割通过。

㈠、危险源辨识:1、开工前未检查设备完后情况。

2、更换截齿没按要求作业。

3、放炮前未设岗或设岗位置不正确。

4、煤机过断层速度快,造成机组过载,损坏煤机。

5、放炮前未对支架进行保护。

6、开机前未煤机、溜子进行全面的检查或检查不到位。

7放炮完后没有及时检查顶板完好情况。

8、放炮前、中没有检查吊挂的皮带,崩坏支架。

9、施工单位放炮后未检查,残爆、拒爆的炮眼。

10、放炮前后未对工作面洒水灭尘。

11、作业前没有认真填写开工单,并做好岗前风险预控。

12、安检员、检查员,没有检查放炮点周围环境的安全情况及有害气体含量。

㈡、安全技术措施⑴、割煤前的准备1、割煤前先仔细检查煤机的各连接部位的紧固螺栓和连接块是否完好,是否连接紧固。

2、检查煤机滚筒上的截齿齿座是否变形掉落,检查截齿的磨损情况并更换磨损严重的截齿。

3、更换截齿时,煤机司机首先把煤机停在顶板完好,煤壁无片帮处,煤机滚筒升到合适位置,通知电工停电闭锁采煤机、刮板机的开关,执行挂牌“有人工作、禁止送电”及“谁停电、谁复电”规定关,停电后煤机司机断开隔离开关,再拉开离合器,检查周围环境安全后开始更换截齿。

4、每班更换下的截齿,装袋回收地面库房,不准随处乱扔乱放。

5、检查煤机的油脂和各转动部位的润滑情况。

6、在试运转时,听煤机各转动部位的响声是否正常。

7、其他按照《操作规程》有关规定。

8、割煤前及时清理大块矸石及架内和加高槽的碎石,保证开机不损坏设备、电缆。

9、以上工作完成并确认无问题后可以准备割煤。

⑵、割煤时的注意事项1、过岩石段煤机司机掌握好牵引速度,防止煤机过负荷工作损坏煤机。

2、截割全岩段随时注意煤机的转动部位的温度、响声是否正常,发现异常立即停机检查,发生事故并及时处理。

3、煤机插刀必须错开全岩段,距离全岩段至少15m,给放炮留有不损坏煤机的安全空间。

4、在没有放松动炮截割全岩段时发现以下情况立即停机,不能强行过岩石损坏煤机,如强行过损坏设备对当班重罚,及时汇报现场情况,组织对全岩段进行松动放炮:(1)煤机截割吃力牵引不动时;(2)截割全煤或空转时,煤机在较短时间内的温升很快;(3)在煤机外喷雾正常使用的情况下仍然有大量的火星溅出;(4)煤机的连接部位有松动且重新紧固后很快又松动时;(5)煤机滚筒齿座掉落或新更换的截齿很快磨损失效时。

5、采取松动放炮后割煤,剩余已松动岩石厚度不足一个截深时必须停机,重新进行松动放炮。

6、采取松动放炮后割煤,割煤前必须检查有无残爆、拒爆炮眼,如果有必须先处理残爆、拒爆炮眼然后在割煤。

7、每次全岩段截割完后必须停机按割煤前准备的程序对煤机、溜子进行全面的检查。

⑶、顶板控制1、改变全岩段的移溜拉架顺序:先移溜后跟溜拉架,溜子与支架间保持最小距离。

2、松动炮放完后及时检查顶板情况,如顶板破碎时要及时带压擦顶移架,每次放炮后及时打开支架前梁缩小端面距。

3、全岩段适当降低采高,在保证底板平的基础上与正常采高接茬处顶板顺缓坡保证支架邻架顶梁错差不超过15cm。

4、如果断层上方出现煤层,对此段放炮进度缩短端面距及时拉架,防止煤顶垮落冒顶,根据实际顶板情况合理选择放炮距离。

(即先拉架在及时打开前梁)5、其他操作管理按《综采工作面作业规程》的规定执行。

⑷、松动放炮的准备安全技术措施1、在过断层前,用废旧皮带包裹立柱,立柱前吊挂皮带保护支架所有的管路,防止放炮崩坏管路及立柱,同时对上禺角的监测探头及缆线遮挡保护。

2、打眼、放炮前必须编制专门的安全措施,其余仍按本措施规定执行。

3、炮眼打好后开始装药放炮,由施工队组负责人通知带班班长,撤出采面所有人员,由当班电工停止工作面及回风巷全部的电源并挂牌闭锁。

4、引药的制作、装药、爆破以及火工品的管理等一系列工作施工队组必须执行《煤矿安全规程》第315~342条的规定。

5、火工品的保管必须是炮工亲自担任,在炮工的监督下安全摆放火药,严禁乱扔乱放,爆炸材料必须放在顶板完好、支架完整,避开机械、电气设备的地点。

6、放炮严格执行“一炮三检”和“三人连锁”放炮制度。

7、放炮时检查工作面的所有人员是否撤完并由带班长指派专人在指定位置设岗警戒,设岗人员没有接到撤岗命令严禁私自离岗、撤岗。

8、放完炮等炮烟吹散后安检员、瓦检员、放炮员和班长间隔15分钟进入采面探查,发现安全隐患及时处理。

9、放完炮后安检员、瓦检员、放炮员和班长详细对放炮作业地点进行探查,检查安全后,带班班长组织各工种进入岗位组织生产。

10、施工队组认真检查,残爆、拒爆的炮眼,及时安全处理,按照《煤矿安全规程》中有关拒爆、残爆炮眼处理的有关规定执行。

11、松动放炮时对煤尘必须加强监控管理。

12、综采队负责工作面的撒水灭尘。

利用架间喷雾在放炮前后对工作面撒水灭尘。

13、放炮前放炮人员发现吊挂的皮带掉下,应及时挂起,防止损坏支架。

14、瓦检员对工作面、放炮地点、回风风流中的有害气体检查,瓦斯浓度超过1%、CO2浓度超过1.5%或回风风流中瓦斯浓度超过1%时必须停止放炮,采取措施处理。

⑸、其他安全技术措施1、必须严格按照爆破说明书布置炮眼和装药爆破,要求放炮时放小炮,确保只有少量岩石被抛出。

2、放炮时必须在立柱前的顶梁及端头吊挂废皮带,在放炮范围两侧必须延长吊挂皮带保证不损坏设备及管线。

将支架的操作阀组卸掉用8#铅丝吊挂,保证缓冲作用防止对操作手把的损害,但在生产作业中支架工必须掌握好悬空的阀组,保证不能出现咬架及工程质量问题。
