工作面末采末放措施实用版
回采工作面末采及收尾安全技术措施

回采工作面末采及收尾安全技术措施在煤矿开采工作中,回采工作面末采及收尾工作是一个危险环节。
因此,必须针对这些工作采取严格的安全技术措施,以避免人身伤害和设备损坏的发生。
本文将介绍回采工作面末采及收尾安全技术措施。
末采安全技术措施测区检查在采空区区域,我们应在开挖前进行煤层和煤层顶板的测区检查,以确定该地区是否存在煤层顶板断裂或运动的迹象。
并且,应根据煤层顶板质量情况,采取不同的支护方式。
预加应力支护和加强预防性措施在进行末采作业前,应对煤层顶板进行预加应力支护,以确保煤层顶板稳定性。
对于高应力岩层,可以适当增加支移距离或减小支护间距,并加强压实支护作业。
同时,采取预防性措施也是十分必要的,如确保支护系统的连续性、加固矿柱和立柱的稳定性等。
严格控制速度在末采作业中,快速的工作方式不利于安全,而且可能会损坏设备和工具。
因此,应通过控制车速、控制煤机速度等方式,让末采工作恢复平静。
收尾安全技术措施煤层顶板支护在收尾作业中,煤层顶板支护也是十分必要的。
应根据煤层顶板的质量情况,选择合适的支护方式,如锚杆支护、钢架支护、预应力锚杆支护等。
煤层底板和煤柱的处理在完成末采作业后,一些煤层底板部位和煤柱会出现缺陷或剥落的现象。
因此,必须采取相应的措施,如加固煤柱、加铺煤床等。
同时,对于一些明显出现松动痕迹的煤柱,应该采用现场注浆等技术,加固煤柱稳定性。
审查各类设备的运行状态在收尾作业中,各类设备已经运行了一段时间,这些设备出现故障的可能性也大大增加。
因此,在收尾作业中,应该审查各类设备的运行状态,如煤机、输送机、支护机、通风机等,以确保设备正常运行。
总结末采和收尾作业是煤矿生产的一个重要环节,但也是危险环节,必须在这些环节中采取严格的安全技术措施,以确保人员安全和设备完好。
以上介绍了末采和收尾作业中的一些安全技术措施,矿山工人必须在实际生产中加强这些方面的管理。
回采工作面末采及收尾安全技术措施

回采工作面末采及收尾安全技术措施回采工作面是煤矿生产中一项非常重要的工作,而末采及收尾工作则是回采工作面中的最后一个环节,因此末采和收尾工作必须安全,并且要制定合理的技术措施,以确保人员及设备的安全。
在本文中,我们将介绍一些回采工作面末采和收尾的安全技术措施,以确保矿工们的安全。
首先,在末采阶段,需要对现场进行详细的检查。
这是应该做的第一件事情。
这项工作包括检查煤岩体的稳定性、断层及煤层的物性特征,检查残留煤墙的结构及其内在稳定性,以及检查楼梯及通风设施的完好性等。
检查完毕后,根据煤岩体的稳定性,进行钻孔和爆破,清除末采区域。
在鼓风机、输送机、电缆及照明等设备都被拆卸或撤离之后,进行收尾作业。
其次,为保证末采和收尾作业人员的安全,需要制定一套完备的安全预案。
在安全预案中需考虑以下几个方面的问题:1. 施工方案:应明确施工环节、施工方式、人员、工具、机械设备等工作计划。
特别要注意的是在这个环节中一定要做好防火、防爆等措施。
2. 安全预警标志:贴上安全预警标志和提示标志,采取必要的措施,提示人员不得私自接近或进入施工区域。
3. 安全防护措施:在施工场地的高度、中心位置和交通要道等设置遮拦。
为作业区域划设安全提示线、安全防护网等设施。
4. 消防安全保障:必须在现场设置灭火器材和安装水泵等灭火设备,并配备专业消防员,用以防范可能存在的危险生产状况。
5. 拆除顺序:控制拆除顺序,及时跟进工程进展动态,观察风险飞虎的变化情况。
在进行拆卸前需要对拆卸设备进行检查,包括安全锁不允许改变、断电等等。
最后,在末采和收尾作业中,必须严格执行相关的操作规范、安全操作流程和作业细则。
在这个过程中需格外重视禁止人员带进易燃易爆的物品,严禁乱扔烟头,保护现场环境及设施。
必须在规定的时间内完成末采和收尾工作,以避免超时施工对环境的影响。
总之,作为回采工作的最后一个环节,末采和收尾工作必须具有高度的安全性。
要想实现这一点,很重要的是要执行相关的操作规范,制定安全预案并严格执行,同时要配备专业的消防员和灭火设备,从而确保人员和设备的安全。
采煤工作面末采专项安全技术措施

设备维护
对操作人员进行培训,确保他们了解如何正确操作支架,避免倒架、咬架等情况的发生。
操作培训
通过安装安全监控设备,实时监测支架的工作状态,及时发现并解决潜在问题。
安全监控
防止倒架、咬架等措施
在采空区加强支护,使用合适的支架和支撑材料,确保采空区得到充分的支撑。
防止采空区悬顶过大措施
加强支护
在采空区形成后,及时进行回填,以防止悬顶过大。
CHAPTER
02
末采技术措施
对工作面的顶板进行目视化,记录顶板的完整性和稳定性,以便更好地管理顶板。
顶板目视化
定期检查
维护措施
定期检查顶板的状况,包括是否有裂缝、下沉、离层等现象,以及顶板的完整性。
采取必要的维护措施,如注浆、锚杆支护等,以增强顶板的稳定性。
03
顶板管理措施
02
01
定期对支架进行维护和检修,确保支架的稳定性和可靠性。
03
末采安全技术措施
防止机械伤害措施
确保设备维护良好
定期对采煤机、输送机等设备进行检查和维护,确保设备运转正常,防止因设备故障导致的机械伤害。
防止电气伤害措施
确保电气设备安全
对电缆、电线等进行检查和维护,确保其绝缘良好,防止因漏电导致的电气伤害。
使用安全用电设备
使用安全用电设备,如漏电保护器、熔断器等,以减少电气事故的发生。
采煤安全操作规程
针对工作面末采阶段的安全生产特点,制定相应的安全操作规范,包括顶板管理、支架放顶、拆除设备等方面的操作标准和要求。
末采安全操作规范
末采施工管理制度
明确工作面末采阶段的管理要求和职责分工,包括审批程序、技术交底、安全检查等方面的规定。
40104工作面末采措施

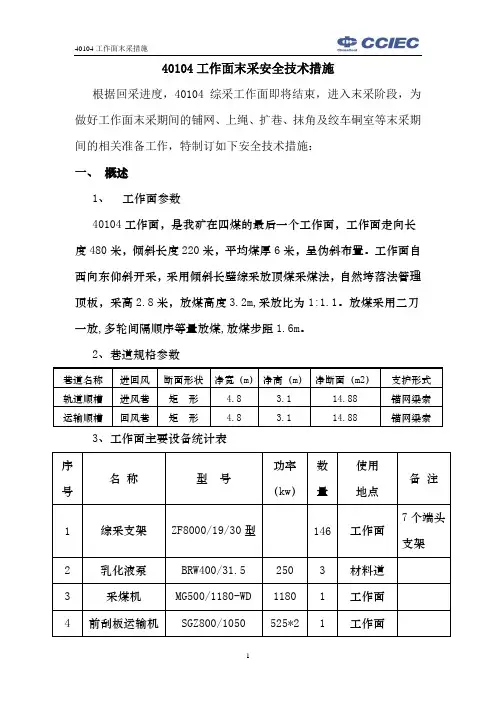

40104工作面末采安全技术措施根据回采进度,40104综采工作面即将结束,进入末采阶段,为做好工作面末采期间的铺网、上绳、扩巷、抹角及绞车硐室等末采期间的相关准备工作,特制订如下安全技术措施:一、概述1、工作面参数40104工作面,是我矿在四煤的最后一个工作面,工作面走向长度480米,倾斜长度220米,平均煤厚6米,呈伪斜布置。
工作面自西向东仰斜开采,采用倾斜长壁综采放顶煤采煤法,自然垮落法管理顶板,采高2.8米,放煤高度3.2m,采放比为1:1.1。
放煤采用二刀一放,多轮间隔顺序等量放煤,放煤步距1.6m。
2、巷道规格参数巷道名称进回风断面形状净宽(m)净高(m)净断面(m2)支护形式轨道顺槽进风巷矩形 4.8 3.1 14.88 锚网梁索运输顺槽回风巷矩形 4.8 3.1 14.88 锚网梁索3、工作面主要设备统计表序号名称型号功率(kw)数量使用地点备注1 综采支架ZF8000/19/30型146 工作面7个端头支架2 乳化液泵BRW400/31.5 2503 材料道3 采煤机MG500/1180-WD 1180 1 工作面4 前刮板运输机SGZ800/1050 525*2 1 工作面序号 名 称 型 号 功率 (kw ) 数量 使用 地点 备 注 5 后刮板运输机SGZ800/1050525*21 工作面 8 胶带运输机 DSJ120/200/2*20 200*2 1 运输顺槽 9 破碎机 PCM375 400 1 运输顺槽 10 回绞 JH-30 45 1 运输顺槽 11 电绞 JD-25 25 1 运输顺槽 12 回转钻机 ZYJ269/168 11 1 进风顺槽 13 多级水泵 BQW-20-3/N-S 22 1 进风顺槽 14 转载机 SZZ1000/400 400 1 运输顺槽 15 凝胶泵 NJB —80A 15 1 顺槽 16 喷雾泵 BPW315/6.3Q 45 2 17 煤层注水泵5BZ —2/1611 1 合计4904二、施工的方法与要求(一)末采施工步骤根据目前矿井的实际采掘现状和40104工作面的推进情况,以及工作面设备情况,确定工作面提前进入收尾工作。
采煤工作面末采专项安全技术措施

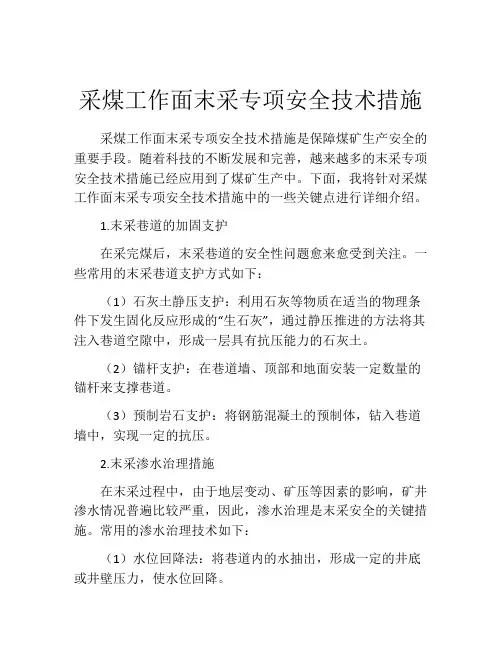

采煤工作面末采专项安全技术措施概述末采是指采煤工作面的最后一次采煤过程,是整个采煤作业的最后一个阶段。
在末采过程中,采煤机要在极短时间内完成剩余未采断的煤炭,同时要保证矿井安全运营。
因此,末采的安全问题非常重要。
为了保证末采的安全,煤矿企业需要采取各种措施,包括技术措施和管理措施。
技术措施末煤层支护末采时,煤体已经被采割了一部分,煤层的稳定性受到一定的影响。
为了保证煤层的稳定性,在采煤机后部要及时进行支护,防止煤层向后倾倒。
末煤层支护需要使用支架和锚杆等设备,对末采工作面进行加固。
支架需要有足够的强度和稳定性,在煤层起到自锁的作用,具有良好的抗震和抗压能力。
末采开切控制末采开切控制是通过控制采煤机的开切参数来控制煤体的剩余量,从而保证末采的安全性。
开切控制需要根据煤层结构、煤质和煤厚等参数进行调节。
同时,要控制合理的进给速度和采煤机的工作状态,避免过快或过慢的采煤速度,导致采煤机失效或煤层垮塌的情况。
末采时,煤粉会在空气中扩散,形成煤尘。
煤尘是导致煤矿事故的主要因素之一,必须采取有效的煤尘治理措施。
在末采过程中,需要使用煤尘治理设备,如雾炮和喷雾器等,对空气中的煤尘进行处理。
同时,采煤机后部要进行及时清理,防止煤尘积聚导致事故。
风流控制末采时,要控制风流的流向和流量,保证稳定的风压。
高速的风流会影响采煤机的运行和煤尘治理效果,还可能导致煤层垮塌。
因此,要适当降低风流的速度,并保证正常的通风量。
管理措施安全管理制度在煤矿企业内部要建立完善的安全管理制度,明确各级责任人的职责和权限。
在末采前,要制定详细的末采工作方案,考虑到煤层的稳定性、采煤机和支架的安装等因素,确保安全。
安全培训煤矿企业要对采煤工人进行安全培训,提高其安全意识和应急处置能力。
在末采前,要对采煤工人进行专项培训,介绍末采专项安全技术措施的使用和效果,让工人熟悉应急措施和操作流程。
在末采过程中,需要对现场进行及时的管理和监督。
专门设立末采监工进行巡查和监督,对现场人员的安全操作进行把关。
采煤工作面末采专项安全技术措施

采煤工作面末采专项安全技术措施采煤工作面末采专项安全技术措施是保障煤矿生产安全的重要手段。
随着科技的不断发展和完善,越来越多的末采专项安全技术措施已经应用到了煤矿生产中。
下面,我将针对采煤工作面末采专项安全技术措施中的一些关键点进行详细介绍。
1.末采巷道的加固支护在采完煤后,末采巷道的安全性问题愈来愈受到关注。
一些常用的末采巷道支护方式如下:(1)石灰土静压支护:利用石灰等物质在适当的物理条件下发生固化反应形成的“生石灰”,通过静压推进的方法将其注入巷道空隙中,形成一层具有抗压能力的石灰土。
(2)锚杆支护:在巷道墙、顶部和地面安装一定数量的锚杆来支撑巷道。
(3)预制岩石支护:将钢筋混凝土的预制体,钻入巷道墙中,实现一定的抗压。
2.末采渗水治理措施在末采过程中,由于地层变动、矿压等因素的影响,矿井渗水情况普遍比较严重,因此,渗水治理是末采安全的关键措施。
常用的渗水治理技术如下:(1)水位回降法:将巷道内的水抽出,形成一定的井底或井壁压力,使水位回降。
(2)注水充填法:将没有巷道内部或底部注入一定的碎石、砂石等材料,使其充实巷道内的空隙并封闭煤层内的裂隙,达到控制渗水作用的目的。
3.末采瓦斯及煤尘治理技术在末采过程中,瓦斯、煤尘的释放会大量危害矿工的生命安全,为此,末采瓦斯及煤尘治理技术已经成为了煤矿生产中的重要环节。
常用的末采瓦斯治理技术如下:(1)抽风放瓦斯:将采区的瓦斯通过管道和风机抽入井口排放。
(2)分层井筒:通过在井筒内部设置隔板实现上下层瓦斯隔离,从而降低瓦斯可燃性。
(3)煤尘治理:对巷道内部的煤尘进行清理,并进行煤尘抑制,防止煤尘爆炸。
4.现代化末采技术的应用随着我国采煤技术的不断发展,采前注水、光电探矿、智能化开采等先进技术已被广泛应用于煤矿末采中,有力提高了煤矿生产效率和瓦斯采出率,同时也为煤矿末采安全提供了可靠的技术保障。
综上所述,末采专项安全技术措施在煤矿生产中起着至关重要的作用。
工作面末采收尾安全技术组织措施

工作面末采收尾安全技术组织措施工作面末采收尾是煤矿生产中最关键的环节之一,也是最危险的环节之一。
要保障工作面末采收尾的安全,必须采取一系列的技术组织措施,从而保障煤炭生产的安全和高效。
一、地质勘探地质勘探是工作面末采收尾安全的重要基础。
在采前要对矿区地物进行调查,了解地质情况,明确煤层走向、倾角、厚度、岩层厚度、断层、裂隙、孔缝、水文地质情况等,制定科学的采掘方案,防止采掘时发生地质灾害。
二、合理布置根据不同类型的采煤工艺进行合理的布置,釆用分级垛或临时支撑,保证空间上的安全作业区。
选用适宜的开采方法,对于不同类型的煤炭进行区别对待,可以减少局部表层垮落、煤柱断裂等危险情况。
三、判断瓦斯等危险气体要根据采煤面瓦斯压力、流量等因素,制定瓦斯等危险气体的预警标准和措施,如利用瓦斯检测管道或遥控监测,严格掌控现场瓦斯浓度。
增加系统备用、双重检测、备用通风机等设施,保证煤矿安全生产的顺畅进行。
四、完善通风系统通风系统是保证采煤工作面人员安全和防范火灾的必需系统。
采煤前要进行详细的通风规划,配置符合要求的风机类型和数量。
可以增加回风管道和排瓦斯管道等,排除瓦斯爆炸的风险。
对于进风口和排风口要进行定期检查和维护。
五、完善救援措施工作面末采收尾是煤矿事故易发区,需要制定应急预案。
安装呼吸器、救生器等救援设备,加强应急救援队伍的组建和培训,建立应急特种车辆保障队伍,配备应急交通工具,明确事故源头和应急体系,并组成安全小组进行应急维护,以应对可能出现的煤矿事故。
以上内容是工作面末采收尾安全技术组织措施的概述,必须有效地落到实处才能确保安全生产。
需要煤炭企业严格遵守煤矿安全规定和标准,加强安全监管,提高员工的安全意识和技能,严约束各项规则,确保工作面末采收尾安全生产。
50305综采工作面末采安全技术措施

50305综采工作面末采安全技术措施一、通风技术措施:在综采工作面末封开采后,为了保持末采巷道和切眼的通风,应采取以下措施:1.调整通风排放系统:根据末封巷道和切眼的通风状况,调整通风机组的运行参数,如双通风机的启停、风量的调节等,以达到合理的通风排放。
2.安装风门和堵漏设施:在末封巷道与正常通风巷道相交处设置风门,以控制气流流向和压力;在末封巷道与非通风巷道相交处安装堵漏设施,以防止瓦斯和煤尘通过末封巷道进入非通风巷道。
3.加强巷道密闭性:维修巷道上的密闭设施,如门、窗、挡板等,确保巷道的密闭性,防止瓦斯和煤尘泄漏到工作面末采巷道。
二、排水技术措施:在综采工作面末封开采后,为了保持末采巷道和切眼的排水畅通,应采取以下措施:1.检查排水设施:对末封巷道的排水设施进行检查,及时清理阻塞物,保证排水畅通。
2.安装水位监测装置:在末封巷道的低洼处安装水位监测装置,实时监测水位变化,及时采取排水措施,防止积水。
三、支护技术措施:在综采工作面末封开采后,为了保障末采巷道和切眼的支护稳定,应采取以下措施:1.加固巷道支护:对末封巷道的支护进行检查,如果发现支护破损、松动等情况,及时加固修复,保证支护的稳固性。
2.加固切眼支护:对末封切眼的支护进行检查,加固切眼的剖断面和切眼墙体,以保持切眼的稳定。
四、监测技术措施:在综采工作面末封开采后,需要对末采巷道和切眼进行监测,以及时发现安全隐患。
1.安装瓦斯、煤尘监测仪器:在末封巷道和切眼周围设置瓦斯、煤尘监测仪器,实时监测瓦斯和煤尘浓度,及时预警。
2.安装变形监测仪器:在末封巷道和切眼的支护结构上设置变形监测仪器,监测支护结构的变形情况,及时发现变形预兆,采取相应措施。
3.加强巡查和巡视:定期巡查末封巷道和切眼,发现问题及时处理,防止事故发生。
综采工作面末采安全技术措施是保证煤矿生产安全的重要环节,只有采取科学合理的技术措施,加强管理和监控,才能提高工作面末采阶段的安全性,防止事故的发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
YF-ED-J1539可按资料类型定义编号工作面末采末放措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日工作面末采末放措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
一、概况1、截止20xx年6月1日,4308综采工作面机头采至距停采线88米处,机尾采至距停采线114米处,工作面采至距停采线11m时,进入末采阶段,为确保末采及回收安全,特制定以下安全技术措施。
2、成立4308工作面末采及回收领导小组:组长:杜卫民副组长:宿清槐、白如镜、范志刚组员:王宪文、安修库、李才勇、贺宗宝、张武、杨宗俊、叶俊平、郝德煦、高怀坚、白能海、汪强、郝继伟、高海军二、末采安全技术措施(一)工作面末采前的准备工作1、末采和回收期间,需加强两端头支护,端头切顶柱与端头过渡支架顶梁后端齐平。
2、回收时,两巷超前支护把原有三排支护形式变为两排,各距两帮300mm,支护长度达到要求的30m,对于压力较大的地段要增加单体戴帽支柱进行加强支护。
3、在末采回收期间要加强工作面矿压观察,根据工作面周期来压步距,并根据周期来压步距适当调整停采线位置,缓和停采期间的矿压显现,以利于回收工作的安全进行。
(二)工作面末采铺设金属网1、工作面推进至距停采线15m时,要把工作面调整成直线,底板必须平整,其工作面采高不得小于2.2m,循环进度必须保证0.6m,工作面溜子调成一直线,并将支架上方浮煤浮矸清理干净,为末采做好准备。
2、工作面推进至距停采线11m时,开始对工作面进行铺单层菱形金属网推进。
金属网采用10#铁丝编织,规格为0.8×10m菱形网。
金属网长边顺工作面,沿顶板铺设。
首次铺网时,上网与拉架同时进行,即先把短边连接好的金属网用铁锹等长柄工具人工托起紧贴顶板,然后降架100~200mm后及时拉架,拉架按顺序进行,使金属网压在支架顶梁与顶板之间。
使用一根长约155米的废旧钢丝绳,穿插工作面第一循环铺的金属网,并将两端头固定在工作面两端头的锚索上,绳头用绳卡拴住,锚索再上一个托盘拧紧,两端的钢丝绳要拉直固定牢。
确保金属网可以顺利平铺到支架上。
在拉架过程中,要随时注意支架的侧护板等突出部位挂网,当支架顶梁上方有浮煤,浮矸堆积致使顶梁前端不接顶时,先把支架低下头来,清理干净浮煤和矸石,然后再调平衡梁,按前述要求拉架升梁,防止拉架时煤矸把金属网顶出来,或者支架顶梁压不住网掉出来。
3、金属网的长边搭接0.1m,沿长边方向联两排,每隔一孔联一扣,网孔间距较大时,联网距离不得大于100mm。
金属网短边搭接0.5m,并沿短边方向联两排,每排均匀联10扣(间距100mm)。
联网丝用长0.5m的14#铅丝,长度等长对折成双股,有环一端弯成圆钩,穿网连接。
联网丝扭结不得少于3圈,打成死结。
联网丝的剩余尾部要与金属网压平或插入网内,防止伤人。
4、在末采阶段,要掌握好采高,保证顶底板平整,坚持正规循环,循环进度平衡。
在割煤前进行联网,并将联好的网折回拉展挂在支架顶梁下方,防止采煤机割煤时扯网。
工作面金属网必须与顺槽的金属网搭接0.5m以上,并按短边联网要求连接好。
铺、联网之前必须停止工作面运输机和采煤机的运行,并闭锁开关。
割煤与拉架的距离不得大于8m,拉架前,要把顶梁下方挂设的金属网提前放下返折回煤壁,并在拉架时注意支架顶梁的其它部位挂网、扯网。
铺网推进期间不准带压移架。
5、工作面推进至距停采线7.8m处,在金属网下增打锚杆锚索支护回撤通道,铺单层网一直铺到工作面停采位置,联网要求同前。
每结束一个循环,工作面开始布置支架回撤通道。
A、回撤通道的规格及支护方式1、回撤通道净宽7.8m(支架长4.6m),净高2.2m2、支护形式:锚杆(索)+网+钢带锚索:先从轨道顺槽撤架道口开始打注第一根锚索,然后以间距3200mm沿工作面打注一排锚索,根据机组割煤进度分别以排距1400mm 打注7排锚索。
锚杆:先从轨道顺槽撤架道口打注第一根锚杆,然后以间距800mm沿工作面打注一排锚杆,再以排距1400mm根据机组割煤进度分别打注7排锚杆。
锚杆、锚索间距均为800mm,交错打注,排距为700mm先打一排锚索,第二排打锚杆,以此类推,共计十四排。
最后四排锚杆、锚索排距变为600mm,间距不变,排列顺序不变。
钢带:钢带沿工作面顺向布置时,间距800mm,排距均以锚杆锚索排距为准,相邻的两排钢带的接口上下要错开排列800mm。
附:4308工作面撤架道支护断面图4308工作面回撤布置示意图B、回撤通道的准备工作:1、末采工作面推进度为0.6m/循环,距停采线11m开始铺网,直到采空区侧压网3m,采用锚杆、锚索、金属网、钢带联合支护顶板。
锚杆使用Φ20mm×2000mm的金属锚杆,锚索采用Φ15.24mm×8000mm的钢绞线交错打注,打注锚杆用两卷CK2360型锚固剂,打注锚索时使用四卷锚固剂(包括两卷CK2360型和两卷K2360型,其中CK2360型放置在眼底)。
2、当工作面推距停采线3.2m时,将支架和溜子的联接装置拆开,用单体柱来推移溜子前进3.2m,此空间宽3.2m,紧贴煤帮侧再挂一道单层金属网,使网包住煤壁,用锚杆固定,防止滚帮伤人。
此时工作面的两端头支护改为“双木垛支护”,机尾端头打一排密集柱。
3、锚杆、锚索和支架顶梁之间每循环都必须加垫构木。
4、采煤到停采线后,煤帮要挂单层金属网,并用Φ16mm×1600 mm的锚杆加固,锚杆打成双排,下排距底700mm,上排距顶500mm,均沿水平方向打注,锚杆间距1m,排距1m.。
此时回撤通道形成。
C、回撤通道前期工程回撤通道打注的支护数量:锚杆:ø16×1600mm 296根;ø20×2000mm 2261根;锚索:ø15.24×8000mm 329根;钢带:3.2m 518根;CK2360型锚固剂: 5772卷;K2360型锚固剂: 658卷金属网: 288卷;D、安全技术措施1、锚、网、索的支护必须严格按质量标准化要求施工,锚索外露长度不超过300mm。
2、施工锚、网、索支护时,必须严格执行敲帮问顶制度,设专人处理煤帮松动的煤块后,方可进行支护作业。
3、要尽量在前四刀将支架立柱升为全行程,以加大撤架空间。
4、机头、机尾因撤出需扩帮、起底时,必须依据现场实际情况加强支护。
轨道巷与工作面不垂直,为保证铺设弯道和支架运输,轨道巷向机头方向煤壁侧,从工作面到轨道巷开缺口,取掉此处半径为5m的三角煤,为工作面临时轨道做弯道。
同时在三角处增打4根8m锚索进行支护,支护技术要求与工作面相同。
5、用单体柱推移刮板机时,必须至少3根支柱交替推移,不得采用单根支柱强行顶到位。
E安装绞车1、待工作面轨道铺设完成后,在工作面内安一部25kw绞车,型号为:JD25,使用17.8mm 钢丝绳,安装时绞车与轨道尽量保持平行;在轨道巷与工作面交叉处打一绞车洞(采用锚杆(索)+网+钢带支护形式)安一部回柱绞车,型号为:JH30,使用17.8mm钢丝绳;其底座要采用地锚固定,圆木点柱加固。
2、钢丝绳的固定及电气设备的安装要符合机电设备安装要求。
3、固定绞车前,必须把浮煤清干净,底板整平。
(三)拆除两顺槽机电设备运输巷:拆除转载机出井。
(四)拆除工作面设备及工作面轨道铺设:4308工作面回收顺序采用后退式,从机头向机尾依次回收,回收前必须把工作面的浮煤清理干净,然后才能回收设备。
工作面设备拆除顺序:拆除采煤机→拆除工作面刮板输送机→转载机→液压支架A、拆除采煤机:采煤机拆卸顺序:机组电缆和防尘管路、后滚筒、前滚筒、后摇臂、前摇臂、牵引部、控制开关采煤机运输线路:4308工作面轨道巷运出。
B、拆除工作面刮板输送机:刮板运输机拆卸顺序:电缆、机头、机尾电机减速器、齿轨、电缆架、齿轨座、刮板、链条、溜槽、控制开关。
刮板运输机运输线路:在拆卸320溜子过程中,开关、减速器、链条、刮板大部分从4308工作面运输巷运出、少部分从轨道巷运出。
在拆卸工作面设备前,首先认真检查工作面顶板、煤壁的支护质量,确认无问题后方可作业。
拆开后,各种螺丝、小件及销子要及时整理装袋并设专人看管,以备再用。
C、工作面轨道铺设工作面设备拆除后重新铺设轨道,轨道铺在回撤通道中心,道木间距为800mm(中—中),底板松软和在有水的底弯处要缩小道木间距或铺密集道木,道轨规格为22Kg/m,道木规格为1200×130×140mm。
铺设的轨道必须保证平、直、稳。
(五)通风系统回收支架前,为防止回收时顶板冒落、工作面风量减少,通风区要在轨道巷、运输巷各安装一台局部通风机,并将风筒接至回收地点,用于工作面通风。
风筒挂在巷道一侧上方,逢环必挂,无破口、无死弯,风筒出口距回收点的距离不大于5m。
组队在支架回收及运输过程中要爱护风筒,严禁破坏风筒。
在整个回收过程中,瓦检员要跟班检查瓦斯气体浓度,若浓度达到或超过1%时,要停止回收,切断电源,撤出人员,汇报调度及有关单位处理;如工作面因故障停风时,工作人员要及时停止工作,并撤到安全地点,待送上风,瓦检人员检查无问题后,方可进入工作,否则不得入内。
风机的安装使用严格执行《煤矿安全规程》有关规定。
(六)回收支架待工作面的所有设备回收完毕后,方可回收支架。
回收支架顺序为先从机头方向开始逐架向机尾回收,最后回收机尾部支架。
1、支架出架及调向工序出架:首先将工作面二号支架,在周围支护完整的情况下降下,顶梁上的浮矸浮煤清净,同时用撤架绞车的钢丝绳与提前固定好的变向滑轮绕过将绳头与该支架的底座箱固定好,联接处必须用专用的U型环连接,U型环专用螺丝必须紧固好,U型环螺栓紧固不准用螺栓等其他物件代替。
而后将人员撤离到相邻的三或四架内的安全地点,牵引区内不准有人,防止绳断伤人。
由专人与绞车司机联系开车信号,将支架拉出直到前探梁到煤壁处停车后,将导向滑轮摘开。
调向:出架后及时对工作面二号支架尾梁后的空顶用规格为长*宽*高=1200*130*140(mm)的道木支设木垛支护,而后将人员撤离到安全地带,利用撤架绞车在被撤支架的底座上直接用大链连接钢丝绳拽拉,使工作面二号支架向两端头的方向移动,并使其平行于工作面,升起支架,此时调向工作结束。
