层框架结构教学楼施工组织设计

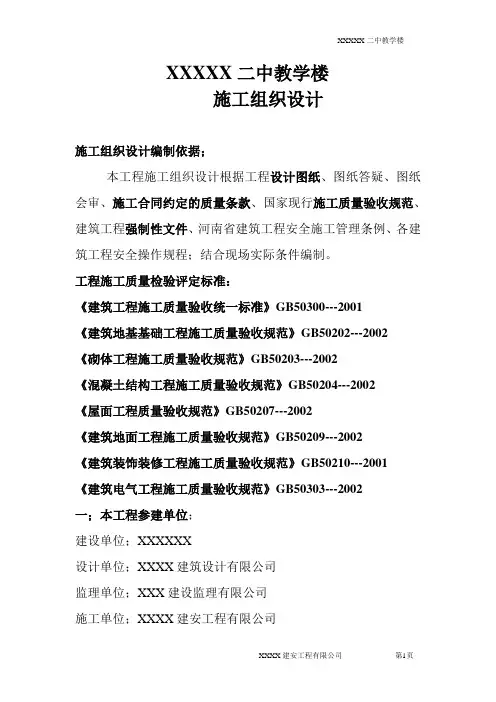

四层框架教学楼施工组织设计

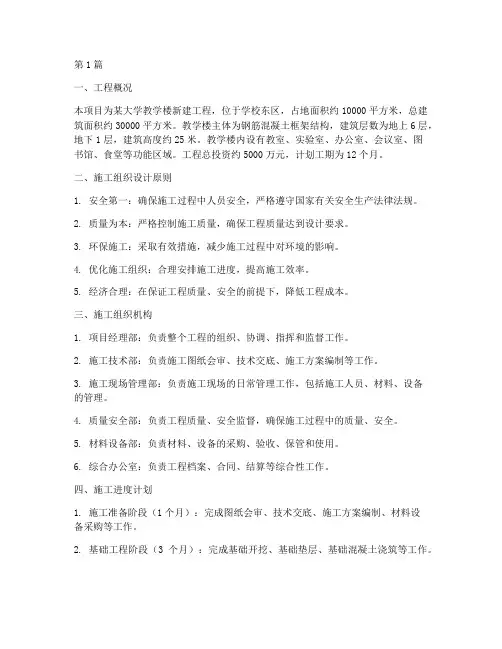

XXXXX二中教学楼施工组织设计施工组织设计编制依据;本工程施工组织设计根据工程设计图纸、图纸答疑、图纸会审、施工合同约定的质量条款、国家现行施工质量验收规范、建筑工程强制性文件、河南省建筑工程安全施工管理条例、各建筑工程安全操作规程;结合现场实际条件编制。
工程施工质量检验评定标准:《建筑工程施工质量验收统一标准》GB50300---2001《建筑地基基础工程施工质量验收规范》GB50202---2002《砌体工程施工质量验收规范》GB50203---2002《混凝土结构工程施工质量验收规范》GB50204---2002《屋面工程质量验收规范》GB50207---2002《建筑地面工程施工质量验收规范》GB50209---2002《建筑装饰装修工程施工质量验收规范》GB50210---2001《建筑电气工程施工质量验收规范》GB50303---2002一;本工程参建单位;建设单位;XXXXXX设计单位;XXXX建筑设计有限公司监理单位;XXX建设监理有限公司施工单位;XXXX建安工程有限公司质监单位;XXXX住建局建设工程质量监督站勘察单位;XXXX规划建筑设计研究院二;工程概况及结构设计;1;本工程为XXXX2011年校安工程第标段,XXXX二中教学楼工程。
本工程为框架结构,四层,建筑面积2152.56平方米。
本工程东西长61.53m,南北宽10.74m,建筑高度16.05m,呈规则一字型。
本工程设计等级为小型公共建筑,抗震设防烈度8度,其耐火等级为二级,合理使用年限为50年。
2;基础结构:本工程基础采用柱下独立基础,基础垫层采用C10素混凝土,厚度100mm。
柱下基础为钢筋混凝土独立基础,采用C30混凝土,基础与基础间设拉梁,钢筋采用HRB400级,基础砌体采用MU10级多孔砖,采用M5.0水泥砂浆砌筑。
在-0.060m处设1:2水泥砂浆加5%防水剂做基础防潮层。
3;主体工程:本工程柱、梁、楼梯、楼盖、屋盖均为现浇构件,主体混凝土构件强度等级C30,钢筋采用HRB400。
学校三层框架结构-施工组织设计

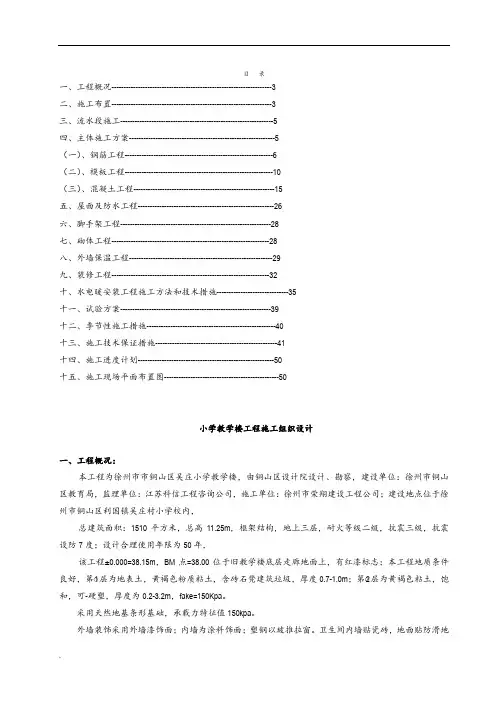

目录一、工程概况-------------------------------------------------------------------3二、施工布置-------------------------------------------------------------------3三、流水段施工----------------------------------------------------------------5四、主体施工方案-------------------------------------------------------------5(一)、钢筋工程--------------------------------------------------------------6(二)、模板工程--------------------------------------------------------------10(三)、混凝土工程-----------------------------------------------------------15五、屋面及防水工程---------------------------------------------------------26六、脚手架工程---------------------------------------------------------------28七、砌体工程------------------------------------------------------------------28八、外墙保温工程------------------------------------------------------------29九、装修工程------------------------------------------------------------------32十、水电暖安装工程施工方法和技术措施------------------------------35十一、试验方案---------------------------------------------------------------39十二、季节性施工措施------------------------------------------------------40十三、施工技术保证措施---------------------------------------------------41十四、施工进度计划---------------------------------------------------------50十五、施工现场平面布置图------------------------------------------------50小学教学楼工程施工组织设计一、工程概况:本工程为徐州市市铜山区吴庄小学教学楼,由铜山区设计院设计、勘察,建设单位:徐州市铜山区教育局,监理单位:江苏科信工程咨询公司,施工单位:徐州市荣翔建设工程公司;建设地点位于徐州市铜山区利国镇吴庄村小学校内,总建筑面积:1510平方米,总高11.25m,框架结构,地上三层,耐火等级二级,抗震三级,抗震设防7度;设计合理使用年限为50年,该工程±0.000=38.15m,BM点=38.00位于旧教学楼底层走廊地面上,有红漆标志;本工程地质条件良好,第○1层为地表土,黄褐色粉质粘土,含砖石凳建筑垃圾,厚度0.7-1.0m;第○2层为黄褐色粘土,饱和,可-硬塑,厚度为0.2-3.2m,fake=150Kpa。
框架教学楼施工组织设计

目录第一章工程总体概第二章施工现场平面布置和临时设施、临时道路布置第三章施工进度计划和各阶段进度的保证措施第四章各分部分项工程的主要施工方法第五章确保工程质量的技术组织措施第六章确保安全生产的技术组织措施第七章安全文明施工、环境保护、地下管线保护措施第八章项目管理机构配备第九章工程投入的主要物资和施工机械设备、主要施工机械进场计划第十章冬雨季施工措施第十一章与各单位协调管理措施第十二章工程质量回访及保修措施第一章工程总体概述一、工程简介1、工程名称:五莲县第一中学教学综合楼工程2、建筑面积10235.08㎡,框架结构,共五层,局部地下一层。
3、工程地点:位于五莲山路以北,育才路以南,五莲县第一中学院内。
4、计划工期:280日历天5、质量要求:合格二、施工条件1、施工条件:工程施工场地(现场)已经具备施工条件2、施工用水、电情况:满足施工要求。
3、水文天象:五莲县属温带大陆性季风气候,一年四季周期性变化明显,冬无严寒,夏无酷署,雨量充沛,季节性降水明显,日照充足,热能丰富。
气温变化—11。
6℃~38。
4℃,年平均气温12。
6°C,历年平均降雨量767.1mm,6至9月为雨季。
年平均日照时数2449.3小时,年蒸发总量平均为1740.2mm。
历年最大冻土深度0.37米,平均冻结天数57天三、质量、工期、安全文明施工目标1、质量目标:全面贯彻IS09001:2008质量管理体系标准,确保全部工程达到合格标准。
2、工期目标:我单位严格遵守招标文件要求,280天内前完成本工程。
3、安全施工目标:全面贯彻职业健康安全管理体系规范,杜绝职工因工死亡事故,杜绝爆炸和火灾事故及交通责任死亡事故,杜绝一切重伤事故,杜绝一切机械、交通运输及其它重大事故,杜绝发生职业病危害事故,全年轻伤负伤率控制在3‰以内。
4、环境保护和文明施工目标:全面贯彻环境管理体系标准,切实作好本工程的环境保护工作。
严格执行国家和山东省关于环境保护和水土保持等方面的法律、法规和制度,严格控制施工污染,减少对水、空气的污染和噪音污染,严格控制水土流失,保护生态环境,确保达到国家和当地政府的法律、法规和制度要求的关于环境保护和水土保持标准,做到场地整洁、作业规范、环保达标.5、社会效益目标各方评价良好,业主放心,社会满意。
教学楼工程施工组织设计

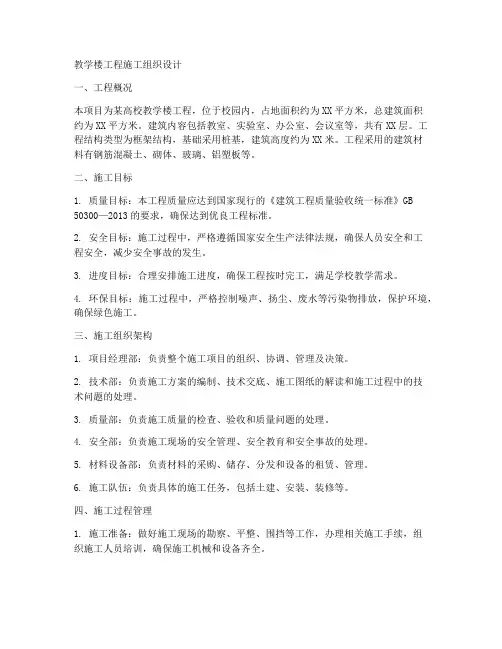

教学楼工程施工组织设计一、工程概况本项目为某高校教学楼工程,位于校园内,占地面积约为XX平方米,总建筑面积约为XX平方米。
建筑内容包括教室、实验室、办公室、会议室等,共有XX层。
工程结构类型为框架结构,基础采用桩基,建筑高度约为XX米。
工程采用的建筑材料有钢筋混凝土、砌体、玻璃、铝塑板等。
二、施工目标1. 质量目标:本工程质量应达到国家现行的《建筑工程质量验收统一标准》GB 50300—2013的要求,确保达到优良工程标准。
2. 安全目标:施工过程中,严格遵循国家安全生产法律法规,确保人员安全和工程安全,减少安全事故的发生。
3. 进度目标:合理安排施工进度,确保工程按时完工,满足学校教学需求。
4. 环保目标:施工过程中,严格控制噪声、扬尘、废水等污染物排放,保护环境,确保绿色施工。
三、施工组织架构1. 项目经理部:负责整个施工项目的组织、协调、管理及决策。
2. 技术部:负责施工方案的编制、技术交底、施工图纸的解读和施工过程中的技术问题的处理。
3. 质量部:负责施工质量的检查、验收和质量问题的处理。
4. 安全部:负责施工现场的安全管理、安全教育和安全事故的处理。
5. 材料设备部:负责材料的采购、储存、分发和设备的租赁、管理。
6. 施工队伍:负责具体的施工任务,包括土建、安装、装修等。
四、施工过程管理1. 施工准备:做好施工现场的勘察、平整、围挡等工作,办理相关施工手续,组织施工人员培训,确保施工机械和设备齐全。
2. 施工进度计划:根据工程量和施工周期,编制详细的施工进度计划,并定期进行调整和监控。
3. 施工质量管理:严格遵循施工工艺和质量标准,加强过程控制,做好隐蔽工程验收,确保工程质量。
4. 施工安全管理:加强施工现场的安全教育和管理,定期进行安全检查,及时发现和处理安全隐患。
5. 施工环保措施:遵循绿色施工要求,做好施工现场的环境保护工作,减少对环境的影响。
6. 施工协调:与建设单位、设计单位、监理单位等密切沟通,及时解决施工过程中的问题,确保工程顺利进行。
教学楼工程施工组织设计(3篇)

第1篇一、工程概况本项目为某大学教学楼新建工程,位于学校东区,占地面积约10000平方米,总建筑面积约30000平方米。
教学楼主体为钢筋混凝土框架结构,建筑层数为地上6层,地下1层,建筑高度约25米。
教学楼内设有教室、实验室、办公室、会议室、图书馆、食堂等功能区域。
工程总投资约5000万元,计划工期为12个月。
二、施工组织设计原则1. 安全第一:确保施工过程中人员安全,严格遵守国家有关安全生产法律法规。
2. 质量为本:严格控制施工质量,确保工程质量达到设计要求。
3. 环保施工:采取有效措施,减少施工过程中对环境的影响。
4. 优化施工组织:合理安排施工进度,提高施工效率。
5. 经济合理:在保证工程质量、安全的前提下,降低工程成本。
三、施工组织机构1. 项目经理部:负责整个工程的组织、协调、指挥和监督工作。
2. 施工技术部:负责施工图纸会审、技术交底、施工方案编制等工作。
3. 施工现场管理部:负责施工现场的日常管理工作,包括施工人员、材料、设备的管理。
4. 质量安全部:负责工程质量、安全监督,确保施工过程中的质量、安全。
5. 材料设备部:负责材料、设备的采购、验收、保管和使用。
6. 综合办公室:负责工程档案、合同、结算等综合性工作。
四、施工进度计划1. 施工准备阶段(1个月):完成图纸会审、技术交底、施工方案编制、材料设备采购等工作。
2. 基础工程阶段(3个月):完成基础开挖、基础垫层、基础混凝土浇筑等工作。
3. 结构工程阶段(5个月):完成主体结构施工,包括梁、板、柱的浇筑及钢筋绑扎。
4. 装饰装修阶段(3个月):完成内外墙抹灰、地面、天花板的施工,以及门窗、水电安装。
5. 竣工验收阶段(1个月):完成工程验收、结算、交付使用等工作。
五、施工措施1. 安全措施:建立健全安全管理制度,加强施工现场安全检查,确保施工安全。
2. 质量措施:严格执行国家有关质量标准,加强施工过程控制,确保工程质量。
3. 环保措施:采取有效措施,减少施工过程中对环境的影响,如:施工现场洒水降尘、合理设置施工垃圾堆放点等。
框架结构教学楼综合工程施工组织设计

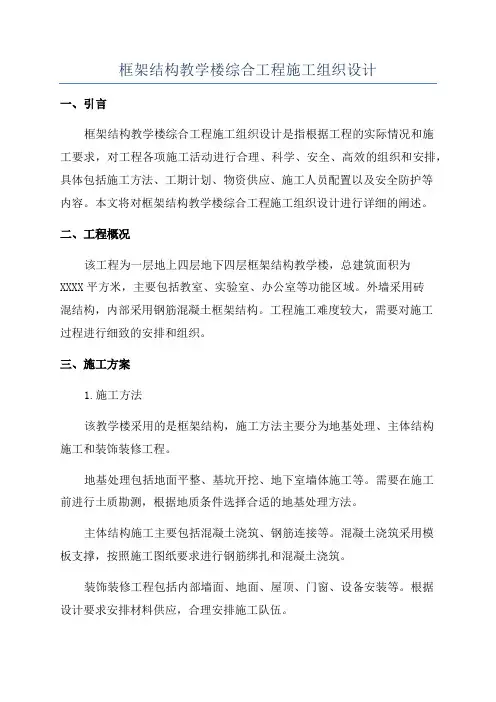

框架结构教学楼综合工程施工组织设计一、引言框架结构教学楼综合工程施工组织设计是指根据工程的实际情况和施工要求,对工程各项施工活动进行合理、科学、安全、高效的组织和安排,具体包括施工方法、工期计划、物资供应、施工人员配置以及安全防护等内容。
本文将对框架结构教学楼综合工程施工组织设计进行详细的阐述。
二、工程概况该工程为一层地上四层地下四层框架结构教学楼,总建筑面积为XXXX平方米,主要包括教室、实验室、办公室等功能区域。
外墙采用砖混结构,内部采用钢筋混凝土框架结构。
工程施工难度较大,需要对施工过程进行细致的安排和组织。
三、施工方案1.施工方法该教学楼采用的是框架结构,施工方法主要分为地基处理、主体结构施工和装饰装修工程。
地基处理包括地面平整、基坑开挖、地下室墙体施工等。
需要在施工前进行土质勘测,根据地质条件选择合适的地基处理方法。
主体结构施工主要包括混凝土浇筑、钢筋连接等。
混凝土浇筑采用模板支撑,按照施工图纸要求进行钢筋绑扎和混凝土浇筑。
装饰装修工程包括内部墙面、地面、屋顶、门窗、设备安装等。
根据设计要求安排材料供应,合理安排施工队伍。
2.工期计划根据工程的施工内容和施工方法,制定详细的工期计划。
地基处理的工期为X天,主体结构施工的工期为X天,装饰装修工程的工期为X天。
根据工艺流程和施工队伍配置,制定合理的工期计划。
3.物资供应根据施工需要,制定详细的物资供应计划。
地基处理需要的材料包括砂石、水泥、钢筋等;主体结构施工需要的材料包括木模板、混凝土,装饰装修工程需要的材料包括油漆、瓷砖等。
根据施工进度和物资消耗情况,及时调整物资供应计划,确保施工进度和质量。
4.施工人员配置根据工程施工的规模和需要,合理配置施工人员。
地基处理需要的人员包括土质工程师、起重工、钢筋工等;主体结构施工需要的人员包括混凝土工、模板工等;装饰装修工程需要的人员包括油漆工、瓷砖工等。
根据工期计划和施工流程,合理安排人员的上岗时间和轮岗情况,确保施工进度和质量。
五层框架结构教学楼施工组织设计

五层框架结构教学楼施工组织设计一、项目背景和概况二、项目管理组织架构为了高效地组织施工工作,确保项目顺利进行,本项目设立了以下管理组织架构:1.项目经理:负责全面管理和协调项目的进行,包括初步设计、施工准备、施工阶段等。
3.施工管理:负责具体的施工工作,包括进度安排、人力资源管理、材料管理等。
三、施工方法与工期安排1.施工方法:本项目采用钢筋混凝土框架结构,施工主要包括地基处理、框架搭设、主体结构施工、装饰装修等。
2.工期安排:根据项目进度计划,本项目的工期为18个月。
具体的工期安排如下:-第一阶段(1~3个月):地基处理和地下水处理。
-第二阶段(4~5个月):框架搭设和主体结构施工。
-第三阶段(6~8个月):装饰装修、设备安装。
-第四阶段(9~11个月):室内装修、设备调试。
-第五阶段(12~18个月):竣工验收、交付使用。
四、人力资源和材料管理1.人力资源:根据施工工期安排和任务分工,本项目将组建一个稳定的施工团队,包括项目经理、技术负责人、施工管理人员、安全负责人、施工工人等。
通过人员培训和管理,确保施工工作的高效进行。
2.材料管理:本项目将根据施工计划和设计要求,提前进行材料的采购和储备,确保施工过程中的材料供应充足。
同时,通过材料质量把关和进场检验,确保施工材料的质量符合标准。
五、施工安全与质量控制1.施工安全:本项目将制定详细的施工安全管理方案,明确施工现场的安全责任和安全措施。
同时,通过定期的安全培训和巡查,提高施工人员的安全意识,确保施工过程中的安全。
2.质量控制:本项目将建立完善的质量管理体系,从材料采购到施工过程中的验收,严格把关质量,确保施工质量符合设计要求。
同时,配备专业的质量监督人员,进行定期检查和抽样检测,保证施工质量。
六、环境保护和卫生措施1.环境保护:本项目将采取措施减少对周围环境的污染,合理利用和处置各类废弃物。
2.卫生措施:本项目将按照相关卫生标准,对施工现场进行卫生保洁,确保施工现场的清洁和整洁。
幼儿园三层框架结构教学楼施工组织设计

第一卷编制依据及说明(一)、编制依据:1)、施工图纸2)、现行国家施工质量验收规范和质量评定标准3)、现行国家建筑工程安全施工法规和安全技术标准(二)、编制说明:1)、本施工组织设计在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建、安装及装修几大专业有机组成。
2)、根据本工程的特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”。
3)、本施工组织设计的编制,采用“对比优化、博采众长”的编制思路,以使本方案重点突出,有较强针对性和可操作性。
第二卷工程概况(一)工程简介(二)建筑设计特点(三)结构设计特点(四)场地条件1.进行三通一平。
2.施工现场道路、水、电、通讯等已达到开工条件;施工场地所在地质良好,整个平面地势较为宽敞。
3.工程所处位置道路畅通,交通比较便利,采用商品混凝土、各种原材料及半成品来源充足有保障,必须利用塔吊、物料提升机和人工倒运钢筋及模板等半成品材料。
4.在现场内利用自然地坪,稍加以平整,搭设办公区域及施工临建设施。
第三卷施工部署(一)工程目标1、质量目标:严格按照合同条款要求及现行规范标准组织施工,工程一次验收合格率达100%,优良率达到80%以上。
观感质量得分率90%以上。
2、安全目标:安全文明施工工地。
3、工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现。
4、现场管理目标:按某市文明安全工地标准施工。
(二)管理组织机构1、组织机构:本工程按项目法组织施工,项目经理选派具有丰富施工管理经验的孔祥顺项目经理担任;选派具有较高技术业务素质和技术管理水平的工程技术人员担任。
项目经理部对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一协调,统一管理,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行2、管理体系:管理机制采用项目法施工管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
层框架结构教学楼施工组织设计集团标准化工作小组 [Q8QX9QT-X8QQB8Q8-NQ8QJ8-M8QMN]第3章施工组织设计工程概况3.1.1工程建设概况本工程为钢筋混凝土框架结构多层中学教学楼,工程地点位于**市**区,东至河北路,西至广东南路,南至铁路,北至外环线。
建设单位:****集团设计单位:****设计院施工单位:****集团第三分公司监理单位:****监理有限公司工程主要功能和用途:中学教学工程,供教师与学生办公及学习3.1.2工程设计概况1.建筑设计特点建筑面积:㎡建筑走向:东西方向建筑层高:建筑层数:五层建筑总高:平面形状:一字形设计室内地平:±(相当于大沽标高)设计室外地平:2.结构设计特点主体结构类型:钢筋混凝土框架结构(墙体采用加气混凝土砌块)基础形式:桩—承台基础(混凝土钻孔灌注桩),埋深抗震等级:三级抗震构造:二级混凝土等级:C30钢筋等级:HPB235,HRB3353.主要工程做法填充墙:外墙均采用250厚加气混凝土砌块。
内墙均采用200厚加气混凝土砌块。
屋面:保温采用挤塑聚苯保温板,水泥砂浆找平后SBS改性沥青防水卷材二道,刷绿色着色剂涂料保护层。
楼面做法:楼梯间、走道、教室采用水泥石子磨光地面。
卫生间采用防滑地砖地面。
墙面装饰:楼梯间、走道、教室水泥石灰砂浆抹灰后刷白色乳胶漆,墙裙水泥砂浆抹面压光后刷无光油漆。
卫生间为水泥石灰砂浆抹灰后粘贴釉面砖墙面。
顶棚装饰:大部分采用水泥石灰砂浆抹灰后刷乳胶漆顶棚,走道采用轻钢龙骨纸面石膏板钢丝网吊顶,卫生间采用木龙骨塑料条形扣板吊顶。
外墙装饰:用挤塑板保温,外用胶粘标准网,刷两遍外檐涂料,并有玻璃幕墙装饰。
3.1.3施工条件1.工期要求开工日期 2008年3月1日,竣工日期 2008年12月5日,总工期280天。
2.场地情况(1)施工用地现场已经达到“三通一平”标准,本工程地基场地类别为Ⅱ类,属非液化场地,水平地表影响系数最大值为,场地特征周期为,场地标准冻土深度为,地下水稳定水位埋深左右,标高在大沽高程左右,地下水对混凝土及混凝土中的钢筋均无腐蚀性,场外道路为外环线,运输方便,场地内现有市政水源和工程增容315KV电源,故施工用水、用电便利。
(2)工程地质及水文条件场地标准冻土深度:。
地下水埋深:稳定水位埋深左右。
底下水质:地下水对混凝土及混凝土中的钢筋没有腐蚀性。
场地土质分布:场地土类型属中软土,场地类别为Ⅲ类,当抗震设防烈度为7度时,该场地属非液化场地。
地质自上而下岩土分布如下表:表3-1地质自上而下岩土分布表序号土层名称厚度序号土层名称厚度1 杂填土9 粉土2 粉质粘土10 粉质粘土3 粉质粘土11 粉质粘土4 粉质粘土12 粉质粘土5 粉土13 粉质粘土6 粉质粘土14 粉质粘土7 粉质粘土15 粉质粘土8 粉质粘土(3)周边道路及交通条件拟建场地位于**市**区外环线附近,外部运输条件比较容易。
物资、设备可以随时进入施工现场。
施工期间必须注意协调好运输道路和施工生产的关系,保证施工生产的正常进行。
(4)场区及周边地下管线场区周边有小区煤气、电力、通迅、城市排水管道埋设。
南侧约10米,有一条东西走向的高压电缆。
原场内的排水系统须保留畅通,保证施工期间的正常使用。
3.气候情况**市属于温带大陆性季风气候,主要特点:四季分明,冬季寒冷干燥少雪,春季干旱多风,冷暖多变,夏季气温高湿度大、雨水集中,秋季天高云淡,风和日丽。
主要风向:冬季多为北风和西北风,夏季为东南风。
10月份以后昼夜温差最大可达到12℃。
11月15日之后进入冬期施工。
冬期施工天数为121天,至3月15日结束,**市冬期日平均气温为℃。
4月份**市干焊少雨,气候温和,适宜施工。
最低气温在5℃以上。
**市5月份及10月中旬为施工的黄金季节,日平均气温25℃,昼夜温差小,雨时少且雨量小。
7月15日至8月15日为**市的雨季,降雨集中,雨量大。
雨水大的年份可能出现连续数日暴雨的情况,施工时必须在施工工序安排和施工措施上给予充分的考虑。
8月份温度最高可达到39℃。
4.物资供应情况模板:模板采用竹胶合板,模板所需配件及支架均满足配套使用要求,并由施工单位自行供给。
钢筋:钢筋现场加工,设有加工区和堆放区。
混凝土:混凝土大部分采用商品混凝土,现场设置搅拌机以满足施工中少量零星混凝土的需求。
机械:施工机械和机具由公司机械部按施工计划供应。
5.劳动力供应情况各技术工种人员均可满足施工需求,在某些需要大量施工人员的阶段,可直接到劳务市场雇佣劳动力来满足需求。
6.本工程施工特点及关键问题(1)拟建工程对文明施工、环境保护、安全防护等要求较高。
(2)高标准的质量要求:工程的特殊性和业主的要求决定了该工程严格的质量标准,本工程以学生学习为主,如何通过严格的过程控制、程序控制和环节控制,把该工程建造成为一流的精品工程,实现业主要求的质量目标,是本工程最核心的任务。
(3)施工难度大:主体结构房间楼板采用空心楼板,板厚度较大,梁、板跨度均较大,施工时应考虑起拱问题,还应对其摸板支撑体系重点考虑。
施工方案的选择3.2.1施工总部署1.施工程序施工中遵循的程序为:先地下后地上;先主体后围护;先结构后装饰;先土建后设备。
工程分为五个分部工程:①基础工程,②主体结构工程,③围护结构工程,④屋面工程,⑤装饰工程。
总施工程序为:①→②→③和④→⑤。
2.划分施工段,确定施工流向(1)划分施工段1)划分施工段的原则①专业工作队在各个施工段上的劳动量要大致相等,起幅度差不宜超过10%-15%。
②对多层或高层建筑物,施工段的数目要满足合理流水施工组织的要求,即m ≧n。
③为了充分发挥工人,主导机械的效率,每个施工段要有足够的工作面,使其所容的劳动力人数或机械台数,能够满足合理劳动组织的要求。
④为了保证拟建工程项目的结构的完整性,施工段的分界线应尽可能与结构的自然界线相一致。
⑤对于多层的拟建工程项目,既要划分施工段又要划分施工层,以保证相应的专业工作队在施工段与施工层之间,组织有节奏,连续,均衡的流水施工。
2)施工段的划分情况①基础工程:机械挖土及其他工程均不分段。
②主体结构工程:按主体工程综合考虑和施工段划分原则,主体工程分为两段施工,划分界线为○5~○6轴间。
③围护结构工程:不分段,按结构分层施工。
④屋面工程:不分段。
⑤装饰工程:不分段,按结构分层施工。
本工程施工段划分:图3-1 施工段划分3.垂直运输机械(1)类型1)基础运输方案:采用泵送2)主体结构:采用塔吊与料斗,配合混凝土泵送车3)屋面工程:塔吊4)围护装饰工程:井架与小推车(2)型号确定1)料斗:采用圆锥形,容积1m3。
2)塔吊选择:起吊高度 H=+++=起吊重量 Q=Q1+Q2=++=起吊半径 R=40m综合以上数据选用QTZ200型固定式塔式起重机。
该起重机主要配合料斗进行混凝土的浇筑,以及负责其他材料的垂直运输。
(3)井架:共选2台。
3.2.2基础工程施工顺序与方法1.施工顺序工程桩基础施工→基坑降、排水→基坑土方开挖→处理桩头→基础垫层施工→基础绑钢筋、支摸板→基础混凝土→基础拆模→短柱钢筋模板→短柱混凝土→短柱拆模板→砌砖基→回填土。
2.桩基础施工(1)施工工艺测量放线→埋设护筒→钻机就位、泥浆制作→潜水钻机成孔→排渣→补浆→检孔→清孔→检查沉渣→安放钢筋笼→下导管→灌注水下混凝土。
(2)桩施工要点及施工中注意事项1)场地平整后放线定桩位,定位后要在每个桩位中心点打入一条φ16×800mm 的钢筋做桩位标记,并用混凝土固定好。
桩位放线后会同有关人员对轴线桩位进行复核,并办好复核记录签证。
轴线桩位经复核无误后方可进行施工。
2)护筒应按下列规定设置护筒一般用4~8mm厚的钢板加工制成,高度为~2m。
钻孔桩的护筒内径应比钻头直径大100mm。
护筒的顶部应开设1~2个溢浆口,并高出地面~。
护筒有定位、保护孔口和维持水位高差等重要作用。
护筒位置要根据设计桩位,按纵横抽线中心埋设。
埋设护筒的坑不要太大。
坑挖好后,将坑底整平,然后放入护筒,经检查位置正确,筒身竖直后,四周即用粘土回填,分层夯实,并随填随观察,防止填土时护筒位置偏移。
护筒埋好后应复核校正,护筒中心与桩位中心应重合,偏差不得大于50mm。
护筒的埋设深度:在粘性土中不宜小于1m,并在保持孔内泥浆液面高于地下水位1m以上。
3)作护壁和排碴用的泥浆,其制作及其性能要求应符合下列规定:在粘性土中成孔时应注入清水,以制备泥浆护壁。
循环泥浆比重应控制在~。
泥浆的控制指标:粘度18~22S;含砂率不大于8%;胶体率不大于90%。
施工中应经常测定泥浆比重、粘度、含砂率和胶体率。
4)钻具和钻头可按下列规定选用:在一般粘性土、淤泥、淤泥质土以及砂土中,宜采用笼式钻头。
5)钻机钻进时,应根据土层类别、孔径大小、钻孔速度及供浆量来确定相应的钻进速度,钻速应符合下列规定:在淤泥和淤泥质土层中,应根据泥浆补给情况,严格控制钻进速度,一般不宜大于1m/min。
6)钻孔桩钻进过程中若发现斜孔、弯孔、缩颈、塌孔或沿护筒周围冒浆以及地面沉陷等情况,应停止进钻,经采取下列有效措施后,方可继续施工。
当钻孔倾斜时,可反复扫孔修正,如纠正无效,应在孔内回填粘土或风化岩块至偏孔处上部,再重新钻进;钻进中如遇塌孔,应立即停钻,并回填粘土,待孔壁稳定后再钻;护筒周围冒浆,可用稻草拌黄泥堵塞漏洞,并压上一层泥、砂包。
7)桩孔排碴可采用泥浆循环排碴等方法。
8)钻孔桩清孔应按规定进行。
清孔后的孔底沉碴厚度不得大于100mm。
在灌注水下混凝土前必须复测沉碴厚度,沉碴超过规定者,必须重新清孔,符合规定方可灌注水下混凝土。
孔壁土质较好,不易塌孔者,可用空气吸泥机清孔。
孔壁土质较差者,可用泥浆循环抽碴清孔。
清孔后泥浆比重应控制在~左右,粘度≤28s,含砂率≤10%。
清孔过程中,必须及时补给足够的泥浆,并保持孔内浆液面的稳定。
9)钻孔桩钢筋笼制作应符合下列规定:钢筋净距必须大于混凝土粗骨料粒径3倍以上;加筋箍应在主筋外面,主筋一般不设弯钩,钢筋头也不得内园弯曲,以免阻碍导管工作;主筋的搭、焊接应互相错开,35倍钢筋直径区段范围内的接头数不得超过钢筋总数的一半;钢筋笼外径应比钻孔设计直径小140mm;钢筋笼内径应比导管接头处的外径大100mm以上;钢筋笼的主筋净保护层不宜小于70mm,其允许偏差为±20mm;钢筋笼制作还应执行有关规范要求。
10)钻孔桩钢筋笼吊运时应采取适当措施防止扭转、弯曲。
安装钢筋笼时,应对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。
钢筋笼下沉到设计位置后,应立即固定,防止移动。
钢筋笼不到孔底者,为防止灌注混凝土时上浮,设3~4条伸到孔底之主筋作为锚固,也可将钢筋笼与孔口护筒临时焊接。
