施工技术方案作业指导书报审表
20铁塔组立施工作业指导书

铁塔组立施工作业指导书报审表工程名称:编号sxylra_20填报说明:1.本表一式3份,由承包单位填报,承包单位、项目监理机构各1份,建设单位1份。
*****发电项目并网工程线路工程铁塔组立施工作业指导书承包单位:************电力工程有限公司二〇一六年四月铁塔组立施工作业指导书一、工程概况本工程起于陕西省***********发电项目35kV开关站,止于*****35kv配电室。
线路路径:线路全长11.69km。
地形地质条件:本线路地形为丘陵和山地,土质为沙和黄土,海拔高度在950~1173m米之间。
机电部分:导线采用LGJ-150/25钢芯铝绞线;本工程避雷线选用一根OPGW-24B1-35。
污秽等级划分:根据《陕西省电力系统污秽区分布图集》,并结合沿线污秽情况,本线路按C级污秽区设计。
防振:导地线均采用预绞式防振锤防振,OPGW复合光缆采用厂家配套防振锤。
绝缘子型式:本工程悬垂绝缘子串、耐张绝缘子串、进线档、跳线串均采用FXBW4-35/70合成绝缘子,采用防鸟害型;耐张采用2×FXBW4-35/70成双串;跨越35kV电力线、Ⅰ级公路、高速公路和省道及档距大于400m时直线串采用2×FXBW4-35/70成双串,一般直线采用1×FXBW4-35/70单串;耐张塔转角在60°以内时,上导线跳线需悬挂跳线串;60°以上时,上导线跳线及外侧跳线均需悬挂跳线串1串。
跳线串下方加挂1个15kg重锤成串设计。
接地:接地装置型式采用方环加射线型,铁塔四腿接地。
接地装置采用Φ12圆钢,埋深为1.3m,水平敷设。
杆塔选用:全线路共选用杆塔32基(其中直线杆塔15基,耐张、终端塔17基)。
铁塔基础:全线铁塔均采用C20柔性底板式现浇基础,基础的埋深应大于土壤的冻结深度,且不小于0.6m。
二、编制说明依据我公司编制的《施工组织设计》和《施工管理建设管理纲要》等相关要求和各项目标,组织人力、物力、财力,确定施工方案。
各种报审表模板

工程开工报审表1、本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
2、报审中的“□”作为附件附在报审表后,项目监理机构审查确认后在框内打“v”3、项目监理机构审查要点:工程各项开工准备是否充分;相关的报审是否已全部完成;是否具备开工条件。
工程复工申请表本表一式三份,由承包单位填报,建设单位、项目监理机构各一份,承包单位存一份。
施工组织设计报审表(项目管理实施规划)本表一式三份,由承包单位填报,建设单位、项目监理机构,承包单位各一份。
方案报审表本表一式三份,由承包单位填报,建设单位、项目监理机构,承包单位各一份。
特殊施工技术方案由承包单位总工程师批准,并附验算结果。
分包单位资格报审表1、本表一式份,由承包单位填报,建设单位、监理单位,承包单位各一份。
如无承包工程,则也需承包单位确认。
单位资质报审表(试验检测单位/主要材料、配件及设备供货商)填报说明:本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
人员资质报审表(主要管理人员/特殊工种/特种作业人员)本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
工程控制网测量/线路复测报审表填报说明:本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
主要施工机械\工器具\安全用具报审表填报说明:本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
主要测量计量器具/试验设备检验报审表本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
质量验收及评定项目划分报审表本表一式三份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
工程材料/构配件/设备进场报审表工程名称:编号:填报说明:本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
主要设备开箱申请表填报说明:本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
验收申请表本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
施工作业指导书报审

负责人:
交底人:
交底方式:
接受人签名:
备注:

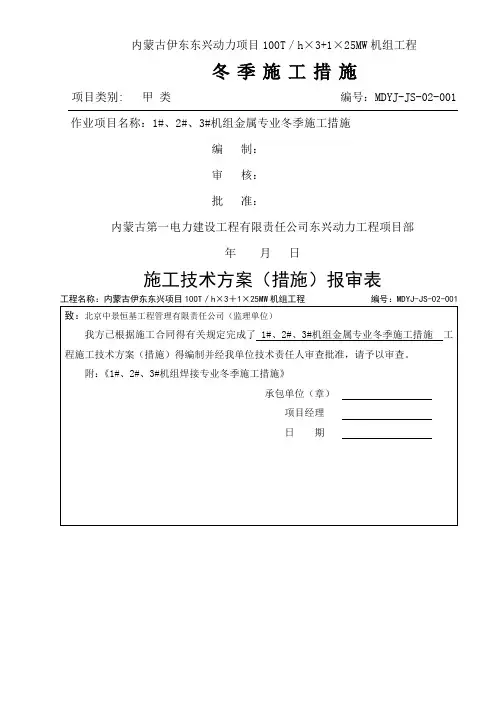

内蒙古伊东东兴动力项目100T/h×3+1×25MW机组工程
冬季施工措施
项目类别: 甲 类编号:MDYJ-JS-02-001
作业项目名称:1#、2#、3#机组金属专业冬季施工措施
编 制:
审 核:
批 准:
内蒙古第一电力建设工程有限责任公司东兴动力工程项目部
年 月 日
施工技术方案(措施)报审表
工程名称:内蒙古伊东东兴项目100T/h×3+1×25MW机组工程编号:MDYJ-JS-02-001
专业(总)监理工程师
日 期
建设单位审核意见:
项目负责人:
日 期 :
作业指导书会签表
专业:金属检验编号:MDYJ-JS-02-001
单位(分部、分项)工程名称
1#、2#、3#机组金属专业冬季施工措施
项目总工程师:
年月日
施工管:
年月日
安全主管:
年月日
质量主管:
年月日
专责工程师:
年月日
备注:
施工技术交底三签记录
致:北京中景恒基工程管理有限责任公司(监理单位)
我方已根据施工合同得有关规定完成了1#、2#、3#机组金属专业冬季施工措施工程施工技术方案(措施)得编制并经我单位技术责任人审查批准,请予以审查。
附:《1#、2#、3#机组焊接专业冬季施工措施》
承包单位(章)
项目经理
日 期
专业(总)监理工程师审查意见:
编号:MDYJ-JS-02-001
工程项目
内蒙古伊东东兴动力项目100T/h×3+1×25MW机组工程
专业项目
施工作业指导书报审

建设单位审核意见:
项目负责人:
日期:
作业指导书会签表
专业:金属检验编号:MDYJ-JS-02-001
单位(分部、分项)工程名称
1#、2#、3#机组金属专业冬季施工措施
项目总工程师:
年月日
施工主管:
年月日
安全主管:
年月日
质量主管:
年月日
专责工程师:
年月日
备注:
施工技术交底三签记录
编号:MDYJ-JS-02-001
致:北京中景恒基工程管理有限责任公司(监理组金属专业冬季施工措施工程施工技术方案(措施)的编制并经我单位技术责任人审查批准,请予以审查。
附:《1#、2#、3#机组焊接专业冬季施工措施》
承包单位(章)
项目经理
日期
专业(总)监理工程师审查意见:
专业(总)监理工程师
工程项目
内蒙古伊东东兴动力项目100T/h×3+1×25MW机组工程
专业项目
1#、2#、3#机组金属专业冬季施工措施
作业项目
单位工程名称:
分部工程名称:
分项工程名称:
交底时间
参加人数
交底级别
内容提要:
1作业项目概况
2编制依据
3作业准备
4作业的质量措施
5作业程序及作业方法
6作业的安全环境技术措施
负责人:
施工作业指导书报审
内蒙古伊东东兴动力项目100T/h×3+1×25MW机组工程
冬季施工措施
项目类别:甲类编号:MDYJ-JS-02-001
作业项目名称:1#、2#、3#机组金属专业冬季施工措施
编制:
审核:
批准:
内蒙古第一电力建设工程有限责任公司东兴动力工程项目部
丽宫庄园电缆分界室电缆夹层砼结构拆除、新建沟道施工方案

北京市顺义区丽宫庄园一期工程施工技术方案/作业指导书报审表表号:编号:目录1 工程概况及工程量 (1)2 编制依据 (2)3 作业前的条件和准备 (3)4 作业程序、方法和内容 (6)5 质量控制点的设置和质量通病预防 (14)1 工程概况及工程量1.1 工程概况本工程为北京市顺义区丽宫庄园外电源、低压送电工程。
本工程位于北京市顺义区北石槽镇西侧。
本工程±0.00m标高相当于附近道路最高点高程61.510m+0.500m(62.010m)。
本结构设计使用年限50年;结构安全等级二级;地基基础设计等级为丙级;建筑抗震设防类别层(承载力特征值为100KPa)。
为丙类。
基础采用天然地基,持力层为粉质粘土②1电缆分界室基础为平板式筏型基础结构,电缆夹层侧壁、顶板为全现浇钢筋混凝土结构。
本工程设计基底标高-2.61m,基础平面尺寸为7940×4340mm,夹层顶板平面尺寸为7740×4140mm。
夹层顶板标高为-0.05m,夹层顶板为有梁板,横向梁一道,截面尺寸250mm×500mm、纵向梁两道,截面尺寸250mm×300mm,顶板厚120mm。
梁板砼强度等级为C30。
本工程夹层顶板砼浇筑采用侧壁、梁板整体浇筑方式施工。
根据甲方要求,委托我方施工,要求拆除此工程已施工完成的电缆夹层整体砼顶板,0.65m 高整体砼侧壁。
砼拆除后,新建长4.14m、宽2.14m砖砌电缆沟道一个。
新建沟道按丽宫庄园,1#变配电室低压电缆送电土建施工图(图号HH-QA24821S-T12-02)所执行的图集第35页施工,根据电缆夹层南、北侧壁间距离,把沟道净长调整为3.66m,根据分界室±0.00m标高高于此处地坪标高0.26m,把沟道净高调整为 1.6m,根据图集结合现场实际,沟道净宽为1.4m。
此工程在沟道顶板浇筑砼的同时,还需把沟道以外凿掉砼以后的侧壁顶部用C30混凝土加以保护,保护层厚度50mm,整体夹层内除新建沟道部位外还应进行土方回填。
监理需审查施工单位报审资料

承包单位资格报审单位营业执照、资质等级证书、有关许可证2施工组织机构/管理体系报审表施工承包单位有关质量、安全、技术的现场管理制度应报项目监理部审查,如果管理制度全部包含在《施工组织设计》中,则不需要单独报审。
3施工管理人员资质报审表主要施工管理人员包括:项目经理、技术负责人、专业工程师、技术员、专职质检员、专业工长、专职安全员、工程测量员等。
按有关规定,项目经理、项目副经理、专业工程师、技术员、专职质检员、专业工长、专职安全员、工程测量员必须经过相关培训,持证上岗。
施工承包单位应对其报审的复印件进行确认,并注明原件存放处。
项目经理要有施工承包单位任命书。
4特殊工种/特殊作业人员报审表施工承包单位在进行工程开工或相关工程开展前,应将特殊工种/特殊作业人员名单及上岗资格证书报项目监理部查验。
电工、焊工、架子工、起重工、信号工、机械操作、机动车驾驶等施工承包单位应对其报审的复印件进行确认,并注明原件存放处。
5现场执行有效标准规程文件形成的技术资料清单(备查)6强条执行计划及检查记录报审编制执行强制性条文计划、措施7施工组织设计报审表施工组织设计应由施工承包单位项目部组织编制,公司级技术管理部门审核,公司总工批准。
文件的编审批程序应符合承包单位的体系文件规定,文件封面的落款为承包单位公司名称,并加盖公司章.8安全文明施工二次策划报审表施工承包单位在工程开工前应进行安全文明施工二次策划并报项目监理部审查。
安全文明施工二次策划由承包单位项目部编制,公司安监部门审核,公司主管领导批准。
文件封面的落款为承包单位公司名称,盖公司章.9工程施工创优实施细则报审表承包单位在工程开工前,应根据建设管理单位制定的《创优规划》制定详细的工程创优实施细则。
实施细则由承包单位项目部编制,公司技术管理部门审核,公司主管领导批准。
文件封面的落款为承包单位公司名称,盖公司章。
10应急预案报审表施工承包单位在工程开工前应就施工现场可能造成人员伤亡、重大机械设备损坏的安全事故,如火灾、爆炸、人身伤害及自然灾害等,制定应急处理预案,并按计划进行演练。
桥梁T梁架设作业指导书
施工技术方案报审表A-JL-02(编号:)三门峡至淅川高速公路卢氏至西坪段土建工程LXTJ-8标段(YK36+950.000~K43+170.868) T梁架设施工作业指导书编制:审核:批准:中铁十九局集团有限公司三淅高速LXTJ-8标项目经理部二〇一三年八月十五日目录1. 工程概况 (1)2. 编制目的 (2)3. 编制说明 (2)3.1.编制依据 (2)3.2.编制原则 (2)4. 施工方法及步骤 (3)4.1.施工工艺流程 (3)4.2.施工准备 (3)4.3.支座安装 (4)4.4.T梁装车和运输 (5)4.5.架桥机架梁 (6)4.6.临时支座拆除 (9)5. 施工质量标准 (9)6. 质量保证措施 (9)7. 安全保证措施 (11)8. 环境保护保证措施 (12)T 梁架设施工作业指导书1.工程概况三门峡至淅川高速公路卢氏至西坪段工程LXTJ-8标段位于河南省三门峡市卢氏县五里川镇和朱阳关镇境内,起讫点里程为YK36+950.000~K43+170.868,线路全长6.221km 。
始于五里川服务区设计终点(位于东岗子),沿五里川河下行,经苇园、河西村、竹园村,之后连续跨越老灌河,继续向东南方向延伸约700m 结束。
本标段内共有7座/2966米桥梁,见表1-1。
表1-1 桥梁统计表位 置孔数—孔径 (孔×m) 梁板数量 (片) 桥长(m )备注中心桩号 桥名左线ZK37+410东岗子大桥8×3040247竹园梁场右线YK37+405 8×30 40 247 左线ZK38+743河西1号大桥5×3025157右线YK38+735 5×30 25 157 左线ZK38+988河西2号大桥8×3040247右线YK38+977 8×30 40 247 K39+871 竹园1号大桥 17×30 170 517 K40+710 竹园2号大桥11×40 110 447 莫家营梁场K41+377后湾大桥19×4095763K41+397 20×40 100 805 K42+195段家沟大桥14×40140567根据项目公司工期要求和我项目部总体施工组织设计,我部30mT 梁预制场位于K40+126~K40+490段路基上;40mT 梁预制场位于K42+722~K43+165段路基上。
土石方工程作业指导书
SJSX3一般施工方案(措施)报审表一般施工方案(措施)报审表工程名称:编号:SJSX3-注本表一式份,由施工项目部填报,监理项目部、施工项目部各存份。
土石方工程作业指导书施工项目部2012 年 10 月 27 日批准:年月日审核:年月日编写:年月日目录SJSX3 一般施工方案(措施)报审表 (1)一、编制依据 (6)二、编制目的 (6)三、适用范围 (6)四、工程概述 (7)五、特别注意事项 (8)1、《铁塔及基础配置表》中有关名词说明如下: (8)2、注意事项 (9)3、线路方向 (11)六、线路复测作业方法及要求 (13)1、作业方式: (13)2. 作业准备工作 (13)3、作业任务与要求: (14)七、分坑作业方法及要求 (16)1、作业方式: (16)2、在进行分坑之前,要求各施工队具备下列条件之后,方可进行: (16)3、作业任务与要求: (17)4、分坑方法 (20)图6.1 作业工艺流程图 (28)八、开挖及回填作业方法及要求 (28)1、施工准备 (28)2、施工要点及质量要求 (28)九、施工测量、开挖所用仪器、工器具清单 (31)十、安全注意事项及文明施工和环境要求 (32)十一、质量要求 (33)附表:土石方工程常见危险点和预防措施 (34)一、编制依据◎《110kV-500kV架空送电线路施工及验收规范》(GB50233-2005)◎《110kV-500kV架空电力线路工程施工质量及评定规程》(DL/T5168-2002)◎《建筑桩基技术规范》(JGJ94-2008)◎《建筑地基基础工程施工质量验收规范》(GBJ50202-2002)◎《利用数码照片资料加强输变电工程安全质量过程控制的通知》(国家电网基建安全[2007]25号)◎《强化输变电工程过程质量数码照片采集与管理的工作要求》([2010]322号)◎《国家电网公司输变电工程质量通病防治工作要求及技术措施》(国家电网期基建质量[2010]19号)◎关于应用《国家电网公司输变电工程工艺标准库》的通知(基建质量〔2010〕100号)◎《电力建设安全工作规程第2部分:架空电力线路》(DL5009.2-2004)二、编制目的为了保证本标段工程质量,指导现场基坑安全施工和符合质量工艺要求,并保证在安全的前提高基坑开挖的效率,特制定本土石方工程作业指导书。
鲁JJ-004施工组织设计、施工方案审核表
施工组织设计、施工方案审核表山东省建设工程质量监督总站监制施工组织设计(方案)报审表施工组织设计工程名称: 福山区回里镇外夹河老岚段漫水桥建设单位:烟台凤山置业有限公司编制时间:2011年3月25日责任人:郑景亭编制人: 杨曰健烟台德庆建筑装饰有限公司第五分公司施工组织设计纲要编制说明一、编制依据:1、莱山区朱塂堡4#住宅楼工程施工合同。
2、莱山区朱塂堡4#住宅楼工程施工图纸.3、国家现行施工验收规范、质量评定标准,强制性及省市有关规定。
二、工程概况:1、建设概况:本工程位于莱山区朱塂堡村。
结构类型,框架结构;建筑等级,三级;耐火等级,二级;屋面防火等级,二级;抗震烈度,七度设防;建设单位,莱山区朱塂堡居委会;设计单位,烟台市顺达建筑工程设计有限公司;监理单位,烟台市泰和建设监理有限公司;监督单位,莱山区建设工程质量监督站;计开工日期,2005年11月20日;计划竣工日期,2006年7月30日。
2、建筑特征:本工程建筑面积,2548.50㎡; 建筑层数,六层;外围尺寸,东西长38.64米,南北长11.64米;外墙装饰,水泥砂浆抹灰,刷乳胶漆,内墙混合沙浆抹面;楼面,水泥楼面;卫生间、厨房瓷砖墙面,防滑地砖。
3、结构特征:本过程结构,基础为钢筋砼独立基础,底标高-8。
55米;主体结构类型,框架。
墙体-2。
4米以下采用MU10是压灰砂石实心砖M5水泥砂浆砌筑,-2.4米以上M5混合砂浆砌筑加气砼砌块,砌块采用600级,抗压强度>3.5Mpa。
4、安装特征:A、给排水工程:本建筑物生活用水,消防用水,水源均来自市政管网;B、排水工程:卫生间排水管道设专用透气管道,排水至室外管网入化粪池,然后排入城市管网。
C、采暖,给排水工程,供暖采用95%70G热水,其采取上供下回双管顺流式供暖方式,排水管、雨水管采用芯层发泡UPVC管,给水采用PPR给水塑料管。
D、电气工程:电源引水至变电所,采用VV22电力电缆沿地引至配电箱,暗配管采用合成树脂可绕性电线管.避雷工程按三类防雷工程,屋顶用10镀锌圆钢做避雷针网,接地体利用基础钢筋。
截洪沟施工方案
项目施工技术方案/作业指导书报审表表号:编号:本表由承包商填报,一式4份,自存2份,业主、监理部各存1份。
截洪沟施工方案编号:工程名称:项目编制单位:河南省安装集团有限责任公司编写:日期:河南省安装集团有限责任公司审批表目录施工技术方案/作业指导书报审表 01、编制依据 (3)2、工程概况 (3)2.1 工程概况及特点: (3)2.1.1 工程名称: (3)3、施工准备及应具备的条件 (4)3.1 施工准备 (4)3.1.1施工设计图纸到现场,并经过与现场核对,可以满足施工要求。
(4)3.2 应具备的条件 (5)4、主要施工机械、测量设备及工器具 (5)5、人力资源计划 (6)6、施工进度计划 (6)7、施工主要流程 (6)8、施工方法 (6)9、质量控制和质检计划 (7)9.4 质量控制措施 (7)9.4.1 质量控制体系 (7)9.4.2.1 有计划的对施工人员进行针对性培训,提高施工人员素质,合格后才能上岗操作,特殊工种持证上岗。
(8)9.4.3 技术交底 (8)9.4.4.1测量调整可使用C类测量工具,记录数据必须使用A、B 类测量工具。
(8)9.4.4.3对测量器具校验进行有效的控制和管理,确保安装工期内的器具检验计划在有效期内。
(8)9.4.5 现场施工监督 (8)9.4.5.2对于设备材料不合格/缺陷问题、施工中的不符合项等问题,严格执行公司相关程序,并做详细记录。
(8)9.4.6 施工机械设备 (9)9.5.5 认真履行“四定三检”制,形成完整的质量保证体系; (9)10、职业健康安全与环境控制 (9)10.1 安全施工目标 (9)10.3 安全管理网络图 (10)10.4.1 施工现场用围栏围出施工区域, (10)10.4.3 做好警界警示工作; (11)10.4.5 坡顶设置警界线,除运料通道外,其它部位禁止通行。
. 11 10.6 环境保护措施 (11)10.7 出现危险/紧急情况时的应急措施。
