缩短110kV GIS变电站二次施工图设计时间
110kV变电所的电气二次部分初步设计方案设计方案

一、课题的提出、目的意义(包括应用远景)、国内外现状及水平课题的提出:随着经济的发展和人民生活水平的提高,对供电质量的要求日益提高。
国家提出了加快城网和农网建设及改造,拉动内需的发展计划,城网和农网110kV变电所的建设迅猛发展。
在城市人口集中、高楼大厦林立、用地十分紧张的情况下,城市的高低压线路走廊碰到限制,给城市高低压网络的发展和变电所建设带来必定困难。
农村自己的特点也给农网和变电所建设带来必定困难。
如何设计城网和农网110kV变电所,是城网和农网建设、改造中需要研究和解决的一个重要课题。
本毕业设计为邵阳学院二○○三级电气工程及自动化专业毕业设计,设计题目为:110kV变电站(电气二次部分)设计。
此设计任务旨在表现自己对本专业各科知识的掌握程度,培养自己对本专业各科知识进行综合运用的能力,同时检验本专业学习四年以来的学习结果,是毕业前的一次综合性训练,是对在大学几年所学知识的全面检查。
经过本次毕业设计,既有助于提高自己综合运用知识的能力,同时也有助于今后在工作岗位能很快的适应工作环境。
目的意义:110kV变电所是电力配送的重要环节,也是电网建设的要点环节。
变电所设计质量的利害,直接关系到电力系统的安全、牢固、灵便和经济运行,为满足城镇负荷日益增加的需要,提高对用户供电的可靠性和电能质量。
随着公民经济的发展,工农业生产的增加需要,迫切要求增加供电容量,拟新建110kV变电所。
变电站是电力系统的重要组成部分,它直接影响整个电力系统的安全与经济运行,是联系发电厂和用户的中间环节,起着变换和分配电能的作用。
电气主接线是发电厂变电所的主要环节,电气主接线的制定直接关系着全所电气设备的选择、配电装置的部署、继电保护和自动装置的确定,是变电站电气部分投资大小的决定性因素。
随着变电所综合自动化技术的不断发展与进步,变电站综合自动化系统代替或更新传统的变电所二次系统,既而实现“无人值班”变电所已成为电力系统新的发展方向和趋向。
如何缩短变电站GIS设备扩建停电时间的探讨

如何缩短变电站GIS设备扩建停电时间的探讨文/嘉兴市恒光电力建设有限责任公司 蒋增辉 沈红峰G IS全称为气体绝缘金属封闭开关设备,将一座变电站中除变压器以外的一次设备,包括断路器、隔离开关、接地开关、电压互感器、电流互感器、避雷器、母线、电缆终端、进出线套管等,经优化设计有机地组合成一个整体。
采用SF6气体作为绝缘介质,并将上述高压电器元件密封在接地金属筒中。
在220千伏及以上电压等级的变电站内,因GIS设备比常规敞开式AIS设备的造价高,为了能够合理发挥GIS设备的最大经济效益,一般变电站工程建设时都采用分期建设的方式。
基于GIS设备的结构特点,在进行后期扩建时,不可避免的需要拆解原有设备进行新旧设备的拼接。
根据拼接口的不同形式、扩建间隔的安装位置、设备的布置方式,需要原有设备在拼接时进行部分或全部停电,以完成扩建GIS设备的安装及试验工作。
影响GIS间隔扩建停电时间长短的因素采用架空出线的GIS间隔在安装时比采用电缆出线的GIS间隔安装工作量少。
电缆仓的电缆附件安装、试验,以及气室处理工作,使停电时间延长。
线路避雷器、线路电压互感器的安装位置有两种,一是采用独立于GIS设备布置,不增加设备安装的停电时间,二是集成在GIS设备里,因避雷器、电压互感器不单独设隔离闸刀,需在设备完成耐压试验后再安装,会使设备安装所需的停电时间至少增加三天。
一期工程建设时,如果考虑了变电站投运后停电难以安排,对GIS的预留拼接口进行了特殊的结构设计,后期工程扩建拼接时可以减少停电时间和停电范围。
如没有特殊结构,则后期工程扩建时拼接段母线需要停电。
扩建的GIS间隔拼接后需要与原有母线一并进行耐压试验,电压的加压点一般选择与该段母线连接的主变压器的GIS进线套管处。
在实际工作中,因主变压器安装了消防喷淋管道,高架车作业斗无法到达GIS进线套管下方进行试验线连接,需要从该段母线上相邻的线路间隔套管处进行加压,试验前将该线路的避雷器、线路电压互感器拆下后,完成气室处理,再进行扩建间隔与原有母线拼接点的耐压试验,试验完成后重新装上避雷器和线路电压互感器,增加了停电时间。
kVGIS间隔大修施工方案

110kV**站110kVGIS间隔大修施工方案目录概述1.编制依据根据广东电网有限责任公司**供电局变电管理所2015年技改工程中对工程项目管理的相关要求,及110kV**站110kVGIS间隔大修工程施工设计图纸的相关要求,为缩短停电时间、确保该工程能有序开展,按期、安全完成,我公司特拟定本施工方案,整个施工过程将严格按本施工方案进行。
2.施工执行标准主要规范及标准:GBJ147—1990《电气装置安装工程高压电器施工及验收规范》GBJ149—1990《电气装置安装工程母线装置施工及验收DL408—1991《电业安全工作规程(发电厂和变电所电气部分)》规范》DL5009.3—1997《电力建设安全工作规程(变电所部分)》Q/CSG10001—2004《变电站安健环设施标准》Q/CSG10007—2004《电力设备预防性试验规程》《10kV~500kV输变电及配电工程质量验收与评定标准第2部分:变电电气安装工程》Q/CSG11105.2—2008《南方电网工程施工工艺控制规范》《中国南方电网公司十项重点反事故措施》施工中严格执行上述规程、制度中相关部分确保施工安全。
3.工程概况3.1.工程的必要性3.1.1.由于**110kV**站110kVGIS开关设备是西开公司2004年出产的产品,截止到现在设备已经运行近12年,按照GIS开关设备的检修要求,已经达到需要进行大修的时间节点。
3.1.2.2015年10月,110kV**站110kV母线、线路全部停电。
西安西开公司指派技术人员协同**供电局变电管理和我公司相关人员到该站现场对设备进行检测、检验,相关检验结果如下:2)54-55:南金线13132刀闸回路电阻>管理值;3)52-53:南金线13134刀闸回路电阻>管理值;4)55-61,61-71,71-94:110kV母线回路电阻>管理值;5)62-63:#2主变高11022刀闸回路电阻>管理值;6)#2主变高110240接地刀闸指示灯不亮;7)部分刀闸机构的接触器不能正常工作;8)#1主变高、#1PT、110kV天金线的位置指示灯还是采用机械分闸指示器;9)110kV天金线线路TYD、避雷器、#1PT和110kV南金线线路TYD气室微水超标。
典型110KV变电站电气设计cad二次部分施工图

110kVGIS站改造工程探讨

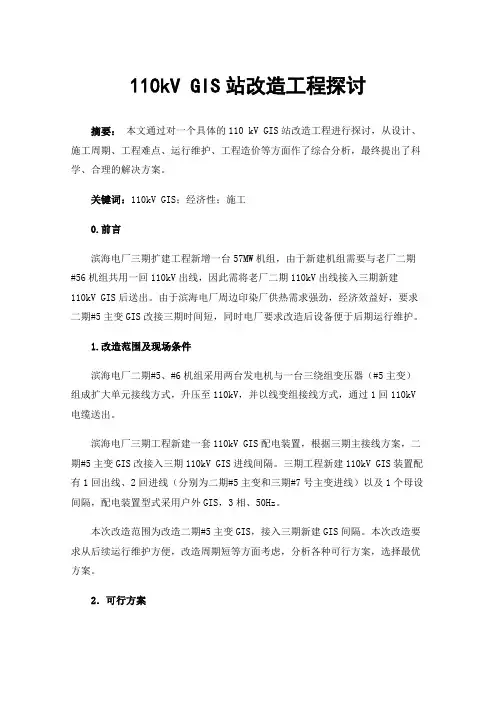

110kV GIS站改造工程探讨摘要:本文通过对一个具体的110 kV GIS站改造工程进行探讨,从设计、施工周期、工程难点、运行维护、工程造价等方面作了综合分析,最终提出了科学、合理的解决方案。
关键词:110kV GIS;经济性;施工0.前言滨海电厂三期扩建工程新增一台57MW机组,由于新建机组需要与老厂二期#56机组共用一回110kV出线,因此需将老厂二期110kV出线接入三期新建110kV GIS后送出。
由于滨海电厂周边印染厂供热需求强劲,经济效益好,要求二期#5主变GIS改接三期时间短,同时电厂要求改造后设备便于后期运行维护。
1.改造范围及现场条件滨海电厂二期#5、#6机组采用两台发电机与一台三绕组变压器(#5主变)组成扩大单元接线方式,升压至110kV,并以线变组接线方式,通过1回110kV 电缆送出。
滨海电厂三期工程新建一套110kV GIS配电装置,根据三期主接线方案,二期#5主变GIS改接入三期110kV GIS进线间隔。
三期工程新建110kV GIS装置配有1回出线、2回进线(分别为二期#5主变和三期#7号主变进线)以及1个母设间隔,配电装置型式采用户外GIS,3相、50Hz。
本次改造范围为改造二期#5主变GIS,接入三期新建GIS间隔。
本次改造要求从后续运行维护方便,改造周期短等方面考虑,分析各种可行方案,选择最优方案。
2.可行方案本文以电气主接线方案为前提,结合二、三期总平面布置和工程现场条件,从改造周期短、造价合理以及后续运行维护方便出发,对二期GIS改建进行分析论述,选择适合于本工程的最优方案。
由于周围客服需求旺盛,与客户及调度协调沟通后,计划停电时间14天,扣除停役和复役时间以及天气条件可能产生的影响,实际改造时间约10天。
同时由于现场条件不允许重新浇筑设备基础,只能充分利用原有设备基础且尽量避免土建开挖作业。
根据现场实际情况,通过分析论证,提出以下两个可行方案。
方案一:保留原#5主变GIS基础,拆除部分GIS。
110kV变电站典型设计二次部分

110kV变电站典型设计二次部分一、系统继电保护技术原则1. 线路保护1.1配置原则(1)每回110kV线路的电源侧变电站一般宜配置一套线路保护装置,负荷侧变电站可以不配。
保护应包括完整的三段相间和接地距离、四段零序方向过流保护。
(2)每回110kV环网线及电厂并网线、长度低于10km短线路宜配置一套纵联保护。
(3)三相一次重合闸随线路保护装置配置,重合闸可实现“三重”和停用方式。
1.2技术要求(1)线路保护应适用于系统一次特性和电气主接线的要求。
(2)线路两侧纵联保护配置与选型应相互对应,若两侧二次电流相同,主保护的软件版本应完全一致。
(3)被保护线路在空载、轻载、满载的条件下,发生金属性和非金属性各种故障,线路保护应正确动作。
外部故障切除,外部故障转换,故障切除瞬间功率倒向及系统操作等情况下,保护不应误动作。
(4)在本线路发生振荡时保护不应该误动作,振荡过程中再故障时,应保证可靠切除故障。
(5)主保护整组动作时间不大于20ms(部包括通道传输时间);返回时间不大于30ms(从故障切除到保护出口接点返回)。
(6)在带偏移特性保护段反向出口时应能正确动作,不带偏移特性保护段应可靠不动。
(7)手动或自动重合于故障线路时,保护应瞬时可靠地三相跳闸;而合闸于无故障线路时应不动作。
(8)保护装置应具有良好的滤波功能,具有抗干扰和谐波的能力。
在系统中投切变压器、静补、电容器等设备时,保护不应误动作。
(9)重合闸应按断路器设置,只实现一次重合闸,在任何情况下,不应该发生多次重合闸。
由线路保护出口起动。
断路器无故障跳闸应能起动重合闸。
2. 母线保护2.1配置原则(1)双母线接线应配置一套母差保护(2)单母分段接线可配置一套母差保护(3)单母线或是单母分段上带有多条电源进线,且定值难以整定配合时应配置一套母差保护。
2.2技术要求(1)母线差动保护要求采用具有比率制动特性原理的保护,设置大差和各段段母线的小差保护,大差作为母线区内故障判别元件,小差作为母线故障的选择元件。
探讨110kV变电站二次系统的优化设计

探讨110kV变电站二次系统的优化设计发布时间:2022-03-30T09:00:19.768Z 来源:《当代电力文化》2021年第33期作者:李平[导读] 无论是社会经济的发展还是科学技术水平的提升都为电力事业的发展提供了动力。
李平苏文电能科技股份有限公司江苏省常州市 213149摘要:无论是社会经济的发展还是科学技术水平的提升都为电力事业的发展提供了动力。
优化电力系统尤其是变电站系统可以提高电能效应、增强电力系统运行的安全性与稳定性,促进电力企业的长远发展。
而优化110kV变电站二次系统的设计具有重要意义,因此需要对互感器装置、110kV间隔层等二次系统进行优化设计,提升110kV变电站二次系统的运行质量。
关键词:110kV变电站;二次系统;系统优化前言:电能在人们的生活生产活动中发挥着重要作用,影响着人们的正常生活。
为此,电力企业应不断完善运营模式,提高电网的输送能力。
对110kV变电站二次系统进行优化设计可以提升变电站二次系统的管理能力,使电力输送更加稳定,因此本文将对110kV变电站二次系统的优化设计进行简要分析。
1.变电站二次系统变电站即改变电压的场所。
电力企业为了将发电厂发出的电能输送到各个地区,需要先提高电压,将电能转变为高压电,到各个地区再将电压降低,而电压的提高与降低需要依靠变电站实现【1】。
变压器与开关是变电站中至关重要的设备,不仅可以进行电压的交换与调整、电能的接受与分配、也可以利用变压器将各级电压网络结合起来。
电气系统包括一次系统与二次系统,其中一次系统指的是用于生产电能、输送电能和分配电能的高压电气设备系统,主要包括发电机、变压器、断路器等。
而二次系统可以监测、控制并调节一次设备,并为运行人员与维护人员提供设备运行状态信息或生产指挥信号,主要是由控制开关、控制电缆、熔断器以及继电器等低压电气设备共同构成的。
变电站二次系统对一次设备进行调控,其中包括诸多系统,例如测量表计、控制装置与信号装置等。
缩短110kV GIS变电站二次施工图设计时间 ppt课件

主变 20% 110kV GIS明用电 主变 10kV部分 监控及公用 站用变及直流
从二次施工图设计时间饼分图可以看出,施工图设计时间最长的是 110kV GIS组合电器二次线部分,达到总施工图设计时间的51.1%,是影响变电站 设计的主要因素,因此只要缩短110kV GIS组合电器二次线部分施工图设计时间, 就能缩短110kV GIS变电站的二次施工图设计时间。
6
7 8 9
王国新
孙丽华 王亚群 陶国富
31
26 25 25
男
女 男 男
助工
助工 助工 助工
本科
本科 本科 本科
组员:方案研讨、组织实施
组员:方案研讨、组织实施 组员:方案研讨、组织实施 组员:方案研讨、组织实施
※本课题通过一次PDCA循环,小组共进行了21次有记录的全员活动,累计活动55小时 10 张春辉 25 男 助工50小时以上。 本科 组员:方案研讨、组织实施 。小组成员人均接受全面质量管理教育时间为
距离远, 而且通讯不方便 与厂家沟通不足
端 子 排 施 设 时 间 长
专业间交流不够 人员经验不足 设计效率低
设备
人员
环境嘈杂, 不 安因素多
接着QC小组对110kV GIS变电站组合电器二次线部分分为五个 部分,并对各个部分的施设时间进行调查统计
110kV GIS组合电器各部分二次施设时间统计表
姓名 电流电压 控制回路 信号回路 电源回路 端子排
原理图
李平 1 1 1 1 1
原理图
2 1 2 3 2
原理图
1 1 3 3 2
原理图
2 3 2 1 2
小组成员及分工
序号 1 姓名 李平 年龄 36 性别 女 职称 高工 学历 本科 组内分工 组长:全面负责、组织活动
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
110kV GIS组合电器二次线部分,达到总施工图设计时间的51.1%,是影响变电站
设计的主要因素,因此只要缩短110kV GIS组合电器二次线部分施工图设计时间,
就能缩短110kV GIS变电ppt课站件 的二次施工图设计时间。
9
接着QC小组对110kV GIS变电站组合电器二次线部分分为五 个部分,并对各个部分的施设时间进行调查统计
D阶段 C阶段 A阶段
QC小组2009年活动计划表
活动日期
活动内容
2009年2月
成立小组、选定课 题、制定活动计划
2009年2月
现状调查 目标设定
2009年3月
分析原因,确定主 要原因,制定对策
2009年4月~2009 年7月
实施对策
参加人 全体小组成员 全体小组成员 全体小组成员 全体小组成员
2009年7月
绘图方式 不合理
方法
不同功能 端子 排列混乱,接线 费时
不同 功 能 端 子 接线 混 确认 端子排 , 再设计图纸
设计方 法 不合理
端子排外 部接 线不规范
厂家图纸 绘制不合理
端子排 内部接 线不规范
端子排确认方 法不合理
绘图软件过时 , 绘图时间长
绘图工具速度慢
硬件不足,影 响绘图时间
组员:方案研讨、组织实施
7
孙丽华
26
女
助工
本科
组员:方案研讨、组织实施
8
王亚群
25
男
助工
本科
组员:方案研讨、组织实施
9
陶国富
25
男
助工
本科
组员:方案研讨、组织实施
※本课题通过一次PDCA循环,小组共进p行pt课了件21次有记录的全员活动,累计活动55小时2
。1小0组成员张人春均辉接受全2面5质量管理男教育时间助为工50小时本以科上。 组员:方案研讨、组织实施
关键 因素
电流电压 回路图 4.2%
控制回路原理图 8.7%
信号回路原理图 8.7%
端子排接线图 66.7%
电流电压回路图 电源回路原理图
控制回路原理图 端子排接线图
电源回路原理图 8.7%
信号回路原理图
从饼分图的对比中明显看出,占用110kV GIS二次线部分最长的是端子排图设计, 达到66.7%,是影响GIS二次线设计时间的主要因素。在领导的有力支持和专家的 精心策划下,以我公司的人力物力,可以将端子排图的施设时间从16天缩短到4天, 从而110kV GIS二次线设计时间就能从45天缩短到33天。
QC小组找到了pp问t课件题的症结。
11
四、设定目标
45 实施前时间
33 目标时间
50 40 30 20 10 0
ppt课件
通过改进可以将 端子排接线时间从 16天缩短到4天,同 时参考行业先进水平 (35天)和我院的现状, QC小组研究决定将目 标值从45天缩短
到33天。
12
端子排设施时间长原因分析
110kV GIS组合电器各部分二次施设时间统计表
姓名
李平 邵淑燕 刘春晖 卢兴勇 平均时间
电流电压 原理图 1 1 1 1 1
控制回路 原理图 2 1 2 3 2
信号回路 原理图 1 1 3 3 2
电源回路 原理图 2 3 2 1 2
端子排 接线图
17 17 15 15 16
ppt课件
10
110kV GIS组合电器各部分二次施设时间统计表
精品资料
• 你怎么称呼老师? • 如果老师最后没有总结一节课的重点的难点,你
是否会认为老师的教学方法需要改进?
• 你所经历的课堂,是讲座式还是讨论式? • 教师的教鞭 • “不怕太阳晒,也不怕那风雨狂,只怕先生骂我
笨,没有学问无颜见爹娘 ……”
• “太阳当空照,花儿对我笑,小鸟说早早早……”
阶段 P阶段
缩短110kV GIS变电站二次施工图设计时间
ppt课件
1
小组名称
变电二次室QC小组
成立日期
2006年2月25日
缩短110kV GIS变电站二次施工图
课题名称
注册编号 WD20063602235
设计时间
一
注册日期
2009年2月25日
活动次数
21
小
完成日期
2009年8月15日
小组成员及分工
组
概
序号
姓名
效果检查
全体小组成员
2009年8月
巩固措施及下一步 p打pt课算件
全体小组成员
负责人 李平
刘春晖 张春辉 卢兴勇
李平
张春辉
5
GIS比重
二
增加
选
题
理
由
设计时间 长
110kV GIS组合电器在占地面积小, 可靠性高,检修方便的优点使其成为 110kV变电站设备的首选,通过调查 发现,我院2009年1-9月份的110kV 新建变电站11座,其中使用GIS组合电 器10座,超过90%。
现
着110kV GIS变电站施工图设计经验的成员进行调查,
状
对五个部分施工图设计时间进行统计
调
110kV GIS变电站各部分二次实施时间统计表
查
姓名
110kV GIS组 合电器二次
线部分
主变二次线 非GIS部分
监控及公用信 号二次线部分
10kV线路、 分段、PT二
次线部分
站用变及直 流部分
李平
22
10
由于我院对于110kV GIS二次施工图 设计经验不足,设计方法不成熟,设计 时间较长。经过统计,同行先进水平平 均施设时间为35天,而我院平均施设 时间为45天,不能达到工期要求,亟 待改进。
ppt课件
缩短 110kV
GIS 变电 站二 次施
工图 设计
时间
6
非GIS变电站 9%
GIS变电站 91%
年龄
性别
职称
1
李平
36
女
高工
况
2
马建生
36
男
高工
小组类型
攻关型
学历 本科 本科
组内分工 组长:全面负责、组织活动 副组长:方案研讨,技术支持
3
邵淑燕
38
女
工程师
本科
组员:方案研讨、技术顾问
4
刘春辉
28
男
助工
本科
组员:方案研讨、分项负责
5
卢兴勇
29
男
助工
本科
组员:方案研讨、组织实施
6
王国新
31
男
助工
本科
3
5
3
邵淑燕
22
11
4
4
5
刘春晖
24
8
5
5
3
卢兴勇
24
7
4
6
4
平均时间
23
9 ppt课件
4
5
48
站用变及直流 监控及公用 8.9%
8.9%
10kV部分 11.1%
110kV GIS 51.1%
主变 20%
110kV GIS明用电 主变 10kV部分 监控及公用 站用变及直流
从二次施工图设计时间饼分图可以看出,施工图设计时间最长的是
GIS变电站 非GIS变电站
潍坊电力咨询设计有限公司09年新建110kV变电站饼分图
ppt课件
7
确定课题后,我们QC小组全体成员再次对110kV GIS
变电站的施工图设计过程和内容进行调查研究:
首先,根据设计特点和习惯,QC小组把110kV GIS变
三
电站施工图设计的内容分五部分,接着对我QC小组有
