重型承重堆场联锁块不均匀沉降分析及施工控制摘要:本文以九江红光物流园项目为例,介绍了长江流域外滩地质下重型堆场不均匀沉降的原因分析,并针对各工序、结构层施工过程提出相对应的有效措施。

实践表明,该一系列控制措施能有效避免重型承重堆场后期沉降,各项施工指标合格率达100%。

关键词:外滩地质;重型联锁块堆场;不均匀沉降;施工质量一、工程概况九江港彭泽港区红光作业区综合枢纽物流园一期工程占地面积64.96万㎡,其中集装箱功能区占地约17.73万㎡。

重型承载堆场包括1#-2#空箱堆场、1#-3#重箱堆场、件杂堆场。

空箱堆场堆货均布荷载20Kpa,箱角接地应力2.31N/mm,箱角荷载标准值266KN,空箱堆高机前轮最大轮压力100KN/轮;重箱堆场均布荷载40 Kpa,箱角接地应力7.4N/mm,箱角荷载标准值853.4KN,重箱正面吊前轮最大轮压力230KN/轮;件杂堆场均布荷载80 Kpa,50T轮胎式起重机支腿的极限压力为55t。

二、地质概况项目距长江直线距离约700余m,已建沿江大道呈东西向从拟建项目场地内穿越,将地貌划分为两个单元,沿江大道北侧属长江河漫滩及河床地貌单元,属长江I级阶地,地形平坦,宽约500~600m左右,多为农田耕作区及水塘,标高,向长江岸边略有倾斜,该地段芦苇等杂草丛生,水塘大小不等,水塘水深在0.3~2.0米左右;沿江大道南侧为属长江Ⅱ级阶地,大部分地段地形平坦,一般为农田,,分布大小不等水塘、藕塘,水深在0.3~1.5米左右。

堆场所在场地表层岩土基本为②粉质黏土、②-1粉土、③-1淤泥质粉质黏土。

其中②粉质黏土呈灰褐、黄褐色,很湿~饱和,软塑~可塑状,含云母及高岭土斑点、混少量砂,强度一般,工程性质一般;②-1粉土呈褐黄色,湿,呈松散~稍密状,含云母及高岭土斑点、铁锰结核,强度一般,工程性质一般;③-1淤泥质粉质黏土呈褐灰色,流塑状,混砂不均,含云母,强度低,工程性质差。

高强混凝土联锁块施工方案

高强混凝土联锁块施工方案

高强混凝土联锁块施工方案前言高强混凝土联锁块是一种环保、经济、美观、实用的绿色建材,广泛应用于公路、城市道路、广场等场合。

但是,高强混凝土联锁块施工难度大、路基要求高、施工周期长等问题也是存在的。

本文将从材料准备、施工工艺、验收标准等方面对高强混凝土联锁块施工进行详细说明,以帮助施工人员高效、安全、质量保证地完成工作。

材料准备高强混凝土联锁块施工所需要的材料主要包括水泥、砂、骨料、水、粉煤灰、着色剂等。

其中,水泥应选用标号为P.O42.5的普通硅酸盐水泥,砂要求砂粒圆滑,无夹杂物,骨料应选择符合设计要求的天然石材或碎石,水应选用纯净、无腐蚀性的自来水,粉煤灰最好采用干法颗粒状的A级粉煤灰,着色剂可按照需要选配。

施工工艺基础处理任何一项建筑工程的基础都尤为重要,高强混凝土联锁块的施工也不例外。

在施工前,必须进行基础处理工作。

第一步是对工地的场地进行排水、夯实,确保地基坚硬平整。

第二步是在地基上铺一层砂浆层,然后进行压路,夯实砂层之后再进行脱模或者挖坑。

施工过程高强混凝土联锁块的施工,主要包括模具安装、混凝土浇注、振捣压实、整体拆模、养护等步骤。

具体工艺如下:模具安装在施工前将模具按照设计要求进行拼装,并制作好安装支架和压紧装置,然后进行模具安装。

当模具全部安装完成后,用水平仪调整好模具的平整度,确保模具的几何精度和尺寸精度符合要求。

混凝土浇注在模具安装完成后,可以对外围加固进行处理,并进行混凝土的浇注。

具体浇注方法为:1.先将内外围按照原始设计制作好的横纵竖向的钢筋进行编织,然后浇筑第一层混凝土;2.在第一层混凝土表面铺设排水板;3.再将各自的耳边钢筋卡到需要的部位上,进行衔接;4.进行侧面衔接B极和C极结构,注意结构和下一个结构之间的勾柜的衔接;5.进行2、3、4序段的浇注作业,浇注时需要定位母模具,靠背力卸荷。

公共辊模段的钢筋接头不得处于同一侧。

振捣压实在混凝土浇注完成后,需要进行振捣压实工作。

堆场联锁块铺砌质量通病防治措施

堆场联锁块铺砌质量通病防治措施

统编版语文六年级下册第二单元核心素养评价卷一、根据语境和拼音写词语。

(6分)1.经常阅读课外shū jí(),给人带来的益处妙不可言:读哲学能使人更加lǐ zhì(),面对kùn jìnɡ()能够积极应对;读文学作品能使人在jì mò()、kǒnɡ jù()时变得xīn pínɡ qì hé()。

二、选择题。

(8分)2.下列句子中加点字的读音错误的是哪一项?()A.他对工厂的刨.(bào)床十分感兴趣,刨.(páo)根问底地向师傅请教了许多问题。

B.在畜.(xù)养业方面,中国最早饲养的家畜.(chù)是狗、猪等。

C.薄雾如轻纱般笼.(lónɡ)罩着树林,我打开鸟笼.(lǒnɡ),让鸟儿回归大自然。

D.手掌状的葡萄叶从藤蔓.(wàn)中钻出来,继而向四周蔓.(màn)延。

3.下列句子中加点词语、俗语运用不正确的是哪一项?()A.他一谈起自己喜欢的漫画人物,就滔滔不绝....,如数家珍。

B.小明十分难过,得意扬扬....地坐在草地上。

C.常言道“听君一席话,胜读十年书...........”,和有智慧的人交流,可以多一些思考。

D.“近水知鱼性,近山识..”告诉我们“实践出真知”的道理。

.........鸟音4.下列作品和作者对应不正确的一项是()。

A.《鲁滨逊漂流记》——丹尼尔·笛福B.《骑鹅旅行记》——塞尔玛·拉格洛芙C.《汤姆·索亚历险记》——刘易斯·卡罗尔D.《战争与和平》——列夫·托尔斯泰5.下列说法正确的一项是()。

A.在书籍主要内容的基础上,再详细写一点内容就成了作品梗概B.作品梗概主要包含书中内容的线索、主要板块的内容和最精彩内容的概述C.作品梗概除了写出书中的大量内容和要点之外,还要写出书中内容所表达的中心思想D.作品梗概和故事内容都属于一种文体三、班级正在开展“读经典名著,品百味人生”活动,请你一起来参加吧!(20分)6.下列名句最适合作为本次活动的宣传语的是哪一项?()(2分)A.听君一席话,胜读十年书。

联锁块铺面的施工工艺和质量控制要点

联锁块铺面的施工工艺和质量控制要点
3$主 要 设 计 参 数 堆 场 设 计 均 布 荷 载 #45678+,!最 大 箱 角 压 力 ,3*67" 堆 场 结 构 自 上 而 下 共 五 层!即 面 层%砂 垫 层 %基 层 %垫 层 和 土 基 " 面 层 采 用 3**++ 厚 高 强 联 锁 块!标 准 尺 寸 为 ,,,++9 333++9 3**++!平 均 强 度 不 低 于 (* :;<!最小单块强度不小于 &(:;<"铺砌质量要求= 缝 宽 度 要 求 在 ,> #++ 之 间!高 程 允 许 偏 差 为 ? @ ++0按 #+9 #+ 网 格 沿 纵 横 方 向 连 续 3*个 点 超 过 该 数 值的点不 超 过 3个!改 点 所 测 值 不 超 过 允 许 值 (++$!用 #+ 靠尺测量任一点平整度不超过 3*
3(联 锁 块 块 体 破 坏 主 要 产 生 于 下 列 三 种 原 因 + 联锁块本身强度不足*联锁块的生产一般由混 凝 土生产厂家使 用 专 门 设 备 制 造)其 原 材 料 和 配 合 比 经过厂家多次 试 验 摸 索)使 联 锁 块 的 强 度 和 外 观 质量达到要求*施工单位自行预制的联锁块则很难 达到业厂家的质量水平*联锁块出厂一般根据强 度9尺寸和 外 观 质 量 水 平)分 成 几 个 等 级)价 格 因 而
除 此 之 外 !为 防 止 砂 垫 层 流 失 !设 计 上 在 砂 垫 层 与 基层 之间铺 设 了 一 道 土 工 布!土 工 布 一 直 铺 设 到 所 有 结 构 受 限 处 0立 道 牙 %排 水 沟 %电 缆 井 等 $的 垂 直 面 !以 确 保 砂 不 会 流 失 " 铺 设 前 !要 求 在 基 面 上 喷 涂 一 层 沥 青 作 为 粘 结 剂 "为 加 快 地 面 排 水 !设 计 上 还 在 结构层 与排 水沟 相 接 处 设 置 了 排 水 组 合!使 雨 水 能 够沿联 锁块 接缝 渗 入 砂 垫 层!通 过 砂 垫 层 流 入 排 水 组 合!再 汇 入 排 水 沟 或 地 下!而 不 会 将 砂 带 走 0图 3$"

堆场联锁块铺砌质量通病防治措施

堆场联锁块铺砌质量通病防治措施

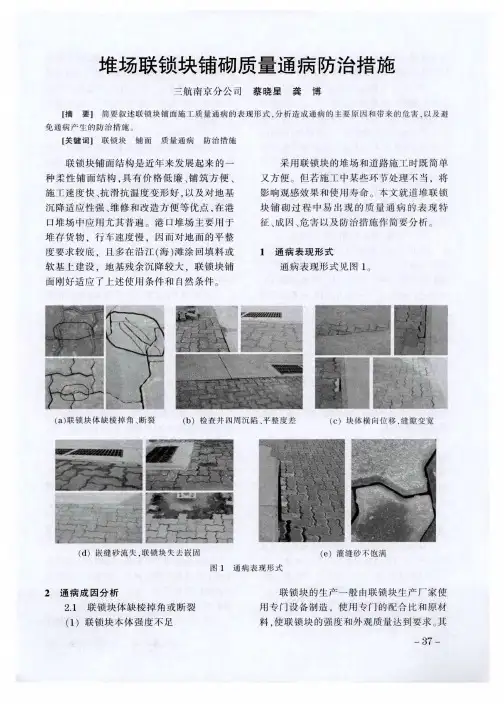

缝 隙过 大 , 嵌 缝 砂较 宽 , 缝宽不一 , 后期 缝 隙
较 宽 的部位 联 锁块发 生位 移 。

到影 响 , 从而 导致 整 体受力 环境 恶劣 。 同时 .由于块体 之 间的相互 作 用和拱 壳
港工技 术与 管理 2 0 1 3年 第 4期
3 8一
效果 必 须依靠 灌 缝砂 传递 ,因此灌 缝 砂 的密
1 . 1 8
0 . 6 0 0 . 3 0 0 . 1 5 0 . 0 7 5
9 0 ~1 0 0
6 0 ~ 9 0 3 0 ~ 6 O 1 5 - 3 0 5 ~1 0
块 承 载能 力及 其后 期使 用带 来很 大 的直 接 影
响。 表 2 4 防治措 施 垫层 砂级 配表
2 . 3 边 缘部 位 联锁 块 发生 横 向位 移 、 边
线不顺
而是 通过 块体之 间 的相互 作用 、 相 互联 锁 , 产 生一 定 的拱壳作 用 ,作为 一个整 体共 同向下 传递 荷载 ,以承 担上部 较 大的荷 载 。 联锁 块 出现块体 断裂 、局部 沉 陷 以及 发 生横 向位 移导致 缝 隙加大 ,使块 体 与块体 之
联 锁块 垫层砂 将流失 。 联 锁块 下部形 成 空洞 . 致 使联 锁块沉 陷 。
堆 场周 围 的联 锁块 铺设 时 ,为保证 与 道 路 路 面的衔 接 ,对 于标 高较低 的部 位采 用增 加 砂垫层 厚 度 的方 法来保 证联 锁块 顶 面与道 路 面层 一致 , 如砂 垫层 过厚 , 碾 压后 联锁 块 下
水泥 受潮 、 配合 比计量 不准 、 养护 时 间不够 等 原 因均可 导致联 锁 块本体 强度 不足 。 ( 2 )集 中荷载 过大 , 造 成个 别块 体损 坏 。

高强联锁块铺设施工方案

高强联锁块铺设施工方案

高强联锁块铺设施工方案一、施工准备人员配置:根据工程规模和进度要求,合理配置施工人员,包括技术工人、普工和现场管理人员。

材料准备:确保高强联锁块的质量合格,数量充足,并按要求进行分类和储存。

同时准备好所需的砂、水泥等辅助材料。

设备准备:准备必要的施工设备,如铺设机械、压路机、切割机等,并确保设备状态良好。

现场勘查:对施工现场进行详细勘查,了解地形、地质、排水等情况,为施工方案提供依据。

二、基础处理清理现场:清除施工区域内的杂物、垃圾等,确保施工面平整。

整平地面:根据设计要求,对地面进行整平处理,确保高程和坡度满足要求。

排水处理:确保排水系统畅通,避免施工过程中的积水问题。

三、砂层铺设材料选择:选用符合要求的砂土材料,确保砂层的质量和稳定性。

铺设厚度:根据设计要求,确定砂层的铺设厚度,确保铺设均匀。

压实处理:用压路机对砂层进行压实,确保砂层密实度满足要求。

四、联锁块铺设排列设计:根据现场情况,合理设计联锁块的排列方式,确保美观和实用。

铺设方法:采用机械或人工铺设,确保联锁块之间的连接紧密、平整。

调整与定位:在铺设过程中,及时调整联锁块的位置,确保整体铺设效果。

五、压实与填缝压实处理:用压路机对联锁块进行压实,确保联锁块与砂层紧密结合。

填缝处理:用专用填缝材料对联锁块之间的缝隙进行填充,确保缝隙饱满、美观。

六、清洁与养护清洁处理:清除施工现场的杂物和污渍,保持联锁块表面的清洁。

养护措施:采取必要的养护措施,如定期洒水、覆盖保护等,确保联锁块的稳定性和耐久性。

七、质量与安全控制质量控制:对施工过程中的关键环节进行质量控制,如材料检测、高程测量等,确保施工质量符合要求。

安全控制:制定并执行安全管理制度,加强现场安全管理,确保施工过程中的人员安全和设备安全。

八、施工进度计划制定施工进度计划:根据工程规模和进度要求,制定详细的施工进度计划。

计划执行与调整:在施工过程中,严格按照施工进度计划执行,并根据实际情况进行必要的调整。

高强联锁块的生产工艺及质量控制研究

高强联锁块的生产工艺及质量控制研究

高强联锁块的生产工艺及质量控制研究摘要:高强联锁块铺面是一种新型的铺面形式,已在我国得到了广泛应用。

但目前国内各厂家在联锁块的生产工艺、质量控制等方面的管理水平参差不齐,控制手段单一,往往依靠经验,存在质量隐患。

本文依托工程实际对高强联锁块的生产工艺及质量控制进行总结并针对常见问题提出解决措施。

关键词:高强联锁块;生产工艺;质量控制1前言高强联锁块铺面是于 20 世纪 80 年代中期传入我国的铺面结构,由于其有能承受很大的变形而不损坏、抗滑性能好、施工迅速、维修方便等优点,目前已广泛应用于我国码头堆场、厂内道路等[1]。

但高强联锁块的生产过程受多种因素的制约,如原材料、生产配合比、工艺技术、养护条件及时间等,会造成高强联锁块出现各种质量问题。

因此,高强联锁块的生产工艺及质量控制的规范化非常重要。

2工程概况本工程市政道路联锁块铺面面积 49477m2,堆场联锁块铺面面积 65716m2,高强联锁块尺寸及主要技术指标见图 1 和表 1。

序号项目质量标准和允许偏差1 抗压强度(MPa)不小于 602 吸水率(%)不大于 53 厚度(mm) 80±24 边长(mm) ±25 垂直度差不大于(mm) 16 裂纹不允许7 分层不允许8 表面粘皮不允许9 掉角(mm) 010 平整度(mm)≤111 耐磨度≥1.93高强联锁块生产工艺3.1高强联锁块的生产流程首先对进场原材料水泥、砂石等进行检测,检测合格后按照设计配合比进行称量搅拌,将搅拌均匀的混合料卸出搅拌机后装入模具中进行压振,联锁块初步成型后在表面加细砂浆,然后继续压振,完全成型后脱模。

高强联锁块在脱模时或脱模后的搬运过程中若发生碰撞等损坏,应当作不合格品及时进行处理。

为了保护环境降低生产成本,可将废弃时间不超过 30min 的高强联锁块放入搅拌机搅碎后均匀掺入搅拌完成的混合料中重新压振制作[2]。

生产完成的高强联锁块要及时进行洒水养护,并用塑料布等覆盖。

高强度联锁块技术要求

高强度联锁块技术要求

高强度联锁块技术要求主要适用于港口堆场等大型集装箱车行驶路面1 联锁块基本要求:联锁块采用齿形联锁块,厚度10cm,人字型铺砌。

铺面顶标高为+7.316~+7.131m,坡度为0.6%。

2 面层结构应符合下列要求①面层应平整、密实、坚固,格缝清晰,无砂浆和沥青等污染。

②联锁块砼强度不宜低于50Mpa 。

③联锁块面层铺砌时应采用人字型并同流动机械主要行驶方向成45度角排列。

④填缝砂砂料应为中细砂,且干燥,其级配为3基层采用水泥稳定碎石层,厚度20cm,要求平整、密实,表面应理出排水坡度,压实度(重型压实)上基层97%以上,底基层95%,地基回弹模量≥40Mpa。

4铺砌构造要求:混凝土联锁块生产按照设计要求厚度为10cm,抗压强度不低于50Mpa。

联锁块的铺面边缘以箱角及龙门吊跑道作为边缘约束,不得使用有裂缝、蜂窝、露石严重麻面的块体。

铺砌时要轻轻平放,并用橡皮锤或木锤敲打稳固,不得损伤预制块的边角。

联锁块之间的接缝应严密,接缝宽度不得大于5mm,预制块铺砌完成后的表面高程误差不得超过±20mm,平整度用3m直尺测误差不得超过5mm,纵横坡排水应顺畅,联锁块整体缝的直线性每20m不应偏差10mm。

铺砌一定面积时,用6~8t轻型压路机稳压2~3遍,并严格检查平整度和相邻块高差,经检查和校正合格后用扫刷工具将中粗砂填满缝隙,然后再稳压一次,最后将多余的中粗砂扫除干净。

5施工注意事项①铺砌前,应对联锁块精心选择和抗压强度抽查,在七天内使成品抗压强度不低于80%抗压强度方能使用。

联锁块的制作后要标明生产日期,并分别堆放,加强养护措施。

铺砌时应进行选择,根据生产日期分批使用。

②由于联锁块是在挤压和强振的情况下成型,对模具的磨损较大。

这就必须在生产联锁块时及时校验模具的尺寸,超过规范要求时,就要及时更新模具,如果不及时更新,会使得生产出的联锁块在外观尺寸上有一定的差距,这给铺砌工作带来很大困难,并造成联锁块之间缝隙过大和不匀。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大型堆场高强联锁块铺砌平整度控制
摘要:大型堆场面积巨大,施工中如何保证高强联锁块顶面平整度直接关系到联锁块面层的使用效果和寿命,也直接影响其外观质量,面层横坡度、拱度及排水要求,因此成为施工中的重点和难点。

本文结合舟山老塘山港区五期工程陆域堆场工程对此进行分析,探讨影响高强联锁块顶面平整度的主要原因及控制措施。

关键词:大型堆场高强联锁块面层平整度控制措施
1 工程概况
舟山老塘山港区五期工程陆域堆场工程占地26.5万m2,其中矿石堆场生产区面积20.2万m2。

堆场装卸作业采用堆取合一的工艺流程,本工程配置2台堆取料机和3条堆场。

堆场容量初期按堆高4 m考虑为45万吨,最终容量按堆高8 m可达90万吨。

堆场面层结构由底向上依次为预拱面宕碴、级配碎石垫层、联锁块面层、粗砂垫层、高强联锁块。

其中联锁块面层约占面积10万m2,共需铺砌4141800块联锁块,工程节点工期紧且工程量大。

联锁块面层采用汽车运输,人工找平铺砌,施工中如何保证高强联锁块顶面平整度直接关系到联锁块面层的使用效果和寿命,也直接影响其外观质量,面层横坡度、拱度及排水要求,因此成为施工中的重点和难点。

2 影响联锁块面层铺设平整度的主要原因
施工过程首先对C2区场地联锁块面层进行典型施工铺设,完成后进行了平整度检测,共检测300个点,其中合格257个,合格率仅为85.6%。

这个结果与项目部预期的平整度合格率达到90%以上的目标有差距,经过分析发现主要原因如下。

(1)工程工期紧,放样点多,测量人员操作失误,未进行复核,造成误差较大。

(2)基层级配碎石、水稳层厚度,压实度,标高控制不到位。

(3)碾压搭接长度过小,压路机随意调头或急刹车。

3 根据原因分析后采取的措施
措施一:针对放样点多,测量人员操作失误,未进行复核,造成误差较大的问题,采取了以下措施。

3.1 增加现场测量人员人数
由于放样数据点多,测量人员相对较少,测量内业计算工作较为繁琐,现场测量放样进度工作缓慢并难以保证复核到位,因此增加测量人员人数,由原来的3名测量人员增加至6人。

3.2 现场测量边测量边核准
为保证测量放样点高程的准确合格及为满足测量进度要求,测量
人员在现场测量放样完成后,随之便进行核准。

3.3 对测量结果派专人复查确认
対铺砌完成的联锁块,为确保避免因仪器误差而使放样数据失真,测量放样结果再派专人用另外一台仪器复查无误后方可采用。

实施效果:通过对测量人数的增加、测量放样点的核准与复查,设计高程与放样点高程误差问题得到了解决,具体调查数据如表1。

措施二:对基层级配碎石、水稳层厚度,压实度,标高控制不到位的问题,采取了以下方案。

(1)熟悉并掌握基层具体施工工序及工艺流程,做好技术交底。

技术负责人对项目部施工管理人员及各班组组长做好技术交底,明确具体施工顺序及施工流程,明确基层级配碎石层、水稳层平整度及标高要求,不能出现水稳层粗细集料离析的现象,不能出现标高放错的现象;另外要求各班组组长向工人做好交底,以上问题一经发现必须返工,现场管理人员作好现场指导、控制、检查,一旦发现上述情况,马上责令其返工。

(2)用固定基层的钢丝线严格控制基层碾压前后的厚度及标高。

利用土的松铺系数来确定碾压前的实际基层摊铺厚度,采用插入基层深处的钢钎对基层所控制标高、厚度处予以标记,并用钢丝线相
连接,进而完成对基层碾压前后厚度及标高的控制。

(3)采用20 t振动压路机在最佳含水量条件下,进行试验段碾压施工,经检测压实度合格后,确定最终碾压遍数。

通过试验确定基层混合料的配合比及最大干密度,确保压路机在最佳含水量条件下进行碾压施工,并在初压采用静压,复压与终压采用振压条件下,进行初压、复压、终压,进而进行压实度检测,直至合格为止,最终确定采用初压2遍,复压3遍,终压2遍方式进行碾压施工。

实施效果:通过对上述措施的落实,使得基层厚度误差控在了±10 mm内,压实度达到了96%以上,标高误差也控制在了±5 mm内,经对某一区域基层厚度、压实度、标高进行抽查得到如下数据(如表2)。

措施三:对碾压搭接长度过小,压路机随意调头或急刹车的问题,采取以下措施。

(1)组织专人进行现场监督、检查,严格落实50cm搭接长度要求。

为保证联锁块碾压搭接长度严格控制在50cm以上,组织了相关施工管理人员进行现场碾压搭接长度测量、监督、检查,进而有效地解决了联锁块面层因碾压不到位而出现平整度的问题。

(2)保持现场通视及临时路面通畅要求,以防压路机急刹车及随意调头的现象。

压路机在某一区域联锁块面层碾压过程中出现急刹车或随意调头现象时,会对该区域联锁块产生一个很大的且不均匀的推力,进而直接对联锁块面层平整度产生不利的影响。

为避免这一现象的发生,必须保持现场通视及临时路面通畅要求。

实施效果:联锁块碾压搭接长度全部在50 cm以上,现场没有随意调头、急刹车现象。

通过对随机抽取部分联锁块碾压搭接长度的测量统计调查,得到如下数据(如表3)。

4 实施效果
严格执行以上措施后,后续施工的11幅堆场的联锁块面层平整度得到了明显的提高。

在后续施工的11幅堆场场地,共检测了1200个点,其中合格1123个,点合格率达93.6%。

由图可以看出联锁块面层顶面的平整度以及联锁块面层顶面质量得到了较大的提高(如图2)。

5 结语
通过采用以上措施,联锁块面层顶面平整度得到了很大提高,也增强了联锁块的使用效果,也进一步保障了后续联锁块的使用寿命。

同时也摸索、整理出了一套提高联锁块面层顶面平整度的方法,为类似项目施工提供了技术支持。
