某医院新建门诊、病房住院大楼给排水施工组织设计完整版
某医院新病房楼给排水施工组织设计

某医院新病房楼给排水施工组织设计目录第一章工程概况 .............................................................. 第二章编制依据第三章主要施工方案........................................ 第一节施工前准备 .......................................... 第二节给排水系统安装 ......................................一、预留孔洞及预埋铁件二、套管制作、安装三、生活给水系统安装四、排水系统安装五、卫生器具安装六、消防喷洒系统安装第四章安全管理措施第五章设备安装成品保护措施第六章节能环境保护措施医院新病房大楼给排水工程施工组织设计编制说明1.本施工组织设计根据中国电子工程设计院设计的《医院新病房大楼》给排水施工图纸所编制。
2.本施工组织设计,编制过程中严格执行国家现行建筑安装工程施工组织验收规范,建筑安装工程施工工艺标准,国家评定标准。
并积极采用了先进的施工技术和施工工艺。
3.本施工组织设计,根据已批准的本工程施工组织总设计编制。
4.本工程施工组织设计是充分研究工程的客观情况,施工特点、重点、难点编制而成。
第一章工程概况:1、总体简介项 目 内 容 1工程名称 医院新病房大楼 2工程地址 开发区迎宾北路西侧医院院内 3建设单位 医院 4设计单位 工程设计院 5监理公司 监理有限公司 6质量监督 开发区质量监督站 7施工单位 工程有限公司 8合同范围 土建、给排水、暖通、空调。
电气、热力及医疗气体; 9 质量目标 合格2、建筑设计概况:建筑面积 38819.12m 2占地面积 建筑用途 新病房大楼建筑结构 框剪结构 层数 地下一层,地上15层 层高 地下一层4.5米、首层4。
8米,二层3.9米、三层4.2米;设备层2.7米;四层-15层为3.6米3、给排水系统简介本工程给水系统由市政自来水为水源,供水压力为0.28MPa ,由院区内给水管网直接供水。
医院门诊楼施工组织设计

医院门诊楼施工组织设计一、引言医院门诊楼施工组织设计是为了确保施工过程的顺利进行,保证工程质量和安全,提高施工效率。
本文将详细介绍医院门诊楼施工组织设计的各个方面,包括施工组织机构、施工方案、施工进度计划、施工安全措施等。
二、施工组织机构1. 项目经理:负责整个施工过程的组织和管理,协调各个部门的工作。
2. 技术负责人:负责施工技术的指导和监督。
3. 安全负责人:负责施工安全的监督和管理。
4. 质量负责人:负责施工质量的监督和控制。
5. 现场管理人员:负责现场施工的协调和管理。
6. 施工队伍:包括各个施工专业的工人和技术人员。
三、施工方案1. 建造施工方案:包括基础施工、主体结构施工、装饰装修施工等内容,需要详细说明施工方法、施工工艺和施工顺序。
2. 给排水施工方案:包括给水、排水、暖通空调等系统的施工方案,需要详细说明管道敷设、设备安装等工序。
3. 电气施工方案:包括电力供应、照明、弱电等系统的施工方案,需要详细说明电缆敷设、设备安装等工序。
4. 景观施工方案:包括园林绿化、道路铺设等内容,需要详细说明植物种植、景观照明等工序。
四、施工进度计划1. 制定总体施工进度计划:根据工程的总体要求和施工方案,确定施工的起止时间、关键节点和工期。
2. 制定分部施工进度计划:根据不同的施工专业和工序,制定详细的施工进度计划,确保各个施工工序之间的协调和配合。
3. 制定周计划和日计划:根据总体施工进度计划和分部施工进度计划,制定每周和每日的施工计划,明确每天的施工任务和工作量。
五、施工安全措施1. 安全教育和培训:对施工人员进行安全教育和培训,提高他们的安全意识和技能。
2. 安全防护设施:设置安全警示标志、安全网、防护栏等安全设施,确保施工现场的安全。
3. 安全检查和监督:定期进行安全检查和监督,发现和解决施工中存在的安全隐患。
4. 紧急救援预案:制定紧急救援预案,明确各个施工阶段的应急措施和救援流程。
六、施工质量控制1. 质量检查和验收:对施工过程进行定期的质量检查,确保施工质量符合要求。
xx人民医院给排水施工方案

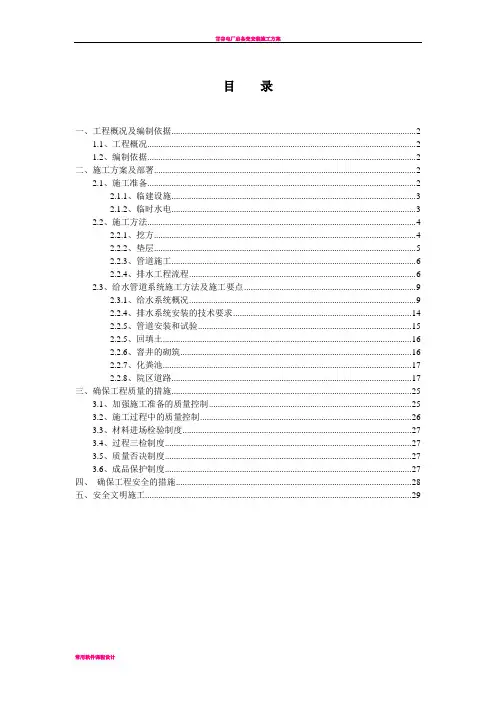

目录一、工程概况及编制依据 (2)1.1、工程概况 (2)1.2、编制依据 (2)二、施工方案及部署 (2)2.1、施工准备 (2)2.1.1、临建设施 (3)2.1.2、临时水电 (3)2.2、施工方法 (4)2.2.1、挖方 (4)2.2.2、垫层 (5)2.2.3、管道施工 (6)2.2.4、排水工程流程 (6)2.3、给水管道系统施工方法及施工要点 (9)2.3.1、给水系统概况 (9)2.2.4、排水系统安装的技术要求 (14)2.2.5、管道安装和试验 (15)2.2.5、回填土 (16)2.2.6、窨井的砌筑 (16)2.2.7、化粪池 (17)2.2.8、院区道路 (17)三、确保工程质量的措施 (25)3.1、加强施工准备的质量控制 (25)3.2、施工过程中的质量控制 (26)3.3、材料进场检验制度 (27)3.4、过程三检制度 (27)3.5、质量否决制度 (27)3.6、成品保护制度 (27)四、确保工程安全的措施 (28)五、安全文明施工 (29)一、工程概况及编制依据1.1、工程概况医院院区雨水、污水管道基本埋设于院区道路路基正下方,拆迁门诊楼和传染科的排水经管线排至新建污水处理站,其余外科病房楼、内科病房楼、供应中心、食堂排水经由另一条管线至污水处理站,其余建筑排水则由医院正门方向汇入文艺路市政管网,雨水直接汇入市政排水管网。
根据新建筑范围,需要将门诊急诊和感染科的排水重新布置管线,汇入食堂前新建管线,新建化粪池2座。
1.2、编制依据1、xx人民医院雨水污水总平面图2、《给排水管道工程施工及验收规范》(GB50268-97)3、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)4、给水排水标准图集99S304二、施工方案及部署2.1、施工准备施工准备包括工人宿舍,施工现场障碍物的处理,临时排水、临时用水、临时用电及测量放线的准备工作。
2.1.1、临建设施由于本工程的工程土方量较大,且在院区建筑之间的间距很窄,挖机的旋转半径不能充分发挥。
医院门诊楼施工组织设计

医院门诊楼施工组织设计引言概述:医院门诊楼的施工组织设计是确保施工过程高效、安全、顺利进行的重要环节。
合理的组织设计可以有效地提高施工效率,保证施工质量,同时减少施工期间对医院正常运营的影响。
本文将从施工组织设计的角度,详细阐述医院门诊楼施工过程中的五个关键部分。
一、施工前期准备1.1 确定施工目标和要求:明确门诊楼的功能定位、规模和设计要求,确保施工过程中符合医院的需求。
1.2 制定施工计划:根据医院的运营情况和施工周期,合理安排施工时间表,确保施工过程不会对医院正常运营造成过大的干扰。
1.3 确定施工组织架构:明确施工队伍的组成和职责分工,确保施工人员的专业性和配合度,提高施工效率。
二、施工现场管理2.1 施工现场布置:根据施工计划,合理布置施工区域、施工设备和材料堆放区,确保施工过程中的安全和秩序。
2.2 施工人员管理:建立施工人员的考勤制度,监督施工人员的工作纪律和安全意识,确保施工过程的顺利进行。
2.3 施工安全管理:制定安全操作规程和应急预案,加强现场安全教育和培训,确保施工过程中的安全风险得到有效控制。
三、施工工序安排3.1 土建工程施工:按照施工计划,合理安排土建工程的施工顺序,确保施工过程中各项工作的协调配合。
3.2 电气工程施工:根据门诊楼的用电需求,合理安排电气工程的施工进度,确保电气设备的正常运行。
3.3 暖通工程施工:根据门诊楼的供暖和通风要求,合理安排暖通工程的施工顺序,确保施工质量和效果。
四、质量监督与控制4.1 施工过程监测:建立施工过程的监测机制,对施工质量进行实时监控,及时发现和解决施工中的问题。
4.2 施工质量验收:制定严格的施工质量验收标准,对施工过程中的各项工作进行验收,确保施工质量符合要求。
4.3 施工质量整改:对发现的施工质量问题,及时进行整改和改进,确保施工过程中的问题得到有效解决。
五、施工后期交接5.1 施工资料整理:对施工过程中的各项资料进行整理和归档,便于后期的维护和管理。
医院住院楼给排水及消防施工组织设计方案

医院住院楼给排水及消防施工组织设计方案内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)【最新资料,Word版,可自由编辑!】一、施工组织设计(一)、施工进度计划图或网络图第1节施工进度计划目标根据我公司施工经验,如有幸我公司中标,我公司拟在240日历天内完成招标文件中的工程项目内容。
提前工期不要奖,延误工期认罚合同价的2%。
(详见附表计划开、竣工时间和施工进度计划横道图)第2节施工进度计划管理整个进度计划,根据建设单位提供的设计施工图纸,深化设计,材料、机具进场时间,劳动力部署等每一个环节,每一分项工程的完成均围绕这一总的目标进行。
为确保这一目标,构成一个自上而下,从总体到细部完整的计划体系。
根据总体形象进度控制点、分项工程计划、月进度计划、周计划制定一周的详细计划及下周的计划。
工程统计从日计划开始,汇总成周计划、月计划统计表,构成从细部到总体的统计体系,通过统计、跟踪、反馈、对计划执行全过程的规律性、衔接性、动态性、系统性实行有效控制。
(二)、主要施工机械设备计划安排为满足施工需要,保证工期,各施工阶段须配备足够的施工机具,拟投入本项目的主要设备及工具如下:序号机构或设备名称型号规格数量产地制造年份额定功率(KW)生产能力计划在本项目的安排1交流电焊机BX型2浙江2005.5良好进场后2液压开孔机2浙江2005.3良好进场后3电锤Z1C-JD-166广东2004.10良好进场后4砂轮机JJK-1T、JJK-5T3广东2004.9良好进场后5手链葫芦1江苏2003.7良好进场后6手动试压泵1广东2005.10良好进场后7氧气乙炔设备1上海2006.10良好进场后8冲击钻6江苏2009.10良好进场后9活动扳手L=100~300㎜10广东2008.3良好进场后10热熔连接工具DE20~DE328辽宁2008.12良好进场后11套丝板DN15~DN8010江苏2007.8良好进场后12断管器3江苏2005.良好进场后拟投入的主要施工机械设备计划安排表 表1 另外量具有:水准仪、水平尺、钢卷尺、角尺、焊接检验尺、线坠、压力表等。
某医院新建门诊医技楼施工组织设计

某医院新建门诊医技楼施工组织设计×省中医院新建门诊楼工程施工组织设计××建设集团目录第一章编制依据 (4)第二章工程概况 (6)第一节差不多概况 (6)第二节建筑概况 (6)第三节结构概况 (6)第四节建筑设计概况: (7)第三章承接该工程项目的优势 (13)第一节企业简介 (13)第二节对本工程的认识和重视 (13)第三节具有多年综合性工程总包施工的体会 (14)第四节施工队伍优势 (14)第五节治理优势 (15)第六节完善的质量治理模式 (16)第七节先进的技术治理手段 (16)第八节优越的地利和人文优势 (17)第四章施工部署及平面布置 (17)第一节工程项目治理要紧目标 (17)第二节施工安排 (18)第三节施工现场平面布置 (21)第五节施工机具设备预备 (22)第六节材料预备 (22)第七节劳动力预备 (23)第五章施工进度打算及网络图 (24)第一节施工进度打算编制的依据 (24)第二节施工进度打算的编制原则 (25)第三节施工进度打算的治理 (25)第四节施工进度打算目标 (26)第五节进度打算说明 (27)第六节进度打算保证措施 (27)第六章要紧施工方法及技术措施 (29)第一节测量工程 (29)第二节土方工程及基坑监测 (34)第三节边坡支护 (36)第四节 CFG桩工程 (38)第五节钢筋工程 (42)第六节模板工程 (51)第七节混凝土工程 (66)第八节围护结构及隔墙 (75)第九节防水工程 (77)第十节装修工程 (79)第十一节门窗安装工程 (95)第十二节电气工程 (99)第十三节钢结构工程 (101)第十四节建筑防雷接地安全 (106)第十五节水暖工程 (107)第十六节脚手架工程 (109)第七章质量保证体系及措施 (115)第八章安全生产及文明施工措施 (122)第一节安全生产施工措施 (122)第二节文明施工措施 (133)第九章项目要紧治理人员及工程技术人员 (141)第十章要紧施工机具及劳动力配备打算 (141)第一节要紧施工机具装备 (141)第二节要紧劳动力打算 (143)第十一章新技术的应用 (145)第十二章环境爱护措施 (148)第一节环境治理体系 (148)第二节环境爱护的治理制度 (149)第三节环境爱护措施 (149)第十三章成品、半成品爱护措施 (156)第一节成品爱护工作的要紧内容 (156)第二节成品爱护责任治理措施 (156)第三节具体成品及半成品爱护措施 (158)第十四章冬雨季施工措施 (160)第一节冬季施工措施 (160)第二节雨季施工措施 (162)第十五章降低工程成本措施 (164)第十六章地下管线及其他地上、地下设施的爱护加固措施 (165)第十七章企业资信..................................... 错误!未定义书签。
医院门诊楼施工组织设计

医院门诊楼施工组织设计一、项目概述医院门诊楼施工组织设计旨在确保医院门诊楼的施工过程安全、高效、顺利进行。
本文将详细介绍施工组织设计的内容,包括项目背景、施工组织机构、施工方案、施工进度计划、安全措施等。
二、项目背景本项目是某医院门诊楼的新建工程,总建造面积约为XXXX平方米。
该门诊楼将提供多个科室和医疗服务,为附近居民提供便利的医疗资源。
施工组织设计旨在确保施工过程中不影响医院正常运营,并保证施工质量和安全。
三、施工组织机构1. 项目经理:负责整个施工过程的组织、协调和管理,确保施工进度和质量。
2. 技术负责人:负责对施工过程中的技术问题进行解决和指导,确保施工质量达到要求。
3. 安全负责人:负责制定和执行施工安全措施,确保施工过程中的安全。
4. 监理人员:负责监督施工过程,确保施工符合设计要求和相关标准。
5. 施工人员:按照施工方案进行具体的施工工作。
四、施工方案1. 地基处理:根据地质勘测报告,采取适当的地基处理措施,确保地基的稳定性和承载能力。
2. 结构施工:按照设计图纸要求,采用钢筋混凝土结构进行施工,确保楼体的稳固和安全。
3. 安装工程:包括电气安装、给排水安装、空调安装等,按照像关规范和标准进行施工,确保各项设备正常运行。
4. 室内装饰:根据医院门诊楼的功能需求,进行室内装饰施工,包括地面铺设、墙面装修、天花板安装等。
5. 外部环境处理:对门诊楼周围的道路、绿化等进行合理的设计和施工,确保门诊楼的环境整洁和美观。
五、施工进度计划1. 制定详细的施工进度计划,包括各个施工阶段的开始和结束时间,以及关键节点的工作内容和时间要求。
2. 根据施工进度计划,合理安排施工人员和设备,确保施工进度的顺利推进。
3. 每周进行施工进度的检查和评估,及时调整施工计划,确保项目按时完成。
六、安全措施1. 制定详细的安全管理制度,明确各个岗位的职责和安全要求。
2. 对施工现场进行合理划分,设立安全警示标志和围挡,确保施工现场的安全。
某医院门诊楼施工组织设计方案

某医院门诊楼施工组织设计方案1.项目概述医院门诊楼位于医院综合大楼的一侧,是医院接待患者的主要场所。
本次施工组织设计旨在确保施工过程安全、高效,并保证医院正常运营不受影响。
2.施工组织架构本次施工将分为以下几个阶段:-准备阶段:包括取得工程相关资料和手续、签订施工合同、组建施工团队等;-前期准备阶段:包括制定施工计划、安排相关设备材料、组织施工人员培训等;-施工阶段:按照施工计划进行土建施工、装饰装修、设备安装等工作;-竣工验收阶段:进行施工质量验收、设备调试、环境清理等。
3.安全管理措施在施工过程中,我们将严格遵守国家有关建筑施工安全的相关规定:-制定施工现场安全管理制度,明确责任分工和安全操作规范;-安排专职安全员进行施工现场安全检查,及时发现和纠正安全隐患;-提供安全教育培训,确保全体施工人员具备安全意识和应急处理能力;-配备必要的施工防护措施,如安全帽、防护眼镜、防护手套等;-注重设备和施工材料的质量监控,确保施工过程安全可靠。
4.施工流程安排根据施工计划,我们将合理安排各个施工工序的时间和顺序,以确保施工效率和质量:-土建施工:按照设计图纸进行地基处理、主体结构施工等;-装饰装修:进行室内外墙面装修、地面铺设、门窗安装等;-设备安装:按照施工图纸和设备使用要求进行设备安装、调试等;-环境清理:完成施工后的现场清理工作,确保施工区域无卫生死角。
5.资源调配-人力资源:根据工期和施工需求,合理调配各类施工人员,如瓦工、电工、水电工等;-设备资源:根据施工计划,预先准备所需施工设备及相关工具,确保施工进度;-材料资源:提前计划并准备所需施工材料,确保供应充足,以避免进度延误。
6.施工期限管理根据工程量和施工进度,我们将制定详细的施工计划,明确各个工序的开始和完成时间,及时调整施工进度,确保项目按时完成。
7.与医院配合与医院方面密切沟通,了解医院的工作日历和门诊安排,以避免施工对医院正常运营的不利影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!) 医院新建门诊、住院大楼给排水工程施工组织设计目录第一章工程概况.............................................第二章编制依据第三章施工准备第四章工期保证措施第五章资源计划第六章施工工艺和技术质量要求...............................一、给排水工程概述二、给排水工程施工工艺程序三、管道施工工艺和质量要求第七章安全管理措施第八章设备安装成品保护措施第九章节能环境保护措施第一章工程概况:一、建筑概况:本工程由一栋5层门诊楼和一栋20层住院楼组成,两栋楼地下室相连通,总建筑面积约4.7万平方米,总体建筑高度76.2米,为一类高层建筑。
二、给排水系统简介:本工程给水系统由城市给水管网供给,供水压力为≥0.23MPa,由院区内给水管网直接供水。
给水系统共分高低两个区,地下一层至二层为I区,由市政给水管网直接供给,三层至二十层为II区,由地下室生活加压泵变频供水,生活贮水箱设在地下室生活水泵房内,为装配式不锈钢水箱。
空调冷却循环水补水另设一套变频恒压给谁设备。
地下室及门诊楼不供应热水外,住院部病房卫生间和手术室热水采用集中式热水供应系统。
本项目热水供应范围为病房卫生间用水、手术室热水(病人和医生使用的卫生间不供应热水)。
本项目热水系统分区同给水系统完全一致,各区的水加热器的进水由同区的给水系统专管供应。
热媒由医院锅炉房提供。
热水采用全日制集中热水供应系统,保证干管和立管中的热水循环;循环管道采用同程布置的方式,并设循环泵,采取机械循环。
热交换器设置在大楼外医院集中锅炉房。
屋顶设太阳能热水系统,制备热水输送至医院锅炉房,作为集中热水系统补充热源。
污水经室外化粪池处理后排入院区污水管道,地下室污水由潜污泵提升后排至院区污水管道。
屋面雨水采用内排水方式,屋面雨水先经87型雨水斗汇集后,经雨水管排入院区雨水管网。
第二章编制依据一、**医院新建门诊、住院大楼给排水施工图纸,招标文件。
二、现行的国家有关规范、标准和公司技术标准、工作标准、管理标准和ISO9002质量体系程序文件等。
三、本工程所执行的施工及验收规范和标准:《建筑给排水及采暖工程施工质量验收规范》 GB《卫生设备安装图集》 99S304《通风与空调工程施工质量验收规范》 GB《建筑节能工程施工质量验收规范》 GB《管道及设备保温安装图集》 98T901《医院洁净手术部建筑技术规范》 GB《医院中心吸引系统通用技术条件》 yyT《医院中心供氧系统通用技术条件》 yyT《给水排水管道工程施工及验收规范》 GB《全国通用给排水标准图集》 S1、S2、S3《气体灭火系统施工及验收规范》 GB《自动喷水灭火系统施工及验收规范》 GB《压缩机、风机、泵安装施工及验收规范》 GB 《工业金属风道安装工程》 GB《自动喷水与水喷雾灭火设施安装图集》 04S206《现场设备、工业管道焊接工程施工及验收规范》 GB《工业锅炉安装施工与验收规范》 GB《机械安装工程施工及验收通用规范》 GB《地面辐射供暖技术规程》 JGJ《管道和设备保温、防结露及电伴热》 03S401《防水套管》 02S404《风管支吊架》 03K132《分(集)水器分气缸》 05K232参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)第三章施工准备一、技术准备1、熟悉施工图纸,做好图纸会审工作组织所有管理及施工技术人员,认真熟悉图纸,进行图纸自审,参加图纸会审。
了解本工程设计意图、施工特点和特殊工序要求。
2、备齐施工规范、标准、规程、图集本工程施工所用的规范、标准、规程、图集,在工程前期全部备齐。
备齐后所有技术人员及经理部内部的相关人员集中学习相应条文。
二、资源组织1、建筑材料、设备的准备1.1、根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料、设备用量计划。
做好备料、供料工作,并为确定仓库、堆场面积及组织运输的依据。
1.2、根据材料、设备需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。
1.3、组织材料按计划进场,并做好保管工作。
2、构配件及半成品的加工订货准备根据施工进度计划及施工预算所提供的各种构配件半成品数量,编制相应的需用量计划。
积极联系供货厂家与货源。
3、拟投入工机具设备计划根据施工方案,制订工机具设备计划,尽快组织进场,清点分类待用。
见拟投入施工工机具计划。
4、人力资源计划4.1、根据确定的现场管理机构建立项目施工管理层及作业层,选择高素质的施工作业队伍进行本工程的施工。
4.2、根据招标文件提供的设计图纸、有关的预算定额和总进度计划编制劳动力配备计划,主要反映工程所需各种技术工、普工人数,它是项目经理部控制劳动力平衡、调配的主要依据。
第四章工期保证措施一、组织保证措施1、我公司将对本工程的项目经理部管理班子重点配备,将组建一个由知识密集型的中青年技术人员组成的项目经理部。
公司总部切实做好重点工程、重点调配、重点管理、重点实施、重点保证。
2、制定管理人员的工作责任状,做到职责明确、奖惩分明。
3、抓好开工前的施工准备,做好与业主的场地交接工作,在进场前赢得一部分时间。
4、工程进度计划分为三级管理,一级为总体网络进度计划,二级为阶段性或专业施工进度计划,三级为短期或工序施工进度计划。
实施过程还制定里程碑进度节点目标、月、旬、周进度计划。
5、计划管理人员随时检查监督进度情况,分析影响的各种因素,及时解决问题,调整网络计划。
6、雨季施工、低温季节施工等特殊施工,应采取措施,保证施工连续进行。
7、集中力量抓好交工收尾工作,制定有效的成品保护措施,避免返工,组建多工种参加的综合班组,提高收尾的效率。
二、制度保证措施1、生产例会制度,每一个星期开一次工程例会,检查上一次例会以来的计划落实情况,布置下一次例会前的计划安排,对于拖延进行计划的工作内容进行分析,并及时采取有效的措施保证计划的完成。
2、与监理、建设单位、设计、专业分包单位、质监等部门的联席办公会议,及时处理施工中的问题3、施工进度总计划与月、周计划相结合的各级网络计划进行施工进度计划的控制和管理,在施工生产中抓主导工序、找关键矛盾,组织流水交叉、安排合理的施工程序,做好劳动力组织调动和切、调工作,通过施工网络节点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保工期控制进度计划的实现。
三、资源保证措施1、根据施工进度计划编制劳动力、材料、机具、设备等计划,物资采购部门及时组织进场。
2、安排充足的劳动力资源,及时清理施工层面现场,做到工完料清,材料堆放有序,减少因场地矛盾引起的停工、窝工。
第五章资源计划一、劳动力资源计划安装工程劳动力安排计划表二、物资资源计划安装专业的主要施工机械设备表第六章施工工艺和技术质量要求一、给排水工程概述:本工程的给排水工程包括生活给水、污水、雨水、冷却循环水等项目。
室内给水管、热水管采用聚丁烯(PB)管,大口径给水管、热水管采用薄壁不锈钢管。
管道公称压力不小于1.6 MPa,水泵出水管道公称压力不小于2.0MPa.冷却循环水管采用环氧树脂内外涂塑钢管,焊接或法兰连接。
管道公称压力1.0MPa。
室外给水采用钢丝网骨架聚乙烯复合管,电热熔连接,管道公称压力1.25 MPa。
卫生间污水管采用抗震柔性接口排水铸铁管,橡胶圈密封法兰压盖接口,螺栓固定。
与潜污排污泵连接的管道,均采用涂塑钢管,沟槽式卡箍或法兰连接。
雨水管选用高密度聚乙烯HDPE排水管,热熔连接。
二、给排水工程施工工艺程序:三、管道施工工艺和质量要求:1、一般规定1.1、管道安装前要将管内的铁屑锈垢,砂土等杂物清理干净。
1.2、布置在地坪面层内的管道,应有定位尺寸,宜沿墙敷设。
当有可能遭到损坏时,局部管道应加套管保护。
1.3、管道穿越楼板及屋面等有防水要求处,应设钢套管或刚性防水套管,应有可靠的防渗和固定措施。
1.4、给水横管,宜有0..005的坡度,坡向泄水装置。
1.5、管道及管件焊接的焊缝表面质量符合下列要求:1.5.1焊缝外形尺寸符合图纸和工艺文件的规定,焊缝高度不得低于母材表面,焊缝与母材圆滑过渡。
1.5.2焊缝及热影响区表面无裂纹、未溶合、未透焊、夹渣、弧坑和气孔等缺陷。
1.5.3管道及管件对接焊缝组对时,内壁平齐,内壁错边量不超过管壁厚的10%,且不大于2mm。
1.6、生活污水横管的坡度按设计规范要求执行。
1.7、管道支、吊架的安装,其位置应正确,埋设应平整牢固;与管道接触应紧密,固定应牢固;滑动支架应灵活,滑托与滑槽两侧间应留有3—5mm的间隙,并留有一业的偏移量;因固定在建筑结构上的管道支、吊架不得影响结构的安全。
管道水平安装的支架间距,不得大于设计要求或规范规定;立管管卡安装高度距地面1.5—1.8m,每层安装数量视层高不同,按规范的要求确定。
本工程热水供系统的管路,采用金属材料制作的支架,在管道与支架间加衬非金属垫或套管,管道垂直或水平安装的支架间距符合下表的规定:管道支架的最大间距注:1.冷热水管共用支吊架时,按热水管的间距确定。
2.暗敷直埋管道的支吊架间距可按1000—1500mm敷设。
1.8、水平管道纵、横向弯曲和立管垂直度的允许偏差应符合下表的规定:管道安装的允许偏差和检验方法1.9、管道穿过基础、墙壁和楼板应配合土建预留孔洞、预埋套管。
其尺寸要符合设计要求或规范规定。
1.10、冷热水管道同时安装应符合下列技术要求:1.10.1、上、下平行安装时热水管应在冷水管上方。
1.10.2、垂直平行安装时热水管应在冷水管上方。
1.11、水、污水管道上应按规范和设计规定装置伸缩节、检查口或清扫口。
当设计无要求时符合下列规定:1.11.1、立管上每隔一层设置一个检查口,但在最底层和有卫生器具的最高层必须设置。
如有乙字弯管时,则在该层乙字弯管的上部设置检查口。
检查口中心高度距操作地面一般为1m,允许偏差20mm;检查口的朝向便于检修。
暗装立管,在检查口处安装检修门。
1.11.2、在连接2个及2个以上大便器或3个及3个以上卫生器具的污水横管上设置清扫口。
当污水管在楼板下悬吊敷设时,可将清扫口设在上一层楼地面上,污水管起点的清扫口与管相垂直的墙面距离不小于200mm,若污水管起点设置堵头代替清扫口时,与墙面的距离不小于400mm。
1.11.3、在转角小于135°的污水横管上,设置检查口或清扫口。
1.11.4、污水横管的直线管段,按设计要求的距离设置检查口或清扫口。
1.11.5、埋在地下或地板下的排水管道的检查口,设在检查井内。
井底表面标高与检查口的法兰相平,井底表面有5%坡度,坡向检查口。
