机房隐蔽工程验收内容-

合集下载

机房隐蔽工程验收内容---

机房隐蔽工程验收内容---

编号:001 工程名称江东颐养中心智能化、信息化工程工程地点江东颐养中心建设单位江东颐养中心承建单位江苏振邦智慧城市信息系统有限公司监理单位武汉实为信息技术股份有限公司阶段验收项目验收内容验收结果机房隐蔽工程系统顶面隐蔽工程验收内容(1). 平整度符合要求;(2). 保温板表面清洁度符合要求;(3). 防尘处理符合要求;防尘漆环保等符合要求;(4). 保温板缝隙处理符合要求;(5). 吊顶上管道敷设整齐美观,强弱电管道分别敷设绑扎于吊筋,吊筋间距符合要求,吊筋垂直度符合要求;(6). 顶面点位敷设与设计图纸情况一致;如烟感、温感、温湿度探测器等安装位置预留管线符合要求。

(7). 吊顶龙骨、彩刚板等电位接地线管预留到位;顶面金属管道接地处理符合要求;(8). 新风管道敷设、保温符合要求;(9). 吊顶龙骨敷设、固定符合要求。

(10). 可燃材料表面刷防火涂料,防火涂料符合要求;(11). 顶面管线敷设数量符合要求,避免有任何遗漏。

隐蔽工程最终验收意见:建议单位代表签字(盖章): 2019年月日监理单位代表签字(盖章):2019年月日施工单位代表签字(盖章):2019年月日编号:002 工程名称江东颐养中心智能化、信息化工程工程地点江东颐养中心建设单位江东颐养中心承建单位江苏振邦智慧城市信息系统有限公司监理单位武汉实为信息技术股份有限公司阶段验收项目验收内容验收结果地面隐蔽工程验收内容(1). 机房内活动地板下要敷设接地金属带和静电泄露地网;且敷设方式符合要求;(2).地板下的空间清洁、不起尘、不积尘;(3).保温板表面清洁度符合要求;(4). 保温板缝隙处理符合要求,特别是防静电地板支架处的破坏保温板;(5).防尘处理情况符合要求;防尘漆环保等符合要求;(6).地面平整度符合要求;(7). 点位敷设与设计图纸情况一致;如烟感、温感、温湿度探测器等安装位置预留管线符合要求。

(8).地面管线敷设固定、美观;强弱电管道间距符合要求;(9).地面桥架敷设符合要求,应不直接与地面接触;管道与桥架连接符合要求,管道与桥架间的接地符合要求;(10) .管道、桥架内的线缆敷设符合要求。

隐蔽工程验收记录(综合布线)

隐蔽工程验收记录(综合布线)
三、施工现场检查情况
符合设计要求及国家及行业的有关规范标准。
施工单位检查结果
项目专业质量检查员:
年月日
项目专业技术负责人
专业工长(施工员)
监理(建设)单位结论
监理工程师:
建设单位(项目专业技术负责人):
年月日
隐蔽工程验收记录
工程名称
建设单位
施工单位
监理单位
验收部位
机房接地
验ቤተ መጻሕፍቲ ባይዱ日期
图号
隐蔽检查内容
隐蔽验收内容:
(3)《综合布线用电缆、光纤技术要求》邮电部YDT/T926.2-1997
(4)《综合布线系统工程设计规范》GB 50311-2007
(5)《综合布线系统工程验收规范》GB 50312-2007
二、现场施工的情况
施工材料:
超五类双绞线,有合格证及检验报告。
单模光缆。
大对数电缆。
施工:
地下室至五层的暗管及金属线槽内的线路铺设。
一、施工依据
1、《建筑物防雷设计规范》GB50057-1994(2000版);
2、《建筑物电子信息系统防雷技术规范》GB50343-2004;
3、《建筑电气工程施工质量验收规范》GB50303-2002;
4、《电子信息系统机房设计规范》GB50174-2008;
5、《汽车加油加气站设计与施工规范》GB50156-2002;
6、《防止静电事故通用导则》GB12158-2006;
7、《民用建筑电气设计规范》JGJ16-2008;
8、《城镇燃气设计规范》GB50028-2006。
三、现场施工的情况
施工材料:
铜排,铜带。
RVV16²电缆。
施工:

隐蔽工程验收检查制度

隐蔽工程验收检查制度

隐蔽工程验收检查制度一、概述隐蔽工程是指在建筑施工过程中,已经完成但尚未进行表面装饰的工程部分,主要包括墙体、地面、结构等。

隐蔽工程的验收是施工单位对其工程质量负责的表现,也是确保工程质量符合设计要求的重要手段。

为了规范隐蔽工程的验收,保障工程质量,特制定本制度。

二、验收范围1. 墙体隐蔽工程验收:主要包括砖墙、混凝土墙、隔墙等的墙体验收,要检查墙体的平整度、垂直度、强度等指标。

2. 地面隐蔽工程验收:主要包括水泥地面、地砖贴面等的地面验收,要检查地面的平整度、硬度、防水性能等指标。

3. 结构隐蔽工程验收:主要包括梁、柱、板等结构的验收,要检查结构的尺寸、强度、连接方式等指标。

三、验收程序1. 隐蔽工程完工后,施工单位应当通知设计单位和监理单位进行验收。

验收人员应当是具有相关资质和经验的专业人员。

2. 验收人员首先要对隐蔽工程的相关文件进行审核,包括设计图纸、施工记录、质量检测报告等。

3. 验收人员要对隐蔽工程的表面进行检查,检查墙体、地面、结构的平整度、垂直度、尺寸是否符合设计要求。

4. 验收人员要对隐蔽工程的材料进行抽样检测,确保材料的质量符合标准要求。

5. 验收人员要对隐蔽工程的施工工艺进行检查,确保施工工艺符合规范要求。

6. 验收人员要对隐蔽工程进行非破坏性检测,包括超声波检测、探伤检测等,确保结构的安全性。

7. 验收人员要编制验收报告,报告内容包括隐蔽工程的验收结论、存在的问题及整改措施,必要时可以进行复检。

四、验收标准1. 墙体隐蔽工程验收标准:砖墙的平整度≤3mm/m,垂直度≤5mm/3m,砂浆接头宽度≤10mm;混凝土墙的强度符合设计要求。

2. 地面隐蔽工程验收标准:水泥地面的平整度≤3mm/2m,硬度≥3.5级;地砖贴面的平整度≤3mm/2m,防水性能良好。

3. 结构隐蔽工程验收标准:梁、柱、板的尺寸、强度、连接方式符合设计要求,无裂缝、变形等质量缺陷。

五、验收结果1. 如果隐蔽工程符合设计要求,验收人员应当出具合格证明,方可进行下一步施工。

装修004隐蔽工程验收记录

装修004隐蔽工程验收记录

隐蔽工程验收记录

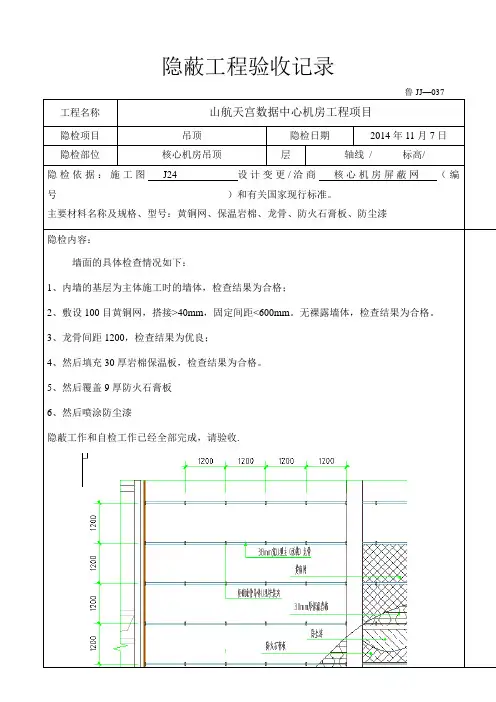

鲁JJ—037 工程名称山航天宫数据中心机房工程项目
隐检项目吊顶隐检日期2014年11月7日隐检部位核心机房吊顶层轴线/ 标高/
隐检依据:施工图J24 设计变更/洽商核心机房屏蔽网(编号)和有关国家现行标准。

主要材料名称及规格、型号:黄铜网、保温岩棉、龙骨、防火石膏板、防尘漆
隐检内容:
墙面的具体检查情况如下:
1、内墙的基层为主体施工时的墙体,检查结果为合格;
2、敷设100目黄铜网,搭接>40mm,固定间距<600mm。

无裸露墙体,检查结果为合格。

3、龙骨间距1200,检查结果为优良;
4、然后填充30厚岩棉保温板,检查结果为合格。

5、然后覆盖9厚防火石膏板
6、然后喷涂防尘漆
隐蔽工作和自检工作已经全部完成,请验收.
山东省建设工程质量监督总站监制。

完整版机房隐蔽工程验收内容

完整版机房隐蔽工程验收内容
阶段
验收项目
验收内容
验收结果
机房隐蔽工程系统
顶面隐蔽工
程验收内容
(12).平整度符合要求;
(13).保温板表面清洁度符合要求;
(14).防尘处理符合要求;防尘漆环保等符合要求;
(15).保温板缝隙处理符合要求;
(16).吊顶上管道敷设整齐美观,强弱电管道分别敷 设绑扎于吊筋,吊筋间距符合要求,吊筋垂直度符
(9).地面桥架敷设符合要求,应不直接与地面接触; 管道与桥架连接符合要求,管道与桥架间的接地符 合要求;
(10).管道、桥架内的线缆敷设符合要求。
(11).桥架容量符合要求;
(12).精密空调防水处理、给排水符合要求;
(13).隔断底层防火处理符合要求。
(14).钢架焊接符合要求,焊接后及时刷漆处理。
2019年 月日
工程名称
江东颐养中心智能化、信息化工程
工程地点
江东颐养中心
建设单位
江东颐养中心
承建单位
江苏振邦智慧城市信息系 统有限公司
监理单位
武汉实为信息技术股份有限公司
阶段
验收项目
验收内容
验收结果
地面隐蔽工
程验收内容
(1).机房内活动地板下要敷设接地金属带和静电 泄露地网;且敷设方式符合要求;
(2).地板下的空间清洁、不起尘、不积尘;
江东颐养中心
承建单位
江苏振邦智慧城市信息系 统有限公司
监理单位
武汉实为信息技术股份有限公司
阶段
验收项目
验收内容
验收结果
墙面隐蔽工
程验收内容
(1).防尘处理情况符合要求;防尘漆环保等符合要 求;
(2).墙面龙骨敷设、固疋符合要求。

机房隐蔽工程验收方案

机房隐蔽工程验收方案

机房隐蔽工程验收方案一、目的隐蔽工程验收是指在建筑装修施工过程中,对装修工程的隐蔽工程进行验收,保证装修工程的质量、安全和可靠性。

本方案旨在规范机房隐蔽工程验收,确保隐蔽工程达到设计要求和相关规范标准,保障机房装修工程的质量和安全。

二、适用范围本方案适用于机房装修工程的隐蔽工程验收,包括但不限于电气、通风、空调、给排水、消防等隐蔽工程验收。

三、前期准备1. 制定隐蔽工程验收计划,明确验收内容、验收时间、验收人员等。

2. 保证验收人员具备相关的专业知识和经验,确保能够正确进行隐蔽工程验收。

3. 准备验收工具、设备,例如测量仪器、检测设备等。

4. 安排相关施工单位配合隐蔽工程验收,确保验收工作的顺利进行。

四、隐蔽工程验收内容1. 电气隐蔽工程验收(1)验收电气管线敷设是否符合设计要求,管线铺设是否规范、固定是否牢固。

(2)验收电气线路接地是否牢固可靠,是否符合规范要求。

(3)验收电气设备敷设是否符合要求,电缆穿墙穿槽是否规范、接线是否正确等。

2. 通风隐蔽工程验收(1)验收通风管道敷设是否符合设计要求,管道的牢固度和连接是否牢固,并做好防水处理。

(2)验收通风设备的安装位置是否准确,设备接线是否规范,设备是否能正常运行。

3. 空调隐蔽工程验收(1)验收空调管道敷设是否符合设计要求,管道的牢固度和连接是否牢固,并做好防水处理。

(2)验收空调设备的安装位置是否准确,设备接线是否规范,设备是否能正常运行。

4. 给排水隐蔽工程验收(1)验收给水管道敷设是否符合设计要求,管道的牢固度和连接是否牢固,并做好防水处理。

(2)验收排水管道敷设是否符合设计要求,管道的牢固度和连接是否牢固,并做好防水处理。

5. 消防隐蔽工程验收(1)验收消防设备、消防报警系统的安装位置是否准确,设备是否符合规范要求。

(2)验收消防管道、喷头敷设是否符合设计要求,管道的牢固度和连接是否牢固,并做好防水处理。

五、隐蔽工程验收方法1. 目视检查:对隐蔽工程进行目视检查,检查管线敷设、设备安装是否符合设计要求。

机房工程验收大纲

XXX机房工程验收大纲(试行)云南典雅阁科技有限公司2017年05月一、验收依据及标准《电子计算机场地通用规范》(GB/T-2887-2000)《电子信息系统机房设计规范》(GB 50174-2008)《防静电活动地板通用规范》(SJ/T10796-2001)《建筑设计防火规范》(GB50016-2006)《电子信息系统施工及验收规范》(GB50462-2008)《建筑物电子信息系统防雷设计规范》(GB50343—2004)《民用建筑电气设计规范》(JGJ 16-2008)《建筑照明设计标准》(GB50034-2004)《综合布线系统工程验收规范》(GB 50312-2007)《安全防范工程技术规范》(GB50348-2004)《智能建筑设计标准》(GB/T 50314-2006)《采暖通风与空气调节设计规范》(GB 50019-2003)《通风与空调工程施工及验收规范》(GB50243-2002)二、验收内容机房装修综合布线供配电系统防雷接地空调新风消防系统环境监控安防系统三、建设单位可选检测项目(另收费项目)室内甲醛含量检测花岗岩放射性检测室内风量、温湿度检测机房照度检测机房噪声检测四、验收参加单位建设单位、监理单位、施工单位五、项目培训内容配电系统的操作和维护、网络系统的操作和维护、电话系统的操作和维护等,有施工单位专业技术人员对建设单位使用人员进行直接现场培训,并提供使用手册。

培训结束后填写《培训记录单》。

六、机房验收步骤1、验收准备:施工单位在施工结束后,整理资料、合同,检查施工项目且已经完成,打扫现场等,一切完成后通知监理单位、项目管理公司、建设单位施工已经结束,验收准备工作已经完成,并向监理单位提出进行初步验收申请。

2、初步验收:在监理单位主持下,建设单位、项目管理公司、监理单位、施工单位参与,对机房进行全面验收。

(包括工程资料、合同执行、增减项目、整体效果、设备电器、配电等)施工单位把初步验收中的问题一一记录,并落实整改到位,并填写初步验收单,各方代表签字确认。

机房施工及验收规范

机房施工及验收规范(精华版)一、总则为了确保电子计算机机房工程施工质量,统一施工及验收要求,特制订本规范。

本规范适用于陆地上主体工程已完成的新建、改建和扩建的电子计算机机房工程施工及验收。

电子计算机机房工程施工的安全技术、劳动保护、防火要求应按国家有关部门颁布的现行规定执行。

承接电子计算机机房工程的施工单位,必须持有国家有关部门签发的资质等级证书。

施工单位必须按设计施工,设计变更应有设计单位的变更通知或签证。

施工单位必须作出施工组织设计。

工程所用材料应检验,其规格、型号、数量应符合设计要求,并有出厂合格证。

工程所用设备、装备均应开箱检查,其规格、型号、数量应符合设计要求,附件、备件和技术文件齐全。

工程所用材料、设备、装置的储存环境和方法及装卸搬运方式必须符合产品说明书的规定,安装位置和安装方式必须符合设计规定或产品说明书的要求。

所有隐蔽工程必须有现场施工记录或相应资料,并由建设单位代表签字。

电子计算机机房施工及验收除应执行本规范外,尚应符合国家其它有关标准规范。

二、室内装修一般规定电子计算机机房的室内装修工程施工验收主要包括吊顶、隔断墙、门、窗、壁纸、地面、活动地板的施工和验收及其它室内作业。

室内装修作业除应执行本规范外,尚应符合《装饰工程施工及验收规范》、《地面与楼面工程施工及验收规范》、《木结构工程施工及验收规范》及《钢结构工程施工及验收规范》的有关规定。

对有空气含尘浓度要求的房间,在施工时应保证现场、材料和设备的清洁。

机房所有管线穿墙处的缝隙必须用密封材料填堵。

在裱糊壁纸、粘接贴面及进行其它涂复施工时,其环境条件应符合材料说明书的规定。

吊顶电子计算机机房吊顶板表面应平整,不得起尘、变色和腐蚀;其边缘应整齐,无翘曲;封边处理后不得脱胶;填充顶棚的保温、隔音材料应平整,干燥,并作包封处理。

按设计标高及安装位置严格放线。

吊顶及马道应坚固、平直,并有可靠的防锈涂复。

金属连接件、锚固件除锈后应涂两遍防锈漆。

机房隐蔽工程验收标准

机房隐蔽工程验收标准
1. 设计要求,机房隐蔽工程验收标准首先要求符合相关的设计
规范和要求。

包括建筑设计规范、机房设计规范、电气设计规范等
方面的要求。

例如,隐蔽工程的布局应符合设计图纸要求,管道走
向应符合规范要求,电气线路应符合电气设计规范等。

2. 施工质量,验收标准还包括对机房隐蔽工程施工质量的要求。

包括材料的选用是否符合要求,施工工艺是否符合规范,工程质量
是否达到验收标准等。

例如,管道安装是否牢固、电缆敷设是否符
合要求、防火墙的设置是否符合规范等。

3. 安全标准,机房隐蔽工程验收标准还应包括安全方面的要求。

确保隐蔽工程符合相关的安全标准,如防火要求、防水要求、防雷
要求等。

例如,机房的防火墙是否符合防火要求,电气线路是否符
合防雷要求等。

4. 环境要求,验收标准还应包括对机房隐蔽工程环境要求的考量。

如通风要求、温度要求、湿度要求等。

确保机房内部环境符合
相关的要求,保证设备的正常运行和使用寿命。

5. 监测设备,最后,机房隐蔽工程验收标准还应包括对监测设备的要求。

包括对机房内部设备运行状态的监测设备、安全监测设备等的要求。

确保机房设备的安全可靠运行。

总的来说,机房隐蔽工程验收标准是一个综合性的标准体系,涉及到设计要求、施工质量、安全标准、环境要求和监测设备等多个方面。

只有严格按照这些标准进行验收,才能保证机房隐蔽工程的质量达到要求,确保机房设备的安全运行。

建设工程合同隐蔽工程的验收

建设工程合同隐蔽工程的验收
隐蔽工程验收范本通常包含以下几个关键部分:
一、验收准备
在验收前,施工单位应准备好相应的技术资料,包括但不限于设计图纸、施工方案、材料
合格证明、施工记录等。

同时,建设方和监理方应提前通知对方验收时间,确保各方人员
能够到场参与。

二、验收范围和内容
明确指出本次验收的具体范围,包括哪些部位属于隐蔽工程,如基础工程、钢筋工程、预
埋管线、防水层等。

同时,详细列出每个部位的验收内容,确保无遗漏。

三、验收标准和方法
依据国家及行业的相关标准,明确各隐蔽工程部位的验收标准。

采用目测、实测、检测仪
器等多种方法,对隐蔽工程的质量进行全面检查。

四、验收程序
规范验收流程,一般包括施工单位自检、提交验收申请、建设方和监理方现场检查、问题
整改、复验直至合格等步骤。

每一步都应有详细记录,以便追溯。

五、验收记录
验收过程中的所有检查结果应当场记录,并由参与验收的各方代表签字确认。

这些记录将
成为后续工程质量追溯的重要依据。

六、问题处理
对于验收中发现的问题,应及时制定整改措施,并明确整改完成的期限。

整改后,需重新
进行验收,直至符合标准要求。

七、验收结论
根据验收结果,出具验收报告,明确指出隐蔽工程是否合格,以及存在的具体问题和整改
情况。

报告应由建设方、施工方和监理方共同签字认可。

八、法律责任
强调隐蔽工程验收的法律意义,一旦验收合格,后续因隐蔽工程质量问题导致的任何损失,应由责任方承担相应的法律责任。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(19).新风管道敷设、保温符合要求;
(20).吊顶龙骨敷设、固定符合要求。
(21).可燃材料表面刷防火涂料,防火涂料符合要求;
(22).顶面管线敷设数量符合要求,避免有任何遗漏。
隐蔽工程最终验收意见:
建议单位代表签字(盖章):
2019年 月 日
监理单位代表签字(盖章):
2019年月 日
施工单位代表签字(盖章):
(8).地面管线敷设固定、美观;强弱电管道间距符合要求;
(9).地面桥架敷设符合要求,应不直接与地面接触;管道与桥架连接符合要求,管道与桥架间的接地符合要求;
(10).管道、桥架内的线缆敷设符合要求。
(11).桥架容量符合要求;
(12).精密空调防水处理、给排水符合要求;
(13).隔断底层防火处理符合要求。
2019年 月 日
一楼消防安保机房系统隐蔽工程验收内容
编号:002
工程名称
江东颐养中心智能化、信息化工程
工程地点
江东颐养中心
建设单位
江东颐养中心
承建单位
江苏振邦智慧城市信息系
统有限公司
监理单位
武汉实为信息技术股份有限公司
阶段
验收项目
验收内容
验收结果
地面隐蔽工程验收内容
(17). 机房内活动地板下要敷设接地金属带和静电 泄露地网;且敷设方式符合要求;
六楼中心机房系统隐蔽工程验收内容
编号:001
工程名称
江东颐养中心智能化、信息化工程
工程地点
江东颐养中心
建设单位
江东颐养中心
承建单位
江苏振邦智慧城市信息系
统有限公司
监理单位
武汉实为信息技术股份有限公司
阶段
验收项目
验收内容
验收结果
机房隐蔽工程系统
顶面隐蔽工程验收内容
(1).平整度符合要求;
(2).保温板表面清洁度符合要求;
编号:001
工程名称
江东颐养中心智能化、信息化工程
工程地点
江东颐养中心
建设单位
江东颐养中心
承建单位
江苏振邦智慧城市信息系
统有限公司
监理单位
武汉实为信息技术股份有限公司
阶段
验收项目
验收内容
验收结果
墙面隐蔽工程验收内容
(1).防尘处理情况符合要求;防尘漆环保等符合要求;
(2).墙面龙骨敷设、固定符合要求。
(24).地面管线敷设固定、美观;强弱电管道间距符合要求;
(25).地面桥架敷设符合要求,应不直接与地面接触;管道与桥架连接符合要求,管道与桥架间的接地符合要求;
(26).管道、桥架内的线缆敷设符合要求。
2019年 月 日
六楼中心机房系统隐蔽工程验收内容
编号:002
工程名称
江东颐养中心智能化、信息化工程
工程地点
江东颐养中心
建设单位
江东颐养中心
承建单位
江苏振邦智慧城市信息系
统有限公司
监理单位
武汉实为信息技术股份有限公司
阶段
验收项目
验收内容Βιβλιοθήκη 验收结果地面隐蔽工程验收内容
(1). 机房内活动地板下要敷设接地金属带和静电 泄露地网;且敷设方式符合要求;
(10).可燃材料表面刷防火涂料,防火涂料符合要求;
(11).隔墙批腻子不少于两遍,刷乳胶漆不少于两遍。
隐蔽工程最终验收意见:
建议单位代表签字(盖章):
2019年月日
监理单位代表签字(盖章):
2019年月日
施工单位代表签字(盖章):
2019年 月 日
一楼消防安保机房系统隐蔽工程验收内容
编号:001
工程名称
(14).钢架焊接符合要求,焊接后及时刷漆处理。
(15). 地面管线敷设数量符合要求,避免有任何遗漏。
(16).机房承重符合设计图纸要求。
隐蔽工程最终验收意见:
建议单位代表签字(盖章):
2019年月日
监理单位代表签字(盖章):
2019年月日
施工单位代表签字(盖章):
2019年月日
六楼中心机房系统隐蔽工程验收内容
(18).地板下的空间清洁、不起尘、不积尘;
(19).保温板表面清洁度符合要求;
(20).保温板缝隙处理符合要求,特别是防静电地板支架处的破坏保温板;
(21).防尘处理情况符合要求;防尘漆环保等符合要求;
(22).地面平整度符合要求;
(23).点位敷设与设计图纸情况一致;如烟感、温感、温湿度探测器等安装位置预留管线符合要求。
(2).地板下的空间清洁、不起尘、不积尘;
(3).保温板表面清洁度符合要求;
(4).保温板缝隙处理符合要求,特别是防静电地板支架处的破坏保温板;
(5).防尘处理情况符合要求;防尘漆环保等符合要求;
(6).地面平整度符合要求;
(7).点位敷设与设计图纸情况一致;如烟感、温感、温湿度探测器等安装位置预留管线符合要求。
江东颐养中心智能化、信息化工程
工程地点
江东颐养中心
建设单位
江东颐养中心
承建单位
江苏振邦智慧城市信息系
统有限公司
监理单位
武汉实为信息技术股份有限公司
阶段
验收项目
验收内容
验收结果
机房隐蔽工程系统
顶面隐蔽工程验收内容
(12).平整度符合要求;
(13).保温板表面清洁度符合要求;
(14).防尘处理符合要求;防尘漆环保等符合要求;
(3).防尘处理符合要求;防尘漆环保等符合要求;
(4).保温板缝隙处理符合要求;
(5).吊顶上管道敷设整齐美观,强弱电管道分别敷设绑扎于吊筋,吊筋间距符合要求,吊筋垂直度符合要求;
(6).顶面点位敷设与设计图纸情况一致;如烟感、温感、温湿度探测器等安装位置预留管线符合要求。
(7).吊顶龙骨、彩刚板等电位接地线管预留到位;顶面金属管道接地处理符合要求;
(8).新风管道敷设、保温符合要求;
(9).吊顶龙骨敷设、固定符合要求。
(10).可燃材料表面刷防火涂料,防火涂料符合要求;
(11).顶面管线敷设数量符合要求,避免有任何遗漏。
隐蔽工程最终验收意见:
建议单位代表签字(盖章):
2019年 月 日
监理单位代表签字(盖章):
2019年月 日
施工单位代表签字(盖章):
(3).敷设后的龙骨表面平整度符合要求;
(4).龙骨间距符合彩钢板安装要求;
(5).龙骨内的管道敷设符合要求;
(6).龙骨等电位接地线管预留到位;墙面金属管道接地处理符合要求;
(7).墙面预留信息底盒位置、高度符合要求;
(8).墙面玻璃窗户防水处理符合要求;
(9).墙面管线敷设数量符合要求,避免有任何遗漏;
(15).保温板缝隙处理符合要求;
(16).吊顶上管道敷设整齐美观,强弱电管道分别敷设绑扎于吊筋,吊筋间距符合要求,吊筋垂直度符合要求;
(17).顶面点位敷设与设计图纸情况一致;如烟感、温感、温湿度探测器等安装位置预留管线符合要求。
(18).吊顶龙骨、彩刚板等电位接地线管预留到位;顶面金属管道接地处理符合要求;
