一、农田水利工程土方清淤1、清淤清淤采用挖机配合运输车进行,运输车必须用塑料腊在车底部作处理,以防止淤泥污染运输道路。

2、土方回填在填筑前首先对原有地面进行清理,对于存在的不平之处应首先予以整平,然后进行碾压(填筑碾压)达到规范要求的压实度。

对于需要填筑的地段坡度较大时应首先从低处填起分层填筑,并应在原有坡面上修筑台阶以利新旧土的结合,台阶宽度应在设计要求范围内,厚度应根据分层填筑的厚度加以确定。

1)、布土:合理的土方调配和运土路线是非常重要的,应根据取土场位置及地形确定经济、合理的运土路线。

布土时应根据压路机能达到的压实厚度(规范规定或经监理工程师同意的厚度)计算卸车数量,例如每层填土压实厚度不大于20cm时,一车土8m3,可摊铺30m2。

自卸汽车从取土场把土运到铺筑现场,从一端开始,左右成排,前后成行等距离布土。

只要把布土的位置和稀疏密度撑握好了,就可以提高摊铺速度。

2)、按规定厚度进行摊铺,一般情况如果用推土机进行摊铺虚铺系数一般为1.2~1.3,如果用平地机进行摊铺虚铺系数一般为 1.1~1.2,由于土质不同应根据实际情况确定虚铺系数。

3)、整平:当一段落(50米以上)由推土机摊平并经复测符合要求。

在平整时注意纵坡和横坡,尤其是在夏季施工时,横坡应该适当加大以利于排水。

4)、碾压:第一遍用震动压路机静压进行稳压,然后再震动压实,具体要求是:(1)压路机碾压轮重叠轮宽的1/3~1/2。

(2)碾压遍数,震动压路机碾压6~8遍,一般就可达到压实度要求。

(3)压路机的行驶速度过慢影响生产率,过快则对土的接触时间过短,压实效果差。

一般光轮静压压路机的最佳速度为2~5公里/小时,震动压路机为3~6公里/小时。

所以各种压路机械的最大速度不应超过4公里/小时。

(4)影响压实效果的主要因素是含水量,土的类别、性质以及压实功能。

在施工现场因为已经有标准击实,填土类别和标准填料基本一致,因此影响压实效果的因素主要是含水量。

2024年农田水利基本建设实施方案范文(3篇)

2024年农田水利基本建设实施方案范文(3篇)

2024年农田水利基本建设实施方案范文一、总体目标2024年农田水利基本建设实施方案的总体目标是:完善农田水利基础设施,提高农田水利工程设施建设水平,优化农业生产布局,促进农村经济发展,保障农田水利安全,提高农业灾害防范能力,确保农田水利可持续发展,提高农业品质和效益,实现农村富裕。

二、具体目标1. 提高农田基本建设水平:通过加强农田水利设施建设,建设高标准农田水利工程,提高农田灌溉水源、排水能力,提高水量、水质的保障能力。

2. 优化农业生产布局:根据各地农业资源条件和农业发展需求,科学规划农田水利布局,合理调整农田灌溉和排水设施,优化农作物种植结构,提高农田生产效益。

3. 提高农村经济发展水平:充分发挥农田水利的支撑作用,促进农业产业化、农村经济增长,培育农村产业,发展农村旅游、生态农业等特色产业,实现农村经济多元化发展。

4. 保障农田水利安全:加强农田水利工程设施的运维和管理,提高水资源利用效率,加强对农田灌溉和排水设施的监测和维护,确保农田水利工程设施的安全运行。

5. 提高农业灾害防范能力:加强农田防洪、防虫、防旱等硬件设施建设,完善农业灾害预警体系,提高抗洪抗旱能力,减少农业灾害损失。

6. 促进农田水利可持续发展:加强农水环境综合治理,推动农田水利技术创新,提高农田水利设施的节水节能技术水平,促进农田水利可持续发展。

7. 提高农业品质和效益:加强农业科技攻关,提高农田水利设施的水肥一体化技术水平,提高农作物产量和品质,推动农业品质和效益提升。

三、重点任务1. 加强农田水利设施建设:加大对农田水利设施的投入力度,提高农田灌溉设施和排水设施的建设水平。

优化农田灌溉设施布局,提高农田灌溉工程设施的效能,提高农田排水设施的排水能力。

2. 完善农村水资源管理:建立农村水资源管理制度,加强农田水利水源治理,保护农田水库和农田水渠的水源安全,合理开发和利用农田水资源。

3. 推进农田水利信息化建设:建设农田水利信息管理系统,实现农田灌溉和排水设施的远程监测和智能化控制,提高农田水利工程设施的管理和运维效率。

土地整理农田水利施工方案

土地整理农田水利施工方案

土地整理农田水利施工方案一、前言农田水利是农业生产中非常重要的一环,土地整理农田水利施工方案是保障农田良好利用,实现农业生产增效的关键步骤。

本文将介绍土地整理农田水利施工方案的实施内容和流程。

二、施工方案概述1. 目标本方案的主要目标是对农田水利设施进行整治,包括排水工程、灌溉设施等,提高耕地利用率和农田水利设施的效率,为农作物生长提供良好的水源保障。

2. 施工内容施工内容包括以下几个方面:•农田水利设施的维护和修复•整理水田排水沟和田间灌溉水渠•完善农田灌溉系统•开展深翻土地整理工作3. 施工流程施工流程主要包括以下步骤:1.全面调查农田水利设施的现状2.制定施工方案3.组织施工队伍和设备4.开展土地整理和农田水利施工5.监测和验收三、施工步骤详解1. 调查农田水利设施现状首先,对农田水利设施进行全面调查,包括水田排水沟、田间灌溉水渠等,了解现有设施的状况,确定需要修复和整治的项目。

2. 制定施工方案根据实地调查结果,制定具体的施工方案,包括具体施工内容、施工技术和施工进度计划等。

3. 组织施工队伍和设备组织专业的施工队伍和所需的施工设备,确保施工的高效进行。

4. 开展土地整理和农田水利施工按照施工方案,进行土地整理和农田水利设施的施工工作,修复和完善农田水利系统。

5. 监测和验收施工完成后,对改造后的农田水利设施进行监测和验收,确保施工效果符合要求。

四、总结土地整理农田水利施工方案的实施对于提高农田水利设施的效率,促进农业生产的发展至关重要。

通过我们的努力,可以有效改善农田水利设施现状,为农业生产提供更好的保障。

希望通过本方案的实施,可以为广大农民提供更好的农田水利条件,促进农业现代化发展。

农田水利工程施工方案

农田水利工程施工方案

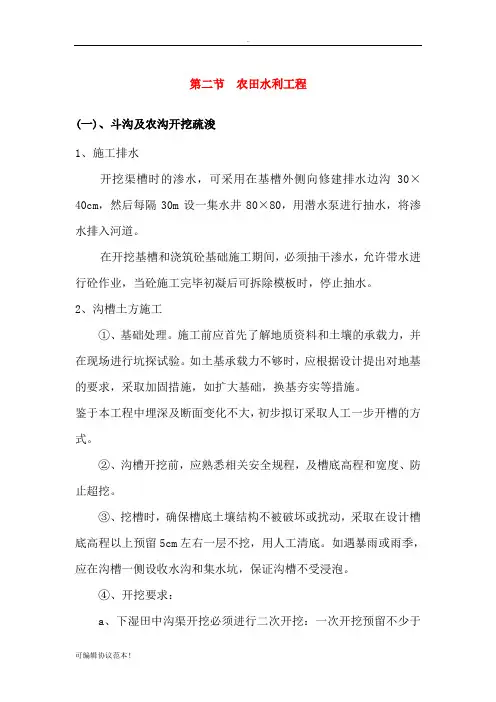

第二节农田水利工程(一)、斗沟及农沟开挖疏浚1、施工排水开挖渠槽时的渗水,可采用在基槽外侧向修建排水边沟30×40cm,然后每隔30m设一集水井80×80,用潜水泵进行抽水,将渗水排入河道。

在开挖基槽和浇筑砼基础施工期间,必须抽干渗水,允许带水进行砼作业,当砼施工完毕初凝后可拆除模板时,停止抽水。

2、沟槽土方施工①、基础处理。

施工前应首先了解地质资料和土壤的承载力,并在现场进行坑探试验。

如土基承载力不够时,应根据设计提出对地基的要求,采取加固措施,如扩大基础,换基夯实等措施。

鉴于本工程中埋深及断面变化不大,初步拟订采取人工一步开槽的方式。

②、沟槽开挖前,应熟悉相关安全规程,及槽底高程和宽度、防止超挖。

③、挖槽时,确保槽底土壤结构不被破坏或扰动,采取在设计槽底高程以上预留5cm左右一层不挖,用人工清底。

如遇暴雨或雨季,应在沟槽一侧设收水沟和集水坑,保证沟槽不受浸泡。

④、开挖要求:a、下湿田中沟渠开挖必须进行二次开挖:一次开挖预留不少于20cm,在浇筑砼底板或安装U型、L型预制件前再挖至设计高程。

b、严禁扰动槽底土壤,如发生超挖,深度在15cm以内者,用原土回填夯实,保证其密度不低于原地基土。

c、沟槽开挖达到标高后,除渣,整平槽底不得受水浸泡。

d、沟槽开挖断面时应根据土壤种类确定开挖沟槽放出的最佳工作面,能够工作。

⑤、软弱地基处理考虑到可能出现有软弱地基的情况,拟采用换填进行加固处理。

在监理方和建设方认可的软地换填深度内,挖去软地,然后将回填料分层回填并夯实。

⑥、清底报验基槽开挖完毕后,首先进行自检,互检,合格后,由项目部报请现场监理工程师进行检验,在全部检验合格后,方准进行水沟的片石砌筑工作。

土方回填对渠线进行详细的测量,进行土方平衡计算。

以所有开挖出的土方能最短程利用为原则进行回填。

施工顺序:测量计算各处挖填方量→按已确定的不足方量进行通行回填和备料→边开挖边回填具体回填时,全部采用人工摊铺,电夯或压路机压实,虚土厚度30cm。

农田水利专项施工方案

农田水利专项施工方案

农田水利专项施工方案一、项目概述农田水利工程是指为了提高农田的灌溉能力、防洪能力和排水能力而进行的一系列工程项目。

本项目是为了改善一些地区的农田水利设施,提高水利设施的效果和利用率,从而提高农田产量和农民的经济收入。

二、项目目标1.提高农田的灌溉能力,确保农作物的正常生长和发育。

2.提高农田的排水能力,避免积水导致水稻等作物的干旱。

3.加强农田的防洪能力,降低洪水对农作物的危害。

4.提高农田水利设施的利用率,减少资源的浪费。

三、施工工艺1.农田分块整理:对农田进行分块整理,将土地尽量利用起来,减少耕地的浪费。

2.清理沟渠:清理农田中的沟渠,确保水流的畅通。

3.修建灌溉渠道:根据农田的实际情况,修建灌溉渠道,保证水流能够顺利到达农田。

4.建设水库:在需要的地方建设水库,用于蓄水和调节水源。

5.修建排水渠道:修建排水渠道,将农田中积水排出,避免作物的干旱。

6.加强防洪设施:加强农田周围的防洪设施,避免洪水对农作物的危害。

四、施工流程1.项目准备阶段:进行项目前期调研和方案设计,确保方案的可行性。

2.资源准备阶段:收集、调配所需的施工材料和设备。

3.施工准备阶段:对工地进行清理,搭建临时工棚,组织施工人员和设备。

4.开挖沟渠和修建灌溉渠道:按照设计要求进行施工,确保灌溉渠道的通畅。

5.修建水库:根据设计要求修建水库,确保库容和调节能力。

6.修建排水渠道:根据农田的实际情况和设计要求进行施工,确保排水渠道的通畅。

7.加强防洪设施:根据设计要求进行加固和修建防洪设施。

8.工程验收:对施工工程进行验收,确保工程质量和安全。

五、施工安全措施1.施工人员必须进行安全培训,提高安全意识。

2.施工现场必须经过专业人员审核,并设立警示标志。

3.施工过程中必须遵守规章制度,严禁违章施工。

4.使用安全工具和设备,确保施工的安全性。

5.对施工过程中的危险源进行有效控制,防止事故的发生。

六、项目实施计划1.项目前期准备:时间为2个月,包括方案设计、资料收集、设备调配等工作。

农田水利工程施工方案

农田水利工程施工方案

农田水利工程施工方案一、工程概况农田水利工程指的是为了实现农田灌溉、排水和防洪等水利设施而进行的工程建设。

本施工方案旨在说明农田水利工程的施工过程和注意事项,以确保工程的顺利进行。

二、工程内容本工程包括农田灌溉系统和农田排水系统两部分。

1. 农田灌溉系统:a. 灌溉水源:根据实际情况选择水源,可以是河流、湖泊、蓄水池等。

b. 主要设施:主要包括引水渠道、输水管道、喷灌设施等。

c. 施工步骤:(1) 土方工程:开挖引水渠道和输水渠道,并进行必要的排土、填筑等作业。

(2) 建设输水管道:根据工程设计要求,铺设输水管道,并进行连接、固定等工作。

(3) 安装喷灌设施:根据设计方案,安装喷灌设备,并进行调试和保养工作。

2. 农田排水系统:a. 排水水源:根据实际情况选择排水水源,可以是自然河流、排水沟、排水井等。

b. 主要设施:主要包括排水沟、排水沟的连接管道、排水泵站等。

c. 施工步骤:(1) 土方工程:开挖排水沟和连接管道,并进行必要的排土、填筑等作业。

(2) 建设排水沟和连接管道:根据设计要求,铺设排水沟和连接管道,并进行连接、固定等工作。

(3) 安装排水泵站:根据实际情况,安装排水泵站,并进行调试和保养工作。

三、施工注意事项1. 施工前的准备工作重要性不可忽视,包括调查研究、技术设计和施工方案制定等。

2. 施工过程中,应按照工程图纸和规范要求进行施工,确保工程质量。

3. 施工中应注意安全,特别是在土方开挖、挖掘机操作和高空作业等环节,要严格遵守相关安全规定。

4. 施工队伍的管理和配合也非常重要,确保施工过程的顺利进行。

5. 施工结束后,要对工程进行验收,并及时进行维护和保养工作,以确保工程的持久使用。

四、施工管理1. 施工过程中应建立健全的施工管理体系,包括人员管理、安全管理、质量管理等,确保施工过程的规范和顺利进行。

2. 施工过程中,应及时收集整理工程数据,为后续的工程验收提供参考。

3. 施工管理人员应密切关注工程进展情况,及时解决施工中的问题和难题。

农田水利基本建设实施方案(三篇)

农田水利基本建设实施方案(三篇)

农田水利基本建设实施方案一、背景与目标在全面建设小康社会的背景下,农田水利基本建设作为农业现代化的重要组成部分,将为保障农业生产、促进农民增收、推动农村经济发展提供重要支撑和保障。

____年的农田水利基本建设目标是进一步提高农田水利设施的建设水平和综合效益,保障农田灌溉、排水、水源供应、农田防洪等基本功能,提升农田水利设施的可持续发展能力。

具体目标如下:1. 完成X个县(市、区)农田水利基本设施建设任务,其中包括X个灌溉工程、X个排水工程、X个水源工程。

2. 提升X个县(市、区)农田水利设施建设水平,实现X个县(市、区)农田水利设施整体改造升级。

3. 增加X个县(市、区)农田水资源利用率,达到X%以上。

4. 提高X个县(市、区)农田防洪安全能力,减少农田洪涝灾害的发生频次和损失程度。

二、项目区域选择与任务分解根据各地实际情况和需求,选择X个县(市、区)作为农田水利基本建设的示范区,其他县(市、区)按照农田水利设施建设的优先级和需求进行任务分解。

各县(市、区)的任务分解原则如下:1. 灌溉工程:根据灌溉水源、灌溉用水需求、土地利用结构等因素,确定每个县(市、区)需要建设的灌溉工程数量和规模。

2. 排水工程:根据县(市、区)土地类型、地势、水文条件等因素,确定每个县(市、区)需要建设的排水工程数量和规模。

3. 水源工程:根据县(市、区)水资源状况、供水需求等因素,确定每个县(市、区)需要建设的水源工程数量和规模。

三、项目建设内容与安排1. 灌溉工程建设:按照“多渠道、多方面、多类型”的原则,建设现代化、智能化的灌溉工程,包括改造老旧渠道、新建支渠、设立灌溉水源、安装灌溉设备等。

计划完成X万亩灌溉设施建设面积,其中包括X个县(市、区)的灌溉水源工程建设。

2. 排水工程建设:按照农田排水的需要,建设排水沟渠、设立排水泵站、改造村庄污水处理设施等,提高农田排水能力和水质。

计划完成X万亩排水设施建设面积,其中包括X个县(市、区)的排水泵站建设。

农田水利工程重点和难点工程的施工方案方法及其措施

农田水利工程重点和难点工程的施工方案方法及其措施

农田水利工程重点和难点工程的施工方案方法及其措施一、水文站建设水文站建设是农田水利工程中的重点工程,它可以帮助农田水利部门掌握水文资料,实施农田水利管理。

水文站的建设主要包括选址、设计、地基处理、建设及设备安装等工作。

选址:要选择地势相对较高并且便于观测的地点作为水文站的建设地点,应尽量远离对水位有干扰的因素。

设计:根据所需要采集的水文资料,确定建设的水文站类型,一般可选择的类型有水位站、雨量站、流量站等。

地基处理:对于地基较软的地区,需要进行地基处理,以确保水文站的安全稳定。

建设与设备安装:按照设计要求进行施工,建设必须符合水文站特点,保证建筑的稳定性和设备的可靠性。

二、农田水利工程建设施工方案:在施工前,必须制定详细的施工方案,包括工程的布置、施工工序、材料配送、设备使用等内容。

施工方法:采用现代化的工程施工方法,如机械化施工、先进的土方挖掘技术等,以提高工程建设的效率和质量。

措施:施工过程中,要严格按照国家规定的施工标准,采取必要的安全防护措施,确保工程安全和施工人员的人身安全。

三、农田水利设施改造农田水利设施改造是为了提高农田水利设施的利用效能,改善农田灌溉条件,提高农田水利设施的服务能力。

农田水利设施改造的重点工程主要包括渠道改造、灌溉系统改造、排水系统改造等。

施工方案:在施工前,制定详细的施工方案,包括工程施工顺序、施工方法、工程进度、质量要求等内容。

施工方法:采用先进的施工方法,如机械化作业、节约水资源的灌溉技术等,以提高效率和保证质量。

措施:在施工过程中,要注意保护环境,避免污染水源和土壤,合理使用水资源,确保农田水利设施改造的可持续发展。

四、农田水利设施维护农田水利设施的维护是确保农田水利设施长期稳定运行的关键工作,它包括设备维护、灌溉系统的保养和管理、渠道的清淤及疏浚等内容。

施工方案:对于设备维护,要建立定期检修和保养计划;对于灌溉系统和渠道的维护,要制定清淤及疏浚计划。

施工方法:根据维护的具体内容,使用相应的维护方法,如修补设备、清理渠道等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制依据及工程概况一、编制依据l 、项目施工招标文件、施工图设计图册及现场实际踏勘情况。

2、现行的部颁《土地开发整理项目规划设计规范》、《农田排水工程技术规范》、《公路路基施工技术规范》、《土地开发整理项目预算定额标准》。

3、我公司的施工管理水平,现有机械设备、技术实力和类似工程施工积累的实践经验。

4、施工组织设计按照业主提出的要求,根据本项目具体工作内容编制,具体体现在以下几个方面:A、采用我单位近年来使用的先进施工方法、工艺设备。

B、调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。

C充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。

D针对本合同段的施工特点、难点着重考虑相应的施工方案和措施。

二、工程概况该工程位于XXX主要建设内容为田间道路、生产路及路边排水沟、涵管等。

目标规划1、质量目标:合格;2、工期目标:270 日历天;3、安全文明施工目标:争创文明工地。

第二章施工方案与技术措施第一节施工准备一、技术准备工地管理人员及时施工技术骨干汇同设计人员对图纸说明书作全面了解。

对一些特殊要求的施工部位,应作重点记录,遇不明之处,要求设计人员补充绘制施工大样图明示,使管理人员掌握全工程具体情况,作到心中有数。

二、物资准备根据施工图,结合预算书项目,统计出各项施工项目单位数量,拟定材料计划表,为施工备料,确定仓库和堆放场面积以及组织运输提供依据。

物资准备工作程序:编制各种物资需要量计划T签订物资供应合同T确定物资运输方案和计划T组织物资按计划进场和保管;三、施工现场准备(1)测量放线;(2)施工现场平整;(3)临时道路和临时供水、供电等管线的敷设;(4)有关生产、生活临时设施的搭建;(5)机械设备的安装调试。

第二节施工组织结构本工程采用项目法施工,本着“精干高效,职能齐全”的原则,成立项目部,项目部设项目经理、技术负责人、质量负责人、施工工长、安全负责人、质检员、材料员、电工、测量员等岗位。

设立工程技术部、质检部、安全文明施工部、财务部、材料设备部、后勤供应部等,详见项目组织机构设置图。

根据施工现场情况,在场外围建工程项目部,规划民工宿舍, 材料堆放场,机械停放场地,联系临时用水用电,实现“三通一平”,满足施工要求。

项目部根据该标段工程量编制机械设备所需计划,材料计划, 劳动力使用计划,报各相关部门审批后,项目部各相关部门人员积极组组织实施,我公司下属机械化施工分公司、物料中心按计划组织施工机械、施工机具材料,保证工程顺利开工实施1、项目部组织结构设置图:2、项目经理职责(1)贯彻执行国家和省、市工程建设和管理有关法律规定和政策及公司各项规章制度。

(2)严格按照公司IS09002 质量标准的《作业指导书》《质量保证手册》和《程序文件》进行质量控制,填报有关记录,施工自始至终在受控状态下进行。

(3)负责编制实施性的施工方案,编制合理的提高质量,降低成本、加快工期等管理措施。

(4)对工程施工进行有效控制,严格执行有关技术规范和标准,积极采用机械化、新技术、新工艺施工,努力提高经济效益。

(5)负责施工过程中的签证、变更手续的办理,负责竣工技术资料的收集整理,并按公司程序文件规定日期报送公司有关处、室审核。

(6)工程结束后负责环卫和工程质量评定移交及保修,承担施工责任引起的多次处置和维修费。

(7)负责组建项目管理班子和人员配置。

(8)负责管理进入工程的人力、资金、物资、机械设备等生产要素独立调配,保证专款专用,依照工程实际选聘管理人员和施工作业队伍,对违纪人员有处分和解聘权。

3、项目技术负责人职责(1)认真遵守项目部各项规章制度,做到令行禁止。

(2)负责项目部技术管理工作。

(3)认真熟悉图纸参加图纸会审,组织现场施工技术交底工作,发现问题及时与工程设计部门联系,负责设计变更工作及总体施工组织设计编制工作。

(4)经常深入施工现场了解工程技术控制情况,帮助解决施工中的问题,办理变更手续。

(5)负责工程技术资料的收集整理工作及工程检查验收工作,配合工程内业人员的工作。

(6)协助项目经理负责项目部质量体系运行的管理工作。

4、质量负责人职责(1)负责项目部质量管理工作。

(2)认真熟悉图纸,参加图纸会审,参与施工组织设计的编制。

(3)经常深入施工现场,了解施工情况。

(4)负责工序质量检查工作,严格督促检查工程质量,负责每道工序的质量验收工作,发现问题及时向有关人员汇报,有权制止不合格工序,达不到标准不能进行下道工序施工(5)负责工程技术资料的收集整理工作及工程检查验收工作,配合工程内业人员的工作。

(6)协助项目经理负责项目部质量体系运行的管理工作。

5 、施工工长职责(1)负责具体施工段的工程进度、质量、安全、技术管理工作,主持施工队的日常工作。

(2)在项目经理的领导下,会同技术负责人编制施工组织设计,绘制各种相关图表。

(3)配合项日经理严格按公司生产计划及审批的施工组织设计,保证施工按计划进行。

(4)参加图纸会审、技术交底、控制点复测、竣工验收等工作,负责向操作人员进行安全技术交底工作。

(5)严格管理,确保选拔目标责任的完成.(6)现场监督各项工作的落实,保证工程质量,确保质量目标的完成。

(7)对民工队进行有序的管理,负责劳务分包方的考核。

7、安全员职责(1)贯彻执行有关安全技术劳动保护法规,做好安全生产的宣传教育管理工作。

(2)掌握安全生产情况,发现生产中的不安全问题,提出整改意见(3)组织安全教育活动,定期进行安全生产检查。

(4)参加审查施工组织设计和编制安全技术措施,进行安全技术交底,并对贯彻执行情况进行督促检查。

(5)有权制止违章指挥和违章作业,遇到严重险情有权暂停生产并报告项目经理处理。

第三节各分部分项工程施工方法一、排水沟施工方法1、沟渠测量根据复测核定的导线桩测定农沟中心线,在农沟的起点、终点及转角处设定木桩作控制桩,以农沟的定位中心控制桩为准,放出挖槽线,对农沟底标高每50m 以及转角处设水平控制桩控制。

农沟边线设置边线控制桩。

2、农沟开挖采用人力开挖、压实,开挖土方按规定整齐地堆放在沟道一侧或两侧,并使之顺直。

渠道两侧不需要开挖的土料筑堤时,可将挖出的弃土整齐地堆放在制定地点;严格施工程序,开挖、压实要分明。

要控制好铺土厚度,要对碾压便数压实功能进行试验,达到既满足土壤干容重要求,又经济合理。

最后进行修坡、整形、达到三平四直,整齐美观,施工时应严格按照标高、轴线控制桩进行检查,其标高、沟渠几何尺寸、坡度应符合设计要求,并接近沟底标高时采用人工进行修整,以免超挖。

二、管涵施工方法1、涵洞施工过程主要包括:土方开挖和回填、上下游段的砼板护砌、挡土墙和洞身段的施工。

具体施工方法如下:(1 )临时道路的施工及场地平整为保证材料等的运输,施工前应进行临时道路的修建,可用挖掘机和推土机将临时道路修建成形,以确保材料等的供应。

同时进行场地平整,利用小型推土机将弃料推运到制定地点。

(2 )测量放线根据涵洞的各部分尺寸,利用已引测的高程控制点和平面控制点进行测量放线。

准确地定出涵洞的方向及各部分需开挖的尺寸和深度,插以醒目标记并做好记录。

(3 )涵管施工流程;施工准备T测量放样T土方开挖T验槽T涵管安装T灌水试验T 回填土方—交工验收(4 )土方开挖本标道路涵管工程沟槽在路基拓宽开挖结束后进行。

管槽开挖采用PC—160 小型反铲挖掘机挖沟,人工结合修整,可用反铲挖掘机单槽一次性开挖至距设计标高0.3m 处,再由人工进行修底修坡。

开挖时根据各条排水沟的走向,从排水沟的下游向上游挖进。

施工中注意边坡稳定,及时用潜水泵排除基槽积水,严禁基槽长期泡水。

在挖至设计标高时,应及时安排人员进行清除余土,排干沟槽积水,做到基槽一开挖立即进行涵沟砌砖施工,基座采用C15 细石砼,不得使基底暴露过久,基底设计标咼以上30c m厚,不得提前挖除,应在管基施工的同时方可挖除,若基底土壤已受扰动或超挖,用碎石砂夯实填平。

基槽外一米以内不得堆土,同时堆土不得超过1.5 米咼。

拟采用反铲挖掘机配合人工进行开挖,自卸汽车配合挖装运土,在接近基底20cm范围内,由人工辅助开挖修坡、修底。

土方开挖完成后,即可进行挡土墙的施工和洞身基础换砂,可采用水憾砂的方法进行换砂夯实,按要求达到70%的相对密度。

2、涵管施工(1)运输与装卸:涵管在运输、装卸过程中,应采取防碰撞措施,避免管节损坏或产生裂纹。

涵管装卸工作必须用经监理工程师批准的吊具进行;除非取得监理工程师的书面许可,不允许用滚板或斜板卸管。

存放场地的位置和装卸的操作方法必须经监理工程师认可。

(2)施工要求1)基础开挖a 基础开挖应符合图纸要求。

b 基槽开挖后,应紧接着进行垫层铺设、涵管敷设及基槽回填等作业。

如果出现不可避免的耽误,无论是何原因,在施工过程中应采取必要措施,保护基槽的外露面不致破坏。

B、垫层和基座a 砂垫层应压实到设计要求密实度,其压实度应在90%以上,按重型击实法试验测定,砂垫层应分层摊铺压实,不得有离析现象,否则要重新拌和铺筑。

b 灰土作垫层时,混合料的配合比设计,应在施工前报监理工程师批准;施工中要拌和均匀,分层摊铺,分层压实,其压实度应在90% 以上,按重型击实法试验测定。

c 混凝土基座尺寸及沉降缝应符合设计图纸要求,沉降缝位置应与管节的接缝位置相一致。

d 管涵基础应按图纸所示或监理工程师的指示,结合土质及路基填土高度设置预留拱度。

2)钢筋混凝土圆管涵成品质量a、管节端面应平整并与其轴线垂直;斜交管涵进出水口管节的外端面,应接斜交角度进行处理。

管壁内外侧表面应平直圆滑,如果缺陷小于下列规定时,应修补完善后方可使用;如果缺陷大于下列规定时,不予验收,并应报监理工程师处理。

b、每处蜂窝面积不得大于30m M 30mmc、其蜂窝深度不得超过10mm。

d、蜂窝总面积不得超过全面积的1%并不得露筋。

3)管节混凝土强度应符合图纸要求,混凝土配合比、拌和均应符合有关规范要求。

4)管节各部尺寸,不得超过有关规范规定值。

(3) 圆管涵敷设施工1)管节安装从下游开始,使接头面向上游;每节涵管应紧贴于垫层或基座上,使涵管受力均匀;所有管节应接正确的轴线和图纸所示坡度敷设。

如管壁厚度不同,应便内壁齐平。

2)在敷设过程中,应保持管内清洁无赃物、无多余的砂浆及其他杂物。

3)在软基上修筑涵管时,应按图纸和监理工程师指示对地基进行处理,当软基处理达到图纸要求后,方可在上面修筑涵管。

(4)管节接缝本工程圆管管节采用承插式接缝,在承口端应先坐以干硬性水泥砂浆,在管口套接以后再在承口端的环形空隙内塞以砂浆,以使接头部位紧密吻合,并将内壁表面抹平。

本工程涵管为倒虹吸管,进出水口设置竖井。
