防撞墙作业安全技术交底
防撞墙吊篮安全技术交底模板

一、交底目的为确保防撞墙吊篮作业过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象1. 防撞墙吊篮操作人员;2. 施工现场管理人员;3. 有关施工人员。
三、交底内容1. 防撞墙吊篮的基本结构及操作原理(1)防撞墙吊篮主要由悬挂装置、吊篮平台、驱动系统、安全防护装置等组成。
(2)操作原理:通过悬挂装置固定在建筑物的屋面上,利用驱动系统使吊篮平台在垂直方向上上下移动。
2. 安全操作规程(1)操作人员必须身体健康,无色盲、色弱、听力障碍等不适于高空作业的疾病。
(2)操作人员应经过专业培训,取得相关部门颁发的操作证。
(3)作业前,应仔细检查吊篮及其附件,确保无损坏、变形等异常情况。
(4)操作时,必须严格遵守以下规定:a. 吊篮未固定,严禁操作;b. 严禁超载使用吊篮;c. 严禁酒后操作;d. 严禁在吊篮上放置梯子、工具等物品;e. 严禁在吊篮上打闹、嬉戏。
3. 安全防护措施(1)操作人员必须佩戴安全帽、安全带,并将安全带系在专用保险绳上。
(2)作业时,必须保持注意力集中,发现异常情况立即停止操作。
(3)施工现场应设置安全警示标志,明确告知施工区域及注意事项。
(4)施工现场管理人员应定期对吊篮进行检查、维护,确保其安全性能。
4. 事故处理(1)发生事故时,应立即停止操作,并迅速采取紧急措施。
(2)及时上报事故情况,按照事故处理程序进行处理。
(3)事故原因调查、处理结束后,应对施工人员进行安全教育,防止类似事故再次发生。
四、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员,确保人人知晓。
2. 施工人员应认真学习本安全技术交底内容,掌握安全操作规程。
3. 施工现场管理人员应加强对吊篮作业的监督检查,确保施工安全。
4. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。
五、附则本安全技术交底自发布之日起实施,如遇特殊情况,可根据实际情况进行调整。
防撞墙技术交底

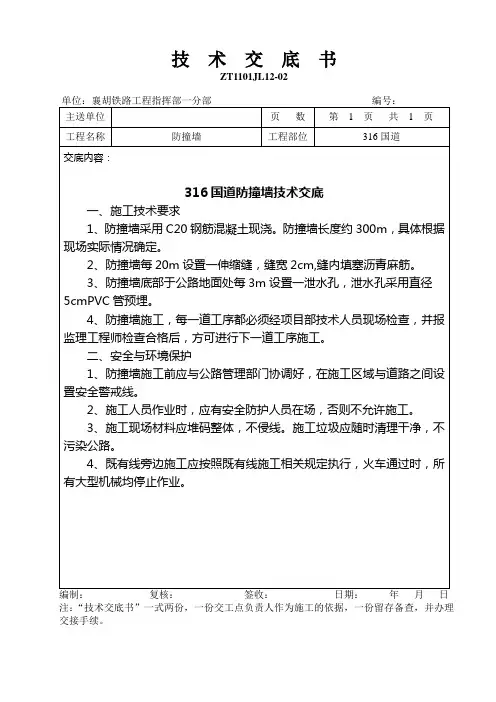

ZT1101JL12-02
单位:襄胡铁路工程指挥部一分部编号:
主送单位
页数
第1页共1页
工程名称
防撞墙工程部位ຫໍສະໝຸດ 316国道交底内容:
316国道防撞墙技术交底
一、施工技术要求
1、防撞墙采用C20钢筋混凝土现浇。防撞墙长度约300m,具体根据现场实际情况确定。
2、防撞墙每20m设置一伸缩缝,缝宽2cm,缝内填塞沥青麻筋。
3、施工现场材料应堆码整体,不侵线。施工垃圾应随时清理干净,不污染公路。
4、既有线旁边施工应按照既有线施工相关规定执行,火车通过时,所有大型机械均停止作业。
编制:复核:签收:日期:年月日
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理
交接手续。
3、防撞墙底部于公路地面处每3m设置一泄水孔,泄水孔采用直径
5cmPVC管预埋。
4、防撞墙施工,每一道工序都必须经项目部技术人员现场检查,并报监理工程师检查合格后,方可进行下一道工序施工。
二、安全与环境保护
1、防撞墙施工前应与公路管理部门协调好,在施工区域与道路之间设置安全警戒线。
2、施工人员作业时,应有安全防护人员在场,否则不允许施工。
防撞墙安全技术交底涂装模板

一、工程名称:[请填写工程名称]二、交底日期:[请填写交底日期]三、施工单位:[请填写施工单位名称]四、分项工程名称:防撞墙涂装五、交底提要:为确保防撞墙涂装施工过程中的安全,特制定本安全技术交底。
所有参与施工的人员必须严格遵守以下安全措施,确保施工安全。
六、施工准备:1. 人员准备:- 所有施工人员必须经过专业培训,熟悉涂装工艺和安全操作规程。
- 作业人员应进行健康检查,确保身体健康,无影响作业的疾病。
2. 材料准备:- 涂料、稀释剂等材料应存放于通风良好的地方,并按照产品说明进行储存和使用。
- 施工前,应检查涂料和稀释剂的合格证明,确保其质量符合要求。
3. 工具准备:- 涂装工具应定期检查,确保其性能良好,无损坏。
- 高空作业工具应进行安全检查,如安全带、安全绳等。
七、安全措施:1. 人员安全:- 所有施工人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
- 高空作业人员必须佩戴安全带,并系好安全绳。
- 严禁酒后作业、疲劳作业。
2. 环境安全:- 涂装作业应在通风良好的环境下进行,如条件不允许,应采取局部通风措施。
- 施工现场应设置警示标志,禁止无关人员进入。
3. 操作安全:- 涂装过程中,应严格按照涂料说明书进行操作,不得随意更改配比。
- 使用涂料和稀释剂时,应避免吸入有害气体,必要时佩戴防毒面具。
- 使用电动工具时,应确保电源安全可靠,并采取防触电措施。
4. 火灾安全:- 涂装现场严禁烟火,禁止携带易燃易爆物品。
- 涂装工具和设备应远离火源,如电焊等。
八、应急措施:1. 触电事故:- 立即切断电源,对伤员进行心肺复苏等急救措施。
- 立即拨打急救电话,请求医疗救助。
2. 火灾事故:- 立即拨打火警电话,请求消防救助。
- 组织人员疏散,确保人员安全。
九、交底人:[请填写交底人姓名]十、被交底人:[请填写被交底人姓名及职务]十一、备注:1. 本安全技术交底适用于防撞墙涂装施工全过程。
2. 施工过程中,如遇特殊情况,应立即暂停施工,并重新评估安全风险。
防撞墙施工技术交底

防撞墙施工技术交底防撞墙作为公共场所安全的重要设施之一,在施工时需要严格按照相关技术规范进行施工,以确保实际效果和使用寿命。
本文将介绍防撞墙的施工技术交底,包括施工前的准备工作、施工过程中的要点和注意事项、施工后的验收标准。
施工前的准备工作施工前,需要做好以下准备工作:1.确定施工图纸和说明,明确墙体的位置、尺寸和要求。
2.购买防撞墙所需的材料和工具,包括墙体板材、安装支架、除锈工具、高强度螺丝等。
3.制定施工计划,确认施工时间、施工顺序和责任分工,以及安排好配套设施和材料的运输、存储和使用。
施工过程中的要点和注意事项在施工过程中,需要注意以下几点:1.墙面准备:施工前需要对墙面进行除锈处理,确保表面光滑无障碍。
墙面需要清洁干净,确保墙面不受油污、水分、灰尘或粉末等影响。
2.安装支架:支架安装需要精准、稳定,并能承受防撞墙的压力和重量。
在安装支架时,需要确认墙体的承重能力,并做好防震、防滑和防倾倒措施。
3.安装板材:板材需要按照规定的位置、尺寸、数量和颜色进行安装,保证整体风格统一、美观大方。
板材安装需要用到高强度的螺丝或铆钉,确保板材牢靠、不会因震动和冲击而脱落。
4.瑕疵处理:在施工过程中,发现板材有瑕疵或损坏,需要及时停止施工,更换或修补瑕疵板材,保证整体效果。
5.安全措施:在施工过程中,需要配备好个人防护设备,防止人员受伤或发生意外。
同时需要制定好安全措施,尤其是在夜间施工需要做好照明设备。
施工后的验收标准防撞墙施工完成后,需要进行验收,确认产品质量和实际效果。
验收时需要注意以下几点:1.外观质量:板材的表面需要平整、光滑、无划痕、无开裂、无气泡等缺陷,保证整体效果。
2.安全性能:防撞墙需要能够承受特定的力量和摩擦,以保证公共场所的安全。
验收时需要测试防撞墙的强度、耐冲击性和抗摩擦性等性能指标,以确保实际效果符合设计要求。
3.维护标准:防撞墙需要有完善的维护标准,以保证使用寿命和外观质量。
防撞墙技术交底

防撞墙技术交底
一、防撞护栏施工
(一)钢筋
1、对护栏底面砼凿毛,清理冲洗干净。
对预埋钢筋进行防锈、清理并调整。
制作安装护栏钢筋应符合设计和规范要求,采用双线法控制钢筋安装的质量,要求标高准确、线型顺直。
同时,要特别注意桥面调平层厚度,以及泄水孔位置的准确。
2、绑扎护栏钢筋只在桥面伸缩缝处断开,并按照设计要求设置沉降缝,沉降缝必须认真对直、对齐。
为防止砼干缩和主梁挠度变化而造成护栏开裂,浇筑护栏时,在墩顶跨中、跨径1/4处预留施工缝,伸缩缝内填沥青,并用木板条隔断。
(二)支立护栏模板
1、防撞栏杆采用定做定型新钢模。
支立护栏模板时,要注意根据全桥线形调整模板线形,严格控制线型的顺直度、标高。
护栏模板的整体性要好,刚度要大,平整度误差≤1mm,角隅准确,线条分明,加工光洁,且无裂缝,破碎或其它缺陷,严格保证砼外观的光洁度。
2、安装模板时如发现梁顶不平难以控制标高和线性时,应在模板底部两侧用砂浆做好标高及线性控制带,同时起到防止漏浆的作用。
3、护栏施工时注意预埋护栏预埋件,钢护栏安装时严格保证线型,使其满足要求。
(三)砼浇筑
1、严格按照批复砼配合比施工,混凝土应分层浇筑加强振捣,保证振捣均匀密实,顶面收光平整,保证砼内实外美。
2、浇筑过程中注意检查模板是否变形或移位,若有,应及时调整。
3、砼浇筑浇注完成后,顶面收光后及时采用土工布覆盖洒水保湿养生,养护时间不少于7天。
(四)拆模
砼强度达到要求后进行拆模,拆模时注意不可损坏护栏边角。
编制:接收:日期:。
防撞墙交底

交底单位:中铁十三局集团有限公司长泰美宫至陈巷高速FA1合同段编号:
工程名称
长泰美宫至陈巷高速公路FA1合同段
受控编号
接收单位
二号梁场
交底人
交底内容:
防撞墙施工安全技术交底
1、从事高处作业职员要定期或随时体检,发现有不宜登高的病症,不应从事高处作业。严禁酒后登高作业。
2、防撞墙作业人员须穿软质轻底鞋,所需材料应事先预备齐全,工具事先放在工具袋内,拴稳挂牢。不得从上往下或从下往上扔工具及其他物件。
6、在大风大雾等不良天气或视线不清时必须停止高空作业。
7、施工现场严禁非施工职员进入。
接收人:
编制者:审核者:交底时间:
,戴好安全帽。防止在施工过程中坠落。
4、禁止上下交叉作业,防止上面施工落物伤人。若无法错开时,应先采取安全防护措施。同时防护因施工造成杂物或混凝土坠落而导致下方的行人行车受伤,应制定专人在桥下方进行安全警戒,避免意外发生。
5、防撞墙工作平台外侧必须设置防护栏;高度不得低于1.2米,须设置安全网。
防撞墙吊篮安全技术交底模板

一、交底目的为确保吊篮作业过程中的安全,防止事故发生,提高施工人员的安全意识,现将防撞墙吊篮的安全技术要求进行交底。
二、施工人员要求1. 参与防撞墙吊篮作业的施工人员必须经过专业培训,持有相关操作资格证书。
2. 作业人员年龄应在18岁以上、40岁以下,具备初中以上文化程度。
3. 作业人员必须身体健康,无高血压、心脏病、癫痫等不适合高空作业的疾病。
4. 作业人员必须精神饱满,不得在疲劳、醉酒或情绪异常状态下上岗作业。
三、吊篮设备要求1. 吊篮设备必须符合国家相关安全标准,具有有效的检验合格证明。
2. 吊篮设备应定期进行维护保养,确保其性能良好。
3. 吊篮设备上应设置安全限位装置、紧急停止按钮、安全带固定装置等安全设施。
四、安全操作规程1. 吊篮操作人员应熟悉吊篮设备的操作规程,严格遵守各项安全操作规定。
2. 吊篮操作前,应检查吊篮设备是否完好,安全设施是否齐全,电源是否正常。
3. 吊篮操作过程中,应保持吊篮运行平稳,不得超速、超载。
4. 吊篮操作人员应随时注意吊篮运行状态,发现异常情况应立即采取措施停车检查。
5. 吊篮操作人员不得在吊篮内吸烟、饮酒、睡觉,不得在吊篮内进行与作业无关的活动。
6. 吊篮操作人员应定期进行体检,确保身体健康。
五、安全防护措施1. 吊篮操作人员必须佩戴安全帽、安全带,安全带应系在安全绳上。
2. 吊篮操作人员不得穿拖鞋、塑料底等易滑鞋作业。
3. 吊篮作业区域应设置安全警戒线,并派专人进行监护。
4. 吊篮作业过程中,应保持吊篮与建筑物之间的安全距离,避免碰撞。
5. 吊篮作业结束后,应将吊篮停放在安全区域,并切断电源。
六、事故应急处理1. 吊篮作业过程中,如发生意外事故,应立即停止作业,迅速采取措施排除险情。
2. 如发生人员伤亡,应立即拨打急救电话,并保护好现场。
3. 如发生设备故障,应立即停止作业,通知专业人员进行维修。
七、总结本次安全技术交底,旨在提高施工人员的安全意识,确保吊篮作业过程中的安全。
防撞墙安装安全技术交底模板

为确保防撞墙安装过程中的安全,预防事故发生,提高施工人员的安全意识,特进行防撞墙安装安全技术交底。
二、交底内容1. 施工准备(1)施工人员应熟悉施工图纸和施工方案,了解防撞墙的构造、尺寸和安装要求。
(2)检查施工机械、工具和材料,确保其符合安全标准。
(3)现场应设置安全警示标志,防止无关人员进入施工区域。
2. 安全技术措施(1)施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(2)高空作业时,必须使用安全绳和防坠器,确保施工人员安全。
(3)吊装作业时,必须严格按照吊装方案进行,确保吊装设备、吊装绳索和吊装点安全可靠。
(4)混凝土浇筑时,防止混凝土溅落伤人,操作人员应站在安全位置。
(5)防撞墙模板安装过程中,注意模板的稳固性,防止模板倾倒伤人。
3. 现场安全管理(1)施工区域应设置安全通道,确保人员疏散畅通。
(2)施工现场应定期进行安全检查,发现问题及时整改。
(3)加强施工现场消防管理,确保消防设施齐全有效。
4. 事故处理(1)发生事故时,立即停止施工,组织人员进行救援。
(2)保护事故现场,及时上报事故情况。
(3)根据事故原因,制定整改措施,防止类似事故再次发生。
1. 施工人员必须认真听取安全技术交底,了解施工过程中的安全风险。
2. 施工人员应遵守安全技术措施,确保自身和他人的安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和技能。
四、交底人(填写交底人姓名、职务)五、复核人(填写复核人姓名、职务)六、交底时间(填写交底日期)七、备注1. 本安全技术交底模板仅供参考,具体内容应根据实际施工情况进行调整。
2. 施工过程中如遇特殊情况,应立即停止施工,待问题解决后方可继续施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底人
监交人
接受交底人
交底日期
4.不懂电气和机械的人员,严禁使用和玩弄机电设备;
5.遇有大雨大雾或风力超过6级时,应停止露天、高空作业。
6.在雷雨时必须停止露天作业,预防雷击钢筋伤人。
7.施工现场严禁使用非标电箱。
安装时注意事项:
1.作业前要检查电箱漏电保护器是否有效。手持工具作业时必须使用专用开关箱,且与电箱的距离不得超过3米。
6.作业人员不得站在安装后的模板上。
混凝土浇筑注意事项:
1.在未安装好防撞墙模板临边围护前严禁混凝土浇筑施工。
2.作业人员作业时需佩戴好安全带,并做到高挂抵用。
3.浇筑前应检查振动棒的绝缘电阻,漏电保护器是否灵敏。
4.混凝土振捣人员应2人配合,并注意电缆线位置,振捣棒应使用专用开关箱。
拆除时注意事项:
1.拆除钢模板时作业人员必须系好安全带,与司机配合好,确认无误后进行起吊,起吊时运转不得过快。
2.拆除模板时,下放要设置安全警示线,无关人员不得出入。
补充交底:
1.作业前要对施工现场安全措施进行检查,确认无误后,方可进行作业,若发现问题要及时要现场施工负责人反应,整改后在进行作业。
2.施工前应于钢模板上设置钢筋圆环(直径50毫米)并焊接直径20的钢筋长度不小于50厘米,在浇筑防撞墙混凝土时,使用钢管穿入圆环及钢筋内,在钢管上搭设2档围护,高度不低于1.2米
安全技术交底
工程名称中环线3标单位名称上海浦东路桥建设股份有限公司
分项工程
名 称
防撞墙施工
施工部位
交底内容:
1.进入现场必须戴好安全帽,扣好帽带;高处作业带好安全带;并正确使用个人劳动防护用品;
2.作业时不准往下或向上乱抛材料和工具等物件;
3.各种电动机械设备必须有可靠有效的安全接地和防雷装置,方能开动使用;
2.作业人员要与机械操作人员配合好,确认材料绑扎牢固后方可起吊。
3.安装防撞墙钢模板下方必须设置安全警示线,禁止无关人员出入,吊装设备半径内无关人员不得出入。
4.作业人员要与吊装设备操作人员配合好,模板必须轻放,不得猛放,安装时必须4至5人配合作业。
5.作业人员在外侧安装时必须系好安全带,安装后要及时进行连接。
