电力隧道暗挖施工方案(成都市政-沙河堡新客站)
电力隧道(暗挖)施工方案

东林二路、致力五路市政工程电力隧道(暗挖)工程施工方案审定:审核:编制:成都建工集团总公司东林二路、致力五路市政工程项目经理部2014年5月15日目录1.编制依据 (1)1.1编制依据 (1)1.2编制原则 (1)1.3编制范围 (2)2.工程概况 (2)2.1工程简介 (2)2.2主要工程量 (2)2.3地质概况 (2)2.3.1气候条件 (2)2.3.2地质条件 (3)2.4工程设计概况 (4)2.4.1暗挖段电力隧道设计概况 (4)2.4.3工程典型平、断面 (5)2.5工程重难点分析及主要对策 (6)3.施工风险识别与分析 (7)3.1风险识别 (7)3.2风险分析 (7)3.2.1暗挖隧道上方既有管线风险 (7)3.2.2通道暗挖风险 (7)3.2.3吊装作业风险 (7)3.2.4马头门施工风险 (7)4.总体施工部署 (7)4.1施工总体目标 (7)4.2施工组织机构 (8)4.3施工安排及进度计划 (12)4.3.1总体施工安排 (12)4.3.2施工进度计划 (12)4.3.3工期保证措施 (12)4.4施工准备 (13)4.4.1技术准备和资料准备 (13)4.4.2资源配置 (14)4.4.3施工现场准备 (16)4.4.4临时交通组织 (18)5.主要施工方案和技术措施 (18)5.1降水施工 (18)5.1.1降水目的 (18)5.1.2降水方案设计原则 (18)5.1.3降水井深度计算 (18)5.1.4基坑降水计算 (19)5.1.5降水井井点布置 (20)5.1.6管井结构 (20)5.1.7降水井施工 (20)5.1.8降水施工保证措施 (21)5.1.9排水施工 (21)5.2竖井及马头门施工 (22)5.2.1竖井施工 (22)5.2.2马头门施工 (23)5.2.3竖井顶板及回填施工 (25)5.2.3.1满堂碗扣支架布置及搭设 (25)4.5.4碗扣式钢管支架的稳定性计算 (26)5.2.3.2模板施工 (27)5.2.3.3钢筋安装 (27)5.2.3.4混凝土施工 (27)5.3.2.5土方回填 (27)5.3隧道标准段施工 (28)5.3.1洞身开挖 (28)5.3.2隧道内运输组织 (28)5.3.3超前支护 (29)5.3.4初期支护 (29)5.3.5初支背后注浆 (32)5.3.6防水层施工 (32)5.3.7二衬结构施工 (33)5. 3.8二衬衬背注浆 (35)5.4风孔及人孔施工 (36)5.5电气工程及其它工程 (36)6.监控量测 (36)6.1施工测量 (36)6.1.1测量方案 (36)6.1.2施工控制测量 (37)6.1.3 测量技术保证措施 (39)6.2施工监测 (40)7.针对性施工措施 (43)7.1穿越三环路底及成绵底层桩基保护措施 (43)7.2软基换填 (43)7.3明暗交接处施工 (43)7.4管线保护方案 (44)8.冬雨季及夜间施工措施 (44)8.1冬季施工措施 (44)8.2雨季施工措施 (45)8.3夜间施工措施 (46)9.工程质量保证措施 (46)9.1质量保证体系 (46)9.2质量保证措施 (47)9.2.1质量保证总体措施 (47)9.2.2原材料质量保证措施 (48)9.2.3关键工序质量保证措施 (49)10.安全保证措施 (54)10.1安全管理体系 (54)10.2安全施工措施 (55)10.2.1施工现场安全技术措施 (55)10.2.2装卸碴与运输安全措施 (55)10.2.3衬砌作业安全措施 (56)10.2.4土石方吊运安全技术措施 (56)10.2.5施工机械安全控制措施 (56)10.2.6 地下管线保护措施 (57)10.2.7施工围挡及交通导改安全保证措施 (57)11.施工应急预案 (58)11.1预案处置领导小组的建立及救援程序 (58)11.2应急响应 (58)11.3各类事故应急预案 (59)11.3.1 暗挖隧道安全事故应急预案 (59)11.3.2塌方应急预案 (60)11.3.3伤员现场急救应急预案 (62)11.3.4 洞内涌水、涌砂事故应急预案 (62)11.3.5 触电事故应急预案 (63)11.3.6 机械设备伤害事故应急预案 (64)11.3.7 洞顶下沉、洞内收敛过快事故应急预案 (64)11.3.8 火灾事故应急预案 (65)11.3.9缺氧窒息事故应急预案 (66)12.文明施工、环境保护 (67)电力隧道工程施工方案1.编制依据1.1 编制依据(1)东林二路、致力五路电力隧道工程(10+40~19+86.16)施工设计图(2)《建筑基坑支护技术规程》(JGJ120-2012)(3)钢结构工程施工质量验收规范(GB50205-2001)(4)建筑桩基技术规范(JGJ94-2008)(5)《锚杆喷射混凝土支护技术规范》(GB 50086-2001)(6)《建筑与市政降水工程技术规范》(JGJ/T111-98)(7)《混凝土结构工程施工验收规范》(2011版)(GB50204-2002)(8)《地下防水工程质量验收规范》(GB50208-2011)(9)《建筑基坑工程监测技术规范》GB 50497-2009(10)城镇道路工程施工与质量验收规范(CJJl-2008)(11)建设部、成都市颁发的有关安全文明施工规范和标准。
暗挖隧道专项施工方案

(此文档为Word格式,下载后可以任意编辑修改!)(合同编号:)暗挖隧道专项施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:项目部报审意见:项目经理:年月日工程部审核情况:审核人:年月日工程部领导审批意见:审批人:年月日JL—A002 施工组织设计(方案)报(复)审表工程名称:编号:致(监理单位):现报上施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。
附:施工组织设计(方案)承包单位项目部(公章):项目负责人:项目技术负责人:年月日专业监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充专业监理工程师:年月日总监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充后并于月日前报来。
项目监理机构:(公章)总监理工程师:年月日注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各留一份。
第一章编制说明及编制依据 (6)第一节编制依据 (6)第二节编制原则 (7)第二章工程概况及工程特点 (8)第一节工程总概况 (8)第二节详细工程概况 (8)第三节施工条件及工程特点 (9)第三章施工前期准备 (10)第一节技术准备 (10)第二节工程测量放线 (11)第三节主要机械设备配备计划 (12)第四节主要劳动力配备计划 (16)第四章施工进度计划及工期保证措施 (16)第一节施工总体安排 (16)第二节保证工期的措施 (17)第五章主要施工方案及技术措施 (24)第一节暗挖隧道开挖降水排水施工方案 (24)第二节暗挖段电力隧道施工方案 (24)(三)钢拱架和仰拱的施工: (37)第六章各种作业指导 (44)第一节暗挖隧道施工防水作业指导 (44)第二节锚杆、喷锚施工指导 (50)第七章质量保证措施 (64)第一节目标:一次性验收合格(成优) (64)第二节标准:《市政工程质量检验评定标准》。
电力隧道暗挖施工方案

交大路改造工程(施工一标段)电力隧道暗挖工程专项施工方案编制人:审核人:审批人:成都市市政工程(集团)有限责任公司2011年 7月 10日目录第一章工程总体概述 (8)一、工程设计概况 .................................................... 错误!未定义书签。
二、工程地质条件、水文地质条件 (8)三、编制依据 (12)(一)施工图纸及图纸会审会议纪要 (12)(二)投标文件 (12)(三)现场实际情况和工程招标要求 (12)(四)现行各种施工技术规范: (12)四、我单位现有技术水平、施工管理水平、机械配备能力等。
(13)五、相关地质水文详勘资料。
(13)第二章施工准备 (13)二、施工前调查 (14)三、劳动力准备 (14)第三章施工组织 (14)一、施工任务安排 (14)二、施工组织规划 (15)(一)项目物资组织管理 (15)(二)施工技术组织管理 (15)(三)技术管理措施 (20)三、组织机构 (21)(一)施工组织机构建立 (21)(二)施工组织管理机构框图 (21)(三)本工程领导小组 (22)(四)工程项目经理部 (22)四、现场施工主要人员安排 (22)第四章降水工程施工方案 (23)一、降水井设计 (23)二、凿井机械及施工方法 (23)三、抽水设备选择 (23)四、降水、排水方案 (24)五、监测与维护要求 (24)第五章施工测量 (25)一、本工程测量特点 (25)二、测量仪器及人员 (25)(一)仪器 (25)(二)人员 (25)三、施工测量控制 (26)(一)主要工作内容及方法 (26)(二)导线建立及控制限差 (27)(三)竣工测量 (28)(四)保障测量精度的措施 (29)第六章隧道施工方案 (30)一、施工顺序 (30)二、隧道开挖 (30)(二)土方开挖 (32)(三)土方外运 (34)(四)进出车辆冲洗 (34)三、初期支护 (35)(一)支立网构钢架,焊纵向连接筋,挂钢筋网片 (35)(二)喷射拱、墙部、底部砼: (35)(三)背后回填注浆 (37)四、防水层施工 (37)五、二次衬砌施工 (38)(一)接口防水处理 (38)(二)施工缝防水 (38)(三)混凝土结构自防水 (40)(四)二衬钢筋施工 (43)(五)二衬钢筋支撑与净空控制 (45)(六)模板施工 (46)(七)混凝土施工 (49)六、通风方案 (51)七、施工技术措施 (51)(一)穿越路口施工技术措施 (51)(二)超前小导管注浆加固 (52)(三)路口交通设施设置 (54)(四)污雨水管道保护 (54)第七章施工监测及施工信息化 (54)一、施工监测目的 (54)二、施工监测设计 (55)三、监测实施及数据处理 (57)(一)监测实施 (57)(二)监测警戒值的确定原则 (57)(三)监测方法 (58)(四)洞周收敛 (60)(五)地下管线变形监测 (61)(六)数据处理及信息反馈程序 (62)四、监测管理及质量保证措施 (63)第八章安全应急预案 (64)一、应急小组成员以及职责 (64)二、最大风险及危险源的确定 (65)三、应急响应 (65)四、暗挖隧道安全事故应急措施 (67)(一)地表下沉、周边建筑物变形超限、隧道坍塌应急措施 (67)(二)地表下沉、周边建筑物变形超限、隧道坍塌事故的预防措施有: (67)(三)塌方应急预案 (69)(四)伤员现场急救措施 (72)(五)洞内涌水、涌砂事故的应急措施 (73)(六)防触电应急措施 (75)(七)防机械伤害应急措施 (78)(八)火灾的应急措施 (79)(九)管线风险预防及突发事故应急措施 (84)(十)缺氧窒息事故的预防 (86)四、其它安全保证措施 (87)(一)钢架加工、安装安全保证措施 (87)(二)隧道土方开挖、隧道出渣安全保证措施 (88)(三)注浆安全保证措施 (89)(四)喷射混凝土安全保证措施 (90)(五)隧道防水安全保证措施 (91)(七)防尘、防有害气体安全保证措施 (93)第九章质量控制措施 (94)一、质量目标 (94)二、实行全面质量管理 (94)(一)树立质量第一的观点 (95)(二)树立一切为用户的观点 (95)(三)树立预防为主的观点 (95)(四)树立全面管理的观点 (95)(五)用数据说话的观点 (96)第十章施工重点、难点及质量保证应对措施 (96)一、隧道衬砌渗漏水预防及处理措施 (96)二、砼接缝不平顺预防及处理措施 (96)三、砼表面蜂窝麻面、气孔、流砂预防及处理措施 (96)四、砼表面掉皮、裂纹、露筋预防及处理措施 (97)五、砼位移错台预防及处理措施 (97)六、防水砼渗漏水预防及处理措施 (97)七、防水板渗、漏水预防及处理措施 (97)八、施工缝、变形缝及后浇带处渗漏预防及处理措施 (98)九、砼质量保证措施 (98)(一)建立砼质量保证机构 (98)(二)商品砼的质量控制 (99)(三)工艺控制 (100)(四)严格执行“砼浇筑令”制度 (102)十、钢筋工程质量保证措施 (102)(一)原材料质量控制 (102)(二)钢筋加工制作质量控制 (102)十一、结构防渗漏技术措施 (103)(一)建立专业防水组织管理机构 (103)(二)实行旁站管理和验收制度 (103)(三)做好盲管排水系统 (103)(四)砼结构自防水控制措施 (103)(五)防水层防渗漏保证措施 (104)(六)变形缝防渗水措施 (104)(七)施工缝的防渗水措施 (105)十二、预埋件、预留孔洞的保证措施 (105)(一)图纸审核 (105)(二)测量控制 (105)(三)施工控制 (106)第十一章安全施工措施 (107)一、消防安全 (107)二、施工安全组织措施 (107)三、分项施工安全保证措施 (108)(一)施工准备 (108)(二)施工用电 (108)(三)起重安装作业 (109)(四)装卸碴与运输安全措施 (110)(五)防汛施工措施 (110)(六)雨季施工措施 (110)第十二章文明施工保证措施 (111)一、文明施工目标 (111)二、文明施工措施 (111)(一)现场文明施工措施 (111)(二)降尘通风措施 (112)(三)施工内业文明管理 (112)(四)其它措施 (113)第一章工程总体概述一、编制依据(1)交大路改造工程(施工一标段)施工图设计;(2)交大路改造工程(施工一标段)施工招标招标文件;(3)交大路改造工程(施工一标段)工程量清单;(4)国家和行业现行的相关施工图集;(5)成都市建委下发的《关于加强我市建设工程文明施工(扬尘整治)工作的通知》(成建委发[2008]93号)、《成都市市政基础设施工程文明施工(扬尘整治)技术规程》、和成都市建委下发的[2008]87号、101号等相关文件规定;(6)现场实地踏勘,地质、地貌情况;(7)本企业在类似工程中总结的施工经验;(8)本企业自身的施工机械设备情况和人力资源及财力等有关情况。
电力隧道暗挖施工方案

电力隧道暗挖施工方案1. 引言电力隧道是指为电力输配电设备提供通道的一种特殊通道。
由于电力隧道需要纵深埋设电缆,因此在施工过程中需要进行暗挖施工。
本文将介绍电力隧道暗挖施工方案,包括施工前准备、施工流程、安全措施等内容。
2. 施工前准备在进行电力隧道暗挖施工前,需要进行以下准备工作:•工程设计:根据隧道长度、需埋设电缆数量和规格等要求进行详细设计,并确定挖掘方式和工期。
•地质勘查:对施工区域进行地质勘查,了解地质条件,避免在施工过程中遇到地质灾害。
•施工设备准备:准备挖掘机械设备、运输设备、电缆敷设设备等。
•人员培训:培训工作人员熟悉施工工艺和安全操作规程,提高施工效率和安全性。
3. 施工流程电力隧道暗挖施工的流程一般包括开挖、支护、敷设电缆和恢复地面等步骤。
3.1 开挖开挖是电力隧道暗挖施工的第一步,主要包括以下几个阶段:•标志定位:根据设计要求,在施工区域进行标志定位,确定开挖的起点和终点。
•地面开挖:使用挖掘机械设备进行地面开挖,根据设计要求和地质条件进行开挖的深度和宽度控制。
•顶部开挖:在地面开挖完成后,利用挖掘机械设备进行顶部开挖,形成完整的隧道。
3.2 支护支护是为了保证隧道施工过程中的安全性和稳定性,在开挖完成后进行的一项重要工作。
支护的方式一般有以下几种:•钢支撑:使用钢板进行支撑,增加隧道的强度和稳定性。
•压浆支护:在隧道周边注入压浆材料,增加地基的粘结力和固结力。
•线缆支护:在隧道周边敷设钢丝绳,增加隧道的拉伸力和抗挤压能力。
3.3 敷设电缆支护完成后,进行电缆的敷设工作。
敷设电缆需要注意以下几点:•选择合适的电缆规格和型号,根据设计要求进行敷设。
•注意电缆的保护,避免人为或外界因素对电缆的损害。
•对于较长的电缆,可以采用分段敷设,方便施工和维护。
3.4 恢复地面电缆敷设完成后,进行隧道地面的恢复工作。
包括填土、压实、平整等步骤,将隧道地面恢复到原有状态。
4. 安全措施电力隧道暗挖施工过程中,需要采取以下安全措施:•工地标志:在施工区域进行显眼的标志,提醒他人注意施工。
暗挖段电力隧道施工方案

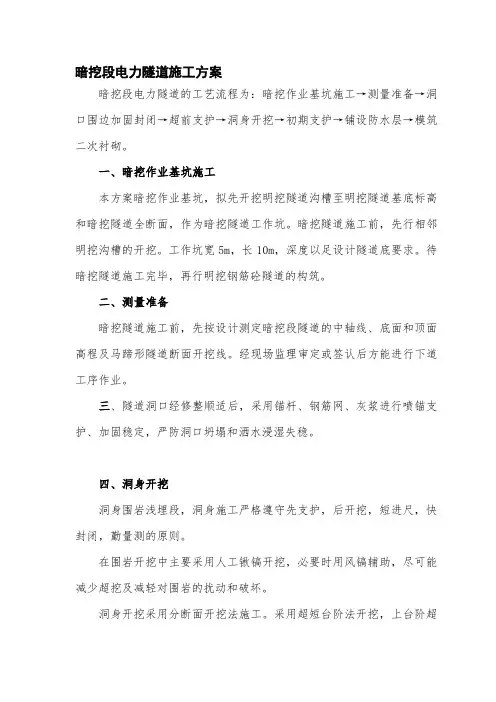

暗挖段电力隧道施工方案暗挖段电力隧道的工艺流程为:暗挖作业基坑施工→测量准备→洞口围边加固封闭→超前支护→洞身开挖→初期支护→铺设防水层→模筑二次衬砌。
一、暗挖作业基坑施工本方案暗挖作业基坑,拟先开挖明挖隧道沟槽至明挖隧道基底标高和暗挖隧道全断面,作为暗挖隧道工作坑。
暗挖隧道施工前,先行相邻明挖沟槽的开挖。
工作坑宽5m,长10m,深度以足设计隧道底要求。
待暗挖隧道施工完毕,再行明挖钢筋砼隧道的构筑。
二、测量准备暗挖隧道施工前,先按设计测定暗挖段隧道的中轴线、底面和顶面高程及马蹄形隧道断面开挖线。
经现场监理审定或签认后方能进行下道工序作业。
三、隧道洞口经修整顺适后,采用锚杆、钢筋网、灰浆进行喷锚支护、加固稳定,严防洞口坍塌和洒水浸湿失稳。
四、洞身开挖洞身围岩浅埋段,洞身施工严格遵守先支护,后开挖,短进尺,快封闭,勤量测的原则。
在围岩开挖中主要采用人工锹镐开挖,必要时用风镐辅助,尽可能减少超挖及减轻对围岩的扰动和破坏。
洞身开挖采用分断面开挖法施工。
采用超短台阶法开挖,上台阶超前2~3m,以使断面及早闭合;保持合理开挖循环进尺和圆顺的开挖轮廓线,减少对围岩的扰动,避免应力集中。
围岩段开挖循环进尺为1.0m 左右。
上部弧形断面开挖后立即施做初期支护,初期支护中注意锁脚锚杆的施工,不得遗漏,以防出现掉拱现象。
紧跟开挖工作面及时施做施工支护,必要时先护顶后开挖,或采取其他辅助施工措施稳定开挖工作面,以控制围岩的变形,保证施工安全。
下半断面的开挖应在上半断面的施工支护基本稳定后进行,并认真加固拱脚支护,使上部施工支护与围岩形成完整的体系。
下半断面土方中部周边部分仍采用人工并铺以风镐开挖,以减少对周边围岩的扰动,并严格控制开挖边线,严禁超挖欠挖。
下部开挖完成后及时进行支护,尽早成环。
量测工作必须及时,当发现异常情况,应立即进行仰拱封闭。
洞身开挖施工方法见下图:施工中若围岩划分与实际不符时,则根据围岩监控量测的结果,及时调整开挖方式和修正支护参数。
电力隧道(暗挖)施工方案

电力隧道(暗挖)施工方案
一、项目背景
随着城市化进程的不断加快,电力需求也日益增长。
传统地面铺设电缆的方式存在资源浪费、安全隐患等问题,因此,建设电力隧道成为一种重要的解决方案。
本文将针对电力隧道的暗挖施工方案展开论述。
二、施工方案
1. 立项准备
在开展电力隧道暗挖施工前,首先需要进行立项准备工作。
这包括进行勘察设计、确定施工区域、制定施工计划等。
2. 设备准备
为了保障施工进度和质量,需要做好相关设备的准备工作。
这包括挖掘机、输送车、砂石分离机等工程机械设备。
3. 施工流程
(1) 地表保护
在进行隧道暗挖施工前,需要对地表进行保护,防止地面塌陷、泥石流等情况发生。
(2) 开挖隧道
采用挖掘机进行开挖作业,根据设计要求逐步进行挖掘工作,确保隧道的稳定性和通透性。
(3) 排泥槽施工
为了避免隧道内积水情况发生,需要进行排泥槽的施工,并及时清理隧道内的泥浆和杂物。
4. 安全保障
在进行电力隧道暗挖施工过程中,安全问题是首要考虑的因素。
需要严格遵守相关安全规定,建立健全的安全管理制度,确保施工人员的安全。
5. 环境保护
隧道暗挖施工可能对周边环境造成一定影响,因此在施工过程中需要注重环境保护工作,减少对周边环境的影响。
三、总结
电力隧道的暗挖施工是一项复杂而重要的工程,需要充分的准备和严密的施工方案。
本文对电力隧道暗挖施工方案进行了简要介绍,希望能为相关工程人员提供参考,推动该领域的进一步发展。
以上是关于电力隧道(暗挖)施工方案的一些简要介绍,希望对您有所帮助。
沙河堡临电施工方案

施工临时用电方案一、工程概况:本工程为沙河堡成都新客站片区基础设施建设项目道排工程。
道路位于沙河堡北片区,三环路以内,本工程为新建道路,道路沿线多为农田及农房等,在道路沿线有已设计的或正在施工的其他道路。
为了安全、优质、高效地完成承建的工程任务,坚持“安全第一、预防为主、综合治理”的基本方针,为确保安全目标实现和强化施工现场安全控制,全面加强施工现场安全用电管理,按照《施工现场临时用电规范》的相关要求,制定本方案:二、用电情况:按照“三级配电,二级保护”的原则,项目部设置变压器一台(250KV),生活用电50KV,采用“三相五线”的原则进行全线架空线路。
并且拟在施工现场配备3台发电机(15KV/台),以满足施工现场的搅拌动力设备及现场照明,供电的变电配置根据不同部位的用电需要和用电时段进行设置。
本项目施工期间,室外及施工现场照明将以氙灯、碘钨灯为主;室内照明以日光灯、白炽灯、节能灯为主。
三、安全用电具体要求:1、外电防护1.1、本工程不准在高、低压线路下方施工,高低压线路的下方,严禁搭设作业棚、建造生活设施和堆放建筑材料等。
1.2、脚手架与外电架空线必须保持安全操作距离。
最小安全距离应不小于下表所列数值。
点与路面的垂直距离应不小于下表所列数值。
架空线路边线最小水平距离不得小于2m。
1.5、如达不到1、2、3、4中规定距离,须采取防护措施,设置防护屏、围护片和安全网等进行封闭,悬挂明显醒目标志。
2、接地、接零2.1、在施工现场专用的中性点直接接地的电力线路中必须采用TN-S接零保护系统。
电气设备的金属外壳必须按要求作保护接零。
2.2、当施工现场与外电线路共用同一个供电系统时,电气设备应根据当地的要求作保护接零,或作保护接地。
不得一部分设备作保护接零,另一部分设备作保护接地。
2.3、作防雷接地的电气设备,必须同时作重复接地。
施工现场的电气设备和避雷装置可利用自然接地体接地,但应保证电气连接并校验自然接地体的热稳定。
电力隧道暗挖施工方案

电力隧道暗挖施工方案电力隧道暗挖施工方案一、项目背景电力隧道作为电力线路的重要组成部分,承载着电力传输的重任。
为保障电力线路的稳定运行,需要对电力隧道进行维护和改造。
本方案是电力隧道暗挖施工方案,力求在保证施工安全和质量的前提下,尽量减小对现有电力线路的影响。
二、施工方案1. 前期准备工作:(1)调查勘察:通过对地形、地质条件进行调查勘察,评估施工风险和难度,并制定相应的施工方案。
(2)设计方案:根据调查勘察结果,设计出适合的施工方案,包括施工工艺、施工工具、主要材料等。
(3)安全措施:确定施工期间的安全措施,包括施工现场的警示标志、应急设备等,确保施工人员的安全。
2. 施工工艺:(1)挖掘:采用机械挖掘的方式进行暗挖作业,确保施工速度和质量。
挖掘机应选择适合的型号和规格,以保证对地质条件的适应性。
(2)支护:在挖掘过程中,根据地质条件进行及时的支护工作,采用钢支撑、喷射混凝土等方式,确保施工安全和隧道的稳定性。
(3)通风:为保证施工人员的安全和施工质量,需要对隧道进行适当的通风处理,保证内部空气流通,并排除有害气体。
(4)维修:在暗挖过程中,如遇到线路损坏或其他问题,应及时进行维修和修复,确保电力线路的正常运行。
3. 施工管理:(1)项目经理负责整个施工过程的协调和监管,确保项目按计划顺利进行。
(2)施工人员要按照工艺要求和安全规定进行作业,严禁违章操作或出现安全事故。
(3)定期进行施工现场的检查和巡视,检查施工质量和安全状况,及时解决问题。
三、环保措施(1)在施工中,要注意噪音和粉尘的污染控制,采取噪音和粉尘的防护措施。
(2)合理使用水资源,尽量减少对周边环境的影响。
(3)合理处理施工废弃物和污水,确保不对环境造成二次污染。
四、总结本方案是电力隧道暗挖施工的基本方案,通过前期调查勘察、安全措施、施工工艺等的合理安排,可以保证施工的顺利进行。
在施工过程中,要注重施工质量和安全,确保电力线路的稳定运行,同时也要注重对环境的保护,减小对周边环境的影响,以达到可持续发展的目标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沙河堡成都新客站片区基础设施项目(一期)工程A标段电力隧道暗挖工程专项施工方案编制:审核:成都市市政工程(集团)有限责任公司2010年 6 月22日目录第一章工程总体概述 (8)一、工程设计概况 (8)二、工程地质条件、水文地质条件 (8)三、编制依据 (10)(一)施工图纸及图纸会审会议纪要 (10)(二)投标文件 (10)(三)现场实际情况和工程招标要求 (10)(四)现行各种施工技术规范: (10)四、我单位现有技术水平、施工管理水平、机械配备能力等。
(11)五、相关地质水文详勘资料。
(11)第二章施工准备 (11)二、施工前调查 (12)三、劳动力准备 (12)第三章施工组织 (13)一、施工任务安排 (13)二、施工组织规划 (13)(一)项目物资组织管理 (13)(二)施工技术组织管理 (13)(三)技术管理措施 (19)三、组织机构 (19)(一)施工组织机构建立 (19)(三)本工程领导小组 (20)(四)工程项目经理部 (20)四、现场施工主要人员安排 (21)第四章降水工程施工方案 (21)一、降水井设计 (21)二、凿井机械及施工方法 (22)三、抽水设备选择 (22)四、降水、排水方案 (22)五、监测与维护要求 (23)第五章施工测量 (23)一、本工程测量特点 (23)二、测量仪器及人员 (24)(一)仪器 (24)(二)人员 (24)三、施工测量控制 (24)(一)主要工作内容及方法 (24)(二)导线建立及控制限差 (25)(三)竣工测量 (27)(四)保障测量精度的措施 (27)第六章隧道施工方案 (29)一、施工顺序 (29)二、隧道开挖 (29)(三)土方外运 (33)(四)进出车辆冲洗 (33)三、初期支护 (34)(一)支立网构钢架,焊纵向连接筋,挂钢筋网片 (34)(二)喷射拱、墙部、底部砼: (34)(三)背后回填注浆 (36)四、防水层施工 (36)五、二次衬砌施工 (37)(一)接口防水处理 (37)(二)施工缝防水 (38)(三)混凝土结构自防水 (39)(四)二衬钢筋施工 (42)(五)二衬钢筋支撑与净空控制 (44)(六)模板施工 (45)(七)混凝土施工 (48)六、通风方案 (50)七、施工技术措施 (51)(一)穿越路口施工技术措施 (51)(二)超前小导管注浆加固 (51)(三)路口交通设施设置 (53)(四)污雨水管道保护 (53)第七章施工监测及施工信息化 (54)一、施工监测目的 (54)二、施工监测设计 (54)三、监测实施及数据处理 (56)(一)监测实施 (56)(二)监测警戒值的确定原则 (56)(三)监测方法 (57)(四)洞周收敛 (60)(五)地下管线变形监测 (61)(六)数据处理及信息反馈程序 (61)四、监测管理及质量保证措施 (62)第八章安全应急预案 (63)一、应急小组成员以及职责 (63)二、最大风险及危险源的确定 (64)三、应急响应 (64)四、暗挖隧道安全事故应急措施 (66)(一)地表下沉、周边建筑物变形超限、隧道坍塌应急措施 (66)(二)地表下沉、周边建筑物变形超限、隧道坍塌事故的预防措施有: (66)(三)塌方应急预案 (69)(四)伤员现场急救措施 (72)(五)洞内涌水、涌砂事故的应急措施 (72)(六)防触电应急措施 (74)(七)防机械伤害应急措施 (77)(八)火灾的应急措施 (79)(九)管线风险预防及突发事故应急措施 (84)(十)缺氧窒息事故的预防 (86)四、其它安全保证措施 (87)(一)钢架加工、安装安全保证措施 (87)(二)隧道土方开挖、隧道出渣安全保证措施 (88)(三)注浆安全保证措施 (89)(四)喷射混凝土安全保证措施 (90)(五)隧道防水安全保证措施 (91)(七)防尘、防有害气体安全保证措施 (94)第九章质量控制措施 (95)一、质量目标 (95)二、实行全面质量管理 (95)(一)树立质量第一的观点 (95)(二)树立一切为用户的观点 (95)(三)树立预防为主的观点 (95)(四)树立全面管理的观点 (95)(五)用数据说话的观点 (96)第十章施工重点、难点及质量保证应对措施 (96)一、隧道衬砌渗漏水预防及处理措施 (96)二、砼接缝不平顺预防及处理措施 (97)三、砼表面蜂窝麻面、气孔、流砂预防及处理措施 (97)四、砼表面掉皮、裂纹、露筋预防及处理措施 (97)五、砼位移错台预防及处理措施 (97)七、防水板渗、漏水预防及处理措施 (98)八、施工缝、变形缝及后浇带处渗漏预防及处理措施 (98)九、砼质量保证措施 (98)(一)建立砼质量保证机构 (98)(二)商品砼的质量控制 (99)(三)工艺控制 (100)(四)严格执行“砼浇筑令”制度 (102)十、钢筋工程质量保证措施 (102)(一)原材料质量控制 (102)(二)钢筋加工制作质量控制 (102)十一、结构防渗漏技术措施 (103)(一)建立专业防水组织管理机构 (103)(二)实行旁站管理和验收制度 (103)(三)做好盲管排水系统 (103)(四)砼结构自防水控制措施 (104)(五)防水层防渗漏保证措施 (104)(六)变形缝防渗水措施 (104)(七)施工缝的防渗水措施 (105)十二、预埋件、预留孔洞的保证措施 (105)(一)图纸审核 (106)(二)测量控制 (106)(三)施工控制 (106)第十一章安全施工措施 (107)一、消防安全 (107)二、施工安全组织措施 (108)三、分项施工安全保证措施 (108)(一)施工准备 (108)(二)施工用电 (109)(三)起重安装作业 (109)(四)装卸碴与运输安全措施 (110)(五)防汛施工措施 (110)(六)雨季施工措施 (111)第十二章文明施工保证措施 (111)一、文明施工目标 (111)二、文明施工措施 (111)(一)现场文明施工措施 (111)(二)降尘通风措施 (112)(三)施工内业文明管理 (113)(四)其它措施 (113)第一章工程总体概述沙河堡成都新客站基础设施建设项目A标段电力隧道工程分别为:纬二路电力隧道约460m;三环路电力隧道全长约1240m。
电力隧道为箱形结构,高3.1m、宽2.5m,埋深约7~11m左右。
一、工程设计概况三环路电力隧道需跨越地铁营地、站东一路路口以及M2线至上海绿地,为避免影响沙河堡片区基础设施项目主要进出口施工车辆的顺利通行,同时尽量降低对地铁及三环路匝道桥的交叉施工影响,根据现场实际情况,三环路K10+28.41~K11+78.51段(地铁段)、K13+40~K14+28段(站东一路路口)、K17+70~K18+60段(M2线至设计终点)电力隧道采用暗挖方式施工。
隧道挖深为11~13.8米,该工程隧道断面采用圆拱、直墙,直墙净高为3.1米,净宽为2.5米,隧道采用网构钢架+钢筋网支护+喷射防水砼支护衬砌,初期衬砌和二次衬砌厚度为0.35米,底板厚为0.30米。
隧道砼抗渗等级为S8,隧道二次衬砌强度等级为C30,初期支护砼强度为C25,人行步道强度等级为C15。
隧道防水采用4mm厚BAC防水卷材,接头采用自粘式,二次衬砌施工缝处采用30×10遇水膨胀橡胶止水条一道及360×10氯丁橡胶O型闭水止水带,固定采用φ6.5钢筋网固定,布置方式采用环向布置。
二、工程地质条件、水文地质条件1、地形地貌拟建物场地主要为农田、旧房拆除区及弃土堆填区,地形起伏较大。
地貌单元属成都平原川西岷江水系三级阶地。
2、地层结构根据本项目地勘资料,在拟建场地勘探深度范围内的地层主要由第四系人工填土层、第四系中下更新统冰水堆积层、白垩系上统灌口组泥岩组成,即由杂填土、素填土、粘土、泥岩组成。
地层分类描述如下:杂填土:色杂;主要由建筑垃圾、生活垃圾等混少量粘性土组成,部分地段分布。
最大厚度约12m。
素填土:灰色;由粘性土组成,可塑为主,混少量砖瓦碎块等硬杂物;湿。
分布较连续。
最大厚度约3.5m。
粘土:灰黄色。
含铁锰质氧化物及钙质结核,无摇振反应,光滑有光泽、干强度高、韧性高。
裂隙较发育,含铁锰质结核及钙质结核。
硬塑为主。
分布连续,厚0.5~8.4m。
含卵石粘土:黄色。
硬塑,局部可塑。
含铁、锰质氧化物结核,局部夹少量钙质结核。
含20~35%左右弱~强风化卵石,卵石粒径20~50mm。
网状裂隙发育。
泥岩:紫红色、暗紫红色;泥质结构,块状构造;可见灰白色矿物(石膏)斑点、团块及其条带。
据其风化程度可划分为三个亚层:①全风化泥岩:全风化呈粘性土状,岩体结构已全部破坏,遇水泥化,夹碎岩块,用手可捏碎。
大部分地段分布。
②强风化泥岩:岩石结构已大部份破坏,构造层理不清晰。
岩芯长度5~25cm,岩体较破碎。
该层部分层位夹中风化岩块。
该层厚度大,部分孔段本次勘察未揭穿。
③中等风化泥岩:岩石结构基本未破坏。
岩芯长度20~55cm。
岩体较完整,不易击碎,该层夹有薄层的微风化泥岩。
该层厚度大,本次勘察未揭穿。
3、水文地质条件该拟建电力隧道场区未发现地表水分布。
场地地下水为埋藏于人工填土中的上层滞水,大气降水和区域地表水为其主要补给源。
该地下水连通性较差,一般无统一稳定水位。
根据场地区域多项工程经验,雨季施工期间部分地段人工填土和粘土层裂隙间可能渗出少量上层滞水,应及时进行疏排。
三、编制依据(一)施工图纸及图纸会审会议纪要(二)投标文件(三)现场实际情况和工程招标要求(四)现行各种施工技术规范:国标 GB/T1 9000族标准;地下防水工程质量验收规范(GB50208-2002);地下工程防水技术规范(GB50108-2001);锚杆喷射混凝土支护技术规范(GB50086-2001);混凝土结构工程施工质量验收规范(GB50204-2002);钢筋焊接及验收规程(JGJ18-2003);钢筋焊接接头试验方法(JGJ/T27-2001);建设工程施工现场供用电安全规范(GB50194-93);混凝土质量控制标准(GB50164-92);混凝土强度检验评定标准(GBJ107-87);回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001);钢结构工程施工质量验收规范(GB50205-2001);混凝土结构规范 GB50010-2002公路隧道施工技术规范 JTGF80-2004铁路隧道施工规范TB1024-2002/J163-2002四、我单位现有技术水平、施工管理水平、机械配备能力等。
五、相关地质水文详勘资料。
第二章施工准备一、施工前期准备1、在技术方面,积极与设计、监理单位联系,备齐施工文件、图纸及各种试验、检测表格。
