燃气液化气站拆除工程施工方案
液化气站拆除方案

液化气站拆除方案1. 引言液化气站拆除是对液化气站进行无害化处理,确保安全的过程。
在液化气站的拆除过程中,需要采取一系列的措施,以确保安全、高效、环保的进行。
本文档将提供液化气站拆除方案,包括前期准备工作、拆除过程、安全措施等内容。
2. 前期准备工作在进行液化气站拆除之前,必须进行充分的前期准备工作,以确保拆除工作的顺利进行。
以下是需要进行的前期准备工作:2.1 拆除方案设计拆除方案设计是拆除工作的核心,应该由专业的拆除工程师负责编制。
拆除方案设计应包括拆除过程的各个步骤、采用的设备和工具、拆除期间的安全措施等内容。
2.2 安全评估和环境影响评估在拆除工作开始之前,需要进行安全评估和环境影响评估。
安全评估应考虑拆除过程中可能出现的风险和危险因素,并制定相应的应对措施。
环境影响评估应考虑拆除过程对周围环境的影响,并制定相应的环保措施。
2.3 拆除工人培训拆除工作需要经验丰富的工人进行操作,因此在拆除工作开始之前,需要对拆除工人进行培训,培训内容包括安全操作规程、设备使用方法、应对突发情况的应急措施等。
2.4 设备和工具准备在拆除工作开始之前,需要准备好所需的设备和工具。
根据拆除方案设计的要求,选择适当的设备和工具,并确保其正常运行。
3. 拆除过程拆除过程是液化气站拆除的关键阶段,需要按照拆除方案设计进行操作。
以下是拆除过程的主要步骤:3.1 清理场地拆除工作开始之前,先对液化气站周围的场地进行清理。
清理工作包括清除杂草、移除障碍物等,确保拆除工作的顺利进行。
3.2 气体排放处理在拆除液化气站之前,必须对其中的气体进行处理。
根据拆除方案设计,选择合适的方法对液化气站中的气体进行排放处理,以确保安全。
3.3 拆除液化气罐液化气站的主要组成部分是液化气罐,拆除液化气罐是拆除工作的重要环节。
根据拆除方案设计,采用适当的设备和工具对液化气罐进行拆除,确保操作安全。
3.4 拆除管道和设备除了液化气罐,液化气站还有一系列的管道和设备需要拆除。
燃气液化气站拆除工程施工方案

燃气液化气站拆除工程施工方案一、拆除范围与工期1.1拆除范围:本次液化气站拆除工程拆除范围包括站内各类设备、管道、储罐等设施,以及站外相关配套设施。
1.2工期计划:根据工程量和施工条件,预计整个拆除工程的工期为60天,具体按实际施工情况调整。
二、拆除工程的技术要求和安全措施2.1技术要求(1)按照拆除范围和拆除组织设计进行逐级拆除,先进行站外设施的拆除,再进行站内设施的拆除。
(2)施工过程中,严格按照拆除组织设计进行操作,保证施工安全和顺利进行。
(3)对于具有爆炸危险的设施,必须先进行安全排空处理,再进行拆除作业。
(4)拆除过程中,设备、管道和储罐必须进行彻底清洁,避免二次污染和安全隐患。
2.2安全措施(1)施工现场必须设置明显的安全警示标志,限制非工作人员进入作业区域。
(2)施工人员必须穿戴符合要求的个人防护装备,并接受专业培训。
(3)必须配备专业的消防、救护等安全设备和人员,以应对突发事故。
(4)在拆除过程中,必须严格遵守相关法律法规和安全操作规程,禁止违章操作和擅自改变工作程序。
三、拆除工程的施工组织与方案3.1施工组织(1)成立拆除工程施工指挥部,负责整个施工过程的组织和指挥工作。
(2)指定专人负责施工现场的安全管理,对施工人员进行安全教育和培训。
(3)严格按照施工方案和工期计划组织施工,做好施工记录和周报的汇报。
3.2施工方案(1)站外设施的拆除:先清理站外的燃气管道、泄漏探测器等设施,再进行站外设施的拆除,将拆除的设施进行分类打包,送往指定场所处理。
(2)站内设施的拆除:先对液化燃气储罐进行安全排空处理,然后采用机械拆除方式进行拆除。
对于液化燃气加注设备等具有爆炸危险的设施,在安全排空处理后,由专业人员采取安全措施进行拆除。
(3)储罐清洁处理:对于液化燃气储罐进行彻底清洁处理,包括清洗、检修和保养等工作,确保储罐的安全无污染。
(4)拆除后的现场清理:对拆除后的现场进行彻底清理,包括残留物的清理和处理,清理过程中要注意避免二次污染。
煤气站拆除工程方案模板

煤气站拆除工程方案模板一、项目概况为了适应城市发展及环保要求,某市政府决定拆除一座老旧的煤气站,而后将其改造为绿地或其他公共设施。
该煤气站建于上世纪初,现已停止使用多年,煤气站建筑老化严重,设备陈旧,存在一定的安全隐患,需尽快拆除。
二、项目范围拆除范围主要包括煤气站建筑、设备、管道及相关设施。
周边需清理杂草及垃圾,并进行环境修复。
三、拆除目标1. 安全拆除煤气站建筑及设备设施,并确保周边环境不受影响;2. 让市民得到一个更美观、更安全的居住环境;3. 将煤气站拆除后的土地资源进行合理利用。
四、拆除方案1. 项目前期准备在拆除工程开始前,需要确定拆除区域的详细范围、土地质量、环境影响评估等相关信息。
同时需要与相关部门协商,确保在项目实施过程中能够得到必要的政策支持及协助。
另外,对于可能涉及到的有价值的设备及建材,需要进行清单登记,以便后期处理。
2. 拆除施工计划在确定拆除范围和目标后,需要制定详细的施工计划。
首先要考虑的是安全问题,需要对可能存在的危险因素进行评估,并制定相应的应对措施。
其次要考虑到周边环境的保护,需要设立相应的防护措施,防止施工对周边环境造成影响。
在施工中,需要合理安排施工流程,确保拆除能够高效进行。
3. 拆除过程在拆除工程中,首先要对煤气站建筑进行拆除,需要使用专业的拆除设备及工具,同时需要确保拆除过程中不影响到周边环境和设施。
其次要对煤气站设备及管道进行拆除,需要对涉及到的管道进行相应的处理,避免对周边环境造成污染。
对于有价值的设备及建材,需要进行分类处理,将其移交给相应的部门进行再利用或处置。
拆除完毕后,需要对拆除区域进行清理,确保周边环境的干净整洁。
4. 环境修复拆除完毕后,需要对拆除区域进行环境修复。
包括清理垃圾、清除杂草、平整土地等工作。
需要根据实际情况,对土地进行相关的治理,恢复土地的肥沃性。
同时需要对拆除区域周边设施进行检查,确保不会对周边环境造成影响。
五、安全保障1. 安全措施在拆除过程中,需要严格执行安全操作规程,确保操作人员的安全。
2023年燃气液化气站拆除工程施工方案

2023年燃气液化气站拆除工程施工方案燃气液化气站拆除工程施工方案一、概述为了保证安全、有效、高效地完成燃气液化气站的拆除工作,特制定本施工方案。
本方案包括施工组织设计、人员和机械配置、安全预控措施、工程进度计划、施工方法及注意事项等内容。
二、施工组织设计1. 施工组织人员(1)项目负责人:全面负责施工管理和组织实施工作,对工程质量和进度负责。
(2)施工总监:全面指导和监管施工工作,确保施工过程中的安全。
(3)安全员:负责安全事务管理,督促工程人员遵守安全生产规程。
(4)技工人员:负责具体的施工工作,包括设备维护、设备拆卸、场地清理等。
2. 施工机械配置(1)吊车:用于拆除重型设备的搬运及吊装。
(2)推土机:用于场地清理,包括清理杂物、平整地面。
(3)挖掘机:用于拆除土建结构及管线设施。
(4)氧气瓶和消防器材:用于应对紧急情况。
3. 材料和设备准备根据实际情况,提前准备好所需的施工材料和设备,确保施工顺利进行。
三、安全预控措施1. 组织安全教育培训提前组织安全教育培训,包括操作规程、安全注意事项等,确保每个工作人员具备必要的安全知识。
2. 安全警示标志在施工现场周围设置明显的安全警示标志,并设立专门的安全警戒线,确保人员和非施工人员的安全。
3. 安全防护措施确保所有工作人员戴着适当的安全帽、手套、防护服等个人防护设备,并对施工过程中存在的安全隐患进行及时的整改和控制。
4. 施工区域划分对拆除区域进行划分,确保施工现场与非施工区域相互隔离,减少安全事故发生的可能性。
四、工程进度计划1. 施工准备阶段(1)组织施工人员到现场实地勘察。
(2)编制详细的工程施工图纸和流程图。
(3)准备所需的材料和设备。
2. 拆除工程阶段(1)拆除油罐和管道设施。
(2)清理现场垃圾和残留物。
(3)对土建结构进行拆除。
3. 完工阶段(1)对拆除现场进行终检。
(2)清理现场,恢复原貌。
(3)办理竣工手续。
五、施工方法及注意事项1. 拆除设施根据工程图纸和流程图,有序拆除燃气液化气站的设施,包括油罐、管道、泵房等设备。
燃气液化气站拆除工程施工方案.doc

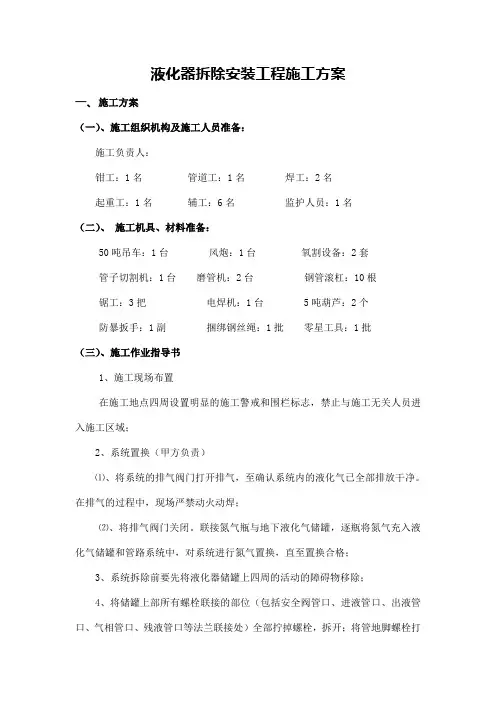

液化器拆除安装工程施工方案一、施工方案(一)、施工组织机构及施工人员准备:施工负责人:钳工:1名管道工:1名焊工:2名起重工:1名辅工:6名监护人员:1名(二)、施工机具、材料准备:50吨吊车:1台风炮:1台氧割设备:2套管子切割机:1台磨管机:2台钢管滚杠:10根锯工:3把电焊机:1台 5吨葫芦:2个防暴扳手:1副捆绑钢丝绳:1批零星工具:1批(三)、施工作业指导书1、施工现场布置在施工地点四周设置明显的施工警戒和围栏标志,禁止与施工无关人员进入施工区域;2、系统置换(甲方负责)⑴、将系统的排气阀门打开排气,至确认系统内的液化气已全部排放干净。
在排气的过程中,现场严禁动火动焊;⑵、将排气阀门关闭。
联接氮气瓶与地下液化气储罐,逐瓶将氮气充入液化气储罐和管路系统中,对系统进行氮气置换,直至置换合格;3、系统拆除前要先将液化器储罐上四周的活动的障碍物移除;4、将储罐上部所有螺栓联接的部位(包括安全阀管口、进液管口、出液管口、气相管口、残液管口等法兰联接处)全部拧掉螺栓,拆开;将管地脚螺栓打开;管路应逐条管线组织拆除,每条管路拆除前要确认管路两端都已经拆开敞口,并且用记号笔标注标号。
5、用汽车吊将旧液化器储罐逐台吊离基础面,整齐地摆放在指定位置;将螺栓的螺母垫片收集清洗待用,基础面清理平整,弹出安装十字线。
6、用汽车吊将新液化器储罐逐台吊就位基础面,调整水平角度、水平位置、垂直度;用螺栓的螺母垫片就位适当紧固。
7、连接管路及管路附件。
管路应逐条管线按照标记的记号组织就位,每条管路安装前要确认管路两端都完好无损,跟换法兰垫片紧固法兰。
8、清理施工现场,打扫干净卫生,与有关部门办理好竣工验收手续。
二、危害/危害因素及控制措施一览表四、施工安全预案本次拆除安装安全工作的重点是施工防火监护和设备人身安全保护,为确保施工安全,编制本安全预案。
1、设置有效、负责、完整的项目安全工作管理领导小组。
包括由施工现场负责田来勇担任的组长,专职安全员以及各施工小组的2名安全监护人;2、施工前,项目安全工作管理领导小组应对所有的施工人员进行一次常规安全教育,宣讲公司安全规章制度,介绍施工现场的各项制度和对本项目安全施工的具体要求和指导精神。
拆除加气站施工方案 文档

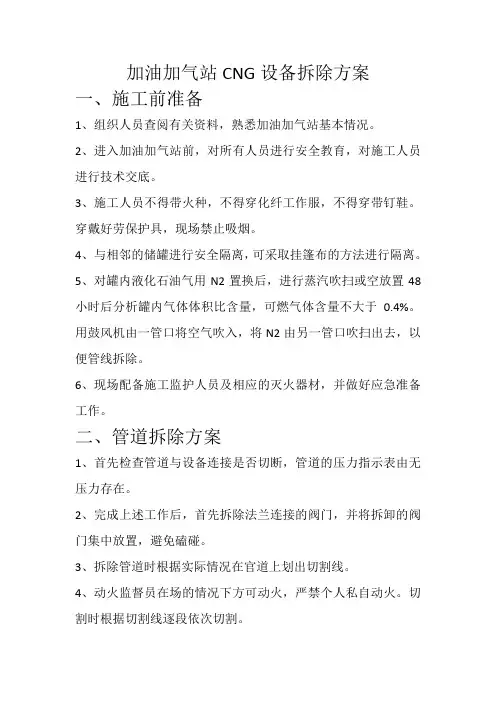

加油加气站CNG设备拆除方案
一、施工前准备
1、组织人员查阅有关资料,熟悉加油加气站基本情况。
2、进入加油加气站前,对所有人员进行安全教育,对施工人员进行技术交底。
3、施工人员不得带火种,不得穿化纤工作服,不得穿带钉鞋。
穿戴好劳保护具,现场禁止吸烟。
4、与相邻的储罐进行安全隔离,可采取挂篷布的方法进行隔离。
5、对罐内液化石油气用N2置换后,进行蒸汽吹扫或空放置48小时后分析罐内气体体积比含量,可燃气体含量不大于0.4%。
用鼓风机由一管口将空气吹入,将N2由另一管口吹扫出去,以便管线拆除。
6、现场配备施工监护人员及相应的灭火器材,并做好应急准备工作。
二、管道拆除方案
1、首先检查管道与设备连接是否切断,管道的压力指示表由无压力存在。
2、完成上述工作后,首先拆除法兰连接的阀门,并将拆卸的阀门集中放置,避免磕碰。
3、拆除管道时根据实际情况在官道上划出切割线。
4、动火监督员在场的情况下方可动火,严禁个人私自动火。
切割时根据切割线逐段依次切割。
5、切割管道用吊车吊至指定位置堆放,严禁乱放。
三、罐体拆除方案
拆除前必须具备的条件:所有工艺管道必须断开,罐体的所有阀门必须关闭,经置换取样分析合格。
1、进行拆除要按照规定执行,有专人进行监护。
2、用吊车将罐体整体吊至存放位置。
四、按要求恢复地面
拆除工作完成后,彻底清理现场,恢复地面。
2023年燃气液化气站拆除工程施工方案

2023年燃气液化气站拆除工程施工方案一、前期准备工作1. 拆除工程前,需进行安全评估和环境评估,制定详细的拆除方案。
2. 拆除工程前,需向相关部门申请拆除许可,并获得批准。
3. 拆除工程前,需要组织专业的拆除团队,并配备必要的工具和设备。
4. 拆除工程前,需进行现场勘察,了解燃气液化气站的具体结构和状况,并制定详细的拆除计划。
二、拆除工程的具体步骤1. 拆除锅炉和储罐a. 先对液化气站的锅炉和储罐进行排空处理,确保其中的气体得到排放。
b. 利用起重设备,拆除锅炉和储罐,并将其运输到指定的场地进行处理或回收。
2. 拆除管道和设备a. 首先关闭燃气液化气站的管道和设备。
b. 使用适当的工具和设备,拆除管道和设备,并将其运输到指定的场地进行处理或回收。
3. 拆除建筑物和设施a. 拆除液化气站的建筑物和设施,包括办公楼、仓库、车间等。
b. 采用合适的方法和工具进行拆除,确保安全和高效。
4. 清理和处理a. 拆除工程完成后,对现场进行彻底清理,清除各种垃圾和残留物。
b. 对液化气站的废弃物进行处理,按照相关法律法规进行分类处理和处置。
5. 工程验收a. 在拆除工程完成后,进行工程验收,确保工程符合设计要求和标准。
b. 向相关部门提交拆除工程的验收报告,并获得验收合格证书。
三、安全措施1. 在整个拆除过程中,严格执行相关的安全操作规程,确保工作人员的人身安全。
2. 对液化气站的各类设备和管道进行彻底排气和放空处理,防止发生火灾或爆炸事故。
3. 加强现场监督和管理,确保施工过程中没有人员闯入施工区域,防止意外事故的发生。
4. 配备专业的消防设备和救援队伍,以备发生火灾等突发情况时的应急处理。
5. 严格遵守环保法律法规,对拆除过程中产生的废弃物进行分类和处置,防止对环境造成污染。
四、工期和预算1. 工期:根据燃气液化气站的具体规模和状况,拆除工程的工期预计为3个月。
2. 预算:根据拆除工程的复杂程度和所需资源,初步预计拆除工程的预算为500万元。
燃气液化气站拆除工程施工方案

燃气液化气站拆除工程施工方案施工方案:1. 工程概述燃气液化气站拆除工程是对已建成的燃气液化气站进行拆除和清理的工作。
主要包括拆除液化气罐、管道、设备及其他配套设施,清理现场及周围环境等工作。
2. 工程准备2.1 资源准备:确定所需的人力、物力、机械设备和材料等资源,并做好供应保障;2.2 施工方案:制定详细的施工方案,包括工作流程、时间安排、质量要求等;2.3 安全措施:制定并执行严格的安全措施,确保施工过程中的人员和设备安全;2.4 现场布置:对拆除区域进行布置,确保施工过程的顺利进行。
3. 拆除工作3.1 液化气罐拆除:a. 施工前,对液化气罐进行净化处理,将罐内的液化气排出;b. 使用起重机或其他适当的机械设备,将液化气罐从基础上提起,并慢慢将其放置在地面上;c. 拆除液化气罐的支撑结构,并保证拆除过程中的安全,避免同时拆除多个液化气罐造成的风险。
3.2 管道拆除:a. 施工前,关闭管道中的液化气供应,确保施工安全;b. 使用适当的工具和设备,切割管道,并逐段拆除管道;c. 拆除过程中,注意控制管道中的液化气渗漏风险,采取相应的安全措施。
3.3 设备拆除:a. 施工前,对设备进行净化处理,排空液化气;b. 使用适当的机械设备,将设备逐个拆除,包括泵、压缩机、储罐等;c. 拆除过程中,注意控制设备中的残留液化气,避免引发事故。
3.4 其他配套设施拆除:a. 拆除标志牌、安全阀、防火装置、消防设备等其他配套设施;b. 对拆除的设施进行整理、清理和分类处理,确保环境整洁。
4. 清理工作4.1 地面清理:清除施工过程中产生的废旧材料、碎片和沉积物,保持施工现场的清洁;4.2 地坑处理:对液化气罐基础所在的区域进行清理和整平,填充土壤,恢复地表平整;4.3 消防设备处理:将清理后的消防设备进行整理,并送往指定的存放地点,做好相应的记录;4.4 管道处理:对拆除的管道进行清理、疏通,并做好相应的封堵工作;4.5 设备处理:对拆除的设备进行封存、标记或报废处理,做好相应的记录和安全防护工作;4.6 清理验收:对清理工作进行验收,确保拆除工作的彻底完成和现场的安全整洁。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
××燃气液化气站拆除工程施工方案
一、施工方案
(一)、施工人员准备:
施工负责人:×××
钳工:6名管道工:6名焊工:4名
起重工:4名辅工:6名监护人员:2名
(二)、施工机具、材料准备:
50吨吊车:1台小型挖机:1台风炮:1台
氧割设备:2套管子切割机:1台磨管机:2台
锯工:3把电焊机:1台5吨葫芦:2个
防暴扳手:1副捆绑钢丝绳:1批零星工具:1批
钢管滚杠:10根氮气:160m312mm钢板:1m2
(三)、施工作业指导书
1、施工现场布置
在××燃气液化气站施工地点四周设置明显的施工警戒和围栏标志,禁止与施工无关人员进入施工区域;
2、系统置换
⑴、将系统的排气阀门打开排气,至确认系统内的液化气已全部排放干净。
在排气的过程中,现场严禁动火动焊;
⑵、将排气阀门关闭。
联接氮气瓶与地下液化气储罐,逐瓶将氮气充入液化气储罐和管路系统中,对系统进行氮气置换,直至置换合格;
3、系统拆除前要先将地下液化气储罐上面的遮雨棚拆除,再用风炮或者是人工剔除两台地下液化气储罐顶部预制顶板的密封缝,将储罐顶部预制板松开,用吊车将预制板吊开,露出储罐。
如储罐四周埋有沙子,则还应人工将细沙挖出运走;
4、将储罐上部所有螺栓联接的部位(包括安全阀管口、进液管口、出液管口、气相管口、残液管口等法兰联接处)全部拧掉螺栓,拆开,将储罐人孔盖螺栓拧掉,拆开人孔盖;将管路系统上所有用法兰螺栓联接的部位全部拧掉螺栓拆开,特别是每条管线的终端均要拆开敞口,禁止管路系统密闭;
5、用小型挖机将气罐挖出,然后用一台50吨汽车吊将三台地下储罐逐台吊出地面,整齐地摆放在指定位置,并在储罐内注入大约100mm深的自来水存放;液化气储罐的资产处置遵照××燃气液化气站的有关程序执行。
6、人工拆除空压机房的一面墙,然后拆除缓冲罐及空压机等设备,再利用吊车将其转运至指定地点整齐堆放;
7、拆除液化气站管路及管路附件。
管路应逐条管线组织拆除,每条管路拆除前要确认管路两端都已经拆开敞口,管内空气已经置换合格,再逐段拆除。
管路拆除时,凡是螺栓联接之处,均要用拆除螺栓的方式进行管道的拆除,应尽量少用动用氧割设备。
8、清理施工现场,打扫干净卫生,与××燃气有关部门办理好竣工验收手续。
二、危害/危害因素及控制措施一览表
施工单位:×××××××××
施工班组:综合班
作业项目:××燃气液化气站拆除工程
四、施工安全预案
本次液化气站拆除安全工作的重点是施工防火监护和设备人身安全保护,为确保施
工安全,编制本安全预案。
1、设置有效、负责、完整的项目安全工作管理领导小组。
包括由施工现场负责人×××担任的组长,专职安全员以及各施工小组的2名安全监护人;
2、施工前,项目安全工作管理领导小组应对所有的施工人员进行一次常规安全教育,宣讲公司安全规章制度,介绍××燃气的各项制度和对本项目安全施工的具体要求和指导精神。
并邀请××燃气安保部门的管理人员对所有参加施工的作业人员做系统的上岗作业前的安全教育和培训;
3、所有施工人员进入施工现场必须穿着工装,戴好安全帽。
电焊工、电工等特种作业人员必须持证上岗,严禁无证操作。
施工人员上班前严禁喝酒,施工现场严禁打闹嬉笑;
4、施工现场应设置明显的警戒标志和施工围栏,禁止与施工无关的人员进入施工现场,严防无关人员将火种带入液化气站内;
5、施工临时用电必须办理临时用电手续,使用规范合格的临时用电设施,并在甲方指定的用电点接通临时用电;应严格按照小型电动工具的操作规程规范正确使用手提式磨管机、手电钻等电动工具,不使用无漏电保护的插座,严禁将裸露线插入插座上;电器设备拆除前必须关闸断电并挂好警示牌;
6、严格执行系统置换操作程序,确保液化气站系统储罐和管路内液化气排放干净并经氮气置换合格后才允许开始拆除作业;
7、严格执行动火作业票制度,必须在××燃气和施工方项目负责人、监护人、操作人、安保部审批签字同意,现场配备了足够的灭火器材、消防应急储水桶以及检查确认液化气站内消火栓灭火系统正常后才能动火作业。
动火作业位置和区域必须严格按施工作业指导书实施,在本项目拆除过程中,应尽量减少氧割动火拆除作业;氧割设备的氧气瓶和乙炔瓶应按规定摆放,相距不少于5米,火焊皮带接头处应用细铁丝扎紧,以防漏气失火伤人;
8、设备吊装用起重机具使用前应进行全面的检查和维护,确保工况安全可靠,应仔细检查吊装设备的吊耳是否牢固可靠,链条葫芦应仔细检查其起重链、手拉链、销轴以及刹车装置是否安全可靠。
设备的吊装必须由专职起重工指挥,并要先进行试吊,缓慢地稍稍吊起后,先做全面的检查,确认无碍后再正式起吊。
设备的吊装和转运要平缓,确保万无一失;
9、施工现场必须保持整洁通畅,应及时清除废料,做到一天一小清,一周一大清;每天下班前要清理干净现场卫生;
10、所有施工人员施工期间必须自觉接受建设方的安全检查和指导,对建设方提出的安全意见要及时予以落实整改。
并经常就安全工作与建设方沟通协调,共同确保施工安全;
11、以上各条,所有施工人员必须严格遵守。
对妨碍安全施工的行为和有关责任人,一经发现,便清退现场;
本安全预案需经甲方审核批准后方可实施。
编制单位:×××××××××
编制日期:2014年8月26日。
