凯里经济开发区工业职业技术学校二期工程建筑节能施工方案编制:审核:审批:贵州开源建筑工程有限责任公司年月日目录一、编制依据 0二、工程概况 0三、产品特性 0四、施工准备 (2)4.1、基层准备: (2)4.2、技术准备: (3)4.3、材料准备: (3)4.4、人员准备: (4)4.5、施工机具准备: (4)五、施工方案 (5)5、外墙节能工程 (5)5.1、外墙保温系统结构简图 (5)5.2、施工工艺流程 (6)5.3、界面砂浆施工 (6)5.4、保温砂浆施工 (6)5.5、抗裂砂浆施工 (6)5.6、质量检验 (6)5.6.1、保证项目 (6)5.6.2、基本项目 (6)6、屋面节能工程 (8)7、门窗节能工程 (14)六、成品保护措施 (19)七、质量措施 (20)八、安全措施 (20)九、文明施工措施 (21)一、编制依据1.1、《建筑装饰装修工程质量验收规范》(GB50210-2001)1.2、《外墙外保温施工技术规程》(DBJ/T01-50-2002)1.3、建筑工程施工质量统一验收标准--- (GB50300-2013)1.4、建筑节能工程施工质量验收规范---- (GB50411–2007)1.5、本工程施工图设计图纸。
1.6、生产厂家技术要求和产品使用说明1.7、本工程特点、施工现场环境、自然条件等。
二、工程概况工程名称:凯里经济开发区工业职业技术学校二期工程建设单位:贵州凯里经济开发区开元科教产业发展有限责任公司设计单位:上海浦东建筑设计院有限公司勘察单位:贵州凯里101地质工程勘察公司监理单位:贵州富友建设咨询有限责任公司施工单位:贵州开源建筑工程有限责任公司凯里经济开发区工业职业技术学校项目工程:位于凯里经济开发区教育园区,总建筑面积242997.1平方米,建筑高度为21.9m、22.2m。
结构形式:框架结构,建筑抗震设防未乙类,框架抗震等级为三级,建筑结构安全等级为二级。
建筑节能专项工程施工技术方案精品教案【模板范本】

建筑节能专项工程施工技术设计方案一、编制依据本方案依据有关建筑节能设计图纸的内容及相关的规范、标准文件进行编制。
编写所涉及的规范、标准文件详见如下:1、《夏热冬暖地区居住建筑节能设计标准》2、《夏热冬暖地区居住建筑节能设计标准》2、《公共建筑节能设计标准》3、《民用建筑热工设计规范》3、《建筑产品优选集》4、《胶粉聚苯颗粒保温材料外墙外保温工法》5、《建筑装饰装修工程质量验收规范》6、《外墙外保温施工技术规程》7、《胶粉聚苯颗粒外墙外保温系统》8、《建筑外窗气密性能分级及其检测方法》9、国家、省市现行的相关建筑节能法律、法规二、工程概况三、项目部组织机构君福来小区项目部建筑节能专项质量管理机构图四、保温工程施工时间计划分部工程名称计划开工时间计划竣工时间屋面2012年10月2012年11月门窗2012年10月2012年11月墙体2012年10月 2012年11月外墙保温2012年10月2013年4月五、工程节能设计说明(一)墙体材料:除注明外,外墙采用灰砂砖砌体240厚,内墙采用灰砂砖砌体200厚.(二)外墙做法:1、外墙1浅灰色涂料3、25厚挤塑聚苯板保温层(三)屋面做法:1、8-10厚地砖铺平白拍实,缝宽5-8,1L1水泥砂浆填缝.2、40厚C30UEA补偿收缩混凝土防水层,表面压光,内配Ф4@150双向钢筋网,每隔3米~4米设分仓一道,缝宽20,内填防水胶.3、30厚聚苯板保温层4、4厚APP防水卷材5、刷基层处理剂一遍6、20厚1:2水泥砂浆保护层7、建筑找坡,用1:8水泥陶粒找2%坡,最薄处30厚8、钢筋混凝土屋面百年难遇,表面清扫干净(四)电永玻璃门窗做法:铝合金门窗外侧采用双层普通中空玻璃传热系数4.2W2/㎡.k,庶阳系数达到0.78,凸窗顶板外侧刷30厚聚苯颗粒保温浆料六、施工阶段与质量控制主要内容建筑节能各分部施工要点(一)灰砂砖填充墙砌体工程1一般要求1、砌块在运输、装卸过程中,严禁抛掷和倾倒,现场堆置高度不超过2m。
建筑节能施工方案(3篇)

第1篇一、前言随着我国经济的快速发展和城市化进程的加快,建筑行业在国民经济中的地位日益重要。
然而,传统建筑能耗高、环境污染严重等问题也日益凸显。
为了实现可持续发展,提高建筑节能水平,降低建筑能耗,本文将针对建筑节能施工提出一套切实可行的方案。
二、建筑节能施工原则1. 合理设计:在建筑设计和施工过程中,充分考虑建筑物的保温、隔热、通风等性能,提高建筑物的整体节能效果。
2. 选用节能材料:选用符合国家节能标准的建筑材料,如高性能保温材料、隔热材料、节能门窗等。
3. 优化施工工艺:采用先进的施工技术和工艺,提高建筑物的施工质量,确保建筑物的节能性能。
4. 加强施工管理:建立健全节能施工管理制度,加强对施工过程的监督和检查,确保节能措施落实到位。
三、建筑节能施工方案1. 保温隔热施工(1)墙体保温隔热1)选用高性能保温材料,如聚苯乙烯板、挤塑聚苯乙烯板等。
2)在墙体施工过程中,确保保温材料与墙体基层牢固粘结,减少热桥效应。
3)在墙体两侧设置空气层,提高墙体保温性能。
(2)屋面保温隔热1)选用保温隔热性能好的屋面材料,如聚氨酯保温板、岩棉板等。
2)在屋面施工过程中,确保保温材料与基层牢固粘结,减少热桥效应。
3)设置防水层,防止雨水渗漏,影响保温效果。
2. 隔热门窗施工(1)选用节能门窗,如断桥铝合金门窗、塑钢门窗等。
(2)确保门窗安装牢固,缝隙严密,减少热量传递。
(3)在门窗周边设置密封条,提高门窗的密封性能。
3. 通风施工(1)设置自然通风系统,利用自然风压和温差,实现室内外空气交换。
(2)在建筑物的设计中,充分考虑通风口的设置,确保室内空气质量。
(3)在施工过程中,确保通风系统的畅通,提高通风效果。
4. 节能照明施工(1)选用节能灯具,如LED灯具、节能荧光灯等。
(2)合理布置照明灯具,确保照明效果。
(3)设置智能控制系统,实现照明设备的节能运行。
5. 节能设备施工(1)选用高效节能设备,如变频空调、节能水泵等。
建筑节能专项施工方案

建筑节能专项施工方案一、引言随着人们对可持续发展的关注不断增加,建筑节能成为了当前建筑行业的重要议题。
为了减少建筑对能源的消耗,并最大程度地降低对环境的影响,本文将提出一项高效的建筑节能专项施工方案。
二、方案概述本方案旨在通过优化建筑设计、改进施工工艺和引入先进的节能设备,从而降低建筑的能耗。
具体实施措施如下:1. 建筑设计优化- 采用合理的建筑朝向和布局,最大限度地利用自然光和自然通风。
- 使用高效的外墙保温材料,提高隔热性能,减少能源损失。
- 选择低能耗的建筑材料,如节能玻璃、热导率低的隔热材料等。
2. 施工工艺改进- 优化施工进度和工艺流程,减少能源浪费和碳排放。
- 加强施工现场管理,避免资源的浪费和能源的不必要消耗。
- 提倡绿色建筑施工理念,鼓励使用环保材料和工艺。
3. 节能设备引入- 安装高效节能的照明设备,如LED灯具等,降低电力消耗。
- 配备智能家居系统,实现智能化管理和节能控制。
- 推广使用太阳能热水器和光伏发电系统,利用可再生能源。
三、实施步骤1. 前期准备阶段- 成立专项工作组,负责方案的制定和实施。
- 调研市场上的高效节能设备和材料,进行选型。
2. 施工前期准备- 与设计院和施工单位沟通,确保施工图纸和方案一致。
- 购买和组织运输节能设备和材料。
3. 施工中期- 按照方案中的要求进行施工,确保施工质量和进度。
- 定期检查和维护设备,确保其正常运行和高效节能。
4. 施工后期- 进行竣工验收,确保施工结果符合节能要求。
- 开展宣传活动,向公众介绍建筑的节能特点和优势。
四、预期效果实施建筑节能专项施工方案可达到以下效果:1. 节能效果显著- 建筑能耗明显降低,减少能源消耗和二氧化碳排放。
- 建筑内部环境舒适度提高,提升居住者或使用者的生活质量。
2. 资源利用率提高- 合理使用材料和设备,减少浪费,提高资源利用效率。
3. 经济效益显著- 节约能源费用,降低建筑运营成本,提高经济效益。
建筑节能工程施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,总建筑面积为10万平方米,包括住宅、商业、办公等多种功能。
为了响应国家节能减排的号召,本项目在设计和施工过程中均采用了节能措施,以降低建筑能耗,提高能源利用效率。
本方案针对建筑节能工程施工进行详细规划,确保工程质量和节能效果。
二、节能目标1. 降低建筑能耗:通过采用节能材料和施工技术,降低建筑物的整体能耗,实现节能目标。
2. 提高能源利用效率:通过优化能源管理系统,提高能源利用效率,降低能源浪费。
3. 提升居住舒适度:通过合理的节能设计,提高室内温度、湿度、空气质量等舒适度指标。
4. 保障工程安全:确保施工过程中的安全,防止因节能措施不当导致的安全事故。
三、施工准备1. 组织机构成立建筑节能工程施工领导小组,负责工程的总体协调和监督。
下设施工技术组、质量保证组、安全监督组、材料设备组等,分别负责技术指导、质量保证、安全监督和材料设备管理等。
2. 施工人员施工人员应具备相关资质和技能,通过专业培训,确保施工人员掌握节能施工技术。
3. 施工材料选用符合国家节能标准的材料,包括保温材料、隔热材料、节能门窗等。
4. 施工设备配置必要的施工设备,如切割机、电焊机、保温材料喷涂机等。
四、施工工艺及方法1. 基础工程(1)基础混凝土采用低热水泥,降低混凝土的温升。
(2)地下室墙体采用加气混凝土砌块,提高保温性能。
2. 墙体工程(1)外墙采用外墙保温体系,包括外保温层、保温板、防水层、抗裂砂浆等。
(2)外墙保温材料选用挤塑聚苯板(XPS)或聚苯乙烯泡沫板(EPS),厚度根据地区气候和建筑要求确定。
(3)保温层施工前,对墙体进行平整处理,确保保温层与墙体紧密结合。
3. 门窗工程(1)采用节能门窗,如双层中空玻璃、隔热铝型材等。
(2)门窗安装过程中,确保密封性能,防止热量流失。
4. 屋面工程(1)屋面采用保温隔热层,选用挤塑聚苯板(XPS)或聚苯乙烯泡沫板(EPS)。
(2)保温层施工前,对屋面进行平整处理,确保保温层与屋面紧密结合。
节能工程施工技术方案

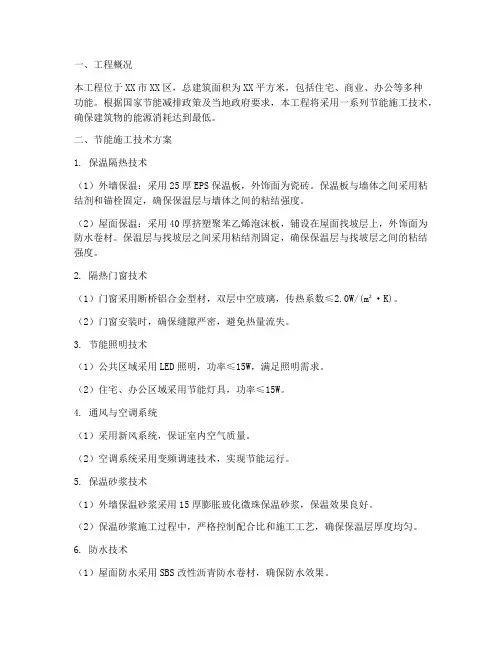

一、工程概况本工程位于XX市XX区,总建筑面积为XX平方米,包括住宅、商业、办公等多种功能。
根据国家节能减排政策及当地政府要求,本工程将采用一系列节能施工技术,确保建筑物的能源消耗达到最低。
二、节能施工技术方案1. 保温隔热技术(1)外墙保温:采用25厚EPS保温板,外饰面为瓷砖。
保温板与墙体之间采用粘结剂和锚栓固定,确保保温层与墙体之间的粘结强度。
(2)屋面保温:采用40厚挤塑聚苯乙烯泡沫板,铺设在屋面找坡层上,外饰面为防水卷材。
保温层与找坡层之间采用粘结剂固定,确保保温层与找坡层之间的粘结强度。
2. 隔热门窗技术(1)门窗采用断桥铝合金型材,双层中空玻璃,传热系数≤2.0W/(m²·K)。
(2)门窗安装时,确保缝隙严密,避免热量流失。
3. 节能照明技术(1)公共区域采用LED照明,功率≤15W,满足照明需求。
(2)住宅、办公区域采用节能灯具,功率≤15W。
4. 通风与空调系统(1)采用新风系统,保证室内空气质量。
(2)空调系统采用变频调速技术,实现节能运行。
5. 保温砂浆技术(1)外墙保温砂浆采用15厚膨胀玻化微珠保温砂浆,保温效果良好。
(2)保温砂浆施工过程中,严格控制配合比和施工工艺,确保保温层厚度均匀。
6. 防水技术(1)屋面防水采用SBS改性沥青防水卷材,确保防水效果。
(2)卫生间、厨房等易渗漏区域采用JS防水涂料,提高防水性能。
三、施工质量控制1. 严格把控原材料质量,确保各项指标符合国家标准。
2. 施工过程中,加强过程控制,确保施工质量。
3. 定期进行质量检查,发现问题及时整改。
4. 完成施工后,进行竣工验收,确保工程质量符合要求。
四、施工进度安排1. 保温隔热工程:外墙保温、屋面保温、门窗安装等,计划施工周期为2个月。
2. 节能照明工程:公共区域、住宅、办公区域等照明灯具安装,计划施工周期为1个月。
3. 通风与空调系统:新风系统、空调系统安装,计划施工周期为1个月。
建筑节能工程施工方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,总建筑面积为XX万平方米,包括住宅、商业、办公等多种功能。
根据《建筑节能设计标准》和《建筑节能工程施工质量验收规范》等相关规定,本项目需采取一系列节能措施,以确保建筑节能效果。
二、节能措施1. 墙体节能(1)外墙:采用外保温体系,选用50mm厚挤塑聚苯板(XPS)作为保温材料,外饰面为石材或涂料。
(2)内墙:采用加气混凝土砌块(GRC)或蒸压加气混凝土砌块(YGC)砌筑,厚度不小于200mm。
2. 屋面节能(1)屋面:采用保温隔热材料,如挤塑聚苯板(XPS)或岩棉板,厚度不小于50mm。
(2)防水层:采用防水卷材,如SBS改性沥青防水卷材或APP改性沥青防水卷材。
3. 门窗节能(1)外窗:采用双层玻璃窗,玻璃厚度不小于6mm,中空层不小于9mm。
(2)门窗框:采用断桥铝合金或塑钢框。
4. 采暖节能(1)散热器:采用节能型散热器,如钢制柱型散热器或铸铁散热器。
(2)管道:采用保温管道,如聚氨酯保温管道。
5. 通风与空调节能(1)新风系统:采用节能型新风机组,如双风机新风机组。
(2)风机盘管:采用节能型风机盘管,如电子膨胀阀风机盘管。
三、施工方案1. 施工准备(1)组织施工队伍,进行技术交底。
(2)采购所需材料,确保材料质量。
(3)办理相关施工手续,如施工许可证、建筑节能验收报告等。
2. 施工工艺(1)墙体施工:按照设计要求,进行外墙保温、内墙砌筑等工序。
(2)屋面施工:按照设计要求,进行保温层铺设、防水层施工等工序。
(3)门窗施工:按照设计要求,进行门窗安装、密封等工序。
(4)采暖系统施工:按照设计要求,进行散热器安装、管道铺设等工序。
(5)通风与空调节能系统施工:按照设计要求,进行新风机组安装、风机盘管安装等工序。
3. 质量控制(1)材料质量:严格按照设计要求,选用符合标准的节能材料。
(2)施工质量:按照施工规范和操作规程,确保施工质量。
(3)节能效果:对建筑节能效果进行检测,确保满足设计要求。
建筑节能工程施工技术方案

建筑节能工程施工技术方案图纸设计节能保温工程范围:1、外墙外保温(50 厚挤塑板)所有外墙2、屋面保温(65 厚挤塑板)所有屋面3、顶棚保温(50 厚岩棉板)后粘贴设备层顶棚一、外墙外保温1、技术准备施工前施工人员根据施工图部位、工程量熟悉图纸对保温节能工程的规定、要求并对施工人员进行操作培训,认真做好施工前的技术,安全交底工作。
2、材料主材:容量30kg/m3,有网自熄型挤塑聚苯板,厚50mm (5#楼为60 mm)辅材:①6 L型钢筋,保护层垫块15 mm, 20~22#绑扎铁丝。
①主材进场必须有出厂合格证,出厂检验报告及形式检验报告。
②材料进场必须进行质量检查,其密度、厚度是否符合设计要求,斜嵌入式钢丝网片是否焊接牢固,有无漏焊、脱丝现像,作好节能材料进场验收记录。
③每批出厂材料进场自检后应及时通知监理人员进行见证取样工作,并送达检测单位进行复试。
3、作业条件:③1 外脚手架搭设完毕,并经过安全检查验收。
③2 外墙(柱)钢筋绑扎完成并通过验收,办好隐检手续。
③飘窗、露台模板支设安装完成,通过检查验收。
4、施工器具:克丝钳子、盒尺、剪刀、壁纸刀、钢筋绑勾、靠尺、安全带5、质量要求:外墙外保温挤塑板安装质量应符合下表规定:6、工艺流程:①外墙面:垫块绑扎-安装有网挤塑板-立内侧模板-安装穿墙螺栓- 立外侧模板T调整紧固螺栓T检查验收安装质量。
②飘窗(露台)板模安装完毕—裁割、安装保温板—绑板筋—绑L型钢筋。
7、操作工艺:本工程节能保温体系采用带钢丝网架挤塑聚苯板作为现浇混凝土外墙的外保温层,在外墙钢筋帮扎完毕后,即在墙体钢筋外侧安装保温板,最后安装墙体模板,浇筑砼完毕后,使保温板和墙体紧密结合在一起,本体系适宜做外墙粘贴面砖。
①外墙钢筋验收合格后,墙体钢筋外侧按砼保护层厚度要求绑好,垫块横向间距600mm,距两侧300mm竖向间距900mm距两端500mm,不准有钢筋贴住保温板。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
宁晋县公安局指挥中心大楼和宁晋县公安局人民警察教育训练基地工程建筑节能技术方案宁晋县公安局指挥中心大楼和宁晋县公安局人民警察教育训练基地工程建筑节能技术方案编制人:________________审核人:_________________审批人:_________________建设单位:_______________________________________监理单位:_______________________________________施工单位:_______________________________________一、工程概况本工程为宁晋县公安局指挥中心大楼和宁晋县公安局人民警察教育训练基地工程,总建筑面积9568m2和3800m2,地上八层(地下一层), 群房地上二层,建筑高度为主楼31.5m;裙楼10.00 m,结构形式为框架一剪力墙结构,地上外墙为250+40mm 厚挤塑聚苯板,屋面铺100厚聚苯板,所有与室外相邻的钢筋混凝土墙、柱梁均在室内相应处抹30 厚ZL 胶粉聚苯颗粒保温砂浆(入=0.042).门窗为塑钢,中空玻璃,幕墙框料采用断桥铝合金框料,中空玻璃(6+9+6)。
冬季采暖形式为集中空调式。
二、编制依据1 、宁晋县公安局指挥中心大楼宁晋县公安局人民警察教育训练基地施工图纸2、《公共建筑节能设计标准》GB50189-20053、《挤塑聚苯板外墙及屋面保温构造》J04J104 和《外墙外保温建筑构造》(三)06J121-34、05 系列建筑标准图集5、其他相关施工标准规范、产品行业标准三、编制目的确保国家现行节能质量验收规范、标准及设计图纸得到严格落实,同时为节能保温施工提供技术保障。
四、施工准备1 、设计图纸以经节能机构审核合格;2、控制线已设置到位;3、材料应见证取样送检,经有资质的实验室复试合格后,方可使用;4、已进场的节能材料必须具有出厂合格证及性能检测报告,并经监理工程师确认,形成验收记录;5、节能材料必须符合设计要求及国家有关标准规定;6、节能材料应按产品检验批要求随机取样复验。
五、施工工具切割器或壁纸刀(裁剪挤塑聚苯板),电动搅拌器(搅拌砂浆),冲击钻,电锤,粗砂纸或木锂(打磨用),专用固定件固定或用聚合物粘贴。
六、施工技术(一)挤塑板外保温系统施工技术措施:1、施工准备:1.1材料准备:①应有出厂合格证、检测报告,选用产品的厚度、规格应与设计要求一致。
②节能材料主要性能指标应满足以下要求:挤塑聚苯板性能指标胶粉聚苯颗粒浆料性能指标1.2施工机具准备:切割器,开槽器,壁纸刀,螺丝刀,钢锯条,剪刀,电动搅拌器,塑料搅拌桶,冲击钻,电锤,刷子,粗砂纸及常用工具。
1.3施工人员准备:1、专业工长应针对不同的施工工序对施工班组进行技术交底。
2、施工人员应经过培训并经考核合格。
2、施工技术要求⑴、施工工序流程:(I)型保温隔热复合装饰板:基层处理一界面剂一道一1: 3水泥砂浆找平层—挤塑聚苯乙烯泡沫塑料板—铝合金面板—氟碳涂层。
干挂石材:基层处理—界面剂一道—1: 3 水泥砂浆找平层—挤塑聚苯乙烯泡沫塑料板—14 号角钢—K1 、K2 可旋式连接件—背挂件—马车螺丝—石材安装—密封胶填实背挂件缝隙清理饰面层,验收。
⑵、施工操作要求:1.基层处理2.为增加挤塑聚苯板与基层及面层的粘结力,应在挤塑聚苯板两面各刷界面剂一道。
3.配置专用固定件或用聚合物粘结。
4.安装挤塑聚苯板:⑴、I型复合板(铝合金面板)宽为1200〜1500 ,长为W 3200; 板厚的最小限值为20。
⑵、复合板安装:复合板采用粘结并辅以机械(钉扣)固定的方式,安装在基层墙体的找平层上,找平层与基层墙体粘结牢固,不出现托层、空鼓、裂缝以及粉化、起皮、爆灰等情况。
粘贴时,基层表面温度不得低于4C。
夏季避免阳光曝晒, 5 级以上大风天气和雨天不施工。
⑶、粘贴和钉扣要求:粘贴面积应大于等于复合板面积的40%。
粘贴时,先在复合板背面按已设定的粘贴点位涂胶粘剂(涂胶厚度应大于15),然后将复合板揉贴在墙体找平层表面,并用吸盘调整好板面平整度和分割缝的宽度,胶黏剂的压缩定性厚度定为3~8,复合板粘结就位后再沿板边已设定的锚栓位置对基层墙体钻孔,随即在孔内安放锚栓的塑料套管,然后将钢板扣件插入保温层中,扣住铝合金增强版,并将扣件孔对准套管拧入锚栓,卡紧复合板,相邻各板按此顺序依次逐一安装固定。
⑷、板缝处理复合板安装完毕即可处理板缝。
当板缝宽小于等于10时,先用法泡聚氨酯现场灌缝;当缝宽大于10 时,则在缝内嵌填于墙体保温材料相同的材料。
无论灌缝或嵌缝,缝口部位均应留空,用密封膏勾缝封严。
5、安装固定件:⑴固定件在挤塑聚板粘贴8 小时后开始安装,并在其后24 小时内完成。
按设计要求的位置冲击钻钻孔,孔径10,钻入基层墙体深度约为60,固定件锚入基层墙体的深度约为50,以确保牢固可靠。
⑵固定个数按设计说明要求设置。
⑶自攻螺丝应挤紧并将工程塑料膨胀钉的钉帽与挤塑聚苯板表面齐平或略拧入一些,确保膨胀钉尾部回拧,使其与基层墙体充分锚固。
6、作装饰线脚:⑴根据设计要求用墨球弹出须做角线位置,并进行水平和竖直校正。
⑵凹线脚使用开槽器将挤塑聚苯板切成凹口,挤塑聚苯板凹口最薄处》5.⑶凸线脚应按设计尺寸切割后,在线脚及对应挤塑聚苯板两面刷界面剂一道,再满涂专用粘结剂,使其粘结牢固。
7、抹底层聚合物粘结砂浆:挤塑聚苯板用配制的聚合物砂浆来粘结。
8、干挂石材的要点:⑴石材表面处理:石材表面充分干燥后,用石材护理剂进行石材六面防护处理,此工序必须在无污染的环境下进行,将石材平放于木方上,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须到位,第一遍涂刷完间隔24h 后用同样的方法涂刷第二遍石材防护剂,间隔48h 后方可使用。
⑵清理预做失眠石材的结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石材的位置线和分块线。
⑶调整固定:面板暂时固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫,若铜丝粗,就用小锤砸扁,若高,就把另一端下口用以上方法垫一下。
调整垂直度,并调整面包那上口的不锈钢连接件的距墙空隙,直至面板垂直。
⑷清理石材刷罩面剂:配制罩面剂要搅匀,防止成膜时不均匀,涂刷要用3min 羊毛刷,沾漆不宜过多,防止流挂,尽量少回刷,以免有刷痕,要求无气泡、不漏刷,刷的平整要有光泽。
9、质量标准:⑴、挤塑聚苯板的规格和各项技术指标,固定件或聚合粘结砂浆配置原材料的质量必须符合有关标准要求。
⑵、板必须与墙面粘结牢固,无松动和虚粘现象。
⑶、饰面石材板的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,要有产品合格证。
⑷、面层与基底应安装牢;粘贴用料、干挂配件必须符合设计要求和国家现行有关标准的规定,碳钢配件需做防腐、防腐处理。
焊接应作防腐处理。
⑸、饰面板安装工程的预埋件、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。
饰面安装必须牢固。
10、成品保护:⑴施工中各专业工种紧密配合,合理安排工序,严禁颠倒工序作业。
⑵应防止重物撞击墙面。
如吊篮,拆除脚手架等。
㈡屋面保温隔热工程施工技术措施1、施工准备:⑴、松散材料:炉渣粒径一般为5〜40mn,不得含有石块、土块、重矿渣和未燃尽的煤块,堆积密度为500〜800kg/m3,导热系数为0.16〜0.25W/m.K。
⑵、聚苯板:应有出厂合格证、检测报告,选用产品的厚度、规格应予设计要求一致,外形应平整;选用产品的密度、导热系数、抗压强度、燃烧性能应符合设计要求。
聚苯乙烯泡沫板性能指标2、施工机具准备裁刀、铁锹、铁、小车等3、施工人员准备a、专业工长应针对不同的施工工序对施工班组进行技术交底。
b、施工人员应经过培训并经考核合格。
4、施工技术要求:⑴施工顺序:基层清理—弹线分格—管根固定—隔气层施工—保温层铺设—抹找平层。
⑵施工要点:1、2、屋面保温隔热工程的施工必须在基层(结构层)质量验收合格后进行。
3、铺设保温材料的基层(结构层)施工验收完以后,将预制构件的吊钩、铁件等进行处理,处理点应抹入水泥砂浆,经检查验收合格,方可铺设保温材料。
4、找坡层为粒径在5~40mm ,不含有石块、土块、重矿渣和未燃尽的煤块的炉渣,铺设时需配比均匀、分层敷设、按要求压实、表面平整,并按图纸要求找坡。
5、在找坡层表面,用墨线弹出保温板铺设控制线。
6、屋面找坡层施工完成后,应及时进行找平层和防水层的施工,避免其受潮、浸泡或受损。
7、板状保温材料应紧贴(靠)防水层,错缝铺贴、铺平垫稳、拼缝严密平整、坡向正确,表面两边相邻的板边厚度应一致,板状保温材料的保温层厚度允许偏差为+-5% ,且不得大于4mm.8、保温层的基层应平整、干燥和干净。
9、板状保温材料应紧靠在水泥焦渣表面上,并应铺平垫稳。
10、板间缝隙应采用聚苯颗粒保温砂浆材料嵌填密实。
⑶、注意事项:1、板状保温材料运输、存放应注意保护,防止损坏、污染和受潮,雨季应采取遮盖措施,防止水浸或雨淋。
2、聚苯保温板陈化时间自然养护条件下,不得少于48d, 60C蒸汽养护不得少于7d,以防板材收缩变形产生裂缝。
3、保温板上面注意加铺铝箔防潮层。
4、严禁在雨天进行保温层施工。
㈢塑钢门窗施工技术措施施工技术要求:⑴施工顺序弹线找规矩—门窗洞口处理—门窗洞口内埋设连接铁件—塑钢门窗拆包检查—按图纸编号运至安装地点—检查塑钢保护膜—塑钢门窗安装—门窗口四周嵌缝、填保温材料—清理—安装五金配件—安装门窗密封条—质量检验—纱扇安装⑵施工要点1、弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口出划线标记,对个别不直的口边应剔凿处理。
2、门窗口的水平位置应一楼层+50cm 水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。
3、墙厚方向的安装位置:根据外墙大样图及窗台版的宽度,确定塑钢门窗在墙厚方向的安装位置;外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入塑钢窗的窗下5mm 为宜。
4、防腐处理:门窗框两侧的防腐处理应设计要求进行。
粘贴塑料薄膜进行保护,避免填缝水泥砂浆直接与塑钢门窗表面接触,产生化学反应,腐蚀塑钢门窗;塑钢门窗安装时采用连接铁件固定,铁件应进行腐蚀处理,连接件选用不锈钢件。
5、就位和临时固定:根据以放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。
6、与墙体固定:混凝土墙体用射钉枪将铁脚与墙体固定,铁脚至窗角的距离不应大于180mm ,铁脚间距应小于600mm。
㈣管道保温施工技术措施⑴施工技术要求:截料—缠裹保温材料—包扎保护层⑵施工要点1.空调用冷(热)水管道和冷凝水的保温材料为橡胶套管。
