PPR管道安装要求规范

合集下载

PPR管卡间距规范

PPR管卡间距规范

PPR管卡间距规范PPR管道是一种常用的建筑给水系统管道,具有安装简便、密封性能好、耐腐蚀、寿命长等优点。

在进行PPR管道的安装时,管卡的间距要符合规范,以确保管道的稳固和安全。

下面是PPR管卡间距规范的一些要点。

1. 管卡安装位置:PPR管道的管卡应该安装在水平位置上,并且距离墙体应保持一定的间距,一般为50mm以上,以便于安装、维修和热胀冷缩。

2. 单元长度:PPR管道的安装中,一般规定每个管卡之间的管道长度不超过2m,可以根据实际情况进行适当调整。

3. 管卡位置:对于管道的支撑,一般在管道水平中部位置上安装管卡,确保管道的稳固和平衡。

4. 管卡间距:PPR管道安装时,管卡的间距一般应满足以下要求:(1) 直管安装:在直管长边应至少设置1个管卡,管卡间距一般控制在0.8~1m之间。

(2) 弯头安装:对于弯头安装,弯头朝下的部分应设置1个管卡,弯头朝上的部分根据需要设置适当数量的管卡,管卡间距也一般控制在0.8~1m之间。

(3) 支管安装:对于支管的安装,应该设置1个管卡进行固定。

5. 固定方式:PPR管卡的固定方式一般可以采用螺栓或胶粘剂等方式进行固定。

在使用螺栓进行固定时,应该选择适当的螺栓规格和数量,保证管道的牢固性。

在使用胶粘剂进行固定时,应该选择优质的胶粘剂,并在固定后进行一定的固化时间,确保胶粘剂的粘结力。

6. 管卡材质:PPR管卡的材质应该与PPR管道材质一致,以确保管道的耐腐蚀性和密封性。

通过以上规范,可以保证PPR管道的安装质量和使用安全,确保管道的稳定性和耐久性。

在进行PPR管道的安装时,应该根据实际情况进行合理的设计和布置,严格按照相关规范进行操作,确保管道的质量和使用效果。

ppr管工程施工技术规范

ppr管工程施工技术规范

ppr管工程施工技术规范第一章总则1.1本规范规定了PPR管工程的施工技术要求,旨在保障工程质量,确保施工安全。

1.2本规范适用于PPR管的安装、连接和维护工作。

1.3对于其他管道工程,适用于相关的管道标准和规范。

第二章材料2.1PPR管的选用应符合产品质量认证标准,管材应平整、光滑、无气泡、无明显变形。

2.2其他施工所需材料应符合国家标准或行业标准的规定。

第三章设计3.1PPR管道的设计应满足建筑设计要求,管道布置应合理,管道轴线应符合规范要求。

3.2管道设计时要考虑管道的承载能力、温度、压力等因素,确保管道的安全可靠。

第四章施工4.1施工前,应组织专业施工人员进行现场勘察,根据设计要求施工图纸进行布置。

4.2施工现场应保持清洁整洁,消防设施应齐全,安全措施应到位。

4.3管道布置时应注意管段的损坏,管道支架的设置应符合设计要求,管道连接时应保证连接牢固。

4.4管道安装完毕后,应进行水压测试,保证管道的密封性和稳定性。

第五章检验5.1施工完成后应进行管道的外观检查和尺寸检测,确保管道的质量合格。

5.2管道连接处应进行压力测试,保证连接处的密封性。

5.3检验完毕后,应出具相应的检测报告,确保管道的可靠性。

第六章维护6.1管道安装完成后,应定期检查管道系统的运行情况,及时发现并处理问题。

6.2管道系统的维护应按照规范要求进行,定期更换管件、密封圈等易损件。

6.3必要时,应对管道系统进行清洗、排污、消毒等工作,确保管道的卫生与安全。

第七章收尾7.1工程完工后,应对施工现场进行清理整理,材料设备应及时清理归库。

7.2工程竣工验收时应出具相应的验收报告,保证工程质量合格。

7.3完成所有收尾工作后,应对整个工程进行总结,总结中应包括工程的优缺点和改进措施等内容。

第八章环保8.1在施工过程中应遵守相关的环保法规,合理利用资源,减少环境污染。

8.2对废弃物料应进行分类处理,对废水、废气等污染源应采取相应的处理措施。

PPR水管安装规范

PPR水管安装规范

使用PPR热熔管已成为家庭装修首选。

应该注意,目前这个PPR水管已经是成熟技术,同类厂家的产品质量性能应相差不大(有G B生产标准),那么购买P P R水管时应该注意什么呢?例1:1、要根据当前自来水压力来选择承压度,一般有1.6MPA,2.0MPA,管壁有2.3、2.8、3.5、4.4MM等厚的,不是承压越高厚度越大就好,其实够用就行了。

因为目前我们所知的自来水压力都是出厂时的加压值,真正流到你家,这个压力就大打折扣了。

PP-R管道安装与验收1.一般要求①管道在安装施工前,应具备下列条件:施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求;施工方案、施工技术、材料机具供应等能保证常施工;施工人员应经过建筑给水PP-R管道安装的技术培训。

②提供的管材和管件应符合设计规定,并附有产品说明书和质量合格证书。

③不得使用有损坏迹象的材料。

如发现管道质量有异常,应在使用前进行技术鉴定或复检。

④管道系统安装过程中的开口处应及时封堵。

⑤施工安装时复核冷、热水管压力等级和使用场合。

管道标记应面向外侧,处于显眼位置。

2.管道敷设①管道嵌墙暗敷时,宜配合土建顶留凹槽,其尺寸设计无规定时,嵌墙暗管墙槽尺寸的深度为De+20mm,宽度为De+40~60mm。

凹槽表面必须平整,不得有尖角等突出物,管道试压合格后,墙槽用M7.5级水泥砂浆填补密实。

②管道暗敷在地坪面层内,应按设计图纸位置进行。

如现场施工有更改,应有图示记录。

③管道安装时,不得有轴向扭曲,穿墙或穿楼反时,不宜强制校正。

给水PP-R管与其它金属管道平行敷设时应有一定的保护距离,净距离不宜小于100mm,且PP-R管宜在金属管道的内侧。

④室内明装管道,宜在土建粉完毕后进行,安装前应配合土建正确预孔洞或预埋套管。

⑤管道穿越楼板时,应设置钢套管,套管高出地面50mm,并有防水措施。

管道穿越屋面时,应采取严格的防水措施。

穿越前端应设固定支架。

⑥热水管道穿墙壁时,应配合土建设置钢套管,冷水管穿墙时,可预留孔洞,洞口尺寸较管道外径大50mm。

PPR管道安装要求规范

PPR管道安装要求规范

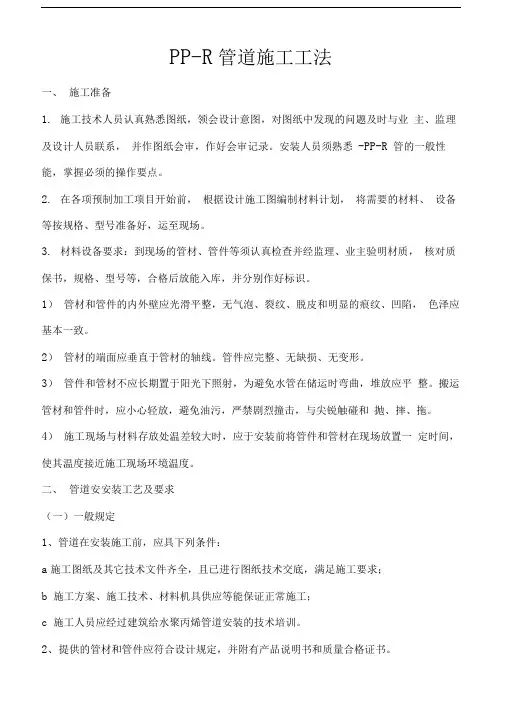

PP-R管道施工工法一、施工准备1.施工技术人员认真熟悉图纸,领会设计意图,对图纸中发现的问题及时与业主、监理及设计人员联系,并作图纸会审,作好会审记录。

安装人员须熟悉-PP-R 管的一般性能,掌握必须的操作要点。

2.在各项预制加工项目开始前,根据设计施工图编制材料计划,将需要的材料、设备等按规格、型号准备好,运至现场。

3.材料设备要求:到现场的管材、管件等须认真检查并经监理、业主验明材质,核对质保书,规格、型号等,合格后放能入库,并分别作好标识。

1)管材和管件的内外壁应光滑平整,无气泡、裂纹、脱皮和明显的痕纹、凹陷,色泽应基本一致。

2)管材的端面应垂直于管材的轴线。

管件应完整、无缺损、无变形。

3)管件和管材不应长期置于阳光下照射,为避免水管在储运时弯曲,堆放应平整。

搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐触碰和抛、摔、拖。

4)施工现场与材料存放处温差较大时,应于安装前将管件和管材在现场放置一定时间,使其温度接近施工现场环境温度。

二、管道安安装工艺及要求(一)一般规定1、管道在安装施工前,应具下列条件:a施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求;b 施工方案、施工技术、材料机具供应等能保证正常施工;c 施工人员应经过建筑给水聚丙烯管道安装的技术培训。

2、提供的管材和管件应符合设计规定,并附有产品说明书和质量合格证书。

3、不得使用有损坏迹象的材料。

如发现管道质量有异常,应在使用前进行技术鉴定或复检。

4、管道系统安装过程中的开口处应及时封堵。

5、施工安装时应复核冷、热水管压力等级和使用场合。

管道标记应面向外侧,处于显眼位置。

(二)管道敷设安装要点1、管道嵌墙暗敷时,宜配合土建预留凹槽,其尺寸设计无规定时,嵌墙暗管墙槽尺寸的深度为De十20mm宽度为De+(40~60)mm凹悄表面必须平整,不得有尖角等突出物,管道试压合格后,墙槽用M7.5级水泥砂浆填补密实,其表面砂浆(包括粉刷)的厚度不宜小于30m m否则由于管道的热胀冷缩的因素,会造成墙面开裂,特别是热水管应严格掌握。

PPR管道安装规范(整理)

PPR管道安装规范(整理)

PP-R管道施工工法一、施工准备1. 施工技术人员认真熟悉图纸,领会设计意图,对图纸中发现的问题及时与业主、监理及设计人员联系,并作图纸会审,作好会审记录。

安装人员须熟悉-PP-R管的一般性能,掌握必须的操作要点。

2. 在各项预制加工工程开始前,根据设计施工图编制材料计划,将需要的材料、设备等按规格、型号准备好,运至现场。

3. 材料设备要求:到现场的管材、管件等须认真检查并经监理、业主验明材质,核对质保书,规格、型号等,合格后放能入库,并分别作好标识。

1)管材和管件的内外壁应光滑平整,无气泡、裂纹、脱皮和明显的痕纹、凹陷,色泽应基本一致。

2)管材的端面应垂直于管材的轴线。

管件应完整、无缺损、无变形。

3)管件和管材不应长期置于阳光下照射,为避免水管在储运时弯曲,堆放应平整。

搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐触碰和抛、摔、拖。

4)施工现场与材料存放处温差较大时,应于安装前将管件和管材在现场放置一定时间,使其温度接近施工现场环境温度。

二、管道安安装工艺及要求(一)一般规定1、管道在安装施工前,应具下列条件:a施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求;b施工方案、施工技术、材料机具供应等能保证正常施工;c施工人员应经过建筑给水聚丙烯管道安装的技术培训。

2、提供的管材和管件应符合设计规定,并附有产品说明书和质量合格证书。

3、不得使用有损坏迹象的材料。

如发现管道质量有异常,应在使用前进行技术鉴定或复检。

4、管道系统安装过程中的开口处应及时封堵。

5、施工安装时应复核冷、热水管压力等级和使用场合。

管道标记应面向外侧,处于显眼位置。

(二)管道敷设安装要点1、管道嵌墙暗敷时,宜配合土建预留凹槽,其尺寸设计无规定时,嵌墙暗管墙槽尺寸的深度为De十20mm,宽度为De+(40~60)mm。

凹悄表面必须平整,不得有尖角等突出物,管道试压合格后,墙槽用M7.5级水泥砂浆填补密实,其表面砂浆(包括粉刷)的厚度不宜小于30mm,否则由于管道的热胀冷缩的因素,会造成墙面开裂,特别是热水管应严格掌握。

PPR管道安装要求规范

PPR管道安装要求规范

PPR管道安装要求规范一、管道设计与选材1.根据工程需要,合理设计管道布局和尺寸,确保管道流体的顺畅运行。

2.选择符合国家标准的PPR管材和配件,包括管道、弯头、三通、直通、过渡接头等,保证材料质量和安全性能。

二、工具准备1.安装PPR管道时,必备的工具包括管锯、刨、锉、扳手、刷等,确保安装过程顺利进行。

2.为了确保安全和施工效果,工具应该保持清洁和完好无损。

三、施工环境要求1.施工环境应保持清洁、整洁,确保无杂物和灰尘,以免对管道和连接件造成污染或损坏。

2.温度和湿度适宜,室温应保持在5℃以上。

3.避免管道暴露在日光直射下,以免加速管道老化。

4.严禁在有强烈电磁场的区域进行管道安装。

四、管道安装要求1.管道连接前进行检查,确保无损坏、脱色、开裂等问题。

2.管道切割应平直,管口应光滑无毛刺,用刮刀将管内棱角刮圆。

3.使用适当的清洁剂清洗管道的内外表面,以保证连接的牢固性。

4.使用专用的PPR管道焊接机进行连接,保证连接质量。

5.焊接时应使用正确的焊接参数,温度控制在规定范围内,同时在焊接过程中禁止烟草等可燃物。

6.焊接后,连接点应进行冷却,确保焊接牢固和密封性。

五、附件安装与固定1.安装过程中,所有附件应正确安装,并保证与管道之间的密封性。

2.附件固定要牢固可靠,确保不会因外力挤压而松动或移位。

3.确保附件与支架的连接牢固,避免附件受到压力或振动的影响。

六、系统压力试验1.安装完管道后,应进行系统压力试验,力求检测出系统中的渗漏点和缺陷。

2.压力试验时,压力应逐渐增加,达到规定压力后保持一段时间,确保系统密封性能良好。

3.压力试验后,应检查管道连接点是否有泄漏现象,并及时进行修补或更换。

七、安全注意事项1.施工过程中,应遵守安全操作规范,佩戴合适的防护用具,防止意外伤害。

2.注意防火安全,严禁在施工现场吸烟或使用明火。

3.严格遵守国家相关安全生产法规和管道安装标准,确保施工质量和安全性。

以上是PPR管道安装的一些要求规范,通过严格按照上述规范进行施工,可以保证PPR管道的安装质量和使用效果,延长管道的使用寿命,确保系统的安全和稳定运行。

PP-R管道安装指导手册

PP-R管道安装指导手册

【基本知识】一、无规共聚聚丙烯(PP-R)丙烯和另外一种烯烃单体(或多种烯烃单体)共聚而成的无规共聚物,烯烃单体中无烯烃外的其它官能团。

二、热熔连接由相同牌号热塑性塑料制作的管材,管件的插口与承口互相连接时,采用专用热熔工具将连接部位表面加热熔融,承插冷却后连接成为一个整体的连接方式。

三、公称压力(PN)管道在工作水温为20℃,预期寿命为50年,以Mpa为单位的允许最大工作压力。

例如:S2.5管道工作水温为80℃,预期寿命为50年,管道的允许最大工作压力为0.6Mpa。

四、焊接温度PP-R材料最佳焊接温度为260±10℃。

五、管系列(用S表示)是用以表示管材规格的无量纲数值系列。

即S=(Dn-en)/2 en(Dn-管材外径、en-管材壁厚)。

有S5、S4、S3.2、S2.5四种规格。

【运输及存放要求】1、搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐物品碰撞和抛、摔、滚、拖。

防止损伤。

2、管材和管件应存放在通风良好的库房或简易棚内,不得露天存放,防止阳光直射,注意防火安全,远离热源。

3、管材应水平堆放在平地上,管件应逐层码放整齐,堆置高度不得超过1.5m。

【管道连接】普通PP-R管:1、管材和管件之间,运营采用热熔连接。

2、PP-R管道与金属管或其它管材连接时应采用螺纹或法兰连接。

3、热熔连接应按下列步骤进行:a、热熔机具接通电源,达到工作温度(260±10℃)指示灯亮后方能用于接管;b、连接管材前,若管材端部损伤或有油污,宜去掉40~50mm。

切割管材时,应使端部垂直于管轴线。

管材切割宜使用管子剪或管子切割机。

也可使用钢锯,切割后管材断面应去除毛边和毛刺;c、管材与管件连接端面应清洁、干燥、无油。

d、标记承插深度。

e、加热时间、加工时间及冷却时间应按热熔机具生产厂家的要求进行。

如无要求时,可参照下表:于5℃,加热时间宜延长50%。

4、连接时,无旋转地把管端导入加热套内,插入到所标志的深度,同时无旋转地直线均匀的插入管件,达到所标深度,使接头处形成均匀凸缘;5、在规定的加工时间内,刚熔接好的接头还可以校正,但不得旋转。

ppr管规范

ppr管规范

ppr管规范PPR管是一种常用的管道连接件,其设计和使用需要遵循一定的规范,以确保安全、高效地使用。

以下是PPR管规范的一些要点:1. PPR管的选择:选择符合国家标准的PPR管材料和规格。

通常使用的是聚丙烯共聚物材料,具有优良的耐热性、耐腐蚀性和抗压性能。

2. 尺寸标准:PPR管的尺寸标准按照国家标准进行选择。

标准规定了管道的内外径、壁厚和长度等参数,确保了管道连接的适配性和可靠性。

3. 管道连接方式:PPR管的连接方式有热熔和机械连接两种。

热熔连接是首选的连接方式,其连接处可以达到与管道本身相一致的强度。

机械连接则适用于一些特殊情况。

4. 连接工艺:在进行PPR管的热熔连接时,需要注意以下几点:- 清洁:连接前需要将管道和管接部分进行清洁,确保无杂质和污垢。

- 加热:采用专用的PPR管热熔焊接机进行加热。

加热温度和时间需要根据管材的规格和厚度进行调整,确保熔接处的连接牢固。

- 接合:在加热后,将管道和管接部分迅速接合,保持相应的连接时间,使其充分融合,形成均匀的连接。

5. 安全检测:PPR管连接完成后,需要进行一定的安全检测,以确保连接质量和使用安全。

可以进行压力测试和渗漏测试等。

6. 安装注意事项:在安装PPR管时,需要注意以下几点:- 避免过弯和过度拉伸,以免导致管道的变形和破裂。

- 避免外力以及化学物质的损害,以防止管道的老化和损坏。

- 避免直接暴露在阳光下,以免影响其使用寿命。

7. 使用环境:PPR管适用于供水、供暖和空调等多种管道系统。

在使用环境中,应避免高温、高压、腐蚀性介质和悬挂重物等对管道的损坏或影响。

8. 维护保养:定期检查PPR管的连接部位、管道是否有老化和损坏的情况,及时进行维修和更换。

总之,PPR管的规范使用可以确保管道的质量和安全性,延长其使用寿命。

在选择、连接和安装时,需要严格按照国家标准和相关规范进行操作,以保证管道系统的正常运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

PP-R管道施工工法一、施工准备1. 施工技术人员认真熟悉图纸,领会设计意图,对图纸中发现的问题及时与业主、监理及设计人员联系,并作图纸会审,作好会审记录。

安装人员须熟悉-PP-R 管的一般性能,掌握必须的操作要点。

2. 在各项预制加工项目开始前,根据设计施工图编制材料计划,将需要的材料、设备等按规格、型号准备好,运至现场。

3. 材料设备要求:到现场的管材、管件等须认真检查并经监理、业主验明材质,核对质保书,规格、型号等,合格后放能入库,并分别作好标识。

1)管材和管件的内外壁应光滑平整,无气泡、裂纹、脱皮和明显的痕纹、凹陷,色泽应基本一致。

2)管材的端面应垂直于管材的轴线。

管件应完整、无缺损、无变形。

3)管件和管材不应长期置于阳光下照射,为避免水管在储运时弯曲,堆放应平整。

搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐触碰和抛、摔、拖。

4)施工现场与材料存放处温差较大时,应于安装前将管件和管材在现场放置一定时间,使其温度接近施工现场环境温度。

二、管道安安装工艺及要求(一)一般规定1、管道在安装施工前,应具下列条件:a施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求;b施工方案、施工技术、材料机具供应等能保证正常施工;c施工人员应经过建筑给水聚丙烯管道安装的技术培训。

2、提供的管材和管件应符合设计规定,并附有产品说明书和质量合格证书。

3、不得使用有损坏迹象的材料。

如发现管道质量有异常,应在使用前进行技术鉴定或复检。

4、管道系统安装过程中的开口处应及时封堵。

5、施工安装时应复核冷、热水管压力等级和使用场合。

管道标记应面向外侧,处于显眼位置。

(二)管道敷设安装要点1、管道嵌墙暗敷时,宜配合土建预留凹槽,其尺寸设计无规定时,嵌墙暗管墙槽尺寸的深度为De十20mm,宽度为De+(40~60)mm。

凹悄表面必须平整,不得有尖角等突出物,管道试压合格后,墙槽用M7.5级水泥砂浆填补密实,其表面砂浆(包括粉刷)的厚度不宜小于30mm,否则由于管道的热胀冷缩的因素,会造成墙面开裂,特别是热水管应严格掌握。

2、管道安装时,不得有轴向扭曲,穿墙或楼板时,不宜强制校正。

PP-R管与其它金属管道平行敷设时应有一定的保护距离,净距离不小于100mm,且PP-R管宜它在金属管道的内侧。

3、室内明装管道,宜在土建粉饰完毕后进行,安装前应配合土建正确预留孔洞或顶理套管。

4、管道穿越楼板时,应设置钢套管,套管高出地面50mm,并有防水措施。

管道穿越屋面时,应采取严格的防水措施。

穿越前端应设固定支架,目的是防止管道变形,造成穿越管道与套管间松动,产生渗漏。

5、热水管道穿墙壁时,应配合土建设置钢套管,冷水管穿墙时,可预留洞,洞口尺寸较外径大50mm。

6、直埋在地坪面层以及墙体内的管道,应在封蔽前做好试压和隐蔽工程的验收记录工作。

7、建筑物埋地引入管和室内埋地管敷设要求如下:a.室内地坪±0.00以下管道铺设宜分两阶段进行。

先进行地坪±0.00以下至基础墙外壁段的铺设;侍土建施工结束后,再进行户外连接管的铺设;b.室内地坪以下管道铺设应在土建工程回填土夯实以后,重新开挖进行。

严禁在回填土之前或未经夯实的土层中铺设;c.铺设管道的沟底应平整,不得有突出的尖硬物体。

土壤的颗粒径不宜大于12mm,必要时对铺100mm厚的砂垫层。

d.埋地管道回填时,管周回填土不得夹杂尖硬物自接与管壁接触。

应先用砂土或颗粒径不大于12mm的土壤回填至管顶上侧300mrn处,经夯实后方可回填原土。

室内埋地管道的埋置深度不宜小于300mnl;e.管道出地坪处应设置护管,其高度应高出地评100mnl;f.管道在穿基础墙时,应设置金属套管。

套管与基础墙预留孔上方的净空高度,特设计不应小于100mm;g.管道在穿越街坊道路,覆土厚度小于700mm时,应采取严格的保护措施。

(三)管道连接要点1、同种材质的给水聚丙烯管及管配件之间,安装应采用热熔连接,安装应使用专用热熔工具。

暗效墙体、地坪面内的管道不得采用丝扣或法兰连接。

2、给水聚丙烯管与金属管件连接,应采用带金属管件的聚丙烯管件作为过渡,该管件与塑料管采用热熔连接,与金属配件或卫生洁具五金配件采用丝们连接。

3、热熔连接应按下列步骤进行:a.把热熔焊机接通电源(220V)并等待片刻,当绿灯闪烁说明已达到焊接温度后方能开始操作;b.切割管时,必须使端面表在于管轴线。

管材切割一般使用管子剪或管道切削机。

必要时可使用锋利的钢锯,但切割后管材断面应去除毛边和毛刺;c.管村与管件连接端面必须清洁、干燥、无油;d.用卡尺和合适的笔在管端测量并标绘出热熔深度,热熔深度应符合表1。

表e.熔接弯头或三通时,按设计图纸要求,应注意其方在管件和管材的直线方向上,用辅助标志标出其位置;f.连接时,无旋转地把管端导入加热套内,插入到所标志的深度,同时,无旋转地把管件推到加热头上,达到规定标志处。

加热时间,必须满足表1的规定;g.达到加热时间后,立即把管材与管件从加热套与加热头上同时取下,迅速无旋转地直线均匀插入到所标深度,使接头处形成均匀凸缘;h.在表1规定的加工时间内,刚熔接好的接头还可校正,但严禁旋转。

4、当管道采用电熔连接时,应符合下列规定:a.应保持电熔管件与管材的熔合部位不受潮;b.电熔承插连接管材的连接端应切割垂直,并应用洁净棉布擦净管材和管件连接面上的污物,并标出插入深度,刮除其表皮;c.校直两对应的连接件,使其处于同一轴线上;d.电熔连接机具与电熔管件的导线连通应正确。

连接前,应检查通电加热的电压,加热时间应符合电熔连接机具与电熔管件生产厂家的有关规定;e.在熔合及冷却过程中,不得移动、转动电熔管件和熔合的管道,不得在连接件上施加任何压力;f.电熔连接的标准加热时间应由生产厂家提供,并应随环境温度的不同而加以调整。

电熔连接的加热时间与环境温度的关系应符合表2的规定。

若电熔机具有温度自动补偿功能,则不需调整加热时间。

表5、当管道采用法兰连接时,应符合下列规定:a.法兰盘套在管道上。

b.PP-R过渡接头与管道热熔连接步骤应符合3.3。

c.校直两对应的连接件,使连接的两片法兰垂直于管道中心线,表面相互平行。

d.法兰的衬垫,应采用耐热无毒橡胶圈。

e.应使用相同规格的螺栓,安装方向一致。

螺栓应对称紧固。

紧固好的螺栓应露出螺母之外,宜齐平。

螺栓螺帽宜采用镀锌件。

f.连接管道的长度应精确,当紧固螺栓时,不应使管道产生轴向拉力。

g.法兰连接部位应设置支吊架。

(四)支吊架安装1、管道安装时必须按不同管径和要求设置管卡和支吊架,位置应准确,埋设要平整,管卡与管道接触应紧密,但不得损伤管道表面。

2、采用金属管卡和支吊架时,金属管卡与管道之间应采用塑料带或橡胶等软物隔垫。

在金属管配件与给水聚丙烯管连接部位,管长应设在金属配件一端。

3、立管和横管支吊架的间距不得大于表5的规定。

表3(五)试压1、冷水管试验压力,应为管道系统工作压力的15倍。

但不得小于10MPa。

2、热水管试验压力,应为管道系统工作压力的20倍。

但不得小于1.5MPa。

3、管道水压试验应符合下列规定:a.热熔连接管道,水压试验时间应在24h后进行;b.水压试验前,管道应固定,接头需明露;c.管道注满水后,先排出管道内空气,进行水密性检查;d.加压宜用手动泵,升压时间不小于10min,测定仪器的压力精度应为0.0lMPa。

e.至规定试验压力,稳压lh,测试压力降不得超过0.06Mpa。

f.在工作压力的1.15倍状态下,稳压2h,压力降不得超过0.03Mpa;同时检查各连接处不得渗漏。

4、直埋在地坪面层和墙体内的管道,试压工作必须在面层浇捣或封堵前进行,达到试压要求后,土建方能继续施工。

(六)清洗、消毒1、给水管道系统在验收前,应进行通水冲洗。

冲洗水流速宜大于Zm/ s,冲洗时,不应留死角,每个配水点龙头应打开,系统最低点应设放水口,清洗时间控制在冲洗出口处排水的水质与进水相当为止。

2、生活饮用水系统经冲洗后,还应用20-30mg/ l的游离氯的水灌满管道进行消毒。

含氯水在管中应滞留24h以上。

3、管道消毒后,再用饮用水冲洗,并经卫生管理部门取样检验,水质符合现行的国家标准《生活饮用水卫生标准》后,方可交付使用。

*在30分钟内,允许两次升压,升至规定试验压力。

(七)安全施工:l、管道连接使用热熔工具时,应遵守电器工具安全操作规程,注意防潮和脏物污染。

2、操作现场不得有明火,严禁对给水聚丙烯管村进行明火烘弯。

3、别给水聚丙烯管道不得作为攀拉、吊架等使用。

4、直埋暗管对蔽后,应在墙面或地面标明暗管的位置和走向,严禁在管上冲击或钉金属钉等尖锐物体。

(八)贮运1、搬管材和管件时,应小心轻放,避免油污,严禁剧烈撞击、与尖锐物品碰触和抛、摔、滚、拖。

2、管材和管件应存放在通风良好的库房或简易棚内,不得露天存放,防上阳光直射,注意防火安全,距离热源不得小于lm。

3、管材应水平堆放在平整的地上,应避免弯曲管材,堆置高度不得超过1.5m。

管件应逐层码堆,不宜叠得过高。

三、注意的问题1、搬运和安装管道时应避免碰到尖锐物体,以防管道破损。

2、管道安装过程中,应防止油漆等有机污染物与管材、管件接触。

3、安装与金属管连接的带金属嵌件的专用管件时,不要用力过猛,以免损伤丝扣配件,造成连接处渗漏。

4、管材和管件加热时,应防止加热过度,使厚度变薄。

管材在管配件内变形。

5、在热熔插管和校正时,严禁旋转。

6、操作现场不得有明火,严禁对管材用明火烘弯。

7、安装中断或完毕的敞口处,一定要临时封闭好,以免杂物进入。

四、成品保护·管件和管材不应长期置于阳光下照射,为避免管子在储运时弯曲,堆放应平整,堆置高度不得大于2m。

搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐触碰和抛、摔、拖。

·埋暗管封蔽后,应在墙面明显位置,注明暗设管的位置及走向,严禁在管上冲击或钉金属钉等尖锐物。

·道安装后不得作为拉攀、吊架等使用。

五、注意的安全1、进入施工现场必须戴好安全帽。

施工现场禁止吸烟、随地大小便。

操作高度大于2m视为高空作业,高空作业必须系好安全带。

2、正确使用各种机具,砂轮机不能反转,切割时人必须站在切割机一侧进行,防止砂轮片碎裂伤人。

3、堆放和安装管材时,应注意防火安全远离火源,防止造成火灾。

,距离热源不得小于1m,严禁使用太阳灯取暖。

4、使用人字梯必须加装连档绳,保证梯子与地面成60°—70°角;梯子底角,采用橡胶、麻布包裹以防滑。

、5、每日施工完后,要求将施工现场残留材料清理干净。
