施工现场临时用电施工方案

合集下载

施工现场临时用电方案

施工现场临时用电方案

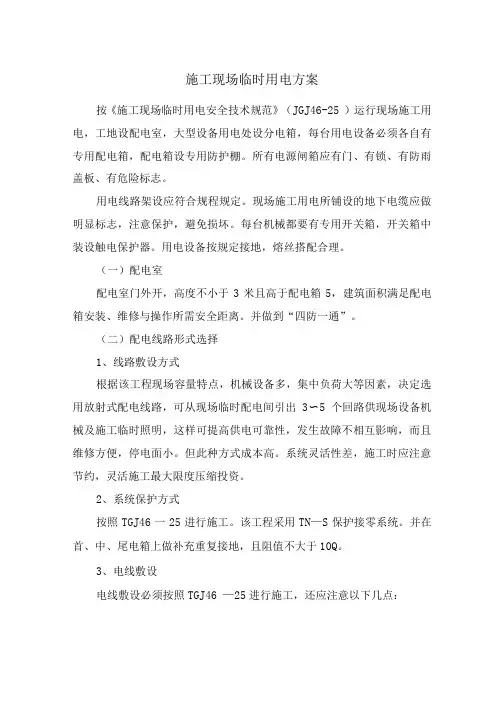

施工现场临时用电方案按《施工现场临时用电安全技术规范》(JGJ46-25 )运行现场施工用电,工地设配电室,大型设备用电处设分电箱,每台用电设备必须各自有专用配电箱,配电箱设专用防护棚。

所有电源闸箱应有门、有锁、有防雨盖板、有危险标志。

用电线路架设应符合规程规定。

现场施工用电所铺设的地下电缆应做明显标志,注意保护,避免损坏。

每台机械都要有专用开关箱,开关箱中装设触电保护器。

用电设备按规定接地,熔丝搭配合理。

(一)配电室配电室门外开,高度不小于3米且高于配电箱5,建筑面积满足配电箱安装、维修与操作所需安全距离。

并做到“四防一通”。

(二)配电线路形式选择1、线路敷设方式根据该工程现场容量特点,机械设备多,集中负荷大等因素,决定选用放射式配电线路,可从现场临时配电间引出3〜5个回路供现场设备机械及施工临时照明,这样可提高供电可靠性,发生故障不相互影响,而且维修方便,停电面小。

但此种方式成本高。

系统灵活性差,施工时应注意节约,灵活施工最大限度压缩投资。

2、系统保护方式按照TGJ46一25进行施工。

该工程采用TN—S保护接零系统。

并在首、中、尾电箱上做补充重复接地,且阻值不大于10Q。

3、电线敷设电线敷设必须按照TGJ46 —25进行施工,还应注意以下几点:(1)根据建筑物的位置,选择离配电间最近处考虑分配电箱的位置。

(2)尽量避免穿越交叉和弱电电缆。

且满足GB50194-93中电缆之间、电缆与管道、道路、建筑物之间平行交叉时最小安全距离。

(3 )移动式橡胶软电缆应注意不受到各种机械损伤外力砸伤及化学腐蚀。

(4)电缆选择应根据现场环境条件,选择多类型且适宜W-5系统的电力电缆。

(5)电缆的截面应根据现场机械设备的额定电流选择能满足要求的截面,同时还必须考虑机械强度及电压降,必须使末端线路达到能保证机械设备正常运行允许的电压降。

(三)配电箱和开关箱1、配电箱和开关箱选择必须是备案产品。

2、现场所有施工机械按三级配电两级保护配备开关箱,保证做到一机一箱一闸一保护。

施工临时用电专项方案

施工临时用电专项方案

施工临时用电专项方案一、方案目的本方案旨在规范施工场地临时用电工作,确保施工期间用电安全可靠,保障工程施工进程。

二、施工场地临时用电规划1.施工场地电源接入点的选择:根据现场具体情况和用电负荷需求,确定场地电源接入点的位置和数量。

2.施工场地电源容量计算:根据施工需求计算电源容量,并确保容量充足,满足施工期间的用电需求。

3.施工场地电线电缆布置:根据用电需求和现场条件,合理布置电线电缆,确保安全可靠,并与工地其他设备、设施的布置协调一致。

4.施工场地用电线路敷设:采用优质耐磨、耐候的电线电缆,注意保护线路,避免人为破坏和损耗。

5.施工场地用电设备选择:根据施工需求选择符合安全标准的用电设备,并确保设备能够满足工程需求。

6.施工场地用电设备安装:按照安装要求正确安装用电设备,并对接线进行检查和试运行。

三、施工临时用电安全管理1.用电设备检查:每天对用电设备进行检查,确保设备正常运行,及时发现和处理设备故障。

2.用电设备维护:定期对用电设备进行维护保养,确保设备安全可靠,延长设备使用寿命。

3.用电设备封存管理:对不符合安全标准的用电设备进行封存,确保不被使用,避免发生事故。

4.用电设备故障处理:对于发现的用电设备故障,及时进行处理,确保故障得到及时修复,避免对施工进程造成影响。

5.用电线路维护:定期对用电线路进行检查,发现线路问题及时处理,确保用电线路安全可靠。

6.用电安全培训和操作规程:对施工人员进行用电安全培训,制定详细的用电操作规程,确保施工人员能够正确、安全地使用用电设备。

四、施工临时用电管理责任人1.项目经理:负责监督施工临时用电工作的实施,保证施工期间用电安全可靠。

3.安全经理:负责对施工临时用电安全管理工作进行监督和检查,确保安全措施得到有效执行。

五、施工临时用电应急预案1.发生火灾事故:立即切断电源,使用灭火器扑灭火源,并及时呼叫消防队救援。

2.发现电线电缆故障:立即切断电源,确保施工人员的人身安全,然后进行线路维修。

施工现场临时用电施工方案

施工现场临时用电施工方案

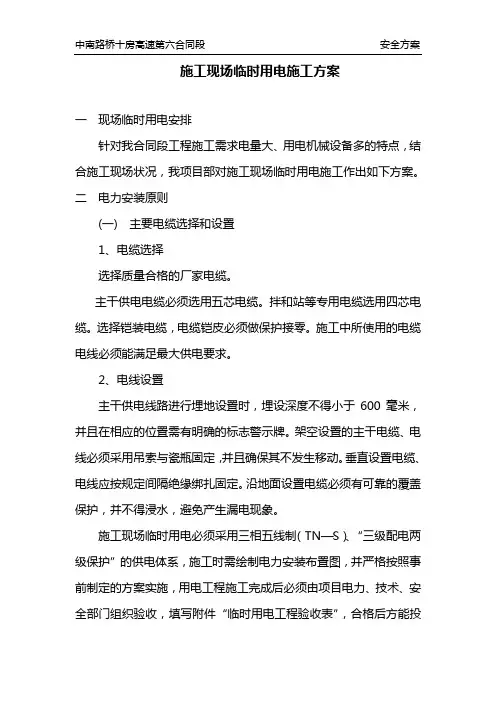

施工现场临时用电施工方案一现场临时用电安排针对我合同段工程施工需求电量大、用电机械设备多的特点,结合施工现场状况,我项目部对施工现场临时用电施工作出如下方案。

二电力安装原则(一) 主要电缆选择和设臵1、电缆选择选择质量合格的厂家电缆。

主干供电电缆必须选用五芯电缆。

拌和站等专用电缆选用四芯电缆。

选择铠装电缆,电缆铠皮必须做保护接零。

施工中所使用的电缆电线必须能满足最大供电要求。

2、电线设臵主干供电线路进行埋地设臵时,埋设深度不得小于600毫米,并且在相应的位臵需有明确的标志警示牌。

架空设臵的主干电缆、电线必须采用吊索与瓷瓶固定,并且确保其不发生移动。

垂直设臵电缆、电线应按规定间隔绝缘绑扎固定。

沿地面设臵电缆必须有可靠的覆盖保护,并不得浸水,避免产生漏电现象。

施工现场临时用电必须采用三相五线制(TN—S)、“三级配电两级保护”的供电体系,施工时需绘制电力安装布臵图,并严格按照事前制定的方案实施,用电工程施工完成后必须由项目电力、技术、安全部门组织验收,填写附件“临时用电工程验收表”,合格后方能投配电房用房材料和设臵形式必须符合防灰尘,防介质腐蚀、防砸、防火等规定。

配电屏周围地面铺设橡胶绝缘,保证操作维修通道有足够宽度,有适宜的照明,并有良好的通风条件。

配电房进出的大门必须严格按照要求配臵警示标示,并且需设臵用于维修维护的专门标牌。

对电力的设臵、使用作出明文规定,并设臵专用制度牌。

2、配电箱与开关箱项目部根据当地政府、有关部门规定进行设臵,并严格按要求执行。

配电箱的安装和内部设臵都必须符合有关规定,各级配电箱所选用的电器开关的额定值与动作整定值应相适应。

电箱的选用和设臵应符合电力安装标准的规定。

箱外设有安全色标,箱内必须保持整洁,不得放臵杂物。

实行三级供电操作程序,严格遵循总配电箱—分配电箱(含移动配电箱)——开关箱。

施工动力用电与照明用电在分配电箱内进行分路设臵,互不干扰。

施工中大型机具设备(如塔吊)用电从总配电箱直接引出,并设臵专用配电箱进行控制。

施工临时用电施工方案

施工临时用电施工方案

施工临时用电施工方案一、工程概况本工程为XX建设项目,位于XX地区,主要包括主体建筑工程、装饰工程、安装工程等,总建筑面积约XX平方米。

工程临时用电施工是保障施工现场正常生产和生活的重要环节。

为确保用电安全,提高施工效率,特制定本临时用电施工方案。

二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确各级用电管理人员的职责;(2)实行用电计划管理,合理分配电力资源,确保用电需求;(3)定期对用电设备进行检查、维护,确保设备安全运行;(4)加强用电安全培训,提高施工人员的安全意识。

2. 用电负荷计算根据施工现场的实际需求,进行用电负荷计算,合理配置用电设备,确保电力供应稳定。

3. 用电设备管理(1)用电设备必须符合国家相关标准,禁止使用不符合标准的设备;(2)用电设备应按照规定进行定期检查、维修和保养;(3)对重要用电设备实行专责制,明确责任人;(4)施工现场禁止私拉乱接,确保用电安全。

三、电工1. 电工人员要求(1)电工人员必须具备相应的职业资格证书;(2)熟悉施工现场的用电设备、线路及用电负荷情况;(3)具备较强的安全意识,严格遵守用电操作规程;(4)定期参加安全培训,提高业务水平。

2. 电工职责(1)负责施工现场的临时用电设施安装、维修和拆除工作;(2)负责定期检查用电设备、线路,发现隐患及时整改;(3)负责编制用电设备、线路的检查、维护计划;(4)参与施工现场用电事故的调查和处理。

四、安全距离与外电防护1. 安全距离根据国家相关规定,施工现场临时用电设施与其他设施、建筑物等保持安全距离,具体如下:(1)与建筑物的距离:≥10m;(2)与道路的距离:≥6m;(3)与水池、水井的距离:≥10m;(4)与易燃易爆物品的距离:≥30m。

2. 外电防护(1)设置外电防护设施,如绝缘套管、防护网等;(2)对临近的外电线路进行绝缘处理,防止发生短路;(3)加强对外电线路的检查,发现隐患及时整改;(4)在外电线路附近施工时,严格遵守安全操作规程,确保施工安全。

建筑工地现场临时用电施工方案

建筑工地现场临时用电施工方案

建筑工地现场临时用电施工方案一、施工现场概况二、现场电力需求计算根据现场施工所需的电力设备和办公楼的用电设备,计算出现场连续用电量为X千瓦。

(详细列出各个设备的额定功率、数量等信息,进行计算)三、临时用电方案1.施工电源接入与当地电力公司协商,将电源引入施工现场,并开通施工用电。

在施工过程中,电力公司将按需定期检查施工现场用电设备的安全使用情况。

2.临时用电线路布置根据施工现场的具体情况,制定临时用电线路布置方案,确保用电安全可靠。

重点考虑以下方面:(1)施工区域与办公区域用电分开,避免受到施工机械设备的干扰。

(2)临时用电线路应采用软铜线或硬铜线等导电性能良好的材料,并进行必要的保护措施,以防止外力损坏或漏电等安全隐患。

(3)临时用电线路应按照相关标准规范进行铺设,保证线路的正常运行和维护。

3.电源配电箱设置根据现场电力需求计算结果,设置适当数量的电源配电箱,满足各个施工工区和办公楼的电力供应需求。

(详细列出配电箱的数量、规格,以及其所连接的设备)4.施工现场用电安全管理为确保施工现场用电安全,应采取以下措施:(1)在现场设置专人负责临时用电设备的日常维护和巡查,及时发现并解决用电设备的故障。

(2)安装漏电保护器、过载保护器等电气保护装置,确保用电设备的安全使用。

(3)在现场明确设定禁止乱接乱拉电源线的规定,并进行宣传教育,提高工人的用电意识和安全意识。

(4)与电力公司保持良好的沟通和合作,及时处理用电方面的问题,确保用电供应的稳定和安全。

五、施工现场用电成本控制为确保施工现场用电的经济合理性,应采取以下措施:1.合理规划用电设备和用电需求,根据实际需求进行用电设备的采购,避免闲置或冗余。

2.严格控制用电设备的使用时间,避免无效的能源浪费。

3.提前制定用电计划,预估每天用电量,并建立相应的用电跟踪和监控系统,及时掌握用电情况,进行用电成本的控制和优化。

六、施工现场用电施工方案的评估与调整施工现场用电施工方案在实施过程中,应定期进行评估和调整,及时解决发现的问题和隐患,确保用电施工方案的有效实施和施工进度的顺利进行。

施工现场临时用电方案

施工现场临时用电方案
3.建筑面积:XX平方米
4.工期:XX个月
5.施工单位:XX公司
三、临时用电需求
施工现场临时用电主要包括以下方面:
1.施工设备用电:包括混凝土搅拌机、钢筋加工设备、塔吊、施工电梯等;
2.生活设施用电:包括办公室、宿舍、食堂等;
3.照明用电:包括施工现场、生活区、临时道路等;
4.安全防护用电:包括施工现场围挡、警示标志等。
-用电设备操作人员应具备相应资质,严格遵守操作规程。
5.照明设计
-照明系统应满足施工现场、生活区、临时道路等不同场所的照度需求;
-照明设备应选用节能、环保、安全的产品;
-照明线路应单独设置,与动力线路分开。
6.安全防护
-施工现场临时用电设备、线路应设置安全防护措施,如接地、接零、漏电保护等;
-施工现场应定期进行电气安全检查,发现问题及时整改;
2.施工过程管理
-严格按照设计方案进行施工,不得私自更改;
-定期检查、维护临时用电设备、线路,确保安全;
-加强施工现场电气安全管理。
3.施工完毕验收
-组织专业人员进行验收;
-验收合格后,方可投入使用;
-验收不合格,及时整改。
六、结论
本施工现场临时用电方案旨在保障施工现场临时用电的安全、可靠与高效。施工单位应严格按照本方案执行,加强电气安全管理,确保工程项目的顺利进行。如遇特殊情况需调整方案,应重新报批并按新方案执行。通过严谨的设计、施工与管理,为施工现场创造安全、高效的用电环境。
施工现场临时用电方案
第1篇
施工现场临时用电方案
一、前言
为确保施工现场临时用电安全,提高施工效率,根据《中华人民共和国建筑法》、《中华人民共和国安全生产法》以及《施工现场临时用电安全技术规范》等相关法律法规,结合本项目实际情况,制定本临时用电方案。

施工现场临时用电方案完整

施工现场临时用电方案完整

施工现场临时用电方案1、现场电源情况作为施工用电源。

施工用电主要设备电焊机、混凝土设备、安装设备和拆除设备。

2、临时用电管理小组人员职责项目总工:1.对现场临时用电工程质量负有第一技术责任。

具体负责组织相关人员编制《专题施工方案》,领导新技术、新材料、新工艺的引进和推广应用。

2.组织领导三大体系的培训、实施与监督考核。

3.负责审核项目物资计划及工程物资需用计划。

4.负责组织现场试验与抽样试验。

5.负责对项目部管理人员和施工人员安全交底。

安全、质量员:1.负责现场临时用电工程质量、安全检查与监督工作,监督和指导分包单位质量、安全体系的有效运行。

2.负责质量、安全事故的调查和分析,根据处理方案对质量、安全的整改进行监督。

3.负责员工的入场教育、考核;负责安全防护措施的落实、防护用品的检查与整改。

4.按GB/T28001-2001职业安全管理体系实施安全管理及监督。

5.现场消防设施的管理与检查,消防培训。

机电工长:1.具体负责现场临时用电施工的安排、管理工作。

2.负责组织施工技术保证资料的汇总及管理。

3.负责各专业施工班组的交叉、流水作业中用电的组织和协调工作。

4.主持机电施工各工序的自检、互检和交接检工作。

5.按照项目部的施工进度安排组织作业班组进行临时用电布置。

3、现场勘察及临时用电布置方案根据施工现场场地位置,施工道路、拟建筑物的分布情况和机械设备的分布情况、市电供电源的位置情况,结合现有供配电器材和当前施工现场临电管理要求的标准,对本施工现场的临时用电规划提出下列方案。

4、供电线路采用系统选择1.供电方式采用三相四线制TN-S系统。

在总配电箱起点处与变压器的负荷端进行可靠接地,安装一组接地极。

保护零线除必须在变压器下端总配电箱处做重复接地外,还必须在配电系统的分电箱处,作重复接地,接地电阻不应大于10Ω。

工作零线(N线)和保护零线(PE线)要严格区分,不得混用。

所有机电设备的金属外壳必须与保护零线做可靠联接。

临时用电施工方案

临时用电施工方案

临时用电施工方案一、施工前准备在进行临时用电施工前,首先需要进行详细的计划和准备工作,以确保施工过程安全有效。

1.1 施工计划确定在施工前,需要制定详细的施工计划,明确施工内容、施工范围和工期等重要信息,制定合理的工程进度安排。

1.2 安全检查在开始临时用电施工前,必须进行全面的安全检查,确保施工区域环境安全,施工人员健康状况良好,所有施工设备和用电设备符合安全规范。

二、临时用电施工步骤2.1 临时用电布局设计根据施工区域的实际情况和需求,设计合理的临时用电布局方案,确定主要用电设备的安装位置和供电方式。

2.2 用电设备采购与安装根据临时用电布局设计,采购所需的用电设备,按照安全规范和要求进行设备安装,保证设备的正常运行和供电安全。

2.3 用电线路连接设置进行临时用电线路的连接设置,包括电缆敷设和接线等工作,确保电路连接牢固可靠,避免出现安全隐患。

2.4 电气设备调试完成临时用电设备的安装和线路连接后,进行设备调试工作,确认各设备正常运行,并进行必要的调整和检查。

2.5 安全监测与维护在临时用电施工过程中,要定期进行安全监测和设备维护,及时发现和解决潜在安全问题,确保施工安全。

三、施工结束后3.1 用电设备拆除施工结束后,及时拆除临时用电设备,恢复施工区域原状,保持环境整洁。

3.2 安全检查与报告完成临时用电施工后,进行最终的安全检查和汇报工作,记录施工中的安全情况和问题,并制定下一步的整改措施。

3.3 工程总结对临时用电施工过程进行总结,总结经验教训,为今后类似工程提供参考,不断提升施工质量。

四、结语临时用电施工是施工过程中重要的环节之一,只有在科学规划和安全施工的基础上,才能确保施工顺利进行,避免安全事故的发生。

希望本文提供的临时用电施工方案能为您的工程提供参考和帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场临时用电施工方案Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】施工现场临时用电施工方案工程名称:沧州市通翔园住宅小区第四标段编制人:职务:审核人: 职称:批准人:职称:施工单位:沧州市第二建筑安装工程有限公司一、编制依据施工现场临时用电安全技术规范JGJ46-2005沧州市通翔园住宅小区第四标段施工图纸 2005-010-15施工现场平面布置图二、工程概况及施工条件1、本工程为沧州市通翔园住宅小区第四标段15#搂:位于沧州市解放西路,上部结构体系为现浇钢筋砼异型柱框剪结构。

建筑物地下室一层,地上十一层,局部十二层。

15#楼工程建筑面积16164m2,层高为2.9m,建筑物檐高36.5m,室内外高差1.2m。

建筑长度为100.85m,建筑宽度14.4m。

2、本工程在现场南侧较开阔,主要施工设备分布在拟建工程的南侧,主要是木工场地、砌块堆放场地、钢管模板堆放场地、砂石堆放场地,混凝土搅拌场地,钢筋制作场地,水泥库房,办公室等设施。

浴室、厕所伙房等设施设在甲方统一布置的生活区内等。

3、临时用电电源由甲方供给,总配电箱设在主楼的西南角,现场供电方式主要采用TN-S系统。

4、施工现场设备用电统计三、负荷计算1、现场用电距离小,不考虑电压降,系统总容量为:∑P1P=( K1 ------ + K3∑P3 )cosφ×=×( ------------ +×98 )=(KW)按导线的允许电流选择:电源至总配电箱采用截面为(4×100+1×70)铜芯电缆线。

施工现场设备用电统计表2、AL1路:电锯、电刨室内外照明(30 KW)1)总箱至分箱导线选择查表选用(3×25+2×16)防水电缆软线。

2)电锯导线选择:查表选用(3×+2×)防水电缆软线。

3)电刨导线选择:查表选用(3×+2×)防水电缆软线。

4)照明导线选择:查表选用(3×25+2×16)防水电缆软线。

3、AL2路:钢筋弯曲机、钢筋调直机、钢筋切断机1)总箱至分箱导线选择查表选用(3×10+2×6)防水电缆软线。

2) 钢筋弯曲机导线选择:查表选用(3×4+2×)防水电缆软线。

3)钢筋调直机导线选择:查表选用(3×4+2×)防水电缆软线。

4)钢筋切断机导线选择:查表选用(3×4+2×)防水电缆软线。

4、AL3路:西提升机、西塔吊1)总箱至分箱导线选择:查表选用(3×25+2×16)防水电缆软线。

2)西提升机导线选择:查表选用(3×4+2×)防水电缆软线。

3)西塔吊导线选择:K x= t gφ= cosφ=将Jc=40% 换算到 25%时的额定功率Pe=2Pn√ =×√ =P js= K x×Pe=×=查表选用(3×16+2×10)防水电缆软线。

5、AL4路:东提升机、东塔吊同AL3路:西提升机、西塔吊导线选择。

6、AL5路:搅拌机、布料机1)总箱至分箱导线选择:查表选用(3×16+2×10)防水电缆软线。

2)搅拌机导线选择:查表选用(3×6+2×4)防水电缆软线。

3)布料机导线选择:查表选用(3×4+2×)防水电缆软线。

7、AL6路:高压水泵1)总箱至分箱导线选择:查表选用(3×16+2×10)防水电缆软线。

2)高压水泵导线选择:查表选用(3×6+2×4)防水电缆软线。

8、AL7路:备用箱1(砂浆搅拌机、振捣棒、平板振捣器、对焊机)1)总箱至分箱导线选择:P=8+++22=查表选用(3×25+2×16)防水电缆软线。

2)砂浆搅拌机导线选择:查表选用(3×+2×)防水电缆软线。

3)振捣棒导线选择:查表选用(3×+2×)防水电缆软线。

4)平板振捣器导线选择:查表选用(3×+2×)防水电缆软线。

5)对焊机导线选择:K x= t gφ=将Jc=50% 换算到 100%时的额定容量Pe=Pn√ =22×√ =P js= K x×Pe=×=查表选用(3×6+2×4)防水电缆软线。

9、AL8路:备用箱2(电焊机)1)总箱至分箱导线选择:K x= t gφ=将Jc=50% 换算到 100%时的额定容量Pe=Pn√ =76×√ =P js= K x×Pe=×=查表选用(3×35+2×25)铜芯电缆软线。

2)电焊机导线选择:查表选用(3×16+2×10)防水电缆软线。

四、安全用电技术措施本工程根据部颁布标准JGJ46-2005,采用TN-S系统,实行三级配电两级保护,为了安全用好电,制定如下技术措施:1、施工现场TN-S供电系统供电,施工现场总箱中零线做出重复接地后引出一根专用PE线,除了总箱外,其它各处不得把N线和PE线连接,PE线上不许安装开关和熔断器,也不得把大地兼做PE线,PE线也不得进入漏电保护器,将电气设备的金属外壳与保护零线连接。

2、设置漏电保护器(1)施工现场的总配电箱和开关箱设置两极漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。

(2)开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。

开关箱处内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于。

潮湿场所用的电器设备开关箱,水泵控制箱、流动箱内的漏电保护器其额定漏电动作电流应不大于15mA,动作时间小于。

3、电气设备的设置符合下列要求:(1)设置室外总配电箱分配电箱和开关箱,实行分级配电。

(2)动力配电箱与照明配电箱分别设置。

(3)开关箱由末级分配电箱配电,开关箱实行“一机一箱一闸一漏”制。

(4)总配电箱设在靠近电源的地方,分配电箱装设在用电设备或负荷相对集中的地区。

分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。

(5)配电箱、开关箱周围不得堆入任何有碍操作、维修的物品,周围应有足够两人同时工作的空间。

(6)配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在坚固的支架上。

固定式配电箱、开关箱的下皮与地面的垂直度距离为1.5m移动式开关箱的下皮与地面的垂直距离0.6m。

配电箱、开关箱铁板厚度大于1.5mm。

(7)配电箱、开关箱中导线的进线口和出线口设在箱体下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。

(8)保护零线不得装设开关或熔断器。

(9)保护零线的截面应不小于工作零线的截面。

同时必须满足机械强度要求。

(10)手持式电动工具的外壳、手柄、负荷线,插头开关等,必须完好无损,使用前必须作空载检查,运转正常方可使用。

(11)在潮湿和易触及带电体场所的照明电源不得大于24伏,在特别潮湿的场所,导电良好的地面工作的电源电压不得大于12伏。

使用行灯的电源电压不超过36伏,灯体与手柄应坚固,,灯头无开关,灯泡外部有保护网。

4、电气设备的安装(1)配电箱内的电器应首先安装在金属或非木质的绝缘电器安装板上,然后整体坚固在配电箱箱体内,金属板与配电箱作电气连接。

(2)配电箱、开关箱内的各种电器按规定的位置坚固在安装板上,不得歪斜和松动。

(3)配电箱、开关箱内的工作零线应通过接线端子板连接,并应与保护零线端子板分设。

保护零线严禁通过任何开关和熔断器,保护零线做为接替保护的专用线,要单独用一线,不能代作他用,即必须采用目前的五芯电缆,重复接地一定充分利用主体接地。

(4)配电箱、开关箱的连接线应采用绝缘导线。

(5)各种箱体的金属构架、金属箱体、金属电器安装板以及箱内电器的正常不带电的金属底座、外壳等必须做保护接零,保护接零应经过接线端子板连接。

(6)配电箱后面的排线需排列整齐,绑扎成束,并用卡钉固定在盘板上,盘后引出及引入的导线留出适当余度,以便检修。

(7)剥削处不应过长,导线压头应牢固可靠,多股导线不应盘固在盘板上,应加装压线端子备的开关箱处设置重复接地。

接地体采用3根2.5米Φ50镀锌钢管,间距5m ,接地线用40×4扁钢,与接地体焊接引上到箱内,与PE线相连接,要求每个重复接地地力阻值小于10Ω。

5、施工现场的电缆线路(1)临时电缆线路必须采用埋地引入建筑物内,严禁沿地面敷设。

电缆垂直敷设的位置充分利用在建工程的竖井、垂直孔洞等,同时应靠近负荷中心,固定点每楼层不得小于一处。

(2)电缆在室处直接埋地敷设的深度不小于0.6m,并在电缆上下各均匀铺设不小于50mm厚的细砂,然后覆盖砖硬质保护层。

6、电气设备的操作与维修人员符合以下要求:(1)施工现场内临时用电的安装和维修必须由经过培训后取得上岗证书的专业电工完成。

(2)各类用电人员应做到。

A、掌握安全用电基本知识和所用设备的性能;B、使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施完好,严禁设备带“病”运转;C、停用的设备必须拉闸断电,锁好开关箱;D、保护设备的负荷线、保护零线和开关箱;E、搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。

7、电气设备的使用维护(1)施工现场的所有配电箱、开关箱每月一次检查和维护,检查、维护人员必须是专业电工,工作时必须穿戴好绝缘用品,必须使用电工绝缘工具。

(2)检查维修配电箱、开关箱时,必须将前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。

(3)配电箱盘面上标明各路的名称、用途;同时要作出分路标记。

(4)总、分配电箱门应配锁,配电箱和开关箱应指定专人负责、施工现场停止作业1小时以上时,将动力开关箱上锁。

(5)各种电气箱内不允许放置任何杂物,并应保持清洁。

箱内不得挂接其它临时用电设备。

8、安全用电组织措施(1)建立技术交底制度。

向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。

(2)建立安全检测制度。

从临时用电工程开始,定期对临时用电工程进行检测,主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并做好检测记录。

(3)建立电气维修制度。

加强日常和定期维修工作,及时发现和消除隐患,并建立维修记录,记载维修时间、地点、设备内容、技术措施、维修人员、验收人员等。
