基坑支护专项施工方案专家评审意见回复表
基坑支护专项方案模板 -回复

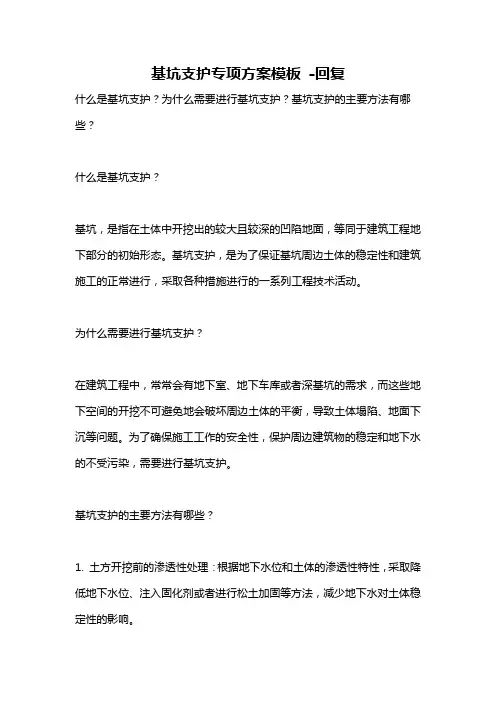

基坑支护专项方案模板-回复什么是基坑支护?为什么需要进行基坑支护?基坑支护的主要方法有哪些?什么是基坑支护?基坑,是指在土体中开挖出的较大且较深的凹陷地面,等同于建筑工程地下部分的初始形态。
基坑支护,是为了保证基坑周边土体的稳定性和建筑施工的正常进行,采取各种措施进行的一系列工程技术活动。
为什么需要进行基坑支护?在建筑工程中,常常会有地下室、地下车库或者深基坑的需求,而这些地下空间的开挖不可避免地会破坏周边土体的平衡,导致土体塌陷、地面下沉等问题。
为了确保施工工作的安全性,保护周边建筑物的稳定和地下水的不受污染,需要进行基坑支护。
基坑支护的主要方法有哪些?1. 土方开挖前的渗透性处理:根据地下水位和土体的渗透性特性,采取降低地下水位、注入固化剂或者进行松土加固等方法,减少地下水对土体稳定性的影响。
2. 基础加固:在基坑周边恢复土体中设置基础加固结构,如搭设基坑围护结构、加固边坡等,增加土体的承载力和抗侧压能力。
3. 支撑结构: 在基坑周边设置支护结构,包括钢支撑、混凝土桩支撑、格子梁支撑等,用以支撑和控制土体的变形,避免土体的塌陷。
4. 排水系统:安装有效的排水系统,以降低基坑内的地下水位,减少地下水对土体稳定性的影响。
5. 基坑监测:在基坑支护过程中,设置监测点进行实时监测,及时发现土体的变形与沉降情况,以便采取相应的措施。
在实际的基坑支护工程中,常常采取多种方法的综合应用,根据具体的工程要求和地下条件的不同,确定最合适的基坑支护方案。
基坑支护方案的制定过程主要包括以下几个步骤:第一步,前期调查研究。
在进行基坑支护方案设计之前,需要对工程的地下情况进行详细的调查和研究。
包括地下水位、土壤类型和力学参数、地下管线等信息的搜集和分析。
通过这些资料,可以对工程的特点和难点进行初步评估,为后续方案设计提供依据。
第二步,方案设计。
根据前期调查的结果,制定基坑支护方案。
方案设计的过程中,需要考虑工程的安全性、经济性和可行性。
审图中心审查意见回复单

审查意见整改单 (第 1 次)项目名称:盐城内港湖C地块商住项目深基 审查编号:坑工程施工设计文件审查设计单位:南京翔凯岩土工程有限公司 专 业:审查意见审 查 意 见 回 复 意 见1、基坑支护应按照现行《建筑基坑支护规程》进行设计。
2、放坡段验算应继续向下搜索到临界面。
3、水泥土挡墙验算中水泥土弹性模量取值有误,应予调整;坑内加固建议不参与计算;另部分挡墙已进入4层粉砂,应考虑施工可行性。
4、部分水泥土挡墙与工程桩连在一起,应考虑挡墙变形对工程桩的影响,另水泥土挡墙盖板内钢筋不宜锚入主楼地梁或承台内。
5、降水井做法应区分疏干井与减压井,疏干井的深度不宜超过止水桩的深度。
另基坑西侧建议采用止水桩封闭挡3B层土中水。
6、坑底人工挖土厚度应不小于500mm。
1、基坑设计现按《建筑基坑支护规程》JGJ120-2012设计。
2、放坡段验算现搜索至坑底下5米。
3、现已调整水泥土挡墙弹性模量;计算中不考虑坑底加固作用,仅作安全储备;现调整水泥土挡墙支护形式与深度,搅拌桩桩端未进入粉砂层。
4、已调整支护形式,挡土墙与工程桩分离;局部水泥土搅拌桩顶盖板内钢筋仅锚入主体垫层内。
5、调整降水井做法;本次不设减压井。
6、坑底人工挖土厚度已调整为不小于500mm。
本专业签字栏 各专业负责人会签栏设计人 校核人 审核人 建筑 结构 给排水 电气 暖通备 注 1、针对审查意见的回复,须以修改图或变更通知单形式给出。
2、修改图或变更通知单中修改内容须注明原设计图所在图纸及相关图节点号等。
3、所附设计变更通知单或修改图应加盖单位资质印章和专业负责人个人注册印章(一式一份)。
基坑支护专家意见

根据国家有关法律、法规,及合建设〔2016〕7号文《合肥市深基坑工程管理规定》结合本项目基坑开挖超过5米,基坑开挖面积达6000多平方米,临近城市主干道。
经专家组论证评审,该基坑支护采用土钉墙结合坡面网片喷浆施工方案,精心组织施工,确保基坑开挖施工安全可靠。
该组织设计安保体系键全、安全措施可行,同意该基坑支护施工组织设计。
但是,建设工程的基坑支护安全施工,是动态科学的安全管理,重在现场过程控制和方案落实,根据工程特点结合现场实际情况实施,方能保证基坑支护安全施工。
现专家组针对该基坑支护施工组织设计和建设工程施工特点,施工单位和项目总工在基坑支护施工管理过程中提出以下几点意见:
1、必须严格按照已经审批的基坑支护专项施工方案的要求进行实施。
如:施工现场的围挡、安全警示牌、作业范围禁止人员出入、安全作业防护措施、施工机械操作专业人员,指挥人员安全防护用品,等等;
2、施工作业过程中,项目部专职安全管理人员和专职安全监理人员应对现场随时进行监督检查,发现问题,应及时整改,保障基坑支护的安全施工;
3、施工企业安全管理部门和监理单位应加强对基坑支护专项施工方案实施情况的监督检查,确保严格按照规范标准和批准的基坑支护专项施工方案进行实施;
4、施工作业完成后,凡涉及验收的项目,施工单位和监理单位有关技术人员要组织验收并填写相关检查用表,验收合格后方可进行下一道工序的施工;
4、本专项方案施工的建设单位、监理单位一定要落实、确保该基坑支护方案施工资金情况,根据合肥市建筑安全措施费使用规定,做到安全施工措施费用专款专用。
专家签字:。
基坑支护XX方案评审意见回复

基坑支护XX方案评审意见回复
1、止水帷幕进入坑底以下长度不宜小于7m,以便与深井井点降水要求相匹配。
回复:采纳专家意见,已经将止水帷幕加长1.0米,确保止水帷幕进入坑底以下长度不小于7m,方便后续降水施工。
2、施工栈桥覆盖范围较小,建议西侧增设一挖土操作平台,为土方开挖创造便利条件。
另外,栈桥上施工荷载确定应与总包单位协调、统一。
回复:已经和总包单位沟通协调,将根据沟通结果确定栈桥范围和栈桥上施工荷载。
3、第二道支撑拆除工况下,钢格构柱的稳定性应进行复核。
回复:采纳专家意见,已经对该工况下钢格构柱的稳定性进行复核计算。
4、局部深坑的围护宜靠近坡脚布置,减小围护面积,并有利于工程桩的避让。
回复:采纳专家意见,已经调整局部深坑处的围护,并注意避让工程桩。
XX项目工程部
XX年X月X日。
基坑支护与土方开挖工程安全专项施工方案专家组论证意见回复样表

7、完善施工平面布置及土方开挖平面图;
回复:已调整,详见附图
8、补充坑中坑开挖的施工内容;
回复:已补充,详见P65~P66
9、方案内明确特种作业人员类型;
回复:详见P102人员分类
10、补充完善坑底若出现渗漏水的应急处理措施;
回复:已补充,详见8.3.3基坑渗水应急措施
11、放坡开挖的层数设计、进度计划、资源计划均要相匹配,严禁超挖等需在方
22、细化场地排水措施;
回复:场地排水详见4.5场地排水施工方案
23、补充基坑安全警示、坑底堆沙包措施;
回复:已补充,详见P66~67
24、基坑人行爬梯应按实编写;
回复:已修改,详见P71~72
15、明确施工场地内材料堆场事宜;
回复:详见施工平面布置图
16、完善编制依据,补充珠海市建质规【2022】1 号文相关内容;
回复:已补充编制依据
17、要求施工单位及时上报本工程涉及到的架子工、焊工、挖掘机司机等人员证
件;
回复:详见附件
18、细化搅拌桩内插入钢管的施工工法,细化修坡的施工工序;
回复:已补充,详见P56~58
回复:已调整,详见附图
专家个人意见汇总
1、细化场地环境平面图,并深化各管线、周边建筑物情况;
回复:已补充内容及“钻孔及管线图”详见P24、P26;
2、土方开挖至坡脚时应采取有效排水措施,坡面及时做硬化处理;
回复:场地排水详见4.5场地排水施工方案
3、方案应补充土方开挖施工工序;
回复:已补充,详见P62
回复:已补充,坑顶附加荷载详见5.2.5基坑周边附加荷载控制措施;岛式开挖方法详见P63。
3、细化场地排水措施,细化基坑监测项目,内容,频率等
专家论证意见回复单

基坑支护工程设计方案专家论证意见回复单时间:2011年3月2日工程名称回复内容论证意见2011年2月28日下午召开xxxx中心基坑支护工程设计方案论证会。
与会专家听取了建设单位对本工程项目及周边情况的介绍,听取了设计单位对本项目设计方案的介绍,并进行了认真的讨论。
本工程部分采用“圆拱内支撑支护体系”,专家论证意见如下:1、环梁直径较大,截面尺寸(1800*900)偏小,不利于受力协调。
2、建议缩小环梁直径,环梁与冠梁之间采用桁架体系连接,以增强支撑体系的刚度。
3、建议坑底设置水泥土搅拌桩加固被动区,特别是环梁和冠梁相切位置的被动区加固范围应加大。
4、内支撑梁、立柱的布置应针对性,根据受力情况,增加剖面。
5、环梁与冠梁相切位置的内支撑体系,竖向荷载存在偏心,建议该位置环梁下设立柱。
6、应完善基坑降水设计。
7、支护排桩的成桩质量检测(低应变)数量10%不足,应不少于30%,鉴于基坑的重要性,建议低应变检测数量100%。
8、应补充拆撑设计内容;以及喷锚设计说明,锚杆拉拔力、锚杆和喷面检测内容。
9、基坑监测项目和指标应按《建筑基坑工程监测技术规范》确定。
10.、南侧东部的支护排桩超红线设置,应经建设单位协商通过后,方可实施。
11、基坑支护设计说明与图纸不符的内容(如传力带、搅拌桩排数等)12、该支护设计的具体配筋和截面设计,应在结构计算的基础上确定。
已按专家论证意见整改:一、已修改,详护施-05二、已修改,详护施-05三、已修改,详护施-04四、已修改,详护施-06五、已修改,详护施-04六、已修改,详护施-11七、已修改,详护施-02八、已补充,详护施-10。
九、已完善,详护施-02、详护施-05十、已说明,详护施-02十一、已修改,详护施-09十二、已完善,详护施-05、护施-08专业负责人:xxx 设计人:xxx 审核人:xx2011年3月2日。
深基坑专家论证回复意见

东水门大桥南立交工程
《轻轨环线车站深基坑施工专项方案》
专家评审意见回复
一、补充设计简介,逆作法施工工艺流程,信息化施工相关技术内容。
回复:已补充流程图及相关技术内容(见P11-P13)。
2)补充水平方向分段开挖内容。
回复:已在原方案中补充水平方向分段开挖。
(见P23)
3)钻机移动钢管脚手架的立杆间距应减小。
回复:已按要求减小钢筋脚手架的立杆间距。
(见P18)。
4)补充坡顶截、排水沟及集水坑的平面布置图。
回复:已在方案中补充截水沟及集水坑的平面布置。
(见附图一)5)局部调整工期计划,明确施工顺序。
回复:工期计划及施工顺序已调整。
(见P9)
重庆建工第二市政工程有限公司
东水门大桥南立交项目部
2014年4月14日。
基坑支护专项施工方案专家评审意见回复表

基坑支护专项施工方案专家评审意见回复表工程名称:石家庄高新技术开发区赵村旧村改造(同祥城)AB区11#楼
专项施工方案名称:基坑支护专项施工方案
建设单位:石家庄金石房地产开发有限公司
监理单位:河北九润工程项目管理有限责任公司
施工单位:河北中冀岩土工程有限责任公司回复时间:2015年11月10日
专家评审意见回复内容:
根据2015年11月7日召开的对(同祥城)AB区11#楼基坑支护专项施工方案的专家论证会,专家组提出了很多宝贵的意见和建议,我司项目部技术科积极主动地根据评审团提出的意见和建议给与回复,内容如下:
1、土方开挖过程中安排专人指挥,分部开挖,预防超挖;基坑周边地上环境情况和地下环境情况,本方案编制之前已和监理、甲方按照拟建区老图进行对比,确定地下所有管线、地下埋藏物情况,地上建筑物全部迁除;严格控制基坑周边堆放物,掌握基坑周边动态变化情况,保证基坑工程及周边环境的安全。
2、基坑支护施工周期(土方开挖、土钉筋与加强筋连接、现场责任人员落实与巡视、预防措施及应急预案、冬季防护措施等)按照专家意见做出了调整,严格按照设计图纸进行施工。
3、土方开挖完成后,立即对基坑进行封闭,完善基坑内、外排水体系,保证坑内不积水,坑外积水不倒灌;及时进行地下结构的施工回填,严格按专家组的论证意见,继续加强基坑监测,坚持信息化施工,出现紧急情况采取果断措施消除隐患。
河北中冀岩土工程有限责任公司
2015年11月10日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑支护专项施工方案
专家评审意见回复表-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
基坑支护专项施工方案专家评审意见回复表
工程名称:石家庄高新技术开发区赵村旧村改造(同祥城)AB区11#楼
专项施工方案名称:基坑支护专项施工方案
建设单位:石家庄金石房地产开发有限公司
监理单位:河北九润工程项目管理有限责任公司
施工单位:河北中冀岩土工程有限责任公司回复时间:2015年11月10日
专家评审意见回复内容:
根据2015年11月7日召开的对(同祥城)AB区11#楼基坑支护专项施工方案的专家论证会,专家组提出了很多宝贵的意见和建议,我司项目部技术科积极主动地根据评审团提出的意见和建议给与回复,内容如下:
1、土方开挖过程中安排专人指挥,分部开挖,预防超挖;基坑周边地上环境情况和地下环境情况,本方案编制之前已和监理、甲方按照拟建区老图进行对比,确定地下所有管线、地下埋藏物情况,地上建筑物全部迁除;严格控制基坑周边堆放物,掌握基坑周边动态变化情况,保证基坑工程及周边环境的安全。
2、基坑支护施工周期(土方开挖、土钉筋与加强筋连接、现场责任人员落实与巡视、预防措施及应急预案、冬季防护措施等)按照专家意见做出了调整,严格按照设计图纸进行施工。
3、土方开挖完成后,立即对基坑进行封闭,完善基坑内、外排水体系,保证坑内不积水,坑外积水不倒灌;及时进行地下结构的施工回填,严格按专家组的论证意见,继续加强基坑监测,坚持信息化施工,出现紧急情况采取果断措施消除隐患。
河北中冀岩土工程有限责任公司
2015年11月10日。
