脱硫塔检修改造方案

合集下载

脱硫塔检修改造方案

脱硫塔检修改造方案

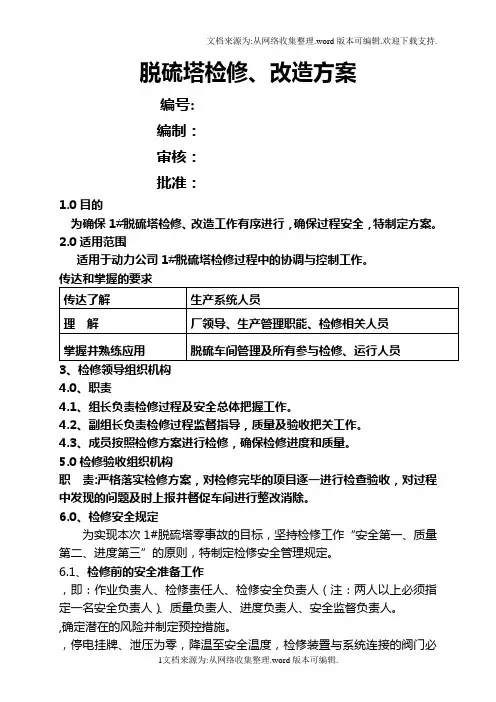

脱硫塔检修、改造方案编号:编制:审核:批准:1.0目的为确保1#脱硫塔检修、改造工作有序进行,确保过程安全,特制定方案。

2.0适用范围适用于动力公司1#脱硫塔检修过程中的协调与控制工作。

3、检修领导组织机构4.0、职责4.1、组长负责检修过程及安全总体把握工作。

4.2、副组长负责检修过程监督指导,质量及验收把关工作。

4.3、成员按照检修方案进行检修,确保检修进度和质量。

5.0检修验收组织机构职责:严格落实检修方案,对检修完毕的项目逐一进行检查验收,对过程中发现的问题及时上报并督促车间进行整改消除。

6.0、检修安全规定为实现本次1#脱硫塔零事故的目标,坚持检修工作“安全第一、质量第二、进度第三”的原则,特制定检修安全管理规定。

6.1、检修前的安全准备工作,即:作业负责人、检修责任人、检修安全负责人(注:两人以上必须指定一名安全负责人)、质量负责人、进度负责人、安全监督负责人。

,确定潜在的风险并制定预控措施。

,停电挂牌、泄压为零,降温至安全温度,检修装置与系统连接的阀门必须关闭以及电源必须断开并悬挂“有人工作,禁止合闸”或“有人工作、禁止操作”等警示标示,严格做到设备交出必须达到安全检修的条件。

,使检修人员充分掌握检修现场存在的不安全因素,牢固树立“安全第一”的思想,严格做到安全工作做到“五同时”,检修单位负责人对检修过程安全全面负责。

,并确保培训效果,做好教育记录。

6.2、检修期间的安全规定及现场要求,实行统一指挥、分片包干,明确责任人,凡二人以上的检修项目,应指定安全负责人、质量负责人,做到任务分工明确、安全措施得力。

检修现场周围要设立警戒区,安排专人监护,未经允许不准闲杂人员进入,悬挂“检修现场”警示牌。

,严格执行作业票证管理制度,必须现场办理各类作业票证,严格执行现场审批,逐级落实安全措施。

方案一旦签发实施,禁止随意变更.如确需变更,必须重新按照审批程序执行。

,严格使用符合安全要求的各种工具、器械,起重设施、安全装置要灵敏可靠;移动式电动工具要安装漏电保护器,必须办理临时用电手续并测量绝缘;进入潮湿设备容器内作业,必须使用12V及以下的安全检修照明灯具。

脱硫塔整改工程项目方案

脱硫塔整改工程项目方案

脱硫塔整改工程项目方案一、项目概述为了应对环保政策的要求,提高产能利用率,改善企业环境,公司决定对现有的脱硫塔进行整改工程。

该项目主要包括对现有脱硫塔的设备和管路进行全面检修和更新升级,以满足环保排放标准,提高脱硫效率,改善环境治理情况。

二、项目背景公司位于工业园区,主要生产化工产品,目前脱硫塔设备使用年限较长,设备老化严重,脱硫效率低,存在严重的环境污染问题。

为了提高企业形象,满足环保排放标准,公司决定对脱硫塔进行全面整改。

三、项目目标1.提高脱硫效率,降低环境排放2.更新老化设备,提高设备可靠性3.优化脱硫工艺,提高生产效率4.改善环境治理情况,提升企业形象四、项目内容1.对脱硫塔设备进行全面检修,并更换老化设备2.对脱硫塔管路进行全面检修和更新升级3.优化脱硫工艺,提高脱硫效率4.增加监测设备,提高环境监测能力五、实施方案1.确定整改方案:根据现场实际情况,制定详细的脱硫塔整改方案,并提交相关部门审核。

2.选定供应商:根据整改方案确定所需设备和材料,并选择合适的供应商进行采购。

3.组织实施:成立项目组,制定详细的实施计划,安排工作人员进行设备的拆卸和更换,进行管路的检修和更新升级。

4.对整改后的设备进行调试,确保设备稳定运行,脱硫效果达标。

5.安装环境监测设备,建立健全的环境监测体系,保证环境排放达标。

六、项目流程1.立项阶段:确定整改项目方案和预算2.采购阶段:选定供应商,进行设备和材料采购3.实施阶段:进行设备的更换和管路的检修和更新升级4.调试阶段:对整改后的设备进行调试,确保设备运行稳定5.监测阶段:安装环境监测设备,建立健全的环境监测体系七、项目预算项目总预算为500万人民币,具体预算如下:1.设备和材料采购:200万人民币2.人工费用:100万人民币3.调试费用:50万人民币4.监测设备费用:50万人民币5.其他费用:100万人民币八、风险分析1.供应商延期:可能会导致项目进度延误,增加人力和费用成本2.设备安装不稳定:可能会影响设备运行效果,需要额外的调试和维护成本3.环保排放不达标:可能会导致项目整改失败,需要重返立项阶段4.人员安全问题:在设备更换过程中,可能会存在人员安全隐患,需加强安全管理和监督九、项目效益1.提高脱硫效率,降低环境排放2.更新老化设备,提高设备可靠性3.优化脱硫工艺,提高生产效率4.改善环境治理情况,提升企业形象十、项目后续1.定期对设备和管路进行检修和维护,确保设备稳定运行2.健全环境监测体系,实时监测环境排放情况3.积极响应国家环保政策,不断提高脱硫效率和环保排放标准十一、总结脱硫塔整改工程项目方案经过综合考虑,为公司未来的环保政策和企业发展制定了合理的规划,具有重要的意义和价值。

脱硫塔检修工程施工方案

脱硫塔检修工程施工方案

一、工程概况本工程为某炼油化工股份有限公司烟气脱硫塔检修工程,主要内容包括脱硫塔内部清理、设备检修、防腐处理、喷淋层及喷头更换等。

为确保检修工作顺利进行,特制定本施工方案。

二、施工内容1. 脱硫塔内部清理(1)打开脱硫塔人孔,检查内部积灰情况。

(2)使用高压水枪冲洗塔内积灰,清理塔壁、塔盘、喷头等部位。

(3)对脱硫塔内部进行检查,发现腐蚀、磨损等问题进行记录。

2. 设备检修(1)对脱硫塔进出口管道进行检修,确保管道无泄漏、堵塞等情况。

(2)对脱硫塔内部设备进行检查,更换损坏的部件。

(3)对脱硫塔底部积灰进行清理。

3. 防腐处理(1)对脱硫塔塔体进行防腐处理,采用环氧富锌底漆、环氧云铁中间漆和环氧面漆进行涂装。

(2)对脱硫塔内部喷淋层进行防腐处理,采用玻璃鳞片防腐涂料进行涂装。

4. 喷淋层及喷头更换(1)拆除损坏的喷淋层和喷头。

(2)安装新的喷淋层和喷头。

(3)对喷淋层和喷头进行检查,确保安装牢固、无泄漏。

三、施工方法及措施1. 施工人员要求(1)施工人员必须经过专业培训,具备一定的脱硫塔检修经验。

(2)施工人员必须穿戴好个人防护用品,如安全帽、防护眼镜、防护手套等。

2. 施工工艺(1)采用分段施工的方法,将脱硫塔内部划分为若干个区域,依次进行清理、检修、防腐处理等工作。

(2)在施工过程中,注意保护脱硫塔内部设备,避免损坏。

(3)对脱硫塔内部进行防腐处理时,确保涂层均匀、无遗漏。

3. 施工进度安排(1)施工准备:3天(2)脱硫塔内部清理:5天(3)设备检修:7天(4)防腐处理:7天(5)喷淋层及喷头更换:5天总计:27天四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。

2. 施工人员必须佩戴安全帽、防护眼镜、防护手套等个人防护用品。

3. 施工过程中,注意高空作业安全,防止坠落事故发生。

4. 施工现场设置专人负责安全监督,确保施工安全。

五、质量保证措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

脱硫塔内部(玻璃鳞片防腐涂层)维修及检修工程施工准备、方法、方案

脱硫塔内部(玻璃鳞片防腐涂层)维修及检修工程施工准备、方法、方案

脱硫塔内部(玻璃鳞片防腐涂层)维修及检修工程施工准备、方法、方案目录第一节施工准备31、技术准备32、施工现场条件准备33、劳动力资源准备计划44、材料准备4第二节施工方法5(一)安装轴流风机5(二)脚手架搭拆施工5(三)喷砂除锈10(四)除雾器更换12(五)喷淋层母管及喷嘴施工13(六)脱硫塔内部防腐玻璃鳞片施工13(七)脱硫塔外表面防腐23第一节施工准备1、技术准备1.1、根据甲方要求,备齐设计单位明确提出的技术规范要求及验收评定标准。

1.2、项目经理部对施工图纸进行专业审核和具体情况综合评审,对所提出的各项技术问题,其它各方面的规范、规定及要求标准,充分做好相应准备措施。

结合工程实际情况,提出施工技术方案。

1.3、项目经理部总工经甲方技术交底后,给各级管理人员及现场工作人员进行安全、技术交底。

1.4、对施工所采用的材料、工器具及工地其它应准备的物资材料,要做好充分准备并验收合格。

1.5、需要交甲方复验的证件、证书及材料质检报告、等级证明,一定要按时提供给甲方审验。

2、施工现场条件准备2.1、根据工程施工需要,首先搭建或租赁好临时办公室、工人生活用房,材料、工器具所需的库房,施工必要的工棚等临时设施。

2.2、对施工所用交通工具、施工机具、物资、材料、工器具、水、电等全部备齐并落实到位。

2.3、作现场应注意防火,防火工具应事先准备好,如动火焊工作应事前通知策划部,安排消防人员到场,须严格按照DSO-M011的规定,做好防火安全措施;安装专用消防水管道及消防设施,备好必要的消防器材并设专人管理。

2.4、必须做好防潮、防雨、雪、风、火及易燃易爆物品的应急防护措施。

2.5、设生活管理负责人,施工技术、质量负责人,材料管理负责人,环境保护负责人,安全文明施工负责人等专职责任人。

3、劳动力资源准备计划3.1针对本项工程现实情况,我公司进行了严密的组织工作,组织专业施工队伍,以施工队、班组为主体,结合本工程特点,配备各项工种作业技术骨干和经验丰富的施工作业人员,由项目部统一指挥管理。

脱硫系统检修改造方案

脱硫系统检修改造方案

70万脱硫系统检修改造方案70万脱硫系统因需重新启动运行需要对原老旧设备设施进行恢复性检修改造,具体检修解决方案。

一、检修内容:1、对脱硫2#吸收塔煤气出入口管道、水封及阀门进行更换、改造。

2、对2#脱硫系统吸收塔及其附属管线设备、阀门进行更换及检修。

3、对再生塔及其附属管线设备、阀门进行更换及检修。

4、恢复触媒槽及其附属管线、设备、阀门,对缓冲槽管线及设备、阀门进行更换检修。

5、对浓缩液贮槽进行废渣清理,对贮槽焊缝进行包补处理,并对其附属管线、阀门进行铺设更换。

6、对板框压滤机、风包、泡沫槽及其附属管线、设备、阀门进行恢复检修。

7、对加药系统进行改造检修。

8、对脱硫系统吸收塔、再生塔各贮槽走梯平台进行更换加固。

9、对再生塔底管线法兰、阀门进行更换。

10、对脱硫系统照明进行检修恢复。

11、对脱硫系统围堰进行恢复加固。

12、对部分脱硫系统各设备电缆进行重新铺设。

13、对脱硫系统换热器及其附属管线阀门进行更换。

14、对再生塔、吸收塔、贮槽基础进行加固处理。

15、对脱硫工段采暖系统及给排水系统进行检修恢复。

16、对脱硫系统仪表及其附属管道、阀门、电缆进行更换安装。

二、准备工作1、对2#系统各塔器及贮槽内残留液体放空收集并外送。

2、2#系统各塔器贮槽放空后分别利用蒸汽进行清扫置换。

3、对1#系统各塔器贮槽内残留液体进行放空并蒸汽清扫。

4、对1#系统各塔器贮槽进出口用盲板进行封堵。

5、提前预制2#系统煤气管道、管道支架及基础、阀门支架及基础、阀门操作平台。

6、提前搭设检修平台及检修通道。

7、提前对需拆除的管道阀门法兰螺栓进行更换。

8、对需更换阀门、设备及泵进行采购。

三、系统检修1、吸收塔及附属管道设备检修1)开1#、2#吸收塔放散管阀门,通蒸汽清扫1#、2#吸收塔及煤气管道,待吸收塔本体及煤气管道放散管冒出大量蒸汽后,经煤气救护站检测合格后关小各蒸汽清扫点阀门。

2)开1#、2#再生塔放散管阀门,通蒸汽清扫1#、2#再生塔本体。

1#脱硫塔检修方案

1#脱硫塔检修方案

化产车间脱硫工段脱硫塔检修作业方案编制:审核:批准:化产车间二零一九年二月二十日一、作业地点:化产车间脱硫工段二、作业时间2019年2月23日-2019年3月12日三、作业原因1#脱硫塔捕填料堵,导致脱硫运行不正常,影响硫化氢吸収,系统阻力高。

四、作业内容1、脱硫塔进出口管道加装盲板。

2、对检修脱硫塔进行吹扫置换。

3、开脱硫塔检修人孔检查脱硫塔填料堵塞情况。

根据堵塞情况计划将捕雾层填料清出(共57m³,约28吨)。

在地面将填料清洗后重新回装作业,同时对塔内塔盘进行检查。

五、作业周期计划检修时间20天(抽堵盲板4天、吹扫置换4天、处理填料12天)六、目的为确保1#脱硫塔检修工作有序进行,确保过程安全,特制定本方案。

七、适用范围适用于化产车间1#脱硫塔检修过程中的协调与控制工作。

传达和掌握的要求八、检修组织机构及职责组长:负责检修过程及安全总体把握及全面管理工作。

副组长:负责检修过程作业指导及检修质量。

负责现场设备设施的检查,各盲板安装作业及人孔拆除安装作业,及现场作业管理工作。

安全员:负责检修作业过程中特殊作业票的办理及安全措施的执行及落实,安全器材的准备落实。

脱硫工段长:负责此次作业的安全措施落实实施、工艺控制及监护工作。

作业人员:化产车间维修班负责前期安全措施工作的落实(进出口盲板拆装及人孔盖拆装等作业),化产车间岗位操作工(负责填料清理及回装)。

九、、作业人员要求安全措施准备完毕后进入塔内作业,由化产车间负责进行作业。

作业人员要求:(1)、负责在保障安全的前提下进入受限空间实施作业任务。

作业前应了解作业内容、地点、时间、要求,熟知作业中的危害因素和应采取的安全措施。

(2)、遵守受限空间作业安全管理规定,正确使用受限空间作业安全设施与个体防护用品。

(3)、确认安全防护措施落实情况。

(4)、应与监护人员进行必要的、有效的安全、报警、撤离等双向信息交流。

交流形式;喊话。

(5)、服从作业监护人的指挥,如发现作业监护人员不履行职责时,应停止作业并撤出受限空间。

1#脱硫塔检修改造方案

1#脱硫塔检修改造方案

脱硫塔检修、改造方案编号:编制:审核:批准:1.0目的为确保1#脱硫塔检修、改造工作有序进行,确保过程安全,特制定方案。

2.0适用范围适用于动力公司1#脱硫塔检修过程中的协调与控制工作。

传达和掌握的要求传达了解生产系统人员理解厂领导、生产管理职能、检修相关人员掌握并熟练应用脱硫车间管理及所有参与检修、运行人员3、检修领导组织机构4.0、职责4.1、组长负责检修过程及安全总体把握工作。

4.2、副组长负责检修过程监督指导,质量及验收把关工作。

4.3、成员按照检修方案进行检修,确保检修进度和质量。

5.0检修验收组织机构职责:严格落实检修方案,对检修完毕的项目逐一进行检查验收,对过程中发现的问题及时上报并督促车间进行整改消除。

6.0、检修安全规定为实现本次1#脱硫塔零事故的目标,坚持检修工作“安全第一、质量第二、进度第三”的原则,特制定检修安全管理规定。

6.1、检修前的安全准备工作6.1.1、做好检修项目的统计汇总。

6.1.2、逐项落实检修项目需用物资、工具、检修标准。

6.1.3、落实检修项目相关责任人,即:作业负责人、检修责任人、检修安全负责人(注:两人以上必须指定一名安全负责人)、质量负责人、进度负责人、安全监督负责人。

6.1.4、针对每个检修项目进行检修前的危险源、环境因素的辨识,确定潜在的风险并制定预控措施。

6.1.5、针对检修的装置必须确认已全部停运,停电挂牌、泄压为零,降温至安全温度,检修装置与系统连接的阀门必须关闭以及电源必须断开并悬挂“有人工作,禁止合闸”或“有人工作、禁止操作”等警示标示,严格做到设备交出必须达到安全检修的条件。

6.1.6、教育学习内容为停车检修方案全部内容,使检修人员充分掌握检修现场存在的不安全因素,牢固树立“安全第一”的思想,严格做到安全工作做到“五同时”,检修单位负责人对检修过程安全全面负责。

6.1.7、直接参与检修人员的受教育面必须达100%,并确保培训效果,做好教育记录。

脱硫塔整改工程方案

脱硫塔整改工程方案

脱硫塔整改工程方案一、前言随着工业化进程的加快,大量的二氧化硫等废气排放已成为环境污染的主要源头之一。

为了减少环境污染,国家对工业企业的废气排放进行了严格的监管和要求,因此大多数工业企业都需进行脱硫处理。

本方案主要针对某工业企业现有脱硫塔设施存在的问题进行整改,以提高脱硫效果,减少二氧化硫排放。

二、现状分析1. 脱硫塔设施现状目前,该工业企业使用的脱硫塔设施为湿法脱硫系统。

脱硫塔采用石灰浆液喷淋的工艺进行脱硫处理。

但由于设备老化和操作不当等原因,导致脱硫效果不稳定,存在二氧化硫排放超标的情况。

2. 现有问题分析a. 脱硫塔设备老化严重,存在漏液、腐蚀等现象;b. 喷淋系统运行不稳定,导致脱硫效果下降;c. 脱硫塔内部清洁不彻底,影响脱硫效果;d. 运行维护保养不及时,设备性能下降。

三、整改方案1. 设备更新a. 更换老化严重的脱硫塔设备,采用耐腐蚀材料制造的新型设备,提高设备的耐久性;b. 更新喷淋系统,采用先进的自动化喷淋系统,保证喷淋液的均匀稳定,提高脱硫效果。

2. 设备清洁a. 对脱硫塔进行彻底清洁,清除内部积物和污垢,提高脱硫效果;b. 定期对脱硫塔进行清洗和检查,保证设备长期稳定运行。

3. 运行维护a. 制定完善的设备运行维护计划,定期对设备进行检查和维护,确保设备正常运行;b. 培训操作人员,提高其对设备运行和维护的认识和能力,确保设备正常运行。

a. 设立专门的脱硫塔设施管理团队,负责设备运行维护、清洁和更新等工作;b. 制定脱硫塔设施管理标准和操作规程,规范运行维护工作。

四、技术方案1. 设备更新a. 采用耐酸碱、耐磨材料制造的新型脱硫塔设备,提高设备的耐腐蚀性能和使用寿命;b. 更新喷淋系统,采用先进的自动化喷淋系统,可以根据实际运行情况调节喷淋液的流量和喷洒位置,保证喷淋效果的均匀稳定。

2. 设备清洁a. 采用高压水枪清洗脱硫塔内部,清除内部积物和污垢;b. 使用脱硫塔清洗设备,针对脱硫塔不同部位采用不同的清洗方法,确保清洗彻底。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

脱硫塔检修、改造方案编号:编制:审核:批准:1、0目得为确保1#脱硫塔检修、改造工作有序进行,确保过程安全,特制定方案。

2。

0适用范围适用于动力公司1#脱硫塔检修过程中得协调与控制工作。

3、检修领导组织机构4。

0、职责4.1、组长负责检修过程及安全总体把握工作。

4.2、副组长负责检修过程监督指导,质量及验收把关工作、4、3、成员按照检修方案进行检修,确保检修进度与质量。

5、0检修验收组织机构职责:严格落实检修方案,对检修完毕得项目逐一进行检查验收,对过程中发现得问题及时上报并督促车间进行整改消除。

6。

0、检修安全规定为实现本次1#脱硫塔零事故得目标,坚持检修工作“安全第一、质量第二、进度第三”得原则,特制定检修安全管理规定、6。

1、检修前得安全准备工作6.1。

1、做好检修项目得统计汇总、6.1。

2、逐项落实检修项目需用物资、工具、检修标准。

6.1。

3、落实检修项目相关责任人,即:作业负责人、检修责任人、检修安全负责人(注:两人以上必须指定一名安全负责人)、质量负责人、进度负责人、安全监督负责人、6.1。

4、针对每个检修项目进行检修前得危险源、环境因素得辨识,确定潜在得风险并制定预控措施。

6.1.5、针对检修得装置必须确认已全部停运,停电挂牌、泄压为零,降温至安全温度,检修装置与系统连接得阀门必须关闭以及电源必须断开并悬挂“有人工作,禁止合闸”或“有人工作、禁止操作"等警示标示,严格做到设备交出必须达到安全检修得条件。

6.1.6、教育学习内容为停车检修方案全部内容,使检修人员充分掌握检修现场存在得不安全因素,牢固树立“安全第一”得思想,严格做到安全工作做到“五同时”,检修单位负责人对检修过程安全全面负责。

6.1.7、直接参与检修人员得受教育面必须达100%,并确保培训效果,做好教育记录。

6。

2、检修期间得安全规定及现场要求6.2.1、要建立安全保证体系,实行统一指挥、分片包干,明确责任人,凡二人以上得检修项目,应指定安全负责人、质量负责人,做到任务分工明确、安全措施得力。

检修现场周围要设立警戒区,安排专人监护,未经允许不准闲杂人员进入,悬挂“检修现场”警示牌、6。

2。

2、各级人员必须树立高度得责任心,严格执行作业票证管理制度,必须现场办理各类作业票证,严格执行现场审批,逐级落实安全措施。

方案一旦签发实施,禁止随意变更。

如确需变更,必须重新按照审批程序执行。

6.2.3、检修期间,严格使用符合安全要求得各种工具、器械,起重设施、安全装置要灵敏可靠;移动式电动工具要安装漏电保护器,必须办理临时用电手续并测量绝缘;进入潮湿设备容器内作业,必须使用12V及以下得安全检修照明灯具。

电工要对接线得所有电器设备负责检查,确保电路安全,严禁非专职电工接电。

6.2.4、高处作业必须制作符合安全规定得检修平台并系好安全带;交叉作业在同一垂直作业面下方多层作业,必须有防止落物得安全措施,严禁作业人员倚、靠、坐在脚手架及护栏上休息,夜间检修时要有足够得照明。

6。

2。

5、电焊作业:电焊机一、二次电线绝缘要保持良好,不得有任何裸露;一次线应在人不易接触得一侧,长度超过二米必须架空;必须做到一个开关供一台电焊机使用,地线要直接接在焊件上,禁止使用管道、设备连接地线;电焊机外壳必须可靠接地;二次线长度不宜超过30米;电焊工必须佩戴电焊手套、穿绝缘鞋、戴好防护面罩或眼睛;严禁依靠、坐在金属焊件或与焊件相连得金属物体上,潮湿得部位必须铺设绝缘板;电焊作业严格遵守“停工先停电”得原则,防止移动过程中造成连电打火或触电;6。

2.6、气焊作业:氧气、乙炔必须间隔7米,两瓶与明火垂直水平位置间隔10米,两瓶必须做到防震圈、防护帽齐全,采取防止倾倒得措施;气焊作业严格遵守停工先停气得原则,防止出现氧气、乙炔气体泄漏至密闭空间内造成爆燃或窒息。

6.2.7、各级管理人员,必须重视检修现场得安全检查并加强监督,在明确任务得同时,落实安全措施,进行安全交底,提醒安全注意事项,坚决杜绝“三违”行为、6.2.8、严格把好检修质量关,杜绝因检修不合格而造成得各种事故、检修完毕后,做到工完、料净、场地清,各种安全设施、消防器材要恢复原位置并达到备用状态。

6。

2。

9、外来施工队伍要严格执行施工安全规定,施工所在单位应积极协调、配合好外来施工队伍得工作,并对外来队伍得安全工作进行监督检查、6。

2。

10、检修前必须按照安全规定办理好检修许可证、临时用电证、登高、动火、吊装、进入设备内等相关安全作业票证,严格制定安全措施,落实责任人,经过审批后方可作业。

6。

2.11、检修人员严禁在所分管以外得区域活动或从事其她作业,按照分工作业,注意施工过程中得各种器具得使用,随时对现场危险源进行辨识。

6.2.12、登高作业不准在钢制平台爬梯上穿带铁钉得鞋,防止滑倒;上下爬梯紧抓扶手,不能手持物、干其她工作;在检修过程中必须系好安全带,在没有平台与护栏得高空行走时,必须设置独立得安全绳,到达检修位置再系好安全带,严格做到双保险,防止行走过程中高空坠落,并专人监护;在没有护栏得平台边沿作业、停留,必须系好安全带。

6.2.13、进入设备内作业,必须使用12v安全电压照明,系统停车降温合格,打开人孔通风对流,作业前测氧含量合格后方可作业,如确需戴呼吸长管或防毒面具等作业,器外必须专人监护常保持联系,监护人员备好防毒面具以备救援。

6.2。

14、进入检修现场必须穿好绝缘鞋,戴好安全帽;严格做到三不伤害;交叉作业采取防止落物得措施,上方物件必须栓牢;严禁干与检修无关得事;严禁随意扩大作业范围;观察检修现场情况必须保持安全距离,防止意外出现。

6。

2.15、检修器具要轻拿轻放,妥善保管,规范放置;检修工作完毕后,要对生产现场进行彻底清理,做到工完料净场地清、6.2。

16、预留安全通道,保证能及时撤出人员,在装置上检修,安全通道不能只单向通行,至少可以从2个方向离开作业区域,避免只留一条安全通道,阻碍人员遇险撤离。

6.2.17、平台占用需进行规划,不得随意堆放检修部件,检修更换得部件、改造用得小配件往往不可避免地需要暂时堆放在平台上,在占用平台时,首先要考虑物件重量不能超过平台承受能力得0.6倍,防止平台被压变形;堆放在平台上得单独物件高度不得超过平台扶手高度,否则有可能引起失稳,导致堆放物件倒塌或坠落,小物件多层存放不应超过平台得踢脚板高度;物料堆放时,首先要考虑留出600 mm人员通行宽度,尽量将部件堆放在平台得死角处,不占用通行区;物料摆放平稳,如放置较大得异形件,还需用手拉葫芦与临近得设备固定牢,防止异形件因自重滚动而发生坠落事故、在同一平台上作业应根据平台情况做好,作业人员定员,并拴挂安全带。

6。

2.18、检修工作中得消防设施配备应针对附近装置得工作介质而定,在准备灭火器材时,应有针对性,以适应不同得着火源。

6。

3、检修结束后得安全要求6。

3.1、检修项目负责人应会同有关人员在开车前对本单位得危险源及变动得设备改造、工艺变更等进行辨识,并下发学习。

6.3.2、检修项目负责人应会同有关检修人员检查检修项目就是否有遗漏,工器具与材料等就是否遗漏在设备内。

6.3.3、检修所用得工器具应搬走,脚手架、临时电源、临时照明设备等应及时拆除。

6。

3.4、设备、通道、地面上得杂物、垃圾等应清理干净。

6.3。

5、检修单位会同设备所在单位与有关部门对设备等进行试压、试漏,做好记录。

6.3.6、检修单位会同项目所在单位与有关部门,对检修与施工项目进行验收。

7.0检修项目:7。

1塔外搭设架体作业步骤、风险辨识及控制措施:7。

1.1。

在1#塔进口挡板门下部平台两侧、1#塔西南零米、氧化段东侧零米搭设架体。

(责任人: )控制措施:正确穿戴防护用品,防护措施准备齐全,监护人员做好防护措施得落实,搭设架体时,系好安全带,禁止高空抛物,架体所有材料用绳索绑扎牢固进行传递。

7.1.2。

办理好所施工区域相对应得高处作业票证。

(责任人: )控制措施:根据施工高度办理好相关得高处作业证,级别不能混用。

7.1.2。

穿戴好防护手套、安全带检查无破损或断股情况、(责任人: )控制措施:监护人及票证办理人员,认真检查落实安全带检查无破损或断股情况。

7.1.3、监护人员坚守岗位,确保人员安全。

(责任人: )控制措施:监护人员必须为副科级以上或专职安全管理人员,不得擅离岗位、7。

1。

4在吊运过程中禁止高空抛物,所用物资应手把手传递或用绳索绑扎倒运,吊运时,作业点下方零米周围10米以内,严禁站人或通行,并悬挂警戒绳,专人警戒、7.1.5。

搭设架体时,逐步向上进行搭设,直至全部搭设完成。

控制措施:搭设架体时,人员要牢系安全带,禁止高空抛物,所需材料必须为手把手传递或用绳索绑扎牢固传递。

架体搭设过程中要将架体卡子螺栓逐一紧固,架板铺设时,对架板两侧要用铁丝进行绑扎固定。

风险辨识:1、坠落:安全带未系、架板绑扎不牢固、措施:架板绑扎牢固,安全带要绑扎牢固,高挂低用。

2。

砸伤:施工时,上下交叉作业,高空抛物。

处理措施:下部人员禁止靠近1#脱硫塔周围,禁止交叉作业及高空抛物。

7.2、更换进塔插板门作业步骤、风险辨识及控制措施:7.2.1、进口烟道烟气隔绝。

联系协调装备公司人员将脱硫塔进口烟道膨胀节拆除,在脱硫塔北侧增加插板一道,在靠近总烟道侧安装插板一道,达到完全隔绝。

(责任人: )7。

2.2。

办理高处作业证、动火作业证、吊装作业证并得到批准,装备公司作业人员对身体状况进行血压测量,氧气乙炔放置就位,割枪、焊枪拉至1#脱硫塔进口烟道上部。

(责任人: )7.2.3联系电器维修人员将电焊机测量绝缘,绝缘合格后接线。

(责任人: ) 7.2。

4将焊接所用物料进行绑扎,用吊车运至1#脱硫塔进行烟道上部,作业点下方用警戒绳进行警戒,禁止交叉作业及人员通行、(责任人: ) 7.2.5对准焊接点进行焊接,焊接时,要及时将焊接药皮进行清理,查瞧焊口焊接质量,焊接时,禁止用手直接接触焊件,防止烫伤。

(责任人: )7。

3、浓缩段积料检查7.3。

1施工作业前达到得条件:1、将脱硫塔进口烟道膨胀节拆除,在脱硫塔侧增加插板一道,在靠近总烟道侧安装插板三道。

2、检查二级循环液至1#脱硫塔阀门、匀液阀、底部冲洗阀处于关闭状态,悬挂禁止开启警示牌,并在阀后增加盲板。

3、将浓缩段底部、顶部、吸收段底部三处人孔打开,自然通风,降温至40℃以下。

4、根据作业情况,办理设备检修许可证、受限空间作业票,并得到批准。

7.3。

2、作业步骤、风险辨识及控制措施:1。

由作业人员首先将12V照明灯固定安装,确保照明充足。

(责任人: ) 2、由主任安排操作工将塔外消防水改为淡水并接好水带与水枪,由一名维修工对内部硫酸铵积料进行冲洗,冲洗液回流至二级循环槽内。
