垂直运输费计算解答
关于2008定额基础垂直运输计算方法

关于2008定额基础垂直运输计算方法
2008定额中的基础垂直运输计算方法如下:
1. 基础垂直运输费是指建筑物垂直运输费用,例如地下室、独立基础、桩基等,不包括人工挖孔桩的垂直运输费用。
2. 基础垂直运输费用采用综合单价法计算,综合单价包括人工费、材料费、机械费、管理费、利润和税金。
3. 基础垂直运输费用的计算步骤如下:
(1)确定建筑物的高度和层数,计算出建筑物的垂直运输高度。
(2)根据工程量清单中的综合单价,计算出基础垂直运输费用。
(3)根据工程量清单中的项目特征描述,确定是否需要计算超高部分的垂直运输费用。
(4)如果需要计算超高部分的垂直运输费用,需要根据超高部分的建筑面积和综合单价计算出超高部分的垂直运输费用。
(5)将基础垂直运输费用和超高部分的垂直运输费用相加,得出最终的基础垂直运输费用。
4. 基础垂直运输费用的计价方式可以采用定额计价或清单计价,具体计价方式应根据工程项目的具体情况和合同约定确定。
5. 在实际计算中,应注意以下问题:
(1)不同类型的基础垂直运输费用计算方式不同,应注意区分。
(2)超高部分的垂直运输费用应按照超过一定高度的建筑面积计算,具体
高度应根据工程项目的具体情况确定。
(3)在计算基础垂直运输费用时,应注意计价单位的换算,避免出现误差。
(4)基础垂直运输费用应包括人工费、材料费、机械费、管理费、利润和
税金等费用,应注意费用的完整性。
[精华]垂直运输及超高费的计算
![[精华]垂直运输及超高费的计算](https://img.taocdn.com/s3/m/833c8ec2370cba1aa8114431b90d6c85ec3a8834.png)
垂直运输基本费及增加费的具体规定:1、檐高H≦20m⑴6层以内:6层以内垂直运输基本费=1~6层基价×总建筑面积(含地下室及屋面楼梯间等)⑵ 7层:6层以内垂直运输基本费=1~6层基价×1~6层建筑面积(含地下室)7层垂直运输基本费及增加费=7~8层基价×7层建筑面积(含屋面楼梯间、机房)2、20m﹤H﹤23.3m(与层数无关)最高一层垂直运输基本费及增加费=7~8层基价×最高一层建筑面积(含屋面楼梯间、机房)余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)3、23.3m≦H≦28m⑴8层以内(即不足9层):超高增加层垂直运输基本费及增加费=7~8层基价×超高增加层数×20m以上实际平均每层面积余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)其中:超高增加层数=(H-20)÷3.3 余数不计,此数为虚拟折算层数。
20m以上实际平均每层面积=20m以上实际层数面积之和÷20m以上实际层数(从室外地面至楼面结构高度≧20m的楼层算起)余下面积=总建筑面积-超高增加层数×20m以上实际平均每层面积⑵ 9层及以上全部垂直运输基本费及超高层增加费=9~12层基价×超高增加层数×20m以上实际平均每层面积(地下室、垂直分割在高层范围外的1~6层裙楼面积均应套1~6层基价,下同)4、28m﹤H≦29.9m(按3个增加层计)垂直运输基本费及超高层增加费=9~12层基价×3×20m以上实际平均每层面积5、H﹥29.9m(与层数无关)垂直运输基本费及超高层增加费=9层以上相应层基价×超高增加层数×20m以上实际平均每层面积四项超高增加费计算比较1、模板支撑高度超高:定额取定高度3.6m,以支撑最大高度每超过1m(含不足1m)计一个增加层;2、综合脚手架:定额取定高度(层高或檐高)6m,以层高或檐高每超过1m(含大于0.6m)计一个增加层;3、满堂脚手架:定额取定基本操作高度5.2m,以天棚高度每超过1.2m(含大于0.6m)计一个增加层;4、垂直运输:定额取定檐高20m,以檐高每超过3.3m(余数不计)折算一个增加层。
垂直运输费的计算

垂直运输费的计算
当檐口高度在3.6米以内,不得计取垂直运输费。
因为预算定额已经考虑了,直接套用当地的建筑安装工程预算定额,根据施工当地的人材机市场价格进行调节,测算单位工程费用。
当檐口高度超过3.6米时,分别按照檐高20米(6层)以下、檐高20米(6层)以上,分别按照不同结构套取相应垂直运输费定额。
檐口高度从室外设计地坪至檐口滴水线的高度,不计取突出屋面的电梯间、水箱间的高度。
平屋顶带挑檐者,算至挑檐板下皮标高。
平屋顶带女儿墙,算至屋顶结构板上皮标高。
坡屋面或其他曲面屋顶均算至墙的中心线与屋面板交点的高度。
阶梯式建筑物按照最高层的建筑物计算檐高。
垂直运输费定额包括综合基价项目所需垂直运输台班,不包括一次性安拆费、路基、轨道、场外运输费,应该另行计取。
如采用卷扬机、塔吊进行垂直提升,均已包括构件安装垂直运输费,未采用卷扬机、塔吊进行垂直提升时,不包括构件安装相关费用。
同一个建筑,局部不同的结构,檐高均以总檐高来计算,工程量套用不同结构的建筑面积分别计取垂直运输费。
垂直运输及超高增加费

垂直运输及超高增加费

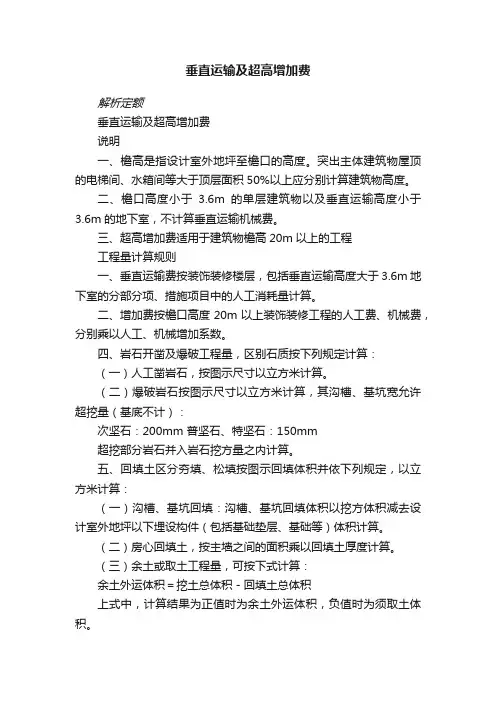

解析定额
垂直运输及超高增加费
说明
一、檐高是指设计室外地坪至檐口的高度。
突出主体建筑物屋顶的电梯间、水箱间等大于顶层面积50%以上应分别计算建筑物高度。
二、檐口高度小于3.6m的单层建筑物以及垂直运输高度小于
3.6m的地下室,不计算垂直运输机械费。
三、超高增加费适用于建筑物檐高20m以上的工程
工程量计算规则
一、垂直运输费按装饰装修楼层,包括垂直运输高度大于3.6m地下室的分部分项、措施项目中的人工消耗量计算。
二、增加费按檐口高度20m以上装饰装修工程的人工费、机械费,分别乘以人工、机械增加系数。
四、岩石开凿及爆破工程量,区别石质按下列规定计算:
(一)人工凿岩石,按图示尺寸以立方米计算。
(二)爆破岩石按图示尺寸以立方米计算,其沟槽、基坑宽允许超挖量(基底不计):
次坚石:200mm 普坚石、特坚石:150mm
超挖部分岩石并入岩石挖方量之内计算。
五、回填土区分夯填、松填按图示回填体积并依下列规定,以立方米计算:
(一)沟槽、基坑回填:沟槽、基坑回填体积以挖方体积减去设计室外地坪以下埋设构件(包括基础垫层、基础等)体积计算。
(二)房心回填土,按主墙之间的面积乘以回填土厚度计算。
(三)余土或取土工程量,可按下式计算:
余土外运体积=挖土总体积-回填土总体积
上式中,计算结果为正值时为余土外运体积,负值时为须取土体积。
装修垂直运输费计算规则

装修垂直运输费计算规则【原创版】目录1.垂直运输费的定义与意义2.垂直运输费的计算规则3.计算垂直运输费的方法4.实际应用中的注意事项正文一、垂直运输费的定义与意义垂直运输费是指在建筑装修过程中,由于建筑物的层高不同,需要对装修材料进行垂直运输所产生的费用。
这项费用主要包括了材料和人工的运输成本,对于保证装修工程的顺利进行具有重要意义。
二、垂直运输费的计算规则垂直运输费的计算规则主要根据建筑物的檐高和层数来确定。
一般来说,檐高在 3.6 米以下的建筑,垂直运输费按照每层工程量的定额人工费计算。
而檐高在 3.6 米以上的建筑,则需要根据不同檐高的建筑物和构筑物单独编制垂直运输费用。
三、计算垂直运输费的方法计算垂直运输费的方法一般按照建筑面积计算,根据 2003 省预算定额总说明规定,垂直运输费等是按一个整体工程考虑的。
如遇结构与装饰分别发包,则应根据工程具体情况确定划分比例。
具体计算方法如下:1.根据 2003 省预算定额总说明规定:垂直运输按不同檐高的建筑物和构筑物单独编制,应根据具体工程内容按垂直运输章节定额执行。
2.定额的套用:根据具体工程内容,按照不同檐高的建筑物和构筑物的定额人工费,套用相应的子目,计算垂直运输费。
四、实际应用中的注意事项在实际应用中,计算垂直运输费时需要注意以下几点:1.垂直运输费的计算应根据工程具体情况进行,如遇结构与装饰分别发包,需要根据具体情况确定划分比例。
2.垂直运输费的计算应按照当地定额的相关子目进行,以确保计算的准确性。
3.在计算垂直运输费时,需要考虑工地使用的材料、机具从地面到相应高度的运输费用,以及员工上下工作面的运输费用。
垂直运输如何计取

垂直运输如何计取一、建筑物垂直运输1、建筑物垂直运输按不同层数的檐高,以建筑面积计算。
2、檐高是指室外设计地坪至檐口的高度、突出主建筑屋顶的楼梯间、水箱间等不计入檐口高度之内。
3、檐高3.6m以内的单层建筑不计算垂直运输机械台班。
4、计取建筑物垂直运输时,只需满足层数或檐高其中一项时,即可执行定额中的相应项目。
(1)层数未达6层(含6层)、檐高未达20m,高度取定20m 以内。
(2)层数未达6层(含6层)且高度超过20m,高度取定20m 以上。
(3)层数6层以上(不含6层),檐高未达到20m时,高度取定20m 以上。
5、正负0.00以下垂直运输(1)满堂基础与地下室执行正负0.00以下垂直运输相应定额。
(2)钢筋混凝土满堂基础深度(基础底标高)大于3m时(不包括本身)按满堂基础体积以立方米计算。
(3)地下室垂直运输按不同层数以建筑面积计算。
(4)砖地下室执行钢筋混凝土相应定额项目乘以系数0.75二、构筑物垂直运输构筑物垂直运输按用途及主体使用材料划分项目1、构筑物的高度,从设计室外地坪到构筑物至顶面高度为准,顶面非水平的以结构最高点为准。
2、设备基础(1)设备基础垂直运输工程量按设计图示尺寸以立方米计算(2)独立设备基础项目是按地上6m、地下6m考虑的,每超深或超高1m(增加高度或深度在0.6m以内者,不计算增加系数,0.6m 以上者按每增加1m计算增加费),按相应定额项目分部乘系数1.1。
三、注意事项1、土建与装饰垂直运输关系可分为三种情况看一看:(1)建筑与装饰同一单位(或总包单位外分包)同时施工,总包单位100%收取垂直运输。
(2)由建设单位外分包装饰装修工程,总包单位100%收取垂直运输。
其装饰工程垂直运输另按装饰装修定额计算,由建设单位支付。
(3)二次装饰工程,与上述垂直运输无关,装修《装饰装修工程计价定额》(工程量计量单位为:工日),不再从总包工程费用中扣除。
2、垂直运输高度的解释檐高是指室外设计地坪到檐口(檐口是指屋面板上标高)的高度,突出主体建筑屋顶的楼梯间、水箱间等不计入檐口高度之内。
装饰垂直运输费计算规则

装饰垂直运输费计算规则【一、垂直运输费计算概述】垂直运输费是建筑工程中的一项重要费用,主要包括建筑物内部各类材料、设备及人员等的垂直运输。
合理的计算垂直运输费对控制工程成本具有重要意义。
本文将详细介绍垂直运输费的计算规则及其应用。
【二、垂直运输费计算规则】1.计算基数垂直运输费的计算基数主要包括以下几个方面:(1)建筑物的建筑面积;(2)建筑物的高度;(3)工程项目的结构形式;(4)施工方法及工艺。
2.乘以垂直运输费率根据工程项目的具体情况,选用相应的垂直运输费率。
垂直运输费率主要包括:(1)基本费率;(2)调整费率;(3)夜间施工费率;(4)节假日施工费率。
3.考虑特殊情况在计算垂直运输费时,还需考虑以下特殊情况:(1)大型设备、构件的吊装;(2)超高、超重、异形构件的运输;(3)特殊气候条件下的施工;(4)其他特殊情况。
【三、实例解析】以下以一个实际工程为例,详细解析垂直运输费的计算过程。
假设某工程项目建筑面积为10000平方米,建筑物高度为100米,结构形式为框架剪力墙,施工方法为常规施工。
根据工程项目的具体情况,选用相应的垂直运输费率,计算垂直运输费。
垂直运输费= 计算基数× 基本费率× 调整费率× 夜间施工费率× 节假日施工费率【四、节省垂直运输费用的策略】1.优化建筑设计,减少材料、设备的垂直运输次数;2.合理规划施工进度,避免不必要的加班、夜间施工;3.选择合适的施工方法,降低垂直运输难度;4.采用先进的施工设备,提高垂直运输效率。
【五、总结】垂直运输费计算是建筑工程中不可或缺的一环。
了解垂直运输费计算规则,合理控制工程成本,对建筑企业的盈利具有重要意义。
二次装饰装修工程垂直运输费 工程量的计算

二次装饰装修工程垂直运输费工程量的计算
【最新版】
目录
1.二次装饰装修工程的垂直运输费是什么
2.垂直运输费的计算方法和规定
3.如何根据工程量计算垂直运输费
4.实例说明
正文
二次装饰装修工程垂直运输费是指在装修过程中,由于建筑结构和装饰材料等因素影响,需要通过垂直运输工具(如电梯、吊车等)进行搬运所产生的费用。
这部分费用通常包括人工费、材料费、设备使用费等。
垂直运输费的计算方法和规定一般按照建筑面积或者工程量进行计算。
其中,按照工程量计算是比较常见的方法。
这种方法需要根据具体工程的内容,按照不同檐高的建筑物和构筑物单独编制,然后根据垂直运输章节定额执行。
具体计算步骤如下:
1.首先,需要根据工程的具体情况,确定垂直运输费的划分比例。
如果结构与装饰分别发包,则应根据具体情况确定划分比例。
2.其次,根据不同檐高的建筑物和构筑物,单独编制垂直运输费。
这一步骤需要按照垂直运输章节定额执行。
3.最后,根据每层工程量的定额人工费,套用相应的子目,计算出垂直运输费。
举个例子,如果一个装修工程需要搬运 1000 块瓷砖,每块瓷砖的重量为 20 公斤,那么总共需要搬运 20000 公斤的瓷砖。
如果按照每公斤0.5 元的运输费用计算,那么这个工程的垂直运输费用就是 10000 元。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
现我工地某施工单位施工,37栋别墅(靠一起)施工时仅使用三台塔吊(工程为按实结算),基本是12栋别墅共用一台塔吊。
按照工程造价信息网上省定额站的解释,由于解释仅介绍到2~3个单位工程共用一台塔吊,没有4个以上的是如何调整含量。
因此与施工单位对解释的理解不一致。
如果12栋别墅同时开竣工,工期均为200天,那么这垂直运输费工期怎么确定。
求解大师的解答
按定额解释计算式如下:
如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
这是三栋房子的计算公式,如果是12栋一起共用一台塔吊怎么计算?
你这个首先确定塔吊基础只能给3台,其次请你参考江苏省2008年上期的答疑,具体摘抄如下:四、土建工程垂直运输费计算有关问题
1、多个单项工程组团工程垂直运输费如何套用?
答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整?
答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班0.09台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.50。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取?
答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.5Χ(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为
0.827台班/天×(280天-230天+230天×0.5)/280天=0.487台班/天
2、乙工程应套用22—6子目,塔式起重机台班数量调整为
0.811台班/天×(230天×0.5)/230天=0.406台班/天
4、如实际使用的塔吊型号与定额不一致时,是否可以调整?
答:不予调整,仍按定额执行。
另外你具体还要看与甲方签订的合同,如果有说明垂直运输按合同工期走的话,你就只能执行200天哦。
计算出费用后具体分化时可以除以37得出每栋楼的垂直运输费用,再精确的话,计算
37栋面积和,各栋分摊的比例算其垂直运输费用哦。
垂直运输费用和塔吊台数没有关系,你要是12栋为一个小团体的话,再去瓜分比如200天的垂直运输费用*12栋面积和/37栋面积和。
这样算比较合理哦。
