某综合楼工程施工组织设计

合集下载

体育馆综合楼项目施工组织设计

体育馆综合楼项目施工组织设计

体育馆综合楼项目施工组织设计
本文旨在介绍体育馆综合楼项目的施工组织设计方案。

该项目旨在建设一座集体育比赛、健身娱乐、商业服务为一体的现代化综合体育馆,包括主馆、训练馆、商业配套等部分。

施工组织设计
总体方案
本项目采用总承包加分包的施工模式,总工期为18个月,涉及土方开挖、基础设施建设、建筑主体结构与装饰装修、机电管道设施等多个施工专业。

施工组织机构
项目施工组织机构设置如下:
1. 总承包部:负责项目总体施工组织、协调和管理;
2. 土建分包部:负责土方开挖和基础设施建设;
3. 建筑分包部:负责建筑主体结构与装饰装修;
4. 机电分包部:负责机电管道设施。

各施工单位应持有相应的资质证书和施工许可证,并严格按照国家和地方政府有关法律、法规的要求实施施工。

安全防护措施
在施工过程中,各分包单位应制定相应施工方案,并根据施工现场实际情况制定详细施工措施,必须严格按照相关要求和规定进行安全施工,并配备足够的防护设施和专职安全员。

环保措施
本项目应严格遵守国家和地方环保相关法律、法规要求,妥善处理施工过程中产生的废弃物、噪声、污染等问题,确保环境保护和施工进度的统一。

结束语
本文介绍了体育馆综合楼项目的施工组织设计方案,包括总体方案、施工组织机构、安全防护措施、环保措施等方面。

各分包单位应严格按照相关要求和规定落实,确保项目按照行业规范和标准顺利实施。

医院综合楼项目施工组织设计

医院综合楼项目施工组织设计

医院综合楼项目施工组织设计该项目的施工组织设计是为了确保医院综合楼的建设顺利进行,并从施工方面保障项目的质量和安全。

以下是该项目的施工组织设计的主要内容:项目概述- 项目名称:医院综合楼项目- 项目地点:(填写具体地点)- 项目规模:(填写具体规模)- 项目时间:(填写具体时间)施工组织机构项目将设立以下组织机构来管理和执行施工工作:1. 项目经理:负责整个施工项目的协调和管理。

2. 施工总承包商:负责整体施工工程的执行。

3. 监理单位:负责对施工过程进行监督和检查。

施工安全管理为确保施工安全,需要采取以下措施:1. 制定详细的施工安全计划,明确施工过程中的安全责任和要求。

2. 在施工现场设置必要的安全标识并进行宣传教育。

3. 检查和保养施工设备,确保其安全可靠。

4. 建立紧急情况应急预案,并进行相关演练。

5. 建立定期安全检查制度,及时发现和解决安全隐患。

施工质量控制为确保施工质量,需要采取以下措施:1. 制定施工质量管理计划,明确施工过程中的质量要求和控制措施。

2. 对施工材料进行严格的质量把关,并保证其符合相关标准和规范。

3. 严格按照施工图纸和技术规范进行施工操作,确保施工质量。

4. 建立巡查和验收制度,及时发现和纠正施工中的质量问题。

5. 进行定期质量检查,确保施工质量符合要求。

施工进度管理为确保施工进度,需要采取以下措施:1. 制定施工进度计划,确立具体的工期目标和阶段性里程碑。

2. 对施工任务进行合理分解和安排,确保各项工作按时完成。

3. 建立施工进度监控机制,进行实时跟踪和调整。

4. 进行定期进度评估,及时采取措施解决进度延误问题。

以上是医院综合楼项目施工组织设计的主要内容,希望能够对项目的实施提供有效的指导和保障。

综合楼施工组织设计样本

综合楼施工组织设计样本

综合楼施工组织设计样本一、项目概况本项目是一座综合楼,位于城市中心区,总建筑面积约为5000平方米。

项目用途包括商业、办公和住宅等功能,共有地下室、一层至六层。

本施工组织设计样本主要针对项目的施工过程进行详细规划和组织。

二、施工组织原则1.安全第一:在施工过程中,始终以人员安全为首要考虑,严格执行相关安全规范,确保工人和周围居民的安全。

2.精细计划:针对本项目的特点和要求,制定详细的施工计划,并按照计划执行,保证施工进度。

3.合理调配资源:充分利用现有资源(人力、物力、时间等),合理安排施工作业,提高效率,降低成本。

4.环保可持续:在施工过程中,采用环保材料和节能设备,尽量减少对环境的污染,提倡绿色建筑理念。

三、施工组织方案1.准备工作a.成立施工组织部门:包括项目经理、工程师、安全员、质检员等。

b.制定详细的施工计划,包括拆迁、地基、结构、装饰等各个工程的施工顺序和时间节点。

c.聘请专业团队进行勘测和设计,在施工前完善施工图纸和技术方案。

d.向相关部门提交申请,获得开工许可证和施工许可证,并与各个监管部门保持良好的沟通。

2.地基工程a.进行土方开挖,确保地基的稳定和承载能力。

b.进行地基灌浆、钻孔桩等处理,提高地基的稳定性。

c.搭建施工平台和支撑体系,为上部结构施工做好准备。

3.结构工程a.进行建筑框架的施工,包括柱、梁、板、墙等。

b.施工过程中进行质量检查,确保结构强度和安全性。

c.进行屋面防水处理,保护建筑结构和内部设备。

4.建筑装饰工程a.进行水电安装,包括给排水管道、电线电缆等。

b.进行墙地面处理,包括砌筑、抹灰、贴瓷砖等。

c.进行室内装修,包括吊顶、地板、门窗等。

5.安装工程a.进行电梯、空调等设备的安装。

b.进行照明、消防等设备的安装。

c.进行建筑外墙的装饰和保温处理。

6.完工验收a.对每个工程节点进行验收和质量检查,确保符合相关标准和规范。

b.进行消防验收、环保验收等,取得相应的证书和许可。

某综合楼消防工程施工组织设计

某综合楼消防工程施工组织设计

某综合楼消防工程施工组织设计一、总体概述本综合楼消防工程施工组织设计旨在确保施工过程中消防设施的顺利安装和调试,并有效保障综合楼的消防安全。

本施工组织设计将包括施工总体安排、施工方案、施工方法、施工进度计划等。

二、施工总体安排1.组织形式:本次施工将采取总承包方式,由总包方负责施工的组织和实施。

2.分包管理:将根据施工任务的性质和施工专业的要求进行分包管理,并确保分包单位拥有相应的施工能力和经验。

三、施工方案1.施工流程:a.准备阶段:包括施工图纸审核、资料准备、施工机械和设备的选购、施工人员的培训等。

b.管线铺设:包括消防水源管道、喷淋系统、烟气排放管道等管线的铺设。

c.装置安装:包括灭火器、火灾自动报警系统、排烟系统等消防设施的安装。

d.系统调试:对各项消防设施进行系统调试,确保其正常运作。

e.完工验收:对施工完成的消防工程进行检查和验收,达到相关标准。

2.材料选用:根据设计要求,选用符合国家标准的消防设备和材料,并确保其性能可靠、质量合格。

3.施工机械与设备:根据施工要求,选用适当的施工机械和设备,如挖掘机、吊车、钻孔机等,并确保其正常运转。

4.安全防护:施工过程中要加强安全防护,确保施工人员的人身安全,包括佩戴安全帽、防护服等。

四、施工方法1.管线铺设:根据消防系统的设计要求和施工图纸,在综合楼内进行管线的铺设,并进行固定和连接。

2.装置安装:根据施工图纸和设计要求,对各项消防设备进行安装,并进行调试和校验。

3.系统调试:对于消防系统的各个环节,分别进行单独和整体调试,并记录相关数据和参数。

4.完工验收:由总包方负责组织相关专业人员进行施工完成的消防工程的检查和验收,确保其质量和安全性。

五、施工进度计划1.编制进度计划:由总包方根据工程量和施工条件,编制详细的施工进度计划,并在实施过程中进行调整和优化。

2.分阶段施工:根据施工进度计划,将施工任务分阶段进行,确保施工进度的合理安排,并及时解决施工中的问题和难题。

XXX生产车间、综合楼工程施工组织设计 (一)

XXX生产车间、综合楼工程施工组织设计 (一)

XXX生产车间、综合楼工程施工组织设计(一)随着社会的发展,工业的不断发展,生产车间和综合楼建设显得越来越重要。

而为了确保建设工作的质量和效率,合理的施工组织设计是必不可少的。

本文将从以下几个方面分析XXX生产车间、综合楼工程施工组织设计。

一、施工地点与选址XXX生产车间、综合楼工程选址于XX市,交通便利,环境优美,自来水、电力、通讯等公共服务齐全,同时,距离原材料供应商和产品销售市场较近,符合生产车间建设和综合楼建设条件。

二、施工人员XXX生产车间、综合楼工程所需要的工人数量根据建筑工地特点而不同。

考虑到该工程的规模大且操作性强,同时它是一种高危工程,因此需要相应的专业人员,并在建设期间进行安全培训,确保施工人员的安全,有效地保证了施工的顺利进行。

三、管理层针对XXX生产车间、综合楼工程的规模和地点,建议能够选派具有丰富经验的施工管理领导,实行科学的施工管理方案,定期进行施工进度检查和施工质量监督,控制施工成本,保证施工质量和进度,确保工程的圆满完成。

四、安全施工XXX生产车间、综合楼工程为高强度、高危工程,要求施工方针对施工过程中出现的各种安全事故进行有效地管理,确保施工安全,此时有关负责人员需要制订安全保护措施和应急处理方案,并及时制定出工程发生应急情况时的应急预案。

五、施工机械XXX生产车间、综合楼工程建设工作较大,生产车间内需要安装大型生产设备,因此需要配备各种各样的施工机械、工具。

确认好设备类型并合理安排站点,从而保障施工进度。

六、协作配合在进行工程建设时,还需要对众多协同方进行管理,例如现场工人、监理、项目经理、设计方面等众多人员,因此互相认识,相互协助配合是非常重要的,从而保证整个施工过程中各方面工作的完成。

综上所述,XXX生产车间、综合楼工程施工组织设计需要注意施工地点、人员组织、管理层、安全施工、施工机械、协作配合等因素,确保施工进度、工程质量、施工安全。

同时需要对施工过程中可能存在的问题进行及时处理,确保施工顺利进行。

综合楼(土建)工程施工组织设计

综合楼(土建)工程施工组织设计

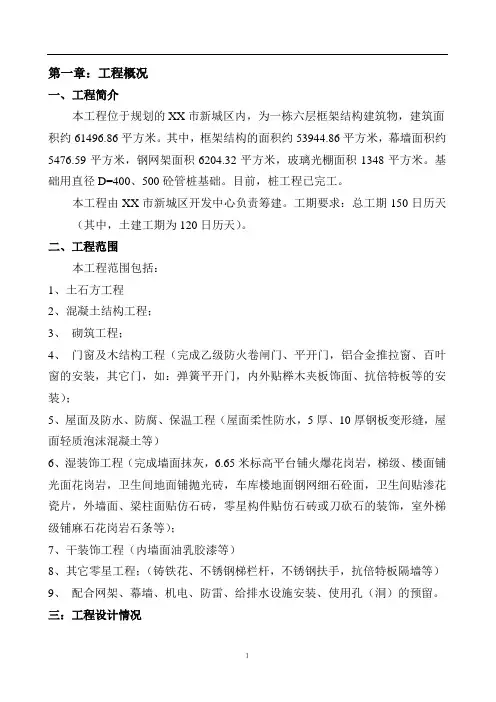

第一章:工程概况一、工程简介本工程位于规划的XX市新城区内,为一栋六层框架结构建筑物,建筑面积约61496.86平方米。

其中,框架结构的面积约53944.86平方米,幕墙面积约5476.59平方米,钢网架面积6204.32平方米,玻璃光棚面积1348平方米。

基础用直径D=400、500砼管桩基础。

目前,桩工程已完工。

本工程由XX市新城区开发中心负责筹建。

工期要求:总工期150日历天(其中,土建工期为120日历天)。

二、工程范围本工程范围包括:1、土石方工程2、混凝土结构工程;3、砌筑工程;4、门窗及木结构工程(完成乙级防火卷闸门、平开门,铝合金推拉窗、百叶窗的安装,其它门,如:弹簧平开门,内外贴榉木夹板饰面、抗倍特板等的安装);5、屋面及防水、防腐、保温工程(屋面柔性防水,5厚、10厚钢板变形缝,屋面轻质泡沫混凝土等)6、湿装饰工程(完成墙面抹灰,6.65米标高平台铺火爆花岗岩,梯级、楼面铺光面花岗岩,卫生间地面铺抛光砖,车库楼地面钢网细石砼面,卫生间贴渗花瓷片,外墙面、梁柱面贴仿石砖,零星构件贴仿石砖或刀砍石的装饰,室外梯级铺麻石花岗岩石条等);7、干装饰工程(内墙面油乳胶漆等)8、其它零星工程;(铸铁花、不锈钢梯栏杆,不锈钢扶手,抗倍特板隔墙等)9、配合网架、幕墙、机电、防雷、给排水设施安装、使用孔(洞)的预留。

三:工程设计情况1本工程总设计由XX市建筑设计院有限公司设计。

四:工程施工条件1、预制管桩基础工程已经完成;2、工期紧张;3、施工外环境良好,在新城区路段;4、适逢雨季。

五、工期及质量指标我公司承诺:确保所承担范围内的工程在合同规定的时间内通过验收并交付使用(暂缓项目除外)。

质量指标:严格按照招标文件技术要求,合同、图纸及图纸修改要求,施工及验收规范要求,一次过交验合格。

六、本工程常用的规范及技术标准1、GB50194-93《建设工程施工现场供用电安全规范》2、JGJ46-88《施工现场临时用电安全技术规范》3、GBJ301-88《建筑工程质量检验评定标准》4、JGJ33-86《建筑机械使用安全技术规程》5、GB50026-93《建筑工程施工测量技术》6、JGJ18-96《钢筋焊接及验收规程》7、GB50209-95《建筑地面工程施工与验收规范》8、GB50204-92《砼结构工程施工及验收规范》9、JGJ73-91《建筑装饰工程施工及验收规范》10、GBJ300-88《建筑安装工程质量检验评定统一标准》11、JGJ80-91《建筑施工高处作业安全技术规范》12、JGJ59-99《建筑施工安全检查标准》13、00G101 《混凝土结构施工图平面整体表示方法制图规则和构造详图》七、编制依据:21、XX市建筑设计有限公司的图纸;2、工程招标文件和投标文件、工程量清单;3、国家颁布的现行设计、施工验收规范及规程;4、建筑施工安全检查标准;5、公司现行的质量保证体系。

村综合楼施工组织设计方案

村综合楼施工组织设计方案

村综合楼施工组织设计方案本工程为村综合楼,包括办公楼、图书馆、科技馆、村民活动中心等,总建筑面积约为5000平方米。

该工程位于村庄中心,地理位置优越,交通便利。

工程周围环境良好,无不良地质条件,适宜进行建设。

为确保本工程的顺利实施,我们将设立项目经理部,负责整个工程的施工组织和管理。

项目经理部下设施工队、技术部、物资部、财务部和办公室等部门,各部门职责明确,协同工作。

施工顺序:根据工程特点和现场条件,我们将采用分段流水作业的施工方法,按照基础工程、主体结构、装饰装修的顺序进行施工。

施工方法:基础工程采用人工挖孔桩和土方开挖;主体结构采用预制构件和现浇结构;装饰装修采用普通抹灰、地面铺设、门窗安装等常规方法。

施工机械:根据施工方案,我们将选用合适的施工机械,如挖掘机、装载机、搅拌机等。

施工进度:为确保工程按期完成,我们将制定详细的施工进度计划,并严格按照计划进行实施。

建立质量管理体系:我们将建立全面的质量管理体系,明确各级人员的质量责任,确保每个环节的质量控制。

材料质量控制:对进场的材料进行严格的质量检验,确保其符合设计要求和相关标准。

施工过程质量控制:对施工过程进行全面监督和控制,确保每道工序的质量符合要求。

成品保护:对已完成的部位和成品进行保护,防止损坏和污染。

安全管理体系:建立完善的安全管理体系,明确各级人员的安全责任,确保安全生产。

安全防护措施:对施工现场进行安全防护,如设置安全围栏、安全网等,确保工人和设备的安全。

文明施工措施:实行文明施工,保持施工现场整洁有序,减少对周围环境的影响。

环境保护措施:对施工过程中的环境保护进行管理,减少扬尘、噪音等污染。

环境保护措施:在施工过程中,我们将采取一系列环境保护措施,如减少扬尘、噪音污染,合理利用资源等。

水土保持措施:在施工过程中,我们将采取水土保持措施,如设置排水系统、植树种草等,以防止水土流失。

节能减排措施:我们将采用节能减排的技术和设备,如太阳能路灯、节能灯具等,以减少能源消耗和环境污染。

综合楼--施工组织设计规范

综合楼--施工组织设计规范

施工方案一、工程概况:1、工程简介:工程名称:电力培训中心工程地点:XX路建设单位:XX局设计单位:装饰工程有限公司建筑面积:5600M22、工程特点:1)市XX中心位于路,整个建筑外观以民居现代化形式,为框架结构,有地下一层,地面以上七层,装饰面积5600M2,内部设施完善,装修水准高,是一幢现代化程度高、多功能式大楼。

2)工程施工配合面广、量大该工程电气部分设计缆线敷设采用钢管及线槽配线,在楼地面、墙体及吊顶天棚内敷设,设于吊顶内的穿线管敷设、箱盒安装,必须紧密配合二次装饰工作而进行,要求安装施工应与装饰同步进行,同时竣工,水电工程与其它专业工程、装饰等各工种交叉作业多,施工难度大,要保证各种安装设施能按时竣工并达到良好的使用功能,必须加强各工种、各专业间的协调,穿线管敷设、箱盒安装、设备安装调试等,也必须紧密配合二次装饰工作而进行,采用有力的赶工措施,以保证工期。

二、管理体系及劳动力安排计划1、管理体系1) 机构设置项目经理:施工员:泥部:木部:吊顶:油漆:水卫:电器:后勤人员:内业资料及成本核算:质检员:安全员:采购员:仓管员:炊事员:保安员:2人2、劳动力安排计划本计划依据施工图纸所确定的施工作法及工作量,并依据《福建省建筑安装工程施工预算定额》确定出劳动量而编制。

计划中,考虑了设备安装与装饰施工的合理程序,考虑了保证工程质量所需的合理的施工顺序,在此前提下,采用计算机优化手段,确定各专业工种的合理流动安排,并使主要工种得以充分利用。

本工程主要以水、电、专业工种为主,按以下阶段分配工种劳动力。

电工:15人,焊工:3人,管工:10人,普工:3人设备安装阶段:水卫:10人,焊工:2人,管工:5人,普工:2人三、施工机械设备该工程安装工程量大、工期紧,为确保如期竣工,将以提高机械化作业水平来保证,因而施工机具需要量大,故施工期间所需劳动机具,应根据进度计划如期进场。

施工方案1、施工组织原则1) 集中力量抓重点、保工期,在人力、物资、机具上给大楼施工以充分保证,各专业管理工作相互协助,指导该项目施工班子组织好施工工作,搞好各方面协调配合。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

临沂华泰大厦综合楼工程施工组织设计
一、编制依据
1.1华泰大厦施工图纸
1.2与本工程有关的标准、图集
1.3总公司编制的《质量手册》[SDHT/SC-A-2000]、《质量体系程序文件汇编》[SDHT/CX-A-2000]及《作业文件》[S DHT/ZW-A-2000]
1.4施工现场实际状况
1.5本工程的工期、质量和成本控制目标
1.6有关的国家方针、政策
1.7类似工程施工经验和技术新成果。

如泵送混凝土、大体积混凝土、混凝土中掺加粉煤灰以及水平钢筋采用熔槽帮条焊接等新技术施工经验。

1.8由临沂地质工程勘察院提供的地质勘察报告。

1.9主要规范、标准、规程有:
《工程测量规范》(GB50026-93)
《建筑地基处理技术规范》(JGJ79-91)
《建筑基坑支护技术规程》(JGJ120-99)
《建筑工程施工质量验收规范》(GB50300-2001)
《地下防水工程施工质量验收规范》(GB50208-2002) 《建筑地基基础工程施工质量验收规范》(GB50202-200
2)
《混凝土结构工程施工质量验收规范》(GB50204-2002) 《砌体工程施工质量验收规范》(GB50203-2002)
《建筑地面工程施工质量验收规范》(GB50209-2002)
《建筑装饰装修工程施工质量验收规范》(GB50210-2001)
《建筑给排水及采暖工程施工质量验收规》(GB50242-2002)
《工程网络计划技术规程》(JGJ/T121-99)
《钢筋焊接及验收规程》(JGJ18-96)
《混凝土质量控制标准》(GB50164-92)
《屋面工程质量验收规范》(GB50207-2002)
1.10参考资料《建筑施工手册》(第二册)、《建筑分项工程工艺标准》(第二版)
1.11编制顺序:
依据本企业制定的“施工组织设计编制导则”的规定内容,并用阿拉伯字母进行排列顺序。

二、工程概况
2.1工程建设情况:
山东华泰商务综合楼工程,位于临沂市沂蒙路以西,北临联通公司,西临司法局家属院。

建筑面积15962.41平方米,施工东西长34.84米,南北宽18.92米。

计划开工时间为2004年8。
