工程例会的会议纪要范文5篇工程例会的会议纪要范文篇1一、会议目的:为了及时了解和掌握各时期的安全生产情况,协调和处理公司生产组织过程中存在的安全问题,消除事故隐患,确保安全生产,加强安全生产,特召开此次安全会议二、会议内容:一、__叙述:1、贯彻“安全第一、预防为主”的方针,通过对本次会议内容的深入学习,进一步规范本工程施工现场的安全文明管理,提高所有工作人员的安全意识,规范职工实际操作,提高安全作业水平,完善安全类条文,对于施工现场存在的安全隐患切实做到,及时发现、及时处理、以人为本,营造安全文明施工的良好氛围。

2、项目部安全小组由项目经理__领导,由安全员__负责,由其他组员协助,对现场的安全文明施工的具体实施进行监督、检查、整改。

3、参加本工程施工的人员要熟知工种的安全技术操作规程。

在操作中,应坚守工作岗位,严禁酒后操作。

4、施工现场的脚手架、防护设施、安全标志和警告牌不得擅自拆动,需要拆动的,要经工地负责人同意。

5、按照规定,施工队必须将施工现场及生活区的不符合规定要求的部分进行整改。

1)、施工现场车辆在运输过程中,所有司机必须穿戴安全防护服,自__年__月__日起,一经发现未穿戴着,罚款该施工队200元/人次。

2)、施工现场所有沟底及机械施工范围内的人员必须佩带安全帽,一经发现未佩带着,罚款该施工队50元/人次。

3)、施工现场禁止穿拖鞋、高跟鞋、赤脚和易滑、带钉的鞋和赤膊操作。

一经发现,罚款该施工队50元/人次。

4)、拆下的钢管、钢模板、木模、支撑,要及时整理,圆钉要及时拔除。

防止施工人员踩踏受伤。

6、针对机动车辆施工安全严格要求,避免出现不爱护施工车辆,随意乱扔、乱开、恶意破坏的现象。

在开车时要穿戴项目部发的交通安全服,注意周围环境、车辆、人员等,避免出现划车、撞人、碰撞建筑物等现象。

凡出现上述类似情况的由开车人自行解决,开车司机要注意保养车、爱护车。

针对三轮车的驾驶和保养现规定责任到人制,即每辆车由固定的人员来驾驶,其他没有驾驶权利的人要驾驶车辆必须经责任人同意后方可使用、使用完后交由责任人检查确认车辆运行正常后并存放。

工程会议纪要范文6篇

工程会议纪要范文6篇

工程会议纪要范文6篇工程会议纪要范文 (1) 工程名称:改造工程项目会议时间:**年**月**日会议地点:会议室参加人员:详见会议签到表(附后)会议主持人:会议纪要正文主持会议,首先介绍各单位与会人员、宣布会议议程,并代表工作组讲话;他介绍了工程从立项到实施直至完工的情况,感谢各参建单位的辛勤工作和当地政府及各职能部门的大力支持;再由施工单位、监理单位、设计单位进行质量汇报和质量评估,然后进行实地质量检查,最后作工程验收总结。

一、建设单位进行工程介绍和验收意见汇报:本工程主要内容包括道路工程、交通工程、雨污水管线工程、道路照明、电力、电讯工程,道路总长m,路幅宽度为-**米,横断面布置为:(监河侧)*m人行道+*m车行道+*m人行道;沥青混凝土路面。

总投资约*万元。

二、暂时休会,由工程实体质量检查小组和工程资料检查小组分别对现场工程实体、工程资料进行检查;三、检查结束,验收小组汇报检查情况:1、工程实体符合设计要求和验收规范的规定,设施、功能齐全,满足使用要求,各方面符合验收条件,同意验收;2、本工程所有分部分项所用原材料经检测质量合格,混凝土及砂浆试件检测结果均满足设计要求,相关工程资料齐全、符合验收规范的规定,同意验收。

四、施工单位对工程质量、安全作自评报告;施工单位代表介绍工程概况和项目的实施情况,感谢各参建单位和相关部门的支持与帮助,自评工程合格,请与验收;五、监理单位对工程进行监督管理评估报告,认为工程质量合格,符合验收条件,同意验收;六、设计单位对工程进行设计管理评估报告,认为工程质量合格,符合验收条件,同意验收;七、勘察单位对工程进行勘察管理评估报告,认为建筑物未出现明显的不均匀沉降,结构总体质量较好,工程符合验收条件,同意验收;八、造价单位对工程进行造价管理评估报告,认为工程资金使用情况较好,符合验收条件,同意验收;九、佛山市对口援建水磨镇代建管理中心认为旧漩三公路水磨镇区段改造工程质量合格,同意竣工验收;十、汶川县质监站对工程验收程序进行表态性发言,认为各相关责任主体关于竣工验收文件准备齐全,验收组成员资格符合要求、验收方案可行,工程无违反强制性标准情况,工程竣工验收组织有序、程序合法,工程实体质量抽查和观感质量满足设计要求、符合工程验评标准要求,同意验收。

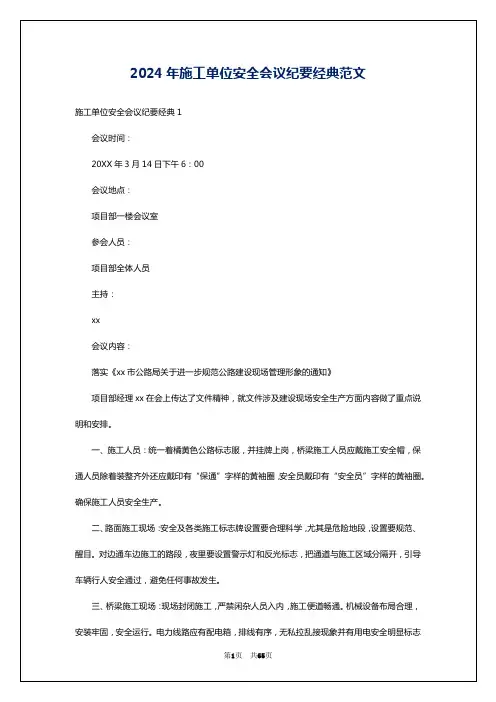

2024年施工单位安全会议纪要经典范文

2024年施工单位安全会议纪要经典范文
(一)、存在问题:
1、脚手架搭设有不符合规范要求;
2、存在有没带安全帽和系安全绳现象;
3、施工现场缺少安全警示标牌和施工机械操作规程图牌;
4、龙门架卷扬机没有专人开;
5、工地现场材料堆放比较混乱。
(二)、对施工现场的几点具体要求:
1、项目部要加大对施工现场安全检查,对脚手架要做专项验收合格方可使用,对进入施工现场的人员要带安全冒,高空作业要洗系安全绳;
2、赵斯变至瑞金变110kV线路光缆工程采用现运行的鸡场变至三桥变24芯ADSS光缆开断π接赵斯变110kV侧新出48芯ADSS光缆的方案,由此赵斯变光纤通信备用通道的路径由原设计的赵斯~长岭~云潭~金阳变调整为赵斯~鸡场~金阳的路径。鉴于鸡场~金阳光缆被盗现象较为严重,待赵斯~长岭线路光缆工程建成后,原路径光纤容量具备条件时再恢复为原方案。
3、经参会各方讨论,赵斯变光纤通信备用通道路径调整为赵斯~鸡场~金阳的过渡方案,根据目前赵斯变、鸡场变光纤通信设备的配置情况以及鸡场至金阳光缆纤芯的使用情况,技术上可满足赵斯220kV线路光差保护双通道和省网、地区网通信的要求,但赵斯变和鸡场变的地区网通信设备需增加一对光接口板以实现该光通信迂回通道。
施工单位安全会议纪要经典2
会议名称
监理例会
会议主持人
李x
会议时间
xx年8月7日地点商业街办公室
签到栏:
后附会议签到表
建设单位:
x县x管委会中心学校
监理单位:
x建设项目管理有限公司
施工单位:
x建筑安装有限责任公司
会议内容纪要:
检查上次例会议定事项的落实情况、分析未完事项原因:
进度方面:按照施工进度计划,实际进度相对滞后。原因分析:
内容:

建筑施工安全会议纪要5篇

建筑施工安全会议纪要5篇

建筑施工安全会议纪要5篇建筑施工安全会议纪要5篇通过召开安全会议,组织能够加强员工对安全的认识,促进信息交流与学习,及时解决问题,提高整体安全水平,保障员工和组织的安全与健康。

下面是小编整理的建筑施工安全会议纪要,希望大家喜欢。

建筑施工安全会议纪要(篇1)时间:________年____月____日参加人员: ______、______、______、______、______、______及各个专业班组长内容:1、现场工人必须定期接受一次治安、安全教育,提高安全意识。

2、施工班组工人有义务积极参加施工现场义务消防队伍,提高施工现场消防自救能力。

3、特殊工种必须要有上岗证。

4、施工机械(特别是重设备),必须经安全检查合格后方可使用。

5、施工现场的作业人员必须戴安全帽,高空作业的工人必须系安全带。

6、施工现场的材料堆放应归类、堆码整齐、零散钢筋、木撑要派人经常收捡,整个现场严禁工人随地大小便,严禁高空抛物,禁止工人穿拖鞋、赤膊上班等行为。

7、暂未作业的桩孔必须覆盖。

____省____建工发展有限公司________年____月____日建筑施工安全会议纪要(篇2)发布时间:20__-02-17日期: ____年__月__日地点:施工现场为了认真贯彻“安全第一,预防为主”的安全生产方针,保障安全施工和各项工作的顺利进行,明确施工双方各级领导、管理人员和各职能部门的安全施工责任,保障施工双方的财产及人员的安全,保证本工程顺利完成,特制定责任状如下:无危则安,无损则全。

安全就是人们在生活和生产过程中,生命得到保证,身体免于伤害,财产免于损失。

安全生产是我们油田企业管理的重点,是我们发展的根本保证,安全就是效益。

假如我是一名安全员,我会把这种观点跟植于每个人(包括我自己)的心中。

首先武装好自己,熟知熟会各项操作规程安全制度,认真学习安全有关法律法规;其次,养成良好的安全操作习惯,杜绝习惯违章,敢于同身边的甚至是上级的不安全行为较真儿;第三,勤于检查,及时发现整改事故隐患。

第一次工地会议纪要范文(精选8篇)

第一次工地会议纪要范文(精选8篇)

第一次工地会议纪要在生活、工作和学习中,很多情况下我们都会接触到会议纪要,会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。

那要怎么写好会议纪要呢?下面是小编收集整理的第一次工地会议纪要范文(精选8篇),欢迎阅读与收藏。

第一次工地会议纪要1开会地点: 房地产公司售楼部五楼会议室开会日期:参加会议人员: 见参会人员签字表。

开会次数:第二十九次。

会议内容:目前工作主要是土建施工队对存在质量疵病的地方进行整改;安装电梯;安装消防管;安装水电管道,穿强弱电线;内墙刮瓷;安装空调;进行商场二次装修。

整个工程有将近30个班组在作业。

今天会议的重点是安全、进度、质量。

一、安全方面1.目前整个工程安全重点在裙楼这一块,裙楼外架拆除后,所有洞口都裸露出来,在不重新搭设外架的情况下,只有加强内部班组管理。

要求各个班组特别是居住在二楼、三楼的班组,出入工地,靠近临边的时候必须注意安全问题。

在高空、外架上作业,必须佩带安全帽,保险带。

2.工地上要加强消防意识,各班组做饭必须注意防火,柴堆放要远离灶门;电焊工在电焊作业时必须注意防火安全;工人抽烟时要注意将烟头熄灭;消除消防安全隐患,预防事故的发生。

3. 项目部外架作业组在拆除外架后,裙楼的外墙玻璃正在安装,存在安全隐患,在不重新搭设外架的情况下,要求各班组加强管理自己班组所属工人,特别强调家属成员等跟施工无关的人员不准进入楼上。

现在外架已经拆除,大楼的外边就是街道,杜绝一切施工班组使用的工具或者材料从高空坠落。

4.现在空调、二次装修队伍进场,施工班组多,临时施工用电频繁,施工现场临时施工用电乱拉乱接,线路架空高度不够,而且比较严重,存在安全隐患。

要求各个班组有专门电工员进行管理,严格按照“三相五线制”接线,避免安全事故发生。

二、施工进度现在是多工种交叉作业,必须合理安排作业工人,并协调各班组之间的关系,使施工顺利进行。

现在施工进度方面存在的问题,影响施工进度的因素有:建筑材料没及时购进场的,请建设单位、施工单位及时进行采购;作业班组投入人力不够的增加作业工人,加强管理,推快施工进度,保证总进度计划的顺利完成。

工程类会议纪要经典范文(精选6篇)

工程类会议纪要经典范文(精选6篇)

工程类会议纪要经典范文工程类会议纪要经典范文在学习、工作、生活中,很多时候处理事务都会使用到会议纪要,会议纪要一般采用第三人称写法。

那么你真正懂得怎么制定会议纪要吗?下面是小编为大家收集的工程类会议纪要经典范文(精选6篇),仅供参考,大家一起来看看吧。

工程类会议纪要经典120xx年x月x日上午,重庆xx房地产开发有限公司xx项目部在会议室召开了工程专题会议,会议由项目总经理a主持,参会人员有董事长x,副董事长x,监事长x,工程总监x,营销经理x,后勤保障部经理x,施工方负责人x、,列席会议的有xxxx。

会议就工程相关问题作了讨论,现纪要如下:一、完善工程管理制度(1)工作进度计划。

为提高工作效率,改变施工队伍工作涣散的现象,会议要求工程部按阶段目标提出进度计划。

6月7日前需提出现阶段的具体进度计划和施工组织方案,包括土方回填计划、园林景观施工方案、6月10日看房通道的设置和准备计划、一期工程6月底达到预售条件的施工计划和3、4号楼的施工进度计划。

(2)安全文明施工。

施工现场必须严格遵守《施工安全规范》,做好施工安全防护;工程材料不得乱摆乱放,施工过程中学习和借鉴其他项目部的、优秀做法,做到安全、文明施工,提升项目部形象。

(3)图纸管理。

工程部严格审图,及时纠正图纸的纰漏,发放时应保证图纸的完善,避免读图的失误;施工方对图纸有疑问的,必须及时提出和解决;行政部需备份一套最新图纸以备查阅。

(4)端正工作态度。

各岗位人员应尽职尽责,保证各项任务落实到实处,做好工作的协调和衔接,遇到不能解决的问题时应按流程向上级汇报。

二、加大对材料的监管力度(1)严格材料审批。

对乙方申报的材料计划,必须由工程部审批后方可购买;涉及水电类材料的申报计划,需由水电工程师xx签字报批;工程部应按需审批,减小公司的资金压力,材料不得累积堆放。

(2)加强对材料的监管。

重视材料的入库统计监督,保证材料的数量和质量;科学保存和使用材料,剩余材料必须合理处理,减少浪费。

专题会议纪要

洛江区万荣街东段市政道路工程雨水工程简介随着万安片区城市建设的发展,用地面积不断扩大,且万荣街至万兴街区域地势较低,若遇短时强降雨,因现状雨水管网不完善,容易造成积水、内涝,严重影响到附近企业和群众的生产、生活。

因此,综合考虑及合理规划该区域的雨水管网排水方案对于解决该区域的内涝问题具有重要意义。

在区住建局林军南副局长、蔡子祺副书记的主持下,区城建国投公司、区市政管理中心、西北设计院、津汇房地产公司、专家顾问魏章成等相关人员经过实地考察及多次会议研究讨论,拟订两个解决方案:方案一、在津汇房地产公司的连廊附近建设雨水提升泵站,利用原有水闸采取抽水、排水及监测相结合进行,可暂时缓解该片区积水问题。

根据区域集水面积及雨水量测算,泵站蓄水容量需要约500立方米。

但因连廊附近用地受限制,且建设成本及后期管理、维护费用较高,,因此该方案实施难度较大方案二、根据中国市政工程西北设计院2013年编制的《万安中心片区雨水工程专项规划》,该区域雨水排放为沿大江盛世旁的规划支路排至万兴街,再沿滨江路西侧排入乌屿滞洪区,该段总长1710米,造价约1450万元,因该规划所需建设费用较高,方案未能实施。

现因津汇房地产公司区间道路底下一φ1500钢筋混凝土管已建成,方案二拟利用该管道将该区域雨水排入万兴街雨水管道(近期由区市政管理中心负责建设),再沿滨江路西侧横穿万贤路、36号路最后排入乌屿滞洪区。

根据专项规划,沿滨江路西侧段为浆砌块石盖板涵(3米宽 *2米深),建设总长约1.4KM,工程造价约1300万。

经与会人员对该方案进行优化后,该段拟采用石砌明渠(2.5米宽*2米深),上部设置石栏杆防护,横穿万贤路、36号路涵洞拟采用钢筋混凝土管或钢管(DN2000),建设总长约980km(不包含丰泽段)。

经综合建设成本测算完,工程造价约300万(该方案的实施未对现有软基进行处理,仅作为雨水临时排放设施,但可解决片区近期雨水排放问题),比对原规划方案建设投资节省约1000万。

高空作业安全专题会议记录

组织单位河南诚信工程管理有限公司驻金马凯旋家居cbd项目监理部主持人王魁元参加对象宏华项目管理人员及各班组长会议内容
高空作业安全专题会议记录
工程名称
郑州金马凯旋家居CBD项目
时间
2017.8.
组织单位
河南诚信工程管理有限公司 驻金马凯旋家居CBD项目监理部
主持人
王魁元
参加对象ห้องสมุดไป่ตู้
宏华项目管理人员及各班组长
发现安全设施有缺陷或隐患,应及时报告处理,对危及人身安全的,必须停止施工,消险后再进行高处作业。
任何人不允许移动和擅自拆除安全标志,确实因工作需要须经工长批准后移动和拆除,之后重新安装好。
冬季施工要采取可靠的防滑、防寒、防冻、防是毒、防火安全措施。
高空上作业安全设施要经常检查,处于良好状态。
梯子不得缺档,不得垫高使用,横档间距以30mm为宜,使用时上端要扎牢,下端采取防滑措施,禁止二人同在梯上作业,如接长使用,应绑扎牢固。在通道处使用梯子,应有人监护或设置围栏。
会议内容:
一、高空作业
从事高处作业的人员必须持证上岗,并认真遵守安全施工规定,衣着要灵活,禁止穿硬底和带钉易滑的鞋。
从事高处作业人员应每年进行一次体检,患有心脏病、高血压、精神病、癫痫病者不准从事高空作业。
高处作业要设防护栏杆,支持安全网和安装防护门,操作人员要系安全带。
高处作业物料要堆放平稳,不可放置在临边和洞口附进、凡有坠落可能的,要及时撤出或固定以防跌落伤人。

一份完整的会议纪要和记录7篇

一份完整的会议纪要和记录7篇一份完整的会议纪要和记录篇1时间:地点:参加人员:会议议程:1、实行综合计算工时制的工种:框装工、塑装工、做排工、折边工、质检员、动力运行员、助理设备工程师、成型工等。

2、实行不定时工作制的工种:实行年薪制的高级经营管理人员、销售人员、包装装卸人员、门卫、小车驾驶员。

3、关于实行综合计算工时制和不定时工作制后,如何完善制度,保证职工合法权益。

工资支付:以年为单位,每年年底与职工结算一次工资。

工作期间采取每月预付制度,预付金额不低于公司与职工签订的《劳动合同书》的约定;休息休假:对实行不定时工作制及综合工时工作制职工,公司将根据《劳动合同》相关规定,在保障职工身体健康并充分听取职工意见的基础上采用集中工作、集中休息、轮休、调休、弹性工作时间等方式,在完成生产任务同时,确保职工的休息休假权益。

加班工资:公司将以年为计算周期,每年每位职工的工作时间为工作小时,如果超过法定计算周期,公司将支付%的加班工资。

法定节假日确需加班的,在与职工充分协商同意的情况下,按国家法律法规支付其相应得法定假日工资;4、举手表决是否通过部分岗位实行综合工时制和不定时工作制。

与会代表认真审议通过对部分岗位实行综合计算工时制和不定时工作制的种类,以及工资支付、休息休假、加班等项目的讨论,一致同意对部分岗位实行综合计算工时制和不定时工作制。

一份完整的会议纪要和记录篇2时间:地点:公司办公楼二楼大会室主持:参加人员:改制小组成员记录人:大会内容:此次大会是公司领导班子调整后召开的第一次改制工作大会。

大会对公司改制调研情况进行通报,对下一步工作进行安排。

一、大会首先通报原集团公司直属单位——__勘察设计院改制情况。

大会认为,__勘察设计院从20__年开始进行改制,历时2年时间,于20__年9月正式挂牌,其中与我公司有很多共性。

目前,退休退养人员待遇问题是公司改制的最大制约因素,我们要借鉴__勘察设计院对这类人员的安置办法,积极争取集团公司支持和建设公司政策优惠,妥善解决这一问题。

安全的会议纪要(13篇)

安全的会议纪要(13篇)安全的会议纪要(精选13篇)安全的会议纪要篇1会议时间:20__年3月19日会议地点:会议室主持人:会议内容:1、现场项目施工坚持“安全第一、预防为主”和“管施工必须管安全”的原则,加强现场安全施工宣传教育,增强现场施工人员的安全施工意识,有组织有领导地开展项目现场安全施工。

2、我方监理单位在现场施工过程中要严格督促施工单位人员施工中注意安全,要求施工单位对于特殊工种人员必须经过专业培训,获得《安全操作合格证》后才能上岗,现场施工前提醒施工单位采取各种合理的预防措施,做好施工警示牌,提醒附近居民、及过往行人。

3、我方监理单位需要求施工单位做好特种设备的安全工作。

4、现场项目施工我方监理部人员需提醒施工人员加强自我安全保护意识,各种安全防护器具必须落实到位(如:安全帽、安全带等),并且按要求佩带。

5、现场项目施工,各项目监理部需检查机械操作人员必须持证上岗,严格按照机械操作规程进行施工作业。

需昼夜连续作业时,要求轮换制工作,严禁疲劳作业机械施工作业时需有专人负责指挥作业,夜晚施工时必须保证有良好的照明设施,严禁用机械自身照明系统进行施工作业。

6、我方监理单位现场检查各部门在施工范围内的警示标牌设立情况较好,但局部地方有疏漏情况。

对于已经设立的警示安全牌遭受损坏的,应及时进行修补。

7、我方监理单位需要求施工单位项目工程作业现场,配备专职安全管理人员在现场,对于发现的安全隐患,应及时处理,如不能处理的应及时上报上级有关部门。

安全的会议纪要篇2议题:无线传输配套建设项目传输部分安全生产会议时间:_年__月__日点分地点:__市通信建设有限公司_分公司办公室主持人:参加人:、会议内容:一、施工单位的项目负责人应当由取得相应执业资格的人员担任,对建设工程项目的安全施工负责,落实安全生产责任制度、安全生产规章制度和操作规程,确保安全生产费用的有效使用,并根据工程的特点组织制定安全施工措施,消除安全事故隐患,及时、如实报告生产安全事故。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

栏杆问题专题会议纪要
地点:泰宇房开办公室
时间:2013年7月9日15:00
参加单位及人员:详见签到表
会议内容:
根据有关各方一起检查现场栏杆情况,发现存在着保护膜粘连、脱皮生锈、表面污染等问题。

为了美观和工程能顺利验收,须对栏杆重新进行处理。

经与会人员讨论并形成会议纪要如下:
1、栏杆修补须全部进行处理,包括清理、打磨、除锈、刷防锈漆、面漆。

2、栏杆分包单位要提供单价组成分析表给建设单位参考。

3、栏杆修补单价由建设单位套用2010定额确认,费用按总包与建设单位
相关协议执行。

4、栏杆修补要待外墙涂料施工完毕再进场,保护膜费用不予计算。

5、栏杆修补时,施工单位要做好安全工作和其他班组的成品保护,由此产
生的一切问题由施工单位自行负责。

整理单位:温州华厦建设监理公司
泰宇花苑项目部
2013年7月9日。
