崇明至启东长江公路通道工程(上海段)钉形与双向水泥搅拌桩施工方案编制:复核:审核:中国葛洲坝集团股份有限公司崇启通道工程(上海段)Ⅲ标项目经理部二00九年八月一十二日目录一、编制依据 (1)二、工程概况 (1)三、设计要求 (3)四、施工方法 (3)五、主要人员、设备配备 (11)六、工程实施计划 (12)七、质量保证措施 (12)八、质量检验、工期保证措施 (14)九、安全施工保证措施 (16)十、文明施工和环境保护措施 (18)崇明至启东长江公路通道工程(上海段)Ⅲ标钉形与双向水泥搅拌桩施工方案一、编制原则、依据及范围1、崇明至启东长江公路通道工程(上海段)第Ⅲ标段两阶段施工设计图。

2、国家交通部及有关部委的标准和规范:《公路路基施工技术规范》(JTG F10-2006)、《公路工程质量检验评定标准》(JTG F80-2004)、《公路软土地基路堤设计与施工技术规范》(JTJ017-96)、《公路工程施工安全技术规程》(JTJ076-95)、公路相关试验规程等现行的国家和上海市相关设计、施工规范、质量标准。

3、崇启长江公路通道工程(上海段)Ⅲ标施工现场调查情况。

4、本公司以往同类钉形水泥搅拌桩的施工经验。

二、工程概况崇明至启东长江公路通道工程(以下简称崇启通道)是国家高速公路网中上海至西安高速公路的重要组成部分,也是长三角高速公路网规划的城际通道。

本工程属崇启通道上海段,全线位于上海市崇明县境。

钉形与水泥搅拌桩是用于加固饱和软粘土地基的一种技术,它利用水泥作为固化剂,通过深层搅拌机械,在地基深处将原状软土和水泥强制搅拌,经过物理化学作用生成一种特殊的、具有较高强度、较好变形控制值和水稳定性的混合柱体,它对提高软土地基承载力、减少地基的沉降量有明显效果。

在软粘土地基施工中,水泥搅拌桩施工是常见的处理方法之一,它主要特点是:工期比较合理,施工时低压操作,安全可靠,少污染,无振动,无噪声,对周围环境及建筑物无不良影响。

水泥搅拌桩施工方案及要点

水泥搅拌桩施工方案及要点

水泥搅拌桩施工方案及要点一、水泥搅拌桩施工方案1.前期准备工作(1)制定施工计划:确定施工顺序、工期安排和施工队伍。

(2)场地准备:清理施工现场,确保平整且没有杂物。

(3)设备就位:准备好水泥搅拌机、搅拌桩机、打桩机等必要设备。

2.施工现场设置(1)设置建筑物保护设施:针对周边建筑物,设置保护网,防止施工过程中的碰撞损害。

(2)设置安全警示标志:在施工区域周边设置警示标志,提醒过往行人和车辆注意安全。

3.施工工序(1)打桩:使用打桩机将桩振动进入土层,直至达到设计要求的桩长。

(2)搅拌:将水泥搅拌机移至桩基位置,将水泥、砂浆等材料搅拌均匀。

(3)灌入:将搅拌好的砂浆通过搅拌桩机注入振动的钢筋桩内。

(4)提拔:在注浆完毕后,用提拔机将桩提拔出地面,保持桩身垂直。

(5)修整:对提拔出来的桩进行修整,确保桩顶平整并符合设计要求。

4.后期处理(1)养护:桩体振动灌注后需要进行养护,通常为持续加水养护一周以上,以确保桩体强度达到设计要求。

(2)记录资料:记录施工过程中的各项数据和资料,方便之后的施工验收和质量评估。

二、水泥搅拌桩施工要点1.施工技术(1)振动打桩:振动打桩能够有效提高桩的承载力和稳定性,施工时要严格按照规范和设计要求进行。

(2)桩头处理:桩头的加固和修整是保证桩顶承载力和连接性的重要措施,施工过程中要高度重视。

2.施工质量控制(1)施工材料:选用优质水泥、砂浆等材料,并按照设计要求进行配比,确保施工质量。

(2)施工过程控制:严格按照施工工艺和规范进行操作,确保每个环节的施工质量。

(3)质量检验:对施工过程中的各项指标进行检测和测试,及时发现问题并采取措施进行处理。

3.安全施工(1)安全设施:施工现场要设置必要的防护设施,确保施工人员的人身安全。

(2)安全控制:施工过程中要按照操作规范进行操作,避免危险操作导致事故发生。

4.环保措施(1)废弃物处理:施工过程中产生的废弃物要及时清理,并按照环保要求进行妥善处理。

钉型双向水泥土搅拌桩施工方案

钉型双向水泥土搅拌桩施工方案

目录一、编制依据.............................................. (1)二、工程概况....................................... . (1)三、试桩目的....................................... . (2)四、工艺介绍. ................................ .. (2)五、钉型双向搅拌桩施工方案........... .......... .. (2)六、人员及机械设备组织 (8)七、施工管理人员配备计划..... (9)八、质量保障措施 (10)九、材料计划表................................................... (12)十、安全技术措施及文明施工 (12)十一、环境保护措施 (19)一、编制依据1、S332安庆至望江改建工程第5标段两阶段施工图设计文件;2、《公路路基设计规范》(JTG D30-2004);3、《公路软土地基路堤设计与施工技术细则》(JTG/T D31-02-2013);4、软土路段的地质勘察报告;5、本工程合同要求和招投标文件;6、施工规范及标准:《工程测量规范》(GB50026-2007);《软土地基深层搅拌加固法技术规范》(YBJ225-91);《钉型双向水泥土搅拌桩复合地基技术规程》(苏JG/024-2007)二、工程概况1、我公司承建的S332安庆至望江改建工程第五标段,起止点桩号为K50+000~K67+726.097,线路起于望江县高士镇武昌村自东北向西南沿S332老路布设,终点位于望江县华阳镇新北社区附近S211,全长约17.729公里。

其中武昌湖周边多为软土地基,土质承载力较差。

设计图纸中将K54+168~K54+410、K54+623~K55+959.1段软土地基采用钉型双向水泥搅拌桩方案进行地基加固处理,具体设计参数如下:桩长:5-14m,其中扩大头直径0.9m,长度4-9m,共19080根,115708米;下部桩体直径0.6m,长度0-8m,共10791根,69169米。

钉型水泥搅拌桩试桩方案

钉型水泥搅拌桩试桩方案

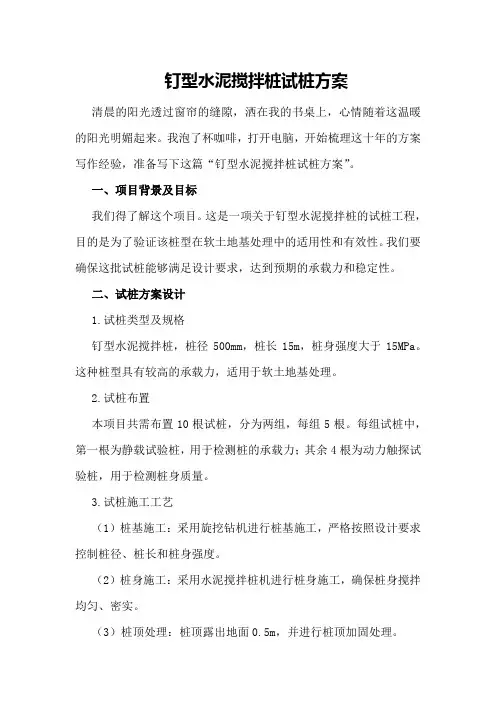

钉型水泥搅拌桩试桩方案清晨的阳光透过窗帘的缝隙,洒在我的书桌上,心情随着这温暖的阳光明媚起来。

我泡了杯咖啡,打开电脑,开始梳理这十年的方案写作经验,准备写下这篇“钉型水泥搅拌桩试桩方案”。

一、项目背景及目标我们得了解这个项目。

这是一项关于钉型水泥搅拌桩的试桩工程,目的是为了验证该桩型在软土地基处理中的适用性和有效性。

我们要确保这批试桩能够满足设计要求,达到预期的承载力和稳定性。

二、试桩方案设计1.试桩类型及规格钉型水泥搅拌桩,桩径500mm,桩长15m,桩身强度大于15MPa。

这种桩型具有较高的承载力,适用于软土地基处理。

2.试桩布置本项目共需布置10根试桩,分为两组,每组5根。

每组试桩中,第一根为静载试验桩,用于检测桩的承载力;其余4根为动力触探试验桩,用于检测桩身质量。

3.试桩施工工艺(1)桩基施工:采用旋挖钻机进行桩基施工,严格按照设计要求控制桩径、桩长和桩身强度。

(2)桩身施工:采用水泥搅拌桩机进行桩身施工,确保桩身搅拌均匀、密实。

(3)桩顶处理:桩顶露出地面0.5m,并进行桩顶加固处理。

(1)静载试验:采用堆载法进行静载试验,检测桩的承载力。

(2)动力触探试验:采用动力触探仪进行试验,检测桩身质量。

(3)桩身完整性检测:采用低应变法进行桩身完整性检测。

三、试桩施工及检测流程1.施工前准备(1)熟悉设计文件,了解试桩工程的技术要求。

(2)编制施工方案,明确施工工艺和施工流程。

(3)对施工人员进行技术交底,确保施工质量。

2.施工过程(1)桩基施工:按照设计要求进行桩基施工,确保桩径、桩长和桩身强度。

(2)桩身施工:采用水泥搅拌桩机进行桩身施工,确保桩身搅拌均匀、密实。

(3)桩顶处理:桩顶露出地面0.5m,并进行桩顶加固处理。

3.检测过程(1)静载试验:按照规范要求进行静载试验,检测桩的承载力。

(2)动力触探试验:按照规范要求进行动力触探试验,检测桩身质量。

(3)桩身完整性检测:按照规范要求进行低应变法检测,评估桩身完整性。

钉形水泥土双向搅拌桩1

钉形水泥土双向搅拌桩1

天童庄车辆段与综合基地±以下工程(钉形水泥土双向搅拌桩施工方案)编制:审核:批准:日期:中国建筑股份有限公司钉形水泥土双向搅拌桩施工方案一、工程概况1、本工程库外碎石道床区采用钉形水泥土双向搅拌桩加固,桩长延长米67万。

2、钉形水泥土双向搅拌桩正三角形布置,桩径1000/500mm(即扩大头直径1000mm,下部桩径500mm),桩间距1.8m,扩大头高度5.0m,桩长22~25m。

3、水泥采用级普通硅酸盐水泥,设计初定的掺灰量不小于被加固土体质量的15%,水泥浆水灰比为~。

桩顶设置0.6m碎石垫层夹双向50KN/m土工格栅。

图1-1 钉形水泥土双向搅拌桩平面布置图图1-2 钉形水泥土双向搅拌桩构造图二、施工准备1、水田地段排水疏干后挖除地表表层种植土,旱地及荒地地段挖除地表植物根系层,并用购好土回填至原地面;地表低洼积水地段排水疏干并清除表层污泥后填土找平;清除建筑垃圾、建筑残留物及地表硬化层等。

施工场地耐力应满足桩机施工要求。

2、对场地区地表水、地下水、及施工用水水质进行取样复查。

不等使用有侵蚀性水作为施工用水。

3、施工前应完成现场地邻建建筑、道路、地表及地下管线、高压输电线、构筑物、边坡、环境等保护措施,具备施工用水,施工道路畅通。

4、室内配比试验:采集典型软弱层土样,进行室内配比实验,测定各水泥土试块不同年龄期、不同水泥参入量、不同外加剂的抗压强度,寻求满足设计要求的最佳水灰比、水泥掺入量及外加剂品种、掺量。

要求28天龄期桩身无侧限抗压强度为。

5、成桩工艺试验,利用室内水泥土配比试验结果进行现场桩试验(不少于3根),以确定满足设计要求的施工工艺和施工参数。

6、主要施工设备、设施配置措施和施工劳动力组织(1)、机械选型:本标段搅拌桩桩长为22~25m,选用DM-3型钉形水泥土双向搅拌桩机能够满足施工需求,拟配备3台DM-3型钉形水泥土双向搅拌桩机进行施工。

(2)设备控制措施(a)进场即由我公司设备部统筹配置性能优良机械按工期筹划所需准时进入施工现场,确保施工顺利开展。

钉形水泥搅拌桩施工方案-secret

钉形水泥搅拌桩施工方案-secret

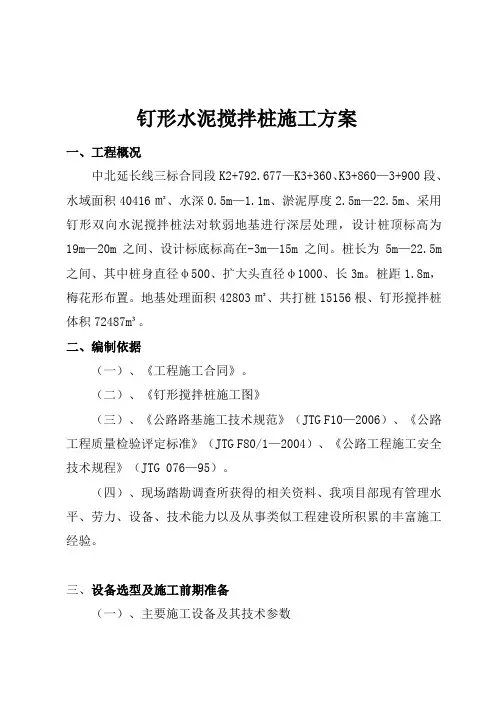

钉形水泥搅拌桩施工方案一、工程概况中北延长线三标合同段K2+792.677—K3+360、K3+860—3+900段、水域面积40416㎡、水深0.5m—1.1m、淤泥厚度2.5m—22.5m、采用钉形双向水泥搅拌桩法对软弱地基进行深层处理,设计桩顶标高为19m—20m之间、设计标底标高在-3m—15m之间。

桩长为5m—22.5m 之间、其中桩身直径φ500、扩大头直径φ1000、长3m。

桩距1.8m,梅花形布置。

地基处理面积42803㎡、共打桩15156根、钉形搅拌桩体积72487m³。

二、编制依据(一)、《工程施工合同》。

(二)、《钉形搅拌桩施工图》(三)、《公路路基施工技术规范》(JTG F10—2006)、《公路工程质量检验评定标准》(JTG F80/1—2004)、《公路工程施工安全技术规程》(JTG 076—95)。

(四)、现场踏勘调查所获得的相关资料、我项目部现有管理水平、劳力、设备、技术能力以及从事类似工程建设所积累的丰富施工经验。

三、设备选型及施工前期准备(一)、主要施工设备及其技术参数本工程选用SJB型深层搅拌桩机及其配套设备进行施工。

1、桩机型号:SJB深层搅拌机2、搅拌头转速:60r/min3、最大施工深度:18m4、额定扭矩:8500N·m(二)、施工前期准备1、清除地面各种障碍物、平整场地,在鱼塘、藕塘处回填50cm 粘土压实,为桩机准备好工作平台。

3、组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,现场布局合理。

(三)、测放桩位1、施工前,首先根据轴线交叉点坐标用全站仪定出轴线。

2、根据桩位平面图及主要轴线,用经纬仪定向,钢尺量距,确定桩位。

3、测量现场地面标高,确定桩顶标高。

对桩位进行编号,以利于施工管理和资料整理。

4、设备进场后,按设计要求,在不同地点根据不同桩长进行工艺性试验桩的施工,确定下沉及提升速度、浆泵工作压力、每米水泥浆用量情况等工艺参数,了解地质情况,待参数确定后再进行工程桩施工。

钉型双向水泥土搅拌桩施工方案

钉型双向水泥土搅拌桩施工方案

目录一、编制依据.。

.。

.。

..。

.。

.。

.。

.。

...。

.。

..。

.。

.。

.。

..。

.。

.。

...。

.。

.1二、工程概况。

.。

...。

.。

...。

.。

..。

.....。

.。

..。

.。

.。

.。

..。

.。

..。

.。

..。

.。

.。

..。

1三、试桩目的。

..。

.。

..。

.。

.。

..。

...。

.。

.。

.。

.。

.。

.。

..。

.。

.。

.。

..。

..。

.。

.。

2四、工艺介绍。

.。

.。

.。

...。

..。

.。

..。

.。

..。

.。

.。

.。

.....。

.。

.。

...。

.。

.。

.。

2五、钉型双向搅拌桩施工方案。

...。

.。

.。

.。

.。

.。

.。

....。

.。

...。

.。

..2六、人员及机械设备组织..。

.。

.。

.。

.。

...。

.。

...。

.。

..。

.。

.。

..。

.。

.。

.。

..。

8七、施工管理人员配备计划。

.。

. .。

.。

....。

...。

..。

.。

....。

.。

..。

.。

..。

9八、质量保障措施。

………。

.。

...。

.。

..。

..。

...。

.。

.。

.。

.。

..。

.。

..。

..。

10九、材料计划表…。

..。

.。

.。

.....。

..。

...。

.。

..…。

.. 。

.。

.。

.。

...。

..。

.。

.。

12十、安全技术措施及文明施工。

.。

.。

.。

..。

.。

.。

..。

.。

.。

.。

.。

.。

.。

.。

…。

12十一、环境保护措施。

..。

.。

.。

.。

.。

.。

.。

.。

..。

.。

..。

..。

.。

..。

.。

19一、编制依据1、 S332安庆至望江改建工程第5标段两阶段施工图设计文件;2、《公路路基设计规范》(JTG D30—2004);3、《公路软土地基路堤设计与施工技术细则》(JTG/T D31-02—2013);4、软土路段的地质勘察报告;5、本工程合同要求和招投标文件;6、施工规范及标准:《工程测量规范》(GB50026-2007) ;《软土地基深层搅拌加固法技术规范》(YBJ225—91);《钉型双向水泥土搅拌桩复合地基技术规程》(苏JG/024—2007)二、工程概况1、我公司承建的S332安庆至望江改建工程第五标段,起止点桩号为K50+000~K67+726。

TS14标钉形双向水泥搅拌桩施工方案

TS14标钉形双向水泥搅拌桩施工方案

目录1.编制依据、原则及范围......................................... - 1 -1.1编制依据................................................ - 1 -1.2编制原则................................................ - 1 -1.3编制范围................................................ - 2 -2.工程概况...................................................... - 2 -2.1工程地质及水文、气象.................................... - 2 -2.1.1水文地质.......................................... - 2 -2.1.2 气象.............................................. - 2 -2.2周边环境................................................ - 3 -2.3设计情况................................................ - 4 -3.工期安排...................................................... - 5 -4.施工组织及机械人员............................................ - 5 -5.施工主要技术参数.............................................. - 6 -6.水泥搅拌桩施工工艺及要求...................................... - 7 -6.1施工准备................................................ - 7 -6.2施工工艺流程图.......................................... - 8 -6.3施工步骤................................................ - 8 -7.施工要求...................................................... - 9 -7.1过程质量检测........................................... - 10 -8.工程质量保证制度及措施....................................... - 11 -8.1施工过程质量控制....................................... - 11 -9.安全施工、文明施工保证措施................................... - 13 -9.1安全施工措施........................................... - 13 -9.2供电及照明安全措施..................................... - 13 -10.文明施工措施................................................ - 14 -11.工程进度保证措施............................................ - 14 -12.环境保护措施................................................ - 15 -12.1水污染的防治.......................................... - 16 -12.2大气污染的防治........................................ - 16 -12.3噪声污染的防治........................................ - 17 -12.4施工现场清洁.......................................... - 17 -台州湾大桥及接线工程TS14标段钉形双向水泥搅拌桩施工方案1.编制依据、原则及范围1.1编制依据本方案按照以下文件和标准进行编制:(1)《公路路基施工技术规范》(JTG F10-2006);(2)《公路工程质量检验评定标准(土建工程)》JTG F80/1—2004;(3)《公路工程技术标准》(JTG B01-2014);(4)《公路工程施工安全技术规程》(JTJ 076-95);(5)《钉型水泥土双向搅拌桩复合地基技术规程》(JG/T024-2007);(6)《钉型水泥土双向搅拌桩技术加固软土地基的理论与应用》;(7)《浙江省台州湾大桥及接线工程第TS14合同段两阶段施工图设计》;(8)《浙江省交通建设工程质量和安全生产管理办法》浙政令【2012】300号;(9)类似工程的施工经验。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

温州市站西路二期(站南路—瓯海大道)工程第二施工标段钉形水泥土双向搅拌桩施工方案浙江实强建设有限公司温州市站西路二期工程Ⅱ标项目部2013年4月20日目录第一部分:工程概况及编制依据 (2)一、工程概况二、编制依据第二部分:主要施工技术方案 (3)一、施工综述二、主要材料供应三、主要施工方案第三部分:施工质量保证措施 (8)一、质量目标和创优计划第四部分:施工进度计划及控制措施 (9)一、施工进度计划要求二、机械设备需求计划及控制三、施工人员需求计划及控制四、施工进度保证措施第五部分:安全文明施工保证措施 (11)一、安全生产保证措施二、文明施工主要技术措施三、环境保护保持措施钉形双向水泥土搅拌桩施工方案第一部分:工程概况及编制依据一、工程概况1、工程简介温州市站西路二期(站南路—瓯海大道)位于温州市瓯海区潘桥镇林桥头村,路段总体呈南北走向,北起瓯海大道,南至站南路,红线宽50m,起点桩号K2+837.86,终点桩号K4+880,全长约2042.14m。

本工程同时是104国道温州过境段改建工程(永嘉张堡至瓯海桐岭段)一段,G104温州改建工程含本工程预留高架。

本项目道路等级按城市主干道Ⅰ级技术标准,设计行车速度为60公里/小时。

2、施工标段本标段为第二施工标段,桩号K3+700~K4+880,路线全长1.180km。

主要工程内容为:道路、桥涵、给排水、电力管道、交通标线、照明及交通设施工程的施工。

本标段当桥头路段淤泥层厚度小于20m时,桥头30m范围内路基采用钉形水泥土双向搅拌桩处理,钉形水泥土双向搅拌桩呈正三角形分布,靠近桥台20m路段中心间距180cm,后10m路段中心间距200cm。

搅拌桩上部桥扩大头直径D=1m,水泥用量为260Kg/m;下部桩径d=0.5m,水泥用量为65Kg/m。

搅拌桩采用普硅42.5#水泥,水灰比为1:0.45~1:0.55。

具体处理范围及相关参数见下表:钉形水泥土双向搅拌桩处理参数表另本工程墙身高度大于3m的挡墙,挡墙基础也采用钉形水泥土双向搅拌桩处理。

二、编制依据1、施工设计图纸。

2、已完成的施工组织设计、总体施工计划及相关调整补充计划。

3、1S09001:2000质量标准文件及标准化现场施工的有关细则。

4、采用的技术规范和标准《钉形水泥土双向搅拌桩复合地基技术规程》苏JG/T024-2007《建筑地基处理技术规范》JTJ79-2002《土工试验方法标准》GB/T50123-1999《城镇道路工程施工与质量验收规范》CJJ1-2008第二部分:主要施工技术方案一、施工综述本工程钉形双向水泥搅拌桩上部扩大头直径D=1.0m,水泥用量为260Kg/m;下部桩径d=0.5m时,水泥用量为65 Kg/m。

桥台部位布桩时,注意留出桥台灌注桩的位置,可适当调整与灌注桩有冲突的桩位,与灌注桩的净距应大于1m。

为确保搅拌桩基础的整体性及上部荷载的均匀传递,在桩顶面设置30cm砂砾垫层,并铺设一层双向土工格栅。

钉形与双向水泥搅拌桩材料要求采用强度等级42.5级的普通硅酸盐水泥,水灰比0.45~0.55。

扩大头部分采用4搅2喷工艺施工,下部桩体采用2搅1喷工艺施工。

桩深25m以内,喷浆压力不小于0.5MPa。

桩体设计强度(90天无侧限)为1.20MPa,双向土工格栅,要求延伸率≤10%,抗拉强度≥80KN/m。

二、主要材料供应水:在施工场地附近的阳桐河内用水泵抽取符合设计标准要求的水进行施工,或采用自来水,但保证硫酸盐含量不超过2700mg/L,含盐量不得超过5000mg/L,PH值不得小于4。

水泥:在本地建材市场采购。

三、主要施工方案2.1技术交底施工开始前,由项目技术负责人向全体施工人员进行施工工艺、工序质量标准和质量保证措施等交底,运用全面质量管理办法,强化工序管理,做到人人明确、个个把关、分工合作,确保优质、快速、安全和文明施工。

2.2设备选型根据设计要求选用DM-3机械型号桩机设备。

施工机械选定后核实场地地基承载力是否满足桩机施工要求,如不满足采取相应工程措施。

钉形水泥土双向搅拌桩机设备主要有:a底盘、b支架、c箱体、d同心双轴钻杆、e 自动伸缩钻头等组成。

2.3施工准备(1)施工现场应具备施工用水、用电、施工道路畅通。

(2)施工场地平整,地耐力应满足桩机施工要求。

(3)应完成场地邻近建筑、道路、管线、高压输电线、构筑物、边坡、环境等保护措施。

(4)施工工艺参数的确定,在没有施工资料和地质条件比较复杂的场地应先进行试桩,并根据设计要求进行施工工艺参数试验,同一工程地质条件下试桩数应不少于3根。

试验桩的地质条件应具有代表性,试验桩应与工程桩一致。

(5)工艺性试桩应获得的参数:①掌握满足设计单桩喷浆量(由水泥掺入量、水灰比计算)的各种技术参数,如钻杆下沉和提升速度、喷浆压力、断浆量、搅拌机转速、进入持力层电流和钻进速度等(供参考的双搅桩机械参数:下沉速度0.5~0.8m/min;提升速度0.7~1.0m/min;内钻杆转速≥50r/min;外钻杆转速≥70r/min;下沉时喷浆压力0.25~0.40MPa)。

②掌握下沉和提升的阻力情况,选择搅拌头形式、电机功率与搅拌叶片的宽度和倾角等(供参考的双搅桩机叶片宽度80~100mm;叶片厚度25~40mm;叶片倾角10~20度)。

③检验室内试验所确定的配合比、水灰比是否便于施工,是否需要添加外加剂等;④检验桩身的无侧限抗压强度是否满足设计要求;⑤检验复合地基承载力是否满足设计要求。

⑥根据试桩参数调整施工组织设计和施工方案。

⑦搅拌翼片的枚数、宽度、与搅拌轴的垂直夹角、搅拌头的回转数、提升速度应相互匹配,符合下式关系,确保加固范围内任何一点的土体均能经过20次以上搅拌。

⑧施工时应保持搅拌桩机底盘水平和导向架垂直,搅拌桩的垂直度偏差不得大于1%,桩位偏差不得大于50mm,桩径、扩大头深度和处理深度不得小于设计值。

2.4施工工艺流程图钉形搅拌桩施工工艺流程图a) 搅拌机就位:搅拌机到指定桩位并对中;b) 喷浆下沉:启动搅拌机,使搅拌机沿导向架向下切土,同时开启送浆泵向土体喷水泥浆,两组叶片同时正、反向旋转(外钻杆逆时针旋转,内钻杆顺时针旋转)切割、搅拌土体,搅拌机持续下沉,直到扩大头设计深度;c) 施工下部桩体:改变内、外钻杆的旋转方向,将搅拌叶片收缩到下部桩体直径;喷浆切土下沉:两组叶片同时正、反向旋转切割、搅拌土体,搅拌机持续下沉,直到设计深度,在桩端应就地持续喷浆搅拌10秒以上;d) 提升搅拌:搅拌机提升、关闭送浆泵,两组叶片同时正反向旋转搅拌水泥土,直至扩大头底面标高;e) 伸展叶片:改变内外钻杆的旋转方向,将搅拌叶片伸展至扩大头径;提升搅拌:提升钻杆,两组叶片同时正反向旋转搅拌水泥土,直到地表或设计桩顶标高以上50cm;f) 切土下沉:搅拌机沿导向架向下切土,同时开启送浆泵,向土体喷水泥浆,两组叶片同时正、反向旋转切割、搅拌土体,搅拌机持续下沉,直到扩大头设计深度;g) 提升搅拌:关闭送浆泵,两组叶片同时正反向旋转搅拌水泥土,直到地表或设计桩顶标高以上50cm,完成单桩施工。

2.5成桩要求施工前必须保证机架垂直,偏差不大于1%,保证机架底盘水平。

桩位偏差不大于50mm,桩径和扩大头高度不小于设计值。

桩长由设计和施工工艺参数控制,施工至设计桩底附近应注意最后30s电流和进尺参数,其值由工艺性试桩确定。

成桩过程中应控制水泥浆的比重,并符合有关技术要求。

2.6施工资料的整理在施工过程中应及时对每根桩做好施工记录。

及时办理汇总、验收、签证等手续。

2.7施工安全管理施工现场临时用电应按照《施工现场临时用电安全技术规程》JGJ46-2005执行。

施工机械安全生产应按照《建筑机械使用安全技术规程》JGJ33-2001和J119-2001执行。

施工现场安全生产按照《建筑施工安全检查标准》JGJ-59-99执行。

2.8成桩质量检查钉形双向水泥搅拌桩质量控制应贯穿施工全过程。

施工过程中随时检查施工纪录和计量纪录,并对照规定的施工工艺对每根桩进行质量评定。

检查重点是:水泥用量、桩长、内外钻杆转速、搅拌机提升和下沉速度、停浆处理方法和单桩施工时间等。

施工准备阶段,应对原材料质量、计量设备、搅拌叶片的伸展直径和机械性能进行检查。

施工前应检查桩位放样偏差,其容许偏差应控制在±50mm。

施工过程中应检查机架的垂直度、机架底盘的水平度、水泥浆比重、搅拌机提升和下沉速度以及钻机下沉最后30s的电流和钻进速度等。

单桩施工结束后,应对桩位偏差、桩径、单桩水泥用量以及单桩施工时间进行检查。

其中桩位偏差不大于50mm,桩径和单桩水泥用量不小于设计值,单桩施工时间不小于由工艺试桩确定的时间值。

2.9桩身质量检测钉形双向水泥搅拌桩成桩7天后采用浅部开挖观察桩体成型情况和搅拌均匀程度,并可检验桩身直径,作好记录,检查频率为1‰,且不少于3根。

钉形双向水泥搅拌桩成桩28天后应进行标准贯入试验和取芯进行室内无侧限抗压强度测试。

为保证试块尺寸,钻孔直径不小于108mm。

检验桩数应随机抽取总桩数的5‰,且不少于3根。

钉形双向水泥搅拌桩扩大头部分宜在小直径桩外取芯,通过芯样对桩长、扩大头长度、强度、均匀性等综合评价。

2.10承载力检测钉形双向水泥搅拌桩复合地基承载力检验应采用复合地基静载试验和单桩载荷试验。

载荷试验必须在桩身强度满足荷载试验条件,并宜在成桩28天后进行。

检验数量为总桩数的1‰~2‰,且每个单项工程不少于3点。

2.11质量检测标准钉形双向水泥搅拌桩质量检验标准参见第三部分:施工质量保证措施一、质量目标和创优计划1.1工程质量目标在本工程的施工过程中,将严格执行公司ISO9001:2000质量管理体系文件要求,加强质量全过程的监控,确保工程质量达到优良标准。

1.2工程质量创优计划及控制(1)建立创优质工程工作小组1、项目部成立创优工程工作小组,由项目经理任组长,组员由项目部总工程师、副总工程师、工程、技术、质量部门负责人员组成,全面督促工程质量、进度以及对施工队伍、工程施工材料、机械的选用、调配。

施工前编制各单项方案和质量程序控制,施工过程中,落实跟踪措施,检查方案的落实及质量情况及时进行调整,落实最优、最佳的方案,付诸实施。

2、创优工作责任制,层层分解落实到人,项目部开展全过程质量监控管理工作,实施全过程的动态质量管理,施工现场从各施工区到班组建立,健全质量管理小组。

根据钉形双向水泥搅拌桩工程特点,结合以往施工经验,通过计划、实施、检查、总结的工作程序,以达到不断提高工作质量标准的目的,为创优目标工程提供先决条件。

3、工作小组参与钉形双向水泥搅拌桩施工队伍的考察选择,择优汰劣,确保素质过硬、管理到位的专业队伍或班组进场施工。
