某防波堤临时用电施工组织设计方案【精品文档】

合集下载

水利设施现场临时用电施工计划

水利设施现场临时用电施工计划

水利设施现场临时用电施工计划
1. 引言
本文档旨在制定水利设施现场临时用电施工计划,确保施工期间的电力供应安全和稳定。

本计划涵盖了临时用电的需求、供电方案、安全措施以及监测和紧急应对措施等内容。

2. 临时用电需求
根据水利设施的施工需求,我们确定以下临时用电需求:
- 施工现场临时照明
- 施工设备临时用电
- 施工人员生活用电
3. 供电方案
为满足临时用电需求,我们制定了以下供电方案:
- 与当地电力公司协商,申请临时用电接入
- 安装临时用电设备,包括发电机组和配电箱
- 配置所需的电缆和插头插座,确保供电线路的安全可靠
4. 安全措施
为保障施工期间的电力供应安全,我们采取以下安全措施:
- 严格按照电力设备操作规程进行操作,确保设备正常运行
- 定期检查临时用电设备,确保其状态良好
- 制定应急预案,以应对可能的电力故障和事故
5. 监测和紧急应对措施
为确保临时用电的稳定供应,我们将采取以下监测和紧急应对措施:
- 监测临时用电设备的运行状态,及时发现并解决问题
- 配备专业人员进行设备故障排除和维修
- 如发生紧急情况,立即采取相应措施,确保施工现场人员的安全
6. 结论
本文档制定了水利设施现场临时用电施工计划,包括临时用电需求、供电方案、安全措施以及监测和紧急应对措施等内容。

通过执行本计划,我们将确保施工期间的电力供应安全和稳定,为水利设施的顺利建设提供可靠的电力支持。

护坡临时用电方案

护坡临时用电方案

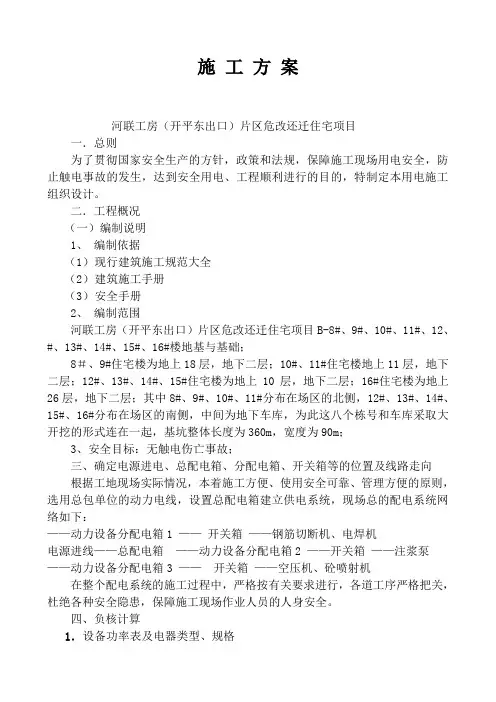

施工方案河联工房(开平东出口)片区危改还迁住宅项目一.总则为了贯彻国家安全生产的方针,政策和法规,保障施工现场用电安全,防止触电事故的发生,达到安全用电、工程顺利进行的目的,特制定本用电施工组织设计。

二.工程概况(一)编制说明1、编制依据(1)现行建筑施工规范大全(2)建筑施工手册(3)安全手册2、编制范围河联工房(开平东出口)片区危改还迁住宅项目B-8#、9#、10#、11#、12、#、13#、14#、15#、16#楼地基与基础;8#、9#住宅楼为地上18层,地下二层;10#、11#住宅楼地上11层,地下二层;12#、13#、14#、15#住宅楼为地上10层,地下二层;16#住宅楼为地上26层,地下二层;其中8#、9#、10#、11#分布在场区的北侧,12#、13#、14#、15#、16#分布在场区的南侧,中间为地下车库,为此这八个栋号和车库采取大开挖的形式连在一起,基坑整体长度为360m,宽度为90m;3、安全目标:无触电伤亡事故;三、确定电源进电、总配电箱、分配电箱、开关箱等的位置及线路走向根据工地现场实际情况,本着施工方便、使用安全可靠、管理方便的原则,选用总包单位的动力电线,设置总配电箱建立供电系统,现场总的配电系统网络如下:——动力设备分配电箱1 ——开关箱——钢筋切断机、电焊机电源进线——总配电箱——动力设备分配电箱2 ——开关箱——注浆泵——动力设备分配电箱3 ——开关箱——空压机、砼喷射机在整个配电系统的施工过程中,严格按有关要求进行,各道工序严格把关,杜绝各种安全隐患,保障施工现场作业人员的人身安全。

四、负核计算1.设备功率表及电器类型、规格设备数量、功率、漏电保护器表室外照明及其它机具设备用电量为100.9 KW五、选择导线截面(一)从开关箱至用电设备导线截面选择计算如下:1)导线负荷计算:根据计算公式:I MAX=K*P/√3VcosΦ计算从开关箱至各用电设备之间电缆截面,其中查《工厂供电》系数K取0.9,功率因数cosΦ取0.75。

堤防工程临时用电专项方案

堤防工程临时用电专项方案

一、编制依据1、《低压配电设计规范》GB50054-952、《建筑工程施工现场供电安全规范》GB50194-933、《通用用电设备设计规范》GB50055-934、《供配电系统设计规范》GB50052-955、《施工现场临时用电安全技术规范》JGJ46-20056、湘江西岸堤防整治工程第一标段现场实际情况,与业主签订的合同文件及湘江西岸堤防整治工程第一标段施工设计图二、施工条件(一)工程概况本项目位于大河西先导区的坪塘片区,东临湘江而建,北起莲坪路,南至巴溪大道,是规划的六横六纵路网骨架的东纵线,它的建设必将加快城市建的进程,通过滨江景观效果的改善,将向南辐射提升湖湘创意文化园,对该片区的整体开发发挥重大的促进作用同时也对河西新城的社会、经济发展具有十分重要的意义。

本标段桩号:K0+020~K1+020,本标段全程1公里,本项目为城市道路,标准横断面形式为:8.5m(沿江景观带)+7.5m(游览机动车道)+1.5m(绿化带)+3.0m(人行道) +1.5m(绿化带)=22m,堤顶设计高程为39.23~39.46,堤型为土堤+装配式防浪墙结构,该工程由长沙市水利水电勘测设计院和湖南大学设计研究院有限公司联合设计,湖南省核工业岩土工程勘察设计研究总院负责勘察,湖南湘江新区投资集团有限公司负责开发和建设,长沙市城规工程建设监理有限公司监理该工程,本项目由我司—湖南捞刀河建设集团有限公司承建。

本工程是国家战略湘江新区重点工程、民心工程之一,工期紧、内容多、范围广,施工难度较大,对机械化作业程度要求较高。

根据实际需要本工程中将配备多台用电设备,结合该特点,为贯彻国家安全生产的法律法规,保障施工现场用电安全,防止触电和电气火灾事故发生,结合现场实际情况,特编制本方案。

(二)施工现场临时用电量统计1.施工用电机械设备数量表湖南捞刀河建设集团有限公司湘江西岸堤防整2、施工现场室外照明之和ΣP3=20(KW)3、生活及办公室内照明之和ΣP4=50(KW)三、临时用电设计(一)现场踏勘与初步设计1、本工程位于长沙市湘江新区湘江西岸,地形较为复杂,堤外坡即为湖南省湘江河,根据本工程的具体情况,拟在施工区内K0+330处1#进场道路右侧设置315KVA变压器一台,作为K0+020~K0+500段施工用电及项目部生活用电电源。

防波堤施工组织设计方案.doc全文可读

防波堤施工组织设计方案.doc全文可读

防波堤施工组织设计方案.doc全文可读一:防波堤施工组织设计方案一:前言该施工组织设计方案旨在规范防波堤施工的组织和管理,确保施工过程安全高效。

二:项目概况1. 项目名称:防波堤施工项目2. 施工地点:XXX海域3. 施工单位:XXX施工公司4. 施工期限:XX年XX月-XX年XX月三:施工组织机构1. 总体组织架构a. 项目经理b. 施工总监c. 技术负责人d. 安全负责人e. 质量负责人f. 环保负责人g. 劳动力调度人员2. 人员职责a. 项目经理负责协调项目各项工作,与相关单位沟通协调。

b. 施工总监负责指导施工工艺、施工方法等,并对施工单位进行监督。

c. 技术负责人负责施工技术方案的编制与审核。

d. 安全负责人负责制定安全管理制度,并负责安全教育培训。

e. 质量负责人负责施工质量控制与验收。

f. 环保负责人负责环保措施的制定与实施。

g. 劳动力调度人员负责劳动力的调配与管理。

四:施工工艺1. 预处理工艺:清理施工区域,进行土方开挖。

2. 沉箱安装工艺:安装并固定沉箱,进行沉箱下沉。

3. 钢筋混凝土浇筑工艺:设置钢筋模板,进行混凝土浇筑。

4. 防波堤护面工艺:进行防波堤护面的施工。

五:施工进度安排1. 施工前期准备:交底、某某2. 施工节点安排:某某、某某3. 施工总进度计划:某某、某某六:安全管理措施1. 安全教育培训计划:在项目开始前进行安全教育培训。

2. 安全设施设置:设置安全警示标识、安全防护栏等。

3. 施工作业途中安全控制要点:某某、某某4. 火灾防护措施:某某、某某七:质量管理措施1. 施工质量控制:某某、某某2. 现场质量监督:设置监理人员进行现场监督。

3. 施工工艺要求:某某、某某八:环境保护措施1. 现场环境保护要求:某某、某某2. 废弃物处理:某某、某某九:附件本文档涉及附件详见附件部分。

附件名称:某某材料清单十:法律名词及注释1. 法律名词1:相关注释2. 法律名词2:相关注释二:销售合同模板一:合同双方甲方(销售方):名称:XXX公司地址:XXX法定代表人:XXX联系方式:XXX乙方(购买方):名称:XXX公司地址:XXX法定代表人:XXX联系方式:XXX二:产品信息产品名称:XXX型号:XXX数量:XXX单价:XXX总价:XXX三:交货条件1. 交货地点:XXX2. 交货日期:XXX年XX月XX日前(具体交货日期根据双方协商确定)四:质量要求1. 产品质量符合国家相关标准,保证合格率达到XX%以上。

打印版-边坡治理施工临时用电施工方案1

打印版-边坡治理施工临时用电施工方案1

边坡治施工临时用电专项施工方案审批人:________________审核人:________________编制人:________________施工单位:时间:一、工程概述 (2)二、安全保证体系 (3)三、现场主要施工机械 (3)四、配电线路布置 (4)五、开关箱的配电箱的设置 (4)六、配电箱及开关箱制作要求 (4)七、接零 (5)八、施工现场照明 (6)九、防雷保护措施 (6)十、安全用电技术措施 (6)十^一、安全用电组织措施 (8)十二、预防电气火灾措施临时用电方案一、工程概述:1、边坡治理工程位于XXX大道,是XXXX项目的边坡治工程,边坡长度307.00m,高度20.60〜33.00m,采用锚索及锚杆+格构梁的支护结构,整个工程采注浆锚索(杆)、格构及喷射混凝土面层联合锚固。

边坡支护工程项目繁多、锚索锚杆钻孔、注浆、混凝土搅拌,用电量大为确保施工现场安全用电,保证工程顺利进行。

根据设计要求及等有关规范编制临时用电措施。

2、本工程临时用电电源由甲方提供从低配房引出,其自动开关额定电流400A能满足施工要求,供电为TN-S系统。

配电系统设置室内总配电房,实行三级配电保护。

3、施工现场的电气总平面图是以电源位置及现场实际情况和机械设备、工程位置,生活服务设施位置相互关系而布置的。

4、编制依据(1)治理工程施工图;(2)《建设工程施工现场供用电安全规范》GR50194-93(3)《建设施工安全检查标准》JGJ59-99;(4)《施工现场临时用电安全技术规范》JGJ46-2005;(5)施工现场所需施工机械;、安全保证体系:三、现场主要施工机械四、配电线路布置1、室外线路(非电缆部分)采用绝缘电线外套PVC管埋墙敷设。

2 、采用三相五线制系统供电,离地面高度不少于2.5米。

3、室内配线用绝缘导线,用PVC t敷设。

4 、所有电缆的接头牢固可靠,并绝缘包扎,能保证绝缘强度,不承受张力,并保证不进水,不易受潮。

防波堤工程施工方案范本

防波堤工程施工方案范本

防波堤工程施工方案范本一、工程概况(一)项目名称:XXX港综合性防波堤工程(二)建设地点:XXX港(三)建设单位:XXX港务局(四)设计单位:XXX设计院(五)施工单位:XXX建筑工程有限公司(六)工程概述:本项目是为了加强XXX港的防波功能,保护港口设施和航道安全。

工程包括X座防波堤和X座防波墙的建设,总长X公里,主要材料为X混凝土和X石块。

(七)工程规模:预计总投资XX亿元,工程周期X年。

二、施工准备阶段(一)施工方案论证:施工单位必须在施工前进行方案论证,包括对施工方案的可行性、安全性、节能性等方面进行全面评估。

(二)临时设施安排:在施工前,施工单位应依据设计要求和场地情况制定临时设施布置图,包括施工用房、临时电力设施、施工水源等。

(三)施工人员培训:施工单位应对参与本工程施工的施工人员进行安全、质量和技术方面的培训,确保人员具备相应的技能和素质。

(四)施工材料采购:施工单位应按照工程进度计划和质量要求,提前采购施工所需的主要材料,保证施工进度和质量。

(五)安全措施落实:施工单位应按照相关法律法规和工程安全生产要求,制定并严格落实安全生产方案,确保施工安全。

(六)环保措施落实:施工单位应遵守环保法律法规,加强对施工过程中的环境保护措施,减少施工对环境的影响。

(七)现场踏勘:施工单位应派遣专业人员对施工现场进行踏勘,熟悉施工环境和地形地貌,并制定适合的施工方案。

(八)施工设备检查:施工单位应对所需施工设备进行检查和维护,确保施工设备良好状态。

三、施工技术方案(一)施工图纸审核:施工单位在施工前应对设计单位提供的施工图纸进行认真审核,确保施工图纸的完整性和准确性。

(二)开挖与填埋:根据设计要求和现场实际情况,施工单位应合理安排开挖和填埋过程,确保工程质量。

(三)混凝土浇筑:施工单位应按照施工图纸要求,合理安排混凝土浇筑工艺流程,确保混凝土工程质量。

(四)石块铺设:施工单位应按照设计要求和施工图纸,合理铺设石块,确保石块工程质量和固定效果。

防波堤临时用电施工组织设计方案

防波堤临时用电施工组织设计方案

防波堤临时用电施工组织设计方案
一、前言
随着社会的不断发展和城市的不断建设,许多工程项目都需要
在防波堤上进行,而这些工程项目所需的施工用电也是必不可少的。

因此,本人在针对防波堤临时用电施工组织设计方案时,已经开展
了详细的调研和分析,提出以下的建议和方案,以供各位参考。

二、施工用电的安全保障
在进行防波堤临时用电施工组织设计之前,必须先考虑到施工
用电的安全保障问题。

这是因为,如果安全措施不到位,会造成极
大的人身伤害和财产损失。

因此,在施工用电的安全保障上,必须
采取以下的措施:
1、确保施工用电的设备和材料符合规定和要求,并经过检测合
格才能使用。

2、对施工现场进行电气线路的隔离,并在使用前进行检查和验证,确保符合标准和要求。

3、工程现场要设置有效的防雷设备,并定期检查和维修,以保
障施工用电的安全。

4、参与施工的工程人员必须接受必要的安全教育和培训,掌握
施工用电的相关知识和技能。

5、施工场地要保持整洁有序,避免杂物堆放于电气设备附近,
以免引起爆炸或火灾。

堤防工程临时用电施工方案

堤防工程临时用电施工方案

堤防工程临时用电施工方案一、施工现状随着城市建设的不断扩大和人们的生活水平的提高,越来越多的人涌入城市,占领着城市的每个角落。

而在城市建设中,堤防工程作为城市水利保障的重要工程之一,其施工也变得越来越重要。

而在堤防施工中,用电也是必不可少的一环,只有正确地规划和设置临时用电施工方案,才能保证施工的质量和顺利进行。

二、临时用电施工方案针对堤防工程施工过程中的用电需求,我提出以下临时用电施工方案:1. 用电负荷评估在堤防工程施工过程中,需要启动大型机械设备和使用各种电动工具。

因此,需要对电力负荷进行评估,以确保临时用电系统满足用电需求。

根据负载大小,选择适当容量的发电机是临时用电系统的重要组成部分。

2. 用电线路布置方案在电力负荷评估的基础上,需要针对不同的用电点确定合理的用电线路布置方案。

布置方案应考虑到用电设备的位置、用电点之间的距离、线路材料的选用等多方面因素。

3. 用电设备安装和调试对于大型机械设备和电动工具,需要按照标准程序进行安装和调试。

对于小型设备,安装则可以参考厂家的使用说明书。

4. 用电设备维护和保养在施工过程中,需要一直关注用电设备的状况,及时发现并排除设备故障。

对于一些大型机械设备,需要按照规定的维护保养流程进行定期检查。

5. 用电安全防范措施在临时用电施工方案中,保障安全是一个非常重要的环节。

需要设置专人负责临时用电系统的运行和维护工作,对于用电设备进行专门的防火、防爆等安全防范措施。

三、总结堤防工程施工中的临时用电施工方案,是一个复杂的体系。

正确的规划和布置方案,以及对设备的及时维护和保养,是临时用电系统能够长期平稳运行的关键。

在施工过程中,我们需要密切关注用电安全问题,确保施工过程的安全。

只有这样,才能使整个堤防工程施工顺利进行,保证了城市的水利保障。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

临时用电施工组织设计
工程名称:天**** 延伸一期工程编制单位: *******程局第一工程公司技术负责人:
编制:
报送日期:2005年12月25日
临时用电施工组织设计
一.编制依据:
1、《施工现场临时用电安全技术规程》建设部(JGJ46—88);
2、《建设工程现场供电安全规程》(GB50194—93)
3、《漏电保护器安装和运行》(GB13955-92)
4、《建筑施工安全检查标准》(JGJ59-99)
5、《施工现场临时用电安全管理规定》(QG/YH8.1.6-99)
6、《漏电电流动作保护器》(GB6829-86)
7、《建筑施工安全检查标准》(JGJ59-99)
8、《天津港北防波堤延伸一期工程》(TJGB200527)
二.工程用电概况:
1、主要施工用电:
⑴2m3混凝土搅拌站2座;
⑵1m3混凝土搅拌站1座;
⑶施工现场现浇砼51423m3;
⑷500t旋转吊1台;
⑸200t门机1台;
⑹20t门机3台;
⑺现场照明、生活、办公用电。

2、用电来源
预制场所有用电均由电力公司提供,现场设有2台630KVA变压器和1台500KVA变压器。

三.负载计算:
1.1#变
500T旋转吊:
主钩电机 132KW×2台副钩电机 90KW
旋转电机 15KW×2台变幅电机 132KW 因变幅电机不与主钩电机同时运行,故变幅电机不在本计算之内 K d=0.25 tanΦ=1.73
P C=0.25×(132×2+90+15×2)=96 KW
Q C=1.73×96=166.1 KVar
S C=(962+166.12)1/2=191.85 KVA
2.2#变
⑴门吊
200T门吊一台:
主卷扬电机 37KW×2台横移电机 7.5 KW×2台
20T门吊3台:
主卷扬电机 18.5KW×2台行走电机 4 KW×2台
横移电机 0.8 KW×2台
K d=0.25 tanΦ=1.73 K∑P=0.95 K∑q=0.97
P C=0.25×(37×2+7.5×2+18.5×3+4×2×3+0.8×2×3) ×
0.95=41.3 KW
Q C=1.73×43.4×0.97=72.9 KVar
S C=(41.32+72.92)1/2=83.79 KVA
⑵电焊机 39.5 KVA×4台
K d=0.35 tanΦ=1.33 K∑P=0.95 K∑q=0.97
P C=0.35×39.5×4×0.95=52.6 KW
Q C=1.33×55.3×0.97=71.4 KVar
S C=(52.62+71.42)1/2=88.68 KVA
⑶空压机 7.5 KVA×4台振捣器 1.5KW×10台
K d=0.8 tanΦ=0.75 K∑P=0.95 K∑q=0.97 P C=0.8×(7.5×4+1.5×10)×0.95=34.2 KW
Q C=0.75×36×0.97=26.2 KVar
S C=(34.22+26.22)1/2=43.08 KVA
⑷现场照明12KW K d=0.8 tanΦ=0
P C=0.8×12×0.95=9.2 KW
Q C=0
S C=9.2 KVA
⑸班组 20KW K d=0.85 tanΦ=0.8
P C=0.85×20=17 KW
Q C=0.8×17=13.6 KVar
S C=(172+13.62)1/2=21.77 KVA
2#变:S C总=83.7+88.68+43.08+9.2+21.77=246.6 KVA
3.3#变
⑴原2m3拌合站
主机 37KW×2台斜皮带机 30KW 平皮带机 7.5KW
空压机 5.5KW 水泥搅龙 5.5KW 水泵5.5KW
K d=0.6 tanΦ=0.88 K∑P=0.95 K∑q=0.97 P C=0.6×(37×2+30+7.5+5.5×3)×0.95=73 KW
Q C=0.88×76.8×0.97=65.6 KVar
S C=(732+65.62)1/2=98.14 KVA
⑵新2m3拌合站。
