四质量标准1主控项目1所选用的材料必须符合要求技术交底工程名称昱馨家园居住小区一期2楼交底部位内墙粉刷石膏工程编号20115102石膏腻子粘结牢固墙面不能有龟裂等
技术交底
工程名称
昱馨家园居住小区一期 2#楼
交底部位
内墙粉刷石膏
工程编号
日期
2011-5-10
一、施工准备 1、技术准备: 对施工工人进行技术交底,并要求施工好样板间待甲方确定认可后方可进行大面积施工,必须坚
持样板先行的原则。 2、材料要求
(1) 腻子:底层石膏腻子及面层石膏腻子。应有产品合格证、出厂日期及使用说明。
3、施工现场准备 施工要求的架高物件按要求搭设完毕。 4、作业条件 (1)墙面必须干燥,基层含水率不得大于 6%~8%。 (2)墙面的设备管洞应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐。 (3)门窗安装完毕。 (4)先做好样板间,经检查确定合格后,再组织进行大面积施工。 (5)湿作业已完成并具备一定的强度,周围环境比较干燥。 5、机具准备
技术交底
工程名称
昱馨家园居住小区一期 2#楼
交底部位
ቤተ መጻሕፍቲ ባይዱ
内墙粉刷石膏
工程编号
日期
2011-5-10
(2)石膏腻子粘结牢固、墙面不能有龟裂等。 2、一般项目 墙面平整,阴阳角顺直。 五、成品保护 1、操作前注重门窗及其他相关的部位的污染。 2、施工完的墙面,随时用木板或小方木将口、角等处保护好,防止碰撞造成损坏。 3、拆脚手架或高凳时,要轻拿轻放,严防碰撞已完活的墙面。 4、不得磕碰弄脏墙壁面等。 六、安全环保措施 1、施工前,应检查脚手架、马凳等是否牢固。 2、施工前应集中工人进行安全教育,并进行书面交底。 3、施工现场严禁设油漆材料仓库,场外的仓库应有足够的消防措施。 4、施工现场应有严禁烟火安全标语,现场应设专职安全监督保证施工现场无明火。 5、每天收工后应尽量不剩材料,不准乱倒,应收集后集中处理。废弃物按环保要求分类消纳。 6、现场清扫设专人洒水,不得有扬尘污染。打磨粉尘用潮布擦干净。 7、施工现场周边应根据噪声敏感区域的不同,选择低噪声设备或其他措施,同时应按国家有 关规定控制施工作业时间。 8、施工作业时操作工人应配戴相应的劳动保护设施。 七、质量记录 (1)材料应有合格证、环保检测报告,报甲方监理验收。(2)质量验评资料。

内墙粉刷石膏饰面技术交底

内墙粉刷石膏饰面技术交底
4、墙面抹灰(刮料浆)
抹灰前喷适量水湿润基层,抹灰厚度小于5mm的可以直接使用面层型粉刷石膏。抹厚度为5~20mm的,可以先用底层型粉刷石膏打底,再用面层型粉刷石膏罩面。
参加交底人员:
记录人

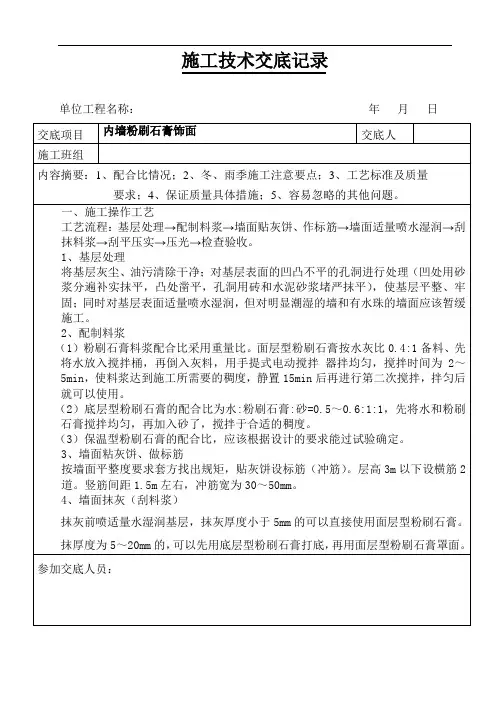

施工技术交底记录
单位工程名称:年月日
交底项目
内墙粉刷石膏饰面
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
1、基层处理
将基层灰尘、油污清除干净;对基层表面的凹凸不平的孔洞进行处理(凹处用砂浆分遍补实抹平,凸处凿平,孔洞用砖和水泥砂浆堵严抹平),使基层平整、牢固;同时对基层表面适量喷水湿润,但对明显潮湿的墙和有水珠的墙面应该暂缓施工。
2、配制料浆
(1)粉刷石膏料浆配合比采用重量比。面层型粉刷石膏按水灰比0.4:1备料、先将水放入搅拌桶,再倒入灰料,用手提式电动搅拌 器拌均匀,搅拌时间为2~5min,使料浆达到施工所需要的稠度,静置15min后再进行第二次搅拌,拌匀后就可以使用。
6、冬期施工
(1)冬期施工室内抹粉刷石膏饰面,环境温度应该在5℃以上。
(2)粉刷石膏料浆上墙的温度应该在5℃以上,料浆不得受冻的料浆不能使用。如果室内温度较低,可以用15~30℃左右的温水拌制料浆。
(3)抹灰前,做好门窗洞口的封闭工作,不得在冻结的基层上施工。施工完毕,粉刷石膏没有干燥前不得受冻,并保证在采暖的条件下进行施工。
施工技术交底记录
单位工程名称:年月日
交底项目
内墙粉刷石膏饰面
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题。
一、施工操作工艺

粉刷石膏安全技术交底

粉刷石膏安全技术交底
12、夜间施工应有足够的照明
13、所有电动工具应小心使用,注意伤人,电源应设专业人员操作
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
粉刷石膏安全技术交底
工程名称
交底日期
施工单位
分项工程名称
交底提要
1、进入施工现场,应正确佩戴安全帽,遵守工地各项规章制度。
2、操作时要正确佩戴防护用品,要戴口罩、手套、穿工作服。
3、施工现场严禁吸烟。
4、施工所采用的马凳必须牢固,不得在马凳上垫物操作,作业前先进行检查。
5、在架体上作业必须佩戴安全带并合理使用。
6、作业期间不得打闹,不得酒后作业。
7、做到文明施工、活完场地清,各工种之间互相配合,注意交叉作业及污染。
8、认真执行样板引路制度,遵守安全操作规程及项目部一切规章制度,保证施工质量及安全生产。
9、施工人员进入施工现场前,必须进行现场安教育。
10、电源必须有专业人员操作,不允许擅自接断电源
11、施工完成后马凳应轻拿轻放,不能随意乱放,注意伤人。

粉刷石膏技术交底[1]

粉刷石膏技术交底[1]
二、施工流程:
清除污垢→湿润墙面→找方冲筋(或灰饼)→粘贴玻纤网格布→底层抹灰→刮板找平→取冲筋条→修补平整→阴阳角处理→面层涂刮→蘸水压光→清洗工具→成品保护
三、基层处理:
1、对基层墙体表面凹凸不平部位应认真刮平或用砂浆补平;对一些外露的钢筋头必
须打掉;并用水泥浆封闭抹平以免墙面出现锈斑。对墙体砂浆残渣,混凝土墙面的隔离剂污垢必须清除干净。
3、合理选择施工机械设备,杜绝使用不符合节能、环保要求的设备、机具和产品,选择的设备功率与负载相匹配。
4、散料运输:施工现场的垃圾严禁凌空抛洒并及时清运。运输车辆驶出现场前要将车轮和槽帮冲洗干净。
5、严禁室内住宿,随地大小便。
6、加强绿色管理注意节材、节能、节水、节电。
7、不要碰撞墙面、阳角、窗角、口角,搬运东西不要靠墙放置、不要踩踏窗台、防止破坏棱角。
表C1-3技术交底记录
工程名称
资料编号
001
交底部位
内 墙 粉 刷 石 膏
日期
交底内容:
一、作业条件:
1、主体工程及砌体施工完毕。
2、水电或其他各种管线必须安装完毕,并堵好管洞。
3、如门窗框已安装完毕,需进行遮盖保护,以免抹灰时污染和损坏。
4、对各类相关部门的预留口,应进行临时封堵,并做出标志。
5、对其他已施工完毕并需要防护的部位进行妥善的遮盖。
5、粉刷石膏抹灰,底层厚度一般3-5㎜即可。如因墙面不平或其他原因,抹灰层超过6㎜的,应分层施工,下层应在上一层料浆终凝后方可进行。
6、底层石膏施工时,单面墙体必修一次性做到顶部,分次施工的时间差不得超过半日,以保证平整度和观感质量。
五、质量标准ຫໍສະໝຸດ 1、保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之

内墙粉刷石膏安全技术交底模板

内墙粉刷石膏安全技术交底模板

一、交底目的为确保内墙粉刷石膏施工过程中的安全,预防安全事故的发生,特进行安全技术交底。

二、交底内容1. 施工人员要求- 所有参与施工人员必须经过安全教育和技能培训,具备相应的操作资格。

- 作业人员应穿戴符合安全要求的工作服、安全帽、手套、防护眼镜等个人防护用品。

2. 施工场地安全- 施工现场应设置明显的安全警示标志,并保持通道畅通。

- 施工区域应设有安全防护设施,如围栏、警戒线等,防止无关人员进入施工区域。

- 高处作业时,应搭设稳固的脚手架,并设置安全网。

3. 施工材料安全- 石膏粉等施工材料应存放于干燥通风处,避免受潮结块。

- 材料搬运时应小心轻放,防止材料滑落造成伤害。

4. 施工工艺安全- 施工前应检查墙面基层,确保墙面平整、干燥、无裂缝、无油污。

- 刮腻子时应先从上往下刮,避免刮伤手指。

- 刮腻子过程中,如需站立,应确保脚下稳固,避免滑倒。

- 涂刷石膏时,应避免涂料飞溅到眼睛或皮肤上,如不慎溅入,应立即用清水冲洗。

- 施工过程中,如遇施工人员身体不适,应立即停止作业,并送医检查。

5. 电气安全- 施工现场应使用符合安全标准的电气设备,并定期检查。

- 电动工具应使用漏电保护器,确保安全使用。

- 严禁私拉乱接电线,防止触电事故发生。

6. 火灾安全- 施工现场应配备灭火器等消防设施,并定期检查。

- 施工过程中,严禁吸烟和使用明火。

- 施工结束后,应确保现场无火种、火源。

三、交底时间(此处填写交底时间)四、交底人(此处填写交底人姓名及职务)五、接受交底人(此处填写接受交底人姓名及职务)六、注意事项1. 施工过程中,如遇突发情况,应立即停止作业,并采取相应措施进行处理。

2. 施工结束后,应对施工现场进行清理,确保无安全隐患。

七、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。

(完)。

粉刷石膏抹灰施工技术交底

粉刷石膏抹灰施工技术交底

粉刷石膏工程技术交底1、适用范围1.1 用于混凝土墙面、加气混凝土砌块墙面等各类基底的底层和面层抹灰。

1.2 石膏砂浆抹灰范围:卧室、客厅、起居室、书房、餐厅。

2、1.3水泥砂浆抹灰范围:楼梯、井道、厨房、卫生间、自行车坡道、汽车坡道、无障碍坡道、门厅、地下室、自行车库。

施工准备2.1.1粉刷石膏:采用粉刷石膏应有合格证和实验报告。

1、 2.1.2施工材料水灰比的控制材料名称工程部位面层粉刷石膏底层粉刷石膏水粉刷石膏水粉刷石膏墙体混凝土墙面0.42 1 0.64 1 加气砼墙面0.52 1 0.70 12.2机具设备搅拌器、刮板、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。

2.3作业条件2.3.1抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后施工。

2.3.2抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。

2.3.3室内抹灰之前,宜先做好屋面防水及室内必要的封闭保温工作。

2.3.4抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体联结是否牢固。

对连接处的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实。

若缝隙较大时,应在水泥砂浆中掺细石子;水泥混合砂浆种掺少量麻刀嵌塞,使其塞缝严实。

铝合金门窗及塑料门窗框与墙体之间的缝隙,应按设计要求嵌填。

2.3.5混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。

2.3.6抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。

2.1.7粉刷石膏的应用范围及技术指标:分类项目单位 专用型粉刷石膏 可操作时间min ≥50 初凝时间min ≥60 终凝时间 min ≤2403、操作工艺3.1工艺流程:3.2加气块与混凝土墙面抹粉刷石膏:3.3.1. 基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实。

粉刷石膏安全技术交底范本模板

粉刷石膏安全技术交底范本模板

一、交底对象接受交底人员:所有参与粉刷石膏作业的施工人员、管理人员交底时间:____年__月__日二、作业内容1. 工程名称:________________2. 作业部位:________________3. 作业班组:________________三、作业前的准备工作1. 工具检查:确保所有工具(如锤子、刷子、刮刀等)完好无损,无松动、断裂等情况。

2. 材料准备:检查粉刷石膏等材料的质量,确保符合国家相关标准和规范要求。

3. 人员培训:对施工人员进行粉刷石膏施工技术培训,使其掌握正确的施工方法。

四、安全技术交底内容1. 施工现场环境:(1)确保施工现场环境整洁,无障碍物,确保施工通道畅通。

(2)对施工现场进行定期检查,确保无安全隐患。

2. 人员安全:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)高空作业时,必须使用安全绳,确保安全。

(3)严禁酒后作业,严禁在施工现场吸烟、使用明火。

3. 工具设备安全:(1)所有工具设备必须符合国家相关标准和规范要求。

(2)高空作业时,必须使用专用工具,严禁使用普通工具。

(3)机械设备运行时,严禁人员进入作业区域。

4. 粉刷石膏施工安全:(1)施工前,对墙面进行清理,确保无油污、锈蚀等。

(2)粉刷石膏时,注意控制施工厚度,避免出现裂缝、脱落等现象。

(3)施工过程中,注意保持通风,防止施工人员吸入有害气体。

(4)施工结束后,及时清理施工现场,确保无污染。

5. 应急措施:(1)发生意外事故时,立即停止作业,迅速撤离现场。

(2)采取有效措施,防止事故扩大。

(3)立即上报事故,配合相关部门进行调查处理。

五、交底要求1. 所有接受交底人员必须认真听取安全技术交底内容,并做好记录。

2. 施工过程中,严格执行安全技术交底要求,确保施工安全。

3. 班组长对施工人员进行安全技术交底,确保每位施工人员了解并掌握安全操作规程。

六、签字确认交底人:________________接受交底人:________________注:本模板仅供参考,具体交底内容可根据实际情况进行调整。

室内粉刷石膏抹灰工程技术交底

室内粉刷石膏抹灰工程技术交底

内墙饰面工程粉刷石膏一、材料要求:1面层粉刷石膏:凝结时间不小于60min、不大于8h。

细度0.2mm筛余量小于等于40%。

抗折强度大于3.0MPa,抗压强度大于5.0MPa。

2底层粉刷石膏:凝结时间不小于60min、不大于8h。

细度0.2mm筛余量小于等于40%。

抗折强度31234应用1:356梁等凸出墙面的混凝土剔平。

四、操作工艺:(一)工艺流程:1.基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。

砖墙墙面需将表面尘土、砂浆清理干净。

刷建筑胶一遍,配合比为建筑胶:水=1:42.抹灰饼:按墙上己弹的基准线,分别在门口角、垛、墙面等处抹灰饼。

(清水混凝土墙面垂直度、平整度好的基层,可不做本道工序)3.抹底层粉刷石膏:将底层粉刷石膏抹在基底上。

用尺板或刮杠紧贴灰饼上下刮平,每次厚3.接缝处理:在两种材料的接缝处抹3mm厚底层粉刷石膏,宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。

不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。

4.抹底层粉刷石膏:待接缝处的砂浆完全干燥后,将底层粉刷石膏抹在基底上。

用尺板或刮杠紧贴灰饼上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。

5.抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。

建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。

压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。

6.抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆,厚约7-8mm,表面用木抹子搓毛。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底部位
变电站各楼层内墙面及顶棚
工种
抹灰工
技术交底内容
3.1.5其它掺合料:界面剂、防裂剂、聚合物等外加剂,必须符合设计要求及国家产品标准的规定,其掺入量应通过样板做法和试验确定。
3.1.6抹灰及粉刷石膏施工用到的其它材料必须有出厂合格证、材料检测报告单。进场时需对材料名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。
8.3根据施工进度提前做好材料计划,合理安排材料的采购、进场时间和批次,减少库存,材料堆放整齐,一次到位,减少二次搬运。
8.4抹加气块墙面底层灰或粉刷石膏灰前,应在墙下沿地面清扫干净,可将抹底层灰或粉刷石膏灰过程中掉下的落灰收回继续使用。但已凝结或将要凝结的浆料块不可再用,因此在抹加气块墙面底层灰及底层粉刷石膏灰时必须随时把落地灰收回使用,以免浪费。
7.1门窗框上残存的粉刷石膏浆应及时清理干净,钢制门窗框安装前应检查保护膜的完整,如采用水泥嵌缝时应用低碱性的水泥,缝塞好后应及时清理,并用洁净的棉丝将框擦净。
7.2室内墙面抹粉刷石膏前宜在门框根部500mm~600mm高范围内,钉铁皮或木板保护,防止施工中碰坏。
7.3粉刷石膏层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证粉刷石膏层有足够的强度。
4.7抹水泥砂浆踢脚板(墙裙):有水泥砂浆踢脚的房间或公共过道,在抹水泥砂浆踢脚的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆,厚约7~8mm,表面用木抹子搓平。在底层灰达到五六成干时,用1:3水泥砂浆抹罩面灰,抹平、压光,上口用靠尺切割平齐,墙面踢脚抹灰完成后,出墙面厚度应一致,凸出墙面厚度为7mm。
现场施工技术管理表格
内墙抹灰及粉刷石膏施工技术交底
表格编号
WJBZ-SSXZ-
工程名称
立水桥110kV变电站及附属设施工程
施工单位
中国建筑第五工程局有限公司
交底部位
变电站各楼层内墙面及顶棚
工种
抹灰工
技术交底内容
4.5制备浆料:每次搅拌浆料的量不可太多,一般在2小时以内用完,使用过程中不允许陆续加水,对于已凝结的抹灰砂浆或粉刷石膏灰浆决不能再加水搅拌使用。
4.8阴阳角处理:室内墙面阴角要用粉刷石膏找方正和吊垂直,在粉刷石膏抹灰未干前用刮杠刮平并吊垂直,不一的地方用阴角抹子修补方正;室内门窗口的阳角和门窗套、柱子阳角,均应抹水泥砂浆护角,其高度为2m,护角每侧宽度不小于50mm,阳角、门窗套上下和过梁底面要方正。操作方法仍是先刷好一遍聚合物水泥砂浆,用1:3水泥砂浆打底,再用水泥砂浆与灰饼(标筋)找平。做护角要两面贴好灰板,待砂浆稍干后再用素水泥膏抹成小圆角,护角厚度应超出墙面底灰一个罩面灰的厚度,成活后与墙面灰层平齐。
《北京市电力公司输变电工程标准工艺应用手册》(2013年版)
2、作业条件
2.1主体结构及二次砌体结构工程已施工完毕并经监理验收合格。
2.1砌块墙上水电或其它各种管线已安装完毕,并堵好管洞。
2.3如内墙上水电线盒或消防箱已安装好,则线盒及消防箱周边需进行遮盖保护,以免抹灰或粉刷石膏时污染和损坏。
2.4对各楼层相关部位的预留洞口,已进行了临时封堵并做了标志。
7.4油工刷油漆时应注意油桶不要从架子上碰下去,以防污染墙面,同时油工不可蹬踩窗台,防止损坏棱角。
7.5保护好墙面的预埋件、水电管线槽、孔、盒及消防箱等。
8、安全生产、文明施工及环保措施
8.1进入施工现场的工人必须佩戴安全帽并系好帽带,酒醉工人严禁上班作业。
8.2抹墙面较高处或顶棚的粉刷石膏时必须采用搭设稳固的架子,严禁采用加气块等不稳定的材料垒叠后搭设成的架子施工。
3.1.4钢丝网:必须具有整体性好、耐久性能好、抗腐蚀抗锈蚀能力强、抗拉强度高等特点,其规格要符合网眼不大于12.7mm×12.7mm,丝径一般为0.9mm。
现场施工技术管理表格
内墙抹灰及粉刷石膏施工技术交底
表格编号
WJBZ-SSXZ-
工程名称
立水桥110kV变电站及附属设施工程
施工单位
中国建筑第五工程局有限公司
3.1.2砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬清洁,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
3.1.3底层粉刷石膏:60min≤凝结时间≤8h,细度0.2mm筛余量小于或等于40%,抗折强度大于2.5MPa,抗压强度大于4.0MPa,质量应符合《粉刷石膏》JC/T517规定。
4.1基层处理:抹灰或粉刷石膏打底前应对基层进行处理,特别是混凝土墙面,对墙体表面凹凸不平部位应认真刮平或用砂浆补平;对一些外露的钢筋头必须打掉,涂上防锈漆后用水泥浆封闭抹平,以免墙面出现锈斑;对砂浆残渣、油漆、隔离剂、污垢等必须清除干净。
4.2张挂钢丝网:根据设计及电力公司标准工艺要求,加气块墙面在抹灰前必须满挂钢丝网,并越过混凝土墙面100mm。
6.1空鼓、开裂和烂根:由于粉刷石膏施工前基层底部清理不干净或不彻底,刮粉刷石膏前不浇水,每层粉刷石膏刮得太厚,跟得太紧;对于混凝土墙面,光滑表面不剔毛、也不甩毛,甚至混凝土表面的酥皮也不剔除就刮粉刷石膏灰;加气混凝土砌块表面没清扫,不喷水抹灰就刮粉刷石膏灰,刮灰后也不养护。为解决好空鼓、开裂的质量问题,应从四方面下手解决:第一粉刷石膏施工前的基体清理和浇水;第二加气混凝土砌块墙面必须满挂钢丝网后抹灰;第三施工操作时分层分遍压实应认真、不马虎;第四施工后及时喷水养护,并注意操作地点的洁净,抹粉刷石膏层一次性抹到底,克服烂根。
6.5面层接槎不平、颜色不一致:槎子甩得不规矩,留槎不平,故接槎时难找平。注意接槎应避免在块中,应留置在分格条处,或不显眼的地方;外抹石膏一定要采用同品种、同批号进场的石膏灰,以保证抹灰层的颜色一致,施工前基层喷水一定要到位,便于操作,避
现场施工技术管理表格
内墙抹灰及粉刷石膏施工技术交底
表格编号
WJBZ-SSXZ-
4.6抹灰或底层粉刷石膏、刮板找平、取灰饼、修补平整:将底层砂浆(粉刷石膏:砂=1:2)抹在基层(混凝土墙、抹完灰后的加气块墙)墙面上,用尺板或刮杠紧贴灰饼上下刮平,达到墙面垂直度和平整度要求。底层粉刷石膏厚度一般达到5mm即可,即一次性成活。如因墙面不平或其它原因,粉刷石膏层超过8mm的,应分层施工,每层厚度不超过5~7mm(与常规的水泥混合砂浆抹灰工程相同),下层应在上一层料浆终凝后方可进行。
现场施工技术管理表格
内墙抹灰及粉刷石膏施工技术交底
表格编号
WJBZ-SSXZ-
工程名称
立水桥110kV变电站及附属设施工程
施工单位
中国建筑第五工程局有限公司
交底部位
变电站各楼层内墙面及顶棚
工种
抹灰工
技术交底内容
5.1.2粉刷石膏施工厚度超过8mm的将分层进行,分层抹粉刷石膏厚度应符合国家规范的要求,如因墙面不平总厚度大于或等于35mm时,应采取有效的加强措施。砌块墙、混凝土墙相互交接处表面的粉刷石膏,应采取防止开裂的加强措施。当采用钢丝网时,分别过砌块墙、混凝土墙相互交接处缝的搭接宽度不应少于100mm。
工程名称
立水桥110kV变电站及附属设施工程
施工单位
中国建筑第五工程局有限公司
交底部位
变电站各楼层内墙面及顶棚
工种
抹灰工
技术交底内容
5.2.5技术要求:
①石膏细度2.5mm和2mm筛的筛余百分数据;
②贮藏和运输时不能受潮和混入杂物;
③生产日期不超过三个月,不同型号和等级的石膏分别存放。
6、粉刷石膏施工应注意的事项
6.2滴水线(槽)不符合要求:不按规范规定留置滴水槽,窗台、碹脸下边及楼梯间侧边应留置滴水槽,在施工时应设分格条,起条后保持滴水槽有10mm×10mm的槽,严禁刮完粉刷石膏灰后用溜子划缝压条,或用钉子划沟。
6.3分格条、滴水槽处起条后不整齐不美观,起条后应用素水泥浆勾缝,并将损坏的棱角及时修补好。
6.4窗台吃口:同一层的窗台标高不一致。为保证外饰面抹灰线条的横平竖直需拉通线找规矩,故造成窗台吃口,影响使用,首先要求结构施工时标高要正确,考虑好抹灰层厚度,并注意窗台上表面抹灰应伸入框内10mm,并应勾成小圆角,上口应找好流水坡度。
现场施工技术管理表格
内墙抹灰及粉刷石膏施工技术交底
表格编号
WJBZ-SSXZ-
工程名称
立水桥110kV变电站及附属设施工程
施工单位
中国建筑第五工程局有限公司
交底部位
变电站各楼层内墙面及顶棚
工种
抹灰工
技术交底内容
1、交底执行标准名称及编号
《建筑工程施工质量验收统一标准》(GB50300-2011)
《建筑装修工程质量验收规范》(GB50210-2011)
5.2.2护角、孔洞、槽、盒周围的抹灰表面应边缘整齐、方正、光滑,与墙体的缝隙应填塞饱满,表面平整光滑。
5.2.3内墙粉刷石膏抹灰工程质量允许偏差和检验方法应符合下表规定:
项次
项目
允许偏差
检验方法
中级
高级
1
立面垂直
4
2
用2m托线板检查
2
表面平整
4
2
用2m靠尺或楔形塞尺检查
3
阴阳角垂直
4
2
用2m托线板检查
4
阴阳角方正
4
2
用20cm方尺和楔形塞尺检查
5
分格条(缝)平直
3

拉5m小线和尺量检查
注:中级抹灰本表第四项阴角方正可不检查。
5.2.4有排水要求的部位(如楼梯间)应做滴水线(槽),滴水线(槽)应整齐顺直,滴水线槽应内高外低。
现场施工技术管理表格
内墙抹灰及粉刷石膏施工技术交底
表格编号
WJBZ-SSXZ-
4.3湿润墙面:用喷雾器对墙面均匀喷水,因加气块墙的吸水速度很快,需间隔地反复喷2~3次,保证其吸水深度达到10mm以上,但在墙面抹灰或底层粉刷石膏时不能有阴水。
