成都ifs建筑方案成都IFS(International Financial Square)位于中国四川省成都市锦江区,是一座集写字楼、购物中心、酒店等多种功能于一体的综合性高层建筑群。
IFS建筑方案充分体现了现代化、环保和可持续发展的理念,并成为成都市全球化发展的标志性建筑。
该项目由一整座大厦和连属的购物中心组成,总建筑面积达到48万平方米。
IFS建筑采用了现代化的设计和技术,外立面以玻璃幕墙为主,充分利用自然光线,使整个建筑在白天时显得明亮通透,夜晚则通过建筑自身的照明效果熠熠生辉。
IFS的外观设计独特而现代,整个建筑以简约、流线型为主导,表达了时尚、国际化的氛围。
建筑外墙采用了不同形状的银色面板装饰,增添了一种未来感,使其在市区中独树一帜。
除了外观独特外,IFS在建筑内部也倡导绿色节能的理念。
建筑内部采用了智能化设计,实现了节能和减少污染的目标。
例如,大厦内部采用高效的隔热材料,使空调在夏季保持凉爽的同时,减少能源的浪费。
此外,IFS还配备了现代化的智能建筑管理系统,可以监测和控制建筑内能源的使用,提高能源的利用效率。
IFS的购物中心是成都市重要的商业地标之一,吸引了众多国内外的知名品牌入驻。
购物中心采用四层楼的空间设计,每层楼都有明确的功能分区,并且与写字楼连通。
购物中心内部装修豪华,氛围高雅,为消费者提供了一个愉悦的购物体验。
同时,IFS还拥有五星级的酒店作为配套设施,为来访的商务人士和游客提供高品质的住宿体验。
酒店大堂宽敞明亮,装饰精美,客房内设施齐全,服务周到细致,让客人在享受舒适的环境中得享休闲和放松。
总之,成都IFS建筑方案体现了现代化、环保和可持续发展的理念,成为成都市全球化发展的标志性建筑。
其独特的设计和智能化的建筑管理系统,使其成为中国西部地区的重要商业中心和旅游目的地。
IFS的成功也为成都的经济发展和城市形象提供了有力的支持,并为其他城市的发展提供了借鉴和参考。
中国西部国际金融中心可行性研究报告

中国西部国际金融中心可行性研究报告目录第一篇项目建设背景第二篇项目建设的社会意义第三篇中国西部国际金融中心规划建设设计理念第四篇项目建设的工程设计及主要经济指标第五篇项目开发建设及经营组织与实施计划第六篇项目投资估算和资金筹措分析第七篇项目的销售收入及利润估算第八篇项目的经济效益评价分析第九篇项目的不确定性分析第十篇项目可行性结论十三朝古都的西安一直是中国西部重要的政治、经济、文化、科研、教育和交通中心。
投向西部的资金、技术、人力只有从西安才能真正走进西部,才能真正推动西部的发展。
西安是是中国西部大开发的动力核心!实施西部大开发,加快西部地区发展,是党中央总揽全局,面向新世纪作出的重大决策。
西部大开发为加快西安的发展提供了难得的历史机遇。
西安区位优势非常明显。
西安地处我国两大经济地带的结合部,是西部地区和陇海兰新经济带上最重要的中心城市和联接东西、贯通南北的交通、通讯枢纽,是资金、人才、技术、信息等要素的重要聚集地。
第一篇项目建设背景一、西安宏观经济发展概况1、西安市国民经济和社会发展第十个五年计划发展主要目标◆经济发展与调控的预期目标:经济增长速度预期为年均12.5%左右,到2005年,按2000年价格计算的国内生产总值达到1170亿元以上,人均国内生产总值突破15000元,人口自然增长率控制在4.61%以内,全市人口控制在750万人以内。
◆经济结构调整的预期目标:2005年三次产业增加值比重调整到5:46:49,高新技术产业增加值占工业增加值的比重达到40%以上,旅游业总收入相当于国内生产总值的18%左右,非公有制经济增加值占国内生产总值的比重达到50%左右,城市化水平达到55%。
◆城市建设和生态环境的预期目标:到2005年,城市日供水能力达到172万吨,城市气化率达到90%,城市污水处理率达到60%,城市垃圾无害化处理率达到95%,人均城市道路面积提高到6平方米,城市建成区绿化覆盖率提高到37%,森林覆盖率提高到42%,城镇环境空气质量和地面水渠环境质量达到国家规定的功能区标准。
成渝共建西部金融中心规划

成渝共建西部金融中心规划
2021年12月,中国人民银行等部门联合印发《成渝共建西部金融中心规划》,目标到到2025年,西部金融中心初步建成。
金融体制机制更加优化,金融机构创新活力不断增强,金融开放程度显著提高,辐射集聚能力不断增强,支撑人民币“走出去”的区域战略地位更加凸显,金融生态环境明显优化,金融营商环境居全国前列。
现代金融体系更加健全,金融服务“一带一路”建设格局初步形成。
科创金融、普惠金融、绿色金融、消费金融、供应链金融等特色金融服务体系更加完善,基本建成中国(西部)金融科技发展高地。
《成渝共建西部金融中心规划》强调“统筹规划,一体推进;政府引导,政策共享;市场选择,优化配置;协同发展,互利共赢”,并明确了战略目标:到2035年,西部金融中心地位更加巩固。
临水专项施工方案

目录一、工程概况. (2)二、编制依据. (2)三、设计概括及现场勘查 (2)3.1 施工、消防用水系统设置 (2)3.2 生活用水系统设置 (3)3.3 排水系统设置 (3)3.4 应急排水系统设置 (3)四、施工现场用水量计算及管径选择 (4)五、临时给水布置及管材、设备选择 (5)六、给水管网施工步骤 (6)七、现场排水. (7)八、应急小组. (8)九、附图1:临时给、排水平面布置图附图2:临时给水系统示意图临时用水专项施工方案工程概况河畔新世界(成都)大二期一组团A区13-16号住宅及地下室工程位于成都市南郊华阳区,毗邻俯河及介于华牧路与新成仁路之间,建设单位成都心怡房地产开发有限公司,设计单位中国建筑西南设计研究有限公司,勘察单位四川省川建勘察设计院,监理单位成都万安建设项目管理公司。
工程类型为多层与高层住宅楼,地下室两层,含人防区域,结构类型为框架、框支剪力墙结构。
场区占地面积约18000M2总建筑面积117300M2本工程由10 栋高层住宅及地下2 层(局部一层)大底盘地下室组成。
1 ,2 号楼地上为10 层,高31.3m,剪力墙抗震等级为三级;11,12,13,14号楼地上为18层,高55.3m,剪力墙抗震等级为三级;15,16号楼地上为33层,高97.6m,21,22号楼地上为39层,高115.5m,剪力墙抗震等级为二级。
1号,2号,11号,12号分别各由4个单元组成,13, 14号楼分别由5个单元组成,各号楼每个单元地面上采用抗震缝分为独立的结构单元。
15,16号,21,22号楼均一个单元组成。
本工程结构混凝土分项工程材料拟全部采用商品砼。
现场临时用水主要由部分现场及生活区生活用水、现场临时消防及楼内施工生产用水三部分组成。
排水由现场雨水、现场施工清洗生产污水及部分生活污水排水组成。
二、编制依据1、《建筑设备安装通用图集91SB3给水工程》2、《建筑设备安装通用图集91SB4排水工程》3、《建筑施工安全检查标准》JGJ59—20 1 14、《给水排水设计手册》中国建筑工业出版社第二版7、施工现场勘测情况及项目部临时设施总平面布置图8、成都市建筑行业主管部门及公司有关要求三、设计概括及现场勘查临时用水包括:施工用水、生活用水、消防用水、雨水排水、污水排水。
西部金融中心建设规划(2010—2012年-四川)

西部金融中心建设规划(2010—2012年-四川)一、规划背景近年来,中国经济快速发展,金融事业也蓬勃发展,但是金融事业的发展一直没有达到西部地区的预期目标。
为了推动西部地区金融事业的发展,四川省政府制定了西部金融中心建设规划。
二、规划目标1. 产业转型升级通过打造金融中心来推动产业转型升级,让西部地区的经济发展更加平稳和可持续。
2. 金融体系建设通过建设金融中心来促进国内和西部地区资本市场的发展,从而实现西部地区资本市场在国内的领先地位。
3. 推动金融创新通过建设金融中心,促进金融机构的资源整合和金融创新,从而推动整个金融行业的健康发展。
4. 增强金融服务能力通过建设金融中心,提升当地银行等金融服务机构的服务能力,促进金融服务的质量和效率,让更多的企业和个人能够受益于金融服务。
三、规划主要内容1. 建设金融中心规划将在成都市的主城区和高新区建设两个金融中心,整合全省范围内的金融资源,提高四川省在全国金融市场的影响力和竞争力。
2. 完善金融体系规划提出了完善金融体系的具体措施,主要包括:加快发展金融机构、推广金融创新、提高金融服务水平等内容。
3. 建设金融人才培养基地为了支持金融中心建设和金融体系的完善,规划提出了建设金融人才培养基地的计划,通过优化金融人才培养的环境和机制,提高人才的素质和能力,确保四川省金融行业的可持续发展。
四、实施方案1. 抓住政策机遇利用国家、省、市等政策支持,加大资金投入,提高金融中心建设的财政投入比例,加快建设进度。
2. 强化园区建设完善金融中心的硬件设施和软件服务,提高金融从业人员的办公和生活环境,打造一流的金融园区。
3. 加强人才引进采取多种方式加强人才引进,培养和吸纳优秀的金融人才,支持金融中心的发展。
4. 推进金融创新加大对金融创新的支持力度,推动金融机构的创新和整合,提高金融服务的效率和水平。
五、预期效果通过规划的实施,预计将实现以下效果:1.提高四川省在金融市场的影响力和竞争力;2.推动产业转型升级,促进经济发展的平稳和可持续;3.促进国内和西部地区资本市场的发展;4.推动金融机构的资源整合和金融创新;5.提升当地银行等金融服务机构的服务能力,促进金融服务的质量和效率。
四川省西部金融中心建设规划

四川省人民政府关于印发《西部金融中心建设规划(2010—2012年)》的通知川府发[2010]8号各市(州)人民政府,省政府有关部门、有关直属机构,有关单位:《西部金融中心建设规划(2010-2012年)》已经省政府同意。
现予印发,请结合实际,认真组织实施。
西部金融中心建设规划(2010-2012年)金融是现代经济的核心。
金融业既是重要的现代服务业,也是经济发展不可或缺的要素保障。
四川省委九届四次全会提出打造西部经济高地,建设“一枢纽、三中心、四基地”的总体发展思路,其中“三中心”之一就是建设西部金融中心。
按照省委、省政府关于建设西部金融中心的战略部署,结合区域金融中心建设的基本特征,根据我省实际,制订本规划。
本规划包括西部金融中心建设的基本思路、总体目标和发展布局,建设西部金融中心的工作重点以及政策措施。
规划期限为2010-2012年。
一、发展现状(一)全省金融业发展现状。
改革开放以来,四川金融业发展迅速,对经济社会发展的支撑作用不断增强。
2009年末,全省共有银行业金融机构597家,其中法人机构554家、省级机构43家,银行业分支机构网点12475个;证券期货基金公司57家,其中证券法人机构4家、期货法人机构4家、基金分公司6家,证券业分支机构193个;保险业机构48家,其中产险22家、寿险26家,保险业分支机构4345个;全省共有金融业法人机构和分支机构17013个。
截至2009年末,全省金融机构本外币存款余额25128亿元,贷款余额15979亿元,在全国省(市、区)排名均列第7位。
2009年实现上市公司融资和再融资229亿元,同比增长60.32%;证券交易额4万亿元;保费收入579亿元,规模排名全国第7位。
金融机构数量和金融总量均位居中西部省(市)首位。
(二)建设西部金融中心的主要优势。
成都作为四川的政治、经济和文化中心,是连接华中、西北、西南的天然纽带,1993年被国务院确定为西南地区的科技中心、金融中心、商贸中心和交通、通信枢纽。
国际金融中心工程项目创优目标与质量保证措施

项目创优目标与质量保证措施一.工程简介本工程业主为房地产开发有限公司,位于市金融街。
该工程为全现浇框架剪力墙结构,占地面积约13000M2,总建筑面积128000M2,主体结构地下三层,地上二十五层,建筑高度97.2M。
是一座集超五星酒店与智能型酒店式公寓为一体的现代化建筑。
项目质量方针:周密策划,精心建造,优质高效,实现承诺。
项目质量目标:分项工程合格率100%,优良率90%,单位工程竣工交验达到优质工程标准。
工程质量创优计划:保市优,创省优,争鲁班。
二.质量保证体系为确保质量目标的实现,项目部成立了专门的领导小组,并做到分工明确,责任到人,具体如下:组长:***(负责总体策划、组织及全面工作)付组长:***(方案制定、措施的出台、现场培训、规范的学习)组员:***(具体方案的落实、检查、整改及预防措施)***(现场技术交底、检查与落实)***(资料的整理、各种辅助工作)***(现场试验及内业资料)***(内业资料管理)***(水暖专业技术管理、现场管理)***(电器专业技术管理、现场管理)***(执行方案、交底,工人培训、落实制度、执行措施等具体工作)***(现场组织、工序安排、班前教育、施工记录)***(现场消防)***(现场安全)三.质量保证措施(一)、施工组织设计、施工方案及技术交底1.施工组织设计:施工组织设计概念、层次要清楚,内容不能含糊,必须有指导性、有针对性、而且有很强的可操作性,严格符合规范要求,执行时要有严肃性,不能应付了事。
施工组织设计的编制中必须有如下内容:(1)编制依据:包括国家、规程、标准,设计图纸等等,阐述要清楚。
(2)工程概况:是对工程的整体介绍,内容要求简捷,语言严谨。
包括工程地点、面积、层数,结构形式,特殊要求,主要特色。
(3)施工部署:包括施工准备(人、机、料及其他)、施工组织(包括质量保证体系)、任务划分、总工期、总进度表、劳动力进场计划表、机械配置与部署、大型机械进场表、大型构件进场表、临水临电方案设计、总平面图、总施工部署、季节性施工安排。
西部国际金融中心简介11491275

总平图
泰信建设
成都市锦江区东大街10-3号地块 Chengdu Jinjiang District East Avenue Plot 10-3
附录3 总平面图
总用地面积 (M2) 建筑占地面积 (M2) 道路广场面积 (M2) 绿化面积 (M2) 总建筑面积 (M2)
其中:地上计容建筑面积 (M2) 地上不计容建筑面积 (M2) 地下建筑面积 (M2) 建筑密度 容积率 绿化率 停车位(个)
附录5 业态及分布
商业 Retail
商业 Commerce
泰信建设
成都市锦江区东大街10-3号地块 Chengdu Jinjiang District East Avenue Plot 10-3
附录5 业态及分布
办公 Office
办公 Office
泰信建设
成都市锦江区东大街10-3号地块 Chengdu Jinjiang District East Avenue Plot 10-3
第二机场
区域简析
泰信建设
成都市锦江区东大街10-3号地块 Chengdu Jinjiang District East Avenue Plot 10-3
附录2 区域简析
三环路
二环路
一环路
天府广场 (市中心)
西部国际 金融中心
城市环线 两大主干线 锦江(河景) 东大街
项目位于成都东大街金融一条街的核心区。成都市锦江区东大街被成都确立打造为“西部华尔街”。在成都建 设西部金融中心的战略中,东大街被赋予了重要的任务。目前该区域已经有汇丰、渣打、荷兰银行等7 家外资 银行在内的103 家金融机构。还有部分国际金融机构有意入驻该区域。未来三年内东大街将新增商务商业面积 100 余万平方米,酒店29 万平方米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

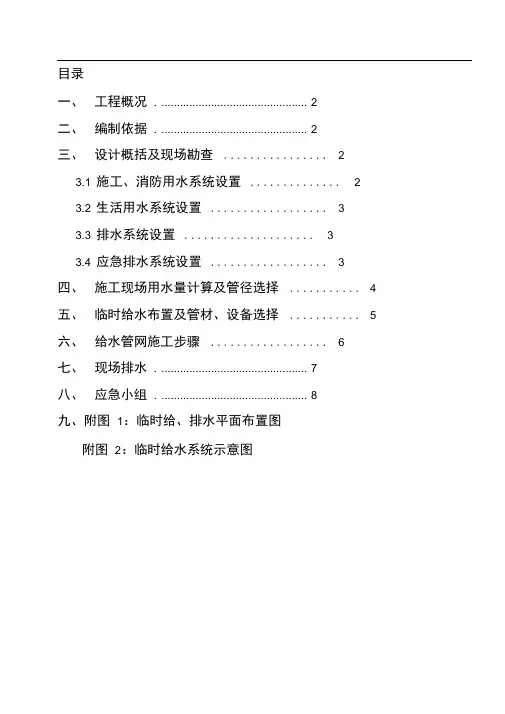

目录一、编制依据 (1)二、工程概况 (1)三、临水用水设计 (1)四、排水系统 (7)五、主要材料及施工要求 (8)六. 质量管理及技术资料管理 (8)七、临水维护 (8)八、附图 (9)一、编制依据:《高层民用建筑设计防火规范》GB50045(2005版);《建设工程施工现场消防安全技术规范》GB50720-2011;《建筑设计防火规范》GB50016-2006;《建筑灭火器配置设计规范》GB50140-2005;《建筑给水排水设计规范》GB50015-2003;《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;《建筑给水排水与采暖工程施工工艺规程》DB51/T 5052-2007;甲方提供的总图及相关技术资料;本工程总施工组织设计。
二、工程概况:西部国际金融中心项目地上包括四栋塔楼及商业裙房,地下室部分采用合用地下室。
其中,主楼(1号楼)地上57层,地上建筑最高点高度234.9米,主要功能设有星级酒店、甲级办公楼;银行副楼(2号楼)地上39层,建筑高度159.95米,主要功能甲级办公楼;住宅楼分为2栋设置,临磨坊街一侧的公寓楼(4号楼)地上47层,建筑高度144米,临清安街一侧的住宅楼(3号楼)地上46层,建筑高度141米;商业裙房地上6层,通过交通连桥将主楼和银行副楼连成一体;地下室部分,地下五层,地下五层地面标高-21.5m,主要功能为地下车库及设备用房。
三、施工现场临时消防、给排水系统的布置:布置原则:本着保证消防安全、环境保护且经济、实用的原则。
在充分考虑地下室施工阶段,施工现场及生活区的平面布置情况,地上部分施工阶段的前提下,根据业主提供的市政水源(总水表:西侧磨坊街,DN50)、市政排水管网位置进行综合布置设计。
包括以下内容:施工现场临时消防及给水布置,施工现场临时生活给排水布置,施工现场临时排水布置,工人生活区临时消防、给排水布置,降尘、环保用临时给排水布置。
(一)施工现场临时消防及生产给水布置:1、分阶段布置:1)地下室结构施工阶段:此阶段由于现场场地限制,无法设置集中临时消防泵房。
安装施工现场室外消火栓环管(DN150)及室外消火栓(DN65),水源由市政自来水提供。
由消防环管接出若干管线(DN25)沿基坑边缘下到坑底,以保证基坑内生产用水,所接立管随主体结构升高而逐渐缩短,直至到达正负零。
考虑到1#基础筏板为大体积混凝土浇筑,需布置降温水管,降温水源由现场周边基坑降水提供,为保证降温水管内水流循环通畅,在基坑降水池内加设一台11KW潜水泵进行加压,考虑到水泵连续作业时间长,若水泵故障造成损失大,故备用一台潜水泵。
降温水管布置图见附图一。
2)地上结构施工及装修阶段:此阶段初期(首个栋号回填至±0前)现场场地仍然紧张,无法设置集中临时消防泵房。
安装施工现场室外消火栓环管(DN150)及室外消火栓(DN65),水源仍由市政自来水提供。
部分出±0栋号由室外消火栓环管接DN25生产用水引入管,以保证地上结构部分正常施工及砼养护,备用水泵一台、4m3水箱一座,以保障因特殊原因无法及时完成回填导致室外临时消防泵房无法按时安装时的楼上用水。
布置图见附图二。
首个栋号回填至±0后,及时安排室外集中临时消防泵房安装施工,室外临时消防泵房内设临时消防兼生产供水水泵2台(180mH2O,30m3/h),水箱一座(24m3),沉淀池一座(18m3),临时消防泵房占地11mx3.6m,水源由室外降水井抽水提供。
临时消防泵房布置见附图三——附图六。
2、室外及各栋号临时消防及生产给水布置:1)室外临时消消防及生产给水系统布置:室外按50m的间距布置消火栓共12个,消火栓栓头DN65,每个消防栓处设明显的消防标志,在消火栓支管上设置DN20施工用水甩口。
在消火栓不能到达的部位准备灭火器,以备灭火使用。
考虑到消火栓最大工作压力为1.6MPa,静压超过0.5MPa即需要设置减压措施,故泵房接室外消防环管处设可调式减压阀,将压力降至0.5MPa以下。
2)室内临时消防及生产给水系统布置:室内临时消消防及生产给水水源由室外临时消防泵房从地下室外墙接至B1,于B1分供各栋号室内部分(地下室,地上部分)消防立管,临时消防及生产用水共用给水立管,立管管径为DN100。
按规范要求室内消火栓间距不大于30米,并保证同层相邻两个消火栓的水枪的充实水柱同时达到被保护范围内的任何部位,1#主楼、1#裙楼、2#、3#、4#分别设置临时消防兼生产给水立管,考虑到个别房间消防水龙带不能覆盖其区域,可在现场配备适量的灭火器,并且每天检查,有损毁等现象的及时更换。
消火栓布置平面图见附图七——附图十一。
室内临时消防立管管径均为DN100。
消火栓水枪设计采用19mm喷嘴,Ф65栓口,25m长麻质水龙带。
按照每层一根立管带一个消火栓设置。
在消火栓支管上设置一个DN20的施工用水预留口,为室内养护及湿作业提供施工用水。
3、系统分区:2#、3#、4#楼立管由室外临时消防泵房直接供至屋面,1#楼于36F增设临时消防转换泵房。
1#楼36F泵房内设临时消防兼生产供水水泵2台(100mH2O,30m3/h),水箱一座(15m3),由室外临时消防泵房供水,为37F至1#屋面提供消防生产供水。
具体布置见附图十二。
4、减压稳压:经过水力计算,室内1#、2#楼B5-24F,3#、4#楼B5-33F消火栓采用减压孔板减压。
(二)施工现场给水水量、水压计算及设备选型:1、施工现场临时消防及给水水量计算:主要包括:生产用水、生活用水和消防用水三种。
生产用水包括施工用水、施工机械用水;生活用水包括施工现场生活用水和生活区生活用水。
1)施工用水水量计算:计算公式:其中 q1 ──施工工程用水量 (L/s);K1 ──未预见的施工用水系数,取1.15;Q1 ──年(季)度工程量 (以实物计量单位表示),取值如下表;N1 ──施工用水定额,取值如下表;T1 ──年(季)度有效工作日(d),取256天;b ──每天工作班数(班),取1;K2 ──用水不均匀系数,取1.50。
用水定额列表如下:经过计算得到q1 =1.15×17440000.00×1.500/(256×1×8×3600)=4.08L/S。
2)施工机械用水水量计算:由于现场无大量用水机械,该项忽略。
3)施工现场生活用水水量计算:计算公式:──施工工地生活用水量 (L/s);其中 q3──施工现场高峰期生活人数,取300人;P1──施工工地生活用水定额,取值如下表;N3──施工工地生活用水不均匀系数,取1.30;K4b ──每天工作班数(班),取1。
用水定额列表如下:经过计算得到 q3 = 300.00×40.00×1.30/(1×8×3600)=0.54L/S。
4)生活区用水水量计算:由于工人生活区设于施工现场外,该项无。
5)现场临时消防用水量计算:根据消防范围确定消防用水量q5 =10.00L/S。
6)总用水量计算:施工工地总用水量Q可按以下组合公式计算:在此计算中得:Q =q5+(q1+q2+q3+q4)/2 =10.00+(4.08+0.00+0.54+0.00)/2=12.31L/S;最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。
最后Q还应增加10%,得出Q =12.31+1.23=13.54L/S;7)立管管路管径计算:计算公式:其中: d ──配水管直径(m);Q ──施工工地用水量(L/S);V ──管网中水流速度(m/s),取V=1.00(m/s);供水管径由计算公式:d=[4×13.54/(3.14×1.00×1000)]0.5=0.09m≈100mm,得出临时网路需用内径为100mm的供水管。
2、施工现场临时消防及给水水压计算:沿程阻力=(立管比摩阻*立管长度+环管比摩阻*环管长度)/10000局部阻力计算公式如下:局部阻力=沿程阻力*0.2水泵扬程计算公式如下:水泵扬程= 高差+末端剩余压头+(沿程阻力+局部阻力)*1.23、 设备选型:1) 水泵选型:根据以上计算,选择水泵型号如下:a 、 室外消防泵根据厂家样本,高度(长度)超过2m ,由于室外场地基础不理想,故考虑采用卧式水泵;1#楼36F 消防泵采用立式。
b 、 考虑经济原则,水泵泵体、叶轮均采用铸铁材质,泵轴采用优质碳钢或不锈钢。
c 、 考虑环保原则,水泵密封采用机械密封。
d 、 考虑水泵扬程较大,功率也较大,若采用直启直停会对现场临时电气网络造成影响,而且水锤现象严重,故考虑采用变频控制,实现软启软停。
e 、 由于水泵供水扬程较高,且供水量较大,供水较频繁,故水泵选型时应选用工作区域Q-S 曲线平稳的水泵。
2) 其他设备选型:a 、 稳压罐:考虑到施工用水滴漏现象比较普遍,而夜间用水量不大,故考虑设置稳压罐稳压。
根据经验公式:V = K ×Amax ×)1(min)max ()1min ()1max (+⨯-+⨯+Ppre P P P P 其中:K —水泵的工作系数,随水泵功率不同而变化,取1;Amax —水泵的最大流量(L/min );Pmax —水泵的最高工作压力(水泵停机时系统的压力);Pmin —水泵的最低工作压力(水泵启动时系统的压力);Ppre —气压罐的预充压力;V —气压罐的体积。
计算得出,气压罐参数如下:b、水箱、沉淀池:水箱容积应满足30分钟消防用水即可满足要求。
水箱材质采用5mm厚钢板焊接而成,内置加强筋。
18m3沉淀池,采用5mm厚钢板焊接而成,长x宽x高:3mx3mx2m。
具体构造图见附图七。
c、充水式潜水泵:室外临时消防泵房水源由地下水提供,采用充水式潜水泵(流量25m3/h,扬程30m,功率5.5KW),由水箱内浮球开关控制启停。
4、主要材料与施工要求:1)现场室外环状管网及楼内消火栓管道采用焊接钢管及管件。
2)消火栓系统管道≧DN65采用焊接连接,小于DN65的采用丝扣连接。
焊接钢管进场后要除锈刷漆,防锈漆两道。
3)埋地敷设管线应做防腐处理,埋地敷设横穿道路管线应做钢制套管,套管规格比管道规格大2号。
4)管道支吊架安装应根据管道规格,按照规范进行安装,安装时必须拉线调直,保证管道安装的安全性、合理性。
5)管道丝接根据管径不同套丝长度不同,管道连接好后外露丝扣麻丝清理干净,试压合格后接头部位刷防锈漆两道。
6)管道安装完成后要进行压力试验、冲洗,验收合格后再进行下道工序。
7)阀件:DN50及DN50以下全部为铜制球阀、DN50以上采用蝶阀,阀门压力等级为1.6MPa。
