临时设施搭设方案
工程现场临时设施方案

工程现场临时设施方案一、前言在施工现场,为了保障工程的顺利进行和工人的安全,需要设置临时设施。
这些临时设施包括生活区、办公区、仓储区、作业区等。
在本方案中,我们将详细说明各类临时设施的设置和管理办法。
二、临时生活区1.安排位置临时生活区一般设置在施工现场附近,方便工人的日常生活,同时也要确保与施工区域的安全距离。
生活区应离施工区域足够远,避免因为施工现场出现问题而危及工人生命安全。
2.搭建类型生活区的搭建类型应考虑施工场地的具体情况。
一般情况下,可以使用活动板房或者简易棚屋搭建生活区。
搭建材料应符合安全和环保要求,保障工人的生活质量。
3.设施配备临时生活区应配备必要的生活设施,包括宿舍、浴室、厨房、食堂等。
宿舍区应设有独立的床位和储物空间,保障工人的个人生活空间。
浴室和厨房应保持干净卫生,确保工人的健康和安全。
4.管理办法生活区的管理办法应该明确,包括卫生保洁、安全管理、消防安全等方面的要求。
同时,还要规定生活区的使用规定,禁止私设电线、乱搭乱建等行为,保证工人生活区的整洁和安全。
三、临时办公区1.安排位置临时办公区一般设置在施工现场的办公区域,便于施工管理人员和监理单位的日常办公。
办公区应与生活区相对独立,保障工程管理和工人生活的分开。
2.搭建类型办公区可以使用活动板房或者简易棚屋搭建。
办公区的搭建材料要求符合安全和环保标准,保障办公区的安全和健康。
3.设施配备临时办公区应配备必要的办公设施,包括办公桌、文件柜、会议桌椅、电脑、打印机等。
办公区内的设施应符合办公要求,并定期维护保养。
4.管理办法办公区的管理办法应明确规定,包括办公区的使用规定、办公设施的维护保养、电器使用安全等方面的要求。
管理办法应严格执行,保障办公区的安全和秩序。
四、临时仓储区1.安排位置临时仓储区一般设置在施工现场的仓储区域,保障施工材料和设备的储存和保管。
仓储区应与生活区和办公区相对独立,确保仓储设施对工人和管理人员的安全和健康没有影响。
某机场临时设施布置方案(最终版)

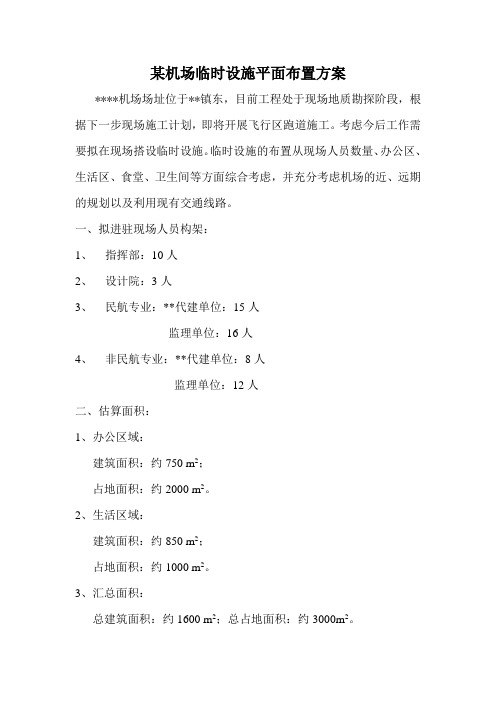

某机场临时设施平面布置方案****机场场址位于**镇东,目前工程处于现场地质勘探阶段,根据下一步现场施工计划,即将开展飞行区跑道施工。
考虑今后工作需要拟在现场搭设临时设施。
临时设施的布置从现场人员数量、办公区、生活区、食堂、卫生间等方面综合考虑,并充分考虑机场的近、远期的规划以及利用现有交通线路。
一、拟进驻现场人员构架:1、指挥部:10人2、设计院:3人3、民航专业:**代建单位:15人监理单位:16人4、非民航专业:**代建单位:8人监理单位:12人二、估算面积:1、办公区域:建筑面积:约750 m2;占地面积:约2000 m2。
2、生活区域:建筑面积:约850 m2;占地面积:约1000 m2。
3、汇总面积:总建筑面积:约1600 m2;总占地面积:约3000m2。
三、选择临时设施位置:方案一:红线外靠近现有道路租地优点:该方案位置不受航站楼方案变化和场内施工因素干扰、靠近现有交通线路方便通行。
无河道和房屋影响、无需铺设临时便道,故搭设周期较短、费用较小。
附近有原有村庄,水电及通信配套较为便利。
缺点:位置处于红线外需要租用土地。
方案二:方案一加部分生活用房租用当地养老院富余用房优缺点同方案一。
方案三:航站楼2座立交桥区域内的停车场优点:临时设施位置靠近目前现有交通线路,方便通行。
无河道和房屋影响,可利用现有的交通道路,无需铺设临时便道,前期较为便捷。
故搭设周期较短、费用较低。
该方案位置位于航站区、动力区、综合区的中心,从指挥部到各个施工现场距离较近。
附近有原有村庄,水电及通信配套较为便利。
缺点:位置在两个立交中间位置,因航站楼方案未定,该方案可能影响到未来航站楼及航站楼高架立交接线段的施工,可能会造成临时设施的二次搬迁。
紧邻变电站、给水站、污水站、供冷制热站、动力区,后期配套时,相关管线预埋可能要绕行。
方案四:发展用地优点:不受航站楼方案变化影响。
缺点:位置离现有交通线路较远,存在河道,固在该位置搭设临设需要填埋现有河道且需做一条临时交通线路,建设周期较长,费用较大。
临时设施施工方案

临时设施施工方案一、工程概况本工程为临时设施施工,主要包括临时办公区、生活区和生产区。
其中,办公区主要由办公室、会议室、休息室等组成;生活区包括宿舍、食堂、浴室等;生产区包括加工车间、仓库等。
二、施工目标本次施工的目标是建设安全、实用、环保、美观的临时设施,以满足施工需要,保障员工生活和生产活动的正常进行。
三、施工方案1、场地规划:根据现场情况和施工需求,对办公区、生活区和生产区进行合理布局。
同时,考虑到安全和环保因素,将办公区和生活区设置在离生产区一定距离的地方。
2、办公区建设:采用轻钢结构,以快速安装、拆卸为主。
内部设施包括办公桌椅、文件柜、电脑等基本办公设备。
同时,为了提高办公效率,将设置无线网络。
3、生活区建设:同样采用轻钢结构,以快速安装、拆卸为主。
宿舍内将配备床、衣柜、书桌等基本生活设施;食堂将设置餐桌椅和厨房设备;浴室将设置淋浴设施和储物柜。
4、生产区建设:采用钢结构或钢筋混凝土结构,以满足生产需要。
加工车间将配备相应的机械设备和工具;仓库将设置货架和堆放区。
5、安全设施:在各个区域设置相应的安全设施,如消防器材、安全出口等。
同时,为了保障员工安全,将在生活区和办公区设置监控设备。
6、环保设施:为了减少对环境的影响,将在生产区设置废水处理设备和噪音控制设备。
同时,为了减少垃圾产生,将设置分类垃圾桶。
四、施工流程1、准备工作:包括场地平整、设计交底等。
2、基础工程:包括场地硬化、给排水设施建设等。
3、主体结构:包括钢构安装、钢筋混凝土结构施工等。
4、内部设施:包括办公家具安装、生活设施安装等。
5、安全环保设施:包括消防器材安装、监控设备安装等。
6、验收工作:由甲方组织验收,验收合格后方可投入使用。
五、施工计划本次施工计划总工期为30天。
其中,准备工作计划用5天时间完成;基础工程计划用10天时间完成;主体结构计划用15天时间完成;内部设施安装计划用5天时间完成;安全环保设施安装计划用5天时间完成;验收工作在所有工程完成后进行。
临时设施方案

临时设施方案一、引言本文旨在提供一个临时设施方案,以满足特定场合或事件中的设施需求。
该方案将详细介绍临时设施的类型、布置、安全措施和管理等方面的内容,以确保临时设施的有效性和安全性。
二、临时设施类型根据不同场合和需求,临时设施可以分为以下几类:1. 临时住宿设施:包括帐篷、临时建筑、宿舍等,用于提供临时居住场所。
2. 临时用餐设施:包括临时餐厅、饮水站、厨房等,用于提供临时用餐和饮水服务。
3. 临时医疗设施:包括医疗帐篷、急救站、卫生间等,用于提供临时医疗服务和卫生设施。
4. 临时娱乐设施:包括舞台、音响设备、游乐设施等,用于提供临时娱乐和表演场所。
三、临时设施布置1. 场地选择:根据临时设施的类型和需求,选择合适的场地进行布置。
考虑到安全、便利和空间利用等因素,选择开阔平坦的场地,并确保与周边环境的协调。
2. 设施布局:根据临时设施的功能和使用流程,合理布置设施的位置和空间。
确保设施之间的通道畅通,方便人员流动和设备运输。
3. 设施搭建:根据临时设施的特点和要求,采取合适的搭建方式,如帐篷搭建、临时建筑搭建等。
确保设施的稳固性和安全性。
四、临时设施安全措施1. 火灾安全:在临时设施中设置灭火器、灭火器具等消防设施,并定期对其进行检查和维护。
同时,制定火灾应急预案,提供火灾疏散通道和安全出口,并进行火灾演练。
2. 电器安全:对临时设施中的电器设备进行安全检查,确保电线、插座等设备的正常使用和安全运行。
设置漏电保护器和过载保护器,防止电器故障引发火灾和安全事故。
3. 交通安全:在临时设施周围设置交通标志、警示牌等,引导车辆和行人安全通行。
设立交通指挥员和安全巡逻人员,确保交通秩序和人员安全。
4. 环境安全:对临时设施周围的环境进行清理和整治,确保无障碍通行和环境卫生。
设置防护栏、警示线等,防止人员误入危险区域。
五、临时设施管理1. 人员管理:设立专门的管理团队,负责临时设施的日常管理和维护。
确保设施的正常运行和使用秩序,协调解决人员之间的纠纷和问题。
施工现场安全防护搭设临时设施规划方案 范文

施工现场安全防护搭设临时设施规划方案一、前言在建筑施工过程中,安全防护是非常重要的。
临时设施的规划,对于保障工人的生命财产安全具有极其重要的作用。
作为一名建筑工人,本文就施工现场安全防护搭设临时设施规划方案进行详细介绍。
二、基本原则在施工现场,要严格遵循建筑安全管理制度,严格执行各项安全措施,严格遵守安全操作规范。
临时设施的规划需要根据场地环境、工程要求和安全要求进行设计。
在设施设计中,须考虑施工的工艺流程、作业方法、人员数目等方面的要求,按照“安全、舒适、便利、美观”的原则进行设置,达到工人的用工需求,提高施工效率和施工质量。
三、临时设施的规划1.临时办公室在施工现场中,为方便工作人员进行管理和交流,需要设置临时办公室。
须选择能够容纳工作人员且方便通风、采光的场所,通常可以利用临时搭建的单层或者两层简易板房作为临时办公室。
临时办公室的设置应注意以下事项:门窗宜大,便于通风、采光;室内设施齐全,包括桌椅、电脑、空调等;考虑到夏季高温,应当设置遮阳伞或搭建凉棚,保证工作人员的工作环境舒适。
2.临时宿舍在施工现场,工人需要有地方用于休息和观察承包方通知等,须搭建临时宿舍。
临时宿舍应该建在离废料集中既安全且清洁的地方。
同时,为了保障工人的安全和隐私,宿舍的隔间应当合适,并装有必要的电器和通风设施。
3.厕所和淋浴房在施工现场,由于工人需要长时间连续工作,因此必须设置厕所和淋浴房,须在施工现场选定距离工程建筑物远且方便工人使用和清洁卫生的地方。
厕所和淋浴房的设计应注意以下事项:洗手台应当设置在厕所和淋浴房入口处,尽量降低交叉污染;厕所中应当装有足够数量的马桶和手纸、垃圾桶等设施;淋浴房中应当设置足够的淋浴头和热水器,使工人能够在短时间内充分享受淋浴的便利。
4.食堂在施工现场,工人需要合理安排进食和饮水,保持身体健康。
因此,在施工现场须设置相应的食堂。
食堂应当清洁卫生,健康且饭菜丰富,以满足不同的口味和饮食需求。
施工现场临时设施方案

施工现场临时设施方案一、背景介绍临时设施是指施工现场在施工期间设置的临时性建筑、设备和设施,用于保障施工进展、提高工作效率、保障施工安全。
施工现场临时设施方案是为了满足施工现场的实际需要,确保施工工序按照合理的计划顺利进行。
二、施工现场临时设施方案的内容1.办公区域(1)办公室:设置办公室,用于承担施工管理、技术交流、工程资料管理等职责。
(2)会议室:设置会议室,用于组织施工现场的例行会议、技术交流会议等。
2.生活区域(1)宿舍区:设置宿舍区,提供给施工人员进行休息和生活。
(2)餐厅:设置临时餐厅,满足施工人员的就餐需求。
(3)洗浴间:设置洗浴间,提供施工人员洗澡、清洁等生活需求。
3.物资存放区(1)临时仓库:设置临时仓库,用于存放施工所需的各类物资和设备。
(2)材料堆放区:设置材料堆放区,用于存放施工现场所需的各类材料。
4.施工设备区(1)临时设备库:设置临时设备库,存放施工所需的各类机械设备。
(2)施工机械区:设置施工机械区,存放施工过程中使用的各类机械设备。
5.安全设施区(1)临时安全办公室:设置临时安全办公室,负责施工现场的安全管理、事故预防等工作。
(2)消防器材区:设置消防器材区,提供施工现场所需的各类消防设备。
(3)安全防护区:设置安全防护区,包括安全帽、安全绳、警示牌等,确保工人施工过程中的安全。
三、施工现场临时设施方案的实施1.规划设计:对施工现场进行详细规划设计,确保各项临时设施合理布局、尺寸适宜、满足实际需要。
2.设施搭建:根据规划设计方案进行临时设施的搭建和安装,确保设施的稳固可靠、使用便捷。
3.设施管理:设置专人负责临时设施的管理和维护,包括设施的清洁、维修、定期检查等工作。
4.设施更新:根据施工进展情况和实际需要,对临时设施进行更新和调整,确保施工现场设施的适用性。
四、施工现场临时设施方案的效益1.提高施工效率:通过合理的临时设施布局和设备安装,提高施工人员的工作效率,加快施工进度。
建筑临时设施搭建方案
建筑临时设施搭建方案建筑临时设施搭建方案是在建筑工地上临时搭建各种设施和设备,以满足建筑工程的需要。
这些设施包括工事临时设施、办公设施、生活设施等,安全、高效地搭建这些设施对于工地的顺利进行至关重要。
一、临时设施的分类1.1 工事临时设施:如临建工事、施工道路、安全防护设施等。
1.2 办公设施:如办公楼、工地办公室、会议室、值班室等。
1.3 生活设施:如食堂、宿舍、洗浴室、厕所等。
二、工事临时设施搭建方案2.1 临建工事:根据工程需要,搭建临建工事,包括施工现场办公室、工地办公室、临时库房、洗手间、休息室等。
这些临建工事通常使用钢结构或预制板材搭建,具有快速搭建、安全稳固、可回收利用等特点。
2.2 施工道路:在工地周围搭建施工道路,方便施工人员和设备的进出。
施工道路的搭建应考虑到交通量、道路宽度、行车速度等因素,并且要注意施工道路的平整和排水问题。
2.3 安全防护设施:根据工程的特点和要求,搭建各种安全防护设施,包括围挡、防护网、安全警示标识等。
围挡通常使用钢筋混凝土构件搭建,具有牢固耐用的特点;防护网采用高强度的防护网材料,确保施工现场的安全。
三、办公设施搭建方案3.1 办公楼:对于大型建筑工地,可以搭建办公楼作为工地的工作和管理中心。
办公楼的搭建需要考虑到办公空间的大小、通风、采光等因素,同时要满足办公人员的工作需求。
3.2 工地办公室:为了提高工作效率,可以在工地上搭建一些分散的工地办公室,方便工地管理人员进行工作。
这些办公室通常使用活动板房搭建,具有快速搭建、灵活拆装的特点。
3.3 会议室和值班室:对于大型建筑工地,需要搭建会议室和值班室,以满足工地管理人员的会议和值班需求。
这些设施通常使用钢结构或预制板材搭建,具有较大的空间和良好的隔音效果。
四、生活设施搭建方案4.1 食堂:为了方便工地上的工人就餐,可以搭建食堂。
食堂的搭建要考虑到人员流量、餐桌数量、厨房设备等因素,并且要保证食堂的卫生和安全。
临时设施方案
临时设施方案标题:临时设施方案引言概述:临时设施方案是指在特定场合或特殊情况下,为满足临时需求而设置的设施方案。
在各种大型活动、紧急灾害事件、临时工地等场合,临时设施方案的设计和实施至关重要。
本文将从设施选择、布局设计、安全措施、资源保障和环境保护等方面,详细介绍临时设施方案的相关内容。
一、设施选择1.1 选择合适的材料和设备在设计临时设施方案时,应根据具体需求选择合适的材料和设备。
比如在户外活动中,应选择防水、耐磨的材料,以确保设施的持久性和安全性。
1.2 考虑设施的可移动性临时设施通常需要在活动结束后进行拆除或搬迁,因此在选择设施时应考虑其可移动性。
轻便易搬运的设施可以减少后续工作量。
1.3 保证设施的功能性在选择设施时,应确保其符合活动或事件的需求,保证设施的功能性。
例如在临时医疗点中,必须配备必要的医疗设备和药品。
二、布局设计2.1 合理规划设施空间在设计临时设施方案时,应合理规划设施空间,确保各个设施之间的联系和便利性。
比如在露天音乐节中,应合理设置舞台、观众席、餐饮区等区域。
2.2 考虑人流和物流在布局设计时,应考虑人流和物流的方便性,避免拥堵和混乱。
设置合适的通道和标识,引导人员流动。
2.3 考虑气候和环境因素在布局设计时,应考虑气候和环境因素,保证设施的舒适性和安全性。
比如在户外活动中,应设置遮阳、防风等设施。
三、安全措施3.1 确保设施稳固性在搭建临时设施时,必须确保设施的稳固性,避免倒塌或意外发生。
使用合适的支撑和固定设备,加强结构稳定性。
3.2 设置安全警示标识在设施周围设置安全警示标识,提醒人员注意安全事项,避免发生意外事故。
比如在临时停车场中设置停车警示标识。
3.3 做好应急预案在设计临时设施方案时,应制定完善的应急预案,确保在突发情况下能够及时有效地处理。
培训工作人员应急处理技能,提高应对突发事件的能力。
四、资源保障4.1 确保物资供应在设计临时设施方案时,应确保物资供应充足,满足活动或事件的需求。
临时设施规划方案
临时设施规划方案清晨的阳光透过窗帘,洒在刚刚铺开的白纸上,我拿起笔,思绪如潮水般涌来。
临时设施规划,这是一个充满挑战的任务,我深吸一口气,开始构思。
一、项目背景与目标这个项目位于城市边缘的一块空地上,旨在为即将到来的大型活动提供临时设施。
我们的目标是为参与者打造一个舒适、便捷、安全的临时空间,同时考虑到成本和可持续性。
1.1项目背景活动性质:音乐节、艺术展、文化节等参与人数:预计5000人活动时长:3天1.2项目目标为参与者提供足够的休息和活动空间确保临时设施的搭建和拆除过程高效、环保在预算范围内完成任务二、临时设施规划2.1设施类型与布局露营区:设置帐篷、休息区、充电区等餐饮区:提供快餐、饮品、特色小吃等活动区:设立舞台、观众席、互动游戏区等服务区:设立咨询台、医疗点、卫生间等2.2设施规模与配置露营区:100顶帐篷,容纳500人餐饮区:10个摊位,容纳200人同时用餐活动区:舞台面积100平方米,观众席容纳3000人服务区:咨询台2个,医疗点1个,卫生间10个2.3设施搭建与拆除搭建:提前一周开始,采用模块化设计,快速搭建拆除:活动结束后两天内完成,及时清理现场三、成本预算与管理3.1预算编制人员工资:50人,每人每天100元,共计15000元设施租赁:帐篷、舞台、餐饮设备等,共计30000元材料费用:搭建材料、卫生用品等,共计20000元其他费用:宣传、安保、卫生清理等,共计5000元3.2成本控制采购:通过比价、谈判等方式降低采购成本人力资源:合理分配工作,提高工作效率材料管理:合理使用材料,减少浪费四、安全与环保4.1安全措施安全标识:设置明显的安全警示牌安保人员:配备足够数量的安保人员,维护现场秩序紧急预案:制定应对突发事件的预案4.2环保措施垃圾分类:设置垃圾分类收集点,减少环境污染节能减排:使用节能灯具,减少能源消耗绿化植物:活动结束后,种植绿化植物,恢复土地五、实施与监督5.1实施步骤策划阶段:确定项目目标、预算、时间表等准备阶段:采购物资、搭建临时设施实施阶段:开展活动,提供各项服务结束阶段:拆除临时设施,清理现场5.2监督机制定期检查:对项目进展进行定期检查,确保按计划进行反馈机制:建立反馈渠道,及时了解参与者需求和建议改进措施:根据反馈情况,调整项目方案,确保项目顺利进行注意事项一:临时设施的搭建速度与效率解决办法:心里一紧,搭建速度慢了可不行,得想个法子。
临时设施规划建设方案
临时设施规划建设方案一、背景介绍临时设施的建设是为了满足特定时间、特定需求下的临时活动所需的设施和场地。
比如举办大型活动、临时展览、灾后临时救助等。
二、规划目标1.为临时活动提供安全、便利的空间和设施。
2.提高临时设施的建设和拆除效率,减少对环境的影响。
3.实现临时设施的合理使用,提高资源利用效率。
三、规划建设原则1.灵活性原则:临时设施的规划和建设需要考虑灵活性,以适应不同类型的临时活动需求。
2.安全性原则:临时设施的建设需要遵循安全原则,确保使用者的安全。
3.可持续性原则:临时设施的建设应考虑环境影响和资源利用效率,提倡可持续发展。
4.经济性原则:临时设施的建设需要考虑经济性,合理利用资源,降低建设成本。
四、规划建设内容1.场地选择:根据临时活动的需求选择适合的场地,考虑地理位置、交通便利程度等因素。
2.设施规划:根据临时活动的性质和规模,规划不同类型的设施,包括帐篷、临时搭建建筑等。
3.供水供电:考虑临时设施的用水和用电需求,规划供水和供电设施,确保使用的便利性和安全性。
4.交通规划:根据活动场地的交通条件,规划合理的交通路线和停车设施,确保参与者的交通安全和流畅。
5.安全措施:根据临时设施的规模和活动类型,设立相应的安全措施,包括监控设备、安全出口、防火设施等。
6.垃圾处理:考虑临时设施的垃圾产生量,制定垃圾处理方案,确保环境的卫生和整洁。
7.外部环境保护:在临时设施建设过程中,保护周边环境,减少施工对环境的影响。
五、建设进程1.前期准备:确定建设的目标和范围,收集相关资料,进行场地选择和可行性研究。
2.规划设计:根据活动需求和可行性研究结果,进行规划设计,包括场地规划、设施布局、交通路线等。
3.建设施工:根据设计方案,进行设施建设和场地改造,包括搭建帐篷、布置设备、改造道路等。
4.设备调试:安装并调试供水供电设备,确保正常运行。
5.安全检查:对临时设施进行安全检查,确保使用安全。
6.环境整治:进行垃圾清理和环境整治工作,确保环境卫生和整洁。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
余政储出[2018]15号地块商品住宅 临时房屋搭设方案 浙江东厦建设集团股份有限公司 - 1 - 目录
一、编制说明 ............................................................................................................... 2 二、编制依据: ........................................................................................................... 2 三、工程概况 ............................................................................................................... 3 四、施工现场位置 ....................................................................................................... 3 五、 施工准备 ............................................................................................................. 3 六、施工现场总平面布置 ........................................................................................... 4 七、新搭设临时房屋施工方案 ................................................................................... 4 7.1 施工工程概述................................................................................................. 4 7.2 材料................................................................................................................. 4 7.3 安装前准备工作............................................................................................. 4 7.4 质量要求....................................................................................................... 8 7.5. 工程验收................................................................................................... 11 八、坡顶活动房使用说明书 ..................................................................................... 11 8.1 主要用途和使用......................................................................................... 11 8.2 技术参数..................................................................................................... 11 8.3 注意事项..................................................................................................... 12 8.4. 抗台风的措施........................................................................................... 12 九、轻钢组合房结构安全性能分析结论 ................................................................. 13 9.1.结构承载能力分析:................................................................................... 14 9.2 正常使用分析:......................................................................................... 15 十、搭设的安全注意事项 ......................................................................................... 15 10.1 安全措施................................................................................................... 15 10.2 环保措施................................................................................................... 16 十一、安全文明施工 ................................................................................................. 16 11.1 安全文明施工............................................................................................. 16 11.2 环保要求................................................................................................... 16 十二、附:总体平面布置图(等附图1~4) .............................................................. 17 余政储出[2018]15号地块商品住宅 临时房屋搭设方案 浙江东厦建设集团股份有限公司 - 2 - 临时房屋搭设方案
一、编制说明 本施工方案编制的目的是用来指导临房搭设工程施工的全过程,根据各种具体的施工条件、特点和现场实际情况进行统筹兼顾,为临房搭设工程施工提供较为完整的纲领性文件。使本施工方案具有技术先进性,安排合理性、经济实用性和操作简易性的特点,用以指导临房搭设工程施工与管理。 1、拟定工程施工方案,确定施工程序、施工方法、劳动组织技术组织措施。 2、合理安排施工进度,特别是对安装工程的网络节点,临房搭设的具体形象部位和时间作出具体部署。 3、明确劳动力、机具、材料、构件及各种半成品的供应计划。 4、对运输道路、场地利用,水电能源保证等现场设施的布置和建设作出规划,以便预计施工中的各种需要及其变化,做好事前准备。 5、建立完善的工程质量保证体系和确保工期的技术措施。 本方案的编制是针对本工程的具体特点和环境因素,结合我公司多年来在类似工程施工过程中所积累的实践经验,本着以技术先进、优质、高速、安全、文明的施工组织为指导思想,从而编制成本施工方案。 二、编制依据: 1、国家及杭州市建设工程的有关文件。 2、本工程施工招标文件及提供的本工程设计施工图纸。 3、国家及杭州市现行施工规范及验收规范。 《临时性建筑物应用技术规程》(DGJ08-114-2005) 4、国家及杭州市现行安全生产、文明施工的规定 (1)《建筑施工安全检查标准》JGJ59-2011 (2)《施工现场临时用电安全技术规范》JGJ46-2012 (3)DGJ08-903-2010 《施工现场安全生产保证体系》 5、本公司的制度、程序文件及《施工技术标准》 余政储出[2018]15号地块商品住宅 临时房屋搭设方案
浙江东厦建设集团股份有限公司 - 3 - 三、工程概况
1、工程名称:余政储出[2018]15号地块商品住宅 2、工程地址:杭州余杭区仁和大道云和雅园西侧 3、建设单位:杭州益光房地产开发有限公司 4、设计单位:浙江绿建建筑设计有限公司 5、监理单位:浙江浙坤工程管理有限公司 6、勘察单位:中国中林勘察研究股份有限公司 7、施工单位:浙江昆仑建设集团股份有限公司 8、临房搭设分包单位:吴江震泽镇合成彩板活动房厂 活动房建筑面积:分二部,一为管理人员办公用房(包括业主、监理等)为1750平方米,一为职工宿舍,为4500平方米,合计6250平方米。 项目部办公用房为U字型的二层,上下共30间,中间设楼梯,底层使用功能从左到右分别为男女卫生间(2间),施工员办公室(2.5间),会议室(2.5间),资料室(1间),安装项目经理(1间),安全科(1间),材料科(1间),就餐(3间);二层使用功能从右到左分别为项目经理室(2间),会客室和休息室(2间),小会议室(1间),财务室(1间),生产经理(1间),技术科(1间),其它待定。业主办公房为一幢二层共10间的活动房,楼梯设在右侧;生活区供民工及管理人员居住用房,民工设6幛二层房子,每幛设20间,楼梯二侧设置。管理人员设7间上下二层的活动房,以上房间单间均为3.64*6.0米。并设置相应食堂、厕所等配套房子(单层)。(具体布置详见总平面布置图及临房搭设布置图) 四、施工现场位置 该工程地处杭州余杭区仁和大道云和雅园西,建筑面积为192242平方米,其中地上建筑面积133220m2, 地下建筑面积56720m2;建筑高H=58.700m,( 最高点59.900m);建筑层数:地上11--21层,地下一层(部分二层有人防);由18幢11--21层和1幢1层物业用房(售楼处)及室外总体、绿化等组成。为框架剪力墙结构,桩承台加无梁式基础地下室。 五、 施工准备 作业准备: (1)根据业主提供的水准点及基线,建立适合本工程的测量定位网络和标高控制网络。在计划撘建临房区域内平整场地,回填土方并压实, 垫150石子,
