3#楼地下室外墙防水卷材作业技术交底

3#楼地下室外墙防水卷材作业技术交底

表C2-1工程名称凯德锦绣名苑3#住宅楼等四项交底日期2012年3月29日施工单位中建一局华中建设有限公司分项工程名称防水工程交底提要3#楼地下室外墙卷材防水交底内容:一、作业条件:1.1机具准备:滚刷、铁锹、抹子、胶桶、喷灯、剪刀、壁纸刀等。

1.2材料准备:3+4SBS防水卷材、冷底油、汽油等。

1.3技术准备:学习图纸,对作业部位、尺寸及工艺步骤进行技术交底。

1.4作业准备1.4.1基层全部清理干净;1.4.2施工用电、照明灯全部到位。

1.4.3基坑边安全防护等搭设到位,安全措施到位。

二、施工工艺及注意事项1.施工流程材料准备→技术准备→基层处理→涂刷冷底子油→粘底层SBS防水卷材→粘面层SBS防水卷材→表面处理→质量检验→验收→保护层施工2.基层清理1.基层找平层做好后,找平层上应无明水现象。

2.基层表面应坚实具有一定的强度,清洁干净,表面无浮土、沙粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应铲刀削平。

3.穿墙管道及连接件应安装牢固,接缝严密,若由铁锈、油污应一钢丝刷、砂纸、溶剂等予以清理干净。

3.施工工艺1施工前应将验收合格的基层清理干净,棱角处尘土清扫干净。

2基层处理剂施工。

基层采用涂刷基层处理剂(冷底子油),处理剂用橡胶改性沥青冷胶剂加汽油配置,涂刷时要均匀一致。

3基层处理剂干燥后,按设计要求对特殊部位做附加层防水施工如阴、阳角、施工缝等部位铺贴宽500mm卷材附加层,以起增抗裂性作用;防水施工时要求密实不空鼓。

4.两层卷材之间为全粘贴热熔法进行施工。

热熔法是用喷灯烘烤卷材底面与基层,喷灯嘴距离卷材面500mm左右,当烘烤到卷材表面熔化时,此时将卷材向前缓慢滚动便可与审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。

2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

表C2-1工程名称凯德锦绣名苑3#住宅楼等四项交底日期2012年3月29日施工单位中建一局华中建设有限公司分项工程名称防水工程交底提要3#楼地下室外墙卷材防水交底内容:基层粘结。

地下室外墙聚苯板防水保护层施工技术交底

地下室外墙聚苯板防水保护层施工技术交底
3、聚苯板的粘贴采用点粘法,用不锈钢抹子沿聚苯板周边涂抹粘结砂浆,其宽度为50mm,厚10mm,采用标准尺寸聚苯板时,应在板得中部均匀布置8个点,每点直径为100mm,厚10mm,间距200mm。采用非标准尺寸板时,粘结砂浆的涂抹面积与聚苯板的面积之比不得小于1/3。
4、聚苯板抹完粘结砂浆后,应立即将板平贴在基层墙体上滑动就位,粘贴时应轻揉、均匀挤压,使其与挂线相符。为了保证板面的平整度,应随时用一根长度不小于2m的靠尺检查平整度。
表C1-3
技 术 交 底 记 录
工程名称
交底部位
地下室外墙防水保护层
工程编号
日 期
交底内容:地下室外墙聚苯板保护层技术交底
交底内容:
六、成品保护:
1、接缝处,阴阳角、施工中残留砂浆应清理干净。
2、施工时一定要注意防水层的成品保护,若不小心破坏了防水层,必须及时用卷材接缝胶粘剂补粘一块卷材修补牢固,再继续粘贴聚苯板。
二、作业条件:
防水卷材施工完毕,防水层隐检工程通过项目部、监理的验收,表面清理干净。
三、施工工艺:
清扫及验收基地→使用聚合物砂浆粘板→打磨找平
四、施工方法:
1、地下室外墙及1-4#楼地下室防水保护层采用厚50mm的聚苯板,容重不小于20kg/m³,聚合物粘结砂浆粘贴。
2、粘贴聚苯板,在外墙的阴阳角处挂垂直通线,每段两根,注意使其距墙面距离一致,在开始层弹一道水平控制线,依垂直立线挂一道水平通线,作为粘贴聚苯板的控制线。
7、墙角处聚苯板应垂直交错连接,保证拐角处板材安装的垂直度,并将印有厂名的半边露在外侧。
五、质量标准:
本次所使用的所有材料的性能,均应满足国家有关标准和有关要求。施工前应对材料质量进行抽样复查。抽样次数按使用数量确定,同一批材料至少抽样一次,此外还应满足以下要求。

地下室顶板防水保护层施工技术交底

地下室顶板防水保护层施工技术交底
(2)坡度应与顶板结构找坡一致,无倒坡、积水现象。
2、一般项目
(1)砼完成面表面洁净,无裂纹、麻面和起砂等现象。
(2)允许偏差项目检验见下表:
砼保护层尺寸的允许偏差和检验方法
项次
项目
允许偏差(mm)
检验方法
1
表面平整度
5
用2米靠尺和楔形塞尺检查
2
标高
±5
用水准仪检查
3
厚度
厚度在个别地方不大于设计厚度的1/10
4、砼养护时间符合要求可以上人操作时,需防止硬器划伤砼面层。
八、安全文明施工
1、施工人员进场后,作业前统一进行安全教育,合格后持证上岗。
2、进入现场戴好安全帽,穿戴整齐必要的劳保用品。
3、施工完成后注意落手清工作,保证工完场清。
接 受
交 底
人 员
签 名
交底人:
交底时间:年月日
2、做好安全防护,夜间施工时,配备足够灯具做好照明工作。
五、施工工艺
1、顶板位置保护层施工
工艺流程:隔离层铺设→标出水平标高→定水平桩→钢筋网片绑扎→混凝土浇筑、找平→养护。
(1)隔离层铺设:在防水卷材完成面上满铺一层200g/m2无纺聚酯布,作为隔离层。
(2)标出水平标高:根据地下室顶板结构找坡坡度,按照70mm厚度量测防水保护层完成面水平线。
(3)定水平桩:按纵横间距@1.5m贴灰饼定标,灰饼规格30*30*70,采用1:2.5水泥防水砂浆制作,作为浇筑细石混凝土面层厚度的标准。
(4)钢筋网片绑扎:φ6@200*200钢丝网片在顶板平面上按常规方法铺设,网片应垫砂浆或塑料块,上部保护层厚度应为10~15mm。放置、绑扎钢丝网时,不得损坏隔离层,并不得使钢筋被隔离层污染。

地下室外墙挤塑板技术交底 -

地下室外墙挤塑板技术交底 -
盛和湾小区
施工单位
南通达欣工程股份有限公司
交底部位
地下室外墙
工序名称
挤塑板粘贴
交底提要:关于地下室外墙挤塑板粘贴的技术交底,施工时严格按此交底实施。
交底内容:
1、地下室室外防水保护层均采用80厚挤塑板粘贴于防水层上,分为两层4cm厚粘贴。采用双层错缝搭接,上下两排挤塑板应竖向错缝板长1/2,保证最小错缝尺寸不小于200mm。容重为32KG/M3。施工前必须进行防水隐蔽验收,由项目部、监理、业主代表参加,并拍照做好影像资料。内外层均使用苯板胶粘贴。
8、采用外脚手架作为操作平台进行施工,不得冒险作业。
9、作业人员进入坑内首先进行上部防护检查,如存在安全隐患可拒绝施工,向项目部反映,待安全隐患消除后方可施工。
10、进入基坑施工必须合格佩戴安全帽,确保作业人员的安全。
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
2、首先进行排线工作,由底部向上排,施工顺序亦如此。采取横向错缝粘贴的方法进行铺贴,均采用点粘法施工,要求粘贴牢固,粘贴材料采用稠度较大的水泥浆粘贴挤塑板的四大角,中部或中部两侧可适当增加铺贴点,但不少于4点。
3、排板时必须将整板排在最上端,拉线取平,务必平直、美观、牢固,确保回填土时挤塑板不会受到土层挤压后脱落。
4、挤塑板间的缝隙控制在5MM以内,要求两块板之间粘贴牢固。不得有翘角现象。
5、施工完的挤塑板要求表面光滑平整,无脱落,无翘曲变形,无翘角现象。
6、如在回填时有局部挤塑板脱落,则需立即派人补贴板,严禁土层直接与防水层接触。
7、由于室外土方回填顺序自东向西,故挤塑板施工顺序亦由东面山墙开始向西展开施工。各栋号为单独施工单体,平行施工。

地下室外墙后开孔及刚性防水套管内部封堵具体做法技术交底

地下室外墙后开孔及刚性防水套管内部封堵具体做法技术交底

皓顺尊项目技术交底记录编号
日期2021年9月4日项目名称皓顺尊一期、二期工程施工单位水电班组
分部(分项)工程地下工程
交底提要地下室外墙后开孔及刚性防水套管内部封堵具体做法
交底内容:(刚性防水套管内部及后开孔封堵做法)

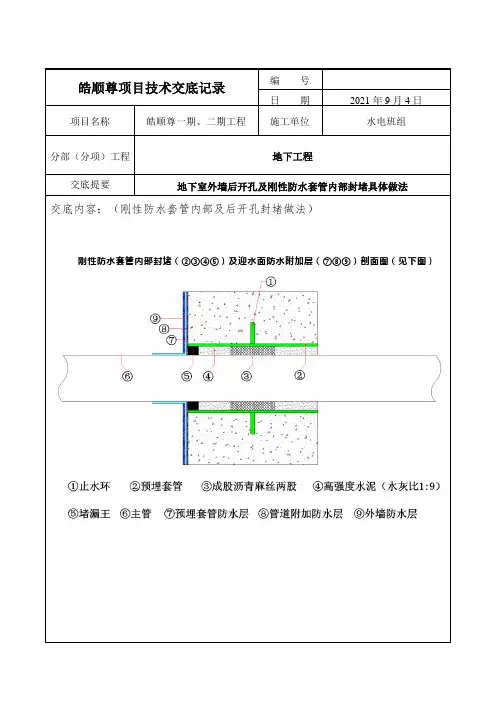

刚性防水套管内部封堵(②③④⑤)及迎水面防水附加层(⑦⑧⑨)剖面图(见下图)
刚性防水套管内部封堵及迎水面防水附加层剖面三维图(见下图)
1、准备水泥、油麻绳、捻凿等材料(如图1),在捻麻时先清除套管内的污物(如图2);
图1 图2
2、将油麻绳(选用纤维较长、无皮质、清洁、富有韧性的油麻)拧成麻花状(如图3),用麻钎捻入套管内(如图4),捻两圈以上(如图5),约为套管深度的三分之一(如图6),使套管周围间隙保持均匀;
图4 图3
图5 图6
3、将油麻捻入后进行捻灰(如图7、图8),水泥用42.5级以上加水拌匀(水灰比为1:9)(如图9),用捻凿将灰填入套管(如图10),随填随捣(图11),填满后用手锤打实,直至将套管打至剩余20mm,灰口表面有光泽(如图12)。

图7 图8
图9图10
图11 图12
4、捻口养护:套管捻完后应进行养护,用湿土覆盖或用麻绳缠住定时浇水养护,一般养护2-5天。

养护完成后用堵漏王将剩余20mm压实抹平。

5、每道工序必须经专业班组长进行验收后,再进行下步工序的施工(钻孔--置管--油麻填--1:9水泥封堵--捣实--堵漏王压实抹平)。

技术负责交底人接受交底人
本交底一式两份,一份交接受交底人,一份留存。

地下室侧墙防水施工技术交底

地下室侧墙防水施工技术交底
接 受
交 底
人 员
签 名
交底人:
交底时间:年月日
7、验收:防水卷材施工完毕,经班组自检合格后,报项目部验收。项目部检查合格后报监理隐蔽验收,验收合格方可进行下一步施工。
六、质量要求
1、防水卷材铺贴基层应满足如下要求:
1.1基层坚实、有足够的强度,表面洁净平整、清洁干燥,无浮土、砂粒等污物,无空鼓、松动、起砂和脱皮现象。
1.2基层平整度检查:2m靠尺检查,与靠尺最大间隙≤5mm。
1.3基层应干燥,含水率应小于9%,具体检测方法为:用1m见方的防水卷材覆盖在基层上3-4小时,揭开卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴。
2、铺贴1.5厚双面自粘防水卷材时,需要注意保护卷材搭接边干净,减少素水泥浆污染搭接边,影响搭接边粘结效果。
3、铺贴完成面应平整,无鼓泡、皱折等缺陷。搭接缝粘结牢固、密封严密。
2、进入现场戴好安全帽,穿戴整齐必要的劳保用品。
3、施工用材料和辅助材料均为易燃物质,集中堆放、码放整齐,由专人管理。严禁烟火,并准备好干粉灭火器,严防火灾发生。
4、雨天、五级以上大风天气均不得施工。
5、搬运防水卷材、冷底子油等要轻拿轻放,严禁扔放,避免摔坏包装罐体,造成损坏、遗撒。
6、防水施工中的废弃物严禁随意丢弃,必须统一进行处理。
1、基层处理:铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净,保证基层干燥。止水螺杆孔采用1:2水泥砂浆封堵密实。阴阳角抹成圆弧形,圆弧半径为50mm。
2、水泥浆制备:按水泥:水=2.5:1(重量比)配制,先按比例将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡15~20分钟并充分浸透。然后加入水泥用量5%的108胶(保水剂),用电动搅拌机进行搅拌,搅拌时间5分钟以上。施工时自粘防水卷材附着的基层面刷水泥浆,抹厚3mm以上。

防水技术交底15篇

防水技术交底15篇【导语】防水技术交底怎么写受欢迎?本为整理了15篇优秀的防水技术交底范文,为便于您查看,点击下面《名目》可以快速到达对应范文。

以下是我为大家收集的防水技术交底,仅供参考,盼望对您有所关心。

名目【第1篇】卫生间、厨房防水涂料-工程质量技术交底记录卫生间、厨房防水涂料工程质量技术交底记录建设单位名称:交底人:工程项目名称:接受交底班组长:施工单位名称:*省建筑工程公司记录人:分部分项名称:卫生间、厨房防水涂料交底日期:年月日交底内容:1、卫生间、厨房防水层的基层应用1:2水泥砂浆抹平,并要有三遍以上的压光。

2、在抹平前,应对立管、套管和地漏与楼板节点之间进行密封处理。

并应在管四周留出深8-10mm的沟槽,采纳防水卷材或防水涂料裹住管口和地漏。

3、防水材料应有出厂合格证,进场后应再次抽样送检复试,待符合质量标准要求后方可使用。

4、在水泥砂浆找平层上铺涂防水卷材或防水涂料时,找平层表面应干净、干燥,其含水率不应大于9%,并应涂刷基层处理剂。

基层处理剂应采纳与卷材性能配套的材料或采纳同类涂料的底子油。

5、卫生间、厨房的楼面结构层四周支承处除门窗外,应设置向上翻的砼边梁(即吊梁),其高度不应小于200mm,宽度宜同墙宽。

施工反梁时其轴线、位置应精确,以免砼反梁移位而进行打凿。

6、卫生间、厨房铺涂防水类涂料时,宜制定施工程序。

在穿过楼板面管道四周处,防水材料应向上铺涂,并应超过套管的上口;在靠近墙面处,防水材料应向上铺涂,并应高出屋面200-300mm,或按设计要求的高度铺涂,阴阳角和穿过楼板面管道的根部尚应增加铺涂防水材料。

7、铺设完毕后应作蓄水检验,蓄水深度不小于30mm,经24小时以上蓄水无发觉渗漏为合格,并做验收记录。

8、卫生间、厨房防水必需由防水专业队伍或防水工施工。

严禁非防水专业队伍或防水工进行该防水工程施工。

9、抹平层砂浆用水泥之标号不宜低于425#,并不得将不同品种或标号的水泥混合使用。

非固化橡胶沥青防水涂料技术交底完整版

非固化橡胶沥青防水涂料技术交底标准化治理处编码[BBX968T-XBB8968-NNJ668-MM9N]表地下室防水工程技术交底分项工程技术交底编号工程中铁香湖盛景三期工程共 5 页名称及编码楼栋号15#~17#楼分项工程名称地下室防水工程工程量分包公司交底内容一、交底所包含的工程范围负责人本交底所包含的施工范围为 15#~17#楼及地库地下防水施工作业。

二、材料及现场预备留意事项依据设计要求,本工程承受橡胶沥青非固化防水涂料厚+高分子聚乙烯丙纶防水卷材厚,在材料进场时要上报质监部和监理验收,材料要具备产品出厂合格证、材质单,同时对要所使用材料进展送检,检验合格前方可使用;基层平坦、含水率、阴阳角的抹圆提前预备好。

三、编制本方案的根本思路1、施工预备:防水作业的约束条件、材料进场、机具预备;2、防水卷材的施工工艺:对本工程施工工艺、施工做法、留意事项、各节点处理方式的主要介绍;3、质量保证措施、质量通病的防治措施;4、成品保护及安全文明施工。

四、本方案特别需要关注的工艺和工艺流程1、工艺流程清理基层→热熔非固化橡胶→涂刷橡化沥青非固化防水涂料→节点加强处理→铺贴聚乙烯丙防水卷材→防水隐蔽验收→铺设保护层2、施工做法(1)基层清理:基层要平坦、坚实、干净、无明水,如有混凝土起皮、模板钉、砂浆等需清扫干净。

阴阳角、管根、设备根底等细部应做成圆弧,圆弧直径应大于等于 50mm。

承受抹子等以手工涂刮的方式对接缝、螺栓,局部腐蚀等薄弱部位以及龟裂、边角等薄弱部位进展附加层处理。

地下构造基层外表应平坦、结实,不得有起砂、空鼓等缺陷;阴阳角处,应做成半径 50mm 圆弧形或钝角,同时外表应干净枯燥,经隐蔽验收合格才能进展防水层施工。

(2)热熔非固化橡胶:施工前,应将非固化放在在加热罐中加热呈液体状态,到达规定的热用温度时才能施工,手工刮涂的加热温度≥120℃,喷涂温度≥150℃.(3)〔3〕(4)〔4〕(3)铺贴附加层:阴阳角、平面与立面的转角处、管根、后浇带等细节局部先进展刷涂,厚度宜为2mm,并将卷材裁成相应外形附粘上,宽度不小于500mm。

地下室外墙止水螺杆技术交底

螺杆割结束后用防锈漆将螺杆两端刷两遍,浇水湿润,刷两遍水泥浆。用聚合物水泥砂浆补螺杆洞两遍补平,养护一个星期。
支地下外墙模板前应先将模板拼好,在拼好的模板上按上述横纵向间距弹线,打螺杆眼。然后先支一侧模板,从另一侧开始放螺杆,在剪力墙上把螺杆水平固定在钢筋上,然后支内模。螺杆每端用两个螺帽、两个山形卡。
混凝土浇筑等强度达到50%后开始松动螺杆的内外螺帽,强度达100%后割螺杆两端。割螺杆前应先用尖钻子把止水螺杆两端的密封塑料圈凿除。然后再开始割螺杆。杜决因混凝土未达到强度来拆模或割螺杆而将止水螺杆松动,影响以后螺杆部位的渗水。
本工程地下室防水混凝土结构内部要求各种钢筋或绑扎铁丝,不得接触模板。用于固定模板的螺栓必须穿过混凝土结构时,采用工具式螺栓或螺栓加堵头,螺栓上应加焊方形止水环。拆模后应将留下的凹槽用密封材料封堵密实,并应用聚合物水泥砂浆抹平(图一)。
பைடு நூலகம்图一
地下室、正负零下外剪力墙、梁、柱等用止水螺杆的施工方案,所有外墙的全部用ф14国标止水螺杆750mm,横向间距是@300,纵向间距是@450,止水螺杆焊三个止水钢片。

自粘高分子防水卷材施工技术交底

(4)卷材进行长边搭接时,一定要将搭接边上隔离膜撕掉后,再进行搭接,搭接宽幅必须大于等于8公分,严禁漏搭.
(5)防水层施工完毕后应尽快组织验收,及时隐蔽,不宜长时间暴晒。
(6)当卷材在立面施工且片幅较大时,可在边角部位辅以适当的固定措施.
(7)施工中卷材部位受到污染,可用干净的湿布清洁卷材等。
(8)室外气温5℃以下、雨雪天气及5级以上大风时,不得施工.
隔离纸全部剥离后,拉起卷材两端,胶结面朝外对好两角,将卷材抬起并翻转沿长向对折,然后将卷材抬到待铺位置胶结面朝下对准基层上弹好的长短向粉线放铺卷材,再拎住对折的另半幅卷材缓缓放铺,最后以压辊将卷材排气压实贴牢。
e)铺贴第二层自粘防水卷材:将卷材表面的隔离纸撕去即可粘贴卷材的方法,再将第二层直接贴在第一层上即可,具体操作方法与铺贴第一层时相同,铺贴双层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3-1/2幅宽,且两层卷材不得相互垂直铺贴。
f)提浆、排气:用木抹子或橡胶板拍打卷材表面,提浆,排出卷材下表面的空气,使卷材与基层紧密贴合。
g)长、短边搭接:揭除搭接部位的边膜,然后用手持小压辊或压板对搭接部位进行碾压,排出空气,使之粘贴牢固。
2.2干铺法(外墙)工ຫໍສະໝຸດ 流程和步骤地下室外墙采用一层1.5mm厚自粘高分子防水卷材,采用干铺法施工。
隔离纸全部剥离后,拉起卷材两端,胶结面朝外对好两角,将卷材抬起并翻转沿长向对折,然后将卷材抬到待铺位置胶结面朝下对准基层上弹好的长短向粉线放铺卷材,再拎住对折的另半幅卷材缓缓放铺,最后以压辊将卷材排气压实贴牢.
e)搭接辊压粘牢,搭接边密封:用木抹子或橡胶板拍打卷材表面,排出卷材下表面的空气,使卷材与基层紧密贴合。揭除搭接部位的边膜,然后用手持小压辊或压板对搭接部位进行碾压,排出空气,使之粘贴牢固。卷材搭接宽度为80mm。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下室外墙防水安全技术交底
施工单位:二十三冶建设集团有限公司
工程名称 瑞海水城二期工程第一标段 分部分项工程了确保外墙防水工程顺利进行,针对安全做出如下安全交底 1、牢固树立“安全第一,预防为主”的思想,使每个职工都有较强的自我保护意识。 2、按照作业要求正确使用个人防护用品,进入施工现场必须好戴安全帽,并且系好帽带,高空作业必须带安全带,安全 带必须高挂低用。 3、入场的工人必须经过三级安全教育,没有经过三级安全教育不得进入施工现场。 4、特殊工种的工作要由专业人员操作,并且经过培训合格取得操作证。 5、在施工现场不得吸烟、打闹,精神,一定集中,不得做与工作无关的事。 6、施工中要注意“四口”的安全防护,也要注意现场的沟坑及钉子,钢筋头等以防事故发生。 7、在施工现场操作时,必须事先检查操作地点是否安全,确认安全后方可施工,如有隐患施工人员有权拒绝施工,并且 上报有关部门。 8、在施工现场严禁穿硬底和带钉易滑的鞋。 9、对于从事高空作业的职工,必须进行身体检查,不能使患有高血压,心脏病等和其它不适于高空作业的人员从事高空 作业。 10、在光线不足的地点或在夜间进行工作都应设置足够的照明设备(电压不得超过36伏)。 11、在施工中,如果上下两层同时进行工作,上下两层间必须设有专用的防护棚或其它隔离设施,否则不许使工人在同 一垂直线的下方工作。 12、施工中的脚手架、交通运输道,都应该随时清扫。 13、在施工中严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝,并有责任制止他人违章作业 。 14、施工时气候炎热,高温时间持续较长,要制定防暑降温措施。 15、施工中使用的梯子,梯脚底部应坚实,并没有防滑装置,梯子不得垫高使用,梯子中间(人字梯)要有保险链,梯 子的上端应有固定措施。 16、在梯子上施工时,操作用力不得过猛,必须有人扶梯,施工人员不得站在梯子的最上面两梯阶,以防事故发生。 17、在架子或梯子上施工时,不得往上或往下扔管件和工具等,上下架子或梯子不得手持把线等物件,工具要有工具包 装着。 18、 在施工中使用的分配电箱与开关的距离原则上不得超过30米,开关箱与其控制的固定式用电设备的水平距离不宜 超过3米,与手持电动工具的距离不宜大于5米。 19、配电箱、开关箱内的电器必须可靠完好,不准使用破损,不合格的电器,开关电器必须在任何情况下都能保证使用 设备实行电源隔离。 20、使用电动工具的操作人员,必须了解其机械性能,操作方法作业前和操作过程中要经常检查机械性能,不得使机械 带病运转,发现问题应及时报告有关人员,不得私自乱拆,经专业人员修复后方可再用。 21、施工现场的电箱、手动机具,必须由电工接线,箱内电器件必须完好可靠,箱内保险不得用铜丝或铁丝代用。 22、砂轮片严禁磨削,轮片外径边缘残损或剩余直径小于250mm应更换。 23、施工时必须严格执行各工序操作规程,要认真对待,不得冒险蛮干,如有违反,发现后严肃处理。 24、在施工中施工班组要正确使用防护装置和防护措施,对各种防护装置、防护措施和警告、安全标志等不得任意拆除 各随意挪动。 25、班组人员有权拒绝对违章指挥的不安全地点的施工,并汇报有关人员处理。 26、班组长要模范遵守安全生产的各项规章制度,领导本班组人员安全作业认真执行有关安全规定,杜绝三违现象。 27、在施工中如发生安全事故,应及时抢救人员,并保护好现场及时上报各级领导,在抢救人员时应视事故人员的事故 原因,正确抢救事故人员,并及时送往医院。 28、班组要开好周一安全会,并作好记录,每天要针对工作环境的不同作业各部位的安全交代。 29、工作时思想要集中,坚守岗位,遵守劳动纪律,特殊工种由专业人员操作,不得从事非本工种的其它工作。 30、施工现场要保持工完场清,文明施工,施工人员要挂牌持证上岗,施工现场班组不得带入与本工程无关的人员。 31、在施人员在施工现场和库房不得吸烟,要保持库房良好的卫生,不得在库房内使用电炉等违章物品。 32、因保温材料中有易燃物聚苯板,所以使用喷灯时一定注意防止失火,并且施工人员每人配置一台灭火器。
交底人签字:
日 期:
接受人(全员)签字:
注:本交底一式三份,班组、交底人、资料保管员各一份。
相关文档
最新文档
