壁纸施工工艺
壁纸 (工艺流程,施工方案,措施)完整

壁纸(工艺流程,施工方案,措施)完整(完整方案资料,可直接使用,可编辑,推荐下载)壁纸(工艺流程,施工方案,措施)A、施工准备(一)材料:1、石膏、大白粉、滑石粉、聚醋酸乙烯乳液,羧甲基纤维素,界面剂或各种型号的壁纸粘结剂。
2、壁纸:(1)塑料壁纸:以纸为底层,聚氯乙烯塑料为面层,经过复合、印花、压花等工序而制成。
(2)玻璃纤维贴墙布:是中碱性玻璃布,表面涂有耐磨树脂,印有彩色图案而成,室内使用不变色,不老化,防火,防潮性能好。
(3)无纺贴墙布:采用棉、麻天然纤维或涤晴等合成纤维,经过无纺成型,上树脂,印制彩色花纹而成.3、胶结剂、嵌缝腻子、玻璃网格布等,根据基层需要提前备齐。
若自配壁纸粘结剂,其配合比为:聚醋酸乙烯乳液:羧甲基纤维素(2。
5%溶液)=60:40(粘玻璃纤维墙布);或界面剂=1:1(用于粘塑料壁纸)。
(二)作业条件1、设备及小型工具提前备好:裁纸工作台一个,钢板尺(1m 长).壁纸发刀,毛巾,塑料水桶和脸盆,油工刮板,小锅,开刀及毛刷等。
2、混凝土和墙面抹灰完成,且经过干燥,含水率不高于 8%.3、门窗油漆已完成。
4、水电及设备,顶墙上预留埋已完。
5、有磨石的房间,出光、打蜡已完,并将面层磨平保护好。
6、墙面清扫干净,如有凹凸不平,缺棱掉角或局部面层损坏者,提前修补好且已干燥,预制混凝土表面提前刮石膏腻子找平.7、如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳.8、将突出墙面的设备部件等卸下收好,待粘贴完后将其重新装好复原。
9、易透底的薄型壁纸,粘贴前应先涂刷乳胶漆一道,使其颜色一致。
10、对施工人员进行技术交底时,应强调技术措施和质量要求。
大面积施工前应先做样板间,经鉴定符合要求后方可组织施工。
A、操作工艺基层处理→吊直、套方、找规矩、弹线→计算用料、裁纸→粘贴壁纸→壁纸整修。
(一)基层处理混凝土墙面根据原基层质量好坏,在清扫净的墙面上满刮 1~2 道石膏腻子,干后并用砂纸磨平、磨光;若为抹灰墙面,可满刮大白腻子 1~2 遍找平、磨光,且不可磨破灰皮;石膏板墙用嵌缝腻子将缝堵严,粘贴玻璃网格布或丝绸条、绢条等,然后局部刮腻子补平.(二)吊直、套方、找规矩、弹线首先应将房间四角的阴阳角通过吊垂直、套方、找规矩,并确定从哪个阴角开始按照壁纸的尺寸进行分块弹线控制(习惯做法是进门左阴角处开始铺贴第一张.有挂镜线的按挂镜线,没有挂镜线的按设计要求弹线控制。
贴壁纸的工序以及工艺流程

贴壁纸的工序一、准备:基层应平整,洁净,干燥,若是腻子基层,应打磨并刷清油一度。
糊前将墙纸分类、裁切。
二、胶水调制:1.轻质墙纸:在干净的桶内倒入适量的水,搅拌并徐徐倒入墙纸粉,一般是两包粉(320克)配8~12升的水,待3分钟后再用力搅拌一下即可。
2.较重的墙纸:在上述的胶水中加入一罐(400克)墙纸白胶浆,搅拌均匀后使用。
3.墙布:可直接使用墙纸白胶浆或专用墙布胶粉。
三、涂胶:1.墙纸准备:将墙纸背面处理干净,用卷尺测量墙高度,裁剪时每段应多预留10~20cm,注意相邻墙纸间花纹的连接。
2.用宽刷子在墙纸背面均匀涂上胶水,注意墙纸的边缘部分应多涂一些。
3.收拢两端,让胶液浸泡墙纸5~10分钟,使胶液充分渗入墙纸,以使墙纸伸展开。
四、墙纸粘贴:1.粘贴墙纸时,第一块墙纸都应用弹线找垂直,按直线粘贴墙纸,保证墙纸垂直。
第一条垂线应在距墙角距离小于墙纸幅宽的50~80mm,将裁切边安排在靠近阴角处。
阴角处的接缝应不小于2~3mm搭接,不允许采用整张壁纸铺贴。
阳角处不得有接缝,包角不应小于20mm并压实。
2.粘贴顺序一般是先墙面后顶棚,先细部后大面。
3.对于需要对花的墙纸应用钢尺对齐裁剪余边,裁剪一次成型,不得重割。
4.用刮板由中间向两边、由高往低将墙纸抹平,边缘多余的胶液用湿毛巾抹去。
墙纸按花纹对齐贴好后,沿踢脚线将多余部分墙纸割去,用刮板将已贴好的墙纸压平(不要太用力,以防压出印痕)。
1.抹灰面贴壁纸的主要工序(1)合壁纸清扫、填补缝隙、砂纸打磨----满刮腻子、磨平----刷底胶一遍----墙面划准线----壁纸刷胶粘剂----基层刷胶粘剂----壁纸裱糊----拼缝、搭接、对花----赶压胶粘剂、气泡----擦净挤出的胶液----清理修整(2)聚氯乙烯壁清扫、填补缝隙、砂纸打磨----满刮腻子、磨平----刷底胶一遍----墙面划准线----壁纸浸水湿润----基层刷胶粘剂----壁纸裱糊----拼缝、搭接、对花----赶压胶粘剂、气泡----裁边(重叠对花的壁纸进行此工序)----擦净挤出的胶液----清理修整(3)带背胶壁纸:带背胶壁纸的主要工序基本上与聚氯乙烯壁纸的工序相同,只是免去基层刷胶粘剂及裁边两道工序。
墙纸施工工艺

墙纸施工工艺(一)、工艺流程清基层扫→耐水腻子一遍刮平→防裂腻子一遍找平→涂刷墙纸基膜→弹线→测量及裁剪→润纸→壁纸涂刷胶水→裱糊→修整→清理(二)、施工准备1、技术准备施工前应仔细熟悉施工图纸,掌握当地的天气情况,依据施工技术交底和安全交底,做好各方面的准备。
2、材料准备①壁纸的品种、花色、色泽在采购前由业主确定,并以样板确定下来,购进壁纸应检查每卷壁纸的色泽是否一致,因不同批次的产品,往往有色差。
②墙纸包装完好无损,纸面不破损及有污点。
③准备好施工所需的基膜。
结合基层选定古象牌环保型清漆。
墙纸及裱糊用的胶粘剂应具有商品检验合格证书。
3、机具准备①、活动裁纸刀,用来裁厚度不同的纸。
②、裁纸案台(长×宽=2m×1m左右,案台高70㎝)、浸水盆。
③、不锈钢直尺,长度1500mm。
剪刀、钢板刮板、羊毛辊,以及注射器、粉线包、干净毛巾、排笔、板刷、胶用和盛水用的塑料桶。
4、作业条件①、基层按设计要求木砖或木筋已埋设,水泥砂浆找平层已抹完,经干燥后含水率不大于8%,木材基层含水率不大于12%。
②、水电及设备、顶墙上预留预埋件已完。
③、房间地面工程已完,大理石已做完镜面,并将面层保护好。
④、房间、客厅的木饰面已完,经检查符合设计要求。
⑤、外露钉头已用油性腻子填平。
⑥事先将突出墙面的设备部件等卸下收存好,待壁纸粘贴完后再将其部件重新装好复原。
⑦如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳。
(三)、操作工艺1、基层处理:1)砂浆抹灰及混凝土基层处理:裱糊前,应将基层或基层表面的污垢、尘土清除干净,泛碱部位,宜使用9%的稀醋酸中和、清洗。
不得有飞刺、麻点、砂粒和裂缝。
阴阳角应顺直。
基层清扫洁净后,满刮一遍腻子并用砂纸磨平。
如基层有气孔、麻点或凹凸不平时,应增加刮腻子和磨砂纸的遍数。
腻子应用乳液滑石粉、乳液石膏或油性石膏等强度较高的腻子,不应用纤维素大白等强度低、遇湿溶胀剥落的腻子。
墙纸裱糊的施工工艺及注意事项

墙纸裱糊的施工工艺及注意事项
(一)、裱贴墙纸、墙布主要工艺流程:
清扫基层、填补缝隙→石膏板面接缝处贴接缝带、补腻子、磨砂纸→满刮腻子、磨平→涂刷防潮剂→涂刷底胶→墙面弹线→壁纸浸水→壁纸、基层涂刷粘结剂→墙纸裁纸、刷胶→上墙裱贴、拼缝、搭接、对花→赶压胶粘剂气泡→擦净胶水→修整。
(二)、裱贴墙纸、墙布施工要点:
1.基层处理时,必须清理干净、平整、光滑,防潮涂料应涂刷均匀,不宜太厚。
(1)混凝土和抹灰基层:墙面清扫干净,将表面裂缝、坑洼不平处用腻子找平。
再满刮腻子,打磨平。
根据需要决定刮腻子遍数。
(2)石膏板基层:石膏板接缝用嵌缝腻子处理,并用接缝带贴牢。
表面刮腻子。
涂刷底胶,底胶一遍成活,但不能有遗漏.
2.为防止墙纸、墙布受潮脱落,可涂刷一层防潮涂料.
3.弹垂直线和水平线,以保证墙纸、墙布横平竖直、图案正确.
4.塑料墙纸遇胶水会膨胀,因此要用水润纸,使塑料墙纸充分膨胀,玻璃纤维基材的壁纸、墙布等,遇水无伸缩,无需润纸。
复合纸壁纸和纺织纤维壁纸也不宜闷水.
5.粘贴后,赶压墙纸胶粘剂,不能留有气泡,挤出的胶要及时揩净.
(三)注意事项:
1.墙面基层含水率应小于8%。
2.墙面平整度达到用2米靠尺检查,高低差不超过2毫米.
3.拼缝时先对图案、后拼缝,使上下图案吻合。
4.禁止在阳角处拼缝,墙纸要裹过阳角20毫米以上.
5.裱贴玻璃纤维墙布和无纺墙布时,背面不能刷胶粘剂,直接将胶粘剂刷在基层上。
因为墙布有细小孔隙,胶粘剂会印透表面而出现胶痕,影响美观。
PVC壁纸施工工艺

PVC壁纸施工工艺
1. 准备工作
- 测量墙面尺寸,计算所需壁纸面积。
- 确保墙面平整,如有不平整的地方,需要先进行处理。
- 清洁墙面,确保墙面无灰尘、油渍等污物。
2. 壁纸选择
- 根据需求选择适合的PVC壁纸款式和颜色。
- 选择合适的壁纸规格,确保足够覆盖墙面。
3. 壁纸施工步骤
1. 使用适量胶水,将壁纸倒放在施工台上,胶水均匀涂抹在壁
纸背面。
避免沾到正面。
2. 等待片刻,让胶水适度渗透壁纸。
3. 将已涂抹胶水的壁纸贴在墙面上,从顶部开始,由上往下贴。
贴壁纸时要尽量避免产生气泡和皱褶。
4. 使用刮板将壁纸表面的气泡和皱褶排除,使其与墙面贴合紧密。
5. 依次贴好其余部分,确保壁纸整体贴合平整。
6. 若遇到过长的壁纸,可使用刀具将多余部分剪掉,并清除墙角处的壁纸。
4. 注意事项
- 施工前确保墙面干燥和清洁,避免壁纸脱落。
- 在壁纸表面处理时要轻柔,避免划伤壁纸。
- 按照施工步骤进行操作,避免贴斜或贴歪。
- 若遇到特殊墙面或复杂施工情况,建议咨询专业技术人员。
以上是PVC壁纸施工的基本工艺步骤和注意事项,希望对您有所帮助。
施工时请遵循相关的安全操作规范,并选择品质可靠的壁纸和胶水,以确保施工质量和持久性。
墙纸施工工艺

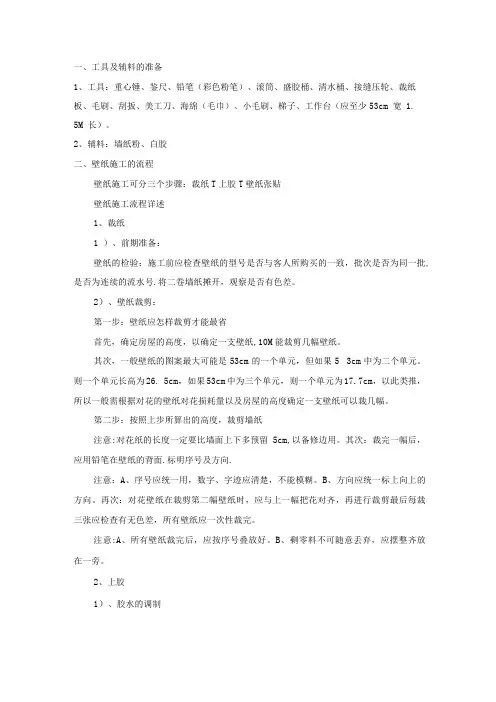

一、工具及辅料的准备1、工具:重心锤、鉴尺、铅笔(彩色粉笔)、滚筒、盛胶桶、清水桶、接缝压轮、裁纸板、毛刷、刮扳、美工刀、海绵(毛巾)、小毛刷、梯子、工作台(应至少53cm 宽1.5M 长)。
2、辅料:墙纸粉、白胶二、壁纸施工的流程壁纸施工可分三个步骤:裁纸T上胶T壁纸张贴壁纸施工流程详述1、裁纸1 )、前期准备:壁纸的检验:施工前应检查壁纸的型号是否与客人所购买的一致,批次是否为同一批,是否为连续的流水号.将二卷墙纸摊开,观察是否有色差。
2)、壁纸裁剪:第一步:壁纸应怎样裁剪才能最省首先,确定房屋的高度,以确定一支壁纸,10M能裁剪几幅壁纸。
其次,一般壁纸的图案最大可能是53cm的一个单元,但如果5 3cm中为二个单元。
则一个单元长高为26. 5cm,如果53cm中为三个单元,则一个单元为17.7cm,以此类推,所以一般需根据对花的壁纸对花损耗量以及房屋的高度确定一支壁纸可以裁几幅。
第二步:按照上步所算出的高度,裁剪墙纸注意:对花纸的长度一定要比墙面上下多预留5cm,以备修边用。
其次:裁完一幅后,应用铅笔在壁纸的背面.标明序号及方向.注意:A、序号应统一用,数字、字迹应清楚,不能模糊。
B、方向应统一标上向上的方向。
再次:对花壁纸在裁剪第二幅壁纸时,应与上一幅把花对齐,再进行裁剪最后每裁三张应检查有无色差,所有壁纸应一次性裁完。
注意:A、所有壁纸裁完后,应按序号叠放好。
B、剩零料不可随意丢弃,应摆整齐放在一旁。
2、上胶1)、胶水的调制A、一般胶水的调制通常用墙纸粉或专用贴纸胶水,按包装上使用说明的内容,按比例进行调配。
比例:每一包墙纸粉160克加4公斤水,为了增强粘接剂的牢固度应加入10%的胶。
调制方法:将清洁的冷水倒入桶中,并将水搅拌,再将墙纸粉慢慢加入,连续搅拌1分钟,使胶粉完全溶解,放置5分钟后再搅拌30秒,此时再加入按比例配置的白胶充分搅拌均匀.注意:搅拌时搅拌棒应朝一个方向搅拌,力度应均匀,速度保持一致。
施工工艺-壁纸工程施工工艺及操作要点

壁纸工程施工工艺及操作要点1、施工工序基层处理→涂刷防潮底漆和底胶→墙面弹线→测量与裁剪→润纸→刷胶→裱糊2、操作要点1)基层处理(1)混凝土及抹灰基层处理满刮腻子一遍并磨砂纸,但有的混凝土面、抹灰面有气孔、麻点、凸凹不平时,为了保证质量,应增加满刮腻子和磨砂纸遍数。
刮腻子时,将混凝土或抹灰面清扫干净,使用胶皮刮板满刮一遍。
刮时要有规律,要一板排一板,两板中间顺一板。
既要刮严,又不得有明显接茬和凸痕。
做到凸处薄刮,凹处厚刮,大面积找平。
待腻子干固后,打磨砂纸并扫净。
需要增加满刮腻子遍数的基层表面,应先将表面裂缝及凹面部分刮平,然后打磨砂纸、扫净,再满刮一遍后打磨砂纸:处理好的底层应该平整光滑、阴阳角线通畅、顺直,无裂痕、崩角,无砂眼麻点。
特别是阴阳角、窗台下、暖气包、管道后与踢脚板连接处的处理,都要认真检查修整。
(2)木质基层处理木基层要求接缝不显接槎,接缝、钉眼应用腻子补平并满刮油性腻子一遍,用砂纸磨平。
木夹板的不平整主要是钉接造成的,在钉接处木夹板往往下凹,非钉接处向外凸。
所以第一遍满刮腻子时要是找平大面。
第二遍可用石膏腻子找平,腻子的厚度应减薄,可在该腻子五到六成干时,用塑料刮板有规律压光,最后用干净的抹布轻轻将表面灰粒擦净。
对要贴金属壁纸的木基面处理,应在第二遍腻子时采用石膏粉调配猪血料的腻子,其配合比10:3。
金属壁纸结基面的平整度要求很高,稍有不平处或粉尘,都会在金属纸裱贴后明显看出。
所以金属壁纸的木基面处理,应与木家具打底方法基本相同,批抹腻子的遍数要求在三遍以上。
批抹最后一遍腻子并打平后,用软布擦净。
2)涂刷防潮底漆和底胶为了防止壁纸受潮脱胶,一般对要裱糊塑料壁红、壁布、纸基塑料壁纸、金属壁纸的墙面,涂刷防潮底漆。
防潮底漆用酚醛清漆与汽油或松节油来调配,其配合比为:清漆:汽油=1:3。
该底漆可涂刷也可喷刷,漆液不宜厚,且要均匀一致。
涂刷底胶是为了增加粘结力,防止处理好的基层受潮弄污。
墙面壁纸施工工艺三篇

墙面壁纸施工工艺三篇篇一:墙面壁纸施工工艺(一)墙面的构造墙体上用水泥石灰浆打底,使墙面平整。
干燥后满刮腻子,并用砂纸磨平,然后用107胶或其它胶粘剂粘贴墙纸。
(二)墙纸、墙布主要工艺流程清扫基层、填补缝隙→石膏板面接缝处贴接缝带、补腻子、磨砂纸→满刮腻子、磨平→涂刷防潮剂→涂刷底胶→墙面弹线→壁纸浸水→壁纸、基层涂刷粘结剂→墙纸裁纸、刷胶→上墙裱贴、拼缝、搭接、对花→赶压胶粘剂气泡→擦净胶水→修整。
(三)墙纸、墙布施工要点1.基层处理时,必须清理干净、平整、光滑,防潮涂料应涂刷均匀,不宜太厚。
(1)混凝土和抹灰基层:墙面清扫干净,将表面裂缝、坑洼不平处用腻子找平。
再满刮腻子,打磨平。
根据需要决定刮腻子遍数。
(2)木基层:木基层应刨平,无毛刺、戗茬,无外露钉头。
接缝、钉眼用腻子补平。
满刮腻子,打磨平整。
(3)石膏板基层:石膏板接缝用嵌缝腻子处理,并用接缝带贴牢。
表面刮腻子。
涂刷底胶一般使用107胶,底胶一遍成活,但不能有遗漏。
1.为防止墙纸、墙布受潮脱落,可涂刷一层防潮涂料。
2.弹垂直线和水平线,以保证墙纸、墙布横平竖直、图案正确的依据。
3.塑料墙纸遇水呀胶水会膨胀,因此要用水润纸,使塑料墙纸充分膨胀,玻璃纤维基材的壁纸、墙布等,遇水无伸缩,无需润纸。
复合纸壁纸和纺织纤维壁纸也不宜闷水。
4.粘贴后,赶压墙纸胶粘剂,不能留有气泡,挤出的胶要及时揩净。
(四)注意事项1.墙面基层含水率应小于8%。
2.墙面平整度达到用2米*尺检查,高低差不超过2毫米。
3.拼缝时先对图案、后拼缝,使上下图案吻合。
4.禁止在阳角处拼缝,墙纸要裹过阳角20毫米以上。
5.裱贴玻璃纤维墙布和无纺墙布时,背面不能刷胶粘剂,中俑将胶粘剂刷在基层上。
因为墙布有细小孔隙,胶粘剂会印透表面而出现胶痕,影响美观。
一、工艺流程施工前准备→ 画垂线→ 裁纸→ 闷水→ 刷胶→ 纸上墙→ 接缝处理→ 大面处理→ 接缝处理二、施工工艺1、基层处理基层处理是直接影响墙面装饰效果的关键,应认真做好处理工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(1)基层处理:基层处理是直接影响墙面装饰效果的关键,应认真做好处理工作。
对各种墙面总的要求是:平整、清洁、干燥,颜色均匀一致,应无空隙、凸凹不平等缺陷。
①对旧墙面首先对墙体原抹灰层的空鼓、脱落、孔洞等用砂浆进行修铺,清除浮松漆面或浆面以及墙面砂粒、凸起等,并把接缝、裂缝、凹窝等用胶油腻子分1~2次修铺填平,然后满刮腻子一遍,用砂纸磨平。
②对木基层要求拼缝严密,不外露针头。
接缝、针眼应用腻于铺平,并满刷胶油腻子一遍,然后用砂纸磨平。
(2)涂刷基层处理材料:基层处理并待干燥后,表面满徐基层处理材料一遍,要求薄而均匀,减少因不均而引起纸面起胶现象。
(3)墙面划垂线:株糊壁纸,纸幅必须垂直,才能使花纹、图案、纵横连贯一致。
①施工时,在基层涂料涂层干燥后,划垂直线作标准。
②取线位置从墙的阴角起,以小于壁纸1~2cm为宜。
③裱糊时,应经常校对、调整,保证纸幅垂直。
(4)壁纸及基层涂刷胶粘剂;根据实际尺寸,统筹规划裁纸,纸幅应编号,按顺序粘贴。
①准备上墙裱糊的壁纸,纸背预先刷清水一遍(即闷水),再刷胶粘剂一遍。
有的壁纸产品背面已带胶粘剂,可不必再刷。
②为了使壁纸与墙面结合,提高粘结力,裱糊的基层同时剧胶粘剂一遍,壁纸即可以上墙裱糊。
(5)裱糊:壁纸可采取纸面对折上墙。
接缝为对缝和搭缝两种形式。
一般墙面采用对缝,阴、阳角处采用搭缝处理。
①裱糊时,纸幅要垂直,先对花、对纹、拼缝,然后用薄钢片刮板由上而下赶压,由拼缝开始,向外向下顺序任平、压实。
②多余的胶粘剂,则顺刮板操作方向挤出纸边,挤出的胶粘剂要及时用湿毛巾(软布)抹净,以保持整洁。
裱糊工艺1.施工程序发泡壁纸株糊施工程序:画垂线→裁纸→闷水→刷胶→纸上墙→对缝→赶大面→整理纸缝→擦净胶面。
2.操作要点(1)画垂线:施工时,待基层底胶干燥后画垂直线。
起线位置从墙的阴角开始,以小于壁纸1~2cm为宜。
(2)裁纸:这道工序很重要,直接影响墙面裱糊质量。
①注意花纹的上下方向,每条纸上端根据印花对应,在花纹循环的同一部位裁,并应我成方角。
长度根据墙断高度而定。
②比较每条纸的颜色,如有微小差别,应领以分类,分别安排在不同的墙面上③裁纸时,主要墙面花纹应对称完整,一个墙面剩下不足一幅壁纸宽的窄条时.窄条应贴在较暗的阴角处。
④窄条纸宜现用现下料,这是由于裱糊后.壁纸在宽度方向能胀出1cm左右,墙面阴阳角处难免有误差,下料时应核对窄条上下端所需宽度。
窄条下料时,应考虑对缝和措缝关系,手裁的一边只能错缝不能对缝。
(3)闷水:发泡塑料壁纸吸水后能胀出1cm左右,如在干壁纸上刷胶后马上上墙,会出现大量皱折,不能成活。
因此,应先把发泡壁纸放在水槽中浸泡,拿出水槽后把多余水抖掉,静置20min.使壁纸充分伸胀。
(4)刷胶:在墙面和壁纸背面同时刷胶。
①壁纸背面刷胶时,纸上不应有明胶,多余的胶应用干燥棉丝擦去。
②刷胶不宜太厚,应均匀一致,纸背刷胶后,胶面与胶面应对叠,以避免胶干得太快,也便于上墙。
(5)裱糊:是壁纸被糊工程中最主要的工序,直接决定墙面质量的好坏。
①根据阴角搭缝的里外关系,决定先做哪一片墙面。
贴每一片墙的第一条壁纸前,要先在墙上吊一条垂直线,弹上粉线后用铅笔在粉线上描一条直线。
垂直线的位置可比一幅壁纸宽并再让宽0.5cm左右,每片墙先从较宽的一角以整幅纸开始,将窄条甩在较暗的一端或门两侧阴角处。
②裱糊应先从一侧由上而下开始,上端不留余量,对花接缝到底。
要求缝严,用手或棉丝将接缝处 10cm压一下相对固定。
③由对缝一边开始,上下同时用干净胶刷(不用橡胶辊)从纸幅中间向上、下划动,不能从上下端向中间赶,压迫壁纸贴在墙上,不留气泡。
赶气泡时,应注意纸对缝的地方,不要错缝或离缝。
④检查接缝时,检查有错缝或离缝的地方,并适当加以调整后,用棉丝压实,不能有“张嘴”现象(不能用木辊或铜辊压缝)。
⑤溢出纸边的胶液和在纸面上的胶液,要随时用湿棉丝擦洗、清理,保持纸面洁净。
③阴角不对缝,采用搭缝做法.阴角搭缝做法是:先裱糊压在里面的一幅纸,阴角处转过0.5cm左右。
阴角有时不垂直,要核对上下头再决定转过多少。
阴角处和纸边要压实,无空鼓,然后糊搭缝在外面的一幅纸,纸边应在阴角处。
⑤阳角处不甩缝。
包角要严实,没有空鼓、气泡,注意花纹和阳角的直线关系。
③壁纸上端应在挂镜线下沿,下端收头在踢脚线上沿。
踢脚线处多余部分,应先贴上,用剪刀顺踢脚线上沿划一折线,将壁纸下端揭起,用剪刀将多余部分剪去,再将壁纸贴回并压实。
③壁纸表面轧有花纹,压缝赶气泡时用力要适度,除胶刷和棉丝外,不得使用其它硬质工具,以避免压平纸面的凹凸、纹理质感。
3.局部修补方法(待纸上墙胶干后)(1)纸边“张嘴”:由于涂胶不均匀或胶液过早干燥,可在加胶后重新粘贴压实。
如有微小的“张嘴”,用油笔蘸107胶粘贴.然后压实(2)纸面有气泡:可用我纸刀在气泡处切开,挤出气体或多余的胶粘剂,再行压平压实。
纸面有气泡而下无胶,可采用注射器打进一些稀107胶压实抹平(参照图10-1-2)。
(3)接缝处露白茬:在接缝处如因干缩露白茬,可用乳胶漆找色。
(4)纸面出现皱折:可在胶粘剂末干前,掀起纸幅重新粘贴。
(5)碰撞损坏壁纸:可对纹、对色挖空填补,其花纹、图案、缝隙应合。
应注意的几个问题1.裁剪壁纸(I)裁纸最好由专人负责,在工作台上进行。
如果是大、中卷壁纸,为了拉纸方便,宜将成卷的壁纸放在一个架上,用一根铁棍或钢管穿过壁纸卷的轴心,这样在裁纸时能够拉而不乱。
(2)裁纸的尺寸主要根据要婊贴的部位下料。
下料时,应比校贴部位的尺寸长一点,因为壁纸在阴角及收回部位,往往让其多一点富余,然后再将多余的部分切割掉。
要想做到在交接部位切割,壁纸必须大于要裱糊的实际尺寸,一般长3cm左右。
例如墙与吊顶的交接部位,考虑到吊顶可能会局部不平,如果不是壁纸顺着边缘贴密实,那么很可能在某一部位露出“白茬”。
所以,直用切割的方法使其达到密实。
(3)如果室内净空较高,墙面直分段进行,每一段的长度可根据具体情况适当掌握。
~次接糊的高度,如果从方便操作的角度考虑,宜在3m左右。
(4)壁纸应做到边缘整齐,特别是采用拼接法裱糊的壁纸,边缘整齐更显重要,如果是破损的边缘,应适当的裁取。
否则.边线不整齐,影响拼接的质量。
2.刷胶粘剂(1)刷胶粘剂操作并不难,可刷于基层.也可剧于壁纸背面。
(2)如果是较厚的壁纸,如植物纤维壁纸等,应在纸背面及基层均要刷胶粘剂,因为较厚的壁纸,胶得刷少粘不牢,刷很多又易于流淌,所以要双面刷胶。
(3)裱糊塑料壁纸,正常情况下,先将胶粘剂剧在纸背面。
这样,由于刷胶后可以将壁纸胶面对胶面对叠码放,便于施工时拿取,又可防止胶粘剂中水分蒸发,刷过胶后起到闷水作用。
3.壁纸闷水。
所谓闷水,是指用清水湿润纸面,使其能够得到充分的伸缩,免得在裱糊时遇到胶粘剂而发生伸缩不匀。
如若伸缩不匀,则在表面起皱,影响裱糊质量。
(1)裱糊普通塑料壁纸,提前闷水是必要的。
闷水方法:用排笔蘸清水湿润背面(即滑水),也可将裁好的壁纸卷成一卷放入盛水的桶中5浸泡3~5min,然后拿出来将其表面的明水抖掉,再静停20min左右。
(2)如果裱糊墙面时是将胶粘剂刷在基层上,在裱糊时干的壁纸突然遇到湿的胶粘剂,由于遇水程度的差别而造成皱折现象,所以壁纸闷水是必要的。
如果将胶粘剂刷在纸背面,实际上等于刷一道水,因胶粘剂不外乎是稠一点的水溶液而且。
所以,裱糊中起皱现象会比前者少很多,如果再采用专人刷胶粘剂,刷过后再胶面对胶面对折存放一会,会使壁纸通水得以充分伸缩。
所以,将胶粘剂刷在纸背面,可不再进行闷水这道工序。
4.阴、阳角部位处理(1)为了防止使用中的碰、路开胶,裱糊时不要在阳角部位留拼缝。
阳角部位多采用包过去的方法,在阴角处拼缝。
(2)对于阴角部位,壁纸拼缝不要正好留在阴角处,而是搭入阴角1~2cm。
(3)阴、阳角及窗台等部位易于积灰尘,应增刷1~2遍胶粘剂,以保证粘结牢固。
(4)如果局部有卷边、脱胶现象,补贴时,可用毛笔蘸上白胶,将其补牢。
这种现象多发生在窗台水平部位、墙与项的相交部位。
5.大面积裱糊(1)大面积裱糊前,宜先做样板间,根据使用的材料及裱糊部位,总结经验,统一操作要领。
(2)有些质量上不易解决的问题,还需请有关单位共同研究解决。
如图案拼接、花纹对称等,找出是材料或施工方面的原因。
6.腻子的强度(1)修补墙面所用的腻子,要有一定的强度,不宜单独使用羧甲基纤维素作为主要胶结材料。
(2)在较潮湿墙面上裱糊完毕,白天应打开窗,适当加强通风,夜间将门窗关闭,防止潮湿气体侵入。
7.其它(l)裱糊壁纸是在室内其它工种基本做完的情况下进行的。
如果墙面裱糊前不久仍在打洞或堵洞,因堵洞的砂浆未够充分干燥,容易造成表面色彩不匀。
如果裱糊后打洞,更是不妥,破坏了成品,局部难以修复。
(2)裱糊壁纸,应在完全干燥的情况下,再进行验收。
因为有些缺陷,只有在干燥的情况下,才能看出毛病。
工程验收一、质量要求(1)裱糊工程完工并干燥后,方可验收。
(2)验收时,应检查品种、颜色、图案是否符合设计要求。
(3)壁纸裱糊工程的质量应符合下列规定:①壁纸必须粘贴牢固,表面色泽一致,不得有气泡、空鼓、裂缝、翘边和斑污。
视时无胶痕。
②表面平整,无波纹起伏。
壁纸与挂镜线、贴面板和踢脚线紧接,不得有缝隙。
③各幅壁纸拼接横平竖直,拼接处花纹、图案吻合,不离缝,不搭接,距墙面1.5米,正视,不显明缝。
④阴阳转角垂直,棱角分明,阴角处搭接顺光,阳角无接缝。
⑤壁纸边缘平直整齐,不得有纸毛、飞刺。
③不得有漏贴、补贴和脱层等缺陷。
裱糊工艺1.施工程序装饰墙布被糊施工程序:清理墙面刮腻子→裁布→刷胶糊布。
2.操作要点(1)清理墙面刮腻子:首先把墙上的灰浆疙瘩、灰渣清理打扫干净,用水、石膏或胶腻子把磕碰坏的麻面抹平,再用刮腻子板把墙面满刮胶腻子(滑石粉:羧甲基纤维素:聚醋酸乙烯乳液:水=1:0.3:0.1:适量),待腻子干燥后用砂纸(布)磨平,并打扫干净,再刷一道底胶(107胶:水=3:7)。
(2)裁布:裱糊前,根据墙面高度裁布,要留有余量,一般在桌子上裁布,也可以在墙上裁。
(3)刷胶糊布:本工艺是最重要的施工工序。
①在布背面和墙上均刷胶。
胶的配合比为:107胶:4%纤维素水溶液:乳胶:水=1:0.3:0.1。
适量。
墙上刷胶时根据布的宽窄,不可刷得过宽,刷一段糊一张。
②选好首张糊贴位置和垂直线即可开始裱糊。
③从第二张起,裱糊先上后下进行对缝对花,对缝必须严密不搭搓,对花端正不走样,对好后用板式鬃刷舒展压实。
④挤出的胶液用湿毛巾擦干净,多出的上、下边用刀割齐整。
⑤在裱糊墙布时,应在电门、插销处裁破布面露出设施。
③裱糊墙布时,阳角不允许对缝,更不允许搭接,客厅、明柱正面不允许对缝;门、窗口面上不允许加压布条。
