塔吊附着安全技术交底

塔吊鸟巢安全技术交底模板

一、交底目的为确保塔吊鸟巢施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象塔吊司机、信号工、司索工、安装拆卸人员、现场管理人员等。
三、交底内容1. 施工准备(1)塔吊基础施工:严格按照技术要求进行,确保地基稳定,承载能力符合设计要求。
(2)附着施工:随施工进度进行预埋和附着,确保附着稳固可靠。
(3)群塔施工:严格按照群塔施工方案进行,确保各塔吊安全距离符合要求。
2. 安全要求(1)塔吊司机、指挥、司索等操作人员必须持证上岗。
(2)信号工应佩戴鲜明的标志、特殊颜色的工作服和安全帽等,不得兼做其他工作。
(3)塔吊司机应对路基轨道座进行日常检查,发现问题及时上报并维修。
(4)塔吊顶升后,必须用标准重量的试块重新调校各个限位点,确保灵敏可靠。
(5)塔吊日常保养:对各个限位装置进行维护保养,清除尘土,做好润滑。
(6)对各限位碰块、滑轮要经常检查,确保无变形、缺损,并固定可靠。
(7)各限位装置必须有良好的防雨、水设施,并经常保持各触电接触良好。
(8)不得随意拆除、封接安全限位保护装置。
3. 塔吊安装与拆卸(1)进入施工现场必须遵守安全操作规程和安全生产纪律,操作人员必须取得相应证书。
(2)编制拆装作业方法、质量要求和安全技术措施,经审批后向全体作业人员交底。
(3)拆装作业前检查路基、轨道、起重机各机构、部位、结构焊缝、重要部位螺栓、销轴、卷扬机构、钢丝绳、吊钩、吊具、电气设备、线路等。
(4)检查自升塔式起重机顶升液压系统的液压缸和油管、顶升套架结构、导向轮、顶升撑脚(爬爪)等。
(5)检查采用旋转塔身法所用的主副地锚架、起落塔身卷扬钢丝绳以及起升机构制动系统等。
(6)检查拆装人员所使用的工具、安全带、安全帽等。
(7)检查拆装作业中配备的起重机、运输汽车等辅助机械。
(8)检查拆装现场电源电压、运输道路、作业场地等。
4. 作业注意事项(1)塔吊作业过程中,司机应按照信号指挥人员发出的信号、旗语、手势进行操作。
技术交底记录塔吊安装

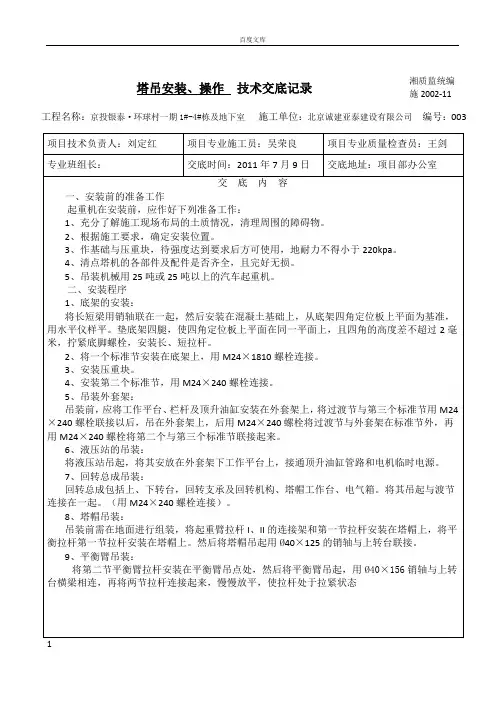

塔吊安装、操作 技术交底记录 工程名称:京投银泰·环球村一期1#-4#栋及地下室 施工单位:北京诚建亚泰建设有限公司 编号:003 项目技术负责人:刘定红项目专业施工员:吴荣良 项目专业质量检查员:王剑 专业班组长: 交底时间:2011年7月9日交底地址:项目部办公室交 底 内 容一、安装前的准备工作起重机在安装前,应作好下列准备工作:1、充分了解施工现场布局的土质情况,清理周围的障碍物。
2、根据施工要求,确定安装位置。
3、作基础与压重块,待强度达到要求后方可使用,地耐力不得小于220kpa 。
4、清点塔机的各部件及配件是否齐全,且完好无损。
5、吊装机械用25吨或25吨以上的汽车起重机。
二、安装程序1、底架的安装:将长短梁用销轴联在一起,然后安装在混凝土基础上,从底架四角定位板上平面为基准,用水平仪样平。
垫底架四腿,使四角定位板上平面在同一平面上,且四角的高度差不超过2毫米,拧紧底脚螺栓,安装长、短拉杆。
2、将一个标准节安装在底架上,用M24×1810螺栓连接。
3、安装压重块。
4、安装第二个标准节,用M24×240螺栓连接。
5、吊装外套架:吊装前,应将工作平台、栏杆及顶升油缸安装在外套架上,将过渡节与第三个标准节用M24×240螺栓联接以后,吊在外套架上,后用M24×240螺栓将过渡节与外套架在标准节外,再用M24×240螺栓将第二个与第三个标准节联接起来。
6、液压站的吊装:将液压站吊起,将其安放在外套架下工作平台上,接通顶升油缸管路和电机临时电源。
7、回转总成吊装:回转总成包括上、下转台,回转支承及回转机构、塔帽工作台、电气箱。
将其吊起与渡节连接在一起。
(用M24×240螺栓连接)。
8、塔帽吊装:吊装前需在地面进行组装,将起重臂拉杆I 、II 的连接架和第一节拉杆安装在塔帽上,将平衡拉杆第一节拉杆安装在塔帽上。
然后将塔帽吊起用Ø40×125的销轴与上转台联接。
附着式升降脚手架(爬架)安全技术交底

4、在竖向主框架的底部应设置水平支承桁架,其宽度与主框架相同,平行于墙面,其高度不宜小于1。8m。水平支承桁架结构构造应符合下列规定:
(1)、桁架各杆件的轴线应相交于节点上,并宜用节点板构造连接,节点板的厚度不得小于6mm;
(2)、桁架上下弦应采用整根通长杆件或设置刚性接头.腹杆上下弦连接应采用焊接或螺栓连接;
2、整体式升降脚手架架体的水平悬挑长度不得大于2m,且不得大于跨度的1/2.单片式附着升降脚手架架体的悬挑长度不应大于1/4水平支承跨度。升降和使用情况下,架体悬臂高度均不应大于6m和2/5架体高度.
3、附着式升降脚手架应在附着支承结构部位设置与架体高度相等的与墙面垂直的定型的竖向主框架,竖向主框架应采是桁架或刚架结构,其杆件连接的节点应采用焊接或螺栓连接,并应与水平支承桁架和架体结构构成有足够强度和支撑刚度的空间几何不变体系的稳定结构。竖向主框架结构构造应符合下列规定:
(1)、架体外侧必须用密目式安全立网,密目式安全立网的网目不应低于2000目/100 cm2,且应可靠固定在架体上;
(2)、作业层外侧应设置1。2m高的防护栏杆和180mm高的挡脚板;
(3)、作业层应设置固定牢靠的脚手板,其与结构之间的间距应满足现行行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的相关规定.
3、临时用电必须符合《施工现场临时用电安全技术规范》JGJ46—2005规定,禁止私拉乱接。
4、作业人员必须服从现场管理人员的指挥和管理。
5、附着式脚手架拆除属于高空作业,操作人员必须经过专业安全技术培训,持证上岗,同时熟知本工种的安全操作规定和施工现场的安全生产制度。
6、从事高空作业的人员必须经过体检,凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适合高空作业的,不得从事登高拆除作业.
5613塔吊安装技术交底

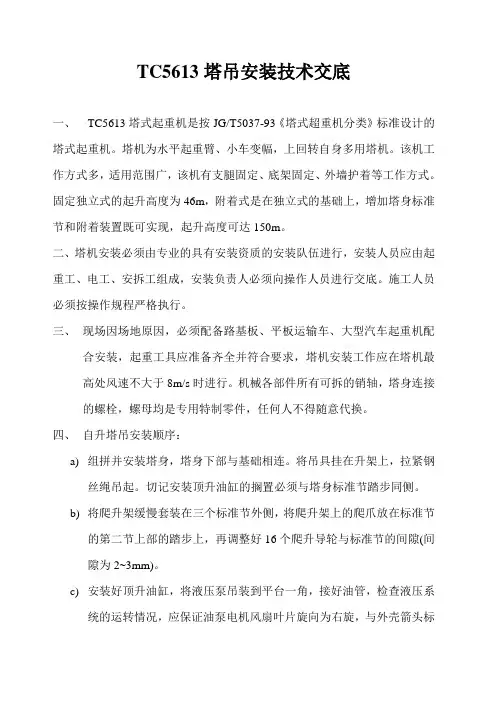

TC5613塔吊安装技术交底一、TC5613塔式起重机是按JG/T5037-93《塔式超重机分类》标准设计的塔式起重机。
塔机为水平起重臂、小车变幅,上回转自身多用塔机。
该机工作方式多,适用范围广,该机有支腿固定、底架固定、外墙护着等工作方式。
固定独立式的起升高度为46m,附着式是在独立式的基础上,增加塔身标准节和附着装置既可实现,起升高度可达150m。
二、塔机安装必须由专业的具有安装资质的安装队伍进行,安装人员应由起重工、电工、安拆工组成,安装负责人必须向操作人员进行交底。
施工人员必须按操作规程严格执行。
三、现场因场地原因,必须配备路基板、平板运输车、大型汽车起重机配合安装,起重工具应准备齐全并符合要求,塔机安装工作应在塔机最高处风速不大于8m/s时进行。
机械各部件所有可拆的销轴,塔身连接的螺栓,螺母均是专用特制零件,任何人不得随意代换。
四、自升塔吊安装顺序:a)组拼并安装塔身,塔身下部与基础相连。
将吊具挂在升架上,拉紧钢丝绳吊起。
切记安装顶升油缸的搁置必须与塔身标准节踏步同侧。
b)将爬升架缓慢套装在三个标准节外侧,将爬升架上的爬爪放在标准节的第二节上部的踏步上,再调整好16个爬升导轮与标准节的间隙(间隙为2~3mm)。
c)安装好顶升油缸,将液压泵吊装到平台一角,接好油管,检查液压系统的运转情况,应保证油泵电机风扇叶片旋向为右旋,与外壳箭头标识一致,以避免烧坏油泵。
如有错误,则应重新接好电机接线。
d)安装回转支承下支座,回转支承、上支座,回转机构。
(1)下支座下部分别与标准节和套架相连,上部与回转支承外圈的下平面通过高强度螺栓连接。
(2)检查上回转支承、下支座,上支座连接用80件8.8级的M24高强螺栓的予紧扭矩是否达到640N.m。
然后将吊具挂在上支座四个支柱耳套下,将回转支承总成吊起。
下支座的八个连接对准标准节四根主弦杆的八个连接套缓慢落下,将回转支承总成放在塔身顶部,切记下支座的斜腹杆方向应与塔身标准节装爬梯斜腹杆方向一致,下支座与套架连接时,应对好四角的标记。

塔吊顶升、附着锚固工程安全技术交底

工程名称交底部位1#、4#、8#楼三台塔吊施工内容塔吊升降、附着锚固工程日期年月日交底内容:一、塔吊升降:1、作业人员必须由符合建设部颁发的《特种作业人员安全技术培训考核管理规定》经考核合格,领取《特种作业人员操作证》的专业人员进行。
2、操作人员应持证上岗。
操作时必须正确配戴合格的安全帽、系好下额带,锁好带扣;必须系合格的安全带,系挂牢固,高挂低用,穿防滑鞋,以防高空坠落;3、塔吊附墙装置及顶升前应组织拆装人员进行交底和注意事项;作业前要设立安全区域,并派专人监护,禁止非作业人员进入;4、本机组人员必须在场、同时当面交待本机械电气设备使用情况:5、作业人员必须了解塔机性能、安装程序、各部件位置和正确吊点;6、合理安排作业人员,明确分工,责任落实到每个人;7、附着装置及顶升过程中要统一指挥,一切程序都必须通过指挥实施:8、塔吊附着锚固之前检查框架、锚杆等是否有开焊、变形和裂缝现象,锚杆长度和结构形式是否符合附着要求:9、附着后检查塔身锚固框架安装位置是否符合规定要求,检查塔身与锚固框架是否固定牢靠,框架、锚杆、墙板、螺栓、销轴是否齐全正确可靠,垫铁、楔块等零部件是否齐全:附着连接方式及紧固是否符合安全要求等:10、塔吊最高附着点以下塔身轴线对支承面垂直度不得大于相应高度的2‰。
要求最高附着点以上塔身轴线对支承面垂直度不得大于相应高度的4‰;11、锚固点以上塔机自由高度不得大于规定要求:12、塔吊顶升前,先检查液压系统有无泄漏,标准节有无变形和开焊,型号是否正确,检查电缆长度和有无破损。
并进行试顶,确保顶升平稳和安全;并应检查钢丝绳磨损程度是否符合标准要求,润滑系统是否良好;13、检查各限位是否灵敏可靠安全,开关是否灵敏可靠,是否符合安全要求;14、顶升过程中,要求按顶升工艺进行,各部销子安装正确,开口销打开,注意查看支承轮间隙是否一致;15、顶升塔吊作业4级风不得进行顶升,顶升过程中不得转臂,并将回转左右打眼固定:16、作业人员必须服从指挥和安全人员监督,如有违章作业或违反操作规程要立即制止:17、附墙装置及顶升完毕后,必须由安装负责人重新对各个部位检查一遍,安装是否正确,并做好记录:18、安全员要坚守岗位,对违反安全规定的人员,有权停止其工作,认真施行职责;19、参加作业人员严禁酒后作业和打闹。
塔吊安装技术交底要求

14、顶升时,如发生故障,必须立即停机检查,在未排除故障前,不得继续顶升作业。
15、每次顶升前后,都必须认真做好准备工作和收尾检查工作,特别是顶升结束后,必须检查各连接销、螺栓是否按规定紧固,有无松动,外套架滚轮与塔身标准节的间隙量是否调整好,操作杆是否回到中间位置,液压系统的电源是否切断。
1.3装拆作业范围内必须派专人看护,上周围挡,挂上警示牌,禁止非装拆人员入内。
1.4场地内准备汽车吊的运行路线。
1.5在安装塔吊前,必须按公司“安全技不交底制度”做好技术交底工作并做好书面记录,安装施工人员应严格执行高空作业的安全要求,包括戴安全帽、系安全带、穿防滑鞋安全防护设备等。
1.6塔吊安装施工由起重机械施工员负责,并由安全人员进行监督,由熟悉塔吊的起重设备安装人员一名负责指挥,并配备数名起重机械拆装工及电工一名。所有施工人员必须持证上岗。
9、安装作业应在白天进行,严禁晚上进行安装作业。
10、安装作业必须有专人看管电源、专人操作液压系统和专人紧固螺栓,专人负责顶升横粱。
11、顶升作业必须在4级风力以下进行,安装时如突然遇到风力增大、天气变恶劣时,必须停止作业,并紧固好连接螺栓(销),使上下塔身连为一体。
12、顶升前必须预先将电缆线放松,放松程度略大于顶升高度。
11.高处作业及登高架设作业安全技术交底;
12.新工人入场三级安全教育登记表;
13.施工现场消防安全技术交底;
14.班前施工技术交底;
二、安全管理交底要求:
1、每个作业人员在思想上必须重视安全,通过安全教育,提高安全意识,自觉遵守项目部各项安全管理制度,严格道宁安全技术操作规程进行作业。
2、从入场开始就要养成良好的工作习惯,进入施工现场自觉戴好安全帽,系好安全带,在无任何安全防护的情况下进行高空作业时,必须系好安全带,对安全带的系挂物必须检查是否牢固可靠,安全带必须高挂低用。做到不伤害自己,不伤害他人,不被他人伤。
塔吊安全安装拆除、长节技术交底

起重机械安拆须知
一、起重机械安装、长节(加附墙)、拆卸作业前,建委、集团、公司需要到现场进行监督、对证,项目部必须准备好以下资料:
二、起重机械安全技术交底要求
1、起重机械(塔吊、施工升降机、物料提升机等)安装、拆卸、长节(加附墙)作业前,项目部必须要求安拆单位对作业人员进行安全技术交底;
2、安全技术交底中,交底人为安拆单位技术负责人,监督人为安拆单位安全员共同监督;接底人为所有负责安拆作业的人员;
3、安全技术交底必须是以书面的形式进行,并严格履行签字手续,交底人、监督人、接底人都要进行签字确认,不得代签;
4、安全技术交底要在起重机械安拆、长节(加附墙)前进行,不得作业期间进行交底,否则没有实际意义。
5、若在起重机械安装、拆卸、长节(加附墙)作业前,建委、集团、公司因事未到现场进行监督、对证的,项目部安全负责人必须负责安全技术交底的签定,并及时送安全科存档,并负责核实安拆人员的持证上岗情况,核实是否与告知书中填报人员相符,证书是否有效。
未持证人员坚决不得进行安拆作业。
6、安拆单位安全员必须进行全程监督,确保作业安全。
三、附表
说明:起重机械各阶段的安全技术交底(仅供参照,安拆单位必须结合工程实际情况进行更改),交底内容必须与工程实际相符合,否则不得进行安拆作业,重新进行安全技术交底。
塔吊安装安全技术交底(注意更改起重设备名称)
塔吊长节(加附墙)安全技术交底
塔吊拆卸安全技术交底(标题根据阶段填写)。
塔吊顶升附着-安全技术交底 - 制度大全

塔吊顶升附着:安全技术交底-制度大全塔吊顶升附着:安全技术交底之相关制度和职责,工程名称设备编号TYTD-01-1#规格型号QTZ31.5C生产厂家安全技术交底:一、顶升前准备(1)施工完第四层时进行顶升,升至35.2米,(顶升7节)。
(2)清理好各个标准节,在标准节连接处涂上黄油,将待...工程名称设备编号TYTD-01-1#规格型号QTZ31.5C生产厂家安全技术交底:一、顶升前准备(1)施工完第四层时进行顶升,升至35.2米,(顶升7节)。
(2)清理好各个标准节,在标准节连接处涂上黄油,将待用标准节在吊臂下排成一排;(3)放松电缆长度;(4)将吊臂旋转至顶升套架的前方、平衡臂处于套架的后方,插入上下转台的连接销轴,以防顶升过程中回转。
二、顶升操作1、在幅度3.5m处吊起一个标准节,离地约1米时清除标准节下部污物,将四个引进滚轮组的卡轴插入标准节下部的四个连接套内,并旋转90度,使引进滚轮组卡在四个标准节下部的角钢腹杆下,塞杆全部缩回,重新使顶升横梁顶在标准节踏步的圆弧槽内,再次伸出活塞杆。
此时塔身上方恰好有装入一个标准节的空间,将标准节引至塔身正上方,对准标准节上的定位凸台,收缩活塞杆,使上下标准节的凸台对正接触时,用八个M30高强螺栓将上下标准节连接牢固,然后调整油缸伸缩长度,将下转台与标准节连接牢固,即完成一节标准节的加节工作。
若需连续加几节时,则依照以上步骤连续几次即可;附着装置由两套半环梁和四根撑杆组成,半环梁由螺栓、螺母、垫圈紧固成附着框架,四顶点处有四根撑杆与之铰接,四根撑杆的端部有大耳环与建筑物附着处铰接,四根撑杆应保持在同一水平面内,通过夹板夹紧主肢以固定塔身。
三、安装作业中的安全、环境、职业健康要求:(1)操作人员系好安全带,并戴好安全帽。
穿防滑鞋。
(2)严禁大风、雨天作业。
严禁酒后作业。
(3)顶升时严禁下方站人。
(5)安装人员必须熟悉安装作业、方案,并按规定的安装作业程序作业,注意和周围安装人员的互相配合,动作协调。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、塔吊附着:
1、塔吊附着的建筑物,其锚固点的受力强度要满足塔吊的设计要求,附着杆系 的布置方式、相互间距和附着距离等,要按照出厂说明书规定执行,如变动时, 应另行设计。
2、 在附着框架和附着支座布设时,附着杆倾斜角不得超过10°。
3、塔身高出附墙的自由高度,应符合出厂规定。
4、装设附墙前,应采用经纬仪测量塔身的垂直度,并应采用附墙进行调整,要 求:在最高锚固点以下垂直度允许偏差为2/1000,自由端垂直度允许偏差为4/1000。
安全技术交底表
安全技术交底表编号
工程名称郑州经开区瑞绣棚户区改造项目(一期)工程
施工单位I中建七I交底部I塔楼 工种
安全技术交底内容
交底内容
1、进入施工现场戴好安全帽,穿戴好自己的防护用品。严禁酒后作业。
2、严格按照操作规程操作和安全技术交底作业,严禁违章操作和违章指挥。
作业中大家>
6、在顶升作业时,必须有专人指挥,电源、纵液压系统和坚固塔身螺栓等必须 有专人负责,非操作人员不得登上操作平台,擅自启动泵阀开关和其它电器设 备。
7、顶升作业应在白天进行,若遇特殊情况须夜间作业时,必须有充分的照 明。
&只允许在四级风以下进行顶升,如果在作业过程中突然风力增大,必须立即 停止,并坚固螺栓,使上下塔身连成一体。
固,爬升套架的滚轮和塔身间有足够的间隙,液压操作杆回到中间位置,液压系
统的电源应切断。
13、在顶升前应先把液压缸代荷顶起10-15cm,然后停止,看是否有下滑现象, 确定正常后方可进行作业。。
交底人签名
职务
交底时间
接受交 底人签 名
5、附墙的安装租赁单位必须设专人负责, 作业工人必须为专业工人,持证上岗, 工作时要
戴好安全帽,系好安全带(尤其在塔身操作平台操作的工人),并遵守高处作业 有关安全操作的规定,防止出现高空坠落事故的发生。
6、附墙螺栓要采用双螺帽。
7、塔吊附墙杆件的吊运必须设有专人指挥。
8禁止附墙杆件和外架相接触,以避免因塔吊的巨大水平荷载传导外架上,导 致外架变形。
9、因安装附墙而拆除的安全网和移动的外架钢管在安装附墙完毕后,应进行恢 复和紧固。
10、遇有六级及以上大风时,严禁安装附墙。
11、做好有关资料,例如垂直偏差测量记录等。
12、 本交底是项目部向塔吊租赁单位塔吊管理人员进行的交底, 塔吊租赁单位必 须在每次塔吊附墙前向其作业工人根据本交底结合现场实际情况, 适当补充进行 书面交底。
9、顶升前必须先放松电缆,顶升后将电缆捆在塔身上。
10、在顶升过程中,必须将回转部分刹住,保持吊臂沿引进梁平衡臂及顶升油缸 的正上方位置,严禁作回转可其它动作。
11、在顶升中,如遇故障,必须立即停车检查,未查明原因及排除故障之前,不 得继续作业。
12、每次顶升后,必须做好收尾检查工作,保证各种连接螺栓按规定的预紧力坚
二、塔吊顶升
1、吊装指挥信号必须统一。
2、指挥应以一人为主,吊件在地面时,应以地面指挥为主,吊件在高空时,应 以高空指挥
3、起吊时吊臂下方,吊件及吊臂的回转范围内,严禁无关人员停留或通 过。
4、上方在进行咼空作业时,如有人进入其下方工作,下方人员必须先与上方人 员取得联系,并经同意方可进入。
5、全体作业人员,必须协同作业,听从指挥,高空人员必须带好安全带,穿好 防滑鞋,地面人员必须带好安全帽,确保工作安全顺利进行。
