建筑工程磷石膏砂浆抹灰施工工艺

合集下载

磷石膏施工专项方案

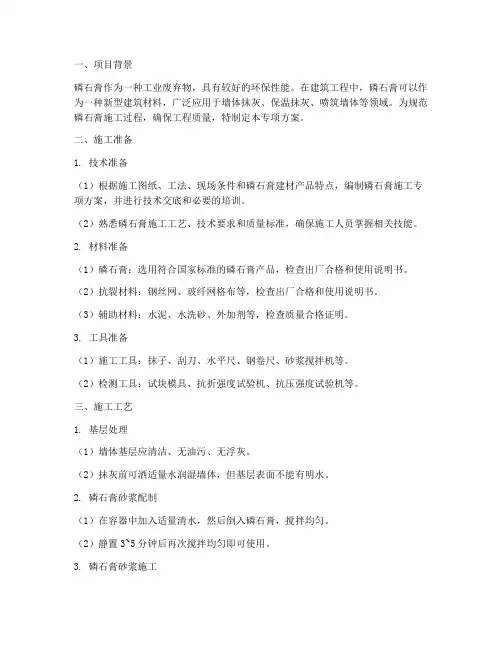

磷石膏施工专项方案

一、项目背景磷石膏作为一种工业废弃物,具有较好的环保性能。

在建筑工程中,磷石膏可以作为一种新型建筑材料,广泛应用于墙体抹灰、保温抹灰、喷筑墙体等领域。

为规范磷石膏施工过程,确保工程质量,特制定本专项方案。

二、施工准备1. 技术准备(1)根据施工图纸、工法、现场条件和磷石膏建材产品特点,编制磷石膏施工专项方案,并进行技术交底和必要的培训。

(2)熟悉磷石膏施工工艺、技术要求和质量标准,确保施工人员掌握相关技能。

2. 材料准备(1)磷石膏:选用符合国家标准的磷石膏产品,检查出厂合格和使用说明书。

(2)抗裂材料:钢丝网、玻纤网格布等,检查出厂合格和使用说明书。

(3)辅助材料:水泥、水洗砂、外加剂等,检查质量合格证明。

3. 工具准备(1)施工工具:抹子、刮刀、水平尺、钢卷尺、砂浆搅拌机等。

(2)检测工具:试块模具、抗折强度试验机、抗压强度试验机等。

三、施工工艺1. 基层处理(1)墙体基层应清洁、无油污、无浮灰。

(2)抹灰前可洒适量水润湿墙体,但基层表面不能有明水。

2. 磷石膏砂浆配制(1)在容器中加入适量清水,然后倒入磷石膏,搅拌均匀。

(2)静置3~5分钟后再次搅拌均匀即可使用。

3. 磷石膏砂浆施工(1)单次施工厚度应在2~8mm之间,超过8mm应分次施工。

(2)施工温度在-5℃以上。

4. 储存与运输(1)存放于阴凉、干燥、通风处,避免暴晒,严禁受潮。

(2)标准环境下储存,有效期为一年。

四、质量控制1. 材料质量:严格检验材料质量,确保符合国家相关标准。

2. 施工过程:严格按照施工工艺和质量标准进行施工,确保施工质量。

3. 检测与验收:施工过程中,定期进行质量检测,确保工程质量符合要求。

4. 工程验收:工程完成后,按照相关标准进行验收,确保工程质量达标。

五、安全与环保1. 施工现场应配备必要的安全防护设施,确保施工人员安全。

2. 施工过程中,注意环保,减少污染。

3. 施工结束后,及时清理现场,确保场地整洁。

磷石膏手工抹灰施工方案

磷石膏手工抹灰施工方案

磷石膏抹灰施工方案一、磷石膏建材产品原料技术规定 (3)(一)一般规定 (3)(二)磷石膏 (3)(三)磷建筑石膏 (3)二、磷石膏建材产品技术规定 (4)(一)一般规定 (4)(二)磷石膏抹灰砂浆 (4)三、设计与构造 (5)(一)一般规定 (5)(二)磷石膏抹灰砂浆设计与构造 (6)四、施工工艺及要求 (9)(一)本工程采用手工抹灰,施工工序按照下图进行: (9)(二)手工抹灰施工应符合以下要求: (9)五、施工准备 (11)六、施工工艺要求 (11)七、验收 (12)(一)一般规定 (12)(二)磷石膏抹灰砂浆抹灰工程验收 (13)一、磷石膏建材产品原料技术规定(一)一般规定1.1 适用于以磷石膏为原材料制备的磷建筑石膏、α型高强磷石膏。

1.2 用于磷建筑石膏、α型高强石膏生产的磷石膏(干基)消纳量折算系数X 应以厂家实际生产过程统计折算消纳系数。

(二)磷石膏2.1 用于磷石膏建材产品生产的磷石膏应符合下表规定:(三)磷建筑石膏3.1 磷建筑石膏技术要求应符合下表的要求。

二、磷石膏建材产品技术规定(一)一般规定1.1 适用于以磷建筑石膏和/或α型高强磷石膏为主要原料加工制备的磷石膏建材产品。

1.2 磷石膏建材产品的放射性核素限量应符合《建筑材料放射性核素限量》GB 6566 的要求。

1.3 磷石膏建材产品应由具备相关检测资质的单位对其单位消纳的磷石膏量与产品质量进行认定、检测,并出具磷石膏建材产品质量报告,报告中应包含磷石膏掺量(质量比)。

(二)磷石膏抹灰砂浆2.1 分类(1)面层磷石膏抹灰砂浆用于底层磷石膏抹灰砂浆或其它基底上的薄层找平或饰面的磷石膏抹灰砂浆。

(2)底层磷石膏抹灰砂浆用于基底找平的磷石膏抹灰砂浆,通常含有集料。

(3)轻质底层磷石膏抹灰砂浆含有轻集料的底层磷石膏抹灰砂浆。

(4)保温层磷石膏抹灰砂浆具有保温功能的磷石膏抹灰砂浆。

2.2 磷石膏抹灰砂浆技术要求应符合下表中规定。

建筑工程磷石膏砂浆抹灰施工工艺

建筑工程磷石膏砂浆抹灰施工工艺

建筑工程磷石膏砂浆抹灰施工工艺一、磷石膏材料磷建筑石膏是磷石膏经脱水处理制得的,以β型半水硫酸钙(β- CaSO4·1/2H2O)为主要成分,不预加任何外加剂或添加物的粉状胶凝材料。

磷建筑石膏产品生产技术在国内比较成熟,主要采用预烘干和间接炒制的“二步法” 低温快烧工艺。

即二水磷石膏与热烟气直接抵触脱除附着水,再通过热风间接加热方式脱除结晶水,随后经过改性研磨,制成的以β型半水硫酸钙(β-CaSO41/2H2O)为主要晶体形态的粉状胶凝材料。

磷建筑石膏需满足表1.3要求。

二、磷石膏砂浆材料2.1 磷石膏抹灰砂浆2.1.1 磷石膏抹灰砂浆:以磷建筑石膏(CaSO4·1/2H2O)和Ⅱ型无水石膏(Ⅱ型CaSO4)以单独或两者混合后作为主要胶凝材料,掺入外加剂制成的抹灰材料。

2.1.2 磷石膏抹灰砂浆分类:(1)面层磷石膏抹灰砂浆:用于底层磷石膏抹灰砂浆或其它基底上的薄层找平或饰面的磷石膏抹灰材料。

(2)底层磷石膏抹灰砂浆:用于基底找平的磷石膏抹灰材料,通常含有集料。

(3)轻质底层磷石膏抹灰砂浆:含有轻集料的底层磷石膏抹灰砂浆。

(4)保温层磷石膏抹灰砂浆:具有保温功能的磷石膏抹灰材料。

2.1.3 磷石膏抹灰砂浆技术要求应符合表 1.1中规定磷石膏抹灰砂浆技术要求三、磷石膏砂浆抹灰施工机械及工具气力输送装置间断式搅拌机喷涂机械整饰机械阴、阳角刨刀平面刨刀其他工具四、磷石膏砂浆抹灰施工4.1 材料准备4.1.1 磷石膏抹灰砂浆:应使用带有塑料内衬的包装袋包装(必须为指定的采购厂家),颜色一致,宜采用同一批号的产品。

超过生产日期6个月以上的石膏砂浆混料严禁使用。

进场的石膏砂浆混料应按照品种、强度等级、编号、出产日期分别堆放,并树立标志,做到先到先用,不同品种、不同生产厂家的产品禁止混渗使用。

砂浆存放时应垫离地距离不小于20cm,堆放高度不超过10包。

石膏砂浆混料仓库进料出料门应分别设置。

磷石膏抹灰砂浆施工工艺

磷石膏抹灰砂浆施工工艺

磷石膏抹灰砂浆施工工艺以磷石膏抹灰砂浆施工工艺为标题,本文将详细介绍磷石膏抹灰砂浆施工的步骤、材料要求以及注意事项等内容。

一、磷石膏抹灰砂浆施工工艺步骤磷石膏抹灰砂浆施工包括以下几个步骤:1. 基层处理:首先要检查墙面的平整度和垂直度,确保基层没有明显的凹凸不平。

如有问题,需要进行修补和调整。

2. 砂浆配制:根据施工需要,将磷石膏和砂浆按照一定比例配制成砂浆糊状物。

3. 基层湿润:在施工前,需要将基层墙面用清水进行湿润处理,提高抹灰砂浆的附着力。

4. 底层抹灰:将配制好的磷石膏抹灰砂浆均匀地涂抹在基层墙面上,注意厚度要均匀一致,避免出现空鼓或开裂。

5. 中层抹灰:在底层抹灰干燥后,进行中层抹灰。

同样要注意均匀涂抹,厚度要与底层相匹配。

6. 铺贴网格布:在中层抹灰湿润时,将玻璃纤维网格布铺贴在墙面上,增强墙体的抗裂性能。

7. 面层抹灰:在网格布固定后,进行面层抹灰。

同样要注意厚度均匀,使墙面表面平整光滑。

8. 表面处理:面层抹灰干燥后,可以进行表面处理,如打磨、刷漆等,使墙面更加美观。

9. 养护:施工完成后,需要对抹灰砂浆进行养护,保持一定的湿度,以防止开裂和脱落。

二、磷石膏抹灰砂浆施工材料要求1. 磷石膏:应选择质量好、无结块、无杂质的磷石膏。

2. 砂浆:砂浆应选择合适的砂、水泥和磷石膏按比例配制而成,确保砂浆的质量。

3. 玻璃纤维网格布:应选用质量好、强度高的玻璃纤维网格布,以增强墙体的抗裂性能。

4. 清水:清水用于基层湿润和养护,要求清洁无杂质。

5. 配套材料:如抹灰工具、刮刀、抹刀等。

三、磷石膏抹灰砂浆施工注意事项1. 施工环境:施工时要保持空气流通,避免过湿或过干的施工环境,以免影响砂浆的施工效果。

2. 施工温度:施工时应避免在过低或过高的温度下进行,一般应在5℃-35℃的温度范围内施工。

3. 施工厚度:抹灰砂浆的厚度应符合设计要求,一般不宜超过3cm。

4. 施工速度:在砂浆开始凝固前,要保持较快的施工速度,以免影响抹灰砂浆的附着力。

磷石膏抹灰施工技术

磷石膏抹灰施工技术

磷石膏抹灰施工技术一、施工准备(一)作业准备1、主体结构必须经过有关单位验收合格后方可进行抹灰工程。

2、正式抹灰前,要样板先行,经检验达到要求并确定施工界面后方可全面正式施工。

3、水电安装条件:抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固。

待检验合格(水电办理分项检查、资料交土建工程部一份),管线、盒边已修补完毕后方可进行抹灰工程。

4、基层处理4.1混凝土结构抹灰基层处理(1)将混凝土过梁、圈梁、压顶、混凝土柱、梁等表面凸出部分、胀模部位剔平;(2)对蜂窝、麻面、露筋、疏松部分剔到实处;(3)脚手眼和废弃的孔洞应堵实;(4)外露钢筋头、铅丝头及木头等要剔除;窗台砖补齐,在灰缝不饱满的墙体先用粘结剂将灰缝塞密实;(5)墙与楼板、梁底等交接处先用粘结剂封堵一侧,然后用发泡剂填补至凸出另一层墙体表面,待发泡剂即将变干后,用手将发泡剂拧入墙体,然后用粘结剂封堵该侧墙体;(6)抹灰前,混凝土墙、过梁、圈梁、压顶、钢筋混凝土柱、梁等混凝土表面洒水润湿后将1:1界面砂浆(加适量粘剂胶)均匀甩至光滑混凝土面上,初凝后用水养护,直至水泥砂浆疙瘩粘满混凝土表面并达到较高强度(手掰不掉)为止。

4.2砖砌体基层处理(1)管道穿越洞和楼板洞应及时安放套管,并用1:3水泥砂浆填嵌密实;(2)砌体墙与混凝土柱、墙、梁结合处和砖墙与加气混凝土砌块墙结合处钉1(2)砌体墙与混凝土柱、墙、梁结合处和砖墙与加气混凝土砌块墙结合处钉1厚的耐碱玻纤网格布加强,耐碱玻纤网格布要求平整、固定牢固,加强网在基体接缝两侧每边宽度150mm。

耐碱玻纤网格布与混凝土结构用射钉固定,与砌体结构用水泥钉或射钉固定。

4.2.2抹灰前应先搭好脚手架或准备好高马凳,架子应离开墙面20~25cm,便于操作。

(二)、人员准备抹灰工、架子工、电工、普工。

(三)1、应根据设计施工图纸、工法、现场条件和磷石膏建材产品特点,编制磷石膏抹灰砂浆、磷石膏基自流平砂浆、磷石膏砌块、磷石膏空心条板、纸面磷石膏板等分项工程专项施工方案,并应进行技术交底和必要的培训,从业人员应取得相应的岗位培训合格证。

磷石膏抹灰施工技术

磷石膏抹灰施工技术

磷石膏抹灰施工技术一、施工准备(一)作业准备1、主体结构必须经过有关单位验收合格后方可进行抹灰工程。

2、正式抹灰前,要样板先行,经检验达到要求并确定施工界面后方可全面正式施工。

3、水电安装条件:抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固。

待检验合格(水电办理分项检查、资料交土建工程部一份),管线、盒边已修补完毕后方可进行抹灰工程。

4、基层处理4.1混凝土结构抹灰基层处理(1)将混凝土过梁、圈梁、压顶、混凝土柱、梁等表面凸出部分、胀模部位剔平;(2)对蜂窝、麻面、露筋、疏松部分剔到实处;(3)脚手眼和废弃的孔洞应堵实;(4)外露钢筋头、铅丝头及木头等要剔除;窗台砖补齐,在灰缝不饱满的墙体先用粘结剂将灰缝塞密实;(5)墙与楼板、梁底等交接处先用粘结剂封堵一侧,然后用发泡剂填补至凸出另一层墙体表面,待发泡剂即将变干后,用手将发泡剂拧入墙体,然后用粘结剂封堵该侧墙体;(6)抹灰前,混凝土墙、过梁、圈梁、压顶、钢筋混凝土柱、梁等混凝土表面洒水润湿后将1:1界面砂浆(加适量粘剂胶)均匀甩至光滑混凝土面上,初凝后用水养护,直至水泥砂浆疙瘩粘满混凝土表面并达到较高强度(手掰不掉)为止。

4.2砖砌体基层处理(1)管道穿越洞和楼板洞应及时安放套管,并用1:3水泥砂浆填嵌密实;(2)砌体墙与混凝土柱、墙、梁结合处和砖墙与加气混凝土砌块墙结合处钉1(2)砌体墙与混凝土柱、墙、梁结合处和砖墙与加气混凝土砌块墙结合处钉1厚的耐碱玻纤网格布加强,耐碱玻纤网格布要求平整、固定牢固,加强网在基体接缝两侧每边宽度150mm。

耐碱玻纤网格布与混凝土结构用射钉固定,与砌体结构用水泥钉或射钉固定。

4.2.2抹灰前应先搭好脚手架或准备好高马凳,架子应离开墙面20~25cm,便于操作。

(二)、人员准备抹灰工、架子工、电工、普工。

(三)1、应根据设计施工图纸、工法、现场条件和磷石膏建材产品特点,编制磷石膏抹灰砂浆、磷石膏基自流平砂浆、磷石膏砌块、磷石膏空心条板、纸面磷石膏板等分项工程专项施工方案,并应进行技术交底和必要的培训,从业人员应取得相应的岗位培训合格证。

磷石膏手工抹灰施工方案

磷石膏手工抹灰施工方案

WORD格式磷石膏抹灰施工方案一、磷石膏建材产品原料技术规定................................................................3.(一)一般规定.......................................................................................3..(二)磷石膏..........................................................................................3...(三)磷建筑石膏...................................................................................3..二、磷石膏建材产品技术规定.......................................................................4..(一)一般规定.......................................................................................4..(二)磷石膏抹灰砂浆...........................................................................4..三、设计与构造..............................................................................................5...(一)一般规定.......................................................................................5..(二)磷石膏抹灰砂浆设计与构造........................................................6.四、施工工艺及要求.......................................................................................9..(一)本工程采用手工抹灰,施工工序按照下图进行: (9)(二)手工抹灰施工应符合以下要求:................................................9.五、施工准备................................................................................................1..1.六、施工工艺要求.........................................................................................1..1七、验收...................................................................................................... .1..2..(一)一般规定.....................................................................................1..2(二)磷石膏抹灰砂浆抹灰工程验收..................................................1.3一、磷石膏建材产品原料技术规定(一)一般规定1.1适用于以磷石膏为原材料制备的磷建筑石膏、α型高强磷石膏。

磷石膏抹灰施工工艺

磷石膏抹灰施工工艺

1 磷石膏抹灰施工工艺概述目前,日本、英国、德国等一些缺乏天然石膏资源的国家已经开始利用磷石膏。

我国石膏资源丰富,但磷石膏的利用率很低,导致磷石膏的经营和利用压力增大,成为制约磷肥工业可持续发展的瓶颈。

现阶段,我国在石膏资源,特别是建筑材料的综合利用方面已取得了一定的研究成果,磷石膏的应用主要集中在三个方面:①以磷石膏为原料制备磷石膏砖、路基材料、填料集料、水泥缓凝剂和建筑石膏粉。

②化工工业。

以磷石膏为原料制备硫酸钙晶须、羟基磷灰石和碳酸钙晶须等。

③农业。

磷石膏含有植物所需的钙、磷和其他养分,磷石膏是酸性的,不仅可以改善土壤,改善土壤的渗透性,而且可以作为磷肥和钙肥。

国内外磷石膏资源在建材工业中的应用是磷石膏综合利用和无害化处理的重要方向。

在我国,磷石膏建材主要作为生产石膏砌块、石膏板和石膏砖的原料。

另外,磷石膏作为水泥缓凝剂和硫酸生产水泥,推动了工业化的迅速发展。

2 磷石膏抹灰施工工艺的具体分析和研究2.1 工艺原理分析粉刷石膏是由磷石膏、水泥、粉煤灰、外加剂、缓凝减水剂、砂和水组成的一种新型粉刷材料。

表观密度为1960 kg/m 3,龄期28天。

与水混合后,其产品黏度高,凝固时间短。

随着水化作用的加深,产物具有较高的黏结强度和抗压强度,并能牢固地吸附在基体表面。

磷石膏是磷酸生产过程中产生的大量固体废弃物,在贮存过程中会造成环境污染。

因此,以磷石膏为主要原料的石膏的推广应用还有助于减少磷石膏对环境的污染。

2.2 施工前的检查工作首先,需要对墙体的基本情况进行预先检查和分析,如果墙体有任何偏差或凹凸度等,要对场地进行局部平整与修复。

其次,对于原有的螺杆孔洞进行填充,混凝土墙柱的螺栓孔是用灰泥填补的。

外墙应填充发泡剂,内墙应用石膏密封,防止渗漏。

在完成墙面的清理工作后,在粉刷磷石膏前,所有墙面基层处理必须检验合格,报工程质量检验部门验收,报工程监理验收,并在下一个施工程序前报工程监理验收。

2.3 施工过程工艺研究和分析为了方便施工,石膏拌和一般可使用5 kg 容量的桶作为搅拌桶。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑工程磷石膏砂浆抹灰施工工艺一、磷石膏材料磷建筑石膏是磷石膏经脱水处理制得的,以β型半水硫酸钙(β- CaSO4·1/2H2O)为主要成分,不预加任何外加剂或添加物的粉状胶凝材料。

磷建筑石膏产品生产技术在国内比较成熟,主要采用预烘干和间接炒制的“二步法” 低温快烧工艺。

即二水磷石膏与热烟气直接抵触脱除附着水,再通过热风间接加热方式脱除结晶水,随后经过改性研磨,制成的以β型半水硫酸钙(β-CaSO41/2H2O)为主要晶体形态的粉状胶凝材料。

磷建筑石膏需满足表1.3要求。

二、磷石膏砂浆材料2.1 磷石膏抹灰砂浆2.1.1 磷石膏抹灰砂浆:以磷建筑石膏(CaSO4·1/2H2O)和Ⅱ型无水石膏(Ⅱ型CaSO4)以单独或两者混合后作为主要胶凝材料,掺入外加剂制成的抹灰材料。

2.1.2 磷石膏抹灰砂浆分类:(1)面层磷石膏抹灰砂浆:用于底层磷石膏抹灰砂浆或其它基底上的薄层找平或饰面的磷石膏抹灰材料。

(2)底层磷石膏抹灰砂浆:用于基底找平的磷石膏抹灰材料,通常含有集料。

(3)轻质底层磷石膏抹灰砂浆:含有轻集料的底层磷石膏抹灰砂浆。

(4)保温层磷石膏抹灰砂浆:具有保温功能的磷石膏抹灰材料。

2.1.3 磷石膏抹灰砂浆技术要求应符合表 1.1中规定磷石膏抹灰砂浆技术要求三、磷石膏砂浆抹灰施工机械及工具气力输送装置间断式搅拌机喷涂机械整饰机械阴、阳角刨刀平面刨刀其他工具四、磷石膏砂浆抹灰施工4.1 材料准备4.1.1 磷石膏抹灰砂浆:应使用带有塑料内衬的包装袋包装(必须为指定的采购厂家),颜色一致,宜采用同一批号的产品。

超过生产日期6个月以上的石膏砂浆混料严禁使用。

进场的石膏砂浆混料应按照品种、强度等级、编号、出产日期分别堆放,并树立标志,做到先到先用,不同品种、不同生产厂家的产品禁止混渗使用。

砂浆存放时应垫离地距离不小于20cm,堆放高度不超过10包。

石膏砂浆混料仓库进料出料门应分别设置。

石膏砂浆可采用手持电动搅拌器、连续搅拌机搅拌,搅拌时间不少于2min;应该随拌随用,搅拌完成后应在45min内使用完毕;高温季节搅拌时,需要防止大风造成石膏砂浆表面快速失水引起的开裂、防止高温造成干燥时间变短。

4.1.2 界面剂Ⅰ型适用于混凝土面,含固量应不小于12%。

Ⅱ型适用于加气混凝土等轻质砌块或砖等材料的界面处理。

界面剂需使用防潮功能的复合编织袋包装。

现场应设置密闭的仓库存放界面剂,界面剂必须处于干燥状态、不得受潮。

超过6个月的界面剂不得使用。

界面剂存放时应垫离地距离不小于20cm,堆放高度不超过10包。

进场的界面剂应按照品种、强度等级、编号、出产日期分别堆放,并树立标志,做到先到先用,不得混渗使用。

4.1.3网格布:网格布进场前需提供抗裂强力、孔中心距、单位面积质量、纱线线密度、涂覆量、外观检测等性能检测报告,检测内容需要符合玻纤网格布性能指标。

网格布质量应符合表3.1的要求。

网布布应置于干燥、通风的环境中贮藏。

表3.1玻纤网格布性能指标4.1.4护角条由建筑用PVC、建筑用铝合金等制成,可与玻璃纤维网布组合,用于保护墙角免受撞击的线条。

4.1.5 定位条:由建筑用PVC、建筑用铝合金等制成,用于替代冲筋、控制墙面平整度的预制线条。

4.2 工具准备4.2.1 主要工具有:成品冲筋条、手持式电动搅拌枪或专用机械搅拌机、激光仪、临时水箱或者水桶、配电箱、水管、灰桶、4mm2电缆、手推车、活动式平台梯、梯子等4.3工序准备(1)抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固,塞缝是否密实,连接片是否翘曲,保温分区图纸应已明确。

(2)混凝土墙体、加气混凝土砌块墙体基层表面的灰尘、污垢和油渍等应清理干净,或洒水清洁。

(3)预埋铁件、管道隐蔽等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实。

预留洞口的标高、坡向、孔径需检查是否按要求施工。

(4)大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。

(5)抹灰前应检查基体表面的平整度、垂直度,并按照验收规范要求整改合格。

抹灰前应弹出抹灰层的控制线和房间方正度控制线,以作为冲筋条的依据。

(6)预埋底盒、水电管线布设经验收合格后方可进行下一道工序。

4.4人工抹灰流程4.5.抹灰工艺控制要点4.5.1 基层处理先将墙面清扫干净,并去除表面的油污。

对基层墙表面的凹凸不平部位应认真剔平或用砂浆补平;对一些外露的钢筋头,必须打掉,并用水泥砂浆盖住断口,以免在此处出现锈斑;对砂浆残渣、油漆、隔离剂等污垢必须清除干净(油污可用洗衣粉、草酸或碱的溶液清除并用清水冲刷干净)。

基层清理完后在现浇混凝土涂刷界面Ⅰ涂刷乳液型界面剂,在加气混凝土砌块墙面涂刷Ⅱ型界面剂,界面剂必须经过实验合格。

4.5.2 挂耐碱纤维网:在不同材料结合部位,将宽度300mm、厚度为5mm石膏砂浆抹在找平层上,再将纤维网展平贴在石膏砂浆上,耐碱纤维网每边应宽出交接处150mm。

纤维网格布为不大于4x4mm网格眼尺寸,160g/㎡。

4.5.3 吊垂直、套方正、冲筋:分别在门窗口角、垛、墙面等处弹出抹灰控制线,将房间十字定位线的四边延伸到墙边,根据十字线,结合卷尺拉线,弹出距墙内边200mm的线,弹对角线检查房间是否方正。

在墙面上冲筋,冲筋条宜做成垂直冲筋条,抹灰最薄处按照5mm来控制,两个冲筋条间距不应大于1.4m,平整度小于2mm,否则需调整。

当采用成品冲筋条时,用铝合金方尺上的铅垂线将第一根成品冲筋条吊垂直,粘贴墙体另一端一根成品冲筋条同时吊垂直。

之后拉通线制作完成所在墙面的其他冲筋条。

4.5.4 石膏抹灰砂浆4.5.4.1 抹灰石膏的配制应符合下列规定:(1)加水量应满足产品使用说明书的要求;(2)应采用机械搅拌。

先将规定量的水放入干净的搅拌桶中,再加入抹灰石膏,采用电动搅拌机搅拌,搅拌时间不宜少于2min,拌合后的抹灰石膏不应有生粉团;(3)拌合后的抹灰石膏应在初凝前用完,严禁二次加水搅拌后继续使用。

4.5.4.2 墙面抹灰应符合下列规定:(1)待冲筋硬化后,宜先用抹灰石膏抹一层薄灰,并应压实、覆盖整个基层,待终凝后及时进行后续抹灰。

(2)抹灰石膏每遍涂抹厚度不宜大于20mm;当厚度大于20mm时,应分层抹灰,且应在前一层抹灰石膏终凝后及时进行后一层施工。

4.5.4.3 抹灰石膏涂抹完成后,应用刮尺紧贴冲筋由下往上进行找平,并对凹陷处进行修补。

4.5.4.4 顶棚抹灰时,应在四周墙上弹出水平线作为控制线,先抹顶棚四周,再圈边找平;抹灰石膏应与基层粘结牢固,表面平顺采用竖向抹灰的方式从上向下抹灰,同时用力按压石膏砂浆,使其与基层粘结面牢固。

之后采用楔形铝合金靠尺从下往上沿成品冲筋条将石膏砂浆刮平。

激光线与墙体抹灰控制线重合。

4.5.5冲筋条处理将螺丝刀放在成品冲筋条的侧边附近石膏砂浆内,用橡皮榔头轻轻敲击螺丝刀,带螺丝刀深入到成品冲筋条的背面(约6—8mm),用螺丝刀撬出成品冲筋条。

取出冲筋条后,墙体上的空隙部位分需要两遍完成,以防止一次修补造成石膏砂浆硬化后,原冲筋条表面会出现凹痕。

4.6 养护抹灰石膏终凝前应做好墙面的保护工作。

不得向墙面湿水、洒水,不得使墙面被碰撞等。

施工后无需特殊养护,但施工后要防止大风吹刮墙面导致其开裂。

4.7 抹灰工程其他注意事项(1)石膏抹灰砂浆只能用于除厨卫以外部分墙体的室内抹灰,室外抹灰和厨卫抹灰不得使用石膏砂浆抹灰。

(2)阳角两侧墙体错开施工,施工时需在另外一侧墙体(或抹灰层)端部粘贴一根约50mm宽度的铝合金靠尺。

调平垂直并和冲筋面垂直,硬化后再施工另外一侧墙体即可。

因为窗户位置的特殊性和长度较长,一般需要在用钢筋制作多个一侧开口的三角形弹簧夹具,来固定铝合金靠尺。

(3)窗洞口处宜先用石膏砂浆做护角3-5cm宽,交界处宜做成八字角。

(4)施工洞口处理问题,抹灰前需将砌体表面的灰尘清理干净,如果是砖墙,需要浇水;如果是加气砌块材料,需要涂刷界面剂。

抹灰时在砌块表面满铺一层网格布,涂灰需要分两遍进行,抹灰层表面也需满铺一层网格布。

(5)搅拌问题,在搅拌的桶内画出水位位置线,用另外一个干燥的桶来测量粉的体积,同样也画一条石膏粉的位置线;将干粉加入水中直接搅拌即可。

(6)石膏抹灰材料的抗拉强度不应低于外墙饰面对基层粘结强度的要求。

(7)墙面踢脚线,在找平层完全干燥后,可在找平层上弹线直接做踢脚,或根据设计要求抹找平层时直接留出踢脚部位,另做水泥砂浆踢脚。

(8)PVC成品护角,护角高不应小于2m,护角的固定及覆盖应按相应的产品要求施工。

(9)施工后的石膏抹灰墙面禁止湿水和浸泡。

4.8冬雨季施工(1)一般抹灰工程的施工环境温度应该在+5℃度以上,环境温度低于+5℃时,应该采取升温、保温或抗冻措施,且要编制冬季施方案。

当室内环境低于5℃时禁止施工。

(2)冬季施工,应设专人负责定时开关门窗,以便加强通风,排除湿气。

(3)油漆墙面的抹灰砂浆中不得掺入食盐和氯化钙。

(4)抹灰前,墙面必须清理干净,不得在冻结的基层上施工。

(5)冬期抹灰前做好门窗口等封闭保温围护。

冬期抹灰采用加温措施,禁止直接烘烤墙面。

4.9 夏季施工(1)夏季施工要防止大风吹进室内,造成石膏表面快速失水引起的开裂;(2)夏季施工高温超过40度,干燥时间变短,要在40min内用完已经搅拌的料。
